卫生间防水施工技术交底记录

合集下载

卫生间防水施工技术交底

卫生间防水施工技术交底
卫生间防水施工技术交底记录
编号:
施工单位
工程名称
分部工程
精装修工程
交底部位
卫生间地面防水
日期
交底内容:

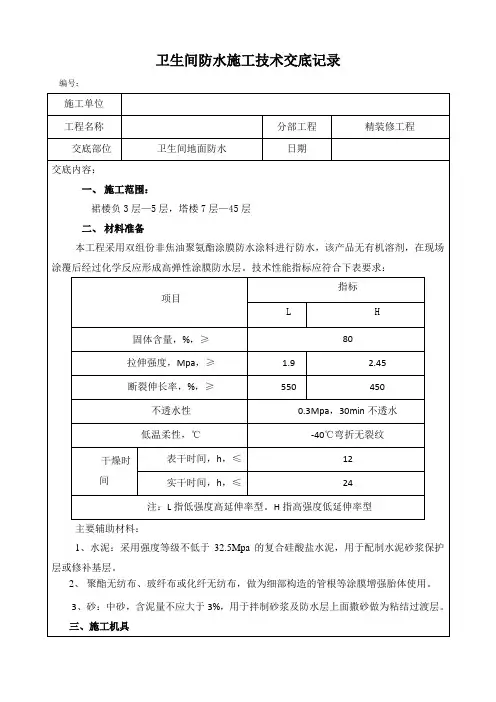

一、施工范围:
裙楼负3层—5层,塔楼7层—45层
二、材料准备
本工程采用双组份非焦油聚氨酯涂膜防水涂料进行防水,该产品无有机溶剂,在现场涂覆后经过化学反应形成高弹性涂膜防水层。技术性能指标应符合下表要求:
3、第一遍涂膜施工
以单组份聚合物水泥基复合防水涂料用塑料或橡胶刮板在基层表面均匀刮涂,厚度一致,不得有漏刮、堆积或鼓泡等缺陷。刮涂量以0.6~0.8kg/m2为宜,24h实干后可进行第二遍刮涂。
在第一遍涂膜固化后的涂层上,采用与第一遍涂层相互垂直的方向均匀涂刮涂料,涂刮量与第一遍相同。
第二遍涂膜固化后,在涂层上继续第三遍涂料涂刮,刮涂方向、用量、均匀度均同上述要求。三遍刮涂后的总厚度为不小于1.5mm。在最后一遍涂膜尚未固化时,在其表面均匀撒少量干净的中砂,以增加其与即将覆盖的水泥砂浆保护层之间的粘结。
项目
指标
L
H
固体含量,%,≥
80
拉伸强度,Mpa,≥
1.9
2.45
断裂伸长率,%,≥
550
450
不透水性
0.3Mpa,30min不透水
低温柔性,℃
-40℃弯折无裂纹
干燥时间
表干时间,h,≤
12
实干时间,h,≤
24
注:L指低强度高延伸率型。H指高强度低延伸率型
主要辅助材料:
1、水泥:采用强度等级不低于32.5Mpa的复合硅酸盐水泥,用于配制水泥砂浆保护层或修补基层。
2、聚酯无纺布、玻纤布或化纤无纺布,做为细部构造的管根等涂膜增强胎体使用。

卫生间JS防水施工技术交底

卫生间JS防水施工技术交底

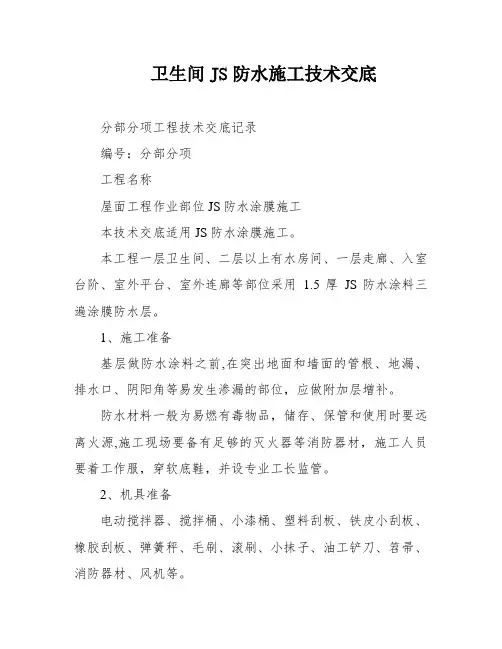

卫生间JS防水施工技术交底分部分项工程技术交底记录编号:分部分项工程名称屋面工程作业部位JS防水涂膜施工本技术交底适用JS防水涂膜施工。

本工程一层卫生间、二层以上有水房间、一层走廊、入室台阶、室外平台、室外连廊等部位采用 1.5厚JS防水涂料三遍涂膜防水层。

1、施工准备基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。

防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。

2、机具准备电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、笤帚、消防器材、风机等。

3、工艺流程:基层清理→涂刷基层处理剂→铺涂刷第一遍涂料→铺涂刷第二遍涂料→铺涂刷第三遍涂料→质量验收→保护层。

交4、施工工艺:交清算基层:施工前将验收合格的基层表面灰尘、杂物清算干净。

底防水涂料应多遍涂布,并应待前一遍涂布的涂料干燥成膜后,再涂布后一内遍涂料,且前后两遍涂料的涂布偏向应彼此垂直。

容第一层涂膜:将已搅拌好的防水涂料用塑料或橡胶刮板均匀涂刮在已涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.6~0.8kg/m2为宜,操纵时先墙面后空中,从内向外退着操纵。

第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。

为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。

第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,举行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜。

防水保护层施工:卷材防水层施工完成后及时施工防水保护层。

4、质量标准主控工程:防水涂料和胎体增强材料的质量,应符合设计要求。

检验方法:检查出厂合格证、质量检验报告和进场检验报告。

涂膜防水层不得有渗漏和积水现象。

厨卫间防水技术交底样板

厨卫间防水技术交底样板

厨卫间防水工程技术交底记录4)与基层相连的各类管道、地漏、预埋件等应安装牢固,接缝严密,若有铁锈、油污应以钢丝刷、砂纸、溶剂等予以清理干净。

5)管根、地漏与基层的交接部位,应预留宽10mm,深10mm的环形凹槽,槽内应嵌填密封材料。

6)基层表面不得有积水,基层的含水率应满足施工要求。

4.2涂刷底料将聚氨酯甲、乙两组份和二甲苯按说明书的比例配合搅拌均匀,即可使用。

用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。

涂刷后应干燥4h以上,手感不粘时才能进行下一工序的操作。

4.3细部处理4.3.1地漏处1)地漏处,根据楼板形式和设计要求,定出地漏标高,向上找泛水。

2)立管定位后,楼板周围缝用1:3水泥砂浆堵严,缝大于20mm时,用1:2:4豆石混凝土堵严。

振捣密实。

3)厕浴间垫层向地漏处找2%坡,小于30mm厚用混合灰,大于30mm厚用1:6水泥焦渣垫层。

4)地漏上口四周用10mm×15mm建筑密封膏封严,上做防水层。

面层采用20mm厚1:2.5水泥砂浆找平压光,面材可根据设计要求选用。

图 15)地漏管件安装在面层四周地面向地漏找2%坡,50mm范围找3%~5%坡以便排水。

如图1:4.3.2下水管处1)管根防水层下面四周用10mm×15mm建筑密封膏封严。

2)管根四周150mm处,最少高出地面150mm。

3)立管位置靠墙或转角处,向外坡度为5%。

4)防水层涂刷高度不小于150mm,同时与管根周围的密封材料交圈(见图2)。

图 24.3.3套管处1)管根套管防水层下面管四周用10mm×15mm建筑密封膏封严。

2)管根根据实际加套管,管缝留35mm,上缝用建筑密封膏封严。

3)套管高出地面不小于20mm。

4)套管根部30mm范围内高出地面不小于5mm。

图 3。

卫生间地面防水找平层、保护层技术交底记录

卫生间地面防水找平层、保护层技术交底记录

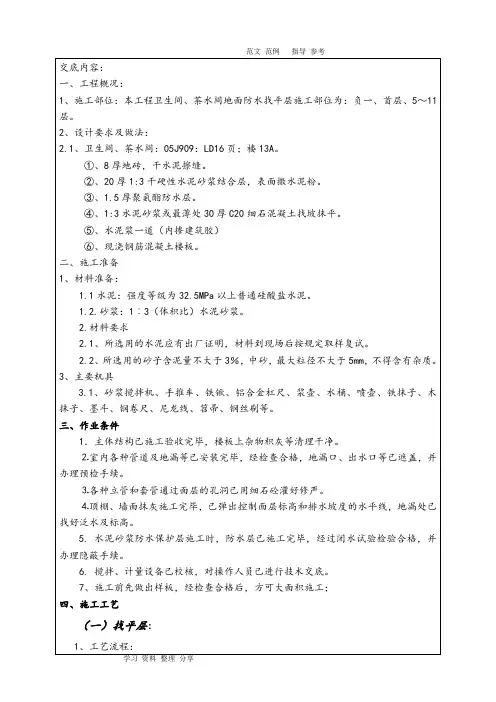

1、工艺流程:
基层清理→贴灰饼→配置砂浆→铺抹砂浆→找平、压头遍→二遍压光→三遍压光→养护→细部做法。
⒈清理基层:将基层表面的积灰、浮浆、油污及杂物清扫掉并冲洗干净,明显凹陷处应用水泥砂浆或细石砼垫平,表面光滑处应凿毛并清刷干净。抹砂浆前1天浇水湿润,表面积水应予排除。
⒉贴灰饼:根据墙面弹线标高,用1∶2干硬性水泥砂浆在基层上做灰饼,大小约50mm见方,纵横间距约1.5m左右,如局部厚度薄于10mm时,应调整其厚度或将高出的局部基层凿去,做灰饼时要根据地漏位置做出向地漏处排水的泛水坡度,坡度要控制在2%。
⒊配制砂浆:找平层水泥砂浆配比为1∶3(体积比),稠度不大于35mm,使用机械搅拌,投料完毕后的搅拌时间不应少于2分钟,要求拌合均匀,颜色一致。
⒋铺抹砂浆:灰饼做好待收水不致踏陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5,内掺6%建筑胶)一遍,随扫随铺砂浆,砂浆厚度按所贴灰饼厚度铺设。
⒌找平、压头遍:铺抹砂浆后,随即用铝合金杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度,抹时应用力均匀,并后退着操作。待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。如局部砂浆过稀,可均匀撒一层1∶1干水泥砂(砂需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。待砂浆收水后,再用铁抹子抹压至出浆为止。
⒋顶棚、墙面抹灰施工完毕,已弹出控制面层标高和排水坡度的水平线,地漏处已找好泛水及标高。
5.水泥砂浆防水保护层施工时,防水层已施工完毕,经过闭水试验检验合格,并办理隐蔽手续。
6.搅拌、计量设备已校核,对操作人员已进行技术交底。
7、施工前先做出样板,平层:
3、主要机具
3.1、砂浆搅拌机、手推车、铁锹、铝合金杠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、笤帚、钢丝刷等。

JS防水涂料技术交底记录大全

JS防水涂料技术交底记录大全

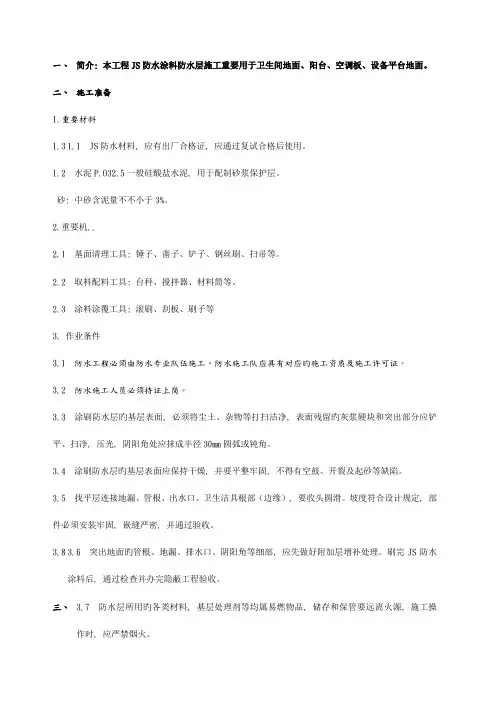

一、简介: 本工程JS防水涂料防水层施工重要用于卫生间地面、阳台、空调板、设备平台地面。

二、施工准备1.重要材料1.31.1 JS防水材料, 应有出厂合格证, 应通过复试合格后使用。

1.2 水泥P.O32.5一般硅酸盐水泥, 用于配制砂浆保护层。

砂: 中砂含泥量不不小于3%。

2.重要机..2.1 基面清理工具: 锤子、凿子、铲子、钢丝刷、扫帚等。

2.2 取料配料工具: 台秤、搅拌器、材料筒等。

2.3 涂料涂覆工具: 滚刷、刮板、刷子等3. 作业条件3.1 防水工程必须由防水专业队伍施工。

防水施工队应具有对应旳施工资质及施工许可证。

3.2 防水施工人员必须持证上岗。

3.3 涂刷防水层旳基层表面, 必须将尘土、杂物等打扫洁净, 表面残留旳灰浆硬块和突出部分应铲平、扫净, 压光, 阴阳角处应抹成半径30mm圆弧或钝角。

3.4 涂刷防水层旳基层表面应保持干燥, 并要平整牢固, 不得有空鼓、开裂及起砂等缺陷。

3.5 找平层连接地漏、管根、出水口、卫生洁具根部(边缘), 要收头圆滑。

坡度符合设计规定, 部件必须安装牢固, 嵌缝严密, 并通过验收。

3.83.6 突出地面旳管根、地漏、排水口、阴阳角等细部, 应先做好附加层增补处理。

刷完JS防水涂料后, 通过检查并办完隐蔽工程验收。

三、 3.7 防水层所用旳各类材料, 基层处理剂等均属易燃物品, 储存和保管要远离火源, 施工操作时, 应严禁烟火。

四、防水层施工不得在雨天、大风天进行, 冬期施工旳环境温度不低于5℃。

五、施工工艺工艺流程:2.施工工艺:基层清理: 防水层施工前, 应将基层表面旳尘土等杂物清除洁净, 并用洁净旳湿布擦一次。

表面有不平等处采用水泥腻子找平, 外墙面螺杆洞需堵补完善, 使表面不得有凹凸不平、松动、空鼓、起砂、开裂等缺陷, 含水率一般不不小于9%。

管道周围须封堵严密, 严禁有空隙和裂缝。

所有小孔隙可用粉料加入清水或水泥胶浆搅拌成湿团状, 将其抹平。

卫生间防水基层施工技术交底

卫生间防水基层施工技术交底
(2)找标高:根据水平标准线和设计厚度及室内净空高度,在四周墙上弹出面层的上平标高控制线。
(3)用1:2.5水泥砂浆进行找平处理,厚度20-3Oninb找平层应坚实无空鼓,表面应拉毛处理,无起砂、起皮和裂缝。
(4)卫生间管根部做高30nιm,突出管外皮50mm的水泥圆台,找平层与阴阳角等部位做成宽20mm、高20mm的圆弧角。
(5)淋浴间与其他部位隔墙下部做成水泥砂浆三角形止水坎,高度50-6Onim,底边80-100mm。
(6)卫生间与卧室、衣帽间等交接处地面用水泥砂浆做梯形止水坎,高度50-6Onlm,上90mm、下160mm<.
(7)养护:找平层抹平、压实,干燥后即可进行防水层施工。
四、质量标准
(1)涂刷防水层施工前基层表面必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净、压光,阴阳角处应抹成圆弧或钝角。
技术交底记录
编号
工程名称பைடு நூலகம்
交底日期
2022年6月150
施工单位
分项工程名称

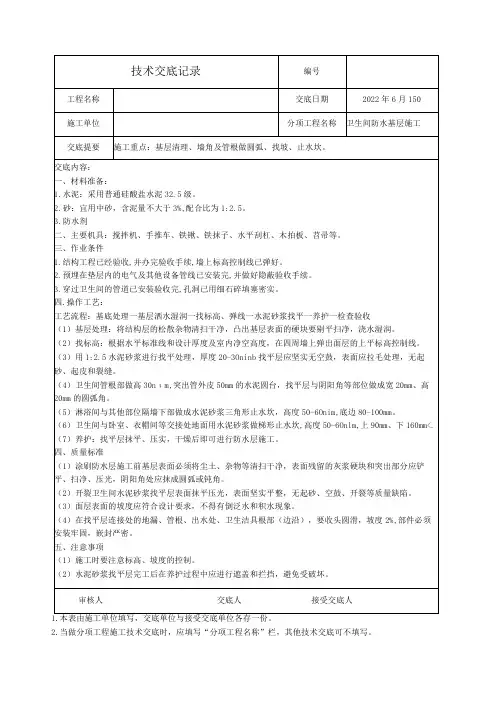

卫生间防水基层施工
交底提要
施工重点:基层清理、墙角及管根做圆弧、找坡、止水坎。
交底内容:
一、材料准备:
1.水泥:采用普通硅酸盐水泥32.5级。
2.砂:宜用中砂,含泥量不大于3%,配合比为1:2.5。
3.防水剂
二、主要机具:搅拌机、手推车、铁锹、铁抹子、水平刮杠、木拍板、苕帚等。
(2)开裂卫生间水泥砂浆找平层表面抹平压光,表面坚实平整,无起砂、空鼓、开裂等质量缺陷。
(3)面层表面的坡度应符合设计要求,不得有倒泛水和积水现象。
(4)在找平层连接处的地漏、管根、出水处、卫生洁具根部(边沿),要收头圆滑,坡度2%,部件必须安装牢固,嵌封严密。

厨房、阳台、卫生间防水安全技术交底

厨房、阳台、卫生间防水安全技术交底

技术、安全交底记录
表B2 编号:顶板防水01
地点日期2022年月日交底内容:
一、说明
因厨房、卫生间及阳台防水工程施工,特编制本技术交底文件,本技术交底仅适用于东湖雅居C区厨房、阳台、卫生间防水施工和防水施工相应班组。

各班组应严格依照施工技术交底文件要求的措施施工,不得随意更改技术措施,当遇到技术措施没有或与技术措施有冲突的地方应暂停施工,待技术负责人现场判断是否更改技术措施或按原方案施工。

各施工员应严格监督施工班组是否按技术措施施工。

二、防水介绍
阳台防水做法:
从下至上依次为:
厨房防水做法:
从下至上依次为:
卫生间防水做法:
从下至上依次为:
三、编制依据
本分项工程施工设计;
四、施工准备
4.1 施工物资机具准备
所有进场材料必须有合格的材质证明、出厂合格证和复试报告,并按照规范及监理要求抽样送检。

不合格的材料禁止使用。

施工机具一览表
机具用途数量
橡胶刮涂料涂刮工具4只
油漆刷地漏、转角处等涂料涂刷工具5只
铲刀清理基层工具4把
抹子修补基层工具2把
小平铲、扫帚、钢丝刷、高压吹
基层清理最少各1个
风机
皮卷尺、钢卷尺、粉线包、石笔测量弹线一套
剪刀、刮板、滚刷、橡胶锤、大
铺贴工具按人及使用频率分配
小压辊、长把刷、电动搅拌器、
铁抹子、小白线等
3.3 劳动力计划
最少安排2名防水人员同时施工,2名杂工配合施工;
四、施工方法及工序
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。

防水技术交底15篇

防水技术交底15篇

防水技术交底15篇【导语】防水技术交底怎么写受欢迎?本为整理了15篇优秀的防水技术交底范文,为便于您查看,点击下面《名目》可以快速到达对应范文。

以下是我为大家收集的防水技术交底,仅供参考,盼望对您有所关心。

名目【第1篇】卫生间、厨房防水涂料-工程质量技术交底记录卫生间、厨房防水涂料工程质量技术交底记录建设单位名称:交底人:工程项目名称:接受交底班组长:施工单位名称:*省建筑工程公司记录人:分部分项名称:卫生间、厨房防水涂料交底日期:年月日交底内容:1、卫生间、厨房防水层的基层应用1:2水泥砂浆抹平,并要有三遍以上的压光。

2、在抹平前,应对立管、套管和地漏与楼板节点之间进行密封处理。

并应在管四周留出深8-10mm的沟槽,采纳防水卷材或防水涂料裹住管口和地漏。

3、防水材料应有出厂合格证,进场后应再次抽样送检复试,待符合质量标准要求后方可使用。

4、在水泥砂浆找平层上铺涂防水卷材或防水涂料时,找平层表面应干净、干燥,其含水率不应大于9%,并应涂刷基层处理剂。

基层处理剂应采纳与卷材性能配套的材料或采纳同类涂料的底子油。

5、卫生间、厨房的楼面结构层四周支承处除门窗外,应设置向上翻的砼边梁(即吊梁),其高度不应小于200mm,宽度宜同墙宽。

施工反梁时其轴线、位置应精确,以免砼反梁移位而进行打凿。

6、卫生间、厨房铺涂防水类涂料时,宜制定施工程序。

在穿过楼板面管道四周处,防水材料应向上铺涂,并应超过套管的上口;在靠近墙面处,防水材料应向上铺涂,并应高出屋面200-300mm,或按设计要求的高度铺涂,阴阳角和穿过楼板面管道的根部尚应增加铺涂防水材料。

7、铺设完毕后应作蓄水检验,蓄水深度不小于30mm,经24小时以上蓄水无发觉渗漏为合格,并做验收记录。

8、卫生间、厨房防水必需由防水专业队伍或防水工施工。

严禁非防水专业队伍或防水工进行该防水工程施工。

9、抹平层砂浆用水泥之标号不宜低于425#,并不得将不同品种或标号的水泥混合使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

卫生间防水施工技术交底记录
一、项目背景
本次卫生间装修工程需要进行防水施工,确保卫生间使用时不会发生渗水现象。

为了保障工程质量,特进行本次交底。

二、施工方案
卫生间防水施工需采用专业的防水材料和方法,施工前应检查洁具和管道的安
装是否正确,确保无漏水情况。

1. 防水涂料选择
防水涂料应符合国家建筑材料检测中心的要求,售后服务要有保障,并取得相
应的产品质量检测报告。

推荐使用防水涂料品牌如福禄寿、金莱特等。

2. 防水处理步骤
2.1 表面准备
卫生间墙面需清洁干净,确保墙面表面没有浮灰,并处理好突出部分和收口处,确保涂料与基层结合的牢固。

2.2 基层处理
墙面防水层施工前,需要根据地面状况选择对应的基层处理方法。

如果墙面破
损严重,则需要进行修补。

对于空鼓或开裂处进行清除并打磨,用防水灰浆进行补缺。

2.3 防水底漆处理
墙面处理后,需要进行防水底漆处理。

防水底漆要根据基层的状态自如选择哪
种底漆,避免固化不良等现象。

并且底漆要抹匀,避免出现漏涂、斑点不均等情况。

2.4 防水面漆处理
经过防水底漆处理后,需要使用防水涂料进行最后的涂刷。

涂刷时,要重复施
工3-4遍,每遍的时间间隔不能低于6小时,以确保涂料充分固化。

2.5 优化工序
在施工过程中,一定要严格执行施工顺序,防止涂料未干燥就进行下一工序施工。

各工序交界处要混涂,以确保防水界线连贯完整。

三、施工安全措施
施工过程中必须做到安全第一。

工人必须佩带安全帽、手套,防止涂料溅到身上引发过敏。

施工工作时必须配备防护设备,如防尘面具等。

四、施工标准和验收标准
施工标准:
1.涂料厚度应不小于1.2mm
2.涂层不得有发泡、起泡、流挂、起块、裂痕等现象。

3.涂层表面平整无空鼓,不得有明显的麻点、剥落等现象。

4.涂层与墙面之间错位夹角应大于45度。

验收标准:
1.涂层光泽均匀,没有不良现象
2.墙体强度没有发生变化
3.防水层与瓷砖之间没有空隙
五、施工进度计划
本次施工预计用时3天。

第一天进行表面准备和基层处理;第二天进行防水底漆处理;第三天进行防水面漆处理,并进行最后的准备工作。

六、施工责任
施工工人必须严格遵守本次交底记录中规定的施工要求和安全措施。

在施工过程中遇到问题或不可避免的事情导致影响工程质量,应及时汇报,并得到项目经理的批准。

七、施工结果和目标
通过本次防水施工,确保卫生间墙面不会出现漏水等问题,卫生间可以安全可靠、舒适使用。

同时加强对防水材料的管理,提高施工质量,在项目施工中达到优良的效果。

八、风险评估
防水工程的质量与工程整体的质量密切相关,如防水工程出现疏漏问题,不仅会导致整个卫生间工程质量下降,更会给业主带来用户体验的不良影响,有可能对经济造成巨大损失。

因此,防水施工时一定要保证完美的质量体验,做好项目交底工作,确保建设完美高质量的卫生间工程。

以上为卫生间防水施工技术交底记录,特此公示。

如有不到之处,敬请指正。

相关文档
最新文档
