爆破施工设计计算书
爆破安全计算计算书

爆破安全计算书
计算依据:
1、《建筑施工计算手册》江正荣编著
2、《水工建筑物岩石基础开挖工程施工技术规范》DL/T5389-2007
一、爆破振速与爆破塌落振速对建筑物影响计算
建筑物类别
质量距离R(m)
50
炸药重量Q(kg)
1200
爆破地震波衰减系数α
2
根据《建筑施工计算手册》江正荣著2013年7月第三版知:
采用质点垂直振动速度值作为判断、评价爆破点周围建筑物安全程度的标准,可求的爆破振速为:
V =K×(Q1/3/R)2=1200×(12001/3/50)2=54.204 mm/s≤[V]=70 mm/s
安全!
二、爆破安全距离计算
1、飞石安全距离计算
安全系数KF
1.8
爆破作用指数n
1.5
最小抵抗线长度W(m)
在设置炸药库房位置时,应使某一库房爆炸不得殉爆另一库房,其殉爆安全距离为:
Rs= Ks×Q1/2= 0.25×151/2= 0.968m
在药库中,雷管与炸药必须分开贮存,雷管库到雷管库或雷管库到炸药库的殉爆安全距离为:
R = K×N1/2= 0.08×10001/2= 2.53m ≥[R]=2m
安全!
坚硬密致的岩石
爆破作用指数n
1.3
根据《建筑施工计算手册》江正荣著2013年7月第三版
查表2-50 Kc=3
查表2-51 α=0.94
建筑物防爆破地震波影响的安全距离为:
Rc= Kc×α×Q1/3= 3×0.94×151/3= 6.955m
隧道爆破设计计算书直墙式隧道断面

隧道爆破设计计算书(直墙式隧道断面)学校:************系别:土木工程系班级:土木工程(*)班姓名:***学号:********时间:2014年*月隧道爆破设计工程概况某铁路隧道的服务隧道处于花岗岩地层,硬质岩,受地质构造影响严重,接力发育,有层状软弱面(或夹层),但其产状及组合关系不止产生滑动,无地下水,属Ⅲ级围岩,隧道为直墙式隧道断面。
截面几何参数如下,月掘进计划为180m每月施工28天,采用三班三循环作业,炮眼利用率为0.9,采用2号岩石铵梯炸药,药卷直径Φ32mm。
- --------------- 面域----------------面积: 520222.4284周长: 2661.9716边界框: X: -400.0487 -- 400.0488Y: -345.3801 -- 419.6199计算书1.炮眼直径的确定按一般情况,炮眼直径在32mm~50mm 之间,药卷与眼壁之间的间隙为炮眼直径的10%~15%。
若按15%计算则有炮眼直径=32×(1+15%)=36.8mm 所以取炮眼直径为36mm 。
2.炮眼数量的计算 有公式αγqSN =查表可知q=1.3kg/m 3、α=0.50、γ=0.78,即33.17378.050.0523.1=⨯⨯=N 取173(个)。
有上述计算可知计炮眼为173个。
3.计算炮眼的深度和长度 每一循环炮眼的深度:38.29.0328180=⨯⨯=l ;实施施工中取2.50m ;每一循环进尺为:2.5×0.9=2.25m ;2号岩石铵梯炸药每米质量值4.装药量的计算根据炸药供应及围岩情况,使用2号岩石铵梯炸药,其药卷直径为32mm ,长度为200mm 每卷药卷为0.15kg 。
总药量:kg qlS qv Q 1.15225.2523.1=⨯⨯=== 则总共需要2号岩石铵梯炸药:101415.01.152=(卷)。
5.炮眼的布置及眼深度的确定(1)炮眼的掏槽眼采用服饰掏槽布置在中心偏下到地面300cm 出为中心点取H/4为半径的圆内布置成对的掏槽眼,其掏槽眼的直径为36mm 。
隧道光面爆破施工计算书

XXXXXX隧道工程隧道光面爆破施工计算书编制:复核:审批:XXXXX项目经理部年月目录一、编制依据 (2)二、工程概况 (2)1、地理位置 (2)2、工程简况 (2)3、水文地质概况 (2)三、施工总体安排 (2)1、爆破方案选择 (3)2、工程总体参数 (3)3、凿岩爆破器材选用 (4)4、选用炸药参数表 (4)四、爆破参数的选择与装药量计算 (4)1、周边眼间距 (4)2、光面爆破层 (5)3、周边眼密集系数 (5)4、炮眼深度L (5)5、钻爆破设计参数 (5)6、中心掏槽设计 (10)五、装药方法、装药结构及炮孔堵塞 (11)1、装药方法 (11)2、装药结构 (11)3. 炮孔堵塞 (11)六、网络设计及起爆方法 (11)1. 起爆网络 (11)2.起爆器材: (15)3.起爆方法: (15)3. 起爆顺序和延期时间 (15)七、爆破安全距离 (15)八、技术要求及安全防护环水保措施 (15)1、技术要求 (15)2、安全防护环水保措施 (17)九、爆破布眼图及爆破参数成果表 (18)1、爆破参数成果表 (18)2、爆破布眼图 (19)隧道光面爆破施工计算书一、编制依据《公路隧道施工技术细则》《爆破安全规程》《公路隧道施工技术规范》《民用爆破器材工程设计安全规范》《土方与爆破工程施工及验收规范》《交通土建工程爆破工程师手册》张志毅《爆破设计与施工》汪旭光公司的技术装备力量、机械设备状况、管理水平、及类似工程施工经验。
二、工程概况1、地理位置XXXXXXXXXXXXXXXXXXX2、工程简况XXXXXXXXXXXXXXXXXXX3、水文地质概况XXXXXXXXXXXXXXXXXXX三、施工总体安排1、爆破方案选择⑴、根据本工程的断面参数及现场的地质及设计施工要求,本隧道采用台阶法+上中下3台阶施工。
⑵、辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深20cm,采用楔形掏槽。
三级围岩爆破设计

Ⅲ围岩爆破设计一、全断面开挖钻爆设计:(一)爆破参数设计1)炮眼直径炮眼直径采用:d=42mm2)循环进尺循环进尺为3.0m,炮眼利用率0.9。
3)掏槽方式掏槽眼采用斜眼掏槽,其他炮眼采用直眼扩槽;4)炮眼深度及角度①掏槽眼: 深3.5m;角度75°。
②崩落眼:深3.3m;角度90°.③周边眼和二圈眼: 深3。
3 m,87°。

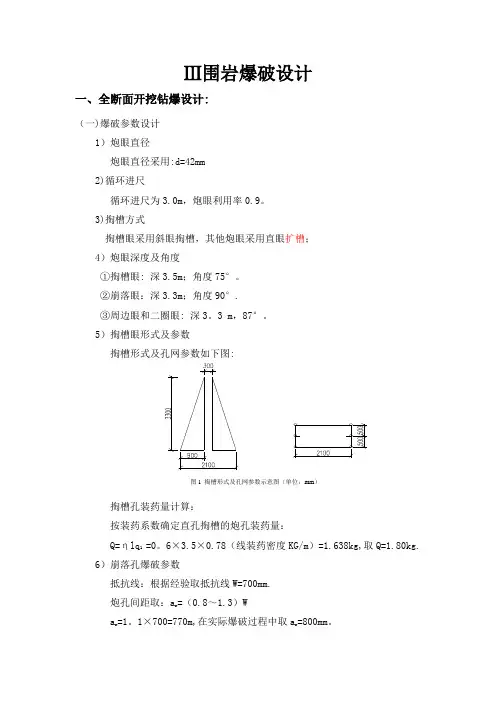

5)掏槽眼形式及参数掏槽形式及孔网参数如下图:掏槽孔装药量计算:按装药系数确定直孔掏槽的炮孔装药量:Q=ηlq1=0。
6×3.5×0.78(线装药密度KG/m)=1.638kg,取Q=1.80kg.6)崩落孔爆破参数抵抗线:根据经验取抵抗线W=700mm.炮孔间距取:ar=(0.8~1.3)War =1。
1×700=770m,在实际爆破过程中取ar=800mm。
下方15、17段崩落孔抵抗线与空间距为0。
85m和1。
00m.崩落孔装药量1:Q=qv=qarwl=0。
9×0。
80×0.70×3.0=1。
512kg, 取Q=1.50kg.崩落孔装药量2:Q=qv=qarwl=0.9×1。
00×0.85×3.0=2.295kg, 取Q=2。
25kg(下方15、17段崩落孔)7)底板孔装药量计算Q=qv=qarwl=0.9×0。
60×0.70×3.0=1.14kg取Q=1。
2kg8)周边孔爆破及参数周边孔参数按经验公式计算孔间距:E=(8~12)d,在计算时取E=12×42=504,故取E=500mm.抵抗线:W=(1。
0~1.5)E,在计算时取W=1.2×500=600mm。
装药集中度:q=0。
04~0。
19kg/m,取q=0。
18kg/m,故Q=0。
18×3.3=0.594kg,取Q=0。
60kg。
9)炮孔堵塞长度l的计算l 0=(0.2~0.5)W,取l=0。
爆破设计与施工方案范本

爆破设计与施工方案范本1. 引言爆破是一种常用的工程技术手段,广泛应用于拆除工程、矿山开采、隧道建设等领域。
本文将提供爆破设计与施工方案范本,以帮助相关从业人员制定和实施爆破方案。
2. 爆破设计2.1 背景分析在进行爆破设计前,需要对爆破工程的背景进行充分的分析。
包括但不限于工程目的、周围环境、爆破物料特性等因素的考虑。
2.2 工程参数确认在进行爆破设计时,需根据具体工程情况确定一系列参数,包括炸药种类、装药量、延迟时间、孔径与孔距等参数。
2.3 爆破模拟计算通过使用专业的爆破模拟计算软件,可以对爆破设计进行仿真模拟,评估爆破效果,并调整设计方案。
3. 爆破施工方案3.1 工程准备在进行爆破施工前,需做好详细的工程准备工作,包括但不限于场地准备、施工设备准备、材料准备等。
3.2 爆破施工流程爆破施工流程包括孔眼布设、装药、布线、接线、安全检查等一系列操作。
施工人员应按照标准程序进行施工,确保施工安全可靠。
3.3 安全措施爆破施工过程中,安全措施的落实至关重要。
包括但不限于人员防护、现场警示标识、临时封闭设施等,以保障施工过程中的安全。
3.4 施工监测爆破施工过程中,应设置监测点对施工现场进行实时监测,以确保施工过程中没有出现异常情况,并能及时采取相应措施。
4. 爆破施工安全注意事项4.1 人员培训所有参与爆破施工的人员必须经过专业的培训,熟悉爆破工程的必要知识和操作技能,以确保施工的安全性。
4.2 现场管理严格控制施工现场的进入,确保只有经过培训合格的人员进入施工现场,防止未经授权的人员进入。
4.3 安全装备施工人员应佩戴必要的安全装备,包括但不限于安全帽、防护眼镜、防护服等。
确保自身的安全。
4.4 爆破警示标识在施工现场周围设置明显的爆破警示标识,以提醒周围人员保持距离,并采取必要的安全措施。
4.5 废弃物处理施工结束后,要对施工现场进行清理,妥善处理废弃物和剩余炸药,确保没有留下任何安全隐患。
排水工程石方段管沟爆破施工设计方案

段管沟爆破施工案一、工程概况根据勘测设计上面,挖段含有大比例的次坚,土比为土28.58%,次坚71.42%。
二、爆破技术设计1、总体设计对于管沟的爆破一般采用浅眼爆破法,管沟爆破最大的特点是只有一个临空面,也可以视管沟断面、岩性质和地质等条件采用布置掏槽眼的横向起爆法,提高其他炮眼的爆破效果。
2、爆破参数的确定1)炮眼直径d,深度L炮眼直径d采用Ф38毫米;眼深L=(1.1~1.15)H/2,H为沟深,按沟深5.2m考虑:L=1.1×5.2/2=2.86m,分两层爆破。
2)最小抵抗线W最小抵抗线W可按经验公式选取:W=0.5L=0.5×1.54=0.77m3)炮眼间距a和排距ba=1W=1×0.7=0.7m,采用微差起爆时a=1.8W=1.8×0.7=1.26mb=0.9W=0.9×1.26=1.134m4)单位炸药消耗量q该值的大小对爆破效果、钻和装药工作量、炮眼利用率都有较大影响。
单位炸药消耗量取决于岩的性质、临空面、炮眼直径和炮眼深度等多种因素,在爆破中,根据现行规定和经验选取。
单位炸药消耗量(kg/m3)5)根据该段岩坚固系数,取q=1.0,即1处炮眼用药量=v×q=a×b×L×q=1.26×1.134×1.4×1=2kg。
6)每100m管沟,按坚硬连续岩考虑,底宽2.0m,深5.2m,两次爆破成沟,不考虑预裂爆破和光面爆破的用药量及炸药的损耗量,其炸药总数量为:(2.0×5.2×100/a×b×L)×2kg=468kg3、炮眼布置炮眼布置成3排梅花状,见图三、爆破施工法及技术措施1、爆破施工的一般程序1)布:技术组应按爆破技术设计格布,不得随意更改,标示清晰。
2)钻:施工组应按标示的位进行钻,保证深位准确,倾斜钻时应格掌握角度,不随意挪动位,确保钻数量、质量达到要求。
爆破技术设计及施工组织设计
爆破技术设计及施工组织设计书爆破施工单位(公章)爆破工程概况爆破工程名称施工工期开工之日起180天爆破施工地点爆破作业类型浅孔和中深孔台阶松动爆破爆破岩质种类和总土石方(m3)页岩约1000000立方米最大一次起爆需用炸药名称乳化或改性胺油炸药炸药计划用量200000kg 数量54kg 雷管计划用量60000 发爆破现场工作领导人爆破现场技术负责人爆破员姓名安全警戒员姓名安全警戒半径100m(m)爆破现场爆破器材保管员姓名爆破方案编制人姓名和技术职称爆破技术设计及施工组织设计书一、工程概况1、工程名称:2、工程地点:3、工程量:约100万m34、工程工期:180天。
5、工程概述该工程位于,属于的爆破工程。
爆区分A、B地块。
其中地块施工环境很好,场内90m内无任何需要保护的设施;场外要保护的卫星观测塔约100m。
经现场勘查,爆区呈不规则几何形状,爆破总土石方量约为1000000立方米,爆破开挖高度为2—25米。
爆区的岩石结构分布情况大至为:页岩占90%,砂岩占10%。
岩石坚固系数为f=2-6,结构层理大致水平,层之间裂隙多而乱。
该爆破工程环境一般,但应严格控制爆破飞石和震动的危害。
该工程施工难点和重点保护对象:主要是对卫星观测塔铁塔塔基、高边坡实施保护。
爆破作业时应严格控制单孔装药量和最大齐响药量,防止爆破飞石和杂散电流的危害。
二、方案设计与施工依据1、《安全生产法》2、《民用爆炸物品安全管理条例》;3、《爆破安全规程》(GB6722-2003);4、国家及行业颁布的设计规范、技术标准:5、根据工程周边环境情况及安全要求;6、根据业主单位的相关要求。
7、爆破施工合同三、编制原则1、以对工程质量、工期、安全等诸方面的要求为宗旨。
2、满足一般情况下对爆破技术及安全的严格要求。
3、路边各种管线、行人和车辆对爆破的安全要求。
4、设计及施工方案满足科学性、完善性、适用性、针对性、及可操作性要求。
5、项目管理人员、机械设备、劳动力及施工材料的投入充足、合理、先进。
浅孔预裂爆破计算
炮孔最佳装药量为Q2=1/4πd2τLΔ,Q1=Q2
得Q2=1/4×π×0.0422×0.7×3×1.0Байду номын сангаас5×103=2.982kg≈Q1=2.864kg
结果符合药量平衡理论
四、周边预裂孔炸药用量计算
按《水工建筑物岩石基础开挖工程施工技术规范》(SDJ211-83)推荐的公式:
Q = 0.06[σ]0.5akLτ=0.06×500.5×0.7×3×0.7=0.624kg
1
排距(m)
0.6
3.周边预裂孔参数
炮孔直径(mm)
80
孔距(m)
0.7
不偶合系数
4.2
4.炸药相关参数
炸药类型
岩石硝铵2号
堵塞系数
1
浅孔预裂爆破单耗(Kg/m3)
1.826
换算系数
1
装药密度(g/cm3)
1.025
最佳装药系数
0.7
二、普通破碎孔炸药用量计算
Q1=eumqaWH=1×1×0.83×1.826×1×1.05×1.8=2.864kg;
根据周边预裂孔设计参数得:
Q' = π/4(dk/Dr)2LτΔ=π/4×(8/4.2)2×300×0.7×1.025=613.359g=0.613kg
Q/Q'=0.624/0.613=1.017≈1
计算结果与设计值较相符
浅孔预裂爆破计算计算书
计算依据:
《水工建筑物岩石基础开挖工程施工技术规范》(SDJ211-83)
一、计算参数
1.岩土参数
岩土类别
七类土
爆破处自由面系数
0.83
岩石系数
25
岩石极限抗压强度(MPa)
工程爆破设计范本
编号:泰爆07—爆破方案及施工组织设计工程名称:爆破等级:设计单位:施工单位:设计人:审核人:设计日期:一、工程概况1、爆破工程名称:2、爆破地点:3、爆破工程性质及用途4、爆破地点周围环境附图1 爆破周围环境平面图5、爆破技术要求二、爆破设计依据三、爆破工程地质1、爆破区地形、地貌附图2 爆破区地形地貌示意图2、爆破区地质及水文地质条件四、被爆体结构、材料及爆破工程量计算1、被爆体结构、材料附图3 爆破体结构示意图2、爆破工程量计算五、爆破方案设计与选择1、爆破方案与技术经济综合比较2、爆破方案选择和确定六、钻爆参数设计与选择1、爆破参数选择与装药量计算1)爆破范围(开挖面积和深度或爆破切口形式和尺寸)2)炮孔深度(L ), L= 3)炮孔直径(D ), D = 4)最小抵抗线(W ), W =5)炮孔间距(a ),a =()W 5.1~0.1= 实取:a = 6)炮孔排距(b ),b =()W 0.1~8.0= 实取:b = 7)单孔装药量(Q ), Q = qabL = 实取:Q =式中:q ——单位炸药消耗量,(kg/m 3); 本设计取 q =8)堵塞长度(L ’),L ’ =(0.8~1.0)W =2、装药、填塞和起爆网路设计1)炮孔装药结构附图4 主爆孔装药结构图附图5 周边孔装药结构图2) 炮孔布置方式附图6 炮孔布置示意图3) 爆破网路设计附图7 爆破网路示意图七、钻孔机具与爆破器材选择1、钻孔机具2、爆破器材选择1)炸药品种选择表1:炸药性能表2)雷管种类、段别的选择3、放炮电源选择4、预期爆破材料消耗表2:预期爆破材料消耗表八、爆破安全验算1、爆破振动安全距离验算V=Kα⎥⎥⎦⎤⎢⎢⎣⎡RQ3= ;(上式中:R = m ;Q=kg ;α=;K=;)式中:R —爆破振动安全距离,m;V—爆破振动安全速度,cm/s;Q —最大一段齐爆药量,Kg。
α、K —与地质条件和爆破场地条件有关的系数,可按表5选取,或通过现场试验确定。
爆破施工设计计算书
土石方爆破施工设计计算书二O一五年一月目录一、工程概况 (3)二、编制依据 (3)三、主要工程数量 (3)四、相关技术要求 (3)4.1安全允许距离与环境影响评价 (3)4.2 个别飞散物安全允许距离 (7)4.3 外部电源与电爆网路的安全允许距离 (8)五、爆破施工作业程序及说明 (8)六、爆破施工设计 (9)七、爆破安全验算: (11)1、爆破飞石的计算: (11)2、爆破地震波的计算 (12)3、防爆破冲击波的安全距离计算 (12)五、总结 (13)一、工程概况二、编制依据1、温岭市竹盖线改建工程(二期)施工图设计2、国家现行规范与标准:1)《公路路基施工技术规范》(JTGF10-2006)2)《公路工程施工安全技术规程》(JTJ076-95)5)《爆破安全规程》(GB6722-2011)3、通过现场掌握的有关情况和资料及本企业施工技术管理水平和已完类似工程成功的工程经验。
三、主要工程数量本合同段的石方开挖主要集中于两段,1、K22+080—K23+800;2、K24+500—K25+655,设计总石方量为:19.99万m3目前剩余约18万m3四、相关技术要求4.1安全允许距离与环境影响评价1 一般规定(1) 爆破、爆破器材销毁以及爆破器材库意外爆炸时,爆炸源与人员和其他保护对象之间的安全允许距离,应按爆破各种有害效应(地震波、冲击波、个别飞散物等)分别核定,并取最大值。
(2)各种爆破器材库之间以及仓库与临时堆放点之间的距离,应大于相应的殉爆安全距离。
各种爆破作业中,不同时起爆的药包之间的距离,也应满足不殉爆的要求。
(3)确定爆破安全允许距离时,应考虑爆破可能诱发滑坡、滚石、雪崩、涌浪、爆堆滑移等次生有害影响,适当扩大安全允许距离或针对具体情况划定附加的危险区。
2 爆破振动安全允许距离(1) 评价各种爆破对不同类型建(构)筑物和其他保护对象的振动影响,应采用不同的安全判据和允许标准。
(2)地面建筑物的爆破振动判据,采用保护对象在地点峰值振动速度和主振频率;水工隧道、交通隧道、矿山巷道、电站(厂)中心控制室设备、新浇大体积混凝土的爆破振动判据,采用保护对象所在地质点峰值振动速度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
305
455
670
1060
1520
2130
表7爆区与移动式调频(FM)发射机的安全允许距离
发射功率/W
1~10
10~30
30~60
60~250
250~600
安全允许距离/m
1.5
3.0
4.5
9.0
13.0
表8爆区与甚高频(VHF)、超高频(UHF)电视发射机的安全允许距离
发射功率/W
(3)
式中:
P——空气冲击波超压值 Pa;
Q——一次爆破的梯恩梯炸药当量,秒延时爆破为最大一段药量,毫秒延时爆破为总药量,单位为千克(kg);
R——装药至保护对象的距离,单位为米(m)。
空气冲击波超压的安全允许标准:对人员为0.02×105Pa;对建筑物按表6取值。空气冲击波安全允许距离,应根据保护对象、所用炸药品种、地形和气象条件由设计确定。
注2:频率范围可根据类似工程或现场实测波形选取。选取频率时亦可参考下列数据:硐室爆破<20 Hz;深孔爆破10 Hz~60 Hz;浅孔爆破40 Hz~100 Hz。
a选取建筑物安全允许振速时,应综合考虑建筑物的重要性、建筑质量、新旧程度、自振频率、地基条件等因素。
b省级以上(含省级)重点保持古建筑与古迹的安全允许振速,应经专家论证选取,并报相应文物管理部门批准。
50
h)深孔孔底扩壶
50
I)硐室爆破
按设计,但不小于300
2.爆破树墩
200
3.森林救火时,堆筑土壤防护带
50
4.爆破拆除沼泽地的路堤
100
5.小下爆破
a)水面无冰时的裸露药包或浅孔、深孔爆破
水深小于1.5m
水深大于6m
水深1.5~6m
与地面爆破相同
不考虑飞石对地面或水面以上人员的影响
由设计确定
b)水面覆冰时的裸露药包或浅孔、深孔爆破
三、
本合同段的石方开挖主要集中于两段,1、K22+080—K23+800;2、K24+500—K25+655,设计总石方量为:19.99万m3目前剩余约18万m3
四
4
1 一般规定
(1)爆破、爆破器材销毁以及爆破器材库意外爆炸时,爆炸源与人员和其他保护对象之间的安全允许距离,应按爆破各种有害效应(地震波、冲击波、个别飞散物等)分别核定,并取最大值。
爆破类型和方法
个别飞散物的最小安全允许距离/m
1.露天岩土爆a
a)破碎大块岩矿:
裸露药包爆破法
浅孔爆破法
400
300
b)浅孔爆破
200(复杂地质条件下或未形成台阶工作面时不小于300)
c)浅孔药壶爆破
300
d)蛇穴爆破
300
e)深孔爆破
按设计,但不小于200
f)深孔药壶爆破
按设计,但不小于300
g)浅孔孔底扩壶
部分倒塌
大部分到全部倒塌
木屋盖
无损坏
无损坏
木屋面板变形,偶见折裂
木屋面板、木檀条折裂,木屋架支坐松动
木檀条折断,木屋架杆件偶见折断,支坐错位
部分倒塌
全部全塌
瓦屋面
无损坏
少量移动
大量移动
大量移动到全部掀动
—
—
—
钢筋混凝土屋盖
无损坏
无损坏
无损坏
出现小于1mm的小裂缝
出现1mm~2mm宽的裂缝,修复后可继续使用
施工临时用电、道路畅通,符合现场施工安全的规范要求。
3、爆破前后安全工作程序:
布置安全岗和施爆区安全员 -- 炮孔堵塞 -- 撤离施爆区和飞石及强地震波引响区的人畜 -- 起爆 -- 清除瞎爆 -- 解除警戒 -- 测定爆破效果。
六
本合同段的石方开挖主要集中于两段,第一段K22+080—K23+800;第二段:K24+500—K25+655结合实际情况爆破开挖分段、分台阶开挖。临空面即山体坡向.台阶高度8m,宽度不小于8m。
表1爆破振动安全允许标准
序号
保护对象类别
安全允许振速(cm/s)
<10Hz
10 Hz~50Hz
50Hz~100Hz
1
土窑洞、土坯房、毛石房屋a
0.5~1.0
0.7~1.2
1.1~1.5
2
一般砖房、非抗震的大型砌块建筑物a
2.0~2.5
2.3~2.8
2.7~3.0
3
钢筋混凝土结构房屋a
3.0~4.0
3.5~4.5
4
1电力起爆时,电雷管爆区与高压线间的安全允许距离,应按表5的规定;与广播电台或电视台发射机的安全允许距离,应按表6、表7和表8的规定。
表5爆区与高压线的安全允许距离
电压/kV
3~6
10
20~50
50
110
220
400
安全允许距离/m
普通电雷管
20
50
100
100
—
—
—
抗杂电雷管
—
—
—
—
10
10
16
(6)在水深不大于30 m的水域内进行水下爆破,水中冲击波的安全允许距离,应遵守下列规定
4
1爆破时,个别飞散物对人员的安全距离不应小于表4的规定;对设备或建设物的安全允许距离,应由设计确定。
2抛掷爆破时,个别飞散物对人员、设备和建筑物的安全允许距离,应由设计确定,并报单位总工程师批准。
表4爆破个别飞散物对人员的安全允许距离
土石方爆破施工设计计算书
二O一五年一月
一、工程概况
二、编制依据
1、温岭市竹盖线改建工程(二期)施工图设计
2、国家现行规范与标准:
1)《公路路基施工技术规范》(JTGF10-2006)
2)《公路工程施工安全技术规程》(JTJ076-95)
5)《爆破安全规程》(GB6722-2011)
3、通过现场掌握的有关情况和资料及本企业施工技术管理水平和已完类似工程成功的工程经验。
e)爆炸加工
由设计确定
8.拆除爆破、城镇浅孔爆破及复杂环境深孔爆破
由设计确定
9.地震勘探爆破
a)浅井或地表爆破
按设计,但不小于100
b)在深孔中爆破
按设计,但不小于30
10.用爆破器扩大钻井b
按设计,但不小于50
a沿山坡爆破时,下坡方向的飞石安全允许距离应增大50%。
b 当爆破器具置于钻井内深度大于50m时,安全允许距离可缩小至20m。
200
c)水底硐室爆破
由设计确定
6.破冰工程
a)爆破薄冰凌
50
b)爆破覆冰
100
c)爆破阻塞的流冰
200
d)爆破厚度大于2m的冰层或爆破阻塞流冰一次用药量超过300kg
300
7.爆破金属物
a)在露天爆破场
1500
b)在装甲爆破坑中
150
c)在厂区内的空场中
由设计确定
d)爆破热凝结物
按设计、但不小于30
出现大于2mm的裂缝
承重砖墙全部倒塌,钢筋混凝土承重柱严重破坏
顶棚
无损坏
抹灰少量
掉落
抹灰大量
掉落
木龙骨部分破坏下垂缝
塌落
—
—
内墙
无损坏
板条墙抹灰少量掉落
板条墙抹灰大量掉落
砖内墙出现
小裂缝
砖内墙出现大裂缝
砖内墙出现严重裂缝至部分倒塌
砖内墙大部分倒塌
钢筋混凝土柱
无损坏
无损坏
无损坏
无损坏
无破坏
有倾斜
有较大倾斜
c选取隧道、巷道安全允许振速时,应综合考虑构筑物的重要性、围岩状况、断面大小、深埋大小、爆源方向、地震振动频率等因素。
d非挡水新浇大体积混凝土的安全允许振速,可按本表给出的上限值选取。
(3)爆破振动安全允许距离,可按式(1)计算。
R= (1)
式中:
——爆破振动安全允许距离,单位为米(m);
Q——炸药量,齐发爆破为总药量,延时爆破为最大一段药量,单位为千克(kg);
(2)各种爆破器材库之间以及仓库与临时堆放点之间的距离,应大于相应的殉爆安全距离。各种爆破作业中,不同时起爆的药包之间的距离,也应满足不殉爆的要求。
(3)确定爆破安全允许距离时,应考虑爆破可能诱发滑坡、滚石、雪崩、涌浪、爆堆滑移等次生有害影响,适当扩大安全允许距离或针对具体情况划定附加的危险区。
2 爆破振动安全允许距离
(5)在特殊建(构)筑物附近或爆破条件复杂地区进行爆破时,应进行必要的爆破振动监测或专门试验,以确保保护对象的安全。
(6)爆破冲击波安全允许距离
3 爆破冲击波安全允许距离
(1)露天裸露爆破大块时,一次爆破的炸药量不应大于20kg,并应按式(2)确定空气冲击波对在掩体内避炮作业人员的安全允许距离。
(2)
现场建临时炸药、雷管民爆器材库房,专人管理和领用。
3)机械设备及人员准备
钻孔设备:采用Φ90潜孔钻、Φ90人工钎钻、7m3空压机
挖掘设备:1.2m3挖掘机
人员:钻工4~6名,爆工2名,普工2名。
4)现场条件准备:
根据爆区的工程地质条件及考虑到潜孔钻的作业要求,首先用大型推土机或挖掘机在爆区顶部进行场地平整,形成爆破区作业面。一方面尽量为潜孔钻提供较为宽阔平整的作业场地,减少不必要的爆破量,另一方面也为爆区的施工便道提供土方来源。
表3建筑物的破坏程度与超压关系
破坏等级
1
2
3
4
5
6
7
破坏等级名称
基本无破坏
次轻度破坏
轻度破坏
中等破坏
次严重破坏
