竣工结算审计程序及方法
工程竣工财务决算审计内容、方法及技巧

保障资金安全
确保工程建设资金的使用合法、合 规,防止贪污、挪用等行为的发生。
提高投资效益
通过审计优化工程设计方案和施工 组织,降低工程成本,提高投资效 益。
02
审计内容
工程结算审计
结算资料完整性
审查工程结算资料是否完整,包括合 同、施工图、竣工图、工程变更单、 签证单等。
结算范围与合同一致性
核实工程结算范围是否与合同一致, 防止超范围结算。
04
审计技巧
审计证据的收集与整理
审计证据的收集
在审计过程中,应全面、客观地收集与工程 项目相关的财务资料,包括但不限于工程合 同、发票、付款记录、验收报告等。
审计证据的整理
收集到审计证据后,应进行分类、编号、整 理,以便于后续的审计分析和报告撰写。
审计风险的防范与控制
风险识别
在审计过程中,应充分识别可能存在的风险点,如合同条款不明确、工程变更未及时报 批等。
风险应对措施
针对识别出的风险点,应采取相应的应对措施,如要求提供补充资料、现场勘查等,以 降低审计风险。
审计报告的撰写与审查
报告撰写
审计报告应客观、准确、完整地反映审计结 果,包括审计发现的问题、审计建议等内容 。
报告审查
在撰写完审计报告后,应进行严格的审查, 确保报告内容真实、准确,防止出现遗漏或
对建设成本进行效益分析,评估投入与产 出的比例关系。
其他相关内容审计
01
工程量清单审核
对招标工程量清单进行审核,确保 清单完整、准确。
资金使用情况审计
核查建设资金使用情况,确保资金 使用合规、有效。
03
02
合同履行情况审计
审查合同履行情况,包括合同变更、 索赔等事项的处理。

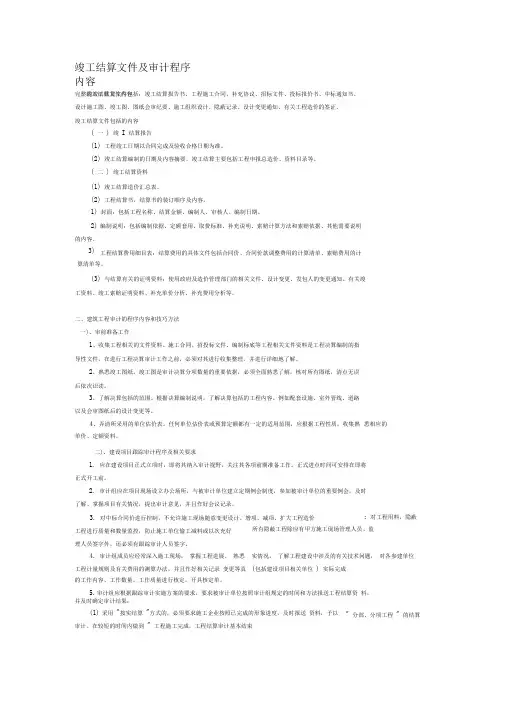

竣工结算文件及审计程序内容

4. 审计组成员应经常深入施工现场, 掌握工程进展、 熟悉工程计量规则及有关费用的测算办法,并且作好相关记录 变更等真实情况, 了解工程建设中涉及的有关技术问题, 对各参建单位 (包括建设项目相关单位 ) 实际完成的工作内容、工作数量、工作质量进行核定,开具核定单。
5. 审计组应根据跟踪审计实施方案的要求,要求被审计单位按照审计组规定的时间和方法报送工程结算资 料,并及时确定审计结果:(1) 采用 "按实结算 "方式的,必须要求施工企业按照已完成的形象进度,及时报送 资料,予以审计。
在较短的时间内做到 " 工程施工完成,工程结算审计基本结束 竣工结算文件及审计程序内容 一、竣工结算文件内容 完整的竣工结算文件包括:竣工结算报告书、工程施工合同、补充协议、招标文件、投标报价书、中标通知书、 设计施工图、竣工图、图纸会审纪要、施工组织设计、隐蔽记录、设计变更通知、有关工程造价的签证。
竣工结算文件包括的内容 ( 一 ) 竣 I 结算报告(1) 工程竣工日期以合同完成及验收合格日期为准。
(2) 竣工结算编制的日期及内容摘要,竣工结算主要包括工程申报总造价、资料目录等。
( 二 ) 竣工结算资料(1) 竣工结算造价汇总表。
(2) 工程结算书,结算书的装订顺序及内容。
封面:包括工程名称、结算金额、编制人、审核人、编制日期。
1) 2) 编制说明:包括编制依据、定额套用、取费标准、补充说明、索赔计算方法和索赔依据、其他需要说明 的内容。
3) 算清单等。
工程结算费用细目表:结算费用的具体文件包括合同价、合同价款调整费用的计算清单、索赔费用的计 (3) 与结算有关的证明资料:使用政府及造价管理部门的相关文件、设计变更、发包人的变更通知、有关竣 工资料、竣工索赔证明资料、补充单价分析、补充费用分析等。
二、建筑工程审计的程序内容和技巧方法 一)、审前准备工作1、收集工程相关的文件资料。
epc竣工结算审计方案

epc竣工结算审计方案EPC竣工结算审计方案是指对EPC(工程设计、采购和建设)项目的竣工结算进行审计的方案。
以下是一个详细精确的EPC竣工结算审计方案的示例:1. 审计目标和范围:- 目标:对EPC项目的竣工结算进行审计,确保结算的准确性和合规性。
- 范围:审计包括项目的所有阶段,从设计、采购到建设,以及相关的合同和付款文件。
2. 审计程序:- 收集和审查项目的设计文件、采购合同和支付文件,以了解项目的范围、成本和付款情况。
- 检查设计文件和采购合同的一致性,并验证合同金额和付款金额是否与实际支付一致。
- 检查工程建设过程中的变更和额外费用,并核实其合理性和合规性。
- 检查支付文件的准确性和合规性,包括付款金额、付款日期和付款对象。
- 检查竣工结算文件的准确性和合规性,包括结算金额、结算日期和结算依据。
- 进行实地检查,验证项目的实际完成情况和成本支出情况。
3. 审计重点:- 设计文件和采购合同的一致性和合规性。
- 工程建设过程中的变更和额外费用的合理性和合规性。
- 支付文件和竣工结算文件的准确性和合规性。
- 项目的实际完成情况和成本支出情况的真实性。
4. 审计结果和报告:- 根据审计程序的结果,编制审计报告,详细说明审计发现的问题和建议解决方案。
- 报告应包括项目的结算准确性和合规性的评估,以及对任何发现的问题的建议解决方案。
- 报告应提交给项目管理团队和相关利益相关方,以便他们采取适当的措施解决问题。
5. 审计时间和资源:- 审计时间应根据项目的规模和复杂性进行合理安排,确保充分的审计覆盖和深度分析。
- 审计所需的资源包括审计人员、技术支持和审计工具等,应根据项目的需求进行合理配置。
以上是一个EPC竣工结算审计方案的详细精确描述。
根据具体项目的情况,可能需要对方案进行调整和定制化。
竣工财务决算审计工作方案

竣工财务决算审计工作方案清晨的阳光透过窗帘,洒在书桌上,我泡了杯清茶,打开电脑,开始构思这个竣工财务决算审计工作方案。
这个方案对我来说,早已驾轻就熟,但每一次都要全力以赴,力求完美。
一、审计目标审计目标是我们工作的核心。
这次审计的主要目标是确保竣工财务决算的真实性、合规性和有效性。
真实性是指财务决算数据要真实反映项目的财务状况;合规性是指财务决算要符合国家相关法律法规和政策;有效性是指财务决算要能有效地指导未来的财务管理。
二、审计范围审计范围包括项目的全部财务活动,包括但不限于项目投资、建设、验收、结算等环节。
具体来说,就是对项目的预算执行、资金筹措、资金使用、工程结算、资产形成等方面进行全面审计。
三、审计内容1.预算执行情况:审计项目预算的编制、审批、执行、调整等情况,重点关注预算编制的合理性、预算执行的合规性以及预算调整的必要性。
2.资金筹措:审计项目资金来源的合规性、资金到位情况以及资金使用的合理性。
3.资金使用:审计项目资金使用过程中的合规性、效益性和风险控制情况。
4.工程结算:审计工程结算的合规性、准确性,重点关注工程量的真实性、工程价款的合理性以及工程结算的及时性。
5.资产形成:审计项目资产的形成过程,包括资产购置、资产折旧、资产处置等方面。
四、审计方法1.文件审查:对项目相关文件进行详细审查,包括项目可行性研究报告、投资概算、施工图纸、合同协议等。
2.现场调查:对项目现场进行实地调查,了解项目实际进展情况,与项目相关人员沟通,收集相关证据。
3.数据分析:运用财务软件对项目财务数据进行深入分析,揭示潜在的问题。
4.专家咨询:邀请财务、审计、工程等方面的专家,对项目财务决算进行评估,提供专业意见。
五、审计步骤1.审计准备:收集项目相关资料,了解项目基本情况,制定审计方案。
2.审计实施:按照审计方案,对项目财务决算进行详细审查,收集证据,分析问题。
4.审计整改:针对审计发现的问题,提出整改措施,督促项目单位进行整改。
工程竣工财务决算审计内容方法和技巧

数据不一致等问题。
03
工程竣工财务决算审计方法
对比分析法
对比分析法定义
通过将实际数据与预期数据、历史数据或行业标准进行比较,以识别异常或不符合预期的 情况。
对比分析法在工程竣工财务决算审计中的应用
将实际工程成本、收入、利润等数据与预算、计划或类似项目的数据进行比较,以评估项 目的经济效益和财务状况。
审计内容
主要包括建设项目竣工财务决算的编 制和审核,以及与建设项目财务相关 的其他事项的审计。
审计方法和程序
审计方法
采用多种方法相结合的方式,包括审 阅法、核对法、分析法、调查法等。
审计程序
一般包括审计准备、实施、报告三个 阶段,具体包括制定审计计划、收集 审计证据、整理审计工作底稿、出具 审计报告等步骤。
重点关注工程变更、材料价格波动、工程量增减等问题,确保决 算数据的真实性和准确性。
案例四:某市政工程决算审计案例
审计内容
对某市政工程的竣工财务决算进行审 计,包括工程概算、合同履行、工程
造价、工程结算等方面。
审计方法
采用现场勘查、查阅资料、核对账目 等方法,对工程决算进行全面审查。
审计技巧
重点关注工程变更、材料价格波动、 工程量增减等问题,确保决算数据的
审核价格
对材料价格、人工费用、设备租赁费用等进行审核,确保价格合理、公允,防止 高估冒算等问题。
加强内部控制和风险管理
评估内部控制
对建设单位的内部控制制度进行 评估,包括财务管理、会计核算 、资产管理等方面,确保内部控
制制度健全、有效。
识别和评估风险
对工程项目可能存在的风险进行识 别和评估,包括财务风险、法律风 险、技术风险等,提出相应的风险 应对措施和建议。
竣工结算审计程序及方法

竣工结算审计程序及方法本文介绍了竣工结算和竣工决算的概念和重要性。
竣工结算是指在建设项目施工完工并经验收后,按照合同约定编制调整价格的经济文件。
而竣工决算是建设单位向上级主管部门报告建设成果和财务状况的总结性文件,是竣工验收文件的重要组成部分。
编制竣工决算需要收集、整理、分析原始资料,并重新核实各单位工程、单项工程的投资,以真实反映出建设项目的实际价格。
文章还介绍了工程结算审计程序及方法。
审计的目的是审核认定工程结算造价,合理确定和有效控制工程造价。
在审计过程中,需要遵循法律法规及有关规定,采用全面审核法和重点审核相结合的原则,进行工程竣工结算审核。
审计范围包括收集整理资料、计价依据及相关基础数据、实测实量、工程量计算与校核、材料价格和取费标准审核等。
审计结果需要与施工方核对并调整,对其中不确定的造价作对比分析,并拿出审核意见。
方开挖是否符合设计要求;②土方工程的计算是否考虑了场地情况、土壤类型、排水情况等因素;2)混凝土工程①混凝土工程的计算是否符合规定,混凝土配合比是否合理;②混凝土浇筑是否按照施工图纸和质量标准要求进行;3)钢筋工程①钢筋工程的计算是否符合规定,钢筋的型号、数量是否与施工图纸相符;②钢筋的加工、安装是否符合施工图纸和质量标准要求;4)砌体工程①砌体工程的计算是否符合规定,砌体砖的数量、规格是否与施工图纸相符;②砌体工程的施工是否按照质量标准要求进行;5)油漆工程①油漆工程的计算是否符合规定,油漆的种类、用量是否与施工图纸相符;②油漆工程的施工是否按照质量标准要求进行;6)安装工程①安装工程的计算是否符合规定,设备型号、数量是否与施工图纸相符;②安装工程的施工是否按照质量标准要求进行。
七、结论通过对该工程竣工结算资料的审核,初步形成了审核意见。
需要指出的是,虽然该工程竣工结算资料齐备,但仍存在一些问题,如某些工程量计算不符合规定、某些工程的结算依据不合规、某些材料、设备的价格不恰当等。
工程项目竣工结算审计方案

工程项目竣工结算审计方案1. 竣工结算审计的背景和意义工程项目竣工结算是指在工程项目完工后进行结算,通过审核完成与建造方合同的交易。
这个过程至关重要,关系到资金的结算、关系到建筑质量、关系到合同履行的结果,具有非常重要的意义。
对于工程项目竣工结算的审计,可以确保检查工程材料的组成和费用的付款是否一致。
这个过程对于建筑企业和有关主管部门具有指导意义,为企业和政府节约支出,控制财务风险以及促进行业的发展。
因此,工程项目竣工结算审计不仅具有重要的经济意义,同时也在保障财务安全方面具有重要的作用。
2. 竣工结算审计方案的基本要素2.1 审计工作的目的审计工作的目的是为了检查工程项目竣工结算过程是否符合国家的相关政策法规、是否真实准确、是否公正合理。
它帮助建筑企业和有关主管部门发现问题,公正评估各种属性以及促进建筑行业的发展。
2.2 审计的内容审计的内容应该包括以下方面:1.结算文件的准确性和完整性;2.工程量的准确性和计算方式的正确性;3.材料、设备和劳务费用的正确性;4.工程质量的评价;5.合同的履行情况;6.工程变更的审批情况等。
2.3 审计人员的资格和技能审计人员应当拥有合适的背景知识和丰富的审计经验,对于审计工作引导和推进具有必要的技能,通过具备职业道德规范、专业知识、严谨认真的工作方法,保证审计工作的权威性和准确性。
2.4 审计程序审计程序应该包括以下环节:1.了解相关情况;2.制定审计计划;3.起草审计工作备忘录;4.收集资料并审查;5.回访所涉及的方面;6.制定报告。
2.5 评价工作质量和有效性的标准评价工作质量和有效性的标准应该包括以下方面:1.工作应遵循相关政策法规并严格检查;2.工作应当严密严谨;3.工作应当包括结论和建议;4.工作应当准确丰富。
3. 竣工结算审计的流程3.1 审计计划编制根据结算的性质和特点,制定审计计划,明确分配审计工作的职责和任务,规定审计程序,并对需要的资料和信息加以明确。
竣工结算审计程序及方法

完工结算及完工决算完工结算:是指一个建设项目施工已完工并经发包人及有关部门查收点交后,依照合同的商定,在原合同价钱的基础上编制调整价钱,由承包人提出,并经发包人审察签认的,应表达该工程造价为主要内容,并作为结算工程价款的经济文件的行为。
工程完工结算应按法律法例有关规定,以合同为基础、坚持脚踏实地的原则进行。
完工决算:完工查收是建设全过程的最后一个程序。
在完工查收以前要编制好完工决算。
完工决算是建设单位向上司主管部门报告建设成就和财务状况的总结性文件,是完工查收文件的重要构成部分。
实时、正确编报完工决算,关于总结剖析建设过程的经验教训,提升建设项目投资管理水平以及累积技术经济资料等都拥有重要意义。
在编制完工决算时要在采集、整理、剖析原始资料的基础上,比较、核实工程改动状况,从头核实个单位工程、单项工程的投资,使完工决算能够真切反应出建设项目自己实质的价钱。
完工结算审计程序及方法一、审计目的依据施工方送审的工程结算资料,实行工程结算审计程序,审察认定该工程结算造价,合理确实定和有效的控制工程造价。
二、审计原则在进行结算审计过程中,依照合同的商定,在原合同价钱的基础上,以法律法例及有关规定为依照,坚持脚踏实地的原则,采纳全面审察法和要点审察相联合的原则进行工程完工结算审察。
三、工作流程(1)采集整理资料目录 : 资料要求全面、充足并能知足工程造价计量、确立需要。
①设计图纸、图纸会审、施工图纸、完工图纸;②施工图估算、招标控制价、工程结算;③施工合同、增补合同、增补协议;④造价工程师证和造价员证;⑤招标文件及招标文件、招标答疑及施工同意证;⑥工程设计更改、现场签证单、工程联系函、隐蔽工程记录、资料签价单、工程实物及有关系系函等。
(2)采集计价依照及有关基础数据。
(3)熟习资料,有针对性踏勘现场,进行必需的实测实量。
(4)进行工程量的计算与校核。
(5)进行资料价钱、取费标准的审察。
(6)对供给资猜中的疑点,完工图与实质踏勘现场不符等写出版面报告交被审单位征采建议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
竣工结算及竣工决算
竣工结算:是指一个建设项目施工已完工并经发包人及有关部门验收点交后,按照合同的约定,在原合同价格的基础上编制调整价格,由承包人提出,并经发包人审核签认的,应表达该工程造价为主要内容,并作为结算工程价款的经济文件的行为。
工程竣工结算应按法律法规有关规定,以合同为基础、坚持实事求是的原则进行。
竣工决算:竣工验收是建设全过程的最后一个程序。
在竣工验收之前要编制好竣工决算。
竣工决算是建设单位向上级主管部门报告建设成果和财务状况的总结性文件,是竣工验收文件的重要组成部分。
及时、正确编报竣工决算,对于总结分析建设过程的经验教训,提高建设项目投资管理水平以及积累技术经济资料等都具有重要意义。
在编制竣工决算时要在收集、整理、分析原始资料的基础上,对照、核实工程变动情况,重新核实个单位工程、单项工程的投资,使竣工决算能够真正反映出建设项目本身实际的价格。
竣工结算审计程序及方法
一、审计目的
根据施工方送审的工程结算资料,实施工程结算审计程序,审核认定该工程结算造价,合理的确定和
有效的控制工程造价。
二、审计原则
在进行结算审计过程中,按照合同的约定,在原合同价格的基础上,以法律法规及有关规定为依据,坚持实事求是的原则,采用全面审核法和重点审核相结合的原则进行工程竣工结算审核。
三、工作流程
(1)收集整理资料目录: 资料要求全面、充分并能满足工程造价计量、确定需要。
①设计图纸、图纸会审、施工图纸、竣工图纸;
②施工图预算、招标控制价、工程结算;
③施工合同、补充合同、补充协议;
④造价工程师证和造价员证;
⑤招标文件及投标文件、招标答疑及施工许可证;
⑥工程设计变更、现场签证单、工程联系函、隐蔽工程记录、材料签价单、工程实物及有关联系函等。
(2)收集计价依据及相关基础数据。
(3)熟悉资料,有针对性踏勘现场,进行必要的实测实量。
(4)进行工程量的计算与校核。
5)进行材料价格、取费标准的审核
6)对提供资料中的疑点,竣工图与实际踏勘现场不符等写出书面报告交被审单位征求意见。
(7)将有争议问题提交讨论,召开多方协商形成会议纪要,如有造价政策方面争议提请造价政策主管部门核定。
(9)完成初步审核结果,组织与施工方核对,调整结
果(初稿),并对其中不确定的造价作对比分析,拿出
审核意见。
四、审计范围
该工程竣工结算资料,与该工程项目有关的预算、概算以及招投标文件及中标通知书,所有施工、采购、施工许可证、图纸、设计变更及现场签证,相关部门验收报告,工程项目有关的甲方供料的收、发料单,其他相关资料等。
五、审计内容
审核施工单位报送的该工程竣工结算书及竣工结算资料,对工程竣工结算价款形成初步审核意见。
该工程造价审计的重点内容包括:
(1)审查工程量计算是否符合规定、是否正确,工程定额选套是否合规,工程取费是否执行相应计算基数和费率标准;
(2)工程价款结算与实际完成工程量是否相符,结算依
据是否合规、合法;
(3)工程主要材料、设备用量、价格是否恰当;
(4)利润、税金的计算基数、费率是否符合规定或合同约定;
(5)设计变更和现场签证是否按规定的管理程序和权限报经批准,设计变更的内容是否符合有关规定,手续是否完备,情况是否属实、费用是否合理;
(6)合同价款是否符合市场公允价格,工程进度、质量是否按合同约定完成;
(7)施工单位是否具有相应的资质,有无将承包的工程和承接的工作违法分包、转包等行为,施工索赔是否属实并按规定计算。
六、审核方法
(1)基本步骤
1)按全面审计法,紧密结合会议纪要、招标文件、投标文件、答疑纪要、施工合同进行审核;
2)依据设计变更单,调整变更增减工程费用;
3)核准工程联系函,确认后进行计算;
4)对预算部分进行审核,分重点抽查,对有变更部分重新计算。
(2)审核合同和签证审核工程项目经济合同内容的有效性、真实性;审核签证记录的真实性、合法性、时效性以及是否偏离市场公允价值,是否与事实相符。
(3)固定价部分的审核
在审查时,应对施工方提交的固定价部分的工程量进行逐项审查,查看施工方是否按固定价部分的工作量逐项完成。
工程变更的审查
(4)由于工程变更会导致工程量的增加或减少,从而影响工程造价,因此对每一份工程变更单都要严格审查其变更的程序及手续是否经设计单位、甲方代表及监理工程师签字、盖章,否则,不得作为结算依据。
(5)工程量的审查
明确了施工方的工程量范围,就可以快速高效的计算出工程量,完成咨询报告(初稿)后,再逐项同施工方核对。
审查工程量主要内容:
1)土方工程
①平整场地、挖地槽、挖地坑、挖土方工程量的
计算是否符合定额计算规定和施工图纸标注尺寸,土
质类别是否与勘察资料一致,地槽与地坑放坡,带挡地板是否符合定额规定,有不有重算和漏算;
②回填土工程量应注意地槽、地坑回填土的体积
是否扣除了基础所占体积、地面和室内填土的厚度是否符合设计要求;
③运土方的审查除了注意运土距离外,还要注意运土数量是否扣除了就地回填的土方。
2)打桩工程
①注意审查各种不同桩料,必须分别计算,施工方法必须符合设计要求;
②桩料长度必须符合设计要求,桩料长度如果超过一般桩料长度需要接桩时,注意审查接头数是否正确。
3)砖石工程
①墙基与墙身的划分是否符合规定;
②不同厚度的内、外墙是否分别计算,应扣除的门窗洞口及埋入墙体各种钢筋混凝土梁、柱等是否已扣除。
③不同砂浆标号的墙和定额规定按立方米或按平方米计算的墙,有无混淆、错算或漏算。
4)混凝土及钢筋混凝土工程
①现浇构件与预制构件是否分别计算,有无混淆;
②现浇柱与梁,主梁与次梁及各种构件计算是否
符合规定,有无重算或漏算;
③有筋和无筋构件是否按设计规定分别计算、有无混淆。
5)木结构工程
①门窗是否分别不同种类按门窗洞口面积计算;
②木装修工程量是否按规定分别以延长米或平方米计算。
6)楼地面工程
①楼梯抹面是否按踏步和休息平台部分的水平投影计算;
②细石砼地面找平层的设计厚度与定额厚度不同时,是否按其厚度进行换算。
7)屋面工程
①卷材屋面工程是否与屋面找平层工程量相等;
②屋面保温层的工程量是否按屋面层的面积乘保温层平均厚度计算,不做保温层的挑檐部分是否按规定不作计算。
8)装饰工程
①内墙抹灰的工程量是否按墙面的净高和净宽计算,有无重算或漏算;
②外墙抹灰是否扣除了门窗洞口;。
