园林景观工程硬景部分施工工艺汇编

合集下载

园林景观模板工程施工工艺

园林景观模板工程施工工艺

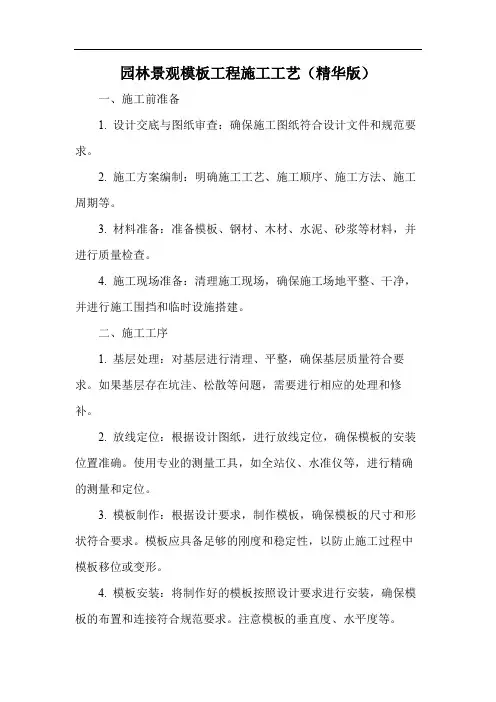

园林景观模板工程施工工艺(精华版)一、施工前准备1. 设计交底与图纸审查:确保施工图纸符合设计文件和规范要求。

2. 施工方案编制:明确施工工艺、施工顺序、施工方法、施工周期等。

3. 材料准备:准备模板、钢材、木材、水泥、砂浆等材料,并进行质量检查。

4. 施工现场准备:清理施工现场,确保施工场地平整、干净,并进行施工围挡和临时设施搭建。

二、施工工序1. 基层处理:对基层进行清理、平整,确保基层质量符合要求。

如果基层存在坑洼、松散等问题,需要进行相应的处理和修补。

2. 放线定位:根据设计图纸,进行放线定位,确保模板的安装位置准确。

使用专业的测量工具,如全站仪、水准仪等,进行精确的测量和定位。

3. 模板制作:根据设计要求,制作模板,确保模板的尺寸和形状符合要求。

模板应具备足够的刚度和稳定性,以防止施工过程中模板移位或变形。

4. 模板安装:将制作好的模板按照设计要求进行安装,确保模板的布置和连接符合规范要求。

注意模板的垂直度、水平度等。

5. 钢筋安装:按照设计要求,进行钢筋安装,确保钢筋的布置和连接符合规范要求。

注意钢筋的锚固长度、焊接质量等。

6. 混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土的强度和稳定性。

混凝土的配比、搅拌、运输和浇筑过程应符合相关规范要求,避免混凝土产生离析、分层等现象。

7. 养护:施工完成后进行养护,保持施工现场的清洁和湿润。

根据当地气候条件,采取相应的养护措施,如覆盖草席、喷水养护等。

三、施工要点1. 基层处理:确保基层质量符合要求,避免基层的不平整和松散,为后续施工打下良好的基础。

2. 放线定位:准确进行放线定位,确保模板的安装位置准确无误,避免施工过程中的误差。

3. 模板制作:确保模板尺寸和形状符合要求,模板应具备足够的刚度和稳定性。

4. 模板安装:按照设计要求进行模板安装,确保模板的布置和连接符合规范要求,注意模板的垂直度、水平度等。

5. 钢筋安装:按照设计要求进行钢筋安装,确保钢筋的布置和连接符合规范要求。

园林工程硬化施工方案(3篇)

园林工程硬化施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,占地面积约为20000平方米。

项目旨在打造一个集休闲、娱乐、观赏于一体的现代园林景观。

硬化施工是园林工程的重要组成部分,主要目的是提高场地的承载力和美观度。

以下为园林工程硬化施工方案。

二、施工准备1. 材料准备:水泥、砂石、钢筋、模板、外加剂等。

2. 施工设备:混凝土搅拌机、振捣器、切割机、水准仪、钢卷尺等。

3. 人员组织:项目经理、技术负责人、施工员、质检员、安全员等。

三、施工工艺1. 场地平整:清除场地内的腐植土、生活垃圾、淤泥等杂物,保证场地平整,为后续施工提供基础。

2. 强夯处理:采用强夯机对4-5m内的土层进行夯实,提高地基承载力。

3. 灰土垫层:铺设300mm厚的灰土垫层,比例为3:7,压实系数达到0.93。

4. 混凝土施工:按照设计图纸进行混凝土浇筑,厚度为200mm,强度达到C25。

5. 表面处理:混凝土浇筑完成后,进行表面抹平、压光处理,提高美观度。

6. 水泥砂浆保护层:在硬化面铺设10mm厚的1:2水泥砂浆保护层,提高耐久性。

四、施工要点1. 施工过程中,严格控制材料质量,确保工程质量。

2. 混凝土浇筑前,对模板、钢筋进行验收,确保符合设计要求。

3. 混凝土浇筑过程中,及时进行振捣,排除气泡,确保混凝土密实。

4. 混凝土浇筑完成后,进行养护,保持湿润,防止裂缝产生。

5. 硬化面施工完成后,及时进行养护,防止水泥砂浆脱落。

五、施工进度安排1. 场地平整:3天2. 强夯处理:5天3. 灰土垫层:3天4. 混凝土施工:5天5. 表面处理及保护层施工:3天6. 养护:7天总计:27天六、质量保证措施1. 严格执行国家相关标准和规范,确保工程质量。

2. 加强施工过程中的质量控制,发现问题及时整改。

3. 对施工人员进行技术培训,提高施工技能。

4. 加强对施工材料的检验,确保材料质量。

5. 建立质量保证体系,对施工过程进行全程监控。

通过以上施工方案的实施,确保园林工程硬化施工质量,为打造美丽的现代园林景观奠定基础。

园林景观工程施工技术、工艺方案

园林景观工程施工技术、工艺方案

园林景观工程施工技术、工艺方案一、测量、放样施工准备阶段,指定专人负责测量放样工作,据技术规范和设计图纸,会同设计、监理部门,利用检测合格的测量仪器,现场布置施工基线和水准点,并作必要的检测,同时按有关测量标准和本工程施工进度要求,测设用于工程施工的控制网、水准控制点,并妥善设放,确保稳固可靠,并保留到工程交工验收结束。

施工过程中依据施工测量计划,制定各分部工程测量的施测方法、操作规程、观测设备和专业人员设置等,并将计量、测量资料提交监理审核,必要时配合监理人员做好抽检测量工作,对所有测量成果进行标记,对于相邻合同段衔接处的测量双方共同进行,将测量成果协调统一在允许的规范要求内。

二、施工顺序本项目工作内容包括旅顺南路景观工程磨石岭南侧和黑石礁沿路景观改造工程,主要内容包括:新建绿化、铺装、景观工程等。

各分部工程的施工顺序遵循“先主后附属”以及“土建与安装并行”的基本原则。

三、主要分项工程的施工方案1、土建(一)基坑开挖及降排水方案1、基坑土方开挖:本项目分部工程为老河道开挖施工,土方开挖不会破坏周围的沟渠系统,同时可利用现有的排河作排水出路,据地质资料分析及工期要求,基坑土方开挖采用机械作业,即根据工场布置图确定的堆土区,利用单斗挖掘机挖装车,机动翻斗车运输,堆置后用于土方回填工作,并注意以下几点:(1)、基坑开挖和工场内清淤需在围堰内明水排完后实施,宜分层、分段依次进行,逐层设置排水不沟,层层下挖,开挖前应降低地下水位,使其低于开挖面0.5m以上,并在施工过程中保持排水系统通畅。

(2)、严禁扰动地基土层,基底上淤泥必须清除干净,严禁欠挖,如开挖后不能立即回填或浇垫层的,基坑底部应留不少于50cm的保护层,在砼施工前,分块突击人工二次开挖,若发生超挖须用与底板相同标号的砼或以8%水泥土回填。

(3)、工场内清淤和开挖的土方,应按业主和监理工程师批准的方案,放置指定区域。

(4)、弃土应在规定的弃土区内有计划的堆置。

生态园林绿化景观工程硬景部分及软景部分施工方案

生态园林绿化景观工程硬景部分及软景部分施工方案

生态园林绿化景观工程硬景部分及软景部分施工方案在进行硬景施工时,首先需要对园区进行整体规划设计。

根据规划设计方案,确定主要的建筑、构筑物的安装位置。

然后进行土地平整工作,清除不必要的杂草、石块等障碍物,确保施工地点平整。

接下来,根据设计图纸,进行各个建筑、构筑物的施工。

如修建建筑物时,需要按照设计图纸布置建筑材料,进行基础施工、墙体搭建、屋顶建造等工作。

构筑物的施工一般包括园林小品的制作,如假山、雕塑等。

此外,道路的施工也是硬景部分重要的一部分,需要根据设计,进行路面铺设和边缘石的固定等工作。

在进行软景施工时,首先需要进行植物选型。

根据园区的气候条件、土壤等因素,选择适合生态园林的花草树木进行栽培。

然后进行植物基地的建设,包括筹备种植的土壤改造、温室建设等。

接下来,进行花草树木的栽植工作。

栽植时要注意调整植物的栽培深度,保证植物的生长和发展。

同时,也要根据设计,进行草坪的铺设,确保草坪的平整和美观。

此外,还包括园区内的花坛、水池、喷泉等景观的施工与安装。

在施工过程中,需要注意以下事项:1.施工过程中要确保环境安全和施工工人的人身安全。

对于施工现场应遵循相关的安全操作规范,配备必要的防护设备,并对施工人员进行必要的安全教育和培训。

2.施工材料的选取应与设计方案相匹配,确保材料的质量和可靠性。

在工程施工中,要注重使用环保材料,以减少对环境的污染。

3.施工过程中要严格按照设计方案进行施工,保证施工质量符合设计要求。

在施工过程中,若需要进行调整,必须经过有关部门的批准,避免对园区整体造成负面影响。

4.施工完成后,要进行相关验收工作,确保工程达到设计要求,并进行必要的维护工作,确保园区景观的长期美观。

综上所述,生态园林绿化景观工程的硬景部分和软景部分的施工方案需要根据具体情况进行规划和设计,经过合理的施工和维护,使园区的景观更加美观、生态环保。

硬质景观施工技术措施(示范文本)

硬质景观施工技术措施(示范文本)

硬质景观施工技术措施(示范文本)主要施工内容:景观山、木栈道、景观湖、小溪流、瀑布、人工塑山、石作、木栈道、园林道路、广场硬质铺装、观瀑亭、小卖部、工具房、喷灌及灯饰安装等工程。

具体施工工艺如下:1、景观山(G-2)及微地形营造技术措施。

本设计中景观山(G2)属土山含石类。

由于设计缺各个部位的剖面图,为把握设计效果,我公司在施工前先按施工图做一套模型,经设计方和甲方认可后,再进行现场实地施工。

山顶和周围路面高差约为23m土方营造工程量大。

该景观山的建造方法和步骤是首先进行对土壤的严格要求,边坡坡度进行分析认证,制定专项的施工方案。

用图表示出现状地形特征。

包括最高点,最低点和现状坡度,对比设计图纸计算土方堆积量,然后确定固定而明显的控制点,桩木上要做醒目的标志,土方的运输路线和下卸,以设计的山头为中心求土方向进行安排,以环形线路确保人车不走回头路。

确认各级等高线的范围。

用自卸车把土方运至景观山处,人工配合推土机平整。

施工中分层夯实土方。

每层填土厚度为30-50cm,用压路机碾压,部分地方使用蛙式打夯机进行夯实。

要求土方夯实度符合设计,规范要求。

施工堆山造形中依等高线的范围堆造成山形。

待土山造形土方工程符合设计要求后,再按种植土壤规范要求覆盖种植土。

随后按照图纸设计道路、溪流、瀑布等各景观元素放线施工。

在假山堆土营造过程中,在陡坎、陡坡处巧地堆置块石护坡。

在本景观工程中,除人工假山和人工湖以处,其它区域高差不大,面积有限,微地形的巧妙处理与精心施工将会增添该区域的园林景观价值,显示它的自然意趣,当建造微地形时,施工必须认真谨慎避免显露人工斧凿的痕迹。

在创造微地形时除了严格按照图纸施工处,还要充分发挥施工现场二次创造的机会,模仿自然中的典型特征。

使微地形的边缘时常有起伏,使整个空间内的地形是景观山及其周围环境的延续。

同时微地形的营造要和排水设计紧密接合。

在假山塑造堆形过程中,要认真阅读施工图包括平面竖向,但不可拘泥于施工图,要遵循相地合宜,造山得体,与相地密切接合,因地制宜,把主要求与客观条件及实现的远景密切接合,还要遵循先立主体,次相辅弼的原则,先把主要的景观内容塑出来,再考如何搭配次要景物,在本山创造中要很好地处理主峰和次峰的关系。

景观工程优秀施工工艺(3篇)

景观工程优秀施工工艺(3篇)

第1篇随着我国城市化进程的加快,景观工程在城市建设中的地位越来越重要。

优秀的景观工程不仅能够美化城市环境,提升居民生活质量,还能展示城市特色,提升城市形象。

本文将介绍一些景观工程中的优秀施工工艺。

一、施工放样施工放样是景观工程的重要环节,它直接关系到工程的精度和效果。

优秀施工工艺的放样应具备以下特点:1. 准确性:严格按照设计图纸进行放样,确保放样精度。

2. 系统性:将放样分为土方放样、种植放样和硬景放样,确保各部分协调统一。

3. 可操作性:放样过程中,充分考虑施工条件,确保放样方案可操作。

二、土方工程土方工程是景观工程的基础,优秀施工工艺的土方工程应具备以下特点:1. 坚固性:严格按照设计要求,确保土方工程的稳定性。

2. 美观性:对土方进行整形,使地形起伏有致,与周围环境协调。

3. 节约性:合理利用土方资源,降低工程成本。

三、种植工程种植工程是景观工程的核心,优秀施工工艺的种植工程应具备以下特点:1. 适地性:根据植物的生长习性和当地气候条件,选择合适的植物种类。

2. 规划性:合理规划植物布局,形成层次丰富、色彩斑斓的景观效果。

3. 可持续性:采用生态种植技术,提高植物成活率,降低养护成本。

四、硬景工程硬景工程是景观工程的重要组成部分,优秀施工工艺的硬景工程应具备以下特点:1. 质量性:严格按照施工规范,确保硬景工程的质量。

2. 美观性:注重材料选择和工艺施工,使硬景工程具有艺术感。

3. 安全性:确保硬景工程的结构稳定,防止安全事故发生。

五、水电工程水电工程是景观工程的重要保障,优秀施工工艺的水电工程应具备以下特点:1. 安全性:严格按照水电施工规范,确保水电工程的安全。

2. 稳定性:采用先进的技术和设备,确保水电系统的稳定运行。

3. 美观性:将水电设施与景观相结合,使水电工程成为景观的一部分。

总之,优秀景观工程施工工艺应注重施工质量、美观性、安全性和可持续性。

通过不断优化施工工艺,提升景观工程的整体水平,为我国城市建设贡献更多优质景观工程。

园林景观工程硬质铺装的施工工艺

园林景观工程硬质铺装的施工工艺

园林景观工程硬质铺装的施工工艺摘要:随着社会的进步,越来越多的人们开始注重环保,众所周知园林承担着所有城市主要绿化和景观的作用,所以人们在城市规划中越来越注重园林的设计和施工。

其中在园林景观中不可或缺的就是硬质铺装,为了让园林更具美观性和实用性,需要加重对其设计和施工。

在此我们主要分析了硬质铺装的功能特征,并阐述了园林施工硬质铺装表现要素,还对于园林施工硬质铺装中存在的问题以及改善措施进行了研究与探讨,以便保证整个园林功能可以满足人们的需求。

关键词:园林施工;硬质铺装;施工工艺随着生活水平的提高,人们越来越重视绿化和环保,所以在当今城市规划中,园林建设必不可少。

园林在保证绿化和环保作用外,还应具有美观性,因此园林设计和施工显得尤为重要。

在园林中,将利用人工或者自然材料对道路表面进行铺装称为硬质铺装,它占有了很大的面积,因此可以直接影响园林的美观性。

但为了保障园林具有一定的美观性,又同时满足人们的使用要求,要加重对硬质铺装的施工重视。

一、硬质铺装的概述在园林施工中,硬质铺装主要是将铺设材料铺装于园林道路及其它地面中,它主要是利用砖块、木材、混凝土、等材料进行的施工。

随着科技的发展以及人们对园林功能的要求越来越多,同时相对应的施工工艺也取得了很大的进步,因此要求园林施工硬质铺装,必须更具创新性和丰富性。

硬质铺装主要分四种类型,一种是整体性的铺装,它主要是利用透水性沥青来进行施工,目前主要在园林车道、人行道等方向应用,当进行施工时,需要注意施工路面的平整性,放置密实度需达到施工要求。

第二种是由不同砖砌块来进行的铺装,它主要是利用不同的砖砌块来进行施工,人行道和广场等方面为其施工范围,一般面层的材料为混凝土砖。

因为需要应用到各种各样的砖砌块,所以需要砖块边缘整齐,从而方便快捷的施工。

为了避免在施工中出现空砖的问题,因此在铺装前需对铺装材料进行浸泡施工,使材料足够的饱满。

第三种为板块铺装,板块铺装主要应用在人行道和车行道上,使人们常见的使用地面,因此更加需要保证施工的细致,施工对表面的的要求更高。

园林景观工程施工工艺(3篇)

园林景观工程施工工艺(3篇)

第1篇一、概述园林景观工程是城市美化、环境改善的重要组成部分,其施工工艺直接关系到景观效果和工程质量。

本文将从施工放样、基层结构、饰面、钢、木、玻璃等施工以及成品保护等方面,详细介绍园林景观工程施工工艺。

二、施工放样1. 理解设计意图:施工放样人员应充分理解、渗透进作品的内在,将设计师所追求的意境融入实体。

2. 土方放样:包括平整场地的放线和自然地形的放线。

平整场地的放线即是施工范围的确定。

自然地形的放线是整个放样过程的重中之重,是整个景观工程的骨架。

3. 种植放样:根据图纸要求,确定种植区域、树木和花卉的位置。

4. 硬景放样:确定景观小品、水景结构等硬景的位置和尺寸。

三、基层结构1. 路面基础:根据设计要求,进行路基处理、垫层铺设、基层铺设等工作。

2. 水景结构:按照设计要求,进行水景池体、喷泉等结构的施工。

3. 景观小品结构:根据设计要求,进行雕塑、座椅、垃圾桶等小品的制作和安装。

四、饰面1. 地面饰面:根据设计要求,选择合适的铺装材料,如石材、建菱砖、水泥砖等,进行铺设。

2. 立面饰面:对景观小品、墙体等立面进行装饰,如石材、木材、玻璃等。

3. 水景饰面:对水景池体、喷泉等进行装饰,如喷泉灯光、水幕等。

4. 泳池饰面:对泳池进行装饰,如瓷砖、马赛克等。

五、钢、木、玻璃等施工1. 钢结构:根据设计要求,进行钢结构的设计、制作和安装。

2. 木材:对景观小品、座椅等进行木材加工和安装。

3. 玻璃:对景观小品、窗户等进行玻璃加工和安装。

六、成品保护1. 石材:在施工过程中,对石材进行保护,防止划伤、污染。

2. 木结构:在施工过程中,对木材进行保护,防止变形、开裂。

3. 钢结构:在施工过程中,对钢结构进行保护,防止锈蚀、变形。

4. 玻璃:在施工过程中,对玻璃进行保护,防止破碎、污染。

七、总结园林景观工程施工工艺复杂,涉及多个方面。

只有严格按照施工规范和设计要求进行施工,才能确保景观效果和工程质量。

在施工过程中,要注重施工放样、基层结构、饰面、钢、木、玻璃等施工以及成品保护,才能打造出美丽的园林景观。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

园林景观工程硬景部分施工工艺汇编YL-JG-YJ001沥青道路沥青道路操作工艺及控制要点:1、乳化沥青透层的沥青用量1.0升/平方米,上铺5-10mm碎石或细沙用量3立方米/1000平方米。

2、沥青层;3、200厚C20砼;4、150厚碎石,级配碎石5、素土夯实层夯实密度要求达到93%以上(重击实标准),回弹模量不应小于80mpa。

YL-JG-YJ002黄木纹铺装道路黄木纹操作工艺及控制要点:1、面材选用天然石材或加工石材;2、拼缝控制在10mm左右,材料选用白水泥;3、材料颜色根据具体项目确定;4、石头间距不宜太大;5、不适用小碎石。

YL-JG-YJ003石材龟裂纹碎拼道路龟裂纹龟裂纹龟裂纹龟裂纹石材龟裂纹碎拼道路示意图操作工艺及控制要点:1、本图适用于人行园路;2、最大石料尺寸200-400mm;3、最小石料尺寸200-300mm;4、拼缝控制在10mm左右,材料选用白水泥加石英砂;5、石头间距不宜太大;6、不适用小碎石。

7、现场采用机器切割,要求板间缝隙(详见设计)均匀,白色水泥浆勾缝,勾缝低于版面1-1.5MM,保证每块板至少5-6个边,拼贴禁止出现平行纹、直角纹及内角,禁止出现四条边以上边锋汇集一个焦点粘土砖操作工艺及控制要点:1、砖的花样铺装,关注对缝、平整度等细节2、色彩均匀、色差小,选用同质砖3、嵌草砖铺装,整体感很强4、灰缝预留或砌块自带,干石灰细沙扫缝后洒水封缝5、材料颜色根据具体项目进行选定花岗岩拼贴操作工艺及控制要点:1、不积水、对缝线条顺直、排版符合模数(平缝宽8-10mm);2、小规格花岗石拼贴十分规整,每个小块同时又构成了视觉整体的效果,自然而规则;3、材料几何尺寸精确,同心圆直缝均匀、平直,错缝规则有致,铺装效果体现出工艺的精确。

4、各不同石材之间的的色彩对比要强烈。

YL-JG-YJ006鹅卵石道路铺装鹅卵石道路操作工艺及控制要点:1、卵石铺装:无污染,卵石方向顺畅一致,灰浆饱满度合适。

2、保证卵石色彩明快,各颜色对比强烈。

YL-JG-YJ007道路水洗石道路水洗石道路水洗石操作工艺及控制要点:1、1:1.25水泥卵石浆(卵石D=3-5)抹面,厚20,初凝后喷水、洗净、露出石子2、刷素水泥浆一道(内掺水量5%的107胶)3、1:3水泥砂浆找平层,厚20(表面划出纹道)4、混凝土面另刷素水泥浆一道(内掺水量5% 的107胶)5、以下垫层详铺装设计YL-JG-YJ008木栈道木栈道木栈道操作工艺及控制要点:1、木地面与龙骨连接采用沉头螺丝钉,木板面宽<100,用单排钉,木板面宽≥100,用双排钉,板面须先钻半孔深(螺丝钉眼直径及孔深保持一致,平面上要在一条直线上),后拧入钉头与板面平,严禁用无螺纹钢钉直接钉入。

2、带钉眼的木栈道,施工时,需重点关注钉眼放线这个环节,保证钉眼整齐成线,还要注意钉眼大小及深度等细节。

YL-JG-YJ009高纤维聚酯复合木平台高纤维聚酯复合木平台操作工艺及控制要点:1、高纤维复合木地板;2、高纤维聚酯符合木龙骨(间隔500,用膨胀螺栓固定)3、20厚1:3水泥砂浆找平层,抹出排水坡度4、100厚C15砼;5、100厚级配碎石垫层;6、素土夯实(夯实度不小于0.93)。

水中汀步操作工艺及控制要点:1、汀步基础深度按工程设计2、安全2M范围内水深不大于500mm3、汀步间距应不大于1504、可以根据具体项目,具体设计汀步形态、尺寸及路线,汀步的基础平面小于踏步面,看起来汀步看起来象是浮在水面上,与水之间的结合效果较好。

草中汀步操作工艺及控制要点:1、汀步基础深度按工程设计2、石材选择面平,无尖锐棱角,整体平坦的石材;3、铺贴保持水平一致性,保持美观。

4、汀步的基础平面小于踏步面,汀步看起来象是长在草里,与景观面的结合效果较好。

YL-JG-YJ012道路边沟道路边沟操作工艺及控制要点:1、排水沟深度、宽度按照设计要求。

一般路宽1-2m的黑色卵石排水沟宽度为250mm,两米以上排水边沟宽度为300mm 。

2、排水沟上设置企口,上支设塑料平面支撑,然后为不锈钢铁丝网,最上边铺鹅卵石;3、档土坡设置45°倾斜角,然后覆土种植草坪。

4、此设置使道路与绿化无缝连接、整体美观。

道路边沟道路边沟YL-JG-YJ013道路、边沟道路边沟花岗岩隐蔽截水沟花岗岩盖板截水沟细部YL-JG-YJ014台阶台阶的材质拼贴及接缝应在一条直线上;台阶立面采用50厚,贴面采用20厚。

台阶与花钵的结合,关注尺度、材质的质感和色彩搭配等细节台阶与花钵的结合,关注尺度、材质的质感和色彩搭配等细节台阶与花钵的结合,关注尺度、材质的质感和色彩搭配等细节操作工艺及控制要点:1、台阶高度H和宽度B根据设计定;2、混凝土标号不低于C20;3、钢筋混凝土配筋 8-12@150-200双向;4、台阶底层的做法同其连接的铺装结构。

YL-JG-YJ015盲道盲道操作工艺及控制要点:1、盲道表面有两种形式,一种是指视或者通过脚感继续向前直行的盲道,表面呈长条形称为行进盲道,另一种是告之视残者盲道要拐弯成盲道的终点处,表面呈圆点形,称为提示盲道;2、路面材料看根据成本投入情况合理搭配各种材料;3、行进盲道的起点、终点处和转弯处应设提示盲道,其长度应大于行进盲道的宽度;4、人行道中有台阶、坡道和障碍物等,在相距0.25-0.50m处,应设提示盲道;5、距人行横道入口、广场入口、地下铁道入口等0.25-0.50m处应设提示盲道,提示盲道长度与各入口宽大相对应;6、盲道应连续,中途不得有电线杆、拉线、树木等障碍物,盲道宜避开井盖铺设,盲道的颜色宜为中黄色。

YL-JG-YJ016路沿鞍马口路沿鞍马口路沿鞍马口示意图操作工艺及控制要点:1、路沿石材可根据造价选用预制混凝土或花岗岩;2、鞍口处路沿石材与道路衔接必需保持平整。

1然后铺装。

收边材料、厚度匹配表道路、广场伸缩逢设置示意图操作工艺及控制要点:1、路宽<5m时,混凝土沿纵向每隔4m分块做缩缝;2、路宽>5m时,沿路中心线做纵缝,沿路纵向每隔4m分块做缩缝;3、混凝土纵向长约20m左右或与不同构筑物衔接时需做涨缝;4、广场按4-6m分块做缝;5、所有缝均为无传力杆型;6、h为混泥土板厚。

YL-JG-YJ019铺装材料交接处理铺装材料交接处理构造图操作工艺及控制要点:1、不同硬质空间,垫层基础可采用分体浇筑。

如在同一硬质空间,垫层基础统一浇筑,不同厚度材质,利用砂浆找平,保证收边平整度;2、材料铺装根据不同成本,采用不同材料;3、混凝土基础沿路纵向每隔4米分块做缩缝。

YL-JG-YJ020各材质间衔接注意平整度及材质的尺差花岗岩、水泥砖、石块间钢板无缝处理导角花岗岩拼接,注意尺寸大小、颜色搭配等细节木栈道与花岗岩间钢板无缝处理,注意木栈道的切割整齐度花岗岩与卵石间衔接,卵石面要低于石材面水洗小砾石、木栈道与卵石间衔接,保证收边的平整度花岗岩与塑胶地垫间钢板无缝衔接,对切割工艺的要求较高花岗岩与玻璃衔接,注意对缝、平整度等细节。

收边工艺的要求较高碎拼、砖和卵石等材质间衔接,美观自然,合理舒适艺术地坪与砖间衔接。

收边等工艺的要求较高砖的花样铺装,关注对缝、平整度等细节花样铺装的处理效果,缝的流线美、放线的均匀工艺很值得借鉴各材质间通缝处理、转角材质的切割工艺等都很值得借鉴,体现了施工的细致度花岗岩与卵石间花样铺装,放线环节尤为重要,同时需关注异型石材的拼铺,卵石大小、空隙尺度、平整度等细节1、从左侧的截水沟到园路再到水池壁,最后到水池底面,所有的花岗岩都是通缝的,整体感特别强。

2、地灯与铺装的衔接效果及与铺状的位置关系都很值得学习YL-JG-YJ021置石置石操作工艺及控制要点:1、选用单块、体量大、姿态富于变化的山石;2、常用于门侧、山坡上、桥头、路边等,或点缀建筑、可装点角隅;3、突出它们的造景功能,以它们的质朴、敦实给人们以回归自然的意境。

YL-JG-YJ022观景亭景观亭景观亭景观亭操作工艺及控制要点:1、该亭适合于小型场地,供人们休息,亭顶可根据具体情况对材料和色彩进行更换.2、基础持力层必须挖至老土,地基承载力特征值fak >120kp8.3、基础开挖时不得扰动持力层状土,开挖后应通知有关人员验槽,验槽合格后方可进行基础施工。

4、混凝土强度等级为C25。

YL-JG-YJ023采光井、通风井采光井采光井操作工艺及控制要点:1、采光井、通风井顶部采用钢化玻璃;2、玻璃钻孔与选用驳接爪配钻;3、夹层钢化玻璃封缝用硅酮防水胶密封;4、所用钢构件外涂银灰色氟碳漆;6、用植物来弱化通风井的视觉冲击,以保证景观效果的协调性与美观性。

YL-JG-YJ024围墙围墙围墙围墙操作工艺及控制要点:1、围墙按每五个柱墩一面景墙的模数来布置,柱与柱间3.5米间距2、景墙为双面狮头,四盏壁灯,五个柱墩均为双面设壁灯;3、围墙随现场实际地形放坡建造。

YL-JG-YJ025隐形井盖隐形井盖操作工艺及控制要点:1、1:1.25水泥卵石浆(卵石D=3-5)抹面,厚20,初凝后喷水、洗净、露出石子2、刷素水泥浆一道(内掺水量5%的107胶)3、1:3水泥砂浆找平层,厚20(表面划出纹道)4、混凝土面另刷素水泥浆一道(内掺水量5% 的107胶)5、6MM厚钢板,表面粗糙处理。

YL-JG-YJ026地下车库出入口地下车库出入口地下车库出入口地下人行出入口地下人行出入口操作工艺及控制要点:1、上图1-2适用于地下车行出入口;2、上图3和右图4适用于地下人行出入口;3、上图1车行出入掩映在植物中,弱化其车库口的位置,人的视线只有在正面时才会发现这个车库口;4、地下出入口在软景范围内应用灌木遮挡;5、在硬景范围内的出入口要结合小品、水系景观进行处理;6、车库入口根据成本投入情况合理搭配各种材料;7、车库入口坡道、尺寸根据国家建筑相关规范及具体项目做相应调整;灯座处理操作工艺及控制要点:1、裸露基础的灯座处理,顶面与铺装面平齐,且平行于就近地面铺装,基座形状归整,螺丝拧整齐,水平与垂直的衔接处细致、美观;灯座处理操作工艺及控制要点:1、上图为隐蔽基础的灯座处理,灯座底部与草坪、铺装的分界清晰,规避裸露灯座铁板的现象;2、为满足美观需求,灯底座按照基础需覆土70MM。

操作工艺及控制要点:1、本图适用于高度为8M以下的灯具;2、预埋构件根据灯具适当调整;3、为满足美观需求,灯具安装基础需覆土±70mm左右。

图82YL-JG-YJ030门卫、岗亭岗亭操作工艺及控制要点:1、该门卫为无卫生间门卫,放置于入口一侧或者道路中间;2、该门卫顶可根据具体情况对材料(瓦或者防腐木)和色彩进行交换。

YL-JG-YJ031户外木器处理操作工艺及控制要点:1、木油漆应使用天然植物树脂及矿物质颜料精制而成,耐紫外线,防潮、防霉。
