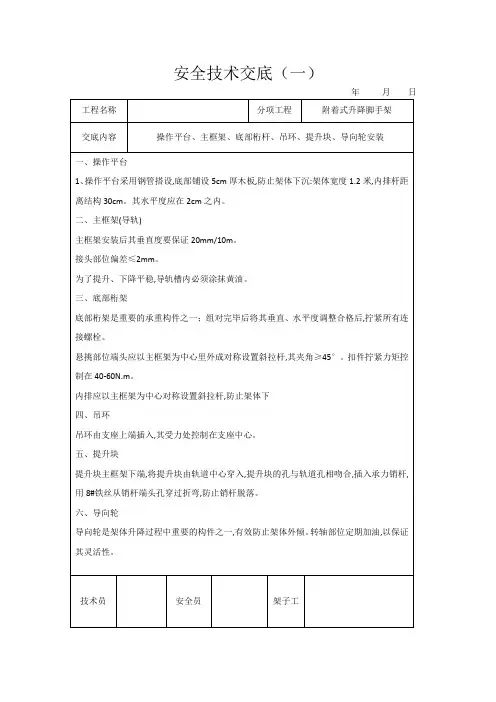

附着式升降脚手架爬架安全技术交底
附着式升降脚手架工程安全技术交底

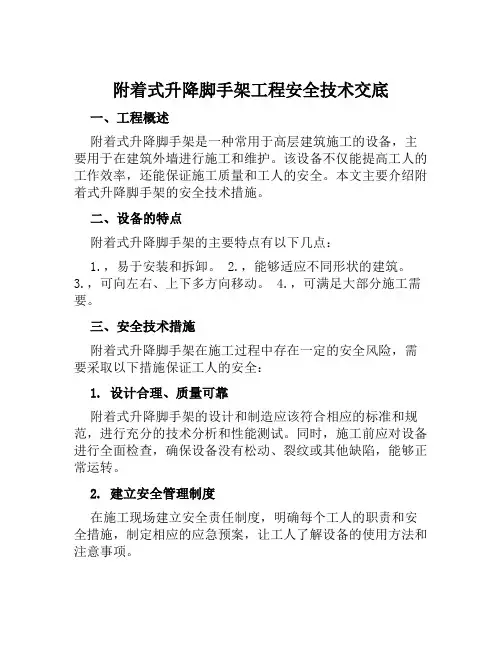

附着式升降脚手架工程安全技术交底一、工程概述附着式升降脚手架是一种常用于高层建筑施工的设备,主要用于在建筑外墙进行施工和维护。
该设备不仅能提高工人的工作效率,还能保证施工质量和工人的安全。
本文主要介绍附着式升降脚手架的安全技术措施。
二、设备的特点附着式升降脚手架的主要特点有以下几点:1.,易于安装和拆卸。
2.,能够适应不同形状的建筑。
3.,可向左右、上下多方向移动。
4.,可满足大部分施工需要。
三、安全技术措施附着式升降脚手架在施工过程中存在一定的安全风险,需要采取以下措施保证工人的安全:1. 设计合理、质量可靠附着式升降脚手架的设计和制造应该符合相应的标准和规范,进行充分的技术分析和性能测试。
同时,施工前应对设备进行全面检查,确保设备没有松动、裂纹或其他缺陷,能够正常运转。
2. 建立安全管理制度在施工现场建立安全责任制度,明确每个工人的职责和安全措施,制定相应的应急预案,让工人了解设备的使用方法和注意事项。
3. 安全防护措施在附着式升降脚手架的工作平台四周设置安全护栏,保护工人不会意外坠落。
在设备运作期间,必须有专人负责指挥和监督,不得让非工作人员进入作业区域。
4. 定期检查和维护在设备长时间使用后,需要进行定期的检查和维护,检查脚手架的抗风压力、四角稳固度、升降系统、安全防护装置等,及时修复存在的问题。
5. 培训和教育在设备的使用过程中,需要对工人进行一定的培训和教育,让他们了解附着式升降脚手架的使用方法、注意事项、维护保养等知识,提高工人的安全意识和技能。
四、工程实例以下是一些附着式升降脚手架的工程实例:1. 上海环球中心项目上海环球中心项目是一座全球顶级地标性建筑,高度达到632米,其中使用到了多种类型的脚手架。
在建设过程中,严格执行安全管理制度,对所有设备进行彻底检查和维护保养,确保了每一位工人的安全。
2. 北京国际财务中心项目北京国际财务中心项目是一座集商务、酒店、办公及公寓于一体的大型建筑。
附着式升降脚手架安全技术交底

支座
座背板必须满贴结构,穿墙螺栓采用M36加强螺栓,两端各上一个螺母;上、中、下三个支座垂直偏差累计≤20mm;
导向架
导向架与支座连接采用两根M20标准螺栓,拧紧后螺杆伸出螺母长度不少于3个丝扣。
调节顶撑
调顶撑是爬架工作状况下的重要承重构件;
销杆安装后须用8#铁丝由端头孔穿过,以防止销杆脱出;
加强升降过程中的检查:
检查架子高度变化,保持其同步性,当行程大于50mm时,停止爬升,通过点控架体调平;
检查挂葫芦的支座有无明显变形
检查电动葫芦运转是否正常,链条有无扭曲、翻链现象;
检查导轨与导向架有无刮、碰现象。
架体升降到位后,安装调节顶撑,使上下两个顶撑同时全部受力。
安装第三个支座,防止架体外倾:如果模板未及时拆除,可临时用钢管将外架与满堂架拉结
架子工
安全技术交底(二)
年月日
工程名称
分项工程
附着式升降脚手架
交底内容
预埋、支座、导向架、调节顶撑、支撑杆
预埋件
预埋件采用DN50mmPVC管,预埋件应与钢筋用铁丝绑牢,防止错位;
合模前,要检查管的两端是否封严,有无错位,不合格须调整;
保证水平标高由楼板下反100m,由导轨中心左、右各反105mm,临近两层垂直偏差不大于20mm;
接头部位偏差≤2mm。
为了提升、下降平稳,导轨槽内必须涂抹黄油。
三、底部桁架
底部桁架是重要的承重构件之一;组对完毕后将其垂直、水平度调整合格后,拧紧所有连
接螺栓。
悬挑部位端头应以主框架为中心里外成对称设置斜拉杆,其夹角≥45°。扣件拧紧力矩控
制在40-60N.m。
内排应以主框架为中心对称设置斜拉杆,防止架体下
附着升降脚手架工程安全技术交底

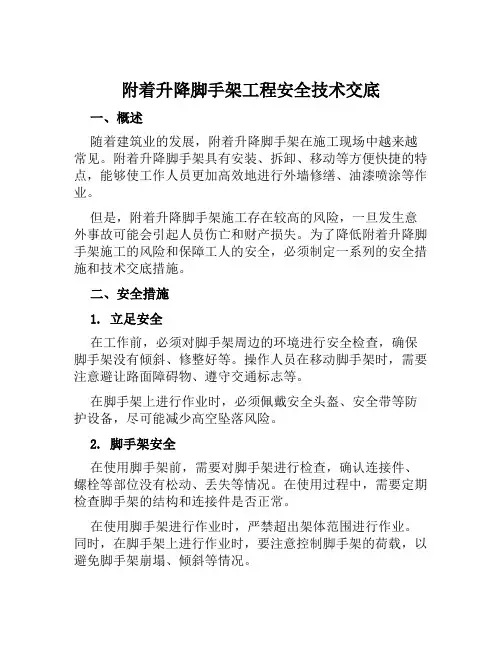

附着升降脚手架工程安全技术交底一、概述随着建筑业的发展,附着升降脚手架在施工现场中越来越常见。
附着升降脚手架具有安装、拆卸、移动等方便快捷的特点,能够使工作人员更加高效地进行外墙修缮、油漆喷涂等作业。
但是,附着升降脚手架施工存在较高的风险,一旦发生意外事故可能会引起人员伤亡和财产损失。
为了降低附着升降脚手架施工的风险和保障工人的安全,必须制定一系列的安全措施和技术交底措施。
二、安全措施1. 立足安全在工作前,必须对脚手架周边的环境进行安全检查,确保脚手架没有倾斜、修整好等。
操作人员在移动脚手架时,需要注意避让路面障碍物、遵守交通标志等。
在脚手架上进行作业时,必须佩戴安全头盔、安全带等防护设备,尽可能减少高空坠落风险。
2. 脚手架安全在使用脚手架前,需要对脚手架进行检查,确认连接件、螺栓等部位没有松动、丢失等情况。
在使用过程中,需要定期检查脚手架的结构和连接件是否正常。
在使用脚手架进行作业时,严禁超出架体范围进行作业。
同时,在脚手架上进行作业时,要注意控制脚手架的荷载,以避免脚手架崩塌、倾斜等情况。
3. 电气安全附着升降脚手架上设备的电源需符合国家标准,操作人员必须熟练掌握使用电气设备的安全方法。
在进行电气安装时,必须选择合适的规格和型号的电缆和插头,确保电源的稳定和安全。
在进行高空电气作业时,必须佩戴绝缘防护手套、鞋等防护装备,并且必须由专人负责对电气设备进行检查和维护。
三、技术交底1. 脚手架的安装和拆卸安装脚手架前,必须对现场进行检查,保证安装地点符合要求。
在安装过程中,必须按照脚手架图纸和规范进行施工。
当脚手架安装完成后,需要进行安全检查,确认脚手架连接件是否够牢固、脚手架是否平整、是否有遗漏等问题。
拆卸脚手架前,必须清理脚手架和周围物体,从上向下逐层拆卸,松动螺栓时或有倾向时必须加紧支撑。
在下面布置安全网,避免工人、材料等摔落事故的发生。
每层脚手架拆卸完成后,必须进行检查,以确保安全拆卸。
附着式爬架安全技术交底

被交底人
项 目
负责人
执
行
情
况
安全员:年月日
注:本表一式3份,交底人、安全员、被交底人各l份
安 全 技 术 交 底
表(二)
工程名称
保12121
施工部位
或 层 次
施工内容
附着升降脚手架工程
交底项目
附着升降脚手架提升操作安全技术交底
交底日期
交底内容:
1、操作人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工,操作人员必须进行三级安全教育,明确脚手架提升时各岗位的职责,统一信号,统一指挥。提升过程中现场操作人员必须坚守岗位,注意观察并作好记录。
10、穿墙螺栓穿过预埋孔,墙体内侧安装平垫板,预紧螺母;墙体外侧安装附墙支座、大垫片、螺母。受拉螺栓的螺母不少于两个或采用弹簧垫圈加单螺母,螺杆露出螺母端部的长度不应少于3扣,并不得小于10mm。中心线与导轨及预埋孔中心线对齐;水平偏差≤10mm。附墙支座和垫片必须贴实墙体,之后方可拧紧穿墙螺栓、螺母。
2、第二阶段:接高立管→安装四、五道踏板→安装第三至五道防护网→安装第一道附墙支座;
3、第三阶段:接高立管→安装六道踏板→安装六、七道防护网→安装导轨→安装第二道附墙支座;
4、第四阶段:安装七道踏板→安装八、九道防护网→安装第三道附墙支座→安装电动葫芦设备→安装提升控制系统→检查验收投入使用。
三、安装步骤:
3、每次提升施工过程都要严格按照专项方案中的检查验收规定的内容进行检查记录。提升前认真检查《每次提升作业前检查记录》,验收合格后;提升过程中,记录下突发情况,便于班后总结提高;提升完后,对架体再进行一次全面的检查,合格后下达准用证,具体见《升降架提升完成后验收交接记录》。
附着式升降脚手架提升作业安全技术交底

1.2 维护内容
(1)检查脚手架的连接件、扣件、紧固件等是否牢固,及时进行紧固或更换。
(2)检查提升设备的工作性能,如提升机、安全锁、防坠落装置等是否正常。
(3)对电气系统进行绝缘测试,确保电气设备的安全可靠。
1.3 维护记录
(1)详细记录每次设备维护的内容、时间、维护人员等信息。
(2)提升作业过程中,应采用同步提升,确保各提升点受力均匀。
(3)提升作业时,应设立专人对脚手架进行监控,发现异常情况立即停止提升,并采取相应措施。
二、操作规范
2.1 脚手架搭设操作规范
(1)操作人员应具备相关资质,并接受安全技术培训。
(2)搭设过程中,操作人员应佩戴安全帽、安全带等个人防护用品。
(3)严格按照施工方案进行搭设,确保扣件、紧固件等连接牢固。
附着式升降脚手架提升作业安全技术交底
第一部分:附着式升降脚手架提升作业安全技术要求及操作规范
一、安全技术要求
1.1 脚手架结构设计及选材
(1)附着式升降脚手架的设计应满足国家现行相关标准和规定,确保结构安全可靠。
(2)脚手架应采用优质、合格的钢材、扣件、紧固件等材料,严禁使用不合格或报废的材料。
(3)脚手架的架体结构应具有足够的承载能力和稳定性,满足施工过程中的各种工况要求。
(2)组织专题讲座、实操演练、案例分析等多样化的培训形式。
(3)利用多媒体、网络等现代教学手段,提高培训效果。
1.3 培训评估
(1)建立培训考核制度,确保培训效果。
(2)通过考试、实操演示等方式,评估培训成果。
(3)对未通过考核的人员进行补训,直至合格。
二、人员管理
2.1 职责分工
附着式升降脚手架安全技术交底

附着式升降脚手架安全技术交底一、升降脚手架的基本情况升降脚手架属于悬挂式脚手架的一种,是在建筑物外墙幕墙表面通过附着的方式搭建起来的脚手架。
升降脚手架具有安装、拆除、移动方便、造价低廉、施工效率高的特点,被广泛应用于大型建筑物的外部修缮、涂漆、保养等作业。
二、升降脚手架的搭建与拆除1. 搭建前准备在搭建升降脚手架前,必须制定详细的施工方案,并根据设计图纸确定架体尺寸、负载要求、梯型杆安装位置等技术参数,做好各项准备工作,包括:•组织专业施工队伍;•配置必要的搭建工具和安全设备;•购买保险和履行相关手续等。
2. 搭建安全要求在搭建升降脚手架时,必须确保施工环境清洁、整洁。
为防止架体变形、滑移、倾斜,必须采取适当的支撑和系留措施,确保各种杆件的连接牢固可靠。
搭建过程中,必须按照正确的搭建顺序和方式进行,严格按照施工方案操作,杜绝非法修改、省略等情况的发生。
3. 拆除安全要求在拆除升降脚手架时,必须按照施工方案和安全规范要求,逐层拆除,不得连续拆除多层或跨越多层,必须采取适当的支撑和系留措施,确保各种杆件的连接牢固可靠。
在拆除过程中,必须注意防止脚手架杆件滑落、摇晃或倾斜等情况的发生。
三、升降脚手架的安全使用1. 安全技术交底在升降脚手架使用前,必须对使用人员进行安全技术交底。
包括升降脚手架的使用注意事项、升降脚手架的操作步骤、紧急事故处理等方面。
同时,必须确保使用人员已经接受过足够的安全培训,并了解并熟练掌握各种安全设备的使用方法。
2. 使用操作规程在升降脚手架的使用过程中,必须按照使用操作规程进行操作,包括:•升降脚手架的登梯方式;•架体上、下料、设备的传送方法;•整体、部分加固等操作;•临时安装支架及固定筋等安装方法;•防止危险动作发生等。
3. 安全设施使用在升降脚手架的使用过程中,必须确保各种安全设施的完好和正确使用,包括:•安全绳、吊具的使用;•章动限位装置、安全锁、防滑装置、悬挂装置等的安装和使用;•防护网、防护板、安全网、跳板、料架等的设置和使用;•消防器材的准备和使用等。
组装爬架的安全技术交底模板

一、交底对象1. 施工单位全体管理人员及施工人员。
2. 甲方代表及监理单位相关人员。
二、交底目的为确保爬架组装过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
三、交底内容1. 爬架概况爬架(附着式升降脚手架)是一种用于高层建筑施工的临时设施,主要由立杆、横杆、斜撑、连接件、防护栏杆、爬升机构等组成。
2. 安全注意事项(1)施工前,应对爬架进行全面检查,确保其结构完整、牢固、无变形、锈蚀等缺陷。
(2)组装爬架前,应熟悉爬架的组装图纸、技术参数和安全操作规程。
(3)组装爬架时,必须佩戴安全帽、安全带等个人防护用品。
(4)施工现场应设置安全警示标志,并配备专职安全员进行现场监督。
3. 组装流程及要求(1)基础施工:确保爬架基础坚实、平整,满足设计要求。
(2)立杆组装:按照组装图纸,将立杆、横杆、斜撑等部件连接牢固。
(3)连接件安装:将连接件与立杆、横杆、斜撑等部件连接,确保连接可靠。
(4)防护栏杆安装:将防护栏杆与立杆、横杆等部件连接,确保防护栏杆高度符合要求。
(5)爬升机构安装:按照组装图纸,将爬升机构与立杆、横杆等部件连接,确保爬升机构运行顺畅。
4. 安全操作规程(1)组装过程中,严禁攀爬、跳跃等危险动作。
(2)严禁在爬架上进行超载作业。
(3)严禁在爬架上进行焊接、切割等高温作业。
(4)严禁在爬架上进行电焊作业。
(5)严禁在爬架上进行吊装作业。
5. 应急处理(1)发生人员坠落事故时,立即停止组装作业,迅速展开救援。
(2)发生设备故障时,立即切断电源,隔离故障设备,防止事故扩大。
(3)发生火灾时,立即启动应急预案,组织人员疏散,并报告消防部门。
四、交底时间(1)本次交底时间为:____年____月____日。
(2)施工单位应在施工前组织全体管理人员及施工人员进行安全技术交底。
五、交底责任1. 施工单位负责组织安全技术交底,并确保交底内容得到有效执行。
2. 甲方代表及监理单位应监督施工单位安全技术交底的实施情况。
附着式升降脚手架(爬架)安全技术交底(二)2024

附着式升降脚手架(爬架)安全技术交底(二)引言概述:附着式升降脚手架(爬架)作为建筑施工现场常用的作业工具,具有操作简便、使用灵活等优点。
然而,由于作业人员对升降脚手架的安全注意事项不熟悉,导致发生一系列意外事故。
为此,在本文中,我们将对附着式升降脚手架(爬架)安全技术进行交底,以提高作业人员的安全意识和操作水平,确保施工现场的安全。
正文:1. 搭建脚手架的基本要求- 确保脚手架的搭建依据相关标准和技术规范进行。
- 执行搭建前的检查,确保搭建地基的安全稳定。
- 保证脚手架的立杆、横梁、连接件等的质量符合要求。
- 防止脚手架上的吊装材料超过额定负荷。
2. 使用脚手架的安全操作要点- 使用前进行全面检查,包括检查脚手架的结构、连接件、支撑以及紧固件等。
- 确保脚手架平整稳定,使用平衡器或支撑器进行支撑。
- 作业人员要穿戴符合要求的安全防护装备,如安全带、安全帽等。
- 严禁从脚手架上抛掷物品,确保工作台面整洁。
- 禁止在脚手架上进行惯性滑移或超过工作范围的移动。
3. 脚手架的使用限制和注意事项- 禁止在强风、强降雨等恶劣气候条件下使用脚手架。
- 控制脚手架的最大荷载,确保不超过设计负荷。
- 在脚手架下方设置警示标识,并限制人员和车辆的通行。
- 定期进行脚手架的检查和维护,确保其安全可靠。
- 根据工程进度及时撤离不需要使用的脚手架。
4. 搭建和拆除脚手架的安全规范- 搭建和拆除前要制定详细计划并明确责任人。
- 搭建前进行周边安全检查,保证无人员、物品等存在。
- 在搭建和拆除过程中,使用适当的防护措施,例如安装防坠安全网等。
- 脚手架搭建和拆除过程中,严禁使用不合格的材料和工具。
- 搭建和拆除完成后,进行验收,确保质量和安全符合要求。
5. 突发情况下的应急措施- 在突发情况下,立即停止使用脚手架,并迅速撤离作业人员。
- 危险源及时采取必要的封堵或隔离措施,防止二次伤害。
- 做好事故处理和事故报告工作,及时总结经验教训。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附着式升降脚手架安全技术交底记录工程名称编号施工单位交底部位工种架工交底日期交底内容:一、基本安全规定1、进入施工现场,必须正确佩戴质量合格的安全帽,高处或临边作业必须设置安全防护或系安全带,禁止穿拖鞋或赤脚、赤膊作业,施工现场禁止吸烟,禁止酒后作业。
2、施工作业应严格执行交底规定的安全技术措施,未经交底严禁作业。
3、临时用电必须符合《施工现场临时用电安全技术规范》JGJ46-2005规定,禁止私拉乱接。
4、作业人员必须服从现场管理人员的指挥和管理。
5、附着式脚手架拆除属于高空作业,操作人员必须经过专业安全技术培训,持证上岗,同时熟知本工种的安全操作规定和施工现场的安全生产制度。
6、从事高空作业的人员必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合高空作业的,不得从事登高拆除作业。
6、、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业。
对违章作业的指令有权拒绝,并有责任制止他人违章作业。
7、、风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。
风、雨、雪过后要进行检查,发现倾斜下沉、松口、崩扣要及时修复,合格后方可使用。
二、专业安全规定(一)、整体提升脚手架产品和安装要求:1、整体提升脚手架必须经过住建设部组织鉴定并发放生产和使用证的产品,厂家必须提供制造许可证,合格证、出厂检测报告,使用说明书,按住建设部《建筑施工工具式脚手架安全技术规范》JGJ202--2010及专项施工方案要求搭设,由有相应安装资质的安装单位、项目部技术人员组织编制,总包单位技术人负责人审批,监理单位总监审批同意的施工方案由相应安装资格专业人员进行搭设,并根据搭设进度要求进行分段自检、验收,搭设完毕提升前必须通过有相应资质的检测部门检测、验收,方可使用。
2、整体提升脚手架进场要验收,针对底框架、主框架、葫芦、防倾、防坠、底座安全距离、同步装置等。
(二)、整体提升脚手架搭设一般要求:1、整体提升脚手架架体结构构造如下:架体高度不应大于5倍楼层高;架体宽度不应大于 1.2m;直线布置的架体支承跨度不应大于7m;折线或曲线布置的架体,相邻两主框架支撑点处架体外侧距离不得大于 5.4m,架体全高与支承跨度的乘积不应大于110m2.2、整体式升降脚手架架体的水平悬挑长度不得大于2m,且不得大于跨度的1/2。
单片式附着升降脚手架架体的悬挑长度不应大于1/4水平支承跨度。
升降和使用情况下,架体悬臂高度均不应大于6m和2/5架体高度。
3、附着式升降脚手架应在附着支承结构部位设置与架体高度相等的与墙面垂直的定型的竖向主框架,竖向主框架应采是桁架或刚架结构,其杆件连接的节点应采用焊接或螺栓连接,并应与水平支承桁架和架体结构构成有足够强度和支撑刚度的空间几何不变体系的稳定结构。
竖向主框架结构构造应符合下列规定:(1)、竖向主框架可采用整体结构或分段对接式结构。
结构型式应为竖向桁架或门型刚架式等。
各杆件的轴线应汇交于节点处,并应采用螺栓或焊接连接,如不交汇于一点,必须进行附加弯矩验算。
(2)、当架体升降采用中心吊时,在悬臂梁行程范围内竖向主框架内侧水平杆去掉部分的断面,应采取可靠的加固措施。
(3)、主框架内侧应设有导轨;(4)、竖向主框架宜采用单片式主框架;或可采用空间桁架式主框架。
4、在竖向主框架的底部应设置水平支承桁架,其宽度与主框架相同,平行于墙面,其高度不宜小于 1.8m。
水平支承桁架结构构造应符合下列规定:(1)、桁架各杆件的轴线应相交于节点上,并宜用节点板构造连接,节点板的厚度不得小于6mm;(2)、桁架上下弦应采用整根通长杆件或设置刚性接头。
腹杆上下弦连接应采用焊接或螺栓连接;(3)、桁架与主框架连接处的斜腹杆宜设计成拉杆;(4)、架体构架的立杆底端应放置在上弦节点各轴线的交汇处。
(5)、内外两片水平桁架的上弦和下弦之间应设置水平支撑杆件,各节点必应采用焊接或螺栓连接;(6)、水平支撑桁架的两端与主框架的连接,可采用杆件轴线交汇于一点,且为能活动的铰接点;或可将水平支撑桁架放在竖向主框架的底端的桁架底框中。
5、附着支承结构应包括附墙支座、悬臂梁及斜拉杆,其构造应符合下列规定:(1)、竖向主框架所复盖的每一楼层处应设置一道附墙支座;(2)、在使用工况时,应将竖向主框架固定于附墙支座上;(3)、在升降工况时,附墙支座上应设有防倾、导向的结构装置;(4)、附墙支座应采用锚固螺栓与建筑物连接,受拉螺栓的螺母不得少于二个或应采用弹簧垫片加单螺母,螺杆露出螺母端部的长度不应少于3扣,且不得小于10mm,垫板尺寸应由设计确定,且不得小于100mm×100mm×10mm;(5)、附墙支座支承在建筑物上连接处混凝土的强度应按设计要求确定,但不得小于C10。
6、架体构架宜采用扣件式钢管脚手架,其结构构造应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的规定。
架体构架应设置在两竖向主框架之间,并应以纵向水平杆与之相连,其立杆应设置在水平支撑桁架的节点上。
7、水平支承桁架最底层应设置脚手板,并应铺满铺牢,与建筑物墙面之间也应设置脚手板全封闭,宜设置翻转的密封翻板。
在脚手板的下面应用安全网兜底。
8、架体悬臂高度不得大于架体高度的2/5,且不得大于6m。
9、当水平支承桁架不能连续设置时,局部可采用脚手架杆件进行连接,但其长度不得大于 2.0m。
并且必须采取加强措施,确保其强度和刚度不得低于原有的桁架。
10、物料平台不得与附着式升降脚手架各部位和各结构构件相连,其荷载应直接传递给建筑工程结构。
11、当架体遇到塔吊、施工电梯、物料平台需断开或开洞时,断开处应加设栏杆和封闭,开口处应有可靠的防止人员及物料坠落的措施。
12、架体外立面应沿全高连续设置剪刀撑,并应将竖向主框架、水平支承桁架和架体连成一体,剪刀撑的水平夹角应为45o~60o;应与所覆盖架体构架上每个主节点的立杆或或横向水平杆伸出端扣紧;悬挑端应以竖向主框架为中心成对设置对称斜拉杆,其水平夹角应不应小于45o。
按双排架体要求满设剪刀撑,剪刀撑搭接长度不少于1米长,三个旋转扣件,红白相间,每隔0.3米,杆件必须到角、到边、到点。
13、架体结构应在以下部位采取可靠的加强构造措施:?(1)、与附墙支座的连接处;?(2)、架体上提升机构的设置处;?(3)、架体上防坠、防倾装置的设置处;(4)、架体吊拉点设置处;(5)、架体平面的转角处;?(6)、架体因碰到塔吊、施工电梯、物料平台等设施而需要断开或开洞处;(7)、其它有加强要求的部位。
?14、附着式升降脚手架的安全防护措施应符合下列规定:?(1)、架体外侧必须用密目式安全立网,密目式安全立网的网目不应低于2000目/100 cm2,且应可靠固定在架体上;(2)、作业层外侧应设置 1.2m高的防护栏杆和180mm高的挡脚板;(3)、作业层应设置固定牢靠的脚手板,其与结构之间的间距应满足现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的相关规定。
15、附着式升降脚手架必须具有防倾覆、防坠落和同步升降控制的安全装置。
16、防倾覆装置应符合下列规定:(1)、防倾覆装置中必须包括导轨和两个以上与导轨连接的可滑动的导向件;(2)、在防倾覆导向件的范围内应设置防倾覆导轨,且应与竖向主框架可靠连接;(3)、在升降和使用两种工况下,最上和最下两个导向件之间的最小间距不得小于 2.8 m或架体高度的1/4;?(4)、应具有防止竖向主框架倾斜的功能;(5)、应用螺栓与附墙支座连接,其装置与导向杆之间的间隙不应大于5mm。
17、防坠落装置必须符合下列规定:?(1)、防坠落装置应设置在竖向主框架处并附着在建筑结构上,每一升降点不得少于一个防坠落装置,防坠落装置在使用和升降工况下都必须起作用;?(2)、防坠落装置必须是机械式的全自动装置,严禁使用每次升降都需重组的手动装置;?(3)、防坠落装置技术性能除应满足承载能力要求外,还应符合下表的规定。
防坠落装置技术性能脚手架类别制动距离(mm)整体式升降脚手架≤80单片式升降脚手架≤150(4)、防坠落装置应具有防尘、防污染的措施,并应灵敏可靠和运转自如;(5)、防坠落装置与升降设备必须分别独立固定在建筑结构上;(6)、钢吊杆式防坠落装置,钢吊杆规格应由计算确定,且不应小于∮25mm。
18、同步控制装置应符合下列规定:(1)、附着式升降脚手架升降时,必须配备有限制荷载或水平高差的同步控制系统。
连续式水平支承桁架,应采用限制荷载自控系统;简支静定水平桁架,应采用水平高差同步自控系统;若设备受限时,可选择限制荷载自控系统。
(2)、限制荷载自控系统应具有下列功能:1)当某一机位的荷载超过设计值的15%时,应采用声光形式自动报警和显示报警机位;当超过30%时,应能使该升降设备自动停机;2)应具有超载、失载、报警和停机的功能;宜增设显示记忆和储存功能;3)应具有本身故障报警功能,并应能适应施工现场环境;4)性能应可靠、稳定,控制精度应在5%以内。
(3)、水平高差同步控制系统应具有下列功能:1)当水平支承桁架两端高差达到30mm时,应能自动停机;2)应具有显示各提升点的实际升高和超高的数据,并应有记忆和储存的功能;3)不得采用附加重量的措施控制同步。
19、附着式升降脚手架应按专项施工方案进行安装。
20、附着式升降脚手架在首层安装前应设置安装平台,安装平台应有保障施工人员安全的防护设施,安装平台的水平精度和承载能力应满足架体安装的要求。
21、安装时应符合下列规定:?(1)、相邻竖向主框架的高差应不大于20 mm;?(2)、竖向主框架和防倾导向装置的垂直偏差应不大于5‰,且不得大于60mm;?(3)、预留穿墙螺栓孔和预埋件应垂直于建筑结构外表面,其中心误差应小于15 mm。
(4)、连接处所需要的建筑结构混凝土强度应由计算确定,且不得小于C10;?(5)、升降机构连接应正确且牢固可靠;(6)、安全控制系统的设置和试运行效果符合设计要求;?(7)、升降动力设备工作正常。
22、附着支承结构的安装应符合设计要求,不得少装和使用不合格螺栓及连接件。
23、安全保险装置应全部合格,安全防护设施应齐备,且应符合设计要求,并应设置必要的消防设施。
24、电源、电缆及控制柜等的设置应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的有关规定。
25、采用扣件式脚手架搭设的架体构架,其构造应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规范》JBJ130的要求。
26、升降设备、同步控制系统及防坠落装置等专项设备,均应采用同一厂家产品。
?27、升降设备、控制系统、防坠落装置等应采取防雨、防砸、防尘等措施。
