110kv关塘变构支架(A型构架)组立施工方案
110kv变构支架(A型构架)组立施工方案

滁州关塘110千伏变电站2#主变扩建工程构架吊装特殊施工方案公司名称二〇一六年三月批准:日期:审核:日期:编写:日期:特殊施工技术方案(措施)报审表工程名称:编号:填写、使用说明(1)此表用于非常规施工方案的报审。
(2)特殊施工方案应由施工项目部项目总工负责编制,施工单位相关管理部门审核,公司总工(副总工)批准,并附安全验算结果。
(3)监理项目部审查要点参照一般施工方案“专业监理工程师审查要点”。
目录1作业任务 (5)2编写依据 (6)3作业准备和条件 (6)4作业方法及安全、质量控制措施 (9)5作业质量标准及检验要求 (15)6技术资料要求 (18)7固有风险及预控措施、文明施工标准 (18)8有关计算及其分析 (22)1作业任务1.1作业项目概况及范围1.1.1 作业项目概况本作业项目包括2号主变A型构架1组,高度12米;其中横梁1根,长度10米,高度0.4米,设上下金属爬梯1根。
35kV母线A型构架2组,高度9米;其中横梁3根,2根长度5米,高度0.4米;1根长度6米,高度0.4米,3组人字柱和4根钢横梁组装时焊缝高度一律采用6mm,所有外露铁件均需除锈后刷环氧富锌漆两遍。
1.1.2 作业项目范围2号主变构架构件及钢横梁和35kV构架、及横梁吊装。
1.2 工程量2编写依据2.1《建筑工程施工质量验收统一标准》(GB 50300—2001)2.2《钢结构工程施工质量验收规范》GB50205—20012.3《钢结构施工规范》(GB 50775-2012)2.4《钢结构焊接规范》(GB 50661-2011)2.5《安徽滁州关塘110kV变电站工程项目管理实施规划》2.6《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 1183—2012)2.7《国家电网公司输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248-2008)2.8《国家电网公司输变电工程标准工艺》2012年版2.9《国家电网公司输变电工程安全文明施工标准化管理办法》(国网(基建∕3)187-2014)2.10《电力建设安全工作规程第3部分:变电站》(DL 5009.3-2013)2.11《110kV构架施工图》(图号:B0088S-T0004)、《主变场地构筑物施工图》(图号:B0088S-T0005)、《110kV设备支架施工图》(图号:B0088S-T0006)3 作业准备和条件3.1技术准备3.1.1图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(简称《导则》)的要求做好图纸会检工作。
变电站组立杆施工方案

湖南湘西龙山望城110kV变电站升压工程设备支架组立施工方案湖南湘西龙山望城110kV变电站升压工程施工项目部2018年9月批准:审核:编制:1. 概述1.2.1 《电力建设安全工作规程》(变电所部分)DL5009.3-19971.2.2 《电业安全工作规程》(发电厂和变电所部分)DL 408-911.2.3 《电力设备预防性试验规程》Q/CSG 1 0007-20041.2.4 《110kV~500kV送变电工程质量检验及评定标准》Q/CSG 10017.2-2004 1.2.5 《变电站安健环设施标准》Q/CSG10001-20041.2.6 《中国国家电网十项重点反事故措施》Q/CSG11105.2-20081.2.7 《中华人民共和国工程建设标准强制性条文》(电力工程部分)1.2.8 湖南湘西龙山望城110kV变电站升压工程设计施工图1.3 施工工序流程图2. 施工准备2.1 人员组织2.2 主要施工机械、工器具及材料的准备2.3 施工前的准备2.3.1 支架到达现场后的检查:2.3.1.1 检查环形钢筋混凝土电杆应符合下列规定:应有制造厂出具的材质证明及产品合格证;规格与施工要求相符合;砼杆表面光洁平整,壁厚均匀,无蜂窝、露筋,跑浆、混凝土坍落等现象;砼杆表面纵横向均不允许存在裂缝(不包括龟裂、水纹);杆身弯曲不应超过杆长的1/1000。
3.施工步骤3.1 支架的组立3.2 设备支架组立3.2.1 核对支架砼杆型号规格是否与设计图相符;3.2.2 用水清洗砼杆;3.2.3 在砼杆靠上部用钢丝绳绑扎牢固,用锤子敲紧;起重机吊起砼杆至垂直位置,并移动至设备支架柱脚对准杯口上空,施工人员在下方扶稳柱脚并助其插入杯口,当柱脚座到杯底后,立即在柱脚与基础杯口边缘插入四个楔子以固定,指挥人员目测砼杆垂直度,指挥起重机移动支架、施工人员用撬杠推动柱脚等方法,粗略调节支架垂直度,然后用大锤敲紧楔子。
3.2.4 垂直度校正:使用2台经纬仪在支架安装水平面上的X、Y方向同时进行测量,砼杆的垂直度存在偏差时,可用打紧或放松楔块的方法或用钢钎撬动来纠正。
110KV变电站改造工程施工组织设计

110KV变电站改造⼯程施⼯组织设计110KV变电站改造⼯程施⼯组织设计⽬录第⼀章⼯程概况及施⼯准备1.1⼯程概况1.2⼯程特点1.3施⼯准备⼯作第⼆章施⼯现场组织机构2.1施⼯现场组织机构关系图2.2各主要管理机构的职责2.3⼯程主要负责⼈简介2.4项⽬部与业主、运⾏单位、监理及设计的⼯作配合2.2主要管理⼈员配备及简历2.3主要管理⼈员管理职责及权限2.4内部经济责任2.5公司对项⽬的保障第三章施⼯现场平⾯布置图3.1材料堆放3.2施⼯⽤电、⽤⽔3.3现场临时设施第四章施⼯⽅案4.1施⼯准备4.2施⼯⼯序总体安排4.3主要⼯序和特殊⼯序的施⼯⽅法4.4⾬季施⼯措施4.5技术管理第五章⼯期及施⼯进度计划5.1⼯期规划及要求5.2施⼯进度计划⽹络图5.3⼯程主要设备及材料进场计划第六章质量管理6.1质量⽬标6.2质量管理保证体系及管理措施6.3质量管理机构的主要职责6.4质量管理措施6.5质量管理及检验标准6.6质量保证技术措施第七章职业健康及安全管理7.1职业健康安全管理措施7.2职业健康安全管理职责7.3职业健康安全设施配置7.4职业健康安全保证措施7.5职业健康安全薄弱环节及预防措施7.6重要和特殊⼯序安全过程控制第⼋章⽂明施⼯管理和环境保护8.1⽂明施⼯的⽬标、组织机构8.2⽂明施⼯管理措施8.3⽂明施⼯考核、管理办法8.4环境保护第九章计划、统计和信息管理9.1计划、统计报表9.2信息管理及措施第⼗章⼯程验收和投产10.1验收10.2投产第⼗⼀章竣⼯资料及施⼯记录的移交11.1移交程序11.2竣⼯资料第⼀章⼯程概况及施⼯准备1.1⼯程概况1.1.1⼯程简述⼯程名称:110kV塘綴变电站改造⼯程。
建设单位:⼴东省电⽹湛江吴川供电局。
设计单位:湛江雷能电⼒设计有限公司。
要求⼯期:实际施⼯⼯期为天(不包括拆旧和停电作业时间),开⼯⽇期以批准的开⼯报告为准。
质量要求:满⾜国家或电⼒施⼯验收规范,达到质量评级的合格标准和达标投产要求。
构支架及基础施工方案精选全文完整版

可编辑修改精选全文完整版新建110kV设备构支架及基础施工方案目录1、工程概况 (3)2、编制依据 (3)3、施工前准备 (3)4、基础施工方案及工艺要求 (3)5、110kV构支架施工方案及工艺要求 (9)6、安全注意事项 (12)7、危险点分析及预控措施 (12)8、质量目标、质量保障要点和技术组织措施 (14)9、安全文明施工管理和环境保护 (16)1、工程概况:本期需拆除并新建110kV设备区构支架及基础。
一期110kV设备区构支架均为混凝土离心杆,混凝土杯口基础,天然地基。
参照标准化设计,本期屋外配电装置构支架柱均采用标准钢管杆,其中,110kV设备区构架柱采用Ф300*6 A 型杆,横梁为φ102*6三角桁架梁;支架柱均为Ф273*6钢管杆。
本期基础采用混凝土地脚螺栓基础,天然地基。
本期需对现有220kV隔离开关支架及基础进行改造,拆除并新建设备支架及基础。
新建支架采用钢管杆支架,混凝土地脚螺栓基础,天然地基。
上述基础均采用常规C30混凝土基础,HGIS基础采用块式混凝土基础。
所有钢构件采用镀锌防腐。
2、编制依据:2.1、设计单位提供的图纸资料2.2、《建筑工程施工质量验收统—标准》(GB 50300-2001)2.3、《建筑地基基础工程施工质量验收规范》(GB 50202-2002)2.4、《国家电网公司输变电工程施工工艺示范手册》的通知基建质量〔2006〕135号2.5、《工程建设标准强制性条文》(电力工程部分)建标(2006)102号2.6、《电力建设施工质量验收及评定规程第 1部分土建工程》DL/T 5210.1-20053、施工前准备:3.1、组织有关技术人员充分熟悉图纸、明确设计意图,认真做好图纸自审、交监理组织会审并把会审纪要内容向施工技术人员进行技术交底。
3.2、组织进一步明确研究施工方案,根据施工预算,提出材料用量及进场时间计划并制定周材料需要量计划。
3.3、做好砂、石料的筹备工作和原材料的试验试配工作。
110KV某某变电站构支架安装专项施工三措

110KV***变电站新建工程钢管构支架组立施工“三措”基建部批准:安监部批准:审核:编制:施工单位:***建工集团公司土建项目部2012年2月22日一、组织措施:1、安装前准备1.1、基础复核用水准仪、钢尺复测构架基础高程、中心线是否与设计一致,并填写技术复核记录表。
由质检员、技术员对基础质量进行检查,质量合格方可进行下道工序施工。
2、构件检查2.1根据安装图纸设计要求,仔细核对金属加工件的数量,尺寸,检查焊接是否牢固、可靠。
2.2构件弯曲度小于2%,安装孔位置正确,附件齐全,其它项目符合设计要求。
3、执行安全技术交底制度及相关安全技术规范《建筑施工高处作业安全技术规范》(JGJ80—1991)《电力建设安全工作规程(变电部分)》DL5009.3—1997《施工现场临时用电安全技术规程》(JGJ46—2005)《电力建设施工质量验收评定规程(第一部分土建工程)》(Q/GDW183—2008)《国家电网公司输变电工程工艺标准库》(构架梁010*******、构架柱010*******、独立避雷针010******* 及避雷针接地引下线安装010*******)二、主要施工机具16T吊车1台水准仪1台角铁桩 6个枕木10根起吊钢丝绳Φ20 L=7m缆风绳Φ12L=100m钢钎6个尖板手2套力矩板手4套梅花板手6套三、人员组织(配置和人数)吊装由110KV***变电站土建工程项目部承担,吊装过程中人员组成;吊装指挥:蒋兴安高空作业人员:4人电气焊:2人配合吊装作业人员:9人专职安全员:武卫1人现场负责人: 刘明福1人施工负责人: 柯子娜1人四、技术措施:1、钢管构架组装(1)构架运到现场后,检查构架有无变形、脱锌及破损、开裂现象,检查规格型号与设计图纸是否一致,并清点数量。
(2)各种高强螺栓应有合格证并抽样进行拉力试验合格后才能使用,高强螺栓应按批号分别存放,应在同批号内配套使用,不得混放、混用。
(4)按厂家预装记号或设计图纸的规格尺寸进行分组,测量组装后尺寸是否符合图纸要求。
110KV构架安装施工方案

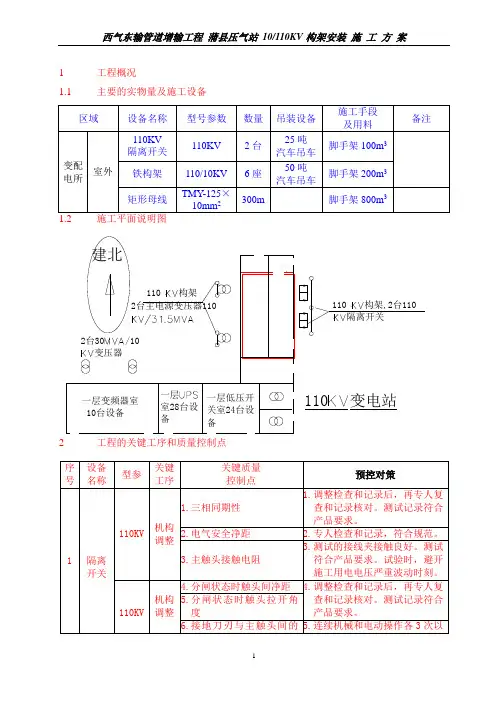

1 工程概况1.1主要的实物量及施工设备110变电站建北一层变频器室 10台设备一层室28台设备一层低压开关室24台设备110 构架,2台110隔离开关110 构架2台主电源变压器1102台30/10 变压器2工程的关键工序和质量控制点3.1施工前准备3.1.1熟悉施工图纸,领会设计意图。
3.1.2准备和确定施工验收规范和工程质量检验评定标准,工程竣工交工技术文件规定。
3.1.3执行的施工验收规范:GBJ147——90 电气装置安装工程高压电气施工及验收规范GBJ149——90 电气装置安装工程母线装置施工及验收规范GB50150——91 电气装置安装工程电气设备交接试验标准GB50169——92 电气装置安装工程接地装置施工及验收规范GB50303-2002 建筑电气工程施工质量验收规范3.1.3.1工程质量检验评定标准:执行SY4030.2~1——93《石油建设工程质量检验评定标准》3.1.3.2工程交工技术文件标准执行中国石油天然气股份有限公司西气东输管道公司的《项目管理手册》(试行版2。
22)第十章、《西气东输管道工程竣工资料表格》(2004年10月)版3.1.4设备安装前做好开箱及外观检查,收集好各种随机资料及附、备件,做好妥善保存。
做好检查记录。
安装前应会同设计、业主、监理、施工单位的土建和电气专业有关的现场代表、专业工程师和QC人员对设备基础验收,在基础合格的情况下,方能进行设备安装。
同时做好验收记录的会签确认。
3.1.5按施工图纸进行构架基础验收。
3.1.5.1基础的中心距离及高度的误差不应大于10mm 。
3.1.5.2预留孔或预埋铁板中心线的误差不应大于10mm 。
3.1.5.3预留螺栓中心线的误差不应大于2mm 。
3.2室外电气构架安装3.2.1安装顺序方框图3.2.2.1首先用50吨汽车吊车进行110KV构架立柱安装和固定,倾斜度不应大于柱高的1.5 ‰。
3.2.2.2用50吨汽车吊车进行110KV构架横梁安装和固定。
110KV构架安装方案

鲁朗110kV输变电工程施工Ⅲ标段110KV构、支架施工方案审批:_____校核:_____编写:_____中国水利水电第七工程局有限公司鲁朗110kV输变电工程施工Ⅲ标段施工项目部二0一五年八月五日鲁朗110kV变电站构、支架施工方案一、概述鲁朗变电站110kV构架分为进出线构架、母线构架、主变构架分别布置于站址110kV设备区域及主变区域,进出线构架分别2组、母线构架2组、主变构架2组,共8组,构架主要由构架柱、构架梁接线柱、爬梯相关组件组成。
构架柱采用钢管“A”柱,构架梁采用角钢及圆钢组成的正三角形截面钢桁架梁。
构架总重约60吨,详见设计蓝图。
出线构架钢梁主要由∠80的角钢、φ25的圆钢焊接而成,现场进行组装,两端与人字柱顶板采用M20螺栓连接,“A”柱主要由φ273钢管采用法兰连接现场拼装而成,接线线柱垂直立于“A”字柱顶并采用螺栓连接方式与“A”字柱连接。
二、编制依据1、合同文件中的有关技术条款;2、《钢结构工程施工质量验收规范》GB50205—2001及相关的规程规范和技术标准要求;3、《电力建设施工技术规范》DL519.1—2012土建结构工程;4、《输变电钢管结构制造技术条件》DL/T646-2012;5、《建筑钢结构焊接技术规程》JGJ81-2002;6、设计图纸:图号:50-B03291S-T0601、50-B03291S-T0701三、构支、架安装的特性分析鲁朗变电站110kV构架布置于站址110kV区域、主变区域,现场空间大,视野宽阔,所有构架采用地面预组装,组装完成后,使用汽车吊进行吊装就位,就位后采用封绳进行固定及调整“A”字杆的垂直度。
四、安装前准备工作4.1基础工作面准备1)构架基础杯口派专人进行清扫及凿毛;2)对所有构架基础进行测量放点,保证构架的中心坐标在同一轴线上,将设计高程、中心坐标进行标识。
4.2组装工作面准备1)根据构架平面布置图,对到货构架进行分类摆放,对构架安装采用先装进线构架母线构架主变进线构架及主变构架。
110KV构架安装专项方案

鲁朗llOkV输变电工程施工III标段110KV构、支架施工方案审批:______________校核:______________编写:______________中国水利水电第七工程局鲁朗HOkV输变电工程施工I【I标段施工项目部二0—五年八月五日鲁朗llOkV变电站构、支架施工方案一、概述鲁朗变电站llOkV构架分为进出线构架、母线构架、主变构架分别部署于站址llOkV设备区域及主变区域,进出线构架分别2组、母线构架2组、主变构架2组,共8组,构架关键由构架柱、构架梁接线柱、爬梯相关组件组成。
构架柱采取钢管“A”柱,构架梁采取角钢及圆钢组成正三角形截面钢桁架梁。
构架总重约60吨,详见设计蓝图。
出线构架钢梁关键由Z80角钢、©25圆钢焊接而成,现场进行组装,两端和人字柱顶板采取M20螺栓连接,“A”柱关键由©273 钢管采使用方法兰连接现场拼装而成,接线线柱垂直立于“A”字柱顶并采取螺栓连接方法和“A”字柱连接。
二、编制依据1、协议文件中相关技术条款;2、《钢结构工程施工质量验收规范》GB50205-及相关规程规范和技术标准要求;3、《电力建设施工技术规范》DL519.1 —土建结构工程;4、《输变电钢管结构制造技术条件》DLfT646-;5、《建筑钢结构焊接技术规程》JGJ81-;6、设计图纸:图号:50-B03291S-T060K 50-B03291S-T0701三、构支、架安装特征分析鲁朗变电站HOkV构架部署于站址llOkV区域、主变区域,现场空间大,视野宽广,全部构架采取地面预组装,组装完成后,使用汽车吊进行吊装就位,就位后采取封绳进行固定及调整字杆垂直度。
四、安装前准备工作4」基础工作面准备1)构架基础杯口派专员进行清扫及凿毛;2)对全部构架基础进行测量放点,确保构架中心坐标在同一轴线上,将设计高程、中心坐标进行标识。
4.2组装工作面准备1)依据构架平面部署图,对到货构架进行分类摆放,对构架安装采取先装进线构架f母线构架—主变进线构架及主变构架。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
蚂肅膁蚂螄羈蒀蚁袆滁州关塘110千伏变电站2#主变扩建工程构架吊装特殊施工方案二〇一六年三月批准: 日期:审核: 日期:编写: 日期:特殊施工技术方案(措施)报审表工程名称: 编号:填写、使用说明(1)此表用于非常规施工方案得报审。
(2)特殊施工方案应由施工项目部项目总工负责编制,施工单位相关管理部门审核,公司总工(副总工)批准,并附安全验算结果。
(3)监理项目部审查要点参照一般施工方案“专业监理工程师审查要点”。
目录1作业任务 (1)2编写依据 (2)3作业准备与条件 (2)4作业方法及安全、质量控制措施 (5)5作业质量标准及检验要求 (10)6技术资料要求 (13)7固有风险及预控措施、文明施工标准 (13)8有关计算及其分析 (17)1作业任务1、1作业项目概况及范围1、1、1 作业项目概况本作业项目包括2号主变A型构架1组,高度12米;其中横梁1根,长度10米,高度0、4米,设上下金属爬梯1根。
35kV母线A型构架2组,高度9米;其中横梁3根,2根长度5米,高度0、4米;1根长度6米,高度0、4米,3组人字柱与4根钢横梁组装时焊缝高度一律采用6mm,所有外露铁件均需除锈后刷环氧富锌漆两遍。
1、1、2 作业项目范围2号主变构架构件及钢横梁与35kV构架、及横梁吊装。
1、2 工程量2编写依据2、1《建筑工程施工质量验收统一标准》(GB 50300—2001) 2、2《钢结构工程施工质量验收规范》GB50205—20012、3《钢结构施工规范》(GB 50775-2012)2、4《钢结构焊接规范》(GB 50661-2011)2、5《安徽滁州关塘110kV变电站工程项目管理实施规划》2、6《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 1183—2012)2、7《国家电网公司输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248-2008)2、8《国家电网公司输变电工程标准工艺》2012年版2、9《国家电网公司输变电工程安全文明施工标准化管理办法》(国网(基建∕3)187-2014)2、10《电力建设安全工作规程第3部分:变电站》(DL 5009、3-2013)2、11《110kV构架施工图》(图号:B0088S-T0004)、《主变场地构筑物施工图》(图号:B0088S-T0005)、《110kV设备支架施工图》(图号:B0088S-T0006)3 作业准备与条件3、1技术准备3、1、1图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》(简称《导则》)得要求做好图纸会检工作。
3、1、2技术交底:应按照《导则》规定,每个分项工程必须分级进行施工技术交底。
技术交底内容要充实,具有针对性与指导性,全体参加施工得人员都要参加交底并签名,形成书面交底记录。
3、2作业人员3、2、1作业人员配置3、3、1机具准备。
按照施工措施要求得工器具进行准备与检查。
3、3、2构件进场、验收与堆放。
1)构支架进场时,应检查出场合格证、构件安装说明、螺栓清单等出场资料,以及构件得防腐质量、碰伤、变形情况,镀锌层不得有黄锈、锌瘤、毛刺及漏锌等现象。
2)堆放时用道木垫起,构件不允许跟地面有直接接触,钢管堆放不得超过三层。
3)构件验收得质量标准:对单节钢管弯矩矢高偏差控制在L/1500,且不大于5mm,单个构件长度偏差±≦3mm、3、4主要机具机械设备进场,机械设备性能完好。
工程施工机械计划表3、5、1力能供应供水:施工现场水源采用自来水供应,满足工程用水条件。
供电:施工用电从站外施工电源点接入站内一级配电盘,然后分散二、三级配电盘,满足工程用电要求。
3、5、2场地构架吊装区域场地平整完成,扩建变电站内道路畅通,道路状况满足吊装需求。
3、5、3上道工序基础砼强度已达到设计要求;杯底找平、杯口高程及轴线已施工完成;具备下一道工序施工。
3、5、4工作环境在施工时要求随时了解天气情况,如遇雨天需及时采取措施。
3、5、5临时工作设施构架吊装区域采用红白安全带维护,专人监护,禁止无关人员随意进入。
3、5、6安全防护设施与用品a)安全防护设施布置高空作业人员安全防护用品正确佩戴;施工现场灭火器配备齐全。
b)主要安全防护设施与用品配置3、5、7其她要求本作业项目无其她要求3作业方法及安全、质量控制措施4、1作业主体方案4、1、1构架安装施工工艺流程4、2、1标准工艺应用本工程全面应用标准工艺,依据《国家电网公司输变电工程标准工艺(三):工艺标准库(2012版)》,结合工程实际情况,本作业项目标准工艺应用如下。
为提高施工技术方案得技术先进性、安全可靠性,依据《国家电网公司输变电工程标准工艺(四):典型施工方法》,结合工程实际,本作业项目无典型施工方法。
4、2、3强制性条文1)第4、2、1钢材得品种、规格、性能等应符合现行国家产品标准与设计要求。
进口钢材产品得质量应符合设计与合同规定标准得要求。
2)第4、3、1焊接材料得品种、规格、性能等应符合现行国家产品标准与设计要求。
3)第5、2、2焊工必须经考试合格并取得合格证书。
持证焊工必须在其考试合格项目及其认可范围内施焊。
4)第14、2、2涂料、涂装遍数、涂层厚度均应符合设计要求。
4、2、4构架安装4、2、4、1施工准备1)机具及材料:吊车、单车、吊装工具、安全用具及其她小型工器具等准备齐全、验证合格。
2)技术准备:安装前技术人员查阅施工图纸、厂家技术文件,配合完成施工图纸交底及会审活动,编制书面技术交底。
3) 完成公司对施工项目部;施工项目部对施工队;施工队对施工人员得三级技术交底,交底人与被交底人履行完签字手续。
4、2、4、2构件验收1)厂家质保资料齐全、有效。
2)构件外观无变形,镀锌层色泽均匀。
3)核对构件数量与型号,符合施工图纸要求。
4、2、4、3基础复测1)基础杯口轴线偏差±5mm。
2)基础杯底标高偏差±5mm。
3)同排构架中心轴线偏差≤10mm。
4、2、4、4构件倒运1)倒运场地需平整,构件底部应采取垫护,堆放不宜超过三层。
2)按照施工图纸及厂家技术文件,进行构件区分,倒运到位。
4、2、4、5构件组接1)为方便吊装,A型柱地面组装时,应沿构架轴线方向排列,柱腿靠近各相应得杯口。
2)构架顶板平面与A型柱轴线相垂直,并使顶板侧边中心线与A型柱两腿轴线在同一平面内。
A型柱两腿根开距离偏差±15mm。
3)钢梁底座预拱后组装上部附件,底座预拱度满足施工图纸要求,且不大于1/1000钢横梁长度。
4)钢梁应做下列检查:横梁断面尺寸偏差±3mm,横梁长度误差±10mm,安装螺孔中心距误差±3mm。
5)高强螺栓紧固力矩值符合施工图纸及厂家技术文件要求。
4、2、4、6构架吊装1)旋桩位置设置应合理,其四角分布应对称,并确保浪风绳与地面仰角在(35°~45°)之间。
土质松软处应设置2个及2个以上旋桩,每个旋桩上不得超过两个浪风绳。
2)构架浪风绳宜采用φ12尼龙绳,浪风绳与钢柱固定处应采取防护措施,避免破坏镀锌层。
3)人字柱吊装人字柱采用一点起吊法,吊点选择在离顶板0、3L处,吊具夹角应小于45°(以30°左右为宜),应高于杆顶。
4)构架柱立起后,应用经纬仪同时从正、侧两个方向进行初找正,然后拉紧浪风,并用钢塞将柱脚固定,然后进行第二基立柱得吊装,再进行横梁吊装,如此交替进行。
5)吊装横梁时应在两端各系一浪风绳,用以对横梁起吊过程加以控制。
4、2、4、7构架找正1)构架吊装完成后,应用经纬仪同时从纵、横轴线方向找正(包括避雷针与地线柱)。
2)人字柱中心线偏差:500kV及以下≤5mm,500kV以上≤10mm。
3)人字柱横向扭转≤15mm。
4)人字柱标高偏差:500kV及以下±10mm,500kV以上±20mm。
5)人字柱杆顶平整度≤5mm。
6)横梁挂线板中心位移≤8mm。
4、2、4、8二次灌浆1)灌浆前将杆腿进行保护,以防灌浆时污染杆腿。
2)细石混凝土标号满足施工图纸要求,振捣均匀。
灌浆之前应清除基础杯口内得内杂物与积水。
3)灌浆完成后及时对构架轴线及垂直度进行复测校正,使其符合相应规范要求。
当杯口混凝土达到70%强度时,且构架各部分连接螺栓连接牢固后,才能拆除临时浪风;当杯口混凝土达到100%强度时,方可进行电气安装。
4、2、4、9梁柱调整待灌浆后,对梁柱进行调整紧固,确保梁柱连接牢固。
4、2、4、10接地安装1)接地安装满足规范及施工图纸要求。
2)接地可靠、工艺美观,防腐需满足规范要求。
4、2、4、11缆风绳得拆除调整校正结束后,将杆件与地脚螺栓全部紧固后,方可拆除缆风绳。
危险点:触电、意外坠落、物体打击、车辆伤害、火灾、其她伤害1)触电:未与带电设备保持足够得安全距离,或在接取低压用电时,操作不当,造成触电。
2)意外坠落:安全带挂在移动或不牢固物件上,或低挂高用,造成坠落。
3)物体打击:高处作业人员未使用工具袋,工具未穿绳保护,空中抛物,造成物体打击。
4)车辆伤害:站在吊车转轴工作范围内,造成车辆伤害。
5)火灾:作业现场人员吸烟,乱扔烟头,造成火灾。
安全控制措施及注意事项:1)进入工作现场正确佩戴好安全帽,严禁擅自跨越围栏。
2)作业现场施工中,注意与带电设备保持安全距离,110kV大于1、5米,吊车吊臂大于6米,并由专人指挥监护。
浪风绳用尼龙绳作为本次施工得缆风绳并使用1、2米得地锚用于固定A型构架。
横梁安装为了与带电设备保持安全距离,本次使用自动升降操作平台作为横梁安装工具,确保作业人员与带电设备得安全距离。
施工所用电必须电工负责安装,并加强施工过程用电安全检查。
3)安全带必须挂在牢固物件上,严禁低挂高用,施工项目部加强现场督促检查,指导与培训登高人员正确使用安全带。
4)高处作业人员必须使用工具袋,工具穿绳保护,严禁空中抛物。
施工负责人在站班会时检查登高人员得装备,加强高处作业安全教育。
项目部统一思想、加强巡查,发现一起制止一起,实施违章者与管理负责人两级处罚,通报惩罚结果。
5)吊车转轴工作范围内严禁站人,并在其四周设置安全围栏。
6)禁止现场施工人员在现场流动吸烟,并巡查制止此类现象7)施工项目部在作业票中明确安全监护人,过程旁站监护。
8)施工项目部严格按照《安徽省电力公司输变电工程品牌推广应用手册》落实现场标示牌工作9)施工项目部负责划定材料加工区、设备材料堆放区等功能模块区,实现机料堆放固定有序,现场用提示遮拦维护。
9)所有施工机械设备与机具均应配有专业接地线,并可靠接地。
工艺质量控制措施:1)严格按照规范与设计要求进行水泥杆加工, 未经同意不得随意代用材料, 防止因材料得机械性能、化学成分不符合要求,导致焊接裂纹甚至发生断裂等事故。
