安全目标安全保证体系及技术组织措施
安全目标、安全保证体系及技术组织措施

安全目标、安全保证体系及技术组织措施我公司坚决认真地执行国家“安全第一、预防为主”的安全生产方针,通过建立并保持职业安全健康与环境管理体系,制定公司职业安全健康与环境方针、日标及指标、开展危害辨识和危险评价,制订职业安全健康和环境管理方案和运行控制并有效实施和持续改进,从而不断提高公司职业安全健康与环境管理的绩效,保障员工安全及保护坏境。
1安全管理目标1.1职业安全健康与环境方针安全健康,保护环境;预防为主,规范管理;遵守法规,文明施工;以人为本,持续发展。
1.2职业安全健康与环境管理目标(1)杜绝人身死亡事故,杜绝人身重伤事故。
(2)消灭群伤和重大交通事故。
(3)消灭重大机械设备事故和火灾事故。
(4)减少职业安全健康风险,项目工程事故频率控制在1%以下。
1.3安全保证体系(1)施工生产安全管理方面:项目部安全、健康管理建立以项目部经理安全责任人为首,各部门及主要负责人为各单位的安全责任人的行政保证体系;建立以项目总工为首,各级技术负责人为主管的安全技术保证体系;建立以项目安全人为首,各级安全员监督的安全监督体系;确保安全管理工作运行有效。
(2)消防工作管理方面:项目部建立以项目经理为消防安全第一责任人,项目部配备管理班子为消防保卫网络,并设专职消防保卫专责,负责项目部的消防保卫管理工作。
2安全管理组织机构及主要职责2.1安全管理组织机构2.2安全管理组织机构主要职责(1)项目经理①安全施工的第一责任者,对本工程安全检查施工负直接领导责任。
②认真贯彻执行国家有关安全生产的方针、政策、法律、法规和上级有关规定。
③在计划、布置、检查、总结、评比施工任务的同时,把安全工作贯穿到每个施工环节,在确保安全的前提下组织施工。
④认真贯彻执行工程的安全施工措施。
⑤充分支持工程专职安全员的工作,负责组织每月一次的安全施工检查与整改。
严格遵守文明施工的规定,确保在本工程施工范围内做到文明施工。
⑥组织每周一次的安全活动,负责施工人员的安全教育,督促有关人员按时上报质量安全报表。
安全目标、安全保证体系及技术组织措施

安全目标、安全保证体系及技术组织措施1、安全管理目标本工程安全管理目标为:杜绝重大伤亡事故,实现、、五无〃(即无死亡、无重伤、无坍塌、无中毒、无火灾),轻伤事故频率控制在10区以内。
2、安全管理组织机构及主要职责安全管理实行公司、项目部分级管理,各级均建立安全管理领导小组和管理机构。
(一)、公司安全管理领导小组由公司总经理、主管生产副总经理、总工程师及相关部门负责人组成;总经理为公司安全管理管理第一责任人,主管生产副总经理是公司安全管理管理直接责任人,安全监督部是公司安全管理管理的主管部门。
㈡、项目部安全管理领导小组由项目经理、主管安全管理副经理、技术负责人、安全监督组长、安全员组成;项目经理为安全管理第一责任人,主管安全管理的项目副经理是项目安全管理的直接责任人。
现场安全管理实行分区管理和班组管理相结合。
现场划分施工、办公和生活三大责任区,安全管理组织机构公司、项目部均制定完善的安全管理制度并严格落实。
包括安全管理责任制、现场安全管理实施标准、安全管理检查制度、安全管理宣传教育制度、安全管理奖罚制度及宿舍管理规定、食堂管理规定、门卫制度等主要制度。
1)>安全管理宣传教育积极开展各种形式的安全管理宣传教育,使安全管理意识深入人心,树立创文明工地,先做文明人的观念,使安全管理成为每个员工自觉、习惯的行为。
2)、严格监督检查,消除事故隐患公司每月定期检查,平时抽查;项目部每旬定期检查;项目经理和安全员坚持每日安全巡视检查。
对检查发现的问题,定人、定时间、定措施进行整改,不留事故隐患。
施工用电、机械设备、防护设施等要经验收合格后才能投入使用。
3)、安全管理组织设计在编制工程施工组织设计时,有安全管理和环境保护措施。
施工前,编制专项安全管理组织设计。
4)、物资后勤保障严格按照襄樊供电公司和招标文件的要求进行安全管理组织设计和建设,从人力、物力、财力以全力保证投入,做到“硬件”过硬,“软件”跟上,设施一流,管理先进。
安全目标安全保证体系和技术组织措施

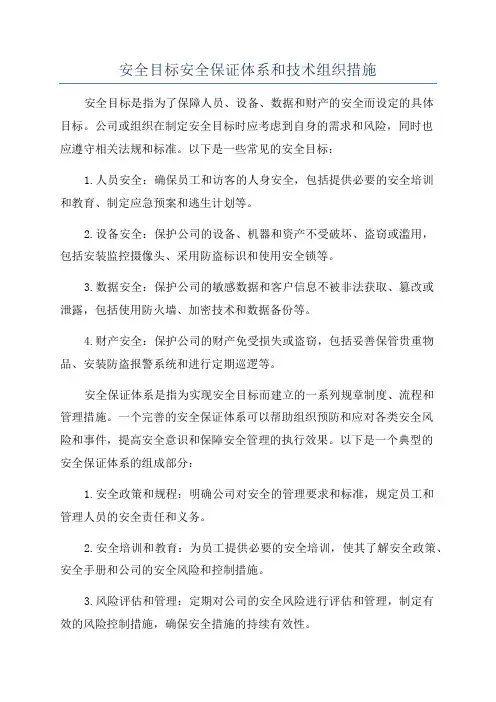

安全目标安全保证体系和技术组织措施安全目标是指为了保障人员、设备、数据和财产的安全而设定的具体目标。
公司或组织在制定安全目标时应考虑到自身的需求和风险,同时也应遵守相关法规和标准。
以下是一些常见的安全目标:1.人员安全:确保员工和访客的人身安全,包括提供必要的安全培训和教育、制定应急预案和逃生计划等。
2.设备安全:保护公司的设备、机器和资产不受破坏、盗窃或滥用,包括安装监控摄像头、采用防盗标识和使用安全锁等。
3.数据安全:保护公司的敏感数据和客户信息不被非法获取、篡改或泄露,包括使用防火墙、加密技术和数据备份等。
4.财产安全:保护公司的财产免受损失或盗窃,包括妥善保管贵重物品、安装防盗报警系统和进行定期巡逻等。
安全保证体系是指为实现安全目标而建立的一系列规章制度、流程和管理措施。
一个完善的安全保证体系可以帮助组织预防和应对各类安全风险和事件,提高安全意识和保障安全管理的执行效果。
以下是一个典型的安全保证体系的组成部分:1.安全政策和规程:明确公司对安全的管理要求和标准,规定员工和管理人员的安全责任和义务。
2.安全培训和教育:为员工提供必要的安全培训,使其了解安全政策、安全手册和公司的安全风险和控制措施。
3.风险评估和管理:定期对公司的安全风险进行评估和管理,制定有效的风险控制措施,确保安全措施的持续有效性。
4.安全监控和报告:建立安全监控体系,使用安全设备和技术监控公司的安全状态,并及时报告异常情况。
5.应急预案和逃生计划:制定应急预案和逃生计划,演练应急响应和逃生演习,提高员工的应急能力和自救能力。
6.安全审计和改进:定期开展安全审计,评估安全管理的效果,及时改进和完善安全保证体系。
技术组织措施是指通过技术手段和措施来保障安全的一种方法。
随着科技的发展,各种安全技术不断涌现,为组织提供了更多保障安全的可能性。
以下是一些常见的技术组织措施:1.监控系统:安装闭路电视监控摄像头,并通过网络实时监控公司的各个区域,以发现和防止不法行为。
安全目标、安全保证体系及技术组织措施

安全目标、安全保证体系及技术组织措施1.管理目标1)安全生产目标杜绝重大伤亡事故, 轻伤频率控制在1‰以内。
2)文明施工、环境保护目标文明工地, 节能的、环保的绿色工程。
2.组织体系成立以项目经理为核心, 专职安全检查员为骨干的安全工作领导小组, 明确项目经理为第一责任人, 对现场施工安全工作负全面责任, 明确各级人员的安全职责, 包括项目经理、专职安全员、班组长和作业工人等。
安全工作必须落实到人, 形成人人讲安全, 人人管安全, 班前讲安全, 上班查安全的良好风气。
制订安全重点防范内容, 建立安全教育制度, 安全检查制度, 安全交底制度和安全事故处理制度, 形成一套行之有效的安全保证体系。
3.管理制度1)安全管理规定a、执行政府管理部门、业主单位及公司关于安全生产的各项规章制度, 实行项目管理。
b、凡进入施工现场必须戴好安全帽, 自觉遵守现场施工的有关规章制度, 严禁赤脚或穿拖鞋进入施工现场。
c、严格遵守施工用电安全规范, 电源线不能乱拉乱接及拖地。
2)临电管理制度及措施1.施工现场临时配电线路按施工现场临时用电安全技术有关的规程要求架设整齐, 架空线路采用绝缘导线。
室内外线路与建筑施工机具、建筑物、车辆、行人, 保持不小于最小安全距离, 否则应采取安全保护隔离措施。
2.接地方式按施工现场临时用电安全技术的有关规程执行, 采用TN-S保护系统, 接地电阻不大于4欧姆, 在临设总配电柜处加重复接地。
接地体采用镀锌角钢L50×5或镀锌钢管DG50埋设。
3.配电系统采取分段配电, 各类配电箱、盘外均应统一编号。
停止使用的箱、盘应立即切断电源, 箱门上锁。
4.各种电器设备和电力施工机具的金属外壳和金属支架均应采用接零保护。
5.使用电动工具和设备时应在空载情况下启动。
操作人员应戴上绝缘手套穿上绝缘胶鞋, 在金属台上作业时, 工作台上应铺设绝缘垫板。
电动工具和设备发生故障时, 应及时进行修理。
6.所有设备必须设有开关箱, 开关箱应严密、完整、无损, 开关箱上应有明显的保护接地线, 开关规格应与所控制的设备相匹配。
安全目标_安全保证体系及技术组织措施

安全目标_安全保证体系及技术组织措施安全目标是指为了保障个人、组织或国家的安全而制定的具体目标或措施。
在社会发展和科技进步的背景下,安全问题变得越来越重要。
为了更好地构建安全保证体系和技术组织措施,实现安全目标,以下是我认为可以采取的一些措施。
首先,建立完善的安全保证体系是必要的。
这需要从不同层面制定相关政策和法律法规,并制定相应的实施细则和执行规范。
在个人层面,应提升安全意识,学习掌握基本的安全知识和技能,从而增强个人的自我保护能力。
在组织层面,应设立专门的安全管理机构或部门,负责制定和执行安全政策,建立相应的安全事务处理制度。
在国家层面,应加强安全法律法规的完善和执行,建立健全的安全检查和监督机制,确保安全保证体系的有效运行。
其次,技术组织措施在安全工作中起着至关重要的作用。
随着科技的发展,不断涌现出各种安全保障技术,如视频监控、智能安防、生物识别等。
这些技术可以有效地提高安全保障的水平,减少人为因素的干扰和安全漏洞的存在。
例如,在交通领域,我们可以利用智能监控技术对道路交通进行实时监测和管理,避免交通事故发生。
在金融行业,可以采用生物识别技术对用户身份进行验证,提高账户和交易的安全性。
总之,技术组织措施的运用可以在很大程度上提升安全保证体系的效能。
另外,安全教育和培训也是必不可少的措施。
由于安全工作的专业性和复杂性,需要不断培养和提升相关人员的安全意识和技能。
在学校教育中,应加强安全教育的内容和方式,为学生提供基本的安全常识和技能,使他们能够在面临危险时做出正确的反应。
在企业和组织中,应定期组织安全培训和演练,提高员工对安全工作的重视和应急处置的能力。
此外,还应加强与安全相关的研究和技术创新,不断推动安全工作的发展和进步。
最后,国际合作与交流也是构建安全保证体系的重要环节。
随着全球化的推进和科技的发展,安全问题已经超越了国家的范畴,形成了一种全球性的挑战。
因此,国际间的合作和交流显得尤为重要。
安全目标、安全保证体系及技术组织措施

安全目标、安全保证体系及技术组织措施一、安全管理目标及分解1、安全目标a杜绝人身死亡事故、重大机械设备事故、火灾及主要责任的交通事故;b控制人身轻伤事故和重大未遂事故,不发生人身重伤事故和一般机械、设备、火灾、责任交通事故;c人员负伤率控制在5‰以内d机械设备完好率≥90%,机械设备利用率≥60%;e员工职业健康安全知识培训率100%,特殊工种持证上岗率100%;f加强职工的体检工作,确保上岗职工职业禁忌症患有率为0;2、安全目标分解见表(8-1)、(8-2)。
a安全目标第一层分解:项目部——→各科室表(8-1)b安全目标第二层分解:各科室——→施工队、运输队表(8-2)二、安全管理体系我公司进行了整合型管理体系的认证工作,并已正式运行,安全控制及管理已纳入新的体系之中,公司各类安全管理制度已经颁布。
本工程将严格执行此管理体系及相应的各项规章制度。
结合本工程的特点及合同要求将进一步完善安全管理体系结构,自觉接受整合型体系审核机构的监督审核和公司的内部体系(含安全体系)审核,自觉接受建设单位、监理工程师的监督检查,使安全体系在本工程施工中持续有效地运行,使该工程施工全过程始终处于有效的安全受控状态下。
1、安全组织机构图(如图)项目部安全管理组织机构图2、主要人员及部门安全职责1)项目经理安全职责:a.是本单位安全施工的第一责任者,对本单位的安全施工、文明生产负全面领导责任。
b.认真贯彻执行国家有关安全生产的方针、政策、法令、法规和上级规定,并负责组织制定贯彻实施办法。
负责本单位安全网络的建立和安全责任制的落实。
c.主持本单位的安全工作会议,及时研究解决安全生产、文明施工中存在的问题。
d.组织并参加本单位的安全大检查,了解掌握本单位和工地安全情况,并对存在的事故隐患提出整改措施;根据施工生产的需要配备安全用具和施工机具。
e.按规定招用外用工时,必须经公司有关部门审批合格,经三级安全技术教育培训,考试合格者方可上岗工作,将外用工的安全纳入本单位安全考核项目。
安全目标_安全保证体系及技术组织措施

第八章安全目标、安全保证体系及技术组织措施一.安全管理目标1.职业健康安全管理承诺我公司于2004.8通过GB/T28000职业健康安全管理体系认证,.经过五年的运行,安全和环保意识已深入人心。
一旦我方中标,将在此工程中全面贯彻GB/T28000职业健康安全管理体系标准,强化职业健康安全管理意识,保证达到安装工程招标书要求的工程项目安全目标指标。
2.职业健康安全与环境方针珍爱环境关注健康遵规守法持续改进3.安全管理目标3.1较大级别发上的安全事故率0%3.2重大火灾、爆炸事故率0%3.3重大交通事故率0%3.4重大设备事故率0% ,减少一般事故3.5年负伤事故职业病频率控制在8‰以下二.安全管理组织机构及主要职责1.安全管理组织机构安全施工必须满足广州市有关部门及业主制定的《广州地铁工程建设安全生产管理规定》的要求,为保证安全生产管理方针的落实以及实现安全生产管理目标,保证安全生产,建立以项目经理为首的安全生产管理组织保证体系。
(见下页)2.安全管理部门主要安全职责2.1项目经理主要安全职责2.1.1为本工程的第一安全责任者,全面领导本工程的安全工作;2.1.2建立健全各分项目部、各职能处、各系统施工队、三级安全管理职能,并有效开展工作;2.1.3认真落实各部门、各级人员的安全责任制,做到各司其职。
2.2项目总工主要安全职责2.2.1建立的安全技术保证体系,2.2.2主持安全技术管理,保证重要施工工序中的安全技术措施的编制、审批和设施正常化、规范化;2.2.3对于重大的起重、特殊高空、带电作业等危险性作业项目组织编制专项目安全方案并由公司技术负责人审批。
2.3 项目安全主任主要安全职责在项目总工的领导下对本项目部的安全施工工作负直接责任,是本项目的安全直接责任人,负责制定项目安全培训计划,负责安全生产规章制度的建立,负责项目质量、项 目 经 理 工程部 质安部 项目部专职安全员 低压配电工程 兼职 安全员 给排 水消 防工程 兼职 安全 员 通风空调安装 兼职 安全员 各系统施工队组兼职安全员项目总工职业健康安全、环境三体系在项目的运行。
安全目标 安全保证体系及技术组织措施

11.2在开工前,应结合工程特点,制定有效的安全措施,落实安全设施与器具。施工前进行各项目部要进行安全技术交底,做到工作任务明确,施工方法明确,安全措施明确,并按规定双方履行签字手续。
10.调试运行安全措施
10.1设置调试试运转用的工作标牌,设置警卫,非直接试车人员,不得进入试转区域。
对订出的试运转制度及试运转方案,应认真贯彻执行.
10.2操作人员必须坚守岗位,注意机械设备的运转情况及倾听机械设备的转动声音,以便及时发现问题,及时解决问题,不得擅离职守随便走动。
11.其他通用安全措施
1.3.2区间隧道狭长,作业空间小,不能搭设固定临时设施。
1.3.3移动临时设施(如自制运输车、扶梯、临时配电箱、放线架等)放置位置受行车安全限制。施工用材料、工机具每天必须及时收回。
1.4施工进度计划
根据业主要求。
1.5安全措施
1.5.1遵守施工现场常规安全制度。
1.5.2严格遵守轨行区作业申请制度,未办理申请许可手续,不得进入轨行区施工。
1.5.6按计划进入轨行区的材料必须在规定时间内安装完毕,否则必须运出轨行区;使用的工机具必须及时带出轨行区。施工时不得以轨道作为受力支撑点。
1.5.7轨行区每时段工作完成后,要及时报告专职安全员和驻地监理进行检查确认。确保不留下安全隐患。对轨行区完成的成品和半成品要及时进行保护。
2.轨行区管道作业方案
2.2施工时间安排
根据业主工期的要求,一切服从业主的统一调度安排。
2.3施工程序安排原则
2.3.1施工时遵循先高后低、先大后小、先干线后支线的原则;
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全目标、安全保证体系及技术组织措施我公司为了更好地贯彻“安全第一、预防为主”的方针,依照“劳动法”和《JGJ59-99建筑施工安全检查评分标准》规定,做好劳动保护管理、安全技术、文明施工现场三项工作按设计图纸为依据,科学地研究、分析、掌握,符合该工程实际情况的工艺逻辑关系,让安全工作更好地为生产服务,切实有针对性地做好以下安全检查技术措施方案。
在施工过程中项目经理必须遵照此方案做好分部、分项工程安全技术交底工作和逐步付诸实施落实工作。
1 安全管理方针安全第一,预防为主,综合治理。
2 安全管理目标:在保证工期、质量为目标的前提下,抓好安全文明施工,使工程在施工过程中,无重大伤亡事故,轻伤事故频率小于5‰。
3 安全管理组织机构及职责 12,保传教育工作,作,.重要施工材料员;4 4.14.2安全管理制度1、认真贯彻执行《电力建设安全施工管理制度》、《电力建设安全工作规程》等,正确处理进度、质量、安全的关系,坚持“安全第一、预防为主”的安全方针。
2、制定详细的安全管理实施办法,落实各级安全生产责任制,签定安全承包合同书。
安全管理网络健全,联络正常,能正常行使职权。
3、建立健全安全风险机制,实行安全工作搞的好,无安全事故者,加倍奖励,否则加倍处罚。
4、制定安全教育计划,上岗人员均进行安全培训,合格后方可上岗。
5、针对工程施工进度识别重大危险源,定措施、定时间、定人员控制管理,并逐级签定“重大危险源责任状”每月底前上报。
6、按期填报“工伤事故月(年)报表”,于本月底前同安全生产情况以书面形式报公司安全管理处,发生事故后按规定时间准确上报,并按照“四不放过”的原则进行处理。
7、认真整改落实上级部门工作检查提出的问题。
8、广泛开展安全生产宣传教育和培训活动,宣贯“两法、三条例、一决定,各级人员持有效证件上岗率100%,转场、新入场工人安全培训教育100%;机械设备、安全防护装置齐全有效合格率100%。
9、加强意外伤害保险投保工作,保证投保日期开工至竣工阶段有效。
10、加强分包队伍的管理,安全生产管理协议签定率100%,使用合法分包队伍100%。
11、本工程约定合格工地,执行建设部JGJ59-99 评分标准,各分项评≥75 分,安全生产达标率100%。
12、用于安全防护、文明施工费用,专款专用100%。
13、根据工程规模设置专兼职安全管理人员,且符合建设部《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》。
14、确保体系运行过程中的质量。
15、安全管理技术(措施)资料齐全有效100%,归档率100%。
4.3安全生产要求1、现场平面布置图经指挥部人员和监理审核后才能实施;2、六牌一图(工程概况牌、安全生产牌、管理人员及监督电话牌、消防保卫牌、文明施工牌、建筑节能公示牌、施工总平面图);3、三标志到位(标语、施工单位、监理单位);4、材料设备、半成品按场地平面布置图堆放,砂石料用墙分隔堆放;5、各层场地保持干净,经常打扫;6、三宝(安全帽、安全带、安全网)。
7、机械设备完好,操作棚、牌到位,操作工挂牌;8、施工供电线路必须是三线五线制,三级配电、电线颜色、瓷瓶敷设、架空高度、配电箱及开关箱、进线出线、防水、一机一闸一漏电保护,警戒标志等都应符合工程建设标准强制性条文。
9、脚手架:不得使用竹竿做脚手架,脚手架搭设位置必须符合国家建设标准强制性条文。
10、砼搅拌必须用滚筒式搅拌机,性能良好且有专棚,机旁有磅秤,有砼配比牌以及砼塌落度测量工具。
11、圆盘式搅拌机搅拌砂浆,应有上料梯平台,盘口有Φ14电焊钢筋安全网,机旁有磅秤和砂浆配比牌。
4.4 安全用电一、安全用电技术措施1现场所有电气设备的安装、使用及防护必须符合“施工现场临时用电安全技术规范”的要求及青岛市有关管理规定执行。
2现场所有的配电设备的安装、操作、维修除专职电工外,任何人不得擅自挪动或拆除。
3现场所有配电箱设备的金属外壳、金属框架、金属操作台等必须有可靠的接地保护。
4现场配电线路一律采用三相五线制,保护零线和工作零线分开单独敷设,由箱盘内的零线和接地线端子上引出。
5现场的配电箱、开关箱,配两级漏电保护器,动作电流小于30mA。
6现场使用的移动开关箱、电器及接线应安装牢固,不得在地上拖放,导线必须绝缘良好,接头包扎严密。
7严格执行一机一闸一保险的制度。
8带电的导线严禁挂压其它物件。
9配电箱和开关箱必须配锁,停用(或停电)一小时以上时应拉闸断电,箱门锁牢。
二、室内照明照明灯具和器材必须绝缘良好,并应符合现行国家有关标准的规定。
三、触电与救护触电急救的第一步是使触电者迅速脱离电源,第二步是现场触电急救。
触电急救的要点是抢救迅速和救护得法。
即用最快的速度在现场采取积极措施,保护触电者生命,减轻伤情,减少痛苦,并根据伤情需迅速联系医疗救护等部门救治。
正确实施现场救护。
触电急救必须分秒必争,据统计资料,触电者在3分钟内就地实施有效急救,成活率90%以上。
6分钟后才实施急救措施,救活率仅为10%。
12分钟后抢救,救活率几乎为0。
1、脱离低压电源的方法具体做法可用“拉”、“切”、“挑”、“拽”、和“垫”、五字来概括:(1)拉是指就近拉开电源开关、拔出插销或瓷插保险。
(2)切是指用带有绝缘柄的利器切断电源线。
(3)挑是对于导线绝缘损坏、断线搭落在触电者身上或压在身下造成的触电,可用绝缘工具或干燥的木棒将导线或触电者挑开,使之脱离电源。
(4)拽是抢救者可戴上手套或在手上包缠干燥的衣服等绝缘物品拖拽触电者,使之脱离电源。
(5)垫是如果触电者由于痉挛手指紧握导线缠绕在身上,抢救者可先用干燥的木板塞进触电者身下使其与地绝缘来隔断电源,然后在采取其他办法把电源切断。
2、脱离高压电源的方法是拉闸通电和短路法。
(1)立即电话通知有关供电部门拉闸停电。
(2)如电源开关离触电现场不甚远,则可戴上绝缘手套,穿上绝缘靴,拉开高压断路器,或用绝缘棒拉开高压跌落保险以切断电源。
(3)往架空线路抛挂裸金属软导线,人为造成线路短路,迫使继电保护装置动作,从而使电源开关跳闸。
3、脱离跨步电压的方法遇到跨步电压触电时,可按上面的方法断开电源。
抢救人员进入高压断线落地点半径8~10m的范围内,必须采取防止跨步电压触电的措施。
进入该范围的抢救人员应穿上绝缘靴或临时双脚并拢跳跃地接近触电者,触电者脱离触电导线后应迅速将其带至8~10m以外立即开始触电急救。
四、触电者脱离电源注意事项(1)救护人员不得采用金属和其他潮湿的物品作为救护工具。
(2)未采取绝缘措施前,救护人员不得直接触及触电者的皮肤和潮湿的衣服。
(3)在拉拽触电者脱离电源的过程中,救护人员宜用单手操作,这样对救护人比较安全。
(4)当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死。
(5)夜间发生触电事故时,应考虑切断电源后的临时照明问题,以利救护。
4.5 其他通用安全措施1参加本工程的所有施工人员,应严格遵守《机械安装工人安全技术操作规程》以及国家颁布的各种安全生产的法令、法规,任何人不得以任何借口违反安全生产有关规定。
2在开工前,应结合工程特点,制定有效的安全措施,落实安全设施与器具。
施工前进行各项目部要进行安全技术交底,做到工作任务明确,施工方法明确,安全措施明确,并按规定双方履行签字手续。
3施工现场的安全生产工作,按《安全生产管理标准》中的规定,按期进行工地安全检查和评比,各组应做好工地安全日记,各项检查记录在案,作为工作考核内容之一。
现场临时用电应由电工专人维护,临时用电的配电箱、柜应上锁,电气设备所用的保险丝额定电流应与其负荷容量相适应,禁止用其它金属线代用。
4高空作业人员应穿防滑鞋,并系上安全带,安全带的另一端应固定在可靠的结构物上。
不得固定在未固定的管道上。
5高空作业使用的工具和零件应放在工具袋内,上、下传递物品时,不得抛丢。
6梯子竖立的角度(与地面夹角)以60°-70°为宜,上端应绑在牢固的结构物上,下端应采取防滑措施。
在通道处使用梯子应有人监护。
7使用氧气、乙炔时,应使两者保持一定的安全距离,避免放置在阳光下暴晒并离开火源。
8焊工作业时必须穿上绝缘鞋、戴上电焊手套,用头戴面罩。
4.6 广西水利电业集团有限公司制定的有关安全措施一、广西水利电业集团有限公司防触电接地“检、核、装、拆、清”五动作在有接地作业时,作业班组必须严格执行防触电接地“检、核、装、拆、清”五动作。
1、检:操作人员要在作业前对使用的接地线和安全工器具(验电笔、绝缘手套、绝缘鞋和操作杆)进行严格检查,并确认合格有效。
2、核:装设接地线前,由监护人与操作人凭工作票核对接地线或接地刀闸和地点,共同确认正确无误。
1)各接地线编号正确。
2)依照以下要求确认接地线组数正确:(1)必须在每个工段两端和分支线各端装设接地线;(2)工段有邻近、平行、交叉跨越及同杆塔架设的线路,需要接触或接近停电线路的导线工作时,则根据接触或接近停电线路回路数应在作业点加装相应组数接地线或使用个人保安线;(3)对于需要断开耐张杆塔引线(连接线)或拉开其断路器、隔离开关时,先在其断开处两侧装设接地线,并确认接地线组数正确。
3)装设地点(杆号或设备名称编号)正确。
4)接地极和接地线挂设点选点正确。
5)确定是否需装设围栏。
3装:按以下规范做好防触电接地。
1)一人监护一人操作。
2)停电。
3)验电。
4)规范装设接地线或合上接地刀闸:(1)带绳索上杆,用绳索传递接地线,严禁抛掷接地线;(2)在同杆塔多回路部分线路停电作业装设接地线时,必须采取防止接地线摆动的措施,并满足安全距离的要求;(3)先装接地端,再装导线端。
做好接地端连接后,要再次对导线端挂接点验电,确认无电压后立即挂接;(4)在同杆塔架设的多回线路上装设接地线时,必须先装低压、后装高压,先装下层、后装上层,先装近侧、后装远侧;(5)对于三相四线低压线路,装设接地线和个人保安线时,应先装零线,后装相线;在零线装接好接地线和个人保安线后,若需装接地的相线不止1条,则先装临近零线的相线,后装远离零线的相线。
5)由监护人确认接地正确规范。
4、拆:检终(抢修)工作结束后,必须及时拆除接地装置、警示牌和遮拦等。
1)一人监护一人操作。
2)规范拆除接地线或拉开接地刀闸:(1)带绳索上杆,用绳索传递接地线,严禁抛掷接地线;(2)在同杆塔多回路部分线路停电作业工作完成后,需拆除接地线时,必须采取防止接地线摆动的措施,并满足安全距离的要求;(3)先拆导线端,再拆接地端;(4)在同杆塔架设的多回线路上拆除接地线时,必须先拆高压后拆低压,先拆上层后拆下层,先拆远侧后拆近侧;(5)对于三相四线低压线路,拆除接地线和个人保安线时,应先拆相线后拆零线,先拆远离零线的相线后拆临近零线的相线;(6)测试作业时,必须根据需要,先断开测量相线各分支连接导线或配电设备,测量时仅拆除所测量相线的接地线,必须保持未测量相线良好接地。
