挖方量计算方法
挖方量计算方法:
首先根据公式:X1=(h1/h1+h2)*a x2=(h2/h1+h2)*a (h1 h2为角点的施工高度,a为方格网的边长)
然后确定出方格网挖方与填方的“零线”(即既不挖也不填)
“ 零线”求出后,场地内的挖,填方区域就可以标出来,然后用四角棱柱体法和三角棱柱体法进行计算。
1.四角棱柱体法
四角棱柱体法分3种情况:1)方格的4个角全部为填方或者全部为挖方,其土方量的计算公式为:V=a*a(h1+h2+h3+h4)/4
2)方格的相邻两点为挖,另外两角为填,其挖方部分土方量的计算公式为V1,2=a*a[h1*h1/(h1+h2)+h2*h2/ (h2+h3)]/4
其填方部分土方量的计算公式为:V3,4=a*a[h3*h3/(h2+h3)+h4*h4/(h1+h4)]/4
3)方格的3个角为挖,另一角为填(或三个角为填,另外一个为挖)。
其填方部分土方量计算公式为:V4=a*ah4*h4*h4/[h1+h4)(h3+h4)]/6
其挖方部分土方量计算公式为:V1,2,3=a*a(2*h1+h2+2*h3-h4)/6+v4。
挖方放坡系数及计算公式
挖方放坡系数及计算公式:(1)挖方形或长方形地坑放坡工程量计算:计算公式:V=(a1+2 C+KH)×(a2+2 C+KH)×H+1/3K2 H3式中:V=挖土方体积(立方米);H=地坑深度(米);a1=基础长度(米) ,a2==基础宽度(米),C=工作面宽度(米),K=坡度系数, 1/3K2 H3 =角锥体体积
其中:m=b/H
C—工作面
根据方案取C=0.8,K=0.75
根据现场测量得H=1.887m
第一段:1轴~17轴×A轴~R轴
a1=64.000+1.375+1.175=66.550m0m
代入公式:
V1=(66.55+0.8×2+0.75×1.887)×(62.55+0.8×2+0.75×1.887)×1.887+1/3×(0.75×0.75×1.887×1.887×1.887)=8607.955m3
第二段:17轴~28轴×A轴~D轴
a1=51.900
a2=17.800+1.375+1.375=20.550m
代入公式:
V2=(51.90+0.8×2+0.75×1.887)×(20.55+0.8×2+0.75×1.887)×1.887+1/3×(0.75×0.75×1.887×1.887×1.887)=2443.200m3
塔吊基础方量:
h1为原地面到基础底高,h2为塔吊承台高.
H=h1+h2=1.887+1.20=3.087m a1=5.600m a2=5.600m
室外给排水管挖土方无设计规定怎么计算其土方工程量?
室外给排水管挖土方无设计规定怎么计算其土方工程量?
室外给排水管挖土方无设计规定时,按经批准的施工组织设计或预算定额给出的计算规则计算其土方工程量;
一、室外排水土方量:
管沟挖方量计算式: V=h(b+0.3h)L
式中:h=沟深,按设计管底标高计算,m;
b=沟底宽,m;
L=沟长,m;
0.3=放坡系数。
二、室外给水管土方量的挖宽和挖深应考量下列因素:
1.管径:1.5M深以内,钢管(塑料管)给水管,管沟底宽为( DN15~DN70) 0.6M
( DN100~DN200) 0.7M
1.5M深以外,管沟底宽为:管径+0.6M
2.接口位置与管坡度:决定挖深与放坡。
3.护层厚度:未穿越道路挖深60cm;穿越道路时挖深至少100cm。
三、另外挖深按开挖实际深度,按定额规定放坡。
基础挖方量计算方法

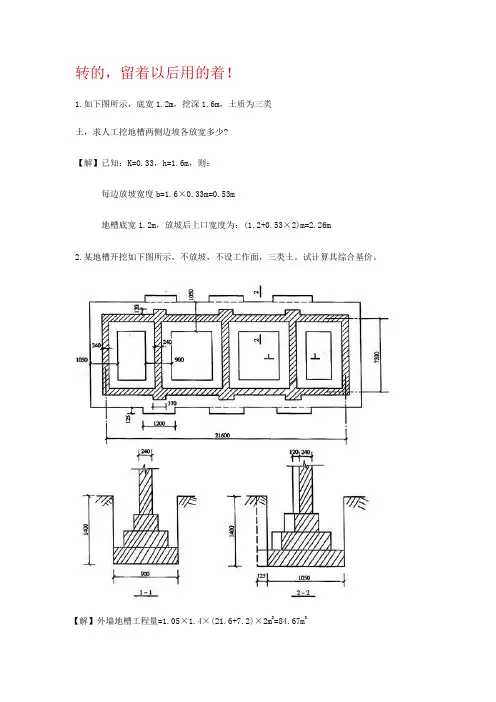

转的,留着以后用的着!1.如下图所示,底宽1.2m,挖深1.6m,土质为三类土,求人工挖地槽两侧边坡各放宽多少?【解】已知:K=0.33,h=1.6m,则:每边放坡宽度b=1.6×0.33m=0.53m地槽底宽1.2m,放坡后上口宽度为:(1.2+0.53×2)m=2.26m2.某地槽开挖如下图所示,不放坡,不设工作面,三类土。
试计算其综合基价。
【解】外墙地槽工程量=1.05×1.4×(21.6+7.2)×2m3=84.67m3内墙地槽工程量=0.9×1.4×(7.2-1.05)×3m3=23.25m3附垛地槽工程量=0.125×1.4×1.2×6m2=1.26m3合计=(84.67+23.25+1.26)m3=109.18m3套定额子目1-33 1453.23/100m2×767.16=11148.60(元)挖地槽适用于建筑物的条形基础、埋设地下水管的沟槽,通讯线缆及排水沟等的挖土工程。
挖土方和挖地坑是底面积大小的区别,它们适用建造地下室、满堂基础、独立基础、设备基础等挖土工程。
3.某建筑物基础如下图所示,三类土,室内外高差为0.3米。
计算:(1)人工挖地槽综合基价;(2)砖基础的体积及其综合基价。
砖基础体积=基础顶宽×(设计高度+折加高度)×基础长度( 亿亿空间)砖基础大放脚折扣高度是把大放脚断面层数,按不同的墙厚,折成高度。
折加高度见下表。
表1 标准砖基础大放脚等高式折加高度 (单位:m)【解】(1)计算挖地槽的体积:地槽长度=内墙地槽净长+外墙地槽中心线长={[5.00-(0.45+0.3+0.1)×2]+[7+5+7+5]}m=27.30m地槽体积=(0.9+2×0.3+2×0.1)×1.0×27.30m3=46.41m3套定额子目1-33 1453.23/100m2×46.41=674.44(元)(2)计算砖基础的体积:本工程为等高式大放脚砖基础,放脚三层,砖,查上表得折扣高度为0.259。
土石方工程量的计算
式中: V
挖方或填方体积(m3);
a2 V ( H1 H 2 H 3 H 4 ) 4
H1、H 2、H 3、H 4 方格四个角点的填挖高度,均取绝对值(m)
H4 H1 H2 H3 a
a 全挖(全填)方格
2、方格四个角点,部分为填方、部分为挖方时(图1-8b、c) 方法一: V 式中: (m);
+0.56 70.18
+0.02 70.22
-0.44 70.26
5、确定零线(挖填分界线)
零线 ——在一个方格网内同时有填方或挖方时,应先算出方
格网边上的零点的位置,并标注于方格网上,连接零点即得 填方区与挖方区的分界线(即零线)。不填不挖点的连线,
是挖方区和填方区的分界线。 方法:插入法、比例法找零点
70.09
答:(1)初步计算场地的设计标高H0 H0=(H1+2H2+3H3+4H4)/4M
=[70.09+71.43+69.10+70.70+2×(70.40+70.95+69.71+…) +4×(70.17+70.70+69.81+70.38)] /(4×9) =70.29(m)
2、场地设计标高的调整 ( H0’ )
填
2 2 a( H 填)
4 H
V挖
2 2 a( H 挖)
4 H
H
填(挖)
方格角点中填(挖)方施工高度的总和,取绝对值
H 方格四角点施工高度之总和,取绝对值(m);
a 方格边长(m)。
H1
H2 a
H
4

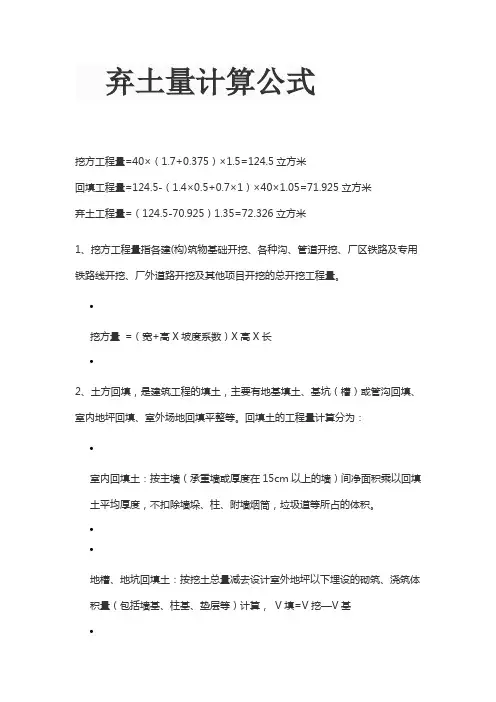

弃土量计算公式
弃土量计算公式
挖方工程量=40×(1.7+0.375)×1.5=124.5立方米
回填工程量=124.5-(1.4×0.5+0.7×1)×40×1.05=71.925立方米
弃土工程量=(124.5-70.925)1.35=72.326立方米
1、挖方工程量指各建(构)筑物基础开挖、各种沟、管道开挖、厂区铁路及专用铁路线开挖、厂外道路开挖及其他项目开挖的总开挖工程量。
•
挖方量=(宽+高X坡度系数)X高X长
•
2、土方回填,是建筑工程的填土,主要有地基填土、基坑(槽)或管沟回填、室内地坪回填、室外场地回填平整等。
回填土的工程量计算分为:•
室内回填土:按主墙(承重墙或厚度在15cm以上的墙)间净面积乘以回填土平均厚度,不扣除墙垛、柱、附墙烟筒,垃圾道等所占的体积。
•
•
地槽、地坑回填土:按挖土总量减去设计室外地坪以下埋设的砌筑、浇筑体积量(包括墙基、柱基、垫层等)计算,V填=V挖—V基
•
•
管沟回填土:以挖土体积减去管道基础体积和直径在500mm以上的管道体积计算。
直径500mm以上各种不同规格管道每m应减相应体积
•
3、弃土土方量是指工程挖、填土方平衡后,多余的土方必须运出工地以外到准许抛堆的地方。
它的立方数量叫弃土土方量。
•
弃土=挖方量-(挖方量-基础体积)/ 最终可松系数
•。

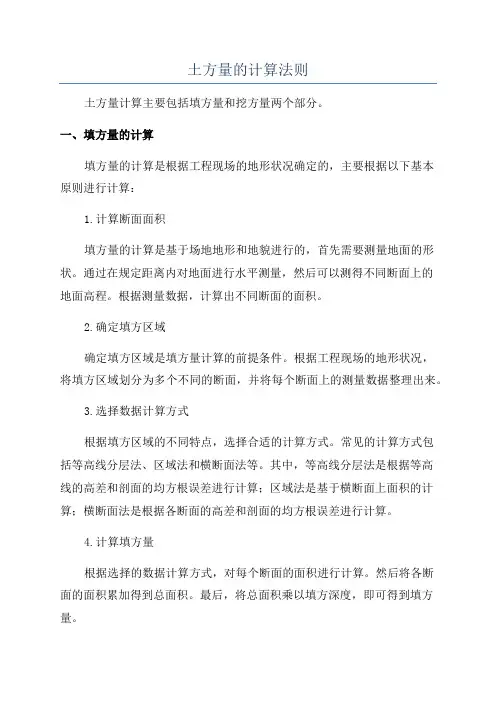

土方量的计算法则
土方量的计算法则土方量计算主要包括填方量和挖方量两个部分。
一、填方量的计算填方量的计算是根据工程现场的地形状况确定的,主要根据以下基本原则进行计算:1.计算断面面积填方量的计算是基于场地地形和地貌进行的,首先需要测量地面的形状。
通过在规定距离内对地面进行水平测量,然后可以测得不同断面上的地面高程。
根据测量数据,计算出不同断面的面积。
2.确定填方区域确定填方区域是填方量计算的前提条件。
根据工程现场的地形状况,将填方区域划分为多个不同的断面,并将每个断面上的测量数据整理出来。
3.选择数据计算方式根据填方区域的不同特点,选择合适的计算方式。
常见的计算方式包括等高线分层法、区域法和横断面法等。
其中,等高线分层法是根据等高线的高差和剖面的均方根误差进行计算;区域法是基于横断面上面积的计算;横断面法是根据各断面的高差和剖面的均方根误差进行计算。
4.计算填方量根据选择的数据计算方式,对每个断面的面积进行计算。
然后将各断面的面积累加得到总面积。
最后,将总面积乘以填方深度,即可得到填方量。
二、挖方量的计算挖方量的计算是基于填方量计算的,在填方的同时也需要进行对应的挖方计算。
挖方量的计算也遵循一定的原则和步骤:1.计算填方量首先按照上述步骤计算填方量。
2.确定挖方区域根据填方区域的划分结果,确定对应的挖方区域。
3.计算挖方量挖方量的计算是根据填方量和挖方的深度差异进行的。
填方区域的深度等于挖方区域的深度,填方区域的面积等于挖方区域的面积。
所以,挖方量等于填方量减去填方区域的体积。
4.考虑回填挖方量的计算还需要考虑回填的情况。
如果填方区域需要进行回填,则需要根据回填的深度和面积计算回填量。
回填量等于回填区域的深度乘以回填区域的面积。
综上所述,土方量的计算是根据填方区域和挖方区域的地形特点,选择合适的计算方式进行的。
填方量和挖方量的计算是工程建设管理的重要环节,准确计算土方量对于工程的顺利进行和施工质量的保证具有重要影响。
土方开挖量的计算
首选不知道你10万方是实方还是虚方,据我所知卡特小松之类的20吨的新挖机如果好挖一天能挖1500方如果是自己做一般做预算怎么也要估在1000方按你给的条件是不是这样理解:10万方土,要在3个月内完成。
一台挖机,一天按1200方算,3个月也就是90天共挖108000方。
3台运输车,一天按1200方算,3个月也就是90天共运108000方。
总造价:挖机1200元/天*90天=108000元挖机的油3000元/天*90天=270000元运输车600元/天/台*3台*90天=162000元运输车油800元/天/台*3台*90天=216000元总计(直接费):756000元首选不知道你10万方是实方还是虚方,据我所知卡特小松之类的20吨的新挖机如果好挖一天能挖1500方如果是自己做一般做预算怎么也要估在1000方按你给的条件是不是这样理解:10万方土,要在3个月内完成。
一台挖机,一天按1200方算,3个月也就是90天共挖108000方。
3台运输车,一天按1200方算,3个月也就是90天共运108000方。
总造价:挖机1200元/天*90天=108000元挖机的油3000元/天*90天=270000元运输车600元/天/台*3台*90天=162000元运输车油800元/天/台*3台*90天=216000元总计(直接费):756000元一个基础长50m,宽40m,深5.5m,四面放坡,边坡坡度1:0.5,施工工作面宽0.8m。
求(1)挖土方量多少?(2)若混凝土体积为3000立方米,需回填多少土?(3)多余的外运土方为多少?(4)运输车每车运3立方米,需多少次?ks=1.14,ks’=1.05(请用v=A1++A2+4A0求体积)如果答对可追加100分!最佳答案回答楼主的问题!1、坡度1:0.5;深5.5;则基坑底面积=(50+2X0.8)X(40+2X0.8)=2146.56基坑上部面积=(50+2X0.8+5.5X0.5X2)X(40+2X0.8+5.5X0.5X2)=2689.41挖土方量=(2146.56+2689.41+根号(2146.56X2689.41))X5.5/3=13270.90 换算成虚方=13270.90X1.14=15128.83(说明:此题中,楼主的50、40按基础的外轮廓线考虑)2、回填量=(13270.90-3000)/1.05=9781.81(虚方应乘系数1.14得,11151.26)3、外运量=15128.83-9781.81X1.14=3977.574、次数=3977.57/3=1326车(运输车才装3方?拖拉机吧!)二)挖土机械配套计算看不明白,可以讨论;明白了要给分啊!(二)挖土机械配套计算1.挖土机数量确定挖土机的数量N,应根据土方量大小和工期长短,并考虑合理的经济效果,按下式计算:(台)式中:Q—土方量();P—挖土机生产率(/台班);T—工期(工作日);K —时间利用系数(0.8~0.9)。
土方工程量计算方法
土方工程量计算方法土方工程是指在土地开发和建设过程中,对地表和地下土壤进行开挖、填方、平整等工程活动的总称。
土方工程量的计算是土地开发和建设工程中非常重要的一环,它直接关系到工程的成本和进度安排。
因此,正确、准确地计算土方工程量是土地开发和建设工程中必不可少的一项工作。
土方工程量的计算方法主要有以下几种:1. 剖面法。
剖面法是指根据工程图纸上的地形剖面图,通过测量和计算地表和地下土壤的高程差,确定开挖和填方的工程量。
在进行剖面法计算时,需要根据实际情况选择适当的剖面间距和剖面数量,以确保计算结果的准确性。
2. 挖方量计算。
挖方量计算是指根据工程图纸上的地面轮廓线和地下土壤的高程数据,通过测量和计算地表和地下土壤的体积,确定开挖的工程量。
在进行挖方量计算时,需要考虑到土方工程的边坡、边沟等特殊情况,以确保计算结果的准确性。
3. 填方量计算。
填方量计算是指根据工程图纸上的地面轮廓线和地下土壤的高程数据,通过测量和计算地表和地下土壤的体积,确定填方的工程量。
在进行填方量计算时,需要考虑到土方工程的压实、夯实等特殊情况,以确保计算结果的准确性。
4. 数字高程模型法。
数字高程模型法是指利用数字高程模型(DEM)数据,通过计算地表和地下土壤的高程差,确定开挖和填方的工程量。
在进行数字高程模型法计算时,需要根据实际情况选择适当的DEM数据分辨率和精度,以确保计算结果的准确性。
5. 土方机械法。
土方机械法是指根据土方机械的工作能力和效率,通过计算土方机械的作业时间和作业量,确定开挖和填方的工程量。
在进行土方机械法计算时,需要考虑到土方机械的工作环境和工作条件,以确保计算结果的准确性。
综上所述,土方工程量的计算方法有多种多样,每种方法都有其适用的场合和计算原理。
在实际工程中,需要根据具体情况选择合适的计算方法,并结合实际测量和计算,以确保土方工程量的计算结果准确可靠。
希望本文所述的土方工程量计算方法能够对土地开发和建设工程的相关人员有所帮助。
土方工程量怎么计算?计算方法有哪些?
土方工程量怎么计算?计算方法有哪些?(一)垂直断面法。
此法适用于带状地形单体或土方工程(如带状山体、水体、沟,、堤、路堑、路槽等)的土方量计算。
其基本计算公式如公式(1—7)。
在Sl和S2的面积相差较大或两相邻断面之间的距离大于50m时,计算的结果,误差较大,遇上述情况,可改用以下公式运算:v=L*(S1+S2+S3)/6。
热门城市:江苏律师景德镇律师淮北律师盐城律师鄂尔多斯律师枣庄律师绥化律师齐齐哈尔律师商洛律师在日常生活中,我们经常会遇到道路施工修整等情况,而工程开工是需要经历相应的准备阶段,其中涉及的土方工程量的计算,只有通过合理的计算,才能降低工程费用。
但是由于大多数人对不清楚▲土方工程量怎么计算,因此今天的小编来为大家介绍。
▲一、平整场地及辗压工程量计算按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h 或=)300mm▲二、挖掘沟槽、基坑土方工程量计算按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
2、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,每边各加10cm。
挡土板面积,按槽、坑垂直支撑面积计算。
双面支撑亦按单面垂直面积计算,套用双面支挡土板定额,不论连续或断续均执行本定额。
凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。
3、基础施工所需工作面,按表A1-4规定计算。
挖土方工作面计算规则
一、土方工程式工程量按以下规则计算:挖掘地槽、基坑土方工程量,按下列规则计算:1、沟槽、基坑划分:凡图示沟槽底宽在3M以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示土石方工程量计算规则2、挖土方以设计室外地坪标高为准按体积以M3计算。
3、土方体积,均以挖掘前的天然密实度体积为准以M3计算。
如遇有必须以天然密实体积折算时,可按表1-3所列数值换算。
(一)挖掘地槽、基坑土方工程量,按下列规则计算:1、沟槽、基坑划分:凡图示沟槽基坑底面积在20M2以内的为基坑。
凡图示沟槽底宽3M以外、坑底面积20M2以外、平整场地挖土方厚度在30CM以外者,均按挖土方计算。
2、计算挖沟槽、基坑土方工程量时,挖空心思土深度在表(1-4)规定以内,不得计算放坡。
在超过该表放坡起点(包括起点)深度面设计又未有规定时,放坡系数可按该表1-4规定计算。
3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10CM,双面加20CM计算。
挡土面积按槽、坑垂真支撑面积以M2计算,支挡土析后,不得再计算放坡。
4、基础施工所需工作面,按规定计算。
注:基础施工如选用砖胎膜时,不增加工作面。
5、挖基础沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛附墙烟囱等)体积并入沟槽土方工程量内计算.6、挖管道沟槽长度,按图示管道中心线长计算;沟底宽度设计有规定的,按设计尺寸计算;设计无规定时,可按规定管沟底部每侧增加工作面宽度规定计算。
7、沟槽、基坑深度,按图示槽、坑底面至设计室外地坪深度计算;管道地沟按图示沟底至设计室外地坪深度计算。
8、地下室土方开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输。
(二)土方运距按下列规则计算:1、推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。
2、铲运机铲运土运距:按挖方区重心至卸土区重心加转向距离45M 计算。
3、自卸汽车运土运距:按挖方区重心至填土区(或堆放地点)重心的最短运距计算。
