竣工验收方案(要求及范例)
建筑工程竣工验收方案

建筑工程竣工验收方案
目录
1. 方案背景
1.1 工程竣工验收的重要性
1.1.1 确保建筑质量
1.1.2 确保建筑安全
1.2 方案目的
1.2.1 保障建筑使用权益
1.2.2 规范建筑质量管理
2. 方案内容
2.1 验收程序
2.1.1 提前准备工作
2.1.2 实地验收过程
2.2 验收标准
2.2.1 建筑结构
2.2.2 建筑设备
2.2.3 室内环境
2.3 验收结果处理
2.3.1 合格处理
2.3.2 不合格处理
3. 方案实施
3.1 确定验收时间
3.2 召集验收小组
3.3 实施验收工作
3.4 形成验收报告
方案背景
工程竣工验收是建设工程项目最终阶段的关键环节,是保障建筑质量和安全的重要手段。
通过对建筑工程的全面检查,可以及时发现
和解决潜在问题,从而确保建筑物的正常使用。
方案目的
本方案旨在规范建筑工程的竣工验收程序,保障建筑的使用权益,同时提高建筑质量管理水平,提升建筑安全性。
方案内容
验收程序包括提前准备工作和实地验收过程,验收标准包括建筑结构、建筑设备和室内环境等方面,验收结果处理根据不同情况进行合格或不合格处理。
方案实施
确定验收时间、召集验收小组、实施验收工作,最终形成验收报告,对验收结果进行总结和处理,确保建筑工程的质量和安全。
2024年工程竣工验收方案范本(2篇)

2024年工程竣工验收方案范本一、背景为了确保工程质量和安全,根据合同要求和相关法规,制定本工程竣工验收方案。
本方案适用于2024年工程竣工验收。
二、验收目标1. 确保工程的设计、施工、设备安装等符合相关法规和标准要求;2. 检查工程材料的质量,确保质量合格;3. 确保工程的功能和性能符合设计要求;4. 验收工程的安全设施和防火、防爆、防护等措施的建设情况;5. 查验工程相关文件、证书、合同等各项资料的完整性和合法性。
三、验收范围1. 工程的主体结构、建筑装修、设备安装;2. 工程材料的检验;3. 工程的功能和性能测试;4. 工程环境的检查;5. 工程文件的查验。
四、验收程序1. 准备阶段:a. 提前通知参与竣工验收的各方,包括业主、设计方、施工方等;b. 订立竣工验收的时间计划,并组织相关人员参与竣工验收的准备工作;c. 整理和准备相关文件和资料。
2. 验收准备阶段:a. 确认工程竣工日期,并通知参与验收的各方;b. 按照验收计划组织人员对工程进行初步检查;c. 对工程材料进行抽样检测,并记录检测结果。
3. 竣工验收阶段:a. 进行工程的主体结构验收,包括建筑结构、土建工程和钢结构等;b. 检查工程装修的质量和完成情况;c. 测试工程的设备安装和使用情况,确保符合设计要求;d. 检查工程的环境条件,包括清洁、通风、照明等;e. 核查工程文件的完整性和合法性。
4. 验收结论:a. 根据验收结果,编制竣工验收报告,包括工程存在的问题和建议的整改措施;b. 各方参与竣工验收的人员对验收结果进行讨论和评估;c. 完成竣工验收报告,并由业主进行签字确认。
五、验收标准1. 工程质量验收标准:按照国家相关标准和规范进行验收,包括设计要求、施工工艺、材料质量等各项指标。
2. 设备安装验收标准:根据设备厂家提供的安装要求和验收标准进行验收,确保设备正常安装和使用。
3. 环境条件验收标准:根据相关规定和标准,检查工程的环境条件是否符合要求,包括清洁、通风、照明等。

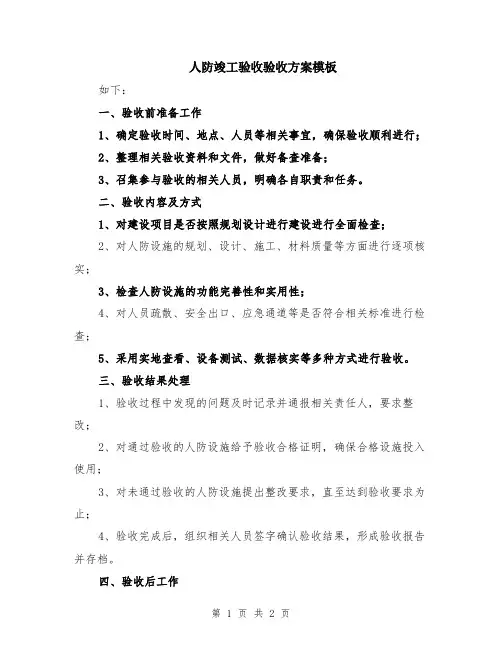

人防竣工验收验收方案模板

人防竣工验收验收方案模板
如下:
一、验收前准备工作
1、确定验收时间、地点、人员等相关事宜,确保验收顺利进行;
2、整理相关验收资料和文件,做好备查准备;
3、召集参与验收的相关人员,明确各自职责和任务。
二、验收内容及方式
1、对建设项目是否按照规划设计进行建设进行全面检查;
2、对人防设施的规划、设计、施工、材料质量等方面进行逐项核实;
3、检查人防设施的功能完善性和实用性;
4、对人员疏散、安全出口、应急通道等是否符合相关标准进行检查;
5、采用实地查看、设备测试、数据核实等多种方式进行验收。
三、验收结果处理
1、验收过程中发现的问题及时记录并通报相关责任人,要求整改;
2、对通过验收的人防设施给予验收合格证明,确保合格设施投入使用;
3、对未通过验收的人防设施提出整改要求,直至达到验收要求为止;
4、验收完成后,组织相关人员签字确认验收结果,形成验收报告并存档。
四、验收后工作
1、监督跟踪整改情况,确保问题得到合理解决;
2、对验收结果进行汇总分析,为类似项目提供经验借鉴;
3、定期对已验收合格的人防设施进行评估和维护,确保长期有效运行。
以上为人防竣工验收验收方案模板,希望对您有所帮助。
竣工验收方案

竣工验收方案竣工验收是指在工程中按照合同的要求和规定,对工程的质量、进度、造价等进行检查和评定的工作。
竣工验收旨在确保工程的合规性和安全性,保障工程的正常使用和运营。
下面是一份竣工验收方案。
一、竣工验收的目的和范围1. 目的:确认工程按照合同要求和规定完成,保证工程质量和安全合格,确保工程的正常使用和运营。
2. 范围:对全部工程范围内的主要工程项目进行检查和评定,包括工程质量、进度、造价等方面。
二、竣工验收的主要内容和方法1. 主要内容:(1) 工程质量验收:对工程的主要构件、设备以及关键部位进行检查,包括结构、外观、设备功能等方面。
(2) 工程进度验收:核对工程施工进度与合同约定的工期进行对比,确认工程是否按时完工。
(3) 工程造价验收:核对工程投资与合同约定的造价进行对比,确认工程是否按照预算控制。
2. 方法:(1) 检查方法:现场实地检查,仔细观察工程的质量、外观、设备功能等方面,记录不合格的地方并提出整改要求。
(2) 抽样检测:对工程材料和设备进行抽样检测,确保材料和设备符合国家标准和合同要求。
(3) 文件审查:对施工图纸、合同、报告等文件进行审查,核对工程的设计、合同约定和报告等文件的一致性。
三、竣工验收的程序和要求1. 确定竣工验收小组:由业主、设计单位、施工单位和监理单位组成的验收小组。
2. 竣工验收前的准备工作:(1) 通知相关单位准备验收材料和设备。
(2) 准备验收记录表、验收测量仪器和工具等。
3. 实施竣工验收:(1) 巡视现场,检查工程质量、进度和造价等方面的情况。
(2) 检查施工图纸、合同、报告等文件的一致性。
(3) 对工程的主要构件、设备和关键部位进行检查和评定。
(4) 抽样检测材料和设备的质量。
(5) 记录不合格的地方并提出整改要求。
4. 编制竣工验收报告:(1) 汇总检查和评定的结果,编制竣工验收报告。
(2) 报告中应包括工程的质量、进度、造价等方面的情况,不合格部位的整改要求和期限。
甲方工程竣工验收方案范本

甲方工程竣工验收方案范本一、背景介绍甲方工程竣工验收是在工程建设项目完成后进行的一项重要工作,其目的是确认工程是否按照合同要求完成,并且达到设计要求和标准。
为了保证工程建设项目的质量和安全,甲方需严格按照规定程序进行竣工验收。
本方案将详细阐述甲方工程竣工验收的内容、程序和责任,以确保工程竣工验收的顺利进行。
二、竣工验收的目的1. 确认工程建设项目是否按照合同要求完成;2. 确保工程建设项目达到设计要求和标准;3. 判定工程工程项目是否符合国家规定的相关法律法规和标准;4. 保障工程质量和安全。
三、竣工验收的对象1. 已竣工的工程建设项目;2. 工程建设项目资料和相关证明文件。
四、竣工验收的内容1. 工程质量验收2. 安全生产验收3. 设备设施验收4. 工程建设项目各项设备的技术性能验收5. 工程建设项目具备使用条件的验收6. 项目验收标准五、竣工验收的程序1. 编制竣工验收计划:甲方与施工方共同制定竣工验收计划,并提前公布。
2. 竣工验收前准备工作:启动竣工验收程序,确定验收人员名单,进行人员培训,并准备相关资料和工具。
3. 工程建设项目现场验收:验收人员按照计划,前往工程建设项目现场进行实地检查和验收。
4. 资料审核及技术鉴定:对工程建设项目的相关资料进行审核和技术鉴定,确认工程建设项目是否符合合同要求。
5. 验收情况报告编制:验收人员对验收的情况进行汇总和总结,编制验收情况报告,包括验收项目、验收情况、存在问题和建议等内容。
6. 审批和备案:甲方组织相关人员进行审批,并将验收情况报告进行备案。
六、竣工验收的责任1. 项目负责人:全面负责竣工验收工作,确保工程建设项目的合格率和验收标准达到要求。
2. 验收人员:严格按照程序和要求进行验收,保证验收的客观性和公正性。
3. 施工方:配合甲方进行竣工验收,提供必要的信息和协助进行验收工作。
4. 监理单位:对甲方工程竣工验收工作进行监督,确保验收工作的合法性和规范性。
工程竣工验收及交付方案范文

工程竣工验收及交付方案范文1. 项目概况:本工程项目为xx建设项目,项目总建筑面积xx平方米,包括主楼、附属建筑及外围设施等。
该项目的建设范围是根据设计图纸和合同约定的内容进行施工和验收的,主要工程包括土建工程、装饰装修工程、给排水工程、消防工程、电气工程等。
项目施工过程中,所使用的主要材料和设备均符合国家和地方的规定及相关标准,施工和验收过程均按照相关法律法规和标准进行。
2. 竣工验收阶段:根据工程建设的实际情况,竣工验收应包含了施工验收、设备调试和工程质量验收三个方面。
在施工验收阶段,根据设计图纸和合同规定进行验收,主要内容包括基础工程、主体结构、建筑装饰、设备安装等方面。
在设备调试阶段,针对机电设备进行调试,并进行设备的运行试验。
在工程质量验收阶段,对工程的质量进行全面验收,包括工程结构、施工工艺、设备运行、耐久性等方面。
3. 竣工验收程序:(1)竣工验收组织:项目施工单位应组织相关人员参与竣工验收工作,包括工程技术人员、施工管理人员、质量监督人员和设备调试人员等。
(2)竣工验收资料准备:施工单位应提供竣工验收所需的资料和文件,包括设计文件、施工图纸、验收标准、施工记录等。
(3)竣工验收程序:根据合同约定和设计要求,安排相关验收人员进行竣工验收,对施工工程、设备运行和质量进行检查和评估。
4. 竣工验收内容:(1)工程施工验收:对主体结构、建筑装饰、给排水、电气、消防等工程进行验收,确保施工工程符合设计要求和合同约定。
(2)设备调试和运行验收:针对机电设备进行调试和运行试验,检查设备的安装和运行情况,确保设备正常运行。
(3)工程质量验收:对工程的质量进行全面验收,包括工程结构、抗震性能、施工工艺、设备运行、耐久性等方面。
5. 竣工验收标准:竣工验收应按照国家和地方的相关标准进行,确保工程质量符合规定。
具体标准包括《建筑工程质量验收标准》、《机电设备安装验收规范》、《建筑工程抗震设防验收规范》等。
2024年工程竣工验收方案(2篇)

2024年工程竣工验收方案一、引言随着社会的发展和城市化进程的推进,各类工程项目的建设也越来越多。
工程竣工验收是对工程项目建设过程中的质量、安全和工期等方面进行评价和检验的重要环节。
为了确保工程的质量和安全,本方案将对2024年工程竣工验收进行详细规划。
二、目标与范围1. 目标:确保2024年所有工程项目的质量和安全达到国家相关标准和要求,保证建设项目的正常运营和使用。
2. 范围:包括2024年全年竣工的各类工程项目,如房屋建筑、基础设施、交通运输等。
三、工程竣工验收程序1. 资料准备:由建设单位准备工程竣工验收所需的相关资料,包括项目设计文件、施工图纸、合同文件、工程质量检测报告等。
2. 审查与验收:由相关部门对上述资料进行审查,并进行实地验收。
审查要求严格按照国家标准和规范进行,实地验收要全面、客观、公正。
3. 报告编制:根据审查和验收结果,编制工程竣工验收报告,包括工程项目的基本情况、施工过程、质量检查、安全措施等。
4. 知会与公示:通过合适的方式将工程竣工验收报告知会相关单位和个人,并进行公示。
5. 监督检查:对竣工验收的项目进行监督检查,确保整个过程的透明和公正。
四、工程竣工验收要点1. 设计文件审查:对工程项目的设计文件进行详细审查,包括结构设计、安全措施、环境保护等方面。
确保设计的合理性、符合国家相关标准和规范。
2. 施工工艺验收:对施工过程中的工艺措施进行验收,包括材料质量控制、施工工序、施工工艺和配合关系等。
验收时要检查并核对施工过程中的各项资料和记录。
3. 质量检查:对工程项目进行全面的质量检查,包括结构安全、设备运行、材料质量、施工工艺等方面。
检查要求严格按照国家相关标准进行。
4. 安全验收:对工程项目的施工安全措施进行验收,确保施工过程中的人员安全和设备安全。
验收时要核对施工过程中的安全记录和相关证明文件。
5. 防火验收:对工程项目的防火工作进行验收,包括消防设备的配置和布置、防火分隔和疏散通道的设置等。
工程竣工验收方案范本

工程竣工验收方案范本一、前言为确保工程质量的合格,保障工程竣工后的正常运营和使用,特制定本方案。
本方案适用于各类工程竣工验收工作,旨在确保工程质量达到规定的标准,使工程能够安全可靠地运行。
二、工程竣工验收的目的和意义1. 目的:通过对工程的全面、细致、系统的检查和评估,评估工程的质量和符合性,确保工程完成后的质量达到技术规范和合同要求,为工程的正常使用、维护和后期的改造提供技术支撑和依据。
2. 意义:工程竣工验收是对工程建设合同执行情况的总结,是对施工单位和监理单位工作质量的检验和考核,是对工程质量的监督和管理,是对工程建设投资的审查,具有重要的法律效力和经济意义。
三、工程竣工验收的组织和管理1. 组织机构:本次工程竣工验收由业主、监理单位、设计单位、施工单位等各相关单位组成验收组,负责具体的验收工作。
2. 验收人员:验收组由各相关单位的专业技术人员组成,包括但不限于工程师、技术员、监理工程师等。
3. 管理机制:在验收过程中,应建立科学的管理机制,明确各单位的职责和协作关系,保证验收工作的顺利进行。
四、工程验收的程序和内容1. 验收程序(1)准备阶段:验收组成员到达工程现场,进行组织和协调工作,明确各个单位的职责和任务。
(2)资料收集和归集:积极收集工程建设过程中的各类资料和相关材料,进行整理和归档工作。
(3)实地勘查和检查:对工程竣工后的各项设施进行实地勘查和检查,确保工程的完整性和安全性。
(4)技术评估和质量检测:对工程的技术指标和质量进行评估和检测,确保符合相关的技术标准和规定。
(5)验收报告编制和提交:根据实际情况,编制验收报告,形成书面文件,提交验收组织和相关单位。
(6)验收决定和验收结论:根据实际情况,评估工程的质量和合格性,作出验收决定和最终验收结论。
2. 验收内容(1)文件资料的检查:对施工单位提供的施工和验收相关的文件、设计图纸、施工方案等进行检查和核对。
(2)工程设施的完整性检查:对工程建设过程中的各项设施进行检查和核对,确保设施的完整性和合格性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程竣工验收方案
(内容要求)
一、工程概况:
包括工程结构、层次、面积(规模)、合同及实际开工、竣工时间;工程外形尺寸、层高,地基与基础、主体结构、其他结构工程情况;工程装饰装修情况;工程主要功能,特殊功能层、间情况,工程设备安装情况;工程遗留(甩项)情况等。
二、验收依据:
指验收所依据的法律、法规、文件,国家有关建设技术标准、规范以及与工程有关的其他资料。
三、验收的时间、地点,验收组名单及验收组人员的详细分工:
四、确定验收主持人和参建各方汇报人:
五、验收的程序、内容和组织形式:
六、验收中不确定因素(事件的处理):
指对工程缺陷或验收不能形成一致意见等可能发生的其他不确定因素、偶然事件,应事先约定。
七、验收各方负责人签字。
(范例)
郑州XX房地产开发有限公司X X小区2号住宅楼
竣工验收方案
郑州XX房地产开发有限公司
X X小区2号住宅楼竣工验收组
2003年10月9日
一、工程项目概况:
a)工程名称:X X小区2号住宅楼
b)工程地点:郑州XX区XX路X号XX小区
c)参建单位:
建设单位:郑州XX房地产开发有限公司
勘察单位;河南XX岩土勘察院
设计单位:郑州XX建筑设计院
监理单位:河南XX监理咨询有限公司
施工单位:河南省第X建筑工程公司
d)工程概况:
i.结构层次:砖混六层
ii.建筑面积:7 900平方米
iii.合同及实际开工、竣工时间:合同开、竣工时间为2002.9.30-2003.7.30,实际开、竣工时间为2002.9.30-2003.9.30,
工程实际历时365天;
iv.工程外形尺寸:110.5米X12.0米
v.层高:标准层层高2.9米,顶层层高3.10米;
vi.地基与基础情况:钢筋混凝土筏板基础,混凝土强度等级为C20;vii.主体结构情况:主体结构为砖混结构,由砌体、现浇混凝土构件、预应力空心楼板构成,混凝土强度等级为C25,墙体为Mu10实
心粘土砖,基础部分为M10水泥砂浆,一至三层为M10混合砂
浆,四层以上M7.5混合砂浆。
viii.屋面情况:不上人屋面,SBS改性防水卷材。
ix.工程装饰装修情况:外墙为白色干粘石(阳台为红色干粘石),
卫生间、厨房楼地面为300X300地砖、墙面为200X300瓷片饰
面,楼梯间楼地面为水泥砂浆、墙面为888涂料饰面,其他楼地
面为水泥砂浆拉毛地坪、墙面为混合砂浆粉刷、乳胶漆腻子打底。
外窗为XX牌双玻塑钢窗,进户门为XX牌兰色双层复合防盗门,
内门为普通夹板木门,刷黄色调和漆。
x.工程设备安装情况:工程电气部分采用单相三线制,每户自电表箱引出导线至户内总控开关箱,通过总控制开关分照明、空调线
路引入各房间。
给水系统上水管采用PPR管材,排水管采用
U-PUC管材。
xi.工程主要功能;本工程为普通住宅楼,五个单元,每单元每层2户,单户面积为130平方米。
xii.工程遗留(甩项)情况:室内墙面、地面,卫生洁具未安装。
二、工程验收依据:
a)《建筑法》、《建设工程质量管理条例》等一法四条例;
b)建设部建建[2002]42号《房屋建筑和市政基础设施工程竣工验收暂
行规定》
c)《建筑工程施工质量验收统一标准》(GB50300-2001)
d)《建筑地基基础工程施工质量验收规范》(GB50202-2002)
e)《砌体工程施工质量验收规范》(GB50203-2002)
f)《混凝土工程施工质量验收规范》(GB50204-2002)
g)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)
h)《建筑地面工程施工质量验收规范》(GB50209-2002)
i)《屋面工程施工质量验收规范》(GB50207-2002)
j)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)k)《建筑电气工程施工质量验收规范》(GB50304-2002)
l)《建设工程文件归档整理规范》(GB50300-2001)
m)郑州XX建筑设计院设计的工程设计施工图;
n)图纸会审纪要、设计变更、技术核定单、已批准的施工组织设计;
11、工程施工、监理合同;
12、其他有关规范、标准和规定。
三、验收条件:
a)本工程已完成工程设计及合同约定内容;
b)施工单位已提交竣工报告,项目经理及施工单位有关负责人签章齐
全,总监理工程师签署同意验收意见;
c)监理单位已提交工程质量评估报告,总监理工程师及监理单位有关
负责人签章齐全;
d)勘察单位已提交工程质量检查报告,项目勘察负责人及勘察单位有
关负责人签章齐全;
e)设计单位已提交工程质量检查报告,项目设计负责人及设计单位有
关负责人签章齐全;
f)有完整的技术档案和施工管理资料,有工程主要质量保证资料;
g)已按合同约定支付工程款;
h)施工单位已签署工程质量保修书;
i)城乡规划部门已检查出具认可文件;
j)公安消防部门已检查出具认可文件;
k)监督部门责令改正的问题已全部整改完毕。
四、验收组织:
a)验收时间:2003年10月15日上午9:30分
b)验收地点:郑州XX区XX路X号院本工程一楼西户
c)验收内容;工程实体质量、工程技术资料及功能性抽检
i.工程实体质量抽检部位:(按平面图定部位)
A:室外:一层全检;
B:屋面:全检;
C:室内:东单元一层东户,三层西户;中单元四层东户,六层西户;
西单元一层东户,六层西户;
ii.工程资料主要查验工程用材料的复验报告和试件的强度实验报告;
iii.功能性检查组抽验
d)验收组人员及分工:
验收组组长:XXX
记录人:XXX
i.工程质量检查组:
组长:XXX
成员:XXX XXX XXX XXX
ii.功能抽查组:
组长:XXX
成员:XXX XXX XXX XXX
iii.工程资料检查组:
组长:XXX
成员:XXX XXX XXX XXX
五、验收程序:
验收工作由郑州XX房地产开发有限公司副总经理XXX主持
a)主持人对参验五方责任单位及参验人员的到位情况和资格质情况进
行现场核对,确认无误后进行下项验收程序;
b)施工单位做工作情况汇报,汇报人:XXX;
c)监理单位做工作情况汇报,汇报人:XXX;
d)设计单位做工作情况汇报,汇报人:XXX;
e)勘察单位做工作情况汇报,汇报人:XXX;
f)建设单位做工作情况汇报,汇报人:XXX;
g)分组进行检查工程实体质量、参建单位工程档案及功能性检查;
h)各组汇报查验意见,由记录人负责记录汇总验收意见,查验人负责
其真实性;
i)验收组人员根据检查情况,按勘察、设计、施工质量和各管理环节
作出全面评价,并在《工程竣工验收意见表》上签署工程质量验收评价等级。
六、验收中不确定因素(事件的处理):
工程验收若发现工程缺陷或验收不能形成一致意见时,由验收主持人当场提出解决办法:
a)对工程质量缺陷由施工单位进行整改,待所提问题整改完毕后,重
新组织竣工验收;
b)请当地建设行政主管部门或工程质量监督机构协调处理。
七、验收组各方签章:
1、建设单位:郑州XX房地产开发有限公司
负责人(签字):
2、勘察单位;河南XX岩土勘察院
负责人(签字):
3、设计单位:郑州XX建筑设计院
负责人(签字):
4、监理单位:河南XX监理咨询有限公司
负责人(签字):
5、施工单位:河南省第X建筑工程公司
负责人(签字):。
