大中型水库移民后扶项目施工组织设计
第四批大中型水库移民后期扶持结余资金建设项目施工组织设计154页

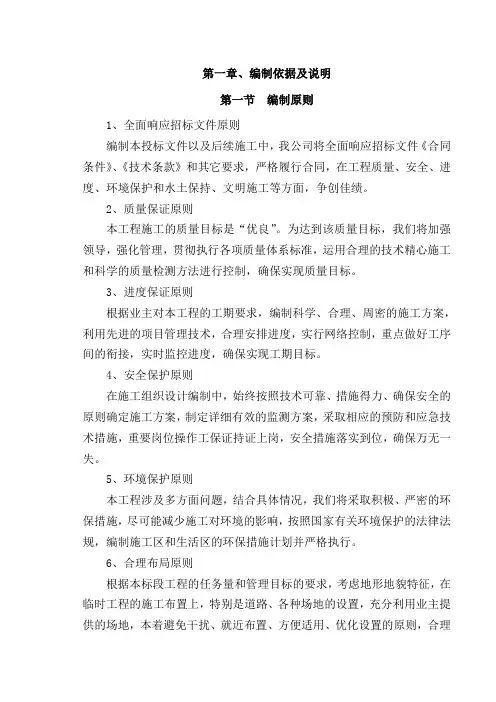

第一章、编制依据及说明第一节编制原则1、全面响应招标文件原则编制本投标文件以及后续施工中,我公司将全面响应招标文件《合同条件》、《技术条款》和其它要求,严格履行合同,在工程质量、安全、进度、环境保护和水土保持、文明施工等方面,争创佳绩。
2、质量保证原则本工程施工的质量目标是“优良”。
为达到该质量目标,我们将加强领导,强化管理,贯彻执行各项质量体系标准,运用合理的技术精心施工和科学的质量检测方法进行控制,确保实现质量目标。
3、进度保证原则根据业主对本工程的工期要求,编制科学、合理、周密的施工方案,利用先进的项目管理技术,合理安排进度,实行网络控制,重点做好工序间的衔接,实时监控进度,确保实现工期目标。
4、安全保护原则在施工组织设计编制中,始终按照技术可靠、措施得力、确保安全的原则确定施工方案,制定详细有效的监测方案,采取相应的预防和应急技术措施,重要岗位操作工保证持证上岗,安全措施落实到位,确保万无一失。
5、环境保护原则本工程涉及多方面问题,结合具体情况,我们将采取积极、严密的环保措施,尽可能减少施工对环境的影响,按照国家有关环境保护的法律法规,编制施工区和生活区的环保措施计划并严格执行。
6、合理布局原则根据本标段工程的任务量和管理目标的要求,考虑地形地貌特征,在临时工程的施工布置上,特别是道路、各种场地的设置,充分利用业主提供的场地,本着避免干扰、就近布置、方便适用、优化设置的原则,合理布局。
7、科学配置原则根据本工程的任务量和管理目标的要求,实行科学配置。
在人、财、物、设备等方面,科学合理配置,既保证施工需要,又避免资源浪费。
第二节工程概况项目名称为第四批大中型水库移民后期扶持结余资金建设项目,建设内容为青贮池、道路硬化、护坡、绿化工程。
第三节编制依据及内容1、招标文件、招标图纸、技术要求及有关法律文件;2、施工技术管理规程;3、现行国家施工验收规范;4、本公司管理体系中的《质量手册》及相关的《管理程序文件》;5、公司历年来积累的类似工程施工经验、施工管理水平、技术力量及设备条件等。
大中小型水库移民后期扶持项目道路工程施工组织设计84页

第一章、主要施工方法一、施工准备(一)、技术准备工作(1)组织工程技术人员熟悉施工图纸和有关技术资料,到施工现场进行考察,针对现场实际情况,制定各项工艺标准。
(2)制定有关材料分期进场的详细计划。
(3)按劳动定额编制劳动力计划。
(4)实行成本预测,编制成本预算,进行成本化比较和决策,运行科学的成本技术管理办法,控制造价成本的投入。
(5)对进入现场的班组施工人员进行安全、质量教育、技术交底和培训。
(6)本公司有专业从事水务建设的综合性高科技实体的施工队。
公司对施工队采用现代化管理体系,拥有高素质的专业人员,多名从事水务一体化建设的专家、高级工程师,及训练有素的生产施工队伍。
(二)、现场准备工作(1)按施工平面布置搭设工棚,修筑施工运输道路及其它临时设施等。
(2)组织设备进场,安装和调试。
(3)架设施工用电线路、用水管道。
(4)主要机具的选择:见后表。
(三)、其他准备工作(1)组织材料进场,并按平面布置进行堆放。
(2)取用进场的砂石、水泥进行试配,确定砼配合比。
(3)对原材料进行试验,对不合格产品坚决予以取缔和出场。
(4)落实计量设施,确保计量工作到位。
二、施工测量2.1控制测量2.1.1平面控制测量(1)按照监理单位提供的测量基准点,基准线和水准点书面资料,以及国家测绘标准和本工程精度要求进行复核、验算。
如有异议,会同监理单位核实后,由监理单位重新以书面形式提出。
然后增设自己的控制网点,并将控制网资料提交监理单位审批。
根据实地情况,参照平面布置图,根据基点在场区内(施工干扰区外)布设施工平面控制网点,选点保证通视良好,便于观测和扩展。
测点桩的埋设,用钢筋头十字刻线混凝土桩,对控制桩统一编号。
绘制平面控制成果图,上报监理人,待批准后,方可在施工测量中使用。
2.1.2调和控制测量(1)根据施工现场情况,结合施工测量的需要,埋设调和控制桩(带钢筋头的砼柱)。
(2)根据监理人提供的水准点,采用水准仪,测出各个调和控制桩的调和,作为施工中水准测量的依据。
大中型水库移民后期扶持结余资金项目工程施工组织设计55页

1、拟投入本标段的主要施工机械设备表(见附表)2、人力资源配置2.1本工程设项目经理部,按项目法组织施工,项目经理负责施工生产的全面指挥与协调,项目经理部下设技术员、质量员、安全员、核算员、材料员、资料员、设备管理员、保管员等,专业施工组设组长,各专业施工组长应组织好本组的施工工作,分工协作,互相配合(施工管理组织机构见下图)。
2.2劳动力计划(见附表)第三章施工总体布置1、施工总布置该工程在施工前要把施工临时工程设施和生活设施的施工总布置图及其说明书递交监理工程师批准。
该图纸和文件必须符合有关规程规范的规定,图中必须标明布置位置、面积和规模。
临时工程设施至少应包括临时施工道路、施工管理机构所在地、各类仓库及堆贮物、堆料区、料场和弃碴场等。
该图一经批准,必须按批准的内容付诸实施,并在整个施工期间,负责全部临时工程设施的管理和维修。
施工临时工程设施和生活设施的布置要尽可能方便施工及管理、尽可能少占用需要施工的项目用地。
根据实际地形情况,为便于材料运输及施工管理,项目施工管理及施工辅助设施布设地点选在T43路边临近本标段中间的位置处,可选在该标段内的村庄中租地使用。
2、场内施工道路(1)项目部应根据监理工程师的指示负责修建场内施工道路及到达各施工现场的临时施工道路。
(2)项目部应在整个施工期间负责这些临时施工道路的维护和保养以及满足特定交通任务的临时加固措施。
3、施工用电(1)施工用电由项目部自行负责接线至施工现场,同时还必须自备足够的发电设备。
(2) 项目部应直接与供电部门签订供电协议。
(3) 项目部应负责设计、安装、架设、管理和维护施工场区的所有电力系统。
(4) 项目部应负责设计、供应、安装、管理和维修所有施工区和生活区全部照明系统。
(5)为确保工程顺利地安全施工,除监理工程师另有指示外,各作业区照明度均应按有关规定执行。
4、施工供水项目部必须在整个施工期间提供充分的施工用水和生活用水,水质应符合国家有关规定。
大中型水库移民后期扶持结余资金项目工程第九标段施工组织设计80页

综合说明1.1 企业概况1.2 我公司对本工程的认识1.3 施工管理目标1.3.1 工期目标我公司将通过科学组织、精心施工,把工程竣工工期保证在2012年06月28以前完成施工任务。
1.3.2 质量管理目标若我公司中标,我公司将把本工程列为重点创优工程项目。
本工程的质量目标为省优工程。
1.3.3 安全管理目标我公司将坚持“安全第一、预防为主”的安全生产方针,制定相关的安全管理制度,安全管理落实到人,确保本工程不发生重大及以上安全事故。
1.3.4 文明施工管理目标我公司将严格执行国家及地方有关部委制定的文明施工标准,制定相应的管理制度,争创省级文明标准化工地。
1.3.5 环保目标我公司将严格遵守国家和地方现行的环保法规、制度,维护本项目区的蓝天绿水、一草一木,做到项目区水土不流失、环境不污染。
1.4本工程施工组织设计编制原则及依据1.4.1 本施工组织设计主要内容本施工组织设计主要内容包括:施工方案与技术措施、质量管理体系与措施、安全管理体系与措施、文明工地和换将保护措施、工程进度计划与措施、资源配备计划、施工总体布置等。
1.4.2 编制依据河南省*********年度大中型水库移民后期扶持结余资金项目工程施工招标文件、招标图纸及有关法律文件;国家及行业现行有效技术规范、规程、标准;现场踏勘及标前答疑补充资料;本企业编制的质量手册和程序文件;本工程执行下列标准及规范:(1)《水利水电工程施工组织设计规范》[SDJ338-89](2)《水利水电砼防渗施工渗技术规范》[SL174-96](3)《土坝坝体灌浆技术规范》[SD266-88](4)《水利水电工程施测量规范》[SJ52-93](5)《水工砼施工及试验规程》[SD105-82](6)《水利水电工程钻孔压水试验规程》[SL25-92](7)《水工建筑物观测设施施工技术规程》[SD125-88]1.5 我公司承担本工程的优势1.5.1本地资源优势我公司总部设***县,对项目区的水文气象、地形地貌、周边环境、资源十分熟悉,便于合理安排质优价廉施工材料和做出最佳的施工方案;熟悉当地人际关系,施工环境相对优越,避免和减少不必要的施工干扰,大大降低业主对本项目施工过程中大量的协调工作,有效保证工程如期完工。
大中型水库移民后期扶持结余资金项目和大中型水库库区基金项目硬化道路工程标施工组织设计45页

第一章、施工方案与技术措施1、施工测量1.1测量基本资料(1)业主和监理工程师提供的平面控制网点和水准网点。
(2)设计单位提供的施工详图;(3)《水利水电工程施工测量规范》SL52-1993;(4)《工程测量规范》GB5026-93。
1.2测量人员配置项目部工程科成立专门测量放样小组,5人组成,其中1名专职测量工程师,4名专职测量员。
1.3测量仪器配置测量器具配置表1.4测量日常工作1.4.1测量工作重要性认识测量工作是一切工程的先导工作,测量工作的好坏将直接影响后续工作的开展。
施工测量放样是设计图纸和工程具体实施的中间纽带,工程项目部应对测量工作给予高度重视。
安排优秀测量人员,配置先进的精密仪器,确保测量放样工作准确、精确、及时、高效。
1.4.2测量放样基本工作内容(1)查对复核发包人和监理人所交付的原始三角网点、水准网基点等标志和相关资料,发现问题及时上报并协商解决。
(2)认真熟悉和研究所有施工详图,进行必要的验算,找出控制关系,做到心中有数。
(3)布设施工控制网,并每月复查一次,防止施工过程中破坏。
(4)施工过程中测定并检查施工部位的水平位置和高程。
(5)变形观测点的埋设和定期观测。
(6)布设施工所需的临时水准点,沿坝轴线方向左右岸均设。
(7)进场后测绘原始平面图和原始断面图(间隔20M)。
(8)施工过程中定期对所用仪器进行保养、校核,发现问题及时处理,并配合监理人对工程重要部位进行联合复查。
(9)竣工后测绘竣工图。
1.5施工测量质量控制1.5.1测量精度要求测量精度严格按照《工程测量规范》(GB50026-1993)执行。
精度要求见下表:1.5.2质量控制(1)按照“业内预测指导→外业现场实测、记录→操作者自我复核、记录→专业测量工程师复核、记录→向施工员和技术员下发放样通知单”的程序控制。
(2)放样前对已有数据、资料和施工图纸的几何尺寸必须校核,严禁凭口头通知和无签字的草图放样。
(3)发现控制点有位移迹象时,应进行检测,其精度不低于测放时的精度。
大中型水库移民后扶项目施工组织设计

大中型水库移民后扶项目施工组织设计施工组织设计编制单位:重庆亚昌建筑工程编制人员:审核人员:审批人员:编制时刻:2020年4月23日目录第一章编制依据及概况一、编制依据二、工程概况第二章工程特点及施工重点、难点一、本工程特点二、施工重点、难点第三章施工部署一、工程目标二、治理组织机构三、施工部署四、施工预备工作五、施工现场平面布置第四章要紧分部分项工程施工方案一、原有建筑饰面拆除、建筑垃圾清理二、脚手架工程三、屋顶改造四、瓷砖墙五、油漆墙面六、人行道改造第五章质量保证措施一、质量目标二、质量保证体系三、组织保证措施四、质量治理制度五、技术保证措施第六章安全技术措施和保证制度一、安全生产目标二、安全生产保证体系三、安全生产教育四、安全技术措施和保证制度五、工程安全措施六、文明施工及环保措施七、成品爱护措施八、专门气候条件下的施工技术措施附表一:拟投入本标段的要紧施工设备附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力打算表第一章编制依据及概况一、编制依据〔一〕大中型水库移民后扶项目万州区柱山乡云安村漂亮家园工程施工合同、成效图和建筑施工图纸;〔二〕要紧图集、标准、规程、规范:1、«建筑装饰工程施工质量验收规范»2、«建筑施工扣件式钢管脚手架安全技术规范»〔JGJ130-2001 J84-2001〕3、施工合同和设计图纸二、工程概况〔一〕工程简介:一、本工程特点:1、本工程为人行道铺装和建筑立面风貌改造工程,由原建筑的基础上更换修补,在使用功能上没有多少的改变。
在施工过程中必须结合两者不同特点组织有针对性的施工。
2、本工程是都市风貌有整体提升制造更加良好的生活环境,在施工过程中必须做到节约资金,粗粮细做,加强治理,提高工程质量。
二、施工重点、难点:1、本工程为都市风貌提升工程,将在部分旧墙体上进行施工,在施工过程中采取切实措施,加强对原有结构的爱护。
2、本工程都市风貌提升的质量要求较高,在施工过程中,必须以强有力的质量操纵措施保证装饰工程质量。
大中型水库移民后期扶持结余资金工程项目施工组织设计41页

目录第一章、施工方法及技术措施第二章、施工总体布臵第三章、施工主要机械设备第四章、施工主要人力资源配备第五章、质量保证体系及保证措施第六章、安全生产保证措施第七章、施工进度计划安排及保证措施第八章、文明工地和环境保护措施第九章、施工总平面图第十章、施工总进度表或施工网络图第一章、施工方法及技术措施1.1、线路测量定位针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间,针对所有工程项目的施工进行测量控制。
(1)、平面控制系统拟采用导线测量的方法建立平面控制系统,测量仪器采用全站仪。
对甲方提供的中线桩进行复核,设臵直线控制桩,控制桩位臵应在稳定可靠、便于施工期间保存及使用的方便。
直线控制桩最好设在横断面上快车道边及红线处。
重要交点桩,采用三角点控制。
(2)、高程控制系统测量仪器采用水准仪,根据甲方提供的水准点,将标高引到各临时水准点,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±40√Lmm(L为水准线长度公里数)。
(3)、放线控制1)、本标段的放线控制主要包括以下几个方面:1>.混凝土道路工程平面控制及高程控制。
2>.雨水工程平面控制及高程控制。
3>.污水工程平面控制及高程控制。
2)、本标段的放线操作具体:根据中心线控制桩恢复中线桩,然后以中线桩为原点,按设计图放出各分项工程的平面控制点,以临时水准点控制施工中的高程。
(4)、保证测量准确度及精度的措施测量拟采用以下措施保证测量准确及精度。
1)、需严格遵守中华人民共和国行业标准《城市测量规范》CJJ8—99中的相关规定,作业前,各种测量仪器应做好规范要求的检验项目。
2)、水平角测量水平角观测采用方向观测法,仪器为J2级经纬仪,限差要求:a、半测回归零差值和同一方向各测回互差值不应超过12″。
b、一测回内仪器误差互差值的限差为18″。
3)、距离测量采用钢尺测距,直尺丈量往返测距误差允许偏差不大于1/3000。
大中型水库移民后期扶持结余资金项目工程六标段施工组织设计55页

第一章施工技术力量及项目管理机构1、现场组织机构我们以确保工程质量和工程进度为前提,组织一支技术力量雄厚,技术水平过硬;施工经验丰富的工程施工队伍,成立本合同段施工项目经理部。
同时根据ISO90002质量保证模式的要求,下设五科二室,即:工程技术科、质量安全科、经营科、材料科、财务科,综合办公室,中心试验室。
各部门充分发挥其职能作用,保质保量完成工程施工任务。
2、项目部各机构负责人主要岗位职责2.1项目经理职责(1)彻执行国家有关法律、法规、政策、标准制度。
(2)参与施工合同的签订。
(3)签订和履行《项目管理目标责任书》,进行目标控制,确保目标实现。
(4)主持组建项目经理部,并编制各项管理制度。
(5)组织项目经理部编制项目实施计划和方案。
(6)选择分包人和供应商,报企业主管部门审核确认。
(7)对生产要素优化配置、科学管理、积极推广新工艺、新材料。
(8)理顺内外部关系。
(9)严格财务制度,加强成本管理,搞好经济核算,正确处理与国家、企业、分包方、职工之间的利益分配关系。
(10)强化现场文明施工,及时发现和处理例外性事件。
(11)工程竣工后及时组织结算、验收和分析总结,签发《工程质量保修书》,接受审计。
(12)做好项目经理部的解体和善后工作。
2.2项目经理的权限(1) 决定项目部的组织结构形式,选择、聘任有关管理人员,明确其职责,根据其任职情况定期进行考核、评价、奖惩和期满辞退。
(2) 对资金投入和使用做出计划和决策,对项目经理部的计酬方式,分配方法、分配数额做出决策。
(3)根据控制目标要求进行工作部置,检查与调整。
(4)批准施工技术方案和技术措施。
(5)对项目使用的大宗物资向总公司提出计划,对特殊和零散物资设备采购和租赁做出决策。
(6)有权拒绝影响项目管理决策和实施《项目管理目标责任书》以外的指令。
3、技术负责人负责工程的技术管理工作,负责每道工序的技术交底:负责项目部质量体系运行管理工作。
4、质量负责人负责工程质量管理工作,负责每道工序的验收和各种材料实验过程检验、检查工作,负责工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大中型水库移民后扶项目万州区柱山乡云安村美丽家园施工组织设计编制单位:重庆亚昌建筑工程有限公司编制人员:审核人员:审批人员:编制时间:2018年4月23日目录第一章编制依据及概况一、编制依据二、工程概况第二章工程特点及施工重点、难点一、本工程特点二、施工重点、难点第三章施工部署一、工程目标二、管理组织机构三、施工部署四、施工准备工作五、施工现场平面布置第四章主要分部分项工程施工方案一、原有建筑饰面拆除、建筑垃圾清理二、脚手架工程三、屋顶改造四、瓷砖墙五、油漆墙面六、人行道改造第五章质量保证措施一、质量目标二、质量保证体系三、组织保证措施四、质量管理制度五、技术保证措施第六章安全技术措施和保证制度一、安全生产目标二、安全生产保证体系三、安全生产教育四、安全技术措施和保证制度五、工程安全措施六、文明施工及环保措施七、成品保护措施八、特殊气候条件下的施工技术措施附表一:拟投入本标段的主要施工设备附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表第一章编制依据及概况一、编制依据(一)大中型水库移民后扶项目万州区柱山乡云安村美丽家园工程施工合同、效果图和建筑施工图纸;(二)主要图集、标准、规程、规范:1、《建筑装饰工程施工质量验收规范》2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001 J84-2001)3、施工合同和设计图纸二、工程概况(一)工程简介:一、本工程特点:1、本工程为人行道铺装和建筑立面风貌改造工程,由原建筑的基础上更改修补,在使用功能上没有多少的改变。
在施工过程中必须结合两者不同特点组织有针对性的施工。
2、本工程是城市风貌有整体提升创造更加良好的生活环境,在施工过程中必须做到节约资金,粗粮细做,加强管理,提高工程质量。
二、施工重点、难点:1、本工程为城市风貌提升工程,将在部分旧墙体上进行施工,在施工过程中采取切实措施,加强对原有结构的保护。
2、本工程城市风貌提升的质量要求较高,在施工过程中,必须以强有力的质量控制措施保证装饰工程质量。
3、本工程结合地理位置特点,加强环保、交通、安全、消防、保卫措施,以保证施工顺利进行。
4、本工程施工工期短(工期90天),必须合理安排施工工序,以保证按期竣工。
5、本工程施工作业地分散,必须加强文明施工措施,尽最大可能降低噪音,为居民创造一个良好的生活环境。
第三章施工部署一、工程目标1、质量目标:实现整体效果,严格按照招标文件要求及现行规范标准组织施工,工程一次验收合格率达。
2、安全目标:(1)无人身重伤及以上伤亡事故;(2)无交通死亡事故;(3)无等级火灾事故。
3、工期目标:本工程将按合同文件要求工期为90日历天。
我方施工2018年5月2日进场,具体开工时间以监理的开工令为准。
4、现场管理目标:工完场清,创安全文明标化工地。
二、管理组织机构1、组织机构:本工程按招标文件上人员组织施工,项目经理选派承担过类似工程项目管理、并具备丰富装修管理经验的项目经理担任;项目技术负责人选派具有较高技术业务素质和技术管理水平、并有丰富管理经验的工程技术人员担任。
项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9001质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。
通过我们科学、严谨的工作质量和项目管理经验,确保合同规定的工期及装饰优质工程目标的实现。
项目部班子主要成员及各主要组室的职责执行我单位的《质量手册》和《程序文件》。
(1)领导班子:由项目经理,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优等负全部责任。
(2)技术人员:负责编制工程施工组织设计,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。
(3)施工人员:负责组织施工组织设计实施,制定生产计划,组织实施现场各阶段的平面布置,安全文明施工及劳动组织安排,工程质量等施工过程中各种施工因素管理;负责各劳务分包和工程分包的协调管理。
(4)质量安全人员:负责施工现场安全防护、文明施工、工序质量日常监督检查工作。
(5)材料人员:负责工程材料及施工材料和工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
(6)机械人员:负责施工机械调配、进场安装及维修、保养等日常管理工作,确保机械处于良好运行状态。
以上各组在经理部领导班子的领导下,统一协调,各尽其责,及时解决施工过程中出现的各种问题,确保优质、高效的完成施工任务。
2、管理体系:管理机制采用项目法施工管理。
质量体系经认证并符合ISO9001标准。
3、主要施工技术工人配备:架子工:18人油漆工:13人镶贴工:10人瓦工:16人木工:4人电工:3人其他:23人三、施工部署1、项目经理部下设作业队及分工:脚手架施工队:负责脚手架的搭设、拆除工作;标段施工队:负责该标段楼栋的拆除、空调移机、瓷砖墙面、油漆墙、屋顶换瓦片等施工。
人行道铺装施工队: 负责人行道铺装工作;2、施工工艺总流程:室外脚手架搭设→拆除工程外→装修工程→人行道铺装→竣工清理。
3、垂直运输:根据工程具体情况采用。
4、脚手架工程:采用落地式双排脚手架。
四、施工准备工作1、技术准备工作:(1)项目总工组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审。
(2)针对本工程特点进行质量策划,编制工程质量计划,制定关键工序、重点工序质量控制措施。
(3)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。
(4)编制施工预算,提出主要材料用量计划。
2、劳动力及物质、设备准备工作:(1)组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。
(2)落实各组室人员,制定相应的管理制度。
(3)根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。
(4)组织施工机械进场、安装、调试,做好开工前准备工作。
五、施工现场平面布置1、本工程施工较为分散,施工布置将因地置宜,以不影响居民生活为前提。
2、施工临时用电:根据施工现场的实际情况来布置施工临时用电的线路走向。
现场布置,均按三级配电,二级保护进行布置。
第四章主要分部分项工程施工第一节原有建筑饰面拆除、建筑垃圾清理一、外墙改造做法:1.基层要求——基层必须结实、坚固,能够提供足够的承载能力。
表面必须平整、干净,无油脂、疏松、粉尘、沥青等影响腻子粘接强度的物质。
基层含水率应<10%,PH值应< 10%。
新砌墙体最好使墙体干透,新抹砂浆在常温下养护使基层干燥、碱性降低。
2.基层处理a.新施工水泥砂浆基层:养护令基面彻底干燥。
对抹砂浆面需清理砂浆面滴溅的水泥粒和任何松脱,碎裂的附着物,用高压水枪冲洗干净并干燥。
b.未上过漆的旧基面用鬓毛刷等清理表面起壳、松脱的部分,用高压水枪冲洗并干透。
基面上的裂缝和小缺损处先清理干净并用水润时后,再用腻子修补。
干燥后用沙皮打磨至与正常基面相平,最后清理干净。
基面补平后并干燥后,用渗透型底漆涂刷一遍,以加固疏松的基面。
c.旧的漆膜保存较好的基面用钢刷等使漆面变得粗糙,清理干净表面并用水冲净晾干。
漆膜破损严重的基面需清除松脱、剥离的漆膜,清理干净表面。
如果裸露的墙体基面疏松,剥落现象严重还需注意清除表面的碎块、浮灰,用抗裂腻子铺网补平,再用渗透型底漆涂刷一遍,以加固基面。
d.外墙面砖或抹灰基层,应彻底铲除空鼓部分,剔除破碎损坏的旧砖,用外墙抗裂砂浆铺钢丝网将墙面填补平整,然后清理干净,确认无油脂、疏松、粉尘、沥青等影响粘接强度的物质。
二、拆除物的清理:(1)拆除物的垂直运输采用组合钢模板支设封闭式垃圾运输溜槽。
(2)铲除作业应分块进行,铲除产生的垃圾禁止在场地上集中堆放,应及时清运;(3)建筑垃圾应及时清理。
清理时进行洒水以防扬尘,二层以上垃圾从各层设的封闭式垃圾运输溜槽内运下,集中装容器外运。
(4)水平运输采用手推车运至垂直通道入口处。
(5)将拆除物集中到一处,洒水装垃圾袋后夜间统一外运。
第二节脚手架工程本工程脚手架为外脚手架,采用双排扣件式脚手架1、双排脚手架的构造:本工程立杆排距为1.05m,立杆柱距1.5m,里排立杆距建筑物外侧面为800mm,大横杆步距为1.8m,长度为6m,连墙杆采用刚性连接,严禁使用仅有拉筋的柔性连墙件。
2、搭设的顺序50mmm厚通长木垫板→摆放扫地杆→自角部起依次向两边竖底立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆也与该立杆固定(固定立杆底端前,应吊线确保立杆垂直)、在该扫地杆另一端连第二根立杆和第二根平行扫地杆、再这两根扫地杆上分别固定第三、四根立杆,待每边竖起4根立杆后,装设第一步大横杆和小横杆、校正立杆垂直和横杆水平使其符合要求后,按45±5KN·m力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙杆→按第一步架的作业程序和要求搭设第二步、第三步……→随搭设进程及时装设连墙杆和剪刀撑→装设作业层间横杆(在小横杆之间加设的、用于缩小铺板支撑跨度的横杆)、铺设脚手板和装设作业层栏杆、铺挡脚板,立挂安全网进行封闭。
3、搭设的方法脚手架搭设前,依据建筑物形状放线,并根据柱距排好立杆。
由于脚手架落在地面上,因此在脚手架下垫 4000×250×50厚通长木方。
搭设大横杆时必须在角部交圈并与立杆连接固定,铺板时应处理好东西两面和南北两面的作业层交汇搭接形成的小错台构造。
当要求周边铺板高度一致时,角部应增设立杆和纵向水平杆(至少与3根立杆连接)。
搭设立杆时,应每隔6跨设置一根抛撑,当搭至有连墙件的构造节时,在搭设完该处的立杆、大横杆、小横杆后,应立即设置连墙件。
在顶排连墙杆上的架高(以大横杆计)不得多于两步,否则应每隔6跨加设一道拉撑措施。
搭设时及时设置剪刀撑,不得滞后超过两步距。
扣件安装时应注意扣件规格必须与钢管外径相同,拧固时要用力矩扳手,扭力矩控制在45±5KN·m,防止用力过大螺栓溢扣。
在主节点处固定大横杆、小横杆、剪力撑、斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
对接扣件的开口应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入。
各杆件相交伸处的端头均大于100mm,以防止杆件滑脱。
工人在架上进行搭设作业时,作业面上需铺设临时脚手板并用铅丝绑扎固定。
