水泥管排水沟施工组织设计
水泥管排水沟施工方案

一、工程概况本工程为高丽营镇南郎中疏洪管线工程,工程位于北京市顺义区高丽营镇南郎中村。
计划建设工期30日历天,工程质量必须符合符合《国家验收规范》合格标准。
二、编制依据1、《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)2、《混凝土结构工程施工质量验收规范》GB50204-20023、《建筑基础处理技术规范》JGJ79-20024、《建筑工程施工质量验收评定统一标准》GB50300-20105、建设单位提供的市政管道资料6、本项目施工图纸7、施工合同三、编制说明1、本专项方案在施工中用于指导现场的施工生产。
2、本专项方案根据招标文件要求、工程实际情况及现有施工条件,本着充分利用和发挥我公司现有施工实力及技术特长,体现先进性、合理性、可行性的特点为原则来编制,以指导本工程施工,达到快速、优质、高效、安全的管理目的。
四、工程特点:1、管材采用预应力钢筋混凝土重型排水管(Ⅱ级管);2、钢筋混凝土管工程在施工组织安排上要充分考虑与原有管道的施工配合,确保不影响排水要求。
3、管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。
五、施工准备1、材料准备:1)、材料部门按项目经理部的要求:按材料计划清单及时采购材料。
2)、材料应有材质证书,设备应有说明书和合格证。
3)、各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。
4)、钢筋混凝土排水管定货时应注明管顶覆土深度。
2、机工具准备:供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。
六、施工方法施工程序:测量放线→沟槽开挖→地基处理→混凝土垫层→管道安装→接口处理→管座浇筑→检查井砌筑→闭水试验→分层回填1、测量放线测量放线前由专业测量工程师对甲方提供的控制桩点进行复核,然后引水准点并报甲方及监理审核。
按设计施工图对管中心线和地面标高进行实测,记下实测数据,每隔20 米钉设标记桩并加以保护。
混凝土排水沟 施工组织设计

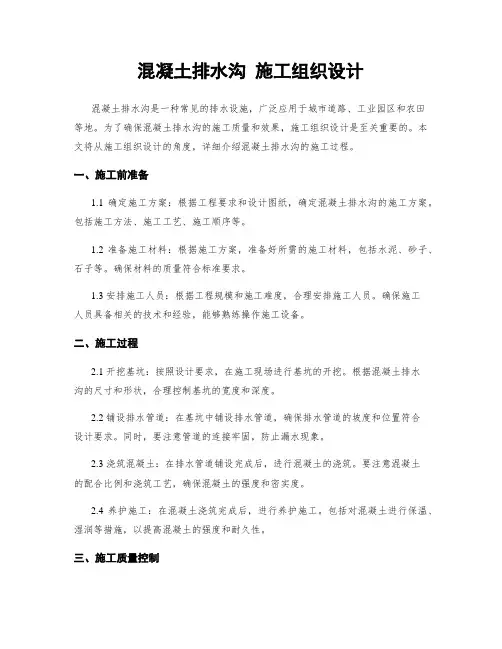

混凝土排水沟施工组织设计混凝土排水沟是一种常见的排水设施,广泛应用于城市道路、工业园区和农田等地。
为了确保混凝土排水沟的施工质量和效果,施工组织设计是至关重要的。
本文将从施工组织设计的角度,详细介绍混凝土排水沟的施工过程。
一、施工前准备1.1 确定施工方案:根据工程要求和设计图纸,确定混凝土排水沟的施工方案。
包括施工方法、施工工艺、施工顺序等。
1.2 准备施工材料:根据施工方案,准备好所需的施工材料,包括水泥、砂子、石子等。
确保材料的质量符合标准要求。
1.3 安排施工人员:根据工程规模和施工难度,合理安排施工人员。
确保施工人员具备相关的技术和经验,能够熟练操作施工设备。
二、施工过程2.1 开挖基坑:按照设计要求,在施工现场进行基坑的开挖。
根据混凝土排水沟的尺寸和形状,合理控制基坑的宽度和深度。
2.2 铺设排水管道:在基坑中铺设排水管道,确保排水管道的坡度和位置符合设计要求。
同时,要注意管道的连接牢固,防止漏水现象。
2.3 浇筑混凝土:在排水管道铺设完成后,进行混凝土的浇筑。
要注意混凝土的配合比例和浇筑工艺,确保混凝土的强度和密实度。
2.4 养护施工:在混凝土浇筑完成后,进行养护施工。
包括对混凝土进行保温、湿润等措施,以提高混凝土的强度和耐久性。
三、施工质量控制3.1 施工工艺控制:严格按照施工方案和工艺要求进行施工,确保每个环节的施工质量。
3.2 材料质量控制:对施工材料进行检验和抽样检测,确保材料的质量符合标准要求。
3.3 施工现场管理:加强对施工现场的管理,确保施工过程中的安全和秩序。
同时,及时处理施工中的问题和难题,确保施工进度和质量。
四、施工安全措施4.1 安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和技能。
4.2 安全设施设置:在施工现场设置必要的安全设施,包括警示标志、防护栏杆等,确保施工人员的安全。
4.3 安全监督检查:加强对施工现场的安全监督检查,及时发现和处理安全隐患,确保施工过程的安全。
混凝土排水沟 施工组织设计

混凝土排水沟施工组织设计混凝土排水沟施工组织设计一、项目概况混凝土排水沟施工组织设计是为了确保混凝土排水沟的顺利施工,保证施工过程安全、高效、质量可控。
本文将详细介绍混凝土排水沟施工组织设计的各个方面,包括施工组织设计的目的、施工方法、施工组织架构、施工流程、施工时间安排、质量控制措施等内容。
二、施工组织设计目的混凝土排水沟施工组织设计的目的是为了规划和组织施工过程,确保施工的顺利进行,达到以下目标:1. 确定施工方法和工艺,保证施工质量;2. 合理安排施工时间,提高施工效率;3. 制定施工组织架构,明确责任分工,确保施工安全;4. 制定质量控制措施,确保施工质量符合要求;5. 确定施工流程,协调各个工序的顺利进行。
三、施工方法根据混凝土排水沟的设计要求和现场实际情况,采用以下施工方法:1. 土方开挖:采用机械开挖的方式,根据设计要求进行土方开挖,保证排水沟的准确尺寸和坡度;2. 混凝土浇筑:采用模板支撑的方式,按照设计要求进行混凝土的浇筑,确保混凝土的强度和密实性;3. 排水沟防水处理:在混凝土浇筑完成后,对排水沟进行防水处理,采用专用的防水材料,确保排水沟的密封性;4. 排水沟清理:在施工完成后,对排水沟进行清理,确保排水畅通。
四、施工组织架构为了保证施工的有序进行,建议建立以下施工组织架构:1. 项目经理:负责整个施工项目的管理和协调工作;2. 技术负责人:负责施工技术指导和质量控制;3. 施工队长:负责具体施工工作的组织和协调;4. 机械操作人员:负责土方开挖和混凝土浇筑等机械操作;5. 工人:负责具体施工工作的操作。
五、施工流程根据混凝土排水沟的施工特点,建议采用以下施工流程:1. 施工准备:组织人员、机械和材料到达施工现场,进行安全检查和施工准备工作;2. 土方开挖:根据设计要求,采用机械开挖方式进行土方开挖;3. 模板安装:根据设计要求,安装模板支撑,确保混凝土浇筑的准确性;4. 混凝土浇筑:按照设计要求,进行混凝土的浇筑,注意控制浇筑速度和均匀性;5. 防水处理:在混凝土浇筑完成后,进行排水沟的防水处理;6. 清理工作:施工完成后,进行排水沟的清理工作,确保排水通畅。
混凝土排水沟 施工组织设计

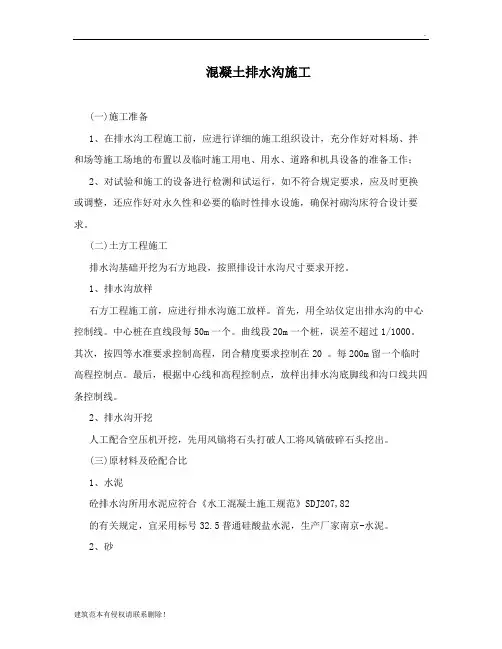

混凝土排水沟施工(一)施工准备1、在排水沟工程施工前,应进行详细的施工组织设计,充分作好对料场、拌和场等施工场地的布置以及临时施工用电、用水、道路和机具设备的准备工作;2、对试验和施工的设备进行检测和试运行,如不符合规定要求,应及时更换或调整,还应作好对永久性和必要的临时性排水设施,确保衬砌沟床符合设计要求。
(二)土方工程施工排水沟基础开挖为石方地段,按照排设计水沟尺寸要求开挖。
1、排水沟放样石方工程施工前,应进行排水沟施工放样。
首先,用全站仪定出排水沟的中心控制线。
中心桩在直线段每50m一个。
曲线段20m一个桩,误差不超过1/1000。
其次,按四等水准要求控制高程,闭合精度要求控制在20 。
每200m留一个临时高程控制点。
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线。
2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖出。
(三)原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》SDJ207,82的有关规定,宜采用标号32.5普通硅酸盐水泥,生产厂家南京-水泥。
2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数控制在2.2,3.0内,含泥量小于3%,含水量小于4%。
3、碎石现浇砼所用碎石为溧水1,3cm。
须选用质地坚硬、清洁、级配良好的碎石。
超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。
4、外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能。
PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的0.5,1/万;M型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防渗性能,配制时按水泥重量的0.2,0.7%加入。
混凝土排水沟 施工组织设计

混凝土排水沟施工组织设计混凝土排水沟施工组织设计一、项目背景混凝土排水沟是用于排除雨水、污水和地下水的一种重要设施,广泛应用于城市道路、工厂、农田等地。
本项目旨在设计一套合理的施工组织方案,确保混凝土排水沟的施工质量和进度。
二、施工组织设计目标1. 确保施工安全:制定详细的施工安全措施,包括人员防护、设备安全、现场环境等方面,保障施工过程中人员和设备的安全。
2. 保证施工质量:制定严格的施工工艺和质量控制标准,确保混凝土排水沟的结构稳定、耐久性强。
3. 提高施工效率:合理安排施工进度,优化施工流程,确保施工进度的紧凑和高效。
4. 环境保护:制定环境保护方案,减少施工对周边环境的影响,保护生态环境。
三、施工组织设计内容1. 施工准备阶段:a. 组建施工团队:确定项目经理、技术人员、施工人员等,明确各自职责和权限。
b. 确定施工计划:制定施工进度计划和施工任务分解,明确每个施工阶段的工作内容和时间节点。
c. 采购材料和设备:根据设计要求和施工计划,采购所需的混凝土、钢筋、模板等材料,以及挖掘机、运输车辆等施工设备。
d. 现场布置:确定施工现场布置方案,包括施工场地的平整、临时设施的搭建、安全警示标识的设置等。
2. 施工过程:a. 土方开挖:根据设计图纸和要求,进行排水沟的土方开挖工作,确保开挖的尺寸和形状符合要求。
b. 模板安装:根据设计要求,安装混凝土排水沟的模板,确保模板的稳固和与设计尺寸的一致。
c. 钢筋布置:根据设计要求,进行钢筋的布置工作,包括钢筋的数量、直径、间距等,确保钢筋的位置准确和与设计要求相符。
d. 浇筑混凝土:按照设计要求和施工计划,进行混凝土的搅拌、运输和浇筑工作,确保混凝土的质量和浇筑的均匀性。
e. 养护和检查:对刚浇筑完成的混凝土进行养护,保持适宜的湿度和温度,确保混凝土的强度和耐久性。
定期进行施工质量检查,及时发现和解决问题。
3. 施工安全措施:a. 安全培训:对施工人员进行安全培训,使其了解施工现场的安全风险和预防措施。
混凝土排水沟 施工组织设计

混凝土排水沟施工组织设计混凝土排水沟施工组织设计一、项目背景混凝土排水沟是用于排除雨水和地下水的一种重要的基础设施。
本项目位于某市某区,总面积约10000平方米,用于排水周边道路和建筑物的雨水和地下水。
为了确保施工顺利进行,提高工程质量,特制定本施工组织设计。
二、施工目标本施工组织设计的目标是确保混凝土排水沟的施工按照规范和要求进行,保证施工质量和安全,最大限度地减少施工期间的影响。
三、施工方案1. 施工时间安排本项目的施工时间为2022年5月1日至2022年7月31日,总计3个月。
具体施工时间安排如下:- 2022年5月1日至5月15日:准备工作,包括现场勘测和设计、材料采购、机械设备准备等。
- 2022年5月16日至6月30日:混凝土排水沟的基础施工,包括挖掘、回填、基础处理等。
- 2022年7月1日至7月31日:混凝土排水沟的上部结构施工,包括模板搭设、钢筋绑扎、混凝土浇筑等。
2. 施工人员组织为了保证施工的高效和质量,将组建以下施工人员团队:- 项目经理:负责整个施工过程的协调和管理。
- 技术负责人:负责施工技术指导和质量控制。
- 施工队长:负责具体施工现场的管理和组织。
- 操作工人:负责具体施工任务的执行。
3. 施工设备和材料为了保证施工的顺利进行,将准备以下设备和材料:- 挖掘机:用于挖掘排水沟的基础。
- 混凝土搅拌机:用于混凝土的搅拌和浇筑。
- 钢筋切割机:用于钢筋的切割和加工。
- 模板:用于混凝土的浇筑和成型。
- 混凝土:按照规范要求采购。
四、施工流程1. 准备工作- 进行现场勘测和设计,确定施工方案和施工图纸。
- 采购所需的施工设备和材料。
- 安排施工人员,明确各自的职责和任务。
2. 基础施工- 按照设计要求进行排水沟的挖掘,确保排水沟的坡度和尺寸符合要求。
- 进行基础处理,包括清理底床、填充砂石等。
- 安装排水沟的基础设施,如防渗膜、过滤层等。
- 进行基础回填,确保排水沟的稳定性和密实性。
混凝土排水沟 施工组织设计

混凝土排水沟施工组织设计混凝土排水沟施工组织设计一、项目概述混凝土排水沟是一种用于排除降雨和地下水的水利工程设施。
本文将详细介绍混凝土排水沟的施工组织设计,确保施工过程顺利进行。
二、施工准备1. 施工人员组织:根据工程规模和施工难度,安排合适的施工人员,并确保他们具备相关的技术和安全知识。
2. 施工机械设备准备:根据工程需要,准备必要的机械设备,如挖掘机、混凝土搅拌机等,并确保设备的正常运行和维护。
3. 材料准备:根据设计要求,准备混凝土、钢筋等施工所需的材料,并确保材料的质量和数量满足施工需要。
4. 施工场地准备:清理施工场地,确保施工区域的平整和安全。
三、施工流程1. 排水沟的标高测量:根据设计要求,确定排水沟的起点和终点,并进行标高测量,确保排水沟的坡度和高程符合要求。
2. 地面开挖:使用挖掘机进行地面开挖,根据设计要求控制排水沟的宽度和深度,并及时清理挖掘出的土方。
3. 基础处理:对开挖的地面进行基础处理,包括平整、夯实和清理,确保基础的稳固和平整。
4. 钢筋加工和安装:根据设计要求,对需要加固的部位进行钢筋加工和安装,确保排水沟的结构强度。
5. 模板安装:根据设计要求,安装模板,确保混凝土浇筑时的形状和尺寸准确。
6. 混凝土浇筑:使用混凝土搅拌机将预先调配好的混凝土倒入排水沟内,确保混凝土的均匀性和密实性。
7. 养护:对新浇筑的混凝土进行养护,包括喷水养护和遮阳避雨,确保混凝土的强度和稳定性。
四、施工安全措施1. 人员安全:施工人员必须佩戴符合安全标准的安全帽、安全鞋等个人防护装备,并接受相关安全培训。
2. 机械设备安全:机械设备必须经过检查和维护,并由合格的操作人员操作,确保施工过程中没有安全隐患。
3. 施工现场安全:施工现场必须设置明显的安全警示标志和警戒线,禁止无关人员进入施工区域。
4. 施工材料安全:施工材料必须符合国家相关标准,确保施工过程中没有质量问题。
五、施工质量控制1. 施工材料质量:对施工材料进行抽样检测,确保材料的质量符合相关标准。
混凝土排水沟 施工组织设计

混凝土排水沟施工组织设计混凝土排水沟施工组织设计一、项目背景混凝土排水沟是用于排水和处理降雨水的重要设施,广泛应用于道路、建筑物和工业区等场所。
本文旨在设计混凝土排水沟的施工组织,确保施工过程顺利进行,达到设计要求。
二、施工组织设计内容1. 施工目标- 确保施工质量,保证混凝土排水沟的稳定性和耐久性。
- 保证施工安全,采取必要的安全措施,防止事故发生。
- 合理安排施工进度,确保按时完成工程。
2. 施工人员组织- 指定一名经验丰富的工程师作为项目经理,负责整个施工过程的组织和协调。
- 配备足够数量的施工人员,包括技术工人、操作工和安全员等,确保施工进度和质量。
3. 施工设备和材料准备- 根据设计要求和工程规模,确定所需的施工设备和材料清单。
- 检查设备的运行状况,确保其正常工作。
- 确保材料供应的及时性和质量,避免延误施工进度。
4. 施工工艺和方法- 根据设计图纸和规范要求,制定详细的施工工艺和方法。
- 确定土方开挖和排水沟布置的顺序和方法,保证施工的连贯性。
- 确定混凝土浇筑和养护的方法,控制浇筑质量和养护时间。
5. 安全措施- 制定施工安全管理制度,明确责任和要求。
- 提供必要的安全防护设施,如安全帽、安全绳等,确保施工人员的人身安全。
- 定期进行安全培训,提高施工人员的安全意识。
6. 质量控制- 制定施工质量控制计划,包括材料验收、施工工艺控制和质量检查等。
- 对混凝土配合比和浇筑质量进行抽样检测,确保符合设计要求。
- 定期进行工程质量验收,确保施工质量达到规范要求。
7. 环境保护- 采取必要的措施,防止施工过程中对环境造成污染。
- 合理利用施工废弃物,进行分类和处理。
- 遵守相关的环境保护法规和规定,确保施工过程环境友好。
8. 施工进度安排- 制定详细的施工进度计划,包括各个施工阶段的工期和关键节点。
- 根据实际情况进行进度调整,并及时报告项目经理。
- 做好施工记录和施工日志,记录施工过程中的关键信息。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况本工程为高丽营镇南郎中疏洪管线工程,工程位于北京市顺义区高丽营镇南郎中村。
计划建设工期30日历天,工程质量必须符合符合《国家验收规范》合格标准。
二、编制依据1、《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)2、《混凝土结构工程施工质量验收规范》GB50204-20023、《建筑基础处理技术规范》JGJ79-20024、《建筑工程施工质量验收评定统一标准》GB50300-20105、建设单位提供的市政管道资料6、本项目施工图纸7、施工合同三、编制说明1、本专项方案在施工中用于指导现场的施工生产。
2、本专项方案根据招标文件要求、工程实际情况及现有施工条件,本着充分利用和发挥我公司现有施工实力及技术特长,体现先进性、合理性、可行性的特点为原则来编制,以指导本工程施工,达到快速、优质、高效、安全的管理目的。
四、工程特点:1、管材采用预应力钢筋混凝土重型排水管(Ⅱ级管);2、钢筋混凝土管工程在施工组织安排上要充分考虑与原有管道的施工配合,确保不影响排水要求。
3、管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。
五、施工准备1、材料准备:1)、材料部门按项目经理部的要求:按材料计划清单及时采购材料。
2)、材料应有材质证书,设备应有说明书和合格证。
3)、各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。
4)、钢筋混凝土排水管定货时应注明管顶覆土深度。
2、机工具准备:供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。
六、施工方法施工程序:测量放线→沟槽开挖→地基处理→混凝土垫层→管道安装→接口处理→管座浇筑→检查井砌筑→闭水试验→分层回填1、测量放线测量放线前由专业测量工程师对甲方提供的控制桩点进行复核,然后引水准点并报甲方及监理审核。
按设计施工图对管中心线和地面标高进行实测,记下实测数据,每隔20 米钉设标记桩并加以保护。
按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。
2 、沟槽开挖按招标书和设计图纸的要求开挖沟槽,我公司拟采用机械开挖的方法施工。
开挖沟底比设计基底每侧加宽0.5 米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1 米以外,以减少边坡荷载,避免对边坡的扰动,保证基坑稳定。
沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上0.2 米时,即停止机械作业,改用人工开挖至设计标高。
对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为20cm,深为15cm的排水边沟,并且每隔30 米左右在槽底边外设一口径为60cm,深为50cm 左右的排水集井,水流坡度大于1%,同时在排水集井处用污水泵进行施工排水。
当开挖沟槽深度超过2米,且地质情况较差时,需对开挖坑壁进行支撑。
3、地基处理管沟开挖完毕,如发现管基地质情况良好,则按规定对基底进行整平,清除沟底杂物;如遇软弱地质情况、地下水或下瀑雨等情况。
则应会同建设、设计、监理、质监单位进行研究,确定基础处理方案。
以设计院的设计变更通知的形式明确基础处理方案。
我单位将严格按照设计变更通知的要求,作基础处理的施工。
4、混凝土垫层沟槽开挖完成并报监理验收合格后,重新放线定位,采用J2 光学经纬仪控制管道中心线;用J2 光学水准仪直接架在沟底测量,每5 米一个测站,控制高程,钉设中心桩及高程控制桩,核准后及时支模浇筑200mm C15砼垫层。
5、管道安装养护待垫层强度满要求后,用墨斗弹放管道中线进行管道安装。
安管前检验管道成品,质量要求内外表面无露筋、空鼓、蜂窝、裂纹及碰伤等缺陷。
下管时从下游开始,承口位于上游方向,采用吊车安装并设专人指挥。
测量人员跟班作业,负责控制管道中线及高程;校正、稳固管道采用预制砼垫块(其标号与基础砼标号一致),禁止使用木屑或碎砖块代替。
6、接口处理污水管道采用200mm宽钢丝网片混凝土抱箍板带,安管前将接口部位清洗干净,并在承口内底及插口外底涂满砂浆,然后用起重机吊起管进行就位,牵引应缓慢进行,用力均匀,顶压并内外填缝、抹口,要求填打饱满密实;要求顶压均匀紧密,及时校正。
7、管座浇筑根据设计要求,管基覆土小于3.5 米时,采用120 度混凝土础,详95S222/-5;接口完成后,按以上要求进行管道包封立模,要求模板安装稳定牢固,缝平顺密实并满涂脱模剂。
砼采用机械搅拌,严格按配合比下料,注意控制塌落度;浇灌砼前用纯水泥浆涂刷管身以保证粘结度,浇灌时从管道两侧错开进行振捣均匀确保管底密实饱满。
8、检查井砌筑管道检查井砌筑符合图纸要求,检查井井盖采用重型井盖,检查井所接管道管内底高程若图中无注明,则与井底标高相同。
混凝土垫层,混凝土标号为C20。
检查井身采用M7.5 水泥砂浆满浆砌MU10 砖,要求灰缝均匀、砂浆饱满无通透,砖块砌筑前浸水润湿;流槽与井身一起砌筑,同时安装爬梯,均采用铸铁爬梯,控制好爬梯间距。
所有检查井按有地下水考虑,内外勾抹20mm 厚1:2 水泥砂浆至井面,防止地下水渗漏。
井盖及井座安装注意保持水平,路口处井盖与路面处齐平,绿化带内井口比地面高15cm。
9、闭水试验管道施工完毕并达到一定强度后,及时分段进行闭水试验,按规范查出各种管径的允许渗水量标准,比较实际渗水量和允许渗水量。
10、分层回填闭水试验合格后立即清底回填,防止暴露时间过长或遇水浸泡。
回填从管道两侧平衡进行,回填土使用外运的均质砂性粘土并分层夯实(每层20cm),管身周围50cm 范围内采用打夯机夯实,填土不小于95%,管顶以上50cm 范围内不小于85%,但当管道位于道路下时,应不小于87%,管顶50cm以上范围内不小于95%)。
回填时每压实层进行密实度取样,经检验合格再进行上层回填。
七、编制原则、编制指导思想1 、编制原则(1)精心组织,科学管理,合理配置各种资源,做到连续均衡生产。
(2)满足业主对工程工期、质量、投资、安全生产、文明施工、环境保护要求的原则。
(3)服从业主、服从设计、服从监理,团结协作,一切为工程服务。
2、编制指导思想(1)体现优势:根据工程特点,结合我公司在建筑工程技术领域的技术组织与运用优势,以及我公司承担的该项目施工所积累的成功经验,充分体现我公司先进的技术管理与运用能力,确保业主对工程工期、质量及安全生产、文明施工、环境保护等的要求。
(2)科学管理:通过标准化、规范化的管理手段,实现全员、全过程、全方位、全天候控制工序和工艺,保证施工质量。
(3)保障资源:我公司将组织最强最精干的人员、设备投入本工程的施工,采用合理先进施工工艺,确保工程的施工质量和施工工期,确保环境符合业主要求。
八、施工总进度计划1、施工总进度计划编制原则(1)严格按照招标文件规定的合同控制工期要求,科学合理地安排各个工序及各部位的施工进度,确保工程如期完成。
(2)安排进度时,兼顾各个工作面,在保证施工质量、安全的前提下,做到减少干扰,既不互相影响施工,又要做到均衡施工,使施工进度安排得全面、科学、合理。
(3)安排进度时,根据工人的施工熟练水平、机械化程度和机械设备状态合理确定工程进度,尽可能提前提交工作面。
(4)根据进度计划合理安排施工设备数量、劳动力投入。
(5)编制时对照重点,难点项目和关键线路作业仔细安排,充分考虑不可预见因素,为施工留有余地。
(6)充分考虑业主对本工程质量和进度的要求,综合考虑工程水文地质条件和气候因素,合理、科学的安排进度,确保工程总进度的实现。
2、主要项目计划安排本工程计划总工期30天,开工日期以合同中规定的开工时间为准。
在本工程施工中,充分考虑我单位现有的机械设备和人力资源,提前作好施工前的各项准备工作,确保接到开工通知后立即按进度计划组织施工。
整个施工过程中抓住关键线路,确保重点项目,同时保证其它工序在满足关键线路施工的前提下合理、正常施工。
根据本工程特点,为了不影响总工期,在进度安排上注重资源的优化配置和优化组合,在确保总进度的前提下力求均衡生产,使工程生产始终处于有条不紊的状态。
严格生产计划的管理和现场落实,加强机械设备的维修和保养,力求提高人员的工作效率及机械设备的利用率,实现优质、高效的施工。
在施工中积极配合业主和监理工程师的工作,加强与其他承包商的协作、配合,以保证工程施工顺利进行。
3、组织管理保证本工程的项目经理由具有丰富类似工程施工经验的项目经理担任,在我公司范围内抽调经验丰富、责任心强的工程技术、生产、经营、物资设备、财务、行政等各类专业人员组成项目领导班子,对工程进行管理。
我公司各职能部门对工程进行全方位支持。
实行责任、质量、效益与收益相结合的方法,使每个参加施工的职工充满责任感、荣誉感,发挥出最大的积极性。
4、进度计划保证措施经过对本工程相关施工工序的安排与调整,本工程全部完工日期与招标文件要求完工日期相同。
整个工程的进度计划保证措施如下:5、施工技术保证以项目总工为核心,组织工程技术部、质量检验部、安全环保部、物资设备部、计财部、测量队及各有关部门,认真制定各阶段施工技术方案、措施,做好技术交底,建立技术档案,逐级落实技术责任制。
针对该工程的施工特点,抓好新技术、新工艺的推广应用,充分发挥我公司多年形成的知识技术密集型的优势,组织科研攻关,及时解决施工中出现的技术问题。
6、资源保证为确保该工程的顺利实施,将在全公司范围内抽调具有类似工程施工经验的工程技术管理人员和熟练的技术工人,共同组成一支高素质的施工队伍。
根据施工进度计划安排,配置数量充足、性能优良、合理配套的施工机械设备。
工程所需的机械设备,在全公司范围内调配,提前着手进行机械设备的维修保养。
在施工过程中对施工机械设备进行强制性保养,确保设备的完好率,充分发挥其最大效益。
保障物资的采购供应,我公司将设立专用资金,为工程施工需要的材料、设备提供资金保证。
7、计划控制保证进行进度计划控制,编制总进度计划、各单项工程进度计划及相应的月、周、日工作计划,下达给各施工单位执行。
计划实施过程中,随时监控,若发现对进度有影响的问题,如图纸提供、材料设备供应、气象变化、设计变更、人员变动等情况,及时对计划进行调整,技术措施和资源供应等根据需要进行相应的调整,以确保总工期及合同要求的控制性工期的实现。
8、质量、安全保证施工过程中严格实行全员、全方位、全过程的质量控制,确保工程优质高效地完成。
加强施工过程中的安全管理,在总结我公司以往类似工程安全生产管理经验的基础上,针对本工程的实际生产情况,将实行安全生产目标管理控制,制订具体措施,工作层层分解落实到每个岗位。
9、协作保证施工中我们将加强与业主、监理工程师的联系,及时发现并反馈施工中可能出现的变化,配合监理工程师快速解决问题,以保证工程建设目标的实现。
