一、总则1.1 编制目的为确保污水工程的质量、安全、进度和投资控制,规范监理工作,提高监理效率,特制定本实施细则。

1.2 适用范围本实施细则适用于我国境内所有污水工程的建设、施工、监理和验收等阶段。

1.3 编制依据1.3.1 国家有关法律法规、政策和技术标准;1.3.2 工程设计文件、施工图纸及施工组织设计;1.3.3 监理合同、施工合同及合同附件;1.3.4 本实施细则。

二、监理工作内容及范围2.1 监理工作内容2.1.1 施工前的监理工作(1)审查施工单位的施工组织设计、施工方案及施工图纸,提出修改意见;(2)对施工单位的资质、人员、设备等进行审查;(3)审查施工单位的施工准备情况,确保施工条件满足要求;(4)组织施工前技术交底,明确施工要求和质量标准。

2.1.2 施工过程中的监理工作(1)对施工现场进行巡查,确保施工质量、安全和进度;(2)对施工单位的质量管理体系进行审查,确保其符合要求;(3)对施工过程中的材料、设备、工艺等进行检验、验收;(4)对施工过程中的变更、停工、复工等进行审查;(5)对施工过程中的质量问题进行整改,确保工程质量;(6)对施工过程中的安全事故进行调查、处理;(7)对施工过程中的进度进行跟踪,确保工程进度;(8)对施工过程中的投资进行控制,确保投资合理。

2.1.3 施工后的监理工作(1)组织工程验收,确保工程质量;(2)对工程进行移交,确保工程顺利交付使用;(3)对工程质量保修期内的质量问题进行跟踪、处理。

2.2 监理工作范围2.2.1 工程设计阶段(1)审查设计文件、施工图纸及施工组织设计;(2)对设计单位进行资质审查;(3)对设计质量进行监督检查。

2.2.2 施工阶段(1)对施工单位进行资质审查;(2)对施工质量、安全、进度和投资进行监督管理;(3)对施工过程中的变更、停工、复工等进行审查;(4)对施工过程中的质量问题进行整改;(5)对施工过程中的安全事故进行调查、处理。

污水提升泵站监理细则

污水提升泵站监理细则

污水提升泵站监理细则一、监理范围:1.泵站设计文件的审核、审查和监督;2.泵站施工工程的质量监督;3.泵站建设过程的监督和检查;4.泵站竣工验收过程的监理。

二、监理任务:(1)对设计文件进行技术性审核,包括泵站整体设计理念、平面布置、结构设计、设备选型、电气设计等内容;(2)对设计文件进行合规性审核,包括国家相关规范、标准和技术要求的遵循情况;(3)对设计文件进行可行性审核,包括泵站选择、系统配置、运维管理的合理性等。

2.泵站施工工程的质量监督:(1)对施工单位的信誉、资质进行考察,确保具备相应资质并有施工能力;(2)对施工单位的施工人员进行考核,确保施工人员具备相应的技术能力和经验;(3)对施工现场进行监督和检查,确保施工过程的质量符合设计要求和施工规范;(4)对施工单位的管理制度和施工工艺进行审核,确保施工单位有一套严格的管理制度和安全施工工艺。

3.泵站建设过程的监督和检查:(1)对泵站建设过程中的土建工程、设备安装工程、管道工程等进行监督和检查,确保建设过程中的质量和安全;(2)对泵站建设过程中的安全措施、环境保护措施进行监督和检查,确保施工现场环境的安全和卫生;(3)对泵站建设过程中的进度进行监督和检查,确保施工进度符合合同要求和预定计划。

4.泵站竣工验收过程的监理:(1)对泵站竣工验收报告进行审核,确保报告的完整性和真实性;(2)对泵站竣工验收的过程进行监督和协助,包括验收测试、设备调试、系统运行等;(3)对验收结果进行评价和报告,并提出建议和意见。

三、监理要求:1.监理人员要有相应的资质和经验,具备较高的专业水平和工程管理能力;2.监理机构要参考国家相关规定和标准,结合项目实际情况,进行监理工作;3.监理过程中需与设计单位、施工单位和建设单位进行有效的沟通和协调,共同解决问题和保障施工质量;4.监理工作要坚持公正、公平、公开的原则,不得与其他利益相关者有任何利益关系;5.监理报告和评价要客观、准确,提出具体问题和改进建议;6.监理工作需按照合同约定的时间节点完成,并及时与建设单位进行沟通和反馈。

污水泵站工程监理细则

污水泵站工程监理细则

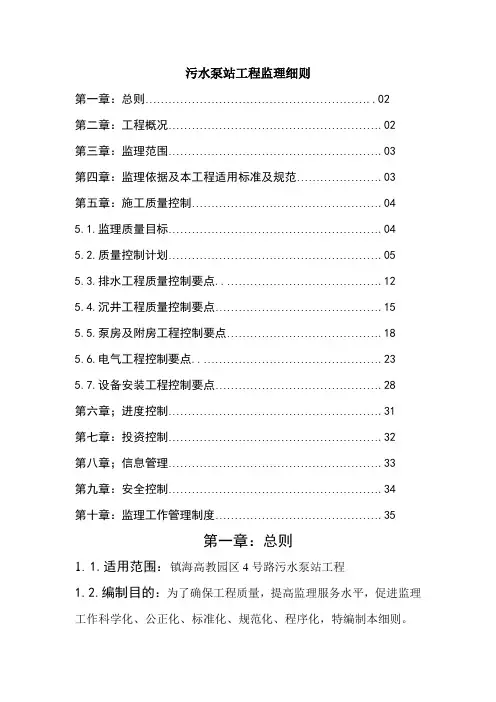

污水泵站工程监理细则第一章:总则 (02)第二章:工程概况 (02)第三章:监理范围 (03)第四章:监理依据及本工程适用标准及规范 (03)第五章:施工质量控制 (04)5.1.监理质量目标 (04)5.2.质量控制计划 (05)5.3.排水工程质量控制要点 (12)5.4.沉井工程质量控制要点 (15)5.5.泵房及附房工程控制要点 (18)5.6.电气工程控制要点 (23)5.7.设备安装工程控制要点 (28)第六章;进度控制 (31)第七章:投资控制 (32)第八章;信息管理 (33)第九章:安全控制 (34)第十章:监理工作管理制度 (35)第一章:总则1.1.适用范围:镇海高教园区4号路污水泵站工程1.2.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。

1.3.编制依据:镇海高教园区4号路污水泵站工程施工图设计宁波北高教园区基础设施工程(Ⅱ)监理规划本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况本工程位于宁波市镇海高教园区,业主方是宁波镇海高教园区开发建设投资有限公司,设计单位是宁波市城建设计研究院,施工方是镇海区市政工程公司,监理方是宁波高专建设监理有限公司;工程由泵站、进水闸门井、消力井、附属用房等组成,包括土建、给排水、电气、安装等,工程总造价约600万。

工程位于宁波市镇海高教园区4号路K0+290西侧,占地面积1100m2,本工程建筑结构安全等级为二级,地基基础设计等级为2级,抗震设防类别(小型)2类建筑,场地类别为IV级,地震设防烈度为7度,抗震等级为三级,地下工程的防水等级为三级,工程合理使用年限为50年。

泵站内设有400WLB1400-12-75型水泵三台,二备一用,水泵工作自动控制,工程电源为10KV电缆引入,设计安装一台BS9-200KVA 全封闭电力变压器,低压开关柜为GGD2型配电柜,另配置一台200KVA 风冷式柴油发电机组,以备停电使用,同时配备电气控制电路和电器设备等。

污水工程监理细则【范本模板】

污水工程监理细则【范本模板】

xxxxx污水管网工程监理细则编制单位:xxxxxxxxxx工程建设监理有限公司编制人:审批人:时间:2013年xx月xx日xxxxxxx污水管网工程监理细则一、工程基本概况:工程名称:xxxxxxxxx污水管网工程工程地址:xxxx -xx污水提升泵站建设单位:xxxxxxx建设局设计单位:xxxx工程设计研究院有限公司监理单位:xxxxxxxx工程建设监理有限公司施工单位:xxxxxxx市政园林工程有限责任公司工程日期:开工日期2013年xx月x日竣工日期2013年xx月xx日二、主要工程量:污水管网工程排水管线约xxx80米1、排水工程:(1)污水管线根据现状地形综合考虑定线、从xxx污水厂接出后,向排入现有xx提升泵站,为方便沿途污水接入,根据近远期用户情况预留污水支管,应由甲方根据现场确定。

(2)污水管线采用De=800mm钢带增强高密度聚乙烯螺旋波纹管,预留污水支管采用De=600mm钢带增强高密度聚乙烯螺旋波纹管,均为橡胶圈柔性接口,管道覆土厚度不小于等于4。

5米,管材的环刚度不低于8Kn/m²,基础采用180中粗砂基础。

管道开槽及基础做法参照国标图集06ms201=1第11页。

(3)顶管施工污水管道施工xxx大公里,xx及xxxxx敷设时不便于开挖施工,采取顶管施工。

顶管施工采用钢筋混凝土管,Ⅲ级管,橡胶圈接口,承插链接。

做法参照国标图集06ms201=1第15页。

(4)检查井直线段及转弯处有污水支管接入的污水主管管检查井均采用检查井Φ1500圆形污水检查井,污水支管检查井采用检查井Φ1250圆形污水检查井,污水管道跌水高差大于1米时,污水检查井采用阶梯式混凝土跌水井。

检查井井盖及井座采用钢纤维混凝土材料,设置在道路上,采用重型,井盖予地平行,设置在农田采用轻型,井盖应高于地面10Cm检查井踏步采用塑料踏步。

(5)填方段施工由于施工段管道经过两处深坑,应将大坑内污水管线敷设沿线填筑至满足设计要求覆土,填方段管道宜采取反开挖施工,覆土顶部及两测宜采取植草砖砌处理。

某工程污水提升泵站监理细则

某工程污水提升泵站监理细则

某工程污水提升泵站监理细则某工程污水提升泵站监理细则一、前言随着城市化的快速发展,城市污水处理成为了重大环保问题。

因此,工程污水提升泵站应运而生,它可以将污水输送到污水处理厂进行处理。

为了确保工程建设质量和运行安全,实行监理制度是必不可少的。

本文将介绍某工程污水提升泵站的监理细则。

二、监理单位的职责1.总监:负责监督和指导各工作小组的工作,确保监理工作顺利进行。

2.安全监理小组:负责安全工作的监督和检查,包括现场安全、设备使用安全和施工安全等问题的处理。

3.质量监理小组:负责设备的安装质量、施工质量、验收标准、技术标准等的监督和检查。

4.进度监理小组:负责施工进度的监督和检查,及时发现和解决施工中的问题,确保工程按时完成。

三、监理工作流程1.施工前的监理工作(1)实地勘察,确定施工地点,了解现场条件,编制监理计划和监理方案。

(2)对施工图纸、设计文件进行审核,提出意见和建议。

(3)对施工人员、设备、材料进行评估,确认施工资格。

2.施工中的监理工作(1)对施工现场进行巡视,发现问题及时进行处理,确保工程质量。

(2)对施工进度进行监督,及时处理施工中的问题,确保工程按时完成。

(3)对设备安装和施工现场进行监督,确保施工质量符合标准。

(4)对施工现场及设备的安全进行监督和检查,确保施工安全。

3.施工后的监理工作(1)对工程施工完成情况进行验收,确保工程质量符合标准。

(2)对设备进行试运行,确认设备的操作性能和运行安全符合要求。

(3)整理工程资料,编制监理报告,并向建设单位提交。

四、监理标准1.设备安装标准:设备安装应符合设计图纸的要求,设备的位置、高度、水平度应符合相关要求;设备的接口、管道连接应符合技术标准。

2.施工质量标准:施工严格按照设计图纸进行,工程施工质量符合国家标准,设备的专业施工验收合格。

3.验收标准:工程竣工验收合格,设备试运行无问题,设备正常运行一段时间后无故障。

五、监理成果及防范措施监理成果:监理工作的成果是监理报告,该报告是监理人员对工程的整个过程进行监督、检查、验收和评估的结果。

污水泵站监理实施细则

污水泵站监理实施细则

污水泵站监理实施细则污水泵站监理实施细则监理实施细则工程名称:XXX污水泵站(十标)编制:XXX审批:XXXXXX有限公司20XX年X月XX日目录第一章工程特点及单位工程的划分一、工程概况二、工程特点三、单位工程的划分第二章监理工作流程一、施工阶段监理流程二、原材料、成品、半成品监理流程三、控制点复核监理流程四、质量控制监理流程五、进度控制监理流程六、投资控制监理流程七、安全、文明施工监理流程第三章监理工作的方法及措施一、施工阶段的质量控制措施二、施工阶段的进度控制措施三、施工阶段的投资控制措施四、安全和文明施工的监理措施第四章监理工作的控制要点及目标值一、施工准备工作的监理控制要点二、施工阶段的监理控制要点三、竣工验收阶段的监理控制要点四、目标值第一章工程概况一、工程概况泵站周边环境该泵站结构外墙线距离南侧津蓟高速路隔离栅距离为21m(隔离栅距离路基坡脚3m),高速公路路面高程8.78~9.08m。

距离北侧景观河堤坝上口线距离为11.2m,景观河道现状底高程为-1.50m,常水位为0.300m,高水位为1.200m,现状河道水位为-0.300m。

泵站施工对规划支路十四无影响。

主要工程数量挖土方:1879m3,水泥搅拌桩:3240m,大口井:48m,工字钢(I40b):3840m,钢管桩(Φ600):80m。

第二章监理工作流程一、施工阶段监理流程二、原材料、成品、半成品监理流程三、控制点复核监理流程四、质量控制监理流程五、进度控制监理流程六、投资控制监理流程七、安全、文明施工监理流程第三章监理工作的方法及措施施工阶段的'监理应围绕三控制(质量、进度、投资)、一管理(合同管理)、一协调(组织协调)及安全文明施工,使用各种监理手段进行全方位、全阶段、全过程的监理,使工程建设始终受控于监理的监督之下,具体措施如下:一、施工阶段的质量控制措施(一)、质量控制原则工程质量是整个建设监理工作的核心,与进度控制、投资控制,相互制约。

泵站工程监理细则

泵站工程监理细则

本word文档可编辑修改**************************************建设项目泵站监理实施细则编制人:总监理工程师:日期:*******************二○一四年一月提水泵站工程监理细则一、工程内容(一)泵站及管道安装工程(二)机耕路工程(三)拦河坝工程(四)机电设备安装工程二、编制依据及引用规范、标准1、建设部、国家计委建监[1995]737号《工程建设监理规范》;2、监理合同;3、施工图设计及有关文件;4、《监理规划》;5、《给水排水管道施工及验收规范》(GB50268—97);6、《给水排水构筑物施工及验收规范》(GBJ41—90);7、《混凝土结构工程施工质量验收规范》(GB50203—2002);8、《砌体工程施工质量验收规范》(GB50203—2002);9、《建筑地面工程施工质量验收规范》(GB50209—2002);10、《建筑装饰(装修)工程质量验收规范》(GB50210—2001);11、《建筑工程质量验收统一标准》(GB50300—2001);12、《预制混凝土构件质量检验评定标准》;13、《建筑地基基础工程施工质量验收规范》(GB50202—2002);14、《屋面工程质量验收规范》(GB50207—2002)。

三、泵站质量监理(一)质量监理工作流程,见图1。

填写开工申请单承包人审查开工申请单监理工程师不同意审查结果同意打桩及基础开挖(含排水降水) 基础工程承包人不合格材质外观检查与检测专业监理工程师合格钢筋、模板安装,混凝土、主体工程砖石、预制构件白勺施工承包人管道施工、设备安装承包人不合格外观检查与检测专业监理工程师满水试验特殊工程监理、承包人合格不合格基坑(沟槽)回填填土工程承包人填写中间交工证书承包人签认中间交工证书监理工程师·施工组织设计·施工工艺流程·质量检验标准、方法·施工进度计划·场地及材料准备·试验资料·施工安全措施·特殊情况处理方案对基坑开挖尺寸、垫层、基础支撑等按照监理要求检测按要求抽检或旁站·模板、钢筋、混凝土浇筑处理构筑物、管道预埋件设备基础及预埋件安装·主要材质·试验资料齐全·满水试验要求旁站,施工方做女子试验记录·监理人员签署评语·监理双方共同选择取样点对密实度抽检·监理人员签署评语图1给排水构筑物质量监理工作流程本word文档可编辑修改(二)基坑工程质量监理a、基坑:(a):施工排水。

污水泵站工程监理细则安全监理细则范本模板

污水泵站工程监理细则安全监理细则范本模板

污水提升泵站工程监理实施细则编制:审批:日期:工程监理咨询有限公司目录1.编制(监理工作)依据2.质量控制实施细则2.3 分部分项工程施工质量监控要点2.3.1管道工程2.3.2泵站工程3.进度控制实施细则4.投资控制实施细则1. 编制(监理工作)依据1.1《本工程工监理规划》1.2工程项目的设计图纸、地质勘察报告《市政道路施工图设计文件汇编》;《地质勘察报告》。

1.3 与本工程项目相关的施工规程、规范和标准《市政道路工程质量检验评定标准》(CJJ1--90);《市政排水管渠工程质量检验评定标准》(CJJ3--90);《混凝土强度检验评定标准》(GBJ107—87);《水泥混凝土路面施工及验收规范》(GBJ97--87);《城市道路路基工程施工及验收规范》(CJJ44--91);《给水排水管道工程施工及验收规范》(GB50268--97);《砌体工程施工及验收规范》(GB50203—98);《地基与基础工程施工及验收规范》(GBJ202—83);《土方与爆破工程施工及验收规范》(GBJ201—83);《市政工程质量等级评定规定》(建设部建城[1992]68号)1.4本公司的《质量手册》、《程序文件》《质量手册》(本公司企业标准 SJ/QM-2000 第一版)《施工监理细则编制指导书》(本公司企业标准 SJ/WI05—03—2000 )《市政工程监理项目过程控制程序》(本公司标准SJ/QP09-1-2000)2.质量控制实施细则2.1审查施工组织设计和施工方案施工组织设计:要求施工项目经理部于正式开工前,编制工程施工组织设计(方案)。

内容包括工程概况、工程造价、工程特点、工程要求、施工部署、质量要求、主要技术措施、施工平面布置图、进度计划安排及各种工、料、机械计划表、质量目标设计、施工技术方案、保证质量及文明施工和安全施工的技术措施、环保措施等,经过施工主管上级批准后填写施工组织设计(方案)报审表呈报我方审批。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
21
混凝土及钢筋混凝土排水管
GB/T11836-1999
22
泵站技术规范
SD204-86
23
自动化仪表安装工程质量检验评定标准
GBJ131-90
24
工业设备、管道防腐工程施工及验收规范
HGJ229-91
25
起重设备安装工程施工及验收规范
GB50278-1998
26
电气安装工程高压电器施工及验收规范
GBJ147-90
14
宁波市排水工程通用图
15
电气安装工程电气照明装置施工及验收规范
GB50259-96
16
建筑工程施工现场供用电安全规程
GBJ141-90
17
市政排水管渠工程质量检验评定标准
CJJ3-90
18
市政工程强制性条文
19
建筑施工安全检查标准
JGJ59-99
20
现场设备、工业管道焊接工程施工及验收规范
GB50236-98
本工程招投标文件
国家相关法律、规范
第二章:工程概况
本工程位于宁波市镇海高教园区,业主方是宁波镇海高教园区开发建设投资有限公司,设计单位是宁波市城建设计研究院,施工方是镇海区市政工程公司,监理方是宁波高专建设监理有限公司;工程由泵站、进水闸门井、消力井、附属用房等组成,包括土建、给排水、电气、安装等,工程总造价约600万。
第一章:总则
1.1.适用范围:镇海高教园区4号路污水泵站工程
1.2.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。
1.3.编制依据:
镇海高教园区4号路污水泵站工程施工图设计
宁波北高教园区基础设施工程(Ⅱ)监理规划
本工程监理合同
本工程施工合同
GB50202-2002
02
混凝土结构工程施工质量验收规范
GB50204-2002
03
给排水管道施工及验收规范
GB50268-97
04
砌体工程施工质量验收规范
GB50203-2002
本工程适用规范、标准、通用图表1续
05
混凝土结构施工图-平面整体表示方法制图规则和构造详图
03G101-1
06
顶管施工技术
计划工期:2004年5月18日开工,2004年10月4日完工,共140日历天。
工程的质量目标:一次性验收合格
第三章:监理范围
3.1.工程范围:包括设计文件内土建、电气、安装、给排水等工程;
3.2.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。
第四章:监理依据及本工程适用标准规范
合格
安管
合格
接口
合格
检查井
合格
闭水
合格
回填
合格
顶管
合格
泵房及附房工程
钢筋工程
优良
模板工程
合格
混凝土工程
优良
砌体工程
合格
装饰
合格
其它
合格
电气
电线
合格
普通灯具
合格
庭灯
合格
开关插座
合格
接地
合格
安装
变压器
合格
柴油发电机组
合格
污水泵
合格
起重设备
合格
其它
合格
5.2.质量控制计划
5.2.1.人员控制计划
决定工程质量的最重要的因素是直接参与工程建设的决策者、组织者、指挥者、操作者,无论材料、机械设备、方法工艺和环境都或多或少的受人的支配或影响,因此,一个工程参与人员素质直接决定了工程质量的好坏。本工程的监理过程中,首先控制好参与工程的人。
第一章:总 则…………………………………………………..02
第二章:工程概况……………………………………………….02
第三章:监理范围……………………………………………….03
第四章:监理依据及本工程适用标准及规范………………….03
第五章:施工质量控制………………………………………….04
5.1.监理质量目标……………………………………………….04
27
电气安装工程低压电器施工及验收规范
GB50254-96
第五章:施工质量控制
5.1.监理质量目标:确保单位、部位工程质量一次验收合格。工序质量监理控制目标如表2:表2
单位工程
工序
控制目标
备注
沉井工程
钢筋工程
优良
混凝土工程
优良
模板工程
合格
基坑
合格
垫层
合格
粉刷
合格
其它
合格
表2续
给排水工程
沟槽
合格
平基管座
4.1.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施工图纸、地质资料、工程变更联系单等相关设计文件;公司的质量体系文件及其他相关法律、法规、规范、标准。
4.2. 本工程适用规范、标准、通用图如表1:
本工程适用规范、标准、通用图表1
序号
名称

5.7.设备安装工程控制要点…………………………………….28
第六章;进度控制……………………………………………….31
第七章:投资控制……………………………………………….32
第八章;信息管理……………………………………………….33
第九章:安全控制……………………………………………….34
第十章:监理工作管理制度…………………………………….35
泵站主体为一钢筋混凝土沉井,内径为13m,沉井地板底部标高为-7.2m,沉井顶面标高为3.65m,井壁高度为10.85m,厚度50cm,刃脚高度为2.5m;与泵站配套的有泵房--单层框架152 m2,附房--单层砖混131 m2,和相应的围墙、大门,以及钢筋混凝土闸门井、消力井各一座,同时通过相应的管线连接。
07
冷轧带肋钢筋
08
建设工程施工现场供用电安全规程
GB50194-93
09
建筑施工安全检查标准
JGJ59-99
10
工程测量规范
GB50026-93
11
建筑安装工程质量检验评定统一标准
GBJ300-88
12
建筑工程质量检验评定标准
GBJ301-88
13
建筑电气安装工程质量检验评定标准
GBJ303-88
工程位于宁波市镇海高教园区4号路K0+290西侧,占地面积1100m2,本工程建筑结构安全等级为二级,地基基础设计等级为2级,抗震设防类别(小型)2类建筑,场地类别为 级,地震设防烈度为7度,抗震等级为三级,地下工程的防水等级为三级,工程合理使用年限为50年。
泵站内设有400WLB1400-12-75型水泵三台,二备一用,水泵工作自动控制,工程电源为10KV电缆引入,设计安装一台BS9-200KVA全封闭电力变压器,低压开关柜为GGD2型配电柜,另配置一台200KVA风冷式柴油发电机组,以备停电使用,同时配备电气控制电路和电器设备等。
5.2.质量控制计划……………………………………………….05
5.3.排水工程质量控制要点..………………………………….12
5.4.沉井工程质量控制要点…………………………………….15
5.5.泵房及附房工程控制要点………………………………….18
5.6.电气工程控制要点..……………………………………….23
