泵站主体监理实施细则
泵站主体监理实施细则

徐州市三环西路高架快速路工程监理实施细则(泵站主体)内容提纲:专业工程特点监理工作流程监理工作控制目的及控制要点监理工作办法及方法项目监理机构(章):专业监理工程师:总监理工程师:日期:1、工程概况三环西路高架快速路工程排水泵站重要设立在南岗地道和二环地道内,重要作用于上述两个地道范畴雨水排除。
泵站设计雨水排水流量为 1500m3/h。
排水泵站工程涉及泵站主体工程及进、出水管道工程,工程内容重要为:泵房一座,主体为整体式钢筋混凝土构造(涉及有关设备重要有 45KW 潜污泵 4 台和 7.5KW 潜污泵 1 台、粉碎型格栅除污机 1 台、进水闸井、集水池、压力出水池);泵站管理用房一座,位于泵站主体上方(涉及值班室、卫生间、休息室、控制室、高压变配电房、低压变配电房);进水管已考虑在顶管管道施工内容中,出水管:4-DN3000mm 钢管出水管(长度为 4x25m)。
泵站主体采用 800mm 厚底板为基础,上部为钢筋混凝土框架构造,构造安全等级为二级,构造设计使用年限为 50 年。
2、建立控制目的及核心控制点工程质量符合设计及规范规定,安全文明施工符合规定,进度目的达成合同规定。
2.1基础工程质量监理2.2主体工程质量监理2.3填土工程质量监理2.3门窗工程质量监理2.4装饰工程质量监理2.5屋面工程质量监理2.7 砌体工程质量监理3、监理办法与方法3.1基础工程质量监理:基础定位质量监理工作要点:监理工程师应规定施工方按照设计规定进行定位测量,监理工程师选择检测位置,施工方复测,监理旁站。
基础定位质量监理汇总表,见表 13.1.1基坑:基坑尺寸。
监理工程师应规定施工方确保基坑尺寸,为构筑物施工发明方便条件,确保工程质量和施工安全。
施工方不得超挖、扰动地基。
超挖时,监理工程师应规定施工方采用原土回填压实;本地基含水量较大时,可回填卵石、碎石或级配砂石。
地基开挖后,应立刻规定建设单位、设计单位监理单位现场检查,当确认符合设计规定,并签字承认后,方可进行混凝土浇筑。
泵站工程监理实施细则样本

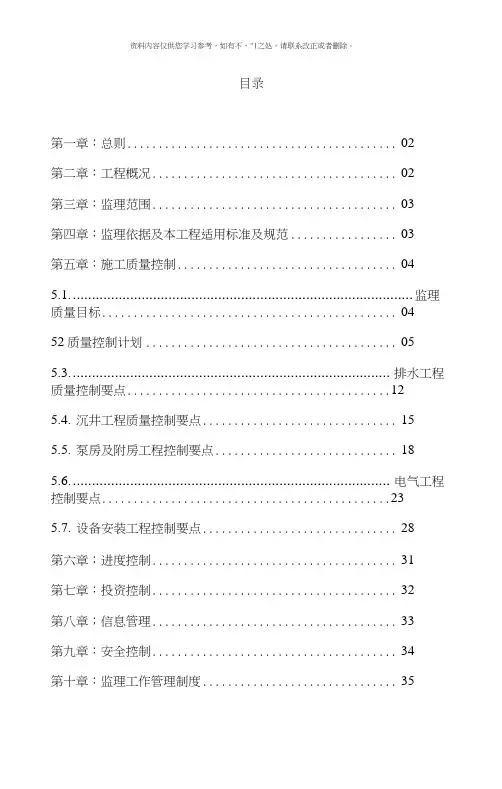

目录第一章:总则 (02)第二章:工程概况 (02)第三章:监理范围 (03)第四章:监理依据及本工程适用标准及规范 (03)第五章:施工质量控制 (04)5.1.......................................................................................... 监理质量目标.. (04)52质量控制计划 (05)5.3.................................................................................... 排水工程质量控制要点 (12)5.4.沉井工程质量控制要点 (15)5.5.泵房及附房工程控制要点 (18)5.6.................................................................................... 电气工程控制要点. (23)5.7.设备安装工程控制要点 (28)第六章;进度控制 (31)第七章:投资控制 (32)第八章;信息管理 (33)第九章:安全控制 (34)第十章:监理工作管理制度 (35)第一童:总则1.1•适用范围:牡丹江市光伏园区桦林泵站工程12编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化.标准化、规范化.程序化,特编制本细则。
13编制依据:牡丹江市光伏园区桦林泵站工程施工图设计监理规划本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二童:工程概况本工程位于牡丹江市光伏园区,业主方是牡丹江龙盛投资有限公司,设计单位是牡丹江市民用建筑勘察设计院,施工方是牡丹江自来水公司第二分公司,监理方杲牡丹江市振兴工程建设监理有限责任公司;工程由泵站、大池为工业用水、小池为生活用水,包括附属用房等组成,包括土建.给排水、电气、安装等,工程总造价约万。
泵站工程监理细则

提水泵站工程监理细则一、工程内容(一)泵站及管道安装工程(二)机耕路工程(三)拦河坝工程(四)机电设备安装工程二、编制依据及引用规范、标准1、建设部、国家计委建监[1995]737号《工程建设监理规范》;2、监理合同;3、施工图设计及有关文件;4、《监理规划》;5、《给水排水管道施工及验收规范》(GB50268-97);6、《给水排水构筑物施工及验收规范》(GBJ41—90);7、《混凝土结构工程施工质量验收规范》(GB50203—2002);8、《砌体工程施工质量验收规范》(GB50203—2002);9、《建筑地面工程施工质量验收规范》(GB50209—2002);10、《建筑装饰(装修)工程质量验收规范》(GB50210—2001);11、《建筑工程质量验收统一标准》(GB50300—2001);12、《预制混凝土构件质量检验评定标准》;13、《建筑地基基础工程施工质量验收规范》(GB50202—2002);14、《屋面工程质量验收规范》(GB50207-2002)。
三、泵站质量监理(一)质量监理工作流程,见图1。
(二)基坑工程质量监理a、基坑:(a):施工排水.基坑遇有地下水时,监理工程师应要求承包人先降低地下水位,再进行开挖,使基础建筑在干燥稳定的原土之上,以保证坑底的地基承载能力。
a)明排水。
集水井处于不良土壤层时,监理工程师要求承包人采取过滤和封闭措施。
当没有排水设施时,要求承包人做好排水情况记录。
承包人应保持排水沟与进水的疏通和必要的存水深度,以维持水泵的正常工作.b)井点降水。
施工时监理工程师要求承包人将地下水位降至坑底以下不小于0.5m(对软土地基的水位降低深度宜适当加大),以保证在无水状态下进行开挖。
同时承包人在基坑开挖前应等距离沉入一定数量的滤水管或管井于地下水储水层中,以总管与抽水设备连接。
井壁管长度偏差不超过±100mm;井点管安装高程的偏差不超过±100mm。
泵站工程监理实施细则

监理实施细则编制:审批:上海智达工程顾问有限公司目录第一章:总则 (02)第二章:工程概况 (02)第三章:监理范围 (03)第四章:监理依据及本工程适用标准及规范 (03)第五章:施工质量控制 (04)5.1.监理质量目标 (04)5.2.质量控制计划 (05)5.3.排水工程质量控制要点 (12)5.4.泵房及附房工程控制要点 (18)5.5.电气工程控制要点 (23)5.6.设备安装工程控制要点 (28)第六章;进度控制 (31)第七章:投资控制 (32)第八章;信息管理 (33)第九章:安全控制 (34)第十章:监理工作管理制度 (35)第一章:总则1.1.适用范围:泵站1.2.编制目的:为了确保工程质量,提高监理服务水平,促进监理工作科学化、公正化、标准化、规范化、程序化,特编制本细则。
1.3.编制依据:青浦新城青西3#污水泵站工程施工图设计青浦新城青西3#污水泵站工程监理规划本工程监理合同本工程施工合同本工程招投标文件国家相关法律、规范第二章:工程概况2.1.工程名称:青浦新城青西3#污水泵站工程2.2.建设地点:上海市青浦区2.3.工程规模:青浦新城青西3#污水泵站工程,管理用房建筑物面积:92.42m2,泵站尺寸18.72m*9*11.15,绿化面积:468.5;围墙长度:128m,及部分附属构筑物。
2.4.建设单位:上海市青浦新城发展有限公司第三章:监理范围3.1.工程范围:包括设计文件内土建、电气、安装、给排水等工程;3.2.工作范围:施工全过程的监理,包括质量、进度、投资、安全控制,信息、合同管理和组织协调。
第四章:监理依据及本工程适用标准规范4.1.本工程监理依据主要:工程建设监理合同、施工合同、监理规划;建设单位提供的施工图纸、地质资料、工程变更联系单等相关设计文件;公司的质量体系文件及其他相关法律、法规、规范、标准。
4.2. 本工程适用规范、标准、通用图如表1:本工程适用规范、标准、通用图表1本工程适用规范、标准、通用图表1续第五章:施工质量控制5.1.监理质量目标:确保单位、部位工程质量一次验收合格。
雨水泵站监理细则

雨水泵站监理细则关键信息项:1、监理工作范围2、监理工作内容3、监理工作目标4、监理工作依据5、项目监理机构的组织形式6、项目监理机构的人员配备计划7、监理工作程序8、监理工作方法及措施9、监理工作制度11 监理工作范围本雨水泵站工程的施工全过程监理,包括但不限于泵站主体结构、设备安装、电气系统、排水管道等工程。
111 具体涵盖工程的施工准备阶段、施工阶段、竣工验收阶段及保修阶段的监理服务。
12 监理工作内容审查施工单位提交的施工组织设计、施工技术方案和施工进度计划,并提出审查意见。
审查工程开工报告,检查施工单位的各项施工准备工作。
监督施工单位严格按照工程设计图纸、施工规范和标准进行施工。
检查工程使用的原材料、构配件和设备的质量,对不合格的材料、构配件和设备有权要求施工单位停止使用。
督促施工单位建立健全质量保证体系,加强施工过程中的质量控制。
对隐蔽工程进行验收,对关键部位和关键工序进行旁站监理。
定期组织召开工程监理例会,协调解决施工过程中的有关问题。
审查施工单位提交的工程进度报表,核实工程进度,协助业主进行工程进度款的支付。
审查工程变更,提出监理意见。
协助业主组织工程竣工验收,审查施工单位提交的竣工验收资料。
参与工程质量事故的调查和处理,监督事故处理方案的执行。
121 负责工程保修期内的监理工作,督促施工单位履行保修义务。
13 监理工作目标质量目标:确保雨水泵站工程符合国家现行工程施工质量验收规范和标准,达到合格工程标准。
进度目标:按照施工合同约定的工期,督促施工单位按时完成工程施工任务。
投资目标:严格控制工程投资,确保工程投资不超过批准的概算。
131 安全目标:杜绝重大安全事故,确保施工过程中的安全生产。
14 监理工作依据国家和地方有关工程建设的法律、法规、规章和规范性文件。
工程建设标准强制性条文。
工程建设监理规范。
经批准的工程设计文件、施工图纸及技术说明。
工程施工合同、监理合同及其他相关合同文件。
泵站监理细则

B13扬中市2011年小型农田水利重点县建设项目工程监理实施细则(泵站)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期: 2011年12月1日扬中市2011年小型农田水利重点县建设项目工程(泵站)监理实施细则一、工程概况扬中市2011年度小型农田水利重点县建设项目涉及油坊镇、八桥镇、西来桥镇的三个片区,总受益面积26.22km2,其中耕地面积1.03万亩。
油坊镇项目片区:涉及油坊村,主要建设泵站①水源工程:新建固定提水灌溉泵站20座;②排涝工程更新改造:加固圩堤2.18km,新建沿江排涝泵站1座,翻建沿港排涝泵站5座;八桥镇项目片区:涉及八桥村、幸福村、利民村,主要建设泵站①水源工程:新建固定提水灌溉泵站37座;②排涝工程更新改造:翻建沿江排涝泵站5座,新建沿港排涝泵站3座,翻建7座;西来桥镇项目片区:涉及西来村、北胜村,主要建设内容①水源工程:新建固定提水灌溉泵站11座;②排涝工程更新改造:翻建沿江排涝泵站3座、改造1座,新建沿港排涝泵站3座、翻建3座为实现本工程控制目标,特制订此实施细则。
二、监理组织机构项目总监席文忠总监代表三、监理依据1、施工合同、监理合同;2、施工图及相关设计、变更文件;3、经各方确认的会议纪要和其他书面记录、函件、传真、数据电文等;4、有关技术规范、标准、图集(不限于):(1)《水利工程建设项目施工监理规范》(SL288-2003);(2)《江苏省水利工程施工质量检验评定标准》;(3)《小型农田水利工程验收管理手册》;(4)《水利水电工程施工质量检验与评定规程》(SL176-2007);经各方确认的会议纪要和其它书面记录、函件、传真、数据电文等。
5、国家及行政主管部门颁布的法律法规。
四、监理工作内容1、施工准备阶段(1)组织健全、建立现场监理机构进驻现场;(2)协助业主召开图纸会审和质监、安监交底会议并完善相关备案手续;(3)协助业主向承包商做好水准点、平面控制点交桩工作;(4)审查承包商的施工组织设计,并提出审查意见;(5)审查承包商开工前各项准备工作的进展情况;(6)协助业主组织召开第一次工地会议,批准开工申请。
泵站工程监理实施细则.doc

泵站工程监理实施细则.doc泵站工程监理实施细则一.前言1.1 目的本文档旨在规范泵站工程监理的实施细则,确保工程质量和安全。
1.2 适用范围本细则适用于所有泵站工程监理过程中的监理人员和相关工作人员。
二.工程监理范围及目标2.1 工程监理范围2.1.1 泵站施工单位的工程过程监督;2.1.2 工程质量控制;2.1.3 工程进度控制;2.1.4 工程安全监督。
2.2 工程监理目标2.2.1 确保泵站工程施工符合相关法律法规要求;2.2.2 确保施工单位按照设计要求进行施工;2.2.3 确保泵站工程按照规定质量、进度和安全要求完成。
三.工程监理流程3.1 前期准备3.1.1 查看各方合同与协议;3.1.2 确认项目文件和设计图纸;3.1.3 制定监理计划和相关表格。
3.2 施工监理3.2.1 施工单位的资质审查;3.2.2 施工方案的审核和记录;3.2.3 现场施工监督和记录;3.2.4 施工质量的检查和评估。
3.3 进度监理3.3.1 施工进度的记录和跟踪;3.3.2 掌控工程进度的变化;3.3.3 延期工期的审核和处理。
3.4 安全监理3.4.1 安全施工方案的审核和记录;3.4.2 监督现场安全措施的实施;3.4.3 安全事故的处理和报告。
四.工程监理报告4.1 施工进展报告4.1.1 按照监理计划进行每周或每月施工进展报告;4.1.2 描述工程进度和目前遇到的问题;4.1.3 提出解决建议。
4.2 质量检查报告4.2.1 根据施工图纸和质量验收标准进行质量检查;4.2.2 记录检查结果和发现的问题;4.2.3 提出整改意见和建议。
五.附件本文档无附件。
六.法律名词及注释无泵站工程监理实施规定一.前言1.1 目的本文档的目的是为泵站工程监理提供一个详细的实施规定,以确保工程质量和安全。
1.2 适用范围本规定适用于所有涉及泵站工程监理的监理人员和相关工作人员。
二.工程监理范围及目标2.1 工程监理范围2.1.1 泵站施工单位的工程过程监督;2.1.2 工程质量控制;2.1.3 工程进度控制;2.1.4 工程安全监督。
泵站工程监理实施细则

泵站工程监理实施细则4.1.监理依据:本工程监理合同、施工合同、招投标文件以及国家相关法律和规范。
4.2.本工程适用标准规范:本工程适用的标准规范包括但不限于《建筑工程质量验收规范》、《建筑工程施工质量验收规范》、《建筑工程施工质量管理规范》等相关标准规范。
第五章:施工质量控制5.1.监理质量目标:确保工程质量符合国家相关法律和规范的要求,达到设计要求和合同要求。
5.2.质量控制计划:监理质量控制计划包括但不限于对土建、电气、安装、给排水等工程的质量控制要求和控制措施,以及对施工过程中可能出现的问题和风险的预测和控制措施。
5.3.排水工程质量控制要点:排水工程质量控制要点包括但不限于对污水泵站、污水管道、排水管道等工程的质量控制要求和控制措施,确保排水系统的安全和稳定运行。
5.4.泵房及附房工程控制要点:泵房及附房工程控制要点包括但不限于对泵房、管理用房等建筑物的质量控制要求和控制措施,确保建筑物的安全和稳定。
5.5.电气工程控制要点:电气工程控制要点包括但不限于对电气设备、电气线路等工程的质量控制要求和控制措施,确保电气系统的安全和稳定运行。
5.6.设备安装工程控制要点:设备安装工程控制要点包括但不限于对设备的质量控制要求和控制措施,确保设备的安全和稳定运行。
第六章:进度控制6.1.监理进度目标:确保工程按照合同规定的时间节点完成,保证工程质量和安全。
6.2.进度控制计划:监理进度控制计划包括但不限于对工程进度计划的审核和监督,以及对施工过程中可能出现的进度问题和风险的预测和控制措施。
第七章:投资控制7.1.监理投资目标:确保工程投资控制在合同规定的范围内,保证工程质量和安全。
7.2.投资控制计划:监理投资控制计划包括但不限于对工程投资计划的审核和监督,以及对施工过程中可能出现的投资问题和风险的预测和控制措施。
第八章:信息管理8.1.监理信息目标:确保工程信息的真实性、准确性、及时性和完整性,保证工程质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
. . .市三环西路高架快速路工程监理实施细则(泵站主体)容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:1、工程概况三环西路高架快速路工程排水泵站主要设置在南岗地道和二环地道,主要作用于上述两个地道围雨水排除。
泵站设计雨水排水流量为1500m3/h。
排水泵站工程包括泵站主体工程及进、出水管道工程,工程容主要为:泵房一座,主体为整体式钢筋混凝土结构(包括相关设备主要有45KW潜污泵4台和7.5KW潜污泵1台、粉碎型格栅除污机1台、进水闸井、集水池、压力出水池);泵站管理用房一座,位于泵站主体上(包括值班室、卫生间、休息室、控制室、高压变配电房、低压变配电房);进水管已考虑在顶管管道施工容中,出水管:4-DN3000mm钢管出水管(长度为4x25m)。
泵站主体采用800mm厚底板为基础,上部为钢筋混凝土框架结构,结构安全等级为二级,结构设计使用年限为50年。
2、建立控制目标及关键控制点工程质量符合设计及规要求,安全文明施工符合要求,进度目标达到合同要求。
2.1基础工程质量监理2.2主体工程质量监理2.3填土工程质量监理2.3门窗工程质量监理2.4装饰工程质量监理2.5屋面工程质量监理2.7砌体工程质量监理3、监理法与措施3.1 基础工程质量监理:基础定位质量监理工作要点:监理工程师应要求施工按照设计要求进行定位测量,监理工程师选择检测位置,施工复测,监理旁站。
基础定位质量监理汇总表,见表13.1.1 基坑:基坑尺寸。
监理工程师应要求施工保证基坑尺寸,为构筑物施工创造便条件,保证工程质量和施工安全。
施工不得超挖、扰动地基。
超挖时,监理工程师应要求施工采用原土回填压实;当地基含水量较大时,可回填卵、碎或级配砂。
地基开挖后,应立即要求建设单位、设计单位监理单位现场检验,当确认符合设计要求,并签字认可后,可进行混凝土浇筑。
3.1.2 基坑质量监理,见表2。
3.1.3 基础、垫层监理工程师要求施工保证砼基础质量达到合同的要求,不得有子外露、脱皮、裂缝等现象。
基础垫层质量监理工作汇总表,见表3。
3.1.4回填土土质应符合设计要求,填土中不的含有淤泥、植物根茎等3. 1. 5建筑物墙后回填土须用小型压实机具夯实。
3.2 主体工程质量监理:3.2.1钢筋安装:对进场的钢材需审核质保资料,认真核查级别和规格,并按规定见证取样送检,质量符合要求后可使用。
监理工程师要求施工必须做到钢筋表面应洁净,不得有锈皮、油渍、油漆等污垢;钢筋必须平直,调正后表面伤痕及锈蚀不应使钢筋截面面积减少,钢筋弯曲成形后,表面不得有裂纹,鳞落或断裂现象。
绑扎或焊接成的网片或骨架必须稳定牢固。
在安装浇筑砼时不得松动或变形,钢筋按设计图所示位置准确就位于模板,并应定位牢固,避免在浇筑混凝土过程中发生位移,在钢筋所有交叉点均应捆扎或点焊,所配置钢筋的级别、钢种、根数、直径等必须符合设计要求。
钢筋保护层应使用垫块控制,钢筋骨架绑扎成形后,施工单位应对其进行全面检查,并报监理工程师验收合格后才能封模。
(钢筋安装质量监理汇总表,见表4)本工程柱钢筋锚入下部结构长度不小于40d,且必须采用套管机械连接或电渣压力焊焊接;框架主梁钢筋采用焊接或机械连接,钢筋直径<22mm时可采用绑扎接头;次梁、楼板采用绑扎接头,钢筋直径>22mm时采用焊接连接;主筋的混凝土保护层厚度(mm):底板为50mm,池壁为外侧50mm、侧35mm;柱与土接触侧为50mm,其余35mm;梁、板均为35mm。
3.2.2 模板:•• •监理工程师应从审核施工组织设计的模板工程开始,即根据主体工程的结构体系、荷载大小、合同工期及模板的转等情况,综合考虑施工所选择的模板和支撑系统是否合理,提出审核意见。
对模板及支撑系统应掌握下述原则:a、保证工程结构和构件各部分形状尺寸和相互位置的正确性;b、具有足够的承载能力、刚度和稳定性,能可靠地承受新浇筑砼的自重和侧压力,以及在施工过程中所产生的荷载;c、构造简单,装拆便,并便于钢筋的绑扎、安装和砼的浇筑、养护等要求;d、模板的接缝不漏浆。
监理工程师要监督施工向工人进行技术交底,并把有关质量标准,交待给工人,以便于他们自检与互检。
如有必要,监理工程师可以参加交底会,适时地给予指导。
关于模板工程质量验收,应按《建筑工程质量检验评定标准》(GBJ301--88)有关容(表5)进行。
施工过程中,监理工程师还应对下述问题给予关注:a、为防止柱炸模,造成断面尺寸鼓出、漏浆、砼不密实或蜂窝麻面,柱模卡箍间距应适当,不得松扣;b、为防止柱身偏位或扭曲,在支柱模前,应先在底部弹出中线,将柱子位置兜中找中;校正钢筋位置;在柱底部焊外包框;柱子的支撑应牢固。
施工可以根据砼强度增长情况和规要求,决定侧模的拆除。
对于底模,施工应征得监理工程师同意后,可拆除,以防止施工为加速模板转,过早拆除底模,造成质量事故。
模板工程质量监理汇总表,见表5模板工程质量监理汇总表表53.2.3 现浇砼:a.监理工程师要求施工做到结构不得有洞、露筋、缝隙夹渣现象,砼表面平整洁净。
砼标号必须符合设计要求,施工在施工中应按规要求做抗压或抗渗试块,监理工程师旁站监理整个砼浇筑与取样过程。
b. 对泵送混凝土,所用砂、、水泥、外加剂、质量及配合比等由泵送厂家负责提供相应质保资料给总承包报监理审查,施工时应按规要求见证抽取混凝土抗压、抗渗试块。
c.在混凝土浇筑过程中,应始终注意其坍落度,与原定坍落度不符时应查明原因予以纠正。
d.混凝土浇筑,自高处倾落时,为防止混凝土离析,应按倾落高度不宜超过2米。
e.混凝土应按一定厚度、顺序、向分层浇筑,用插入式或附着式震捣器时,每层厚度不应大于30cm;应加强震捣,防止角部位漏浆。
f.拆模后如发生蜂窝麻面、空洞露筋等缺陷,施工单位单位不得擅自处理,必须提交处理措施,经监理检查并认可后,可进行修补。
g.对需回填的结构(如岸墙),其外形尺寸、外观状况、重要部位标高等,施工单位填报隐蔽工程验收单,报监理验收后可回填。
h.在正常气温和夏季,应在混凝土浇筑小时用湿麻袋、草帘或湿砂遮盖,并经常洒水养护。
浇水次数以混凝土面处于湿润状态为宜,但气温低于度时不得浇水养护。
现浇砼质量监理,见表6。
现浇砼质量监理汇总表表6注:H为墙的高度。
3.2.4脚手架工程3.2.4.1支撑脚手架必须牢固。
脚手架的搭设要符合安全技术有关规定。
3.2.4.2该工程一般采用满堂脚手架或双排脚手架,钢管脚手采用尺寸为48×3.5mm,连接件为铸钢扣件。
立杆间距为1000×1200mm,梁下面为500×600mm;纵横向均设置横杆,步距不超过1.6m;斜撑设置为钢管剪刀撑。
案中必须经验算符合要求后可使用。
3.2.4.3检查节点的连接可靠。
其中扣件的拧紧程度应控制在扭力距达到40-60N.;碗扣应盖扣牢固;8号钢丝十字交叉扎点应拧1.5-2圈后箍紧,不得有明显扭伤,且钢丝在扎点外露的长度应80mm。
3.2.4.4钢脚手架立杆垂直度应≤1/300,且应同时控制其最大垂直偏差值:当架高≤20m时,为不大于50mm;3.2.4.5纵向钢平杆件的水平偏差≤1/250,且全架长的水平偏差值不大于50mm。
3.2.4.6作业层铺板、安全防护措施等应符合规要求。
3.2.5 砖砌结构:监理工程师要求施工必须做到结构砌体砂浆密实饱满,砖筑平整,错缝不得有通缝;清水墙面保持洁净,刮缝深度应适宜,勾缝应密实深浅一致;横竖交接处应平整。
砖砌结构监理,见表7。
注:1.同一部位试块的抗压强度平均值不得低于设计标号;2.同一部位试块中,达到设计标号的试块组数不得低于总组数的85%;3.任意一组试块的最低值不得低于设计标号的85%;4.若同一组试块的最低值与其余较小数值相差20%以上时,则抗压强度按较大的试验结果计算。
3.3 填土工程质量监理:3.3.1 基坑回填:要求施工用同类土筑填,禁不均匀填筑材料混杂使用,每层回填厚度依不同情况按规要求确定。
回填时监理旁站,施工应采取措施防止地面水流入,并预留一定下沉高度(一般沉降量不超过填高度的3%)。
地下部分质量经监理工程师认可后,应要求施工及时进行回填。
不做满水试验的构筑物,在其墙的强度未达到设计强度之前,回填时其允填土高度应与设计单位协商确定。
填土经夯实后不得有翻浆现象,填土中不得含有淤泥、腐植土及有机质等。
填土应分层夯实,施工自检,监理旁站。
•• 填土表面应略高于地面,以利于清理、平整和排水。
•• •填土质量监理,见表8。
填土质量监理汇总表表83.4.门窗工程质量监理:门窗在使用中有时会发生门窗安装不牢固、或开启不灵活、或门窗扇坠落、或门窗框与墙体填缝不密实、其水密性、气密性达不到国标要求等质量缺陷,使其使用效果受到影响。
监理工程师的任务就是要监督施工从门窗的材质、制作到安装,格按照设计和施工规的要求进行操作,确保门窗安装质量优良。
3.5 屋面工程质量监理:••• 监理工程师对此分部工程的监理任务,就是要对屋面防水材料的选材、防水设计与施工,格把关,加强监督,确保屋面不渗不漏。
• 监理工程师要审查施工资质;审核防水施工案;检验进场的防水材料,检验合格,允材料进场。
3.5.1屋面找平层质量监理:找平层施工质量监理需注意以下面:3.5.1.1 基层表面应干净无杂质;3.5.1.2 分隔缝宽度及间距按设计或施工验收规;3.5.1.3 突出屋面部分及预留围等特殊部位应做成孤形,并有利于设防水材料及泄水通畅;3.5.1.4 水泥砂浆的养护,7d保持表面湿润。
找平层施工完毕,量测验收满足设计和施工验收规要求,由监理工程师在施工填写的报表上签认后,施工可进行下道工序的施工。
3.5.2 屋面保温(隔热)层质量监理:监理工程师对到场材料要检查质量证明文件是否与施工在施工申请单中所列的材料性能一致,是否符合设计要求。
并要求施工对保温材料进行复验,同一批材料至少抽验一次,监理工程师见证取样、送检。
••••保温(隔热)层施工质量监理需从下面几面着手:3.5.2.1 铺设的保温层的基层,应干燥、平整,清扫干净,并经检查验收合格;3.5.2.2 对松散粒状保温层应分段分层铺设,应控制其适度的密实性,每层铺设厚度不宜大于150mm,压实程度及厚度应根据设计和试验确定;3.5.2.3 用板块铺设的保温层,应使其密贴基层,缝隙贴紧,铺平垫稳;3.5.2.4 确定是否需要设置排气槽。
如设排气槽,应注意其设置位置、槽的尺寸及排气系统的连通处置;3.5.2.5 铺设完的保温层在防水层施工前应加以保护,防止雨淋,这对封闭式保温层尤其重要。
应选择晴好天气铺设。
•• 保温层的质量经监理工程师验收,签证认可后,施工才能进入下道工序的施工。
