毛石基础方案
(完整版)毛石基础方案

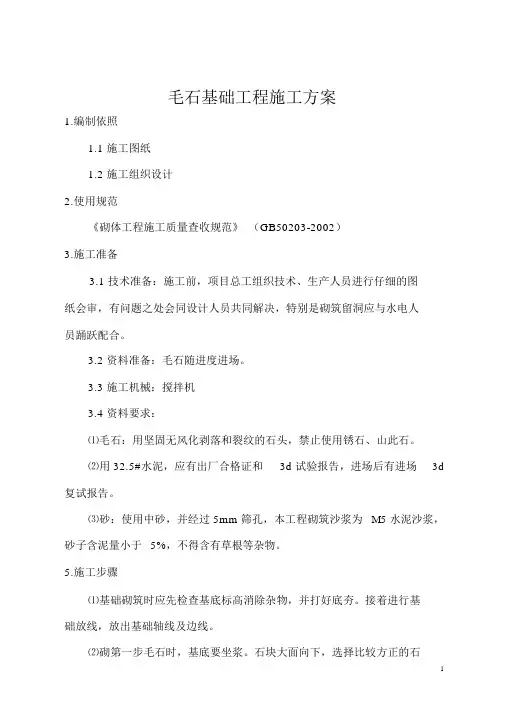

毛石基础工程施工方案1.编制依照1.1 施工图纸1.2 施工组织设计2.使用规范《砌体工程施工质量查收规范》(GB50203-2002)3.施工准备3.1 技术准备:施工前,项目总工组织技术、生产人员进行仔细的图纸会审,有问题之处会同设计人员共同解决,特别是砌筑留洞应与水电人员踊跃配合。
3.2 资料准备:毛石随进度进场。
3.3 施工机械:搅拌机3.4 资料要求:⑴毛石:用坚固无风化剥落和裂纹的石头,禁止使用锈石、山此石。
⑵用 32.5#水泥,应有出厂合格证和3d 试验报告,进场后有进场3d 复试报告。
⑶砂:使用中砂,并经过 5mm 筛孔,本工程砌筑沙浆为M5 水泥沙浆,砂子含泥量小于5%,不得含有草根等杂物。
5.施工步骤⑴基础砌筑时应先检查基底标高消除杂物,并打好底夯。
接着进行基础放线,放出基础轴线及边线。
⑵砌第一步毛石时,基底要坐浆。
石块大面向下,选择比较方正的石1块砌在各转角上,角石砌好后再砌里、外面的石块,最后砌填中间的腹石。
砌腹石时禁止先放小石块后灌浆的方法。
⑶接砌第二步以上毛石时,每步每隔 1m 应有一块拉结石,防备是牛槽。
每砌一块石块,应先铺好沙浆,沙浆不用铺满,铺到边,特别在角石及面石处,沙浆应离外边约 4—5cm,并铺的稍厚些,当石块往上砌时,恰巧压到要求厚度,并恰巧铺满整个灰缝,灰缝厚度宜为 20—30mm,沙浆应饱满。
⑷基础的最上一步,宜采纳较大的毛石砌筑。
基础的第一层及转角处,交接处和洞口处采纳较大平毛石砌筑。
在每单元楼梯间暖沟断开,石基础相应断开。
2?14 钢筋。
⑸毛石基础的转角及交接处应同时砌起。
如不可以同时砌筑又一定留槎时,应成斜槎。
⑹阶梯形基础上司阶梯的毛石起码压砌下级阶梯的1/2 ,相邻阶梯的毛石应互相错缝搭接。
⑺毛石基础每日可砌高度应不超出⑻地梁在暖沟进口及基础断开处加6.质量控制举措6.1 沙浆配制应严格按照配合比,保证配比正确,拌制时间应切合规定。
6.2 基础应双面挂线砌筑,大放脚两边收退要平均。
毛石基础施工方案

毛石基础施工方案(一)毛石基础1、施工准备(1)毛石坚实,无风化,脱落裂纹,表面无泥垢、水锈,施工前应清理干净。
(2)砂子:采用中砂,用筛孔5mm 筛过筛,不含杂质。
(3)水泥:用普通硅酸盐水泥PO32.5,有出厂合格证与试验单。
地槽拉线,抄平检查,地基土质检查合格。
2、流水段划分,工艺流程(1)流水段划分同土方开挖的划分。
(2)工艺流程:地基检查验收→放线→搅拌灰浆→砌毛石→质验3、施工方法:砌筑时,里外挂线,毛石上下错缝,里外搭砌,毛石第一皮要丁砌,座浆砌筑。
基础错台,上层毛石至少要压下层毛石三分之一。
灰缝不大于2 cm,每日砌筑高度不超过1.2m。
雨天施工,应防止雨水冲刷,下班收工时,应覆盖砌体表面。
基础砌完,经检查合格后,方可进行土的回填。
4、质量要求:基础组砌合理,灰浆饱满,粘结牢固,几何尺寸准确,表面平整、垂直。
(二)地梁施工时严格按设计及施工规范施工。
钢筋制作、绑扎要严格按规范进行;模板安装质量要符合标准,几何尺寸应准确。
浇筑时,要注意振捣密实,按有关规定执行,砼施工完后;要加强保温及养护工作。
模板工程要有足够强度、刚度和稳定性。
钢筋工程严格按设计要求和施工规范进行施工。
砼工程中振捣密实,不允许有蜂窝、麻面现象。
(三)土方回填,回填土的质量必须符合要求,回填时基础内、外侧同时回填,并进行房心回填,要求分层夯实,保证回填质量。
毛石路基施工方案

毛石路基施工方案
一、方案简介
毛石路基施工是道路建设中关键的一步,它直接影响着路面的平整度和承载力。
本方案旨在介绍毛石路基施工的步骤、要点以及施工注意事项,以确保施工质量和工程进度。
二、施工准备
1.物料准备:准备好符合规范要求的毛石、砂石、水泥等材料。
2.设备准备:确保具备必要的挖掘机械、压路机等施工设备。
3.人员准备:安排经验丰富的工人和监理人员参与施工,保证施工质
量。
三、施工步骤
1.清理基础:清除路基表面的杂物和污染物,确保路基整洁。
2.填筑砂石:在清理后的基础上填筑砂石,进行初步夯实。
3.铺设毛石:将毛石按照设计要求铺设在砂石上,并进行初步整平。
4.夯实毛石:使用振动锤或压路机对毛石进行夯实,保证路基的承载
力。
5.修整路基:对夯实后的毛石路基进行细致修整,确保路面平整。
四、施工注意事项
1.施工质量:严格按照设计要求施工,保证毛石路基的平整度和承载
力。
2.施工安全:做好施工现场的安全防护工作,避免发生意外事故。
3.环境保护:施工期间注意减少对周围环境的污染,合理利用资源。
五、总结
毛石路基施工是道路建设中不可或缺的一环,只有通过科学规范的施工过程,
才能保证道路的使用寿命和安全性。
希望本方案能够对毛石路基施工提供一定的参考和指导,确保工程质量和效率。
以上是关于毛石路基施工方案的简要介绍,希望对您有所帮助。
毛石基础的施工方案

毛石基础的施工方案一、工程概况与目标工程概况本工程位于XX市XX区,属于XX项目的一部分,基础设计为毛石基础。
工程旨在构建一个稳固、安全且美观的建筑物。
目标确保基础工程按照设计要求进行施工。
保证毛石基础的质量、耐久性和稳定性。
优化施工流程,确保施工进度和成本控制。
二、材料准备与检验材料准备毛石:选择坚固、无裂缝、规格符合要求的毛石。
砂浆:根据设计要求的配比制备。
其他辅助材料:如钢筋、砂、水泥等。
材料检验所有材料应符合国家相关标准和设计要求。
进场前进行抽样检测,确保质量合格。
三、基础定位与放线基础定位按照施工图纸进行基础定位,确保基础位置准确。
放线根据定位结果进行放线,为后续的毛石选择和铺设提供基准。
四、毛石选择与铺设毛石选择选择符合要求的毛石,确保其质量、规格和颜色符合要求。
铺设按照施工图纸进行毛石铺设。
确保毛石之间的缝隙均匀,保证整体美观。
五、砂浆制备与使用砂浆制备按照设计要求的配比制备砂浆,确保砂浆的强度和粘结性。
使用在毛石铺设过程中,使用砂浆进行粘结。
确保砂浆均匀、饱满,提高基础的整体性。
六、施工工艺与流程施工工艺基础定位与放线毛石选择与铺设砂浆制备与使用基础养护与保护流程施工准备基础定位与放线毛石铺设砂浆粘结质量检查基础养护工程验收七、质量监控与检测质量监控施工过程中,进行全程质量监控,确保每道工序符合要求。
对进场的材料进行抽样检测,确保材料质量。
检测每道工序完成后,进行质量检测,确保施工质量。
基础完成后,进行整体质量检测,确保基础工程符合要求。
八、安全文明施工措施安全措施施工现场设置安全警示标志,确保施工人员安全。
定期对施工人员进行安全教育培训,提高安全意识。
文明施工保持施工现场整洁,减少扬尘和噪音污染。
合理安排施工时间,减少对周边环境的影响。
以上是毛石基础的施工方案,希望能为您提供参考。
在实际施工过程中,还需根据具体情况进行调整和优化,确保施工质量和安全。
毛石施工方案(3篇)

第1篇一、工程概况1. 工程名称:某建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约为10万平方米,地下1层,地上10层4. 工程结构:钢筋混凝土框架结构5. 施工单位:某建筑工程有限公司二、施工方案1. 施工顺序(1)基础工程:桩基施工、基坑支护、土方开挖、基础垫层、基础结构施工(2)主体结构工程:毛石施工、钢筋绑扎、模板安装、混凝土浇筑、屋面防水、装饰装修等2. 施工工艺(1)毛石施工毛石施工主要包括毛石墙体、毛石基础、毛石柱等。
以下为毛石施工的具体工艺:1)毛石墙体施工1.1 毛石墙体放样根据设计图纸,对毛石墙体进行放样,确保墙体尺寸、位置、标高等符合设计要求。
1.2 毛石墙体砌筑1.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
1.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
1.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
1.2.4 砌筑要求:毛石墙体砌筑时,应注意毛石之间的缝隙,缝隙应控制在5-10mm范围内,以便于抹灰和装饰。
1.3 砌筑质量检查1.3.1 砌筑过程中,随时检查毛石墙体尺寸、标高、垂直度等是否符合设计要求。
1.3.2 砌筑完成后,对毛石墙体进行外观检查,确保墙体平整、无裂缝、无蜂窝、无麻面等缺陷。
2)毛石基础施工2.1 毛石基础放样根据设计图纸,对毛石基础进行放样,确保基础尺寸、位置、标高等符合设计要求。
2.2 毛石基础砌筑2.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
2.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
2.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
毛石条形基础施工方案

毛石条形基础施工方案一、引言毛石条形基础是一种常见的基础形式,广泛应用于建筑工程中。
它具有承受荷载能力强、施工简便等优点,适用于各种地质条件下的建筑。
本文将介绍毛石条形基础的施工方案,包括材料准备、施工步骤及注意事项。
二、材料准备1. 石材选择质地坚硬、无裂纹的天然石材,一般选用花岗岩、大理石等石材作为毛石基础材料。
2. 混凝土用于固定石材和加固基础的混凝土,按照设计要求配制,并保证搅拌均匀。
3. 辅助工具包括搅拌机、搅拌棒、铲子、水平仪等工具,用于混凝土配制和基础施工过程中的辅助工作。
三、施工步骤1. 基础布局根据设计图纸确定基础的位置和尺寸,进行基础标高设置和布局。
2. 石材垫层施工在基础坑内铺设石材垫层,保证均匀厚度,并用水平仪检查垫层水平度。
3. 石材安装将预先加工好的毛石石块按照设计要求依次安装在石材垫层上,保证石块之间的间距和水平度。
4. 浇筑混凝土在安装完毕毛石后,进行混凝土的浇筑,填充石块间的空隙,同时用震动器压实混凝土,确保基础坚固。
5. 养护混凝土浇筑后,进行适当的养护工作,保持基础处于湿润状态,以确保混凝土的强度和稳定性。
四、注意事项1.施工过程中要保持石材和混凝土的质量,避免石材破损或混凝土强度不足的情况发生。
2.严格按照设计要求进行施工,保证基础的准确性和稳定性。
3.震动器在混凝土浇筑时要使用得当,确保混凝土的质量和密实度。
4.养护工作必须到位,确保混凝土充分硬化和强度达标。
结语以上就是毛石条形基础施工方案的详细介绍,通过合理的材料准备、施工步骤和注意事项,可以确保基础施工的顺利进行,为建筑工程的稳定性和安全性提供保障。
希望本文对您有所帮助,谢谢阅读!。
(完整版)毛石基础方案
毛石基础工程施工方案1.编制依据1.1施工图纸1.2施工组织设计2.使用规范《砌体工程施工质量验收规范》(GB50203-2002)3.施工准备3.1技术准备:施工前,项目总工组织技术、生产人员进行认真的图纸会审,有问题之处会同设计人员共同解决,尤其是砌筑留洞应与水电人员积极配合。
3.2材料准备:毛石随进度进场。
3.3施工机械:搅拌机3.4材料要求:⑴毛石:用坚实无风化剥落和裂纹的石头,禁止使用锈石、山此石。
⑵用32.5#水泥,应有出厂合格证和3d试验报告,进场后有进场3d 复试报告。
⑶砂:使用中砂,并通过5mm筛孔,本工程砌筑砂浆为M5水泥砂浆,砂子含泥量小于5%,不得含有草根等杂物。
5.施工步骤⑴基础砌筑时应先检查基底标高清除杂物,并打好底夯。
接着进行基础放线,放出基础轴线及边线。
⑵砌第一步毛石时,基底要坐浆。
石块大面向下,选择比较方正的石块砌在各转角上,角石砌好后再砌里、外面的石块,最后砌填中间的腹石。
砌腹石时禁止先放小石块后灌浆的方法。
⑶接砌第二步以上毛石时,每步每隔1m应有一块拉结石,防止是牛槽。
每砌一块石块,应先铺好砂浆,砂浆不必铺满,铺到边,尤其在角石及面石处,砂浆应离外边约4—5cm,并铺的稍厚些,当石块往上砌时,恰好压到要求厚度,并刚好铺满整个灰缝,灰缝厚度宜为20—30mm,砂浆应饱满。
⑷基础的最上一步,宜采用较大的毛石砌筑。
基础的第一层及转角处,交接处和洞口处选用较大平毛石砌筑。
在每单元楼梯间暖沟断开,石基础相应断开。
⑸毛石基础的转角及交接处应同时砌起。
如不能同时砌筑又必须留槎时,应成斜槎。
⑹阶梯形基础上级阶梯的毛石至少压砌下级阶梯的1/2,相邻阶梯的毛石应相互错缝搭接。
⑺毛石基础每天可砌高度应不超过1.2m。
⑻地梁在暖沟入口及基础断开处加2ø14钢筋。
6.质量控制措施6.1砂浆配制应严格遵循配合比,保证配比准确,拌制时间应符合规定。
6.2基础应双面挂线砌筑,大放脚两边收退要均匀。
毛石混凝土基础施工方案
毛石混凝土基础施工方案毛石混凝土基础施工方案一、施工准备1. 组织施工人员,安排好工作任务,确保施工进度;2. 准备好所需工具、设备和材料,如水泥、沙子、石子、钢筋等;3. 清理施工现场,确保地面平整、干净。
二、基础布置1. 根据设计要求,在地面上标出基础的位置和尺寸;2. 使用测量仪器,准确定位地基,确保基础施工的准确性;3. 根据基础尺寸,划定基础底板的边界,并清除底表面杂物。
三、基础处理1. 对于基础底板的边界,先挖出一定宽度的槽口,然后用水泥砂浆填充,加强边界的承重能力;2. 根据设计要求,在基础底板上进行相应的挖掘和排水处理,确保基础底板的平整度和排水性能。
四、基础模板搭设1. 准备好所需的木模板,按照基础尺寸和形状进行切割和组装;2. 将木模板平整地放置在基础底板上,并用木桩和螺丝固定好,确保模板的稳固性和平整度。
五、钢筋绑扎1. 根据设计要求,准备好所需的钢筋,并进行对应的加工和切割;2. 将钢筋放置在基础模板内,并用绑扎铁丝固定好,确保钢筋的位置和间距符合设计要求。
六、混凝土浇筑1. 准备好所需的混凝土材料,如水泥、沙子、石子等;2. 将混凝土材料按照一定的配比进行搅拌,确保混凝土的均匀性和稳定性;3. 将搅拌好的混凝土倒入基础模板内,用振动器进行震动,排除混凝土中的气泡和空隙,确保混凝土的致密性和强度。
七、养护1. 在混凝土浇筑结束后,及时对基础进行湿润处理,保持适宜的湿度和温度;2. 在混凝土开始凝固后,进行覆盖保护,防止外部环境因素对混凝土的影响;3. 进行适时的养护,如喷水养护、覆盖湿布等,以提高混凝土的强度和稳定性。
通过以上施工方案,可以保证毛石混凝土基础的施工质量和稳定性,同时也确保施工进度和安全。
在施工过程中,应注意现场安全,并随时进行质量检查和整改,以确保基础施工的质量达到设计要求。
毛石基础施工方案
毛石基础施工方案
毛石是一种常见的建筑材料,施工基础是毛石工程的重要一环,它决定了毛石工程的稳定性和美观度。
下面是毛石基础施工方案。
首先,在施工基地进行现场勘测,确定基地地势和土壤情况。
根据勘测结果,制定施工方案,包括毛石基础的设计、施工工艺和材料的选取。
其次,对基地进行清理和平整处理。
清除基地上的任何障碍物,如大石块、树根等,确保施工能够顺利进行。
然后,对基地进行平整处理,保证整个基地的水平度和垂直度满足施工要求。
然后,进行基础的浇筑。
根据毛石基础的设计要求,进行混凝土的搅拌和浇筑。
在浇筑基础时,要注意控制混凝土的流动性和坍落度,确保基础的强度和稳定性。
同时,还要在混凝土中添加适量的防水剂,增加基础的抗渗性。
然后,进行基础的养护。
在基础浇筑完成后,要进行养护工作,保持基础的湿润和强度的发展。
养护期间,要注意定期浇水,避免基础过早干裂。
最后,进行毛石的安装。
在基础养护期间,可以进行毛石的安装工作。
根据设计要求和施工工艺,将毛石一块一块地安装在基础上,用水泥和砂浆将其牢固固定。
安装过程中,要注意毛石的排列和整齐度,以及与基础之间的粘结牢固性。
综上所述,毛石基础施工方案包括勘测、清理和平整处理、浇筑基础、养护和毛石安装等步骤。
通过科学合理的施工方法和高质量的材料,保证毛石工程的稳定性和美观度,延长其使用寿命。
毛石基础工程质量整改方案
设立监督与检查机制,确保整改工作的顺利 进行。
实施时间安排
前期准备阶段
X年X月X日至X年X月X日,主要工作包括问题识别 和制定整改措施。
整改实施阶段
X年X月X日至X年X月X日,主要工作为按照计划实 施整改。
监督检查阶段
X年X月X日至X年X月X日,对完成的整改工作进行 检查与验收。
原因分析
01
02
03
材料原因
分析毛石材料的质量是否 符合标准要求,是否存在 偷工减料、以次充好的现 象。
施工原因
检查施工队伍的资质和施 工经验是否符合要求,是 否存在施工不规范、操作 不当等问题。
设计原因
审查结构设计是否合理, 是否考虑了地质条件、荷 载分布等因素,避免因设 计不当导致质量问题。
问题影响分析
制定整改方案
对不合格的毛石基础工程 进行全面的检查和分析, 制定详细的整改方案。
确定整改目标
明确整改的目标和标准, 确保整改后的毛石基础工 程达到设计和使用要求。
成立整改小组
成立专业的整改小组,明 确小组内各成员的职责和 任务,确保整改工作的顺 利进行。
施工过程整改措施
加强施工管理
强化安全措施
加强施工现场的管理,确保施工过程 符合规范和设计要求。
毛石基础工程质量整 改方案
汇报人: 日期:
目录
• 引言 • 毛石基础工程质量问题分析 • 毛石基础工程质量整改措施 • 毛石基础工程质量整改实施方案
目录
• 毛石基础工程质量整改风险及应对 措施
• 毛石基础工程质量整改效果评估及 总结
01
引言
背景介绍
01
毛石基础工程是建筑物地基的重要组成部分,其质量直 接关系到建筑物的稳定性和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
毛石基础工程施工方案
1.编制依据
1.1施工图纸
1.2 施工组织设计
2.使用规范
《砌体工程施工质量验收规范》( GB50203-2002)
3.施工准备
3.1技术准备:施工前,项目总工组织技术、生产人员进行认真的图纸会
审,有问题之处会同设计人员共同解决,尤其是砌筑留洞应与水电人员积极配合。
3.2材料准备:毛石随进度进场。
3.3施工机械:搅拌机
3.4 材料要求:
⑴毛石:用坚实无风化剥落和裂纹的石头,禁止使用锈石、山此石。
⑵用32.5#水泥,应有出厂合格证和3d试验报告,进场后有进场3d复试报告。
⑶砂:使用中砂,并通过5mm筛孔,本工程砌筑砂浆为M5水泥砂浆,砂子含泥量小于5%,不得含有草根等杂物。
5.施工步骤
⑴基础砌筑时应先检查基底标咼清除杂物,并打好底夯。
接着进行基础放线,放出基础轴线及边线。
⑵砌第一步毛石时,基底要坐浆。
石块大面向下,选择比较方正的石块砌在各转角上,角石砌好后再砌里、外面的石块,最后砌填中间的腹石。
砌腹石
时禁止先放小石块后灌浆的方法。
⑶接砌第二步以上毛石时,每步每隔1m应有一块拉结石,防止是牛槽。
每砌一块石块,应先铺好砂浆,砂浆不必铺满,铺到边,尤其在角石及面石处,砂浆应离外边约4—5cm,并铺的稍厚些,当石块往上砌时,恰好压到要求厚度,并刚好铺满整个灰缝,灰缝厚度宜为20—30mm砂浆应饱满。
⑷基础的最上一步,宜采用较大的毛石砌筑。
基础的第一层及转角处,交接处和洞口处选用较大平毛石砌筑。
在每单元楼梯间暖沟断开,石基础相应断开。
⑸毛石基础的转角及交接处应同时砌起。
如不能同时砌筑又必须留槎时,应成斜槎。
⑹阶梯形基础上级阶梯的毛石至少压砌下级阶梯的1/2 ,相邻阶梯的毛石应相互错缝搭接。
⑺毛石基础每天可砌高度应不超过 1.2m。
⑻地梁在暖沟入口及基础断开处加2?14钢筋。
6.质量控制措施
6.1砂浆配制应严格遵循配合比,保证配比准确,拌制时间应符合规定。
6.2基础应双面挂线砌筑,大放脚两边收退要均匀。
6.3 埋入砌体中的拉结筋位置应正确、平直,其外露部分在施工中不得任意弯折。
7.成品保护
7.1基础墙砌筑完毕,应继续加强对龙门板、龙门桩、水平桩的保护,防止碰撞损坏。
7.2外露或埋设在基础内的暖卫、电气管线及其他预埋件,应注意保护,
不得随意碰撞、拆改或损坏
7.3基础回填土应在两侧同时进行,如仅在一侧回填,未回填的一侧应加支
撑。
暖气沟墙内应加强垫板支撑牢固,以防填土夯实将墙挤压变形开裂;严禁回填土采取不分层夯实或向槽内灌水沉实的方法回填。
7.4回填土运输时,应先将基础顶部用塑料薄膜保护好,不得在基础墙上推车,损坏墙顶或碰坏墙体。
