物业接管验收手册
物业交接验收表格

前期物业接管验收依据1、人员准备组建接管验收小组。
由物业管理企业管理部组织办公室、工程部、公司策划部有关人员参加。
各部门应先派既精通业务又有责任心的技术人员参加,并且一般要有不同专业特长的工程技术人员参加。
规模一般为5~8 人。
2、总平面图,建筑,结构、设备、附属工程及隐蔽工程管线的全套图纸,工程地质勘察报告,工程合同及开工、竣工报告;工程预决算资料;图纸会审记录;工程设计变更通知及技术核定单,包括工程质量事故发生及处理记录;隐蔽工程验收签字记录,建筑物沉降及变形位移监测记录;永久性水准点位置及基础埋深;竣工验收合格证书;供水供暖供电的试压报告,园林绿化的图纸及电梯,消防等设备的检验合格证明3、签定保修实施合同,明确保修项目、内容、原则、责任和方式4、接管单位对照接管验收对房屋主体、外墙、屋面、楼地面、装修、电气、水卫消防、采暖、附属工程及其他部分的质量与使用功能进行检验。
5、业主需交纳:管理服务费、水电押金或周转金、装修保证金或押金、管理处统一进行安装防盗网、室外空调架、信箱、垃圾清运费、所有手册及登记证明工本费等的费用。
物业收费明细表幢号:物业管理费:元/ 平方米,业主签字:装修管理协议甲方: 乙方:为了共同维护本物业的永恒完好,环境整洁、优美,维护广大业 主的利益,甲、乙双方根据《物业管理条例》和《业主使用公约》 特制订本管理协议。
甲方作为本物业的管理单位,有责任对业主的装修工作进行检 查、监督管理,为更好的维护业主的权益,甲方将预收乙方按 建筑平米 10元/ 平米作为装修保证押金,在乙方装修完毕如未 损坏房屋主体结构,于业主入住以后退还。
二、 乙方在实施装修过程中, 愿意接受物业管理单位的监督和管理, 遵守《业主使用公约》 。
三、 乙方应严格按照管理处审验备案的装修方案施工,不得擅自增 加项目,改变物业公司代表签字: 年月日 业主签字:年 月 日施工图纸,不得擅自变动户内原有的设备及设施,严禁损坏承重墙。
物业竣工接管验收程序

物业竣工接管验收一、物业接管验收流程1.建设单位书面提请接管单位验收;2.接管单位按接管验收条件和应提交的资料逐项进行审核,对具备条件的应在15日内签发验收通知并约定验收时间;3.接管单位会同建设单位对物业的质量与使用功能进行检验;4.对验收中发现的问题,按质量问题处理办法办理;5.经检验符合要求的房屋,接管单位应签署验收合格凭证,签发接管文件。
二、物业接管验收的条件项目的接管验收,是在竣工验收合格的基础上,以主体结构安全和满足使用功能为主要内容的再检验。
接管验收应具备以下条件:1.建设工程全部施工完毕,并已经竣工验收合格;2.供电、空调/采暖、给排水、楼宇安防自控、卫生、道路等设备和设施能正常使用。
三、物业接管验收应提交的资料1.产权资料:a.项目批准文件;b.用地批准文件;c.建筑执照;d.拆迁安置资料。
2.技术资料:a.竣工图--包括总平面、结构、建筑、设备、附属工程及隐蔽管线的全套图纸;b.地质勘察报告;c.工程合同及开、竣工报告;d.工程预决算;e.图纸会审记录;f.工程设计变更通知及技术核定单(包括质量事故处理记录;g.隐蔽工程验收签证;h.沉降观察记录;i.竣工验收证明书;j.钢材、水泥等主要材料的质量保证书;k.新材料、新配件的鉴定合格证书;l.水、电、采暖、卫生器具、电梯等设备的说明书;检验合格证书;保修单据等文件;m.砂浆、混凝土试块试压报告;n.供水、供暖的试压报告。
3.政府部门检验证明工程质量竣工核验证书电梯/扶梯安全使用许可证供水许可证供用电协议书供用热合同消防验收备忘录物业管理维修公约停车经营许可证市政排污证卫星电视经营许可证消防系统喷淋/消火栓主泵检测报告配电室(变压器绝缘) 检测报告生活水箱及生活水卫生检疫证紫外线消毒检测报告环境噪音检测报告防雷接地检测报告2005年用水指标北京市消防局消防验收意见书四、物业接管验收的标准1.主体结构:a.地基基础的沉降不得超过GBJ7(建筑地基基础设计规范)的允许变形值;不得引起上部结构的开裂或相邻房屋的损坏;b.钢筋混凝土构件产生变形、裂缝,不得超过GBJ10的规定值(GBJ10--钢筋混凝土结构设计规范);c.木结构应结点牢固,支撑系统可靠,无蚁害,其构件的选材必须符合GBJ206(木结构工程施工及验收规范)中2.1.1条的有关规定;d.砖石结构必须有足够的强度和刚度,不允许有明显裂缝;凡应抗震设防的房屋,必须符合GBJ11(建筑抗震设计规范)。
物业接管验收应具备的条件及应移交的资料 附物业公司客服部使用表格(竖版)

物业接管验收应具备的条件及移交的资料《一》新建物业接管验收应具备的条件新建物业的接管验收,是在竣工验收合格的基础上,以主体结构安全和满足使用功能为主要内容的再验收。
接管验收应具备以下条件:1、建设工程已全部施工完毕,且已竣工验收合格。
2、供配电、给排水、采暖通风、弱电监控等各分系统和卫生、道路等设备、设施正常使用。
3、新建物业的名称应有地名管理部门审核的批准书,以及经公安部门审批编制的正式门牌号码。
4、现场无施工工程垃圾,管线标识清晰,机房清洁干净等。
《二》物业的予验收(设计验收)接到开发商接管验收的通知后,验收小组核对所接收的图纸、资料。
具备条件的,应在15天内签发验收复函,并约定验收时间。
届时,验收小组根据验收计划、验收标准和要求,分系统按专业分工进行予验收。
1、验收小组对设计图纸、设计变更、竣工图、设备清单进行验收,检查系统功能是否满足设计要求。
同时,对物业的主体结构、外墙、楼地面、装修及供配电、给排水、采暖通风、弱电系统、消防、卫生、电梯和附属工程进行质量与使用功能的检验。
另外,还要重点验收设备和主材的规格、型号、容量、制造厂,并清点数量、记录安装的位置等。
2、予验收中,需对设备进行试运转验收。
主要验收设备的安装质量和满负荷运行中设备的主要技术指标。
对不符合技术指标的,及时提出书面意见,要求移交单位组织设备制造厂或施工单位重新调试,使之达到规定的要求。
3、予验收中,需检查线管穿墙、穿楼板的孔洞是否封堵严密、用作通风的砌筑竖井内壁光滑与否,有无漏风问题,空调机房地漏畅通与否,机房内是否需砌筑挡水坝等。
如有问题,提出书面意见,要求限期整改。
4、予验收中,检查出不符合标准的项目,及时提出书面的《物业验收整改通知书》,返回给移交单位。
移交单位或工程施工单位应在规定时间内完成整改。
5、予验收后,抓紧汇总各方面的情况,尽快起草完成一份书面的予验收报告,报公司总经理审查。
《三》物业的正式验收予验收中,书面提出的整改项目落实整改后,经验收小组复查、验证,确已整改合格,则可进行物业的正式验收。
校园项目物业接管验收规程

校园项目物业接管验收规程1. 引言校园项目的物业接管验收是确保建筑物和设施能够正常运作并满足相关标准的重要环节。
本文档旨在制定一套完整的物业接管验收规程,以确保校园项目的物业交接顺利进行,并确保物业使用方能正常使用和维护校园项目。
本规程将明确验收期限、验收标准以及验收程序,为校园项目的物业接管提供明确的指导。
2. 验收期限校园项目物业接管的验收期限应在建设方完成相关工程的前提下,由建设方和物业使用方在合同中明确约定。
通常情况下,验收期限不得少于30日,并应充分考虑到项目的规模、场地的复杂性和物业设施的数量。
3. 验收标准3.1 建筑物验收标准校园项目的建筑物验收标准应基于国家相关建筑标准和本地区的规定,并根据具体项目的要求进行补充。
以下是一些常见的建筑物验收标准要点:•建筑物外墙:墙体是否平整、美观,是否存在破损或渗漏现象。
•建筑物屋顶:屋顶是否平整、无渗漏,排水系统是否完善。
•建筑物门窗:门窗是否完好,密封性能是否良好。
•建筑物室内空气质量:通风系统是否正常运行,室内空气是否符合相关标准。
•建筑物电气设施:是否符合电气安全标准,线路是否正常、接地是否可靠。
•建筑物照明系统:照明是否明亮均匀,照明设备是否正常工作。
•建筑物消防设施:消防设施是否齐全、完好,是否符合消防标准。
•建筑物维修和保养:建筑物维修和保养是否到位,设备是否正常运行。
3.2 环境设施验收标准校园项目的环境设施包括绿化、道路、停车场等。
验收环境设施应考虑以下标准要点:•绿化:绿化区域植物是否健康、绿化率是否满足要求。
•道路:道路平整度是否符合要求,是否存在裂缝或漏洞。
•停车场:停车位数量是否足够,停车位标线是否清晰,停车位布局是否合理。
•公共区域:公共区域是否清洁、整洁,垃圾处理设施是否到位。
•污水处理:污水处理设施是否正常运行,是否符合环保要求。
3.3 功能设施验收标准校园项目的功能设施包括电梯、供暖、供水、供电等。
验收功能设施应考虑以下标准要点:•电梯:电梯是否符合国家相关标准,运行是否平稳、安全可靠。

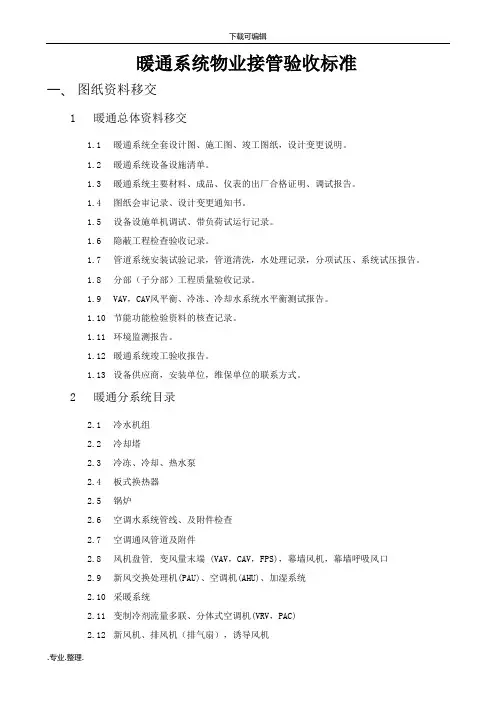

物业接管验收标准附件_暖通系统方案

暖通系统物业接管验收标准一、图纸资料移交1暖通总体资料移交1.1暖通系统全套设计图、施工图、竣工图纸,设计变更说明。
1.2暖通系统设备设施清单。
1.3暖通系统主要材料、成品、仪表的出厂合格证明、调试报告。
1.4图纸会审记录、设计变更通知书。
1.5设备设施单机调试、带负荷试运行记录。
1.6隐蔽工程检查验收记录。
1.7管道系统安装试验记录,管道清洗,水处理记录,分项试压、系统试压报告。
1.8分部(子分部)工程质量验收记录。
1.9VAV,CAV风平衡、冷冻、冷却水系统水平衡测试报告。
1.10节能功能检验资料的核查记录。
1.11环境监测报告。
1.12暖通系统竣工验收报告。
1.13设备供应商,安装单位,维保单位的联系方式。
2暖通分系统目录2.1冷水机组2.2冷却塔2.3冷冻、冷却、热水泵2.4板式换热器2.5锅炉2.6空调水系统管线、及附件检查2.7空调通风管道及附件2.8风机盘管, 变风量末端 (VAV,CAV,FPS),幕墙风机,幕墙呼吸风口2.9新风交换处理机(PAU)、空调机(AHU)、加湿系统2.10采暖系统2.11变制冷剂流量多联、分体式空调机(VRV,PAC)2.12新风机、排风机(排气扇),诱导风机2.13油烟净化器2.14排油烟风机3暖通分项资料移交3.1冷水机组(1)开箱承接检查记录,随机资料专用工具。
(2)机组的安装设计图,安装记录。
(3)冷水机组安装操作手册。
(4)产品合格证书、性能检验报告。
3.2冷却塔(1)冷却塔的设计说明;(2)使用填料的证明文件;(3)冷却塔测试记录;(4)电机、阀门、电热设备等附件的合格证书;3.3冷冻、冷却、热水泵(1)设计功能说明。
(2)系统竣工资料和图纸。
(3)泵的说明书和合格证。
(容包括:结构、安装、使用说明、泵性能曲线等)、总图、安装尺寸及主要易损件图等。
(4)产品装箱单(容包括:装配完整的水泵、电动机、拆卸的专用工具、必须的备件和附件及装箱资料明细等)。
物业接管验收资料明细范文

电 梯 正 式 验 收 移 交 前 , 施 工 单 位 需 递 交 以 下 资 料 , 以 便 使 物 业 管 理 公 司 技 术 人 员 尽 快 掌 握 电 梯 的 操 作 及 紧 急 事 故 处 理 , 以 下 为 电 梯 移 交 时 必 须 提 供 的 资 料 , 但 不 限 于 此 :
一 、 土 建 、 装 修 需 要 的 资 料
1.建 筑 、 装 修 和 绿 花 等 设 计 说 明 ;
2.总 平 面 图 、 建 筑 和 结 构 图 ;
3.装 修 图 (包 括 所 有 天 花 、 地 面 、 墙 面 、 门 窗 及 幕 墙 等 材 料 表 );
4.质 监 站 、 规 划 局 、 消 防 局 、 环 卫 局 及 园 林 管 理 所 等 政 府 职 能 部 门 的 验 收 报 告 ;
2.所 有 电 气 系 统 图 、 平 面 图 、 隐 蔽 工 程 验 收 资 料 及 说 明 ;
3.电 气 设 备 明 细 表 、 承 包 商 资 料 及 产 品 合 格 证 ;
4.供 电 局 验 收 报 告 ;
5.各 种 用 电 设 备 调 试 、 测 试 报 告 ;
6.避 雷 装 置 系 统 图 、 平 面 图 、 测 试 报 告 、 防 雷 办 验 收 报 告 。
2.各 弱 电 系 统 图 、 平 面 图 ;
3.弱 电 系 统 设 备 明 细 表 、 承 包 商 资 料 及 产 品 合 格 证 ;
4.设 备 原 理 图 、 电 脑 软 件 程 序 和 说 明 等 。
三 、 电 气 系 统 需 要 的 资 料
1.高 压 、 低 压 和 变 配 电 设 备 操 作 和 维 护 保 养 手 册 ;
物业管理的前期介入与接管验收

•
• 中期介入阶段为土建结构封顶、进行设备安装和内 •部装修阶段
•--- 检查前期工程的施工质量,并就原设计中不合理 • 但又可以改动部分提出建议
•--- 配合设备安装管线布置进行现场监督确保质量 •--- 提出遗漏工程项目建议
利益。
•
工程质量标准的认定
工程质量也是在接管过程中容易发生矛盾 的地方,作为开发商认定工程质量的标准 是国家有关质检部门的验收评定,而物业 管理公司则更多地代表业主从使用者的角 度验收工程,本质上二者并无差别。但是 政府部门的验收是依据有关国家建设工程 规范及标准,对建设项目进行检验,是从 安全和使用功能角度认定工程项目符合标 准,其实这只是一个最低标准,是能够安 全、正常使用的保障标准。在工程中要站 在使用者的角度,检查验收工程,每一个
物业接管验收标准
•
•竣工验收与接管验收
•竣工验收:指一个建筑工程项目经过建筑施工和安装之后 •达到了该项工程项目设计文件所规定的要求,具有了使用 •的条件既竣工后,承建单位与开发单位之间办理交接的过 •程,它是建筑产品的最后一个环节,是工程项目由建设投 •入使用的标志。
•竣工验收的种类:--- 隐蔽工程验收
•
物业接管过程中开发商与 物业管理公司间的关系
•
物业公司和开发商在接管验 收过程中往往发生以下方面
的矛盾
1、工程整体文件、资料交接中的矛盾 2、工程质量标准的认定 3、在工程保修过程中的矛盾
•
工程整体文件、资料 交接中的矛盾 原因:
1、开发商思想重视不够, 不注重前期资料的移交
2、开发商前期手续不齐全 ,无法移交
物业承接查验操作手册

物业承接查验操作手册目录第一部分1. 物业承接查验总体要求 (03)2. 物业承接查验工作原则 (03)3. 物业承接查验工作流程 (04)4. 物业承接查验安全底线标准 (05)第二部分1. 物业承接查验工作准备 (06)1.1. 物业资料的承接查验 (07)1.2. 物业设备设施的承接查验 (08)2. 房屋本体及公共设施的承接查验 (09)3. 供配电系统设备设施承接查验 (13)4. 电梯系统设备设施承接查验 (20)5. 安防系统设备设施承接查验 (24)6. 消防系统设备设施承接查验 (30)7. 楼宇自控系统设备设施承接查验 (37)8. 综合布线系统设备设施承接查验 (44)9. 空调系统设备设施承接查验....................................46 10. 给排水系统设备设施承接查验. (58)11. 钥匙承接查验 (61)12. 绿化园林建筑工程承接查验 (62)13. 绿化园林植物工程承接查验 (64)第一部分1. 物业承接查验总体要求规范公司内新建物业的承接查验工作,确保物业共用部位、共用设施设备在集中交付后能安全、正常地投入使用,规避重大安全风险或严重影响客户安全使用的情况。
2. 物业承接查验工作原则2.1. 新建项目在房屋集中交付前都必须进行共用部位承接查验,并确保共用部位能在完好无损、功能齐备、达到安全和使用要求的情况下进行完整移交。
2.2. 地产与物业应本着有利于客户安全使用、有利于安全风险的有效规避、有利于品牌的维护和提升的原则,按要求对新建物业的共用部位实施承接查验工作,并防止工程未完工、未完成竣工验收及未到达安全底线标准的情况下进行承接查验及交付。
2.3. 地产必须将共用部位承接查验和交付工作列入项目分期开发节点计划中,且须邀请物业共同协商确定计划时间节点。
2.4. 由于需要进行相关问题的整改、项目整体保洁开荒和集中交付前的各项准备工作,地产与物业在制定承接查验工作计划时应预留合理时间,并在房屋集中交付10个工作日前完成承接查验、整改和移交工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
物业验收程序一、目的规范公司物业验收程序,确保物业验收工作得到有效控制,以便对物业进行全面接管,保证物业入住工作顺利进行。
二、适用范围适用于公司所承接的物业的验收,与房地产开发商的交接。
三、职责1.物业公司接到发展商竣工验收的通知报告后,总物业经理负责指定主管人员,各职能部门负责人及专业的技术人员组成验收小组。
2.验收小组负责对物业原设计图纸、设计变更、竣工图和设备出厂合格证书及设备试运行记录等技术检验资料的验收。
3.验收小组按移交设备清单的要求对清单上的设备,按规格型号、容量及设计要求进行验收,设备的安装数量、安装位置及竣工图验收。
4.验收小组对物业按运行系统验收,主要验收供电系统、给排水系统、土建工程装饰工程、给排风系统、消防系统、防盗对讲系统及电梯系统。
5.由总物业经理跟发展商办理接管手续。
四、工作程序1.验收的准备验收小组根据发展商提供的竣工图纸,按设计及施工要求编制验收计划和验收标准。
2.验收的实施(1)验收小组依据验收计划、标准,按专业分工进行预验收。
(2)在预验收过程中,检查出未达到验收标准的楼宇、设施、设备,提出书面整改报告返回发展商,由发展商督促施工单位进行整改。
(3)对在验收中未达到验收要求的楼宇、设施、设备,整改实施后,验收小组进行检查、验证,整改合格后进行正式验收。
(4)楼宇的实物验收,应注意:对每套单元房的水、电、土建、门窗、电器设备进行全面检查,并将检查结果记录在楼宇接管验收清单中。
(5) 设备的实物验收,要做到符合以下几点:1.图纸设计与设备的规格、型号、数量符合。
2.主要设备、设施的安装位置与安装质量符合。
3.设备与连接整个系统的技术性能,应与设计要求符合,检查结果对应不同类设备记录在设施、设备接管验收清单中。
(6) 对物业的其它配套系统、设施进行验收,验收结果记录在设施、设备接管验收清单相应的表格内。
(7) 移交档案、资料验收:根据验收计收提交档案、资料进行对照检查,并将检查结果填写在楼宇资料交接清单中。
接管验收应检索提交资料一、产权资料1.项目批准文件。
2.用地批准文件。
3.建筑执照。
4.拆迁安置资料。
二、技术资料1.竣工图,包括总平面、建筑、结构、设备、附属工程及隐蔽管线的全套图纸。
2.地质勘察报告。
3.工程合同及开、竣工报告。
4.工程预、决算。
5.图纸会审记录。
6.工程设计变更通知及技术核定单(包括质量事故处理记录)。
7.隐蔽工程验收签证。
8.沉降观察记录。
9.竣工验收证明书。
10.钢材、水泥等主要材料的质量保证书。
11.新材料、构配件的鉴定合格证书。
12.水、电、采暖、卫生器具、电梯等设备的检验合格证书。
13.砂浆、混凝土试块、试压报告。
14.供水、供暖的试压报告。
物业档案资料移交在实施物业管理之前,发展商应向管理公司移交关于物业的各类资料:一、综合资料1.项目土地使用合同、红线图、立项文件、工程申报批建文件及计划批准文件。
2.建设许可证、工程建筑报建表。
3.工程招、投、定标书。
4.上级机关的决议、决定、批示等工程重要会议纪要和指导性文件。
5.征地批文、协议书(合同书)、红线图。
6.初步设计方案、设计鉴定审批文件。
7.施工合同、施工许可证、施工执照(复印件)、开工报告、施工量放线图表记录。
8.单项工程质检监督委托书、成果报告、单项工程竣工验收证书。
9.工程勘测资料:地质图勘察报告、地形、地貌、控制点、永久性水准点的坐标位置图、水文、气象、地震等设计基础材料。
10.竣工验收会议文件及质量评审材料、竣工报告、竣工验收证书。
11.工程决算书、三算表。
12.消防设施验收合格证。
二、土建资料1.主体隐蔽工程验收记录。
2.图纸会审和设计修改变更及联系单。
3.事故处理记录。
4.建筑物、构筑物及重要设备安装测量定位及各种观测记录(长期)。
5.原材料产品及重要构件出厂证明、试验报告、材料换审批单、试件试验报告(长期)。
三、给排水、消防资料1.开、竣工报告及中间交工验收证明书。
2.图纸会审及设计修改变更通知。
3.事故处理及探伤记录。
4.隐蔽工程验收记录。
5.材料构件出厂证明及材料代换审批单。
6.管线标高、位置、坡度、测量记录。
7.试水、闭水试压试验记录。
8.设备调试记录。
9.管线清洗、通水、消毒记录。
四、电气资料1.开、竣工报告及中间交工验收证明书。
2.图纸会审及设计变更通知。
3.事故处理及探伤记录。
4.隐蔽工程验收记录。
5.防雷电阴接地实测记录。
6.引下线焊接记录。
7.材料构件出厂证明及材料代替换审批单。
8.绝缘电阻测试、试验记录、试运转记录。
9.空调资料、动力、通讯、有线电视资料。
五、施工图1.总平面布置图(包括综合系统图)。
2.建筑施(竣)工图。
3.结构施(竣)工图。
4.给排水、消防施(竣)工图。
5.电气施(竣)工图。
6.空调施(竣)工图。
7.智能化系统施(竣)工图。
8.通讯施(竣)工图。
9.液化(煤)气施(竣)工图。
六、声像资料1.建筑前后的现状、侧、立面照片。
2.内外景观照片。
3.建筑小品。
4.工程奠基、开、竣工典礼、重要领导人或知名人士视察、剪彩、题词照片、录音、录像。
5.工程主要部位隐蔽和处理大事故原状及处理后的照片、录像。
6.其它。
物业接收工程项目验收依据一、所有的已经发布的各专业的验收规范和质量标准(包括国家、行业和地方的,较为完备的规范、标准)。
二、前期施工全同(协议)制定的标准,要求。
三、所有的各专业施工所用的施工图、竣工图纸,设计变更单。
四、所有的设备,材料等的技术说明书,安装使用说明书和设备、设备制品和主要材料等的清单、合格证等。
五、隐蔽工程验收记录和中间试验记录。
六、工程质量事故处理记录。
七、前期施工阶段竣工验收报表(包括政府部门和监理公司出具的);分项、分部、单位工程质量检验评定记录。
八、设备试压、试运行合格报告等。
物业工程验收移交项目物业工程移交项目表(一)物业工程移交项目表(四)物业设施交接物业设施交接书消防系统验收及表格火灾自动报警系统调试报告系统竣工表验收时间:年月日验收表冷、暖通空调系统验收及表格设备开箱检查记录隐蔽工程验收记录风管漏风检测记录现场组装除尘器、空调机漏风检测记录冷冻水管道压力试验记录制冷系统气密性试验记录设备单机试验记录采暖管道安装的允许偏差和检验方法注:Dmax,Dmin分别为管子最大外径及最小外径采暖系统水压实验及调试中间验收记录金属管道工程验收及表格一、质量检验1.保证项目检验记录保证项目检验记录表单位工程名称:分项工程名称:2.允许偏差项目检验允许偏差项目检验表单位工程名称:分项工程名称:分部工程名称:分项工程性质:3.质量保证资料核查质量保证资料核查表建筑排水用UPVC硬聚氯乙烯螺旋管1.横管坡度2.(1)房屋每组单位管排水系统最高层立管在接入横管处必须设置向上延伸至屋顶外与大气层连通的伸顶通气立管。
(2)在最冷月平均气温低于-13℃地区,管径≤110mm时,宜从室内顶棚下0.3m处将管径放大一级。
(3)伸顶通气管管径不得小于立管管径。
(4)伸顶通气管顶端管口伸出屋顶的高度不得小于下列规定:①不上人屋顶不得小于300mm。
②上人屋顶不得小于2000mm。
③应比屋顶最大积雪或积灰厚度高出300mm。
3.清扫口、检查口(1)房屋底层的立管上必须设置检查口(清扫口)。
(2)检查口中心位置可设在离地1m处。
(3)高层建筑宜每隔6层设检查口,在最冷月平均气温低于-13℃地区,立管还应在最高层离室内顶棚0.5m处设检查口。
(4)横管在直管段上设置检查口(清扫口)之间的最大距离不宜大于下表规定(当设计无规定时,可采用0.02~0.025):4.(1)立管穿越混凝土楼板时宜带止水环的专用套管。
(2)立管穿越屋面混凝土层时必须预埋套管,套管高出屋面不得小于50mm,再在其上做防水层。
(3)做活动支承的横管在穿越承重墙时,应采用套管,套管至少比穿越管大一级管径,其缝隙可用预想性嵌缝材料填实,有防水要求时还应在穿墙处迎水面上用防水材料做止水环。
穿越地下室处墙外时,穿墙处防水应结合地下室外墙防水采取相应防水措施。
(4)高层建筑内明设管道,当设计要求采取防止水灾贯穿措施时,应符合下要求:①立管管径≥110mm时,在楼板贯穿部位应设置防火灾贯穿措施时,应符合相应防水措施。
②横管直径≥110mm时,穿越管道井井墙的贯穿部位应设置防火套管或阻火圈,可设在墙的外侧,防火套管长度不小于0.3m。
③横管穿越防火分区隔墙时,管道穿越墙体两侧均应设置防火套管或阻火圈。
5.验收应检查的项目(1)立管垂直度、横管弯曲度、卫生洁具排水管接口的纵横坐标是否符合规定。
(2)连接点或接头的整洁、牢固和密封性。
(3)穿越楼板、墙等孔洞的牢固性和密封性。
(4)固定和活动支架、吊架、管托等支承件安装位置的正确性和牢固性。
(5)伸缩节设置与安装的正确性,伸缩节、螺母挤压密封圈接头预留伸缩量的准确性。
地下防水工程1.调查(1)地下防水工程质量验收时,施工单位必须提供地下工程“背水内表面的结构工程展开图”。
(2)房屋建筑地下室只调查围护结构内墙和底板。
(3)全埋于地下的结构,除了调查围护结构内墙和底板外,背水的顶板(拱顶)系重点调查目标。
(4)施工单位必须在“背水内表面的结构工程展开图”上详细标示:①在工程自检时发现的裂缝,并标明位置、宽度、长度和渗漏水的现象。
②经修补、堵漏的渗漏水部位。
③防水等级标准容许的渗漏水现象位置。
(5)地下防水工程验收时,经检查、核对标示好的“背水内表面的结构工程展开图”必须纳入竣工验收资料。
2.渗漏水现象描述使用的术语、定义和标识符号渗漏水现象描述使用的术语、定义和标识符号,可参看下表。
3.不宜进行渗漏水检测的现象当被验收的地下工程有结露现象时,不宜进行渗漏水检测。
4.房屋建筑地下室渗漏水现象检测(1)地下工程防水等级对“湿渍面积”与“总防水面积”(包括顶板、墙面、地面)的比例做了规定。
按防水等级2级设防的房屋建筑地下室,单个湿渍的最大面积不大于0.1,任意100防水面积上的湿渍不超过1处。
(2)湿渍的现象:湿渍主要是由混凝土密实度差异造成毛细现象或由混凝土容许裂缝(宽度小于0.2mm)产生,在混凝土表面肉眼可见的明显色泽变化的潮湿斑。
一般在人工通风条件下可消失,即蒸发量大于渗入量的状态。
(3)湿渍的检测方法:检查人员用干手触摸湿斑,无水分浸润感觉。
用吸墨纸或报纸贴附,纸不变色。
检查时,要用粉笔勾画出湿渍范围,然后用钢尺测量高度和宽度,计算面积,标示在“展开图”上。
(4)渗水的现象:渗水是由于混凝土密实度差异或混凝土有害裂缝(宽度大于0.2mm)面产生的地下水连续渗入混凝土结构,在背水的混凝土墙壁表面肉眼可观察到明显的流挂水膜范围,在加强人工通风的条件下也不会消失,即渗入量大于蒸发量的状态。
