人防工程施工设计要求(3篇)

第1篇一、概述人防工程施工设计是保障人民生命财产安全的重要工程,其设计要求严格,质量要求高。

以下为人防工程施工设计的主要要求:二、设计依据1. 国家及地方有关人防工程的法律法规、规范、标准;2. 设计任务书、设计合同等;3. 地质勘察报告、工程地质条件等;4. 建设单位提供的相关资料。

三、设计原则1. 安全可靠:人防工程在设计、施工过程中,必须确保安全可靠,满足战时和平时使用要求;2. 经济合理:在满足安全可靠的前提下,尽量降低工程成本,提高经济效益;3. 先进适用:采用先进的技术、工艺、材料,提高工程质量和使用性能;4. 环保节能:遵循可持续发展原则,减少环境污染,提高能源利用效率。

四、设计要求1. 建筑专业方面(1)防护设备:选用由国家人防办定点企业生产的产品,厂家需提供备案资料或年检证书,并符合设备设施生产制作图集要求;(2)防护设施:战时使用的防护设施(防护门、防护密闭门、密闭门等)门框必须与钢筋混凝土结构工程同步施工安装到位,竣工前必须将所有防护设备安装到位;(3)封堵门框:所有战时封堵门框必须与施工同步,预埋在混凝土墙体中,并按规定有效连接。

2. 结构专业方面(1)图纸阅读:加强阅读设计说明和详图,确保设计意图正确;(2)双向板:所有双向板(底板、墙体、顶板)有S型拉结筋要求的,最大间距500mm,成梅花型配置,选用直径不小于6mm的一级钢;(3)梁板柱结构:底板施工时,板上皮钢筋要从梁筋下方穿过;反梁结构的顶板施工时,板下皮钢筋要从梁下皮钢筋上方穿过;(4)墙体施工:模板的对拉镙杆不得使用光圆镙杆,必须参照外墙做法,全部使用止水镙杆;(5)门框墙、临空墙和外墙施工:注意防护区外一侧的结构安全。

3. 其他专业方面(1)电气专业:人防工程内的电气设备、线路应符合国家及地方相关标准,确保安全可靠;(2)通风空调专业:人防工程内的通风空调系统应满足战时和平时使用要求,确保空气流通;(3)给排水专业:人防工程内的给排水系统应满足战时和平时使用要求,确保供水、排水正常;(4)消防专业:人防工程内的消防设施应满足战时和平时使用要求,确保消防安全。

五级人防施工方案设计规范

五级人防施工方案设计规范

五级人防施工方案设计规范一、前言五级人防施工是一项重要的建筑工程,用于保护人民生命财产安全,具有重要意义。

为了确保施工质量,提高人民防线的建设水平,制定了本文档,明确了五级人防施工方案设计的规范。

二、设计原则五级人防施工方案设计应遵循以下原则:1.安全性原则:确保人民生命财产安全,设计合理、稳定可靠的防护措施。

2.经济性原则:合理利用资源,控制成本,根据实际需要确定施工方案。

3.可行性原则:方案应可行,施工过程中注意工程的可操作性。

4.普适性原则:适应不同地理环境、建筑物特点和功能需求。

5.规范性原则:符合国家相关规范和标准,确保施工质量。

6.可扩展性原则:施工方案应考虑到未来的扩展和改造。

三、施工方案设计流程五级人防施工方案设计应包括以下步骤:1.调研和分析:对建筑物现状进行调研和分析,包括结构、用途、地理环境等方面的情况。

2.制定设计方案:根据调研结果,制定符合实际需要的五级人防施工方案。

3.核心技术设计:对五级人防施工的关键技术进行设计,包括结构设计、材料选用等。

4.提出施工方案:根据设计方案和核心技术设计,提出详细的施工方案,包括施工步骤、工期安排、施工队伍等。

5.安全措施设计:根据施工方案,制定相应的安全措施,防止施工过程中发生事故。

6.编制施工图纸:根据设计方案和施工方案,编制相应的施工图纸,包括平面图、剖面图、节点图等。

7.施工方案评审:对编制的施工方案进行评审和修改,确保方案的科学性和合理性。

8.完善施工方案:根据评审意见,完善施工方案,最终确定最终的施工方案。

四、施工方案设计要点在五级人防施工方案设计过程中,应重点考虑以下要点:1.结构设计:根据建筑物的结构特点和地理环境,确定合适的人防结构类型,包括地下洞室、地下壕沟等。

2.材料选用:选择适合的防护材料,考虑其耐久性、抗腐蚀性和抗震性能等。

3.施工工艺:确定合适的施工工艺,包括土方开挖、混凝土浇筑、设备安装等。

4.其他设备配置:根据实际需要,配置相应的通风、排水、电力等设备。

人防地下室结构设计经验总结 人防地下室结构设计规范

人防地下室结构设计经验总结 人防地下室结构设计规范

人防地下室结构设计经验总结人防地下室结构设计规范广东建材2009年第11期建筑设计与装饰人防地下室结构设计经验卓毅刚摘(广州市人防建筑设计研究院有限公司)要:本文较系统的结合规范介绍了人防地下事结构设计特点和设计原则,对人防地下室结构设计中的主要构件进行了设计分析,并对设计中应注意的几个问题进行了探讨,供同行参考。

关键词:人防地下室;结构设计;经验;经济性随着经济建设的迅速发展,高层、超高层建筑在全国各大中等城市拔地而起,地下停车库、地下商场等地下建筑物的大量兴建,人防工程建设逐步走向与城市建设相结合的道路。

特别在经济发达的地区和城市,繁华的商业地段成为地下空间开发的热点和焦点,其地下空间的利用离不了以防灾救灾为目的的人防工程。

本文就人防工程中最常见的低抗力等级人防地下室(核5,常5级以下)为例子,进行结构设计经验总结。

1材料人防地下室在有人防荷载参与结构计算过程中,应注意乘以材料强度综合调整系数Yd。

详见GB50038-2005《人民防空地下室设计规范》(以下简称《人防规范》)4.2条。

1.1混凝土人防地下室选用混凝土的强度等级一般为C30C35。

笔者不建议选用C40以上的混凝土,原因有二:(1)C40--一C55混凝土中受拉钢筋的最小配筋率为0.3,而C25~C35混凝土中受拉钢筋的最小配筋率为0.25。

由于人防地下室考虑防辐射及密闭防毒作用,墙体及顶板较厚,所以对于低抗力等级的人防地下室,结构设计计算中会出现较多构造钢筋就能满足受力要求的情况。

故在抗力等级及平时荷载不大的情况下,采用强度等级低于C40的混凝土,可降低工程的含钢量,其经济性是显而易见的。

(2)人防地下室的墙体及顶底板一般较厚,采用的混凝土强度登记越高,其水化热越大,就越容易开裂,增加混凝土养护难度。

1.2钢筋人防地下室可采用除了经过冷加工处理之类延性差的钢筋作为人防荷载参与计算过程中的受力钢筋(认防规渤4.2.2)。

此外,在核爆动荷载作用下,结构构件变形极限已采用允许延性比的控制。

人防规范

人防规范

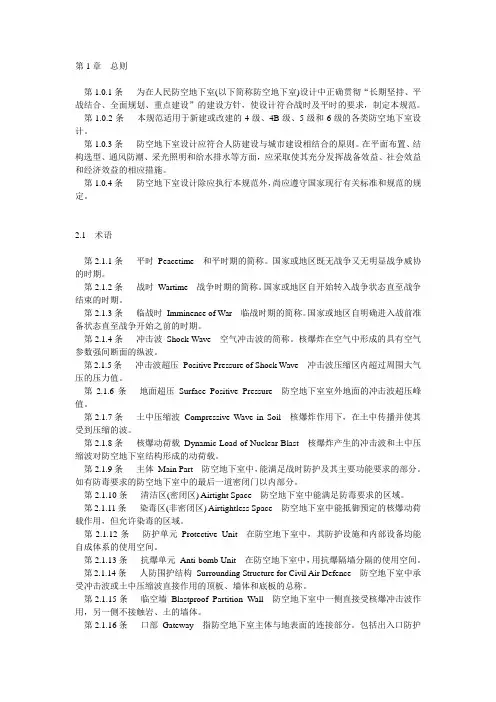

第1章总则第1.0.1条为在人民防空地下室(以下简称防空地下室)设计中正确贯彻“长期坚持、平战结合、全面规划、重点建设”的建设方针,使设计符合战时及平时的要求,制定本规范。

第1.0.2条本规范适用于新建或改建的4级、4B级、5级和6级的各类防空地下室设计。

第1.0.3条防空地下室设计应符合人防建设与城市建设相结合的原则。

在平面布置、结构选型、通风防潮、采光照明和给水排水等方面,应采取使其充分发挥战备效益、社会效益和经济效益的相应措施。

第1.0.4条防空地下室设计除应执行本规范外,尚应遵守国家现行有关标准和规范的规定。

2.1 术语第2.1.1条平时Peacetime 和平时期的简称。

国家或地区既无战争又无明显战争威协的时期。

第2.1.2条战时Wartime 战争时期的简称。

国家或地区自开始转入战争状态直至战争结束的时期。

第2.1.3条临战时Imminence of War 临战时期的简称。

国家或地区自明确进入战前准备状态直至战争开始之前的时期。

第2.1.4条冲击波Shock Wave 空气冲击波的简称。

核爆炸在空气中形成的具有空气参数强间断面的纵波。

第2.1.5条冲击波超压Positive Pressure of Shock Wave 冲击波压缩区内超过周围大气压的压力值。

第2.1.6条地面超压Surface Positive Pressure 防空地下室室外地面的冲击波超压峰值。

第2.1.7条土中压缩波Compressive Wave in Soil 核爆炸作用下,在土中传播并使其受到压缩的波。

第2.1.8条核爆动荷载Dynamic Load of Nuclear Blast 核爆炸产生的冲击波和土中压缩波对防空地下室结构形成的动荷载。

第2.1.9条主体Main Part 防空地下室中,能满足战时防护及其主要功能要求的部分。

如有防毒要求的防空地下室中的最后一道密闭门以内部分。

第2.1.10条清洁区(密闭区) Airtight Space 防空地下室中能满足防毒要求的区域。

人防工程施工规范

人防工程施工规范

⼈防⼯程施⼯规范来源:百度⽂库⼈防⼯程质量的基本要求质量是⼀切产品的⽣命,建筑产品也不例外。

⼈防⼯程的质量⾼于⼀切。

⼈防⼯程是⼀种特殊的建筑产品,除应具备⼀般建筑产品质量基本要求外,还应满⾜⼈防⼯程的特殊要求。

主要体现在四个⽅⾯。

1、防护可靠⼈防⼯程在建筑、结构、通风、给排⽔、电⽓等各⽅⾯都有特殊的防护要求,对⼯程的整体性要求很⾼,必须做到防护可靠。

为了达到防护要求,设计部门严格按照国家有关规范、规程、规定精⼼设计;施⼯部门要严格按照施⼯及验收规范、规程和设计图纸的要求精⼼组织、精⼼施⼯,使⼈防⼯程建设真正做到质量第⼀。

2、坚固耐⽤⼈防⼯程的坚固耐⽤包括两个⽅⾯:既要平时使⽤时坚固耐⽤,⼜要战时使⽤时坚固耐⽤。

战时的坚固耐⽤既包括结构安全,⼜包括战时的通风、给排⽔、电⽓、通信、隔震以及整体密闭性⽅⾯。

⼈防⼯程必须满⾜结构强度要求,⼯程防⽔抗渗必须符合设计要求。

⼈防⼯程主体均在地下,多属隐蔽⼯程,质量检查必须严格,⼀旦遗留后患,后果严重,地下⼯程的结构强度和防⽔、防潮除湿等是⼯程质量要求的主要指标之⼀,必须予以重视。

3、平战实⽤⼈防⼯程要平战结合。

作为基本建设投资,为充分发挥投资效果,在满⾜战时功能要求的前提下,尽量降低造价,为平时使⽤提供⽅便,但决不允许单为平时⽅便⽽损坏战时功能。

4、与环境协调⼈防⼯程必须与周围坏境协调⼀致。

既是城市环境美观的要求,⼜是⼈防⼯程掩蔽性的需要。

⼈防⼯程质量监督和施⼯依据1、法律法规主要有:《中华⼈民共和国⼈民防空法》、《中华⼈民共和国建筑法》、国务院《建设⼯程质量管理条例》以及地⽅政府出台的有关地⽅性法规2、部门规章主要有国家⼈防办或国家有关部委颁发的《⼈民防空⼯程建设管理规定》、《⼈民防空⼯程质量监督管理规定》(国⼈防<2010>288号)、《⼈民防空⼯程施⼯图设计⽂件审查办法》、《⼈民防空⼯程建设监理管理规定》、《⼈民防空⼯程战术技术要求》、《⼯程质量监督⼯作导则》等有关⽂件。

人防工程结构设计手册

人防工程结构设计手册

人防工程结构设计手册一、人防工程概述人民防空工程(简称人防工程),是战时掩蔽人员、物资以及保护人民生命和财产安全的重要场所,也是实施人民防空最重要的物质基础。

人防工程属于战备工程,战时必须服从防空需要,统一调配使用;在平时可按有偿使用的原则开发利用,收益归投资者所有。

因此,人防工程的设计应贯彻“长期准备、重点建设、平战结合”的方针。

二、结构设计原则1. 人防工程的结构设计,应综合考虑地下建筑的使用要求、防护要求、地质条件、材料条件、经济因素等,做到结构安全可靠,满足战时防护和平时使用双重要求。

2. 结构设计应遵守国家现行有关规范、规程、标准,并符合当地人防主管部门的要求。

3. 结构设计应积极采用新技术、新工艺和新材料,提高结构性能,降低工程造价。

三、结构设计规范1. 结构选型与布局:应根据工程的使用功能、防护等级、荷载大小、环境条件等因素进行结构选型与布局。

2. 材料选用:结构材料应具有足够的强度、韧性和耐久性,且符合国家现行有关规范、规程、标准的要求。

3. 荷载取值:结构设计时应根据工程实际情况,合理确定各项荷载取值,包括地面堆载、地下水压力、爆炸冲击力等。

4. 结构分析:结构设计时应进行详细的结构分析,确保结构受力合理、传力明确。

对于复杂结构,应进行模型试验或采用有限元分析等方法进行验证。

5. 构造要求:结构设计时应重视构造要求,确保构件连接可靠、传力明确。

同时,对于人防工程中的孔口防护设施等关键部位,应进行专门设计并满足相关规范要求。

6. 防水设计:防水设计是地下工程中非常重要的一环,结构设计时应考虑防水要求,采取有效的防水措施。

对于重点防水部位,应采用新型防水材料和先进的施工技术,确保工程具有良好的防水性能。

7. 抗震设计:根据工程所在地的地震烈度,结构设计时应进行必要的抗震设计。

抗震设计应遵循“小震不坏、中震可修、大震不倒”的抗震设防目标,采用合理的抗震措施,提高工程的抗震性能。

8. 建筑防火:根据使用功能和防护等级的要求,人防工程应进行建筑防火设计。

人防工程设计规范

人防工程设计规范

人防工程设计规范人防工程设计规范是根据国家法律、法规和相关标准制定的,用于指导和规范人防工程设计的技术规范。

人防工程的主要目的是提供有效的防护措施,保护人民的生命财产安全,抵御和抵抗战场上的威胁和攻击。

以下是人防工程设计规范的主要内容:1. 人防工程设计依据:人防工程设计应根据相关法律和法规的要求,以及现行的国家标准和规范为依据。

2. 人防工程的功能要求:人防工程应能提供有效的防护措施,抵御战场上的直接和间接威胁和攻击,保护人民的生命财产安全。

3. 人防工程的基本要求:人防工程应具备适度的防护能力和可操作性,并能提供适宜的居住和工作环境。

建筑材料应具备防火、阻隔烟雾和防爆的特性。

4. 人防工程的设计原则:人防工程的设计应满足建筑物的功能和安全需求,并参考相关标准和规范,合理选择建筑材料和技术措施。

5. 人防工程的结构设计:人防工程的结构设计应满足强度、稳定性和防护要求,选用适宜的结构形式和材料。

6. 人防工程设备设计:包括通风、照明、消防、供水排水、电力等设备的设计和配置,设备应满足功能和防护要求,并具备可靠性和易操作性。

7. 人防工程的消防设计:包括火灾自动报警系统、消防水系统、防烟排烟系统等的设计和布置,满足火灾防控和疏散要求。

8. 人防工程的室内设计:包括内部空间划分、逃生通道、疏散楼梯、安全出口等的设计和布置,保证人员的安全疏散。

9. 人防工程的施工与验收:人防工程的施工应按照施工图纸和技术规范进行,施工单位应具备相应的资质和工程技术能力。

验收时应严格按照相关规定进行,确保人防工程的质量和安全性。

10. 人防工程的运营与维护:人防工程的运营应建立健全的管理制度和操作规程,定期进行设备设施的检查、维护和保养,确保人防工程始终保持良好的状态。

以上是人防工程设计规范的主要内容,通过遵循这些规范,能够提高人防工程设计的质量和可靠性,保障人民的生命财产安全。

人防工程施工及验收规范(3篇)

人防工程施工及验收规范(3篇)

第1篇一、概述人防工程是指在战争或紧急情况下,为保障人民群众生命财产安全而建设的一种特殊工程。

人防工程施工及验收规范是国家对人防工程建设的强制性规定,旨在确保人防工程的质量和安全。

本文将详细介绍人防工程施工及验收规范的主要内容。

二、施工规范1. 施工前准备(1)工程地质勘察报告:了解施工区域的地质条件,为工程设计提供依据。

(2)施工图设计文件:包括施工图、设计说明、变更等,确保施工过程中严格按照设计要求进行。

(3)施工组织设计或施工方案:明确施工流程、施工方法、施工顺序等。

(4)试验资料:包括材料、构件和设备的试验报告,确保其符合质量要求。

2. 施工过程(1)材料、构件和设备:使用具有出厂合格证并符合产品质量标准的材料、构件和设备。

(2)隐蔽工程:施工中应对隐蔽工程作记录,并进行中间或分项检验,合格后方可进行下一工序的施工。

(3)设备安装:设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。

(4)施工质量验收:工程施工质量验收时,应提供下列文件和记录:施工图设计文件、施工组织设计或施工方案、材料、构件和设备的试验报告、隐蔽工程记录、设备安装记录等。

三、验收规范1. 竣工验收依据(1)人防主管部门批准的各种文件,包括项目建议书、可行性研究报告、初步设计以及有关的各种文件。

(2)工程设计文件,包括施工图设计图纸及说明、有关变更等。

(3)国家颁布的有关标准规范,包括现行的《人防工程施工及验收规范》、《人防工程质量检验评定标标准》等。

(4)合同文件,包括施工承包的工作内容和应达到的标准。

2. 竣工验收条件(1)工程已按设计要求完成,能满足战时和平时的使用要求。

(2)各种设备试运转合格,能满足战时和平时的使用要求。

(3)按工程等级和口部防护的要求,安装并调试了各类人防门。

(4)工程无漏水。

(5)内部粉刷完成。

(6)回填土完成,通道通畅等。

3. 竣工验收程序(1)建设单位组织竣工验收。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

竭诚为您提供优质文档/双击可除人防工程结构设计规范篇一:人民防空工程设计规范《人民防空工程设计规范》(gb50225—95)(秘密);《人民防空地下室设计规范》(gb50038—94,20xx年版)(内部发行);《平战结合人民防空工程设计规程》(dbj08—49—96)(内部发行);《人民防空工程防护功能平战转换设计标准》(RFj1—98)(秘密);《人民防空工程防化设计规范》(RFj1—97)(秘密);《人民防空工程设计防火规范》(gb50098—98,20xx年版);《防空地下室建筑设计》(20xx年合订本)(Fj01、02、03、04);《防空地下室结构设计》(20xx年合订本)(Fg01、02、03);《防空地下室通风设计》(20xx年合订本)(Fk01、02);《防空地下室给排水设计》(20xx年合订本)(Fs01、02);《防空地下室电气设计》(20xx年合订本)(Fd01、02);《人民防空工程大样图集——建筑工程》(20xxRj);《人民防空工程大样图集——结构工程》(20xxRg);《人民防空工程大样图集——通风工程》(20xxRF);《人民防空工程大样图集——给水排水工程》(20xxRs);《人民防空工程大样图集——电气工程》(20xxRd);《人民防空工程大样图集——防护密闭门门框墙》(20xxRm);《人防工程防护设备图集》(RFj01—20xx);《平战结合五、六级人防工程》(97沪防—561、562)等等篇二:人防工程结构设计浅谈人防工程结构设计摘要:在鼓励利用开发地下空间的同时,地下空间建设量及开挖深度也不断增加。

地下室面积变大,层数增加,人防设计涉及的地下室由原先的普通一层增至地下两层、三层以至更多,而多层地下室的人防设计较单层地下室来说也要复杂得多。

关键词:人防工程结构设计引言人防工程既要能承受一定距离的常规武器和核武器的爆炸冲击波作用,又要能防早期核辐射和放射性沾染,因此人防工程具有不同于一般地下工程的设计和施工要求。

1人防结构设计的特点1.1人防地下室水平荷载作用及变形特征1.1.2风荷载计算均扣除地下室的高度。

地下室是否约束、约束的程度与风荷载计算无关。

1.1.3设计设定地下室部分的基本风压为零;在地上部分的风荷载计算中,自动扣除地下室部分的高度,地下室顶板作为风压高度变化系数的起算点。

结构在地震作用下的反应受地下室外的回填土约束程度的影响。

1.1.4产生的地震力,主要被室外的回填土吸收。

1.2防地下室竖向荷载作用及变形特征对于一般结构而言,地下室外的回填土约束对竖向荷载作用几乎没有影响。

当地下室出现悬挑结构,则地下室外的回填土约束对竖篇三:人防设计规范常用规范介绍(五)人防设计规范和图集内容提要:1.人防工程分类2.人防主体设计3.人防口部设计4.实例讲解5.自由提问一、人防的分类1.人防工程的用途:战备和救灾功能2.我国人防建设的方针:“长期准备、重点建设、平战结合”3.人防工程分类:按功能分(1)指挥、通信。

(2)中心医院及急救医院;(3)人员掩蔽部:专业队员、一等人员(局级和局级以上)、二等人员;(4)专业队装备部;(5)配套工程:区域水源、电源、监测中心、食品加工、物资加工、物资库、人防通道等。

按抗力分:1、2、2b、3、4、4b、5、6八个等级,其中5级人防抗力为0.1mpa,6级人防抗力为0.05mpa.按防化等级分:甲、乙、丙、丁四个等级。

4.人防工程设计规范和图集:(1)国标《人民防空地下室设计规范》gb50038-94,适用于4、4b、5、6级各类人防工程设计;(2)上海市标《平战结合人民防空工程设计规程》gbj08-49-96,适用于上海市5、6级新建和改建人员掩蔽所、战备物资库和人防汽车库(海拔200以下,软土地基);(3)上海市标《平战结合五、六级人防工程》图集《土建分册》97沪防-561、《设备分册》97沪防-562;(4)全国通用建筑设计标准人防工程标准图集;jsjt-72《防护密闭门、密闭门、防爆波活门选用图集》jsjt-241《悬板活门、扩散箱选用图集》jsjt-150《通风采光井通用图集》(五级)jsjt-342《通风采光井通用图集》(六级)(5)国家人民防空办公室《人防工程防护设备选用图集》第一、二册;(6)上海市人防工程常用设备选编。

5.人防工程设计步骤:人防工程设计首先根据人防工程总体规划和当地人防部门的要求进行设计,确定其部位、规模、使用功能和要求,和工程项目设计各阶段同步进行方案设计、初步设计和施工图设计。

二、人防主体设计1.防护单元:(1)根据使用功能,按照一定的面积划分防护单元,每个防护单元的防护设施和内部设备自成体系;(2)防护单元的面积:专业队员掩蔽部、一般人员掩蔽部≤800m2;(人防工程结构设计规范)专业队装备掩蔽部≤2000m2;配套工程≤2400m2.2.抗爆单元:(1)根据使用功能,按照一定面积,在防护单元内划分抗爆单元;(2)抗爆单元的面积:专业队员掩蔽部、一般人员掩蔽部≤400m2;专业队装备掩蔽部≤1000m2;配套工程≤1200m2;(3)当人防内部用墙体进行小房间布置时,可不划分抗爆单元;人防设置位于多层建筑地下二层及二层以下,可不划分防护单元和抗爆单元;人防设置位于高层建筑地下三层及三层以下时,可不划分防护单元和抗爆单位;(4)抗爆单元之间应设置抗爆隔墙,连通口处设置抗爆挡墙,可在临战时砌筑。

钢筋混凝土墙厚度≥200厚;砖墙厚度≥370,高度方向@500配3Ф6通长钢筋。

3.净面积标准和净高:一等人员掩蔽所1.3m2/人,房间净高≥2.4m,梁底≥2.0m;二等人员掩蔽所1.0m2/人,房间净高≥2.4m,梁底≥2.0m;专业队员掩蔽所3.0m2/人,房间净高≥2.4m,梁底≥2.0m;专业装备掩蔽部小型车辆25-45m2/台,中型车辆50-80m2/台,梁底管道底净高为车高+0.20.4.防护单元之间的关系:(1)各防护单元建筑设备自成体系,相邻防护单元之间应设置防护密闭隔墙,当相互之间连通时,应在两侧设置防护密闭门。

对防护单元而言,防护密闭门根据本单元的抗力要求,设置在本单元的外侧,此处墙的厚度根据门的构造形式而定,一般≥500。

(2)防护单元内部不应设缝,相邻防护单元之间设缝需要开连通口时,要增加一段小走道,以便设置防护密闭门。

5.防护单元和地面的关系:(1)人防顶板底层一般不高出室外地面;(2)6级人防,当上部为砖混结构(上海规范或6层以下不超过18m的框架结构)可高出≤1.0m;(3)5级人防,当上部为砖混结构(上海规范或6层以下不超过18m的框架结构)并有取土条件时,可高出≤0.5m,并在临战时覆土。

6.防护单元与管道的关系:与防空地下室无关的管道,不宜穿过人防围护结构,需划出人防防护单元,当条件限制需穿过其顶板时,只允许水、暖、空调冷媒等,直径不大于75mm的管道穿过,且应予取防护密闭措施(管道封堵图)。

三、人防口部设计1.人防口部是指防空地下室主体与地表面连接部分,包括人员出入口、物资出入口、进排风口。

2.清洁区和染毒区有防毒要求的人防防护单元最内侧的一道密闭门以内,能满足防毒要求的区域为清洁区,此密闭门以外能抵御预定的核爆动荷载作用的区域为染毒区。

染毒区应包括下列房间或通道:(1)扩散室、密闭通道、防毒通道、除尘室、滤毒室、简易洗消间或洗消间。

(2)医疗救护工程的分类可及所属的急救室、厕所、染毒衣物间。

(3)柴油发电机室及其进排风机室、贮油室。

(4)汽车库停车部分。

(5)战时无需防毒的房间或通道。

3.出入口的数量和要求(1)每个防护单元不应少于两个出入口(不包括连通口),战时使用的主要出入口应设在室外,不应采用竖井式。

(2)人员掩蔽部中相邻两个防护单元可在防护密闭门外共设一个室外出入口,两者防地面超压不同时,其设的室外出入口应按抗力高的等级设计。

(3)消防车库、大型物资库应分别设置两个室外出入口,中心医院急救医院宜分别设置两个室外出入口,并宜设置在不同的方向并保持最大距离。

(4)室外出入口敞开段宜布置在地面建筑倒塌范围以外。

(5)地面建筑倒塌范围4、4b级人防上部建筑为砖混或钢筋混凝土时,倒塌范围为建筑高度;5、6级人防上部砖混倒塌范围0.5建筑高度;5、6级人防上部为钢筋混凝土不考虑倒塌范围。

(6)倒塌范围以外的室外出入口宜采用单层轻型结构,倒塌范围以内的室外出入口应采用防倒塌栅架。

(7)备用出入口可采用竖井式,宜与通风竖井合并设置,竖井平面净尺寸不宜小于1.0m,如有倒塌范围内时,应设防倒塌栅架。

4.出入口通道、楼梯和门洞尺寸应满足平时和战时的需要,并和防护密闭门和密闭门的尺寸有关。

(1)门洞最小尺寸,人员掩蔽所门洞宽0.8,门洞高1.8,走道宽1.2,走道高2.2,楼梯宽1.0;医疗工程和专业队员掩蔽所门洞宽1.0,门洞高2.0,走道宽1.5,走道高2.2,楼梯宽1.2.(2)人员掩蔽所战时出入口门洞宽度之和按每100人0.375m计算,每入樘门通过人数不超过500人。

(3)常用防护密闭门和密闭门门前通道尺寸。

5.防护密闭门、密闭门,防毒通道和洗消间的设置(1)医疗工程、专业队员、一等人员掩蔽所设主要出入口,设一道防护密闭门、二个防毒通道和洗消间、二道密闭门。

次要出入口设一道防护密闭门,一个防毒通道,一道密闭门。

(2)二等人员掩蔽所、有防毒要求的配套工程设一道防护密闭门、一个防毒通道和简易洗消间、一道密闭门。

(3)汽车库等不需要防毒的配套工程只设一道防护密闭门。

(4)防毒通道应由防护密闭门与密闭门、密闭门与密闭门的通道组成,并应在通道内设置能满足换气次数要求的通风换气设备,在满足使用前提下缩小通道容积。

(5)人防门设置由外向内的顺序为:防护密闭门、密闭门,防护密闭门应向外开启,密闭门宜向外开启。

(6)洗消间设置位于防毒通道一侧,由脱衣、淋浴、检查、穿衣室组成。

从室外至内部的顺序为防护密闭门、第一防毒通道、脱衣室、淋浴室、检查穿衣室、第二防毒通道、第二道密闭门。

医疗救护工程:脱衣室、淋浴室、穿衣室,每一淋浴器6m2.其他工程:脱衣室、检查穿衣室、每一淋浴器3m2,淋浴室每一淋浴器2m2.2(7)简易洗消间设置宜在防毒通道一侧单独设置,其使用面积宜为5-10m,亦可与适当加宽的防毒通道合并设置。

6.进、排风口、防爆波活门、扩散室、扩散箱、滤毒室和进风机房(1)进排风口宜在室外单独设置。

(2)设有洗消间或者简易洗消间的防空地下室,其战时排风口应设置在室外主要出入口。

只有一个室外出入口时,进风口宜在室外单独设置。

5、6级人防室外确无进风条件时,可结合室内出入口设置进风口,但防爆波活门外侧等采取防堵塞措施。
