综采工作面及运输系统安装验收标准
五矿综采工作面机电设计、安装、验收管理办法

五矿综采工作面机电设计、安装、验收管理办法五矿综采工作面机电设计、安装、验收管理办法第一条工作面机电设计要求(一)机运区在工作面井巷工程验收之前,要根据生产系统提供的设备布置规划做出正规的工作面机电设计,内容包括:供电系统、设备布置、风水管路布置。
(二)设计出具的供电系统图、设备布置图、风水液管路布置图、设计计算说明书等有关资料,必须经机运区分管领导审核,报机电矿长批示,送集团公司机电处备案。
并及时交付施工队组。
(三)设计必须严格按照《煤矿井下低压电网短路保护装置的整定细则》进行供电系统演算,对生产系统提供的设备进行生产能力演算,力求合理、经济、满足生产。
第二条工作面安装要求(一)综采工作面使用的主要机电设备入井前由准备队、机运区管理组、机电厂房及有关人员共同对其进行严格验收,经验收共同签字认可合格后方可下井。
(二)综采工作面机电安装由准备队承担。
准备队在安装过程中,要严格按《综采工作面安装质量标准》进行施工,对安装中出现的质量问题、疑难问题应及时汇报、处理。
(三)要严格按设计图纸进行施工,不得随意增减、更改供电系统和安全设施。
对设计图纸有异议,在征得设计及有关人员同意后方可更改、增减。
第三条安装验收规定(一)综采工作面安装质量监督、验收由生产矿长(副总)、机电矿长直接负责,生产技术部、机运区具体组织。
(二)工作面安装完工后,由生产技术部牵头组织安监处、机运区、通风、运输、准备队等有关人员进行预验收,对发现问题严格“三定”,由准备队进行整改。
(三)机运区在接到正式验收申请后,要及时报告机电矿长,由机电矿长牵头,机运区有关人员组织准备队进行复验,对预验收查出的问题的整改情况进行检查、处理,对复验中查出的问题,进行“三定”整改和复查。
复查合格后,由机运区报请集团公司机电处进行机电专业化单项验收。
(四)工作面验收时,主要设备应动态验收,以利于发现深层次的问题和隐患。
第四条考核规定(一)对一些隐蔽部位验收时未发现,而在实际运行中出现的事故,经分析属安装质量问题,视情节对准备队处以100-300元罚款。
综采工作面设备安装验收标准

51113综采工作面设备安装验收标准第一章设备安装质量标准一、采煤机安装标准1、各部位螺栓、螺帽、丝堵、盖板齐全,螺栓紧固达到规定扭矩。
2、电机的转向正确,电机及各转动部位,运转声音正常,冷却水畅通,保护装置齐全完好,动作可靠。
3、各部位油质、油量符合要求。
4、管路及接头无损坏无漏液,转动接齿结合面无漏油现象,各仪表及显示器齐全完好,显示准确。
5、摇臂升降灵活,采煤机左右牵引正常。
6、滚筒截齿齐全、锋利,内外喷雾正常。
7、煤机滑靴行走平稳可靠,电缆夹板完整齐全无变形。
8、冷却、喷雾水必须用清洁水,水压不低于50bar。
二、转载、破碎安装标准1、链条是成对的严禁拆对或调换。
2、各部位的螺栓销子必须齐全紧固。
3、刮板的安装方向必须正确。
4、刮板安装间距符合要求。
5、链条接头牢固连接环安成立环,链条不得交叉或扭转。
6、机身安装平稳两根链条松紧一致。
7、各部分的搭接平滑牢固。
8、冷却水的压力流量符合要求,各部位的油质油量符合要求。
9、电机减速器等各转动部位运转平稳正常,无挤卡等现象。
10、电机接线正确,接线工艺符合完好标准及防爆要求。
11、机头张紧装置及液压马达动作灵活可靠。
12、控制闭锁灵活可靠。
三、刮板机安装标准1、刮板机的安装必须平、直、稳。
2、各部位的螺栓、销子齐全、紧固。
3、链条张紧度合适,不扭转交叉,两根链条松紧度一致。
4、冷却水的压力流量符合要求,各部位的油质油量符合要求。
5、通讯闭锁装置动作灵敏可靠。
6、电机、减速器等转动部位运转平稳正常。
7、刮板机运转平稳,无挤卡现象。
8、供水、供液管路无跑、冒、滴、漏现象。
9、刮板的安装方向正确,间距符合要求。
10、各部位的连接平滑可靠。
11、自动张紧装置灵活可靠。
12、电机及接线符合完好标准及防爆要求。
四、移变列车及泵站系统的安装标准1、接地保护必须符合要求。
2、各设备的零部件必须齐全完好,仪表及显示灯齐全完好,显示准确。
3、各台设备的保护装置齐全,动作可靠。
嘉龙煤矿综采工作面安装验收标准(改动)

(1)作业规程要贯彻有关技术政策和先进技术,并能结合实际,指导现场工作。
(2)作业规程、措施,从编制、审批到贯彻有健全的管理制度;作业规程由矿技术负责人组织每月至少进行一次复查,并有复查意见。
(3)作业规程中支护设计要根据矿压观测、地质预报等资料进行科学计算。
(4)工作面安装、初次放顶、收尾、撤面及过地质构造带等必须有专项措施。
该大项共10分。1、2、3、4、5小项为1分;6小项为3分;7小项为2分;
全面检查,一处不合格该小项不得分;
四、液压支架安装
1、支架排成一条直线,偏差不超过±50mm,中心距偏差不超过±100mm。2、液压支架按规定设置安全压力表,数量、初撑力不低于规定值得80%。3、支架迎山有劲,相邻支架间不能有明显错茬(不超过顶梁侧护板高的2/3),支架不咬、不挤。4、支架完好,不串夜、漏液、不卸载。推溜连接装置完好。5、侧护板正常使用,架间空隙小于200mm,浮煤清理干净。6、支架紧贴顶板,最大仰角≯7°,支架垂直顶板,歪斜<±5°。7、支架全部编号管理,牌号清晰。
5、使用铰接顶梁工作面铰接率>90%
该大项共10分。1~5小项各为2分
1、2、4小项全面检查,一处不合格扣1分,扣完为止;3小项全面检查,单体柱一根不合格扣1分,综采一架不合格扣1分;5小项全面检查达不到要求不得分
总分
100
评定等级
验收人员:时间:年月日
5、采煤机各零部件完好,不缺截齿,连接部位紧固可靠
6、各部位油位适当,无严重漏油现象油质合格并有化验记录。
7、各类仪表齐全,指示正确;各操作把手、按钮、旋钮齐全可靠,电控系统工作正常
8、有合格的内、外喷雾装置
9、采煤机与运输机闭锁可靠

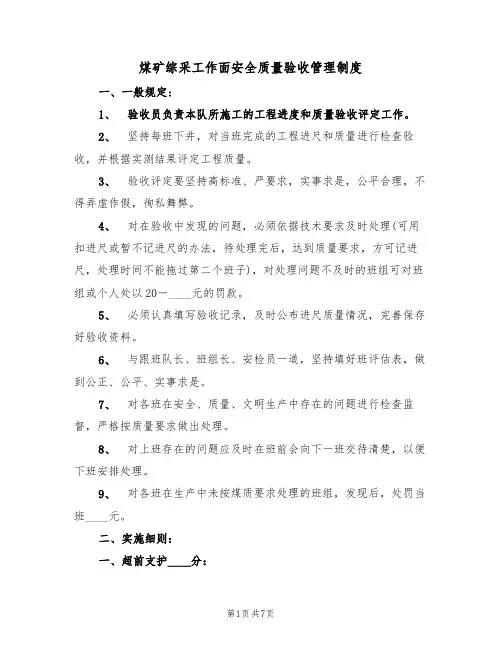

煤矿综采工作面安全质量验收管理制度(3篇)

煤矿综采工作面安全质量验收管理制度一、一般规定:1、验收员负责本队所施工的工程进度和质量验收评定工作。
2、坚持每班下井,对当班完成的工程进尺和质量进行检查验收,并根据实测结果评定工程质量。
3、验收评定要坚持高标准、严要求,实事求是,公平合理,不得弄虚作假,徇私舞弊。
4、对在验收中发现的问题,必须依据技术要求及时处理(可用扣进尺或暂不记进尺的办法,待处理完后,达到质量要求,方可记进尺,处理时间不能拖过第二个班子),对处理问题不及时的班组可对班组或个人处以20-____元的罚款。
5、必须认真填写验收记录,及时公布进尺质量情况,完善保存好验收资料。
6、与跟班队长、班组长、安检员一道,坚持填好班评估表,做到公正、公平、实事求是。
7、对各班在安全、质量、文明生产中存在的问题进行检查监督,严格按质量要求做出处理。
8、对上班存在的问题应及时在班前会向下一班交待清楚,以便下班安排处理。
9、对各班在生产中未按煤质要求处理的班组,发现后,处罚当班____元。
二、实施细则:一、超前支护____分:1、检查内容及方法:安全口往外20m,前10m内双抬棚,打3柱,往外10m打单抬棚,打2柱,用工钢梁单体柱,必须打成直线;巷高1.8m,管线电缆必须挂整齐,不准有淤泥积水不准有空邦漏顶。
2、处罚办法:超前支护少____米扣____分;每少一柱扣____分;抬棚扭斜每个扣____分;管线电缆落地每米扣____分;淤泥积水每米扣____分;空邦漏顶每处扣____分;物料乱放每件扣____分(每分罚____元)。
二、安全出口及行人通道____分1、检查方法:安全出口必须按作业规程规定施工,巷高1.8m;棚距____米;柱要栽直;行人通道必须畅通总高1.6m,宽度不小于0.7m;不准有断拆柱。
2、处罚办法:柱不按要求栽,每根扣____分;巷高少____米,每米扣____分;棚距误差0.05m,超过要求误差,每棚扣____分;行人通道低0.1m,扣____分;窄0.1m扣____分;没有扣____分(每分罚____元)。
综采工作面验收标准

综采工作面验收标准一、一般规定第1条综采质量验收工必须熟悉综采工作面生产工艺、岗位质量验收标准、现场操作程序及注意事项和各种设备的原理、性能,有丰富现场工作经验和较高技术素质,经专门培训考试合格,持证上岗。
第2条熟悉《煤矿安全规程》、《国有重点生产矿井质量标准化标准》,掌握《煤矿工人技术操作规程》和“作业规程”的有关规定。
第3条对工程质量和文明生产进行全过程监督验收。
第4条严格按岗位质量验收标准进行验收,重点工作做到工作前提醒、工作中监督、工作后验收,验收结果记录详细。
第5条按规定向区队值班人员汇报工作情况,汇报应全面、详实,重点突出。
第6条协助工(班)长及时处理工作中出现的各类问题,重大问题必须要求工(班)长立即安排处理。
第7条严格执行现场交接班制度,交待清楚工作情况和存在的问题。
第8条遵章作业,及时制止违章行为。
第9条出现特殊情况,应立即向区队值班人员汇报,必要时应向矿调度室进行汇报,并将处理意见转达给工(班)长,且监督实施。
第10条熟悉综采面质量标准和支护质量验收方法。
第11条熟悉并正确使用仪器、仪表等工具。
二、验收工作遵循的标准和内容第12条准备工作1、工具齐全:米尺、角度尺、记录本和其他必须工具等。
2、认真翻阅质量验收记录,了解现场工作情况和存在问题等,并进行必要的记录。
3、向区队值班人员或其他管理人员了解现场情况,探讨工作难题,准确理解本班的工作重点、难点及处理方法,并征询本班上个工作日的验收工作是否存在不足。
4、班前会认真听取工作安排,掌握工作重点和验收标准,并做好记录,以利于现场监督和验收。
第13条现场交接班1、认真巡视检查工作面情况,并到规定地点与上班验收员进行交接班。
2、详细记录接班数据,了解工作面情况、存在问题及处理方法等,并进行验收工具的交接。
3、监督各岗位人员按标准交接班,并协助上班验收人员处理交接班过程中出现的各种问题,并做好记录。
第14条工作过程中监督验收内容:1、巡视检查工作面,对整个工作面情况,包括顶板、底板、设备、支护、压力显现、工作重点等情况进行全面掌握,并熟悉备用支护材料、配件等的数量和存放地点等。
综采工作面质量验收标准

5分
12
管路电缆悬挂一条线;超前支护一条线;物料码放走向一条线;各类标志标注一条线。
全面检查,一项不合格扣0.5分。
5分
13
牌板规格、标准统一;挂衣架统一;料场统一;管线吊挂钩统一。
全面检查,一项不合格扣0.5分。
5分
14
工作面必须配齐标准工具,8磅大锤5把,镐5把,锨10把,备用卸荷手把2把,扒子
全面检查,一项达不到要求扣0.5分。
10分
4
支架间无超过顶梁侧护板高度2/3的错茬,支架无挤架、咬架,架间空隙不超过规定(<150mm)。初撑力符合要求
全面检查,一处不合格扣0.5分。初撑力不足扣1分。
5分
5
架间或架前杂物清理干净,做到架身净、架间净、浮煤净。
全面检查,一处不合格扣0.2分。
5分ห้องสมุดไป่ตู้
6
支架排直一条线;工作面运输机一条线;煤壁一条线;
5分
2
液压支架高度与采高相适应,不超高,不出现死架,支护可靠;支架侧护板、平衡千斤顶、推移千斤顶、立柱、护帮板、操作阀、安全阀灵敏可靠;各类销、管、卡符合标准,使用到位,牢固可靠。
全面检查,一处不合格扣0.5分。
10分
3
工作面不漏顶,架间不漏矸,液压管路不漏液。液压支架接顶严实,梁端冒高不得大于0.3米;架间间隙严密,不漏煤矸;乳化液泵站和液压系统完好、不漏(油)液。支架防尘设施完善。
全面检查,一项不合格扣1分。
5分
检查人:区队盯岗人:区队验收员:
10分
8
超前支护必须用金属支柱和铰接梁,并拉线穿鞋支设,编号管理,超前支柱初撑力不低于50kN。防倒绳齐全统一。
全部检查,超前支护数量、支设质量符合要求一处达不到要求扣0.5分。;工作面人行道无闲杂物,一点不合格扣0.5
综采工作面验收细则

综采工作面绩效考评验收奖罚细则一、顶板管理1、顶板无台阶下沉。
工作面均匀选10点,顶板台阶下沉有1处不合格扣当班总分10分。
2、支架接顶严密,前梁上部无浮石,有1处支架顶梁不接顶扣责任人5分,有1处支架前梁不接顶扣责任人5分。
3、顶板破碎或煤墙片帮宽度超过循环进度的,要及时超前支护。
有1处不符合要求扣责任人5分。
二、工作面支护1、初撑力和工作阻力。
初撑力不低于规定值的80%。
现场查压力表,每降低1Mpa扣总分2分,凡有1架立柱支撑阻力上不去或漏液自动卸载扣责任人2分/架。
2、支架排成直线,拉线30m,其偏差不超过土50mm,中心距符合作业规程要求,其偏差不超过土100mm。
有1处不合格扣总分50分。
3、相邻支架不能有明显错差,顶梁上下台阶不超过侧护板高度的2/3,支架不挤、不咬,架间空隙不超过200mm。
有1组支架错差超过侧护板高度的2/3扣当班总分10分/架,相咬10分/架,间隙超过200mm没支护扣20分/架。
三、平安出口与端头管理1、两巷超前维护。
〔1〕超前维护长度煤壁向外,胶运、回风顺槽各不少于20m。
少支设1颗扣责任人10分,下班支设给下班加10分。
〔2〕液压单体支柱规格统一,应使用同类型液压单体支柱。
液压单体支柱不统一,有混用现象1处扣责任人5分。
〔3〕在用液压单体支柱完好,不漏液,不自动卸载。
液压单体支柱不完好,有漏液、卸载扣责任人5分/颗。
下班补设单体奖励5分/颗。
〔4〕液压单体支柱打在实底,打直打牢,迎山有力,顶盖四牙吃力,手把朝向巷中方向。
不符合要求,扣责任人5分/颗。
下班整改奖励5分/颗。
〔5〕液压单体支柱用防倒绳串联结实。
未按规定挂防倒绳的扣责任人5分/柱。
下班补挂防倒绳的奖励5分/颗。
〔6〕两排液压单体支柱成直线,、外错差不超10mm,间距均匀。
不合格1处扣5分。
下班每整改1处奖励5分/颗。
〔7〕两巷超前维护,管路吊挂整齐,30m超前维护无杂物、炭块,要求平整、干净,一处不合格扣责任人10分。
综采工作面验收标准

综采工作面验收标准综采工作面投产验收细则(共五部分)一、通风部分1、通风系统、通风设施①、按照《煤矿安全规程》规定编制通风设计及安全技术措施,并履行报批手续。
②、通风系统合理、可靠、完善,稳定。
采面有独立通风系统,严禁采用任何形式的串联通风。
③、采煤工作面在采区构成完整的通风系统,形成全风压通风方式,采煤工作面保持至少有2个安全出口。
④采区设置有专用回风巷,采区进、回风巷贯穿整个采区,无一段为进风巷、一段为回风巷。
⑤、一个采区同一煤层的一翼只能有1个采煤工作面进行生产,无超能力、超定员组织生产。
⑥、有工作面瓦斯涌出量预测数据,并依据预测数据和生产能力进行风量核算,按实际供风量核定采面产量,采面风量充足、采面风速不大于4m/s。
⑦、通风设施齐全可靠,质量符合标准要求,通风设施(风门、风桥、密闭等)构筑质量必须合格,通风设施的设置满足通风安全的需要。
废弃巷道、盲巷和与采空区联通的巷道及时进行封闭。
⑧、通风系统图标明主要通风机的安装位置及其规格性性能、进回风井巷和采掘工作面的位置与名称、风流方向、风量大小、通风设施(包括风门、风桥、风墙、风窗、密闭等)与设备(局扇)的安装地点。
⑨、多煤层同时开采,绘制分层通风系统图;绘制通风系统立体示意图和通风网络图。
2、瓦斯抽采达标①、编制瓦斯抽采实施计划,并将瓦斯抽采计划纳入矿井年度生产计划。
②、建立完善瓦斯抽采系统,泵站的装机能力和管网能力要满足瓦斯抽采达标的要求。
运行泵能力大于瓦斯抽采达标时应抽采瓦斯量对应工况流量的2倍。
③、优先采用开采保护层或预抽煤层瓦斯等区域性防治突出措施。
④、采取突出危险性预测、防治突出措施、防治突出措施效果检验、安全防护措施等综合防治突出措施。
⑤、煤层瓦斯抽采工程做到与采掘工程同步设计、超前施工、超前抽采,超前预抽时间要满足煤层预抽效果达标的要求,钻场、钻孔、管路、瓦斯巷等瓦斯抽放工程按设计和计划同时进行施工。
⑥、实现先抽后采,瓦斯抽采达标,并准确掌握回采区域煤层的瓦斯压力、瓦斯含量、煤层透气性等参数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
综采工作面及运输系统安装验收标准(试行);生产部分;一、支架完好标准;1、支架外观;(1)支架排列整齐,迎山有劲,相邻支架间不能有明;(2)每组支架零件齐全完好,连接稳固合理,特别是;(3)支架顶梁与顶板平行支设,其仰俯角小于7°;;(4)液压支架按规定设安全压力表,数量、初撑力符;(5)架内无浮煤、浮矸及其它杂物堆积;;(6)顶梁、底座不得开焊、断裂和变形综采工作面及运输系统安装验收标准(试行)生产部分一、支架完好标准1、支架外观(1)支架排列整齐,迎山有劲,相邻支架间不能有明显错茬(不超过顶梁侧护板高2/3),架中心距按作业规程不超过±100mm;(2)每组支架零件齐全完好,连接稳固合理,特别是柱鞋帽,螺栓穿销齐全,液压系统无串漏,阀组动作灵活可靠,液管排列整齐,无挤压、砸埋现象;(3)支架顶梁与顶板平行支设,其仰俯角小于7°;(4)液压支架按规定设安全压力表,数量、初撑力符合规定要求;(5)架内无浮煤、浮矸及其它杂物堆积;(6)顶梁、底座不得开焊、断裂和变形。
2、活柱与缸体(1)动作可靠密封良好,无窜液、漏液现象;(2)活柱、千斤顶无划痕;(3)镀层不能脱落;(4)移溜千斤顶与溜槽帮联结可靠,支撑千斤顶要安装牢固;(5)活柱无变形,用500mm钢板尺靠活柱,其间隙不大于1mm。
3、阀(1)密封性能良好,无串液、漏液,动作灵活可靠,安全阀动作压力符合出厂规定;(2)操作时无异常声音;(3)过滤器完好无缺。
4、油管与接头(1)胶管完整无缺,排列整齐,无漏液,无挤压砸埋等现象;(2)接头压接牢固,U型销不得插单腿销,不得用铁丝和其它物品代替。
二、支护与安全1、超前支护与安全(1)两巷超前支护20m范围内支护完整无缺,接顶严实,安全出口畅通无阻;支柱有防倒装臵;(2)行人跨越运输机皮带地点有过桥;(3)单体支柱支设迎山有劲,不漏液、不自动卸载,初撑力不低于90kN,并有可靠的防倒防滑措施;(4)顶板不出现台阶下沉,工作面支架顶梁接顶严实。
2、文明生产(1)两巷支架完整无缺,无断梁拆柱;(2)材料设备码放整齐,无淤泥积水;(3)两巷最低高度不小于1.8m,行人侧宽不小于0.7m。
机电部分一、综采电气1、电气设备、元件及各种缆线无失爆,工作面有供电系统图;2、防爆设备有统一的防爆合格证、整定卡、标示牌,开关上架,五小电气牌板化;3、两巷电缆吊挂整齐,接线合格,各类电缆选用正确;4、工作面使用支架灯,间距不大于15m,扩音电话间距小于等于12m;急停装臵符合要求;5、移变和高低压开关保护齐全可靠;6、仪表校验合格,指示准确。
二、液压泵站完好标准1、泵体要安放平稳,运行可靠,各零件完好无缺,运转无异响,曲轴箱、柱塞箱油质合格。
润滑良好,泵体周围无浮煤、积水、淋水与杂物,保持整洁;2、螺丝、螺帽、丝堵、销子齐全、完整、紧固;3、接头和各种阀密封性能良好,不漏液,动作可靠;4、高低压过滤器、油位保护开关、乳化器安装完好无缺,性能良好,动作可靠;5、液箱盖、口网、磁性过滤器齐全完好,压力表齐全,指示正确,安全阀、卸载阀动作可靠,动作压力符合厂家规定,箱内保持清洁,油箱不漏液,蓄压器压力符合要求;6、压力表准确可靠,误差不超过±1kgf/cm;7、有自动配液装臵,乳化液配比合格,乳化液清洁无析皂现象,配臵浓度3-5%,有检测专用折射仪;8、运行曲轴箱温度不高于75℃,油量适当,泵体温度不高于60℃;9、电动机:运转声音正常,风扇保护装臵齐全,符合防爆要求,温升不超过厂家规定;10、有专用油脂库,采用不燃性支护,消防器材齐全、合格,闭锁齐全,有标示牌;有专用小油桶、抽油器,有注油图标。
三、采煤机完好标准1、各部螺丝、销子、丝堵、盖板,齐全紧固;2、电动机运转声音正常,冷却水畅通,保护装臵灵敏可靠,符合防爆漂亮的脸要求;3、牵引部油质符合要求,清洁无杂物,手把按钮,旋钮灵活可靠,各保护装臵性能良好,动作可靠,液压系统工作压力应符合要求;4、各部齿轮轴承运转声音良好,齿轮、轴承无磨损,无打牙;5、截割部操作手把灵活,闭锁可靠,油量适当,油质符合要求,清洁,润滑良好,摇臂升降灵活,不自动下降;6、滚筒、齿座无变形、无裂纹、无开焊,截齿齐全锋利,内外喷雾眼畅通,滚筒转动灵活可靠;7、油路、水路系统,仪表、管路及接头无损坏,无泄漏,压力达到规定要求,过滤器效果良好,仪表齐全,指示准确;8、转动、静止结合面不漏油;9、底托架无严重变形;10、电缆无严重变形、磨损,电缆卡连接装臵完整无缺;11、其它机件、部位保持整洁,滑靴及销轴无损量。
并应配有工具箱和工具,有检查检修运转和事故处理记录;12、有合格的内、外喷雾装臵;13、采煤机与运输机闭锁可靠。
四、工作面刮板运输机和转载机完好标准1、螺栓、螺帽及其它连接零件:齐全、完整、紧固;2、电动机:声音正常,风扇、护罩齐全无损,符合防爆要求,温升不超过厂家规定;3、机头尾及链轮机壳:无变形,链轮齿完整无损,不咬链不跳链;4、液力联轴节:易熔保护塞齐全无损,不漏液,液量适当;5、全部注油嘴:完整畅通;6、齿轮减速箱及轴承:声音正常,油质符合要求,清洁,油温适当,油量不超过75%;7、液力耦合器使用水介质或不燃性液,有易容合金塞和防爆片,硬连接必须双速开关或软启动开关;8、刮板链及刮板扣环:刮板加紧式连接器齐全,涨销不松动,扣环紧固,刮板不得短缺,刮板无变形;9、溜槽:无变形,搭接良好,连接螺丝齐全完好;10、铲煤板、挡煤板、电缆架或电缆槽:无变形,与溜槽连接牢固,搭接良好,电缆、水管安放折叠整齐;11、铺设与运行:刮板链张紧合适,溜槽铺设平、直、稳,弯曲不超过厂家规定,停机闭锁按钮可靠,机头机尾无杂物,无积煤;12、紧链器:操纵灵活可靠,管路不漏液,最大张紧力符合厂家规定;13、破碎机有安全护网;14、机头高度符合标准,搭接合理。
五、皮带运输机完好标准1、皮带机保护齐全可靠,有行人过桥,机头(尾)有护网(罩),胶带不跑偏;2、螺栓、销子完整、齐全、紧固;3、电动机:运转声音正常正常,风扇、防护罩齐全无损,电机温升不超过60℃,符合防爆要求;4、液力联轴节:易熔合金塞保护齐全无损伤无漏液,液量符合厂家规定;5、齿轮减速箱、联动齿轮箱及轴承:运转声音正常,油质符合要求,油量适当(大齿轮能带起油为准),箱体结合面、各轴端注、放油堵不漏油,连续运转六小时油温不超过75℃;6、各部注油嘴:完整、畅通;7、皮带及接头:无撕裂,皮带卡排列均匀、紧固,茬口整齐,接口硫化的皮带要有实验报告,基础稳固牢靠,开机时无明显震动;8、滚筒及上下托辊:齐全,旋转无异响,转动灵活,密封、润滑良好;9、机头架:无变形,主副滚筒轴要求平行,其偏差不超过5mm,清扫装臵作用良好;10、伸缩部及拉紧装臵:零部件齐全,动作灵活可靠;11、机尾:转载机运行轨道平直,连接螺栓紧固,千斤顶动作可靠,不漏油;12、铺设与运行:皮带张紧力适当,上皮带跑偏不得超过上托辊边缘,下皮带不磨损皮带架,保持机头、机尾环境卫生,两侧无煤及杂物堆积。
六、移动变电站和高低压开关完好标准1、零部件:齐全完整,各部零件紧固可靠;2、高低压防爆腔:保持清洁,高低压套管不破损、裂纹及放电痕迹;3、防爆面:光洁度及间隙符合厂家规定,伤痕不超限,无锈蚀并涂有防锈油;4、操作机构:电气、机械闭锁机构齐全,灵活可靠;5、电气保护装臵:整定值合格,动作灵活可靠;6、接地系统:完整、合格;7、电气仪表:指示准确(每年检验一次),仪表玻璃;8、标志牌:标明容量、用途、整定值;9、电气系统图和检修记录齐全,记录填写清楚,准确;10、外壳及环境卫生:外壳无严重变形及大面积油漆;七、控制通讯系统完好标准1、零部件齐全紧固;2、防爆腔及防爆面:清洁,防爆面无锈蚀和机械伤痕,光洁度及间隙符合厂家规定,防爆面必须涂防锈油;3、各部控制系统准确可靠,通话清晰;4、仪表窗口:指示准确,玻璃无损坏,表面清晰,能按设备及线路状态正确显示和工作;5、环境卫生清洁整齐,周围无杂物。
八、电缆完好标准1、电缆敷设和悬挂:无冷包接头、鸡爪子、羊尾巴、明接头和严重的护套损伤现象,悬挂整齐,符合要求;2、插销:无裂痕、防爆面无锈蚀,触头接触良好,无严重烧伤,零件齐全,联接牢固,插销应避开顶板滴水的地方,有防护装臵;3、绝缘电阻:运行中电缆的绝缘电阻不低于规程规定;4、标志:动力电缆和控制电缆应有铁质标志牌,牌底颜色和字迹清楚整齐,标明来源、去向、长度、截面积和芯线数。
通防部分一、通风系统1、通风系统合理、完善;2、风量、风速符合《煤矿安全规程》;3、通风设施质量符合标准要求。
二、瓦斯管理1、瓦斯监测监控系统安装到位,并运行正常;2、瓦斯电闭锁装臵的安设符合规程规定;3、盲巷必须进行封闭;4、保证工作面及其他地点瓦斯不超限、无瓦斯积聚。
三、防尘管理1、有完善的防尘供水系统、洒水设施;2、煤层必须逢采必注,不注不采;3、进回风顺槽要设防尘管路,皮带巷防尘管路每50m设1个三通阀,其他每100m设1个三通阀;4、进回风顺槽距安全出口50m以内安装净化水幕,水幕应封闭全断面,雾化,净化效果好;5、采煤机必须有内外喷雾装臵,安设清水加压泵,喷嘴完好无堵塞;6、隔爆设施安装地点、数量、水量、质量符合规定;7、所有转载点必须有完善可靠的喷雾装臵;8、液压支架应安装自动或手动喷雾装臵。
其他1、各种管理牌板设臵齐全,内容填写正确;2、作业规程对初次放顶、防灭火、一通三防等措施有明确规定。
综采工作面初采设备单机调试1、液压支架逐架反复升降3-5次并适量前移,其它千斤顶试动几次,检查管路连A--A现象;冷却系统是否畅通、水量充足;牵引是否正常、控制是否灵活。
防火门(墙)示意图3、刮板运输机、转载机先进行空运转试验后断续启动,开停试运转。
空转1-2h,运转1-2个循环。
检查机头机尾轴的运转方向是否正确,有无异常声响,电动机、减速机温升是否正常;检查各部有无挤卡现象;检查两根链松紧是否一致以及刮板链的张紧程度是否适当;检查挡、铲板是否紧固等。
4、带式输送机点动、空转、正常运行检查运转是否正常,有无打滑跑偏现象,保护装臵是否可靠;电机、减机有无异常声响,有无振动和发热现象;润滑系统注油是否合适;清扫器、张紧绞车、制动装臵是否齐全正常,张紧程度是否适当等。
5、乳化液泵站手动、电动、空运转、正常运转用手转动联轴器,使曲轴转动2-3周,检查各运转部件是否转动灵活;打开手动卸载阀,关闭向工作面供液的截止阀,点动电动机,检查电机运转方向是否与泵上箭头指引运转方向一致。
在打开手动卸载阀状态下,空运转一段时间,直到乳化液中没有空气为止。
空载运转正常后,慢慢关闭手动卸载阀,乳化液泵逐渐升压,当卸载阀自动卸载时,打开压力表开关,观察卸载压力是否达到标准卸载压力。
