中间验收监理报告
主体结构中间验收监理质量评估报告(范本)

余政储出【2016】39号地块1#-13#商住楼及集中地下室工程主体结构(一次验收后余部)质量评估报告一、工程概况本工程位于杭州市余杭区乔司镇德胜东路与东湖南路交叉口西北角,场地地貌为钱塘江冲海积平原,西侧为地铁1号线,南侧为东湖高架,东侧为在建民丰路。
总建筑面积为134505.25m²。
建筑物主要为1幢16F、2幢15F、9幢7-11F建筑物及1F配套用房,整体地下一层。
最大开挖深度为4.95米。
采用框架结构,静压预应力管桩基础。
本工程桩基设计等级为甲级,地基基础设计等级为甲级。
本次中间结构验收部位为第一次验收后的剩余结构楼层,具体为:2#楼四层以上、3#、4#楼五层以上、6#-9#楼、12#、13#楼六层以上、10#、11#楼十层以上及5#楼主体结构。
2016年12月12日开始试桩,2017年03月1日开始正式打桩。
桩基施工到2017年06月8日全部完成,土建工程从2017年6月10日开工、基础土方从2017年7月15日开始挖土,到2018年1月30日基础及地下室结构全部完成,目前主体结构除了小部分填充墙、构造柱、过梁、圈梁以外基本完成。
本工程设计使用年限50年,建筑结构安全等级为二级,地基基础设计等级为甲级,桩基设计等级为甲级,抗震设防分类为标准设防类(丙类),抗震设防类别按7度设防,框架梁柱抗震等级为三级,剪力墙抗震等级为二级。
建筑防火分类,地上、地下部分均为一类,建筑高层住宅耐火等级为一级,多层住宅为二级,高层屋面防水等级为I级,多层屋面防水等级为Ⅱ级,地下室防水等级为二级(地下室种植顶板防水等级为一级)。
工程实施单位:建设单位:杭州隽烜房地产开发有限公司设计单位:中国联合工程公司地质勘察单位:浙江大学建筑设计院有限公司监理单位:耀华建设管理有限公司土建总承包单位:上海金鹿建设(集团)有限公司二、监理措施与方法、手段耀华建设管理有限公司承接了本工程的监理业务后,针对本工程的特点,编制了详细可行的《监理规划》和《监理实施细则》,作为开展监理工作的纲领性文件和指导性文件。
房屋建筑工程主体结构中间验收监理小结

房屋建筑工程主体结构中间验收监理小结房屋建筑工程是一个复杂的过程,其中主体结构的建设是至关重要的一步。
主体结构由地基、框架结构、屋面与楼板组成。
这个阶段的验收使得建设过程有序进行,确保主体结构的质量和安全。
本文将从中间验收过程中监理的角度进行分析和总结。
中间验收的概念中间验收是指在主体结构施工中,分阶段进行验收,以保证每一阶段的质量达到要求。
通过中间验收,可以及时发现并纠正施工中的问题,保证主体结构的质量,防止质量问题在后续工作中延续。
监理的角色监理在中间验收中扮演着重要角色。
监理应该对实施单位施工组织设计、施工方案、施工合同等方面进行监管。
监理必须确保工程符合国家和行业规范,并且建设过程中有序的进行。
监理还需要提供专业的技术建议,,协调设计、施工、施工单位等各个环节,以确保主体结构质量安全。
监理工作的内容主要包括以下内容:法规和规程的执行监理应当牢固掌握法规和规程的知识,并严格执行。
监理应当对实时进行检查,发现问题及时通知施工方或者实施单位,并要求其立即进行整改。
施工过程中的监管监理应当加强施工现场监督,尤其关注危险源、现场环保等方面,及时排除隐患和解决问题。
施工质量的监督监理应当加强对施工质量的严格监督,确保现场施工符合质量要求并保持一定的速度。
监管人员需要检查主要材料是否符合设计及其相关标准,同时还要抽检相关材料是否符合设计、规范和施工合同要求。
现场会议的开展监理应当定期召开现场会议,对工作进行总结,并向工程项目部和业主代表汇报工作进展情况。
监理工作的难点监理在中间验收过程中需要克服的一些难点:进度和质量的平衡监理需要在时间安排上协调好进度和质量,规划好施工顺序,确保合理的工期内保质保量地完成任务。
与现场业主代表、设计单位、工程建设单位的协调在实施工程过程中,监理必须与工程建设单位、现场业主代表、设计单位进行密切的沟通、协调和合作,处理好施工中出现的突发情况,确保合理的工期内按期交付。
总结在房屋建筑工程主体结构的中间验收过程中,监理的工作非常重要。
主体结构中间验收监理质量评估报告

主体结构中间验收监理质量评估报告一、引言本报告是对当前工程项目中间验收阶段进行的监理质量评估的总结和分析。
本次中间验收监理工作的目的是确保工程项目的质量符合相关标准和要求,保障项目顺利进行。
本报告将对中间验收监理工作的整体效果进行评估,分析存在的问题,并提出改进意见。
二、中间验收监理工作概述1.工程项目基本情况:简要介绍工程项目的基本情况,包括项目类型、建设规模、工期等。
2.中间验收监理工作内容:详细说明中间验收监理工作的具体内容和任务,包括监理人员的参与情况、监理工作的时间安排等。
3.中间验收监理工作目标:明确中间验收监理工作的目标和要求,主要包括确保工程质量符合标准和要求、发现和及时解决存在的问题等。
三、中间验收监理工作评估1.工作过程评估:对中间验收监理工作的整体过程进行评估,包括监理人员的工作态度、配合程度、工作纪律等方面。
2.工作成果评估:对中间验收监理工作的成果进行评估,包括监理报告的质量、实际问题的发现和解决等方面。
3.工作效果评估:对中间验收监理工作的效果进行评估,包括工程质量是否符合标准和要求、问题是否得到及时解决等方面。
四、存在的问题及分析1.工作过程中存在的问题:分析中间验收监理工作过程中存在的问题,如监理人员与其他参与方的沟通不畅、监理报告的及时性等。
2.工作成果中存在的问题:分析中间验收监理工作成果中存在的问题,如未能发现一些实际问题等。
3.工作效果中存在的问题:分析中间验收监理工作效果中存在的问题,如工程质量未达标、问题未能得到及时解决等。
五、改进意见1.加强人员管理:提出加强监理人员培训,提高专业素质和责任意识;加强与其他参与方的沟通,提高工作效率。
2.提高监理报告质量:建议监理人员提高监理报告的准确性和及时性,完善问题的描述和解决方案。
3.强化问题发现和解决:建议监理人员加强对实际问题的发现和解决,提出切实可行的整改措施。
六、结论通过本次中间验收监理质量评估,发现了中间验收监理工作中存在的问题,并提出了改进意见。
中间结构验收监理汇报

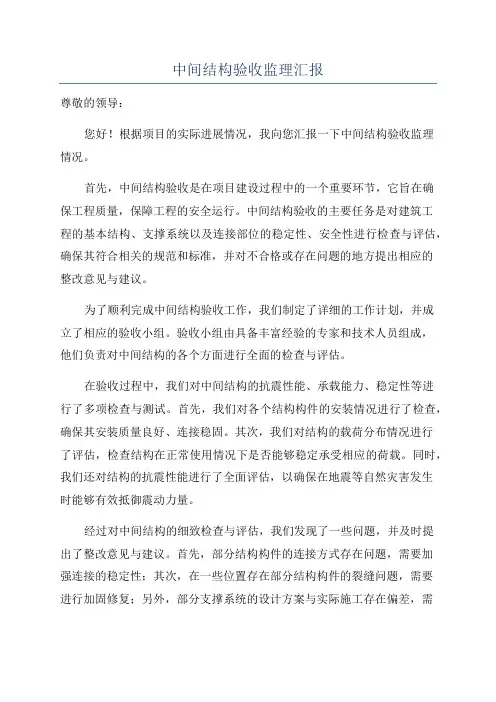

中间结构验收监理汇报尊敬的领导:您好!根据项目的实际进展情况,我向您汇报一下中间结构验收监理情况。
首先,中间结构验收是在项目建设过程中的一个重要环节,它旨在确保工程质量,保障工程的安全运行。
中间结构验收的主要任务是对建筑工程的基本结构、支撑系统以及连接部位的稳定性、安全性进行检查与评估,确保其符合相关的规范和标准,并对不合格或存在问题的地方提出相应的整改意见与建议。
为了顺利完成中间结构验收工作,我们制定了详细的工作计划,并成立了相应的验收小组。
验收小组由具备丰富经验的专家和技术人员组成,他们负责对中间结构的各个方面进行全面的检查与评估。
在验收过程中,我们对中间结构的抗震性能、承载能力、稳定性等进行了多项检查与测试。
首先,我们对各个结构构件的安装情况进行了检查,确保其安装质量良好、连接稳固。
其次,我们对结构的载荷分布情况进行了评估,检查结构在正常使用情况下是否能够稳定承受相应的荷载。
同时,我们还对结构的抗震性能进行了全面评估,以确保在地震等自然灾害发生时能够有效抵御震动力量。
经过对中间结构的细致检查与评估,我们发现了一些问题,并及时提出了整改意见与建议。
首先,部分结构构件的连接方式存在问题,需要加强连接的稳定性;其次,在一些位置存在部分结构构件的裂缝问题,需要进行加固修复;另外,部分支撑系统的设计方案与实际施工存在偏差,需要进行调整。
我们已将这些问题详细记录,并与相关责任方进行了沟通,共同制定了相应的整改方案。
除了发现问题与提出建议,我们还对中间结构的优点与亮点给予了充分的肯定。
首先,中间结构的整体布局合理,结构稳定性良好,能够满足建筑使用的需求;其次,采用的材料质量较高,具有较好的耐久性和抗腐蚀性能;另外,施工过程中采用了先进的工艺与技术,有效提高了工程的质量与效率。
总结来说,目前中间结构的验收工作已经基本完成,我们已将相关问题与整改方案详细记录,相信经过整改后,中间结构能够满足相关的要求与标准。
路基工程中间交工验收报告

路基工程中间交工验收报告一、项目概况:该路基工程位于市区,起点地段,终点地段,全长X公里。
本工程主要包括路基开挖、土方平整、填筑、压实、边坡等工作。
二、验收时间:本次中间交工验收于2024年X月X日上午10时在工地进行。
三、参与验收人员:1.项目建设单位:(1)项目业主代表:XXX(2)项目总工:XXX(3)项目工程监理:XXX2.施工单位:(1)总包单位:XXX(3)路基工程监理:XXX四、验收内容:1.路基开挖:根据设计要求,进行了XX米宽、XX米深度的路基开挖,开挖面平整、边坡平缓,没有明显的破碎或滑坡现象。
2.土方平整:土方平整工作按照设计要求进行,地表平整度达到X级别标准,没有明显的凸起或塌陷。
3.填筑:填筑工作采用X材料填筑,填筑层厚度均匀一致,无裂缝、松散现象,填筑高度符合设计要求。
4.压实:压实工作按照设计要求进行,采用X型大型压路机进行压实,压实面均匀平整,没有明显的空鼓、裂缝现象。
5.边坡:边坡工作进行良好,边坡坡度、坡高符合设计要求,边坡面没有明显的滑坡、塌陷现象,边坡表面覆盖植被,达到绿化要求。
六、验收结论:经核查,该路基工程中间交工的路基开挖、土方平整、填筑、压实、边坡等工作符合设计要求和施工规范,各项工程进展顺利,达到了中间交工的要求。
七、存在问题及整改要求:1.XXX问题:要求施工单位在X日期前完成整改,并做好记录。
八、下一步工作计划:1.继续进行路基工程的后续施工,包括XXX。
2.保证施工进度和质量,按照设计要求进行施工。
以上报告为路基工程中间交工验收报告,报告内容详实,验收结论明确,对存在的问题提出了明确的整改要求和下一步工作计划。
10KV配电工程监理中间验收报告

四里河畔小区10KV配电供电施工
监理工程
监理中间验收报告
杭州信安建设监理有限公司
四里河畔小区10KV配电供电施工监理工程
监理中间验收报告
四里河畔小区10KV配电供电施工监理工程,2#公建总配电房位于(22#~28#楼地块)26#楼西侧地库内西面,主体结构由房建主体施工单位统一施工,配电房内设备基础由合肥电力安装总公司施工,配电房自开工直至基建及隐蔽工程已完成,监理人员在建设工程中全过程跟踪监理工作,施工中间发现问题及时指正,严格执行技术规范,认真检查隐蔽工程,2015年12月10日监理部根据验收规范和电力部门相关规定进行了中间检查,确认如下:
一、现场与批复方案相符
二、设备与审查后的图纸相符
三、设备安装与安全符合技术规范
四、隐蔽工程符合技术规范
五、施工安装单位资质齐全
存在问题与整改情况:
一、接地扁塔焊接部分未做防腐处理。
二、设备基础内杂物未清理
以下存在问题要求施工单位及时完成整改,并报监理部门验收确定。
监理中间验收结论:
配电工程安装存在的问题已整改.工程质量符合电力建设质量验评标准,符合设计文件和施工合同的技术要求,工程安装规范,质量安全可靠,工程验收合格。
参加验收人员:
杭州信安建设监理有限公司
2015年12月10日。
监理单位交工验收情况汇报

监理单位交工验收情况汇报尊敬的领导:根据监理单位的要求,我们对工程项目进行了交工验收,并就验收情况进行了汇报。
经过一段时间的验收工作,我们对项目的各项指标进行了全面的检查和评估,现将验收情况向领导汇报如下:首先,我们对项目的施工质量进行了全面的评估。
在验收过程中,我们发现项目施工方在施工过程中严格按照相关标准和规范进行施工,保证了工程质量的稳定和可靠。
我们对项目的各项质量指标进行了逐一检查,发现项目的施工质量符合相关标准要求,各项指标均达到了验收标准。
其次,我们对项目的安全生产情况进行了全面的评估。
在验收过程中,我们重点关注了项目的安全生产管理情况,发现项目施工方严格执行了安全生产管理制度,加强了对施工现场的安全监管和管理,有效保障了施工现场的安全生产。
在验收过程中,我们未发现任何安全生产事故,项目的安全生产情况得到了有效控制。
此外,我们还对项目的工期进度进行了全面的评估。
在验收过程中,我们对项目的工期进度进行了严格的检查和评估,发现项目施工方严格按照施工计划进行施工,保证了工程的按时完成。
项目的各项工期指标均在规定的时间内完成,工程进度得到了有效控制。
最后,我们对项目的成本控制情况进行了全面的评估。
在验收过程中,我们对项目的施工成本进行了逐一核对和评估,发现项目施工方严格控制了施工成本,有效降低了项目的施工成本,保证了项目的经济效益。
项目的成本控制情况得到了有效保障。
综上所述,经过我们的全面验收,项目的各项指标均符合相关要求,工程质量得到了有效保障,安全生产得到了有效控制,工期进度得到了有效保障,成本控制得到了有效控制。
我们将继续加强对项目的监督和管理,确保项目的顺利完成。
谢谢!。
变电站监理中间验收初检报告

变电(线路)
安装工程
初检验收数
合格数
优良数
优良率(%)
抽查比例(%)
初步验收评价及结论
1、内业资料检查:工程资料齐全、真实、规范,符合工程实际状态;满足国家及行业标准、有关规程规范、合同、设计、档案管理等方面的要求。
2、现场检查:
(1)土建工程项目划分单位工程项,分部工程项,分项工程项,检验批项。其中本次验收涉及个单位工程,优良率%;个分部工程,合格率%;个分项工程,合格率%;个检验批。
(Q/GDW183-2008)
《工程建设标准强制性条文(电力工程部分)》闽电力工程监理有限公司
总监
2
徐坚
福建省宏闽电力工程监理有限公司
专业监理工程师
3
徐文涛
福建省宏闽电力工程监理有限公司
监理员
4
刘宇
福建省宏闽电力工程监理有限公司
监理员
5
6
7
工程实体质量抽查
(1)对照国网35kV线路工程标准进行逐项检查。
10kV主变进线柜一台
10kV母联柜一台
10kV站用变柜一台
10kV电容器柜一台
10kV母分柜一台
10kV母线分段柜一台
10kV户外电容器柜一台
户外30M避雷针两基
事故油池一个
二、工程验收组织
(一)验收范围
主变压器:35KV配电装置、10KV配电装置,所用电系统,全所电缆敷设,主控及直流系统、综自、继电保护、五防、消防、安防、通信系统等。
《建筑工程施工质量验收统一标准》
《电力建设工程质量监督检查大纲》(2005版)
《福建省输变电建设工程阶段性质量监督检查大纲》(2008版)
《国家电网公司输变电优质工程评定办法(2012年版)》(国家电网基建[2012]1432号)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浙江拓美包装有限公司1#厂房3#厂房
中
间
验
收
报
告
编制:
审核:
缙云县方正工程建设监理有限公司
2015年1 月25 日
各位领导、各位朋友:您们好!
浙江拓美包装有限公司1#2#3#综合楼及门卫工程由缙云方正工程建设监理有限公司监理,自2014年8月份项目部进驻以来,在公司上级领导与建设单位的关心与指导下,在施工单位的大力配合下,经过项目部监理人员的努力工作,保证了该工程监理工作的顺利进行,体现了缙云方正工程建设监理有限公司的实力,受到了建设单位与施工单位的好评。
2015年1月由我项目监理部组织,建设单位、施工单位参加,对本工程的1#、3#厂房主体工程进行了结构预验收,监理检
查确认基本达到中间结构验收条件。
现把本工中间结构验收作简要汇报。
一、工程概况
工程名称:浙江拓美包装有限公司1#2#3#综合楼及门卫工程
工程地点:南城七百秧地块
建设单位:浙江拓美包装有限公司
勘测单位:丽水市经纬岩土工程有限公司
设计单位:浙江鸿地建筑设计有限公司
施工单位:浙江丽水天豪园林有限公司
监理单位:缙云县方正工程建设监理有限公司
工程开完工时间:2014年8月—2015年1月
1#厂房建筑面积为9389、76平方米,结构层次为一层,建筑结构形式为单层跨实腹门式全钢架结构,本工程基础采用天然浅基础与独立基础,基础垫层、承台、地梁均采用C25混凝土,主体工程均采用C25混凝土,砖砌体采用MU10混凝土多孔砖,M5混合砂浆砌筑。
3#厂房建筑面积为3662、16平方米,结构层次为框架五层,建筑结构形式为钢筋砼框架结构,本工程基础采用天然浅基础及独立基础,基础垫层、承台、地梁均采用C25混凝土、主体均采用C25混凝土,砖砌体采用MU10混凝土多孔砖,M5混合砂浆砌筑。
二、对施工单位评价意见
1.施工单位项目部建立了质量管理体系与质量保证体系,能够把
工程安全、质量放在首位去抓,管理严格,一定程度上保证了工程质量,本工程在施工期间没有发生安全、质量事故。
2.常注意安全生产,到目前本工程无重大安全与质量事故发生,安
全生产、文明施工状况良好。
三、监理项目部对工程质量的控制:
自开工之日起,就成立了以总监理工程师为主的监理机构,并以监理委托合同、相关规范法规为依据,建立了以总监为核心的工程质量监理控制体系,做到职责分工明确。
保证了监理工作的顺利开展。
(一)、主体部分质量情况
1、砖砌体分项工程
本工程1#厂房、3#厂房砖砌体采用MU10混凝土多孔砖(规格240×115×90),M5、0混合砂浆砌筑,该混凝土多孔砖由丽水市浙南制管有限公司厂提供。
产品采用先试验后使用。
合格证齐全,检验报告结果符合设计要求。
砌体灰缝厚度、灰缝平直度均符合施工规范要求。
砌体错缝、接槎、长度等均符合设计要求与施工规范,拉结筋数量、长度等均符合设计及施工要求,隐检记录及时,基本项目达到全部标准。
2、钢筋分项工程:
(1)、主控项目:钢筋采用迁安市九江线材有限公司生产的8的钢筋、丽水华
宏钢铁制品有限公司生产的12至20的钢筋,江苏鑫涌特钢有限公司生产的12至22的钢筋,钢筋的品种质量符合设计要求,钢筋的质保资料齐全,原材料质量情况与焊接质量情况经测均合格,钢筋绑扎由专职质量员自检合格并经建设、质监部门验收,经检查核验,钢筋的规格、形状、尺寸、数量、间距、锚固、搭接长度等均符合设计及规范要求。
(2)、一般项目:钢筋绑扎整齐,绑扎接头位置、搭接长度等均符合施工规范
要求,箍筋品种、数量、间距等符合设计要求,达到合格标准。
3、模板工程
(1)、主控项目:模板及其支撑具有足够的强度、刚度与稳定性,能满足施工
要求,所用隔离剂没有污染钢筋现象。
(2)、一般项目:接缝宽度、平整度、模板内清理、轴线位移、标高、截面
尺寸、垂直度均符合设计规范要求,达到合格标准。
4、砼工程:
主控项目:在施工之前首先对上道工序进行验收复检,并上报砼开盘报告,请建设单位与监理单位上道工序进行验收复核,同时制定砼浇筑方案及对工人进行技术交底,且检查砼浇筑前的一切准备工作就是否完毕,待建设单位同意后方才可以砼浇筑。
本工程的砼采用商品混凝土,该商品混凝土由浙江丽水嘉城混凝土有限公司提供,为保证砼的入模时间,选择最短距运送,同时严格控制砼在现场的时间,在施工现场随时检查砼的塌落度,严格控制砼的水灰比,从而保证砼质量,在建设单位的旁站下选其代表性留置试块与同条件送检。
一般项目:拌与用粗细骨料,拌与用水均符合要求,并浇捣后及时做好养护工作,主体砼无蜂窝、孔洞、露筋、缝隙夹渣等缺陷。
对轴线位移、标高、截面尺寸、平整度实测实量符合合格要求。
(二)、安装工程
(1)、水电安装同土建密切配合,按施工图纸及国家验收规范施工。
(2)、每一分项工程完成后对管子弯曲半径、弯曲度均进行测量,合格率达到85%以上。
(3)、避雷接地体及重量复接地体,避雷引下线利用柱钢筋电焊焊接(下接基础梁钢筋),焊缝长度符合规范要求,且焊缝饱满、无气孔、夹渣,设置正确,焊接符合施工规范要求。
避雷接地等电位经测试均小于1欧姆,符合设计及规范要求。
(4)、水电安装所用材料有产品合格证、复试合格证等,安装隐检记录等均符合设计及施工规范要求。
(三)、主体工程各试验及资料汇总情况
经施工单位自检与监理单位的实测复核,主体部分钢筋等隐蔽验收符合设计图纸与构造要求;主体砼几何尺寸、回弹强度、钢筋保护层厚度符合设计要求;表面光洁平整,浇捣密实;主体砖墙砌筑方法符合施工规范,墙面垂直度、表面平整度基本符合规范要求;钢结构进场原材料、安装质量符合设计与规范要求,各项试验检测数据满足国家
规范要求,各分项、检验批验收资料齐全。
暂评定浙江拓美包装有限公司1#2#3#综合楼工程1#、3#厂房主体分部工程为合格。
四、监理项目部资料的管理:
项目部资料员根据《建设工文件归档整理规范》(GB/T50328—2001)、《建设工程监理规范》(GB50319—2000),对监理资料进行综合管理,保证监理资料的及时性、真实性与完整性。
五、加强项目部人员自身素质的培养:
监理项目部各成员认真学习相关专业规范及行业标准,提高自身服务水平,在监理过程中做到以理服人。
在总监的主持下学习有关政府文件与公司文件,并努力学习专业知识,结合实际专业知识运用到现场监理工作中,做到在学习中求进,在实践中积累经验,努力提高业务水平。
六、结束语:
最后再次感谢各位的光临与提出宝贵意见,我们将再接再厉做好后续施工的监理工作,为建设单位献一份力,谢谢大家!
缙云县方正工程建设监理有限公司。
