地下室综合管线标准
机电管综净高要求及管线排布原则

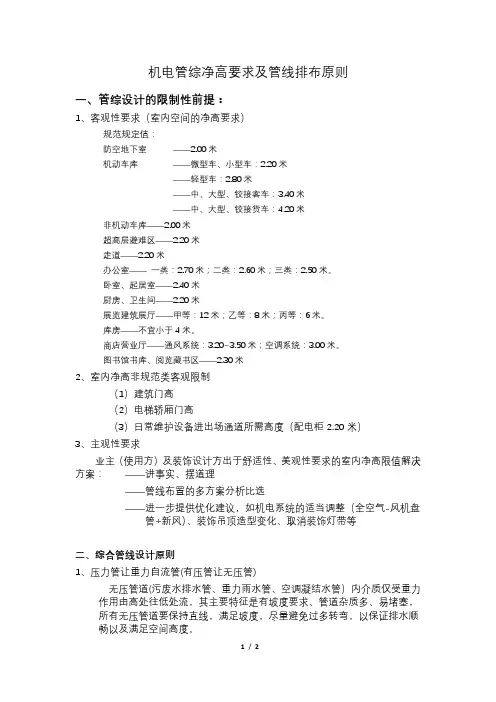

机电管综净高要求及管线排布原则一、管综设计的限制性前提:1、客观性要求(室内空间的净高要求)规范规定值:防空地下室——2.00米机动车库——微型车、小型车:2.20米——轻型车:2.80米——中、大型、铰接客车:3.40米——中、大型、铰接货车:4.20米非机动车库——2.00米超高层避难区——2.20米走道——2.20米办公室——一类:2.70米;二类:2.60米;三类:2.50米。
卧室、起居室——2.40米厨房、卫生间——2.20米展览建筑展厅——甲等:12米;乙等:8米;丙等:6米。
库房——不宜小于4米。
商店营业厅——通风系统:3.20~3.50米;空调系统:3.00米。
图书馆书库、阅览藏书区——2.30米2、室内净高非规范类客观限制(1)建筑门高(2)电梯轿厢门高(3)日常维护设备进出场通道所需高度(配电柜2.20米)3、主观性要求业主(使用方)及装饰设计方出于舒适性、美观性要求的室内净高限值解决方案:——讲事实、摆道理——管线布置的多方案分析比选——进一步提供优化建议,如机电系统的适当调整(全空气-风机盘管+新风)、装饰吊顶造型变化、取消装饰灯带等二、综合管线设计原则1、压力管让重力自流管(有压管让无压管)无压管道(污废水排水管、重力雨水管、空调凝结水管)内介质仅受重力作用由高处往低处流,其主要特征是有坡度要求、管道杂质多、易堵塞,所有无压管道要保持直线,满足坡度,尽量避免过多转弯,以保证排水顺畅以及满足空间高度。
坡度要求:排水、重力雨水:1%,最小0.7%;规范值:排水管——铸铁管:通用值3.5%-0.8%,最小值2.5%-0.5%;塑料管:通用值2.5%-0.5%,最小值1.2%-0.3%。
空调凝结水管:主管0.5%,极端0.3%;支管1%。
虹吸雨水管:水平段可平坡布置,但不可局部上翻。
有压管道(给水、消火栓、喷淋、热水、采暖、空调水管及风管)是在压力作用下克服沿程阻力沿一定方向流动。
综合管线绘制要求

综合管线绘制要求:
1.综合管线绘制内容包括:平面图(包括机电、消防、弱电各专业图纸)、剖面、图例、
设计说明、局部大样图
2.各专业图纸的整理(前提:第二版施工图后,各专业最新图纸,包括变更的穿插跟踪)
3.各专业管线图层、颜色、线型的设置要求(或者采用参照),具体要求详附件1
4.对底图的处理:包括对建筑结构底图的灰度化,升降板区域、轴网、防火卷帘单独设置
图层,梁的尺寸标注
5.图面质量要求:文字、尺寸、标注统一标准,图层分专业分系统(可关闭和冻结图层)
6.管线布置要求:合理布置管线(管综布置原则:分层,小管让大管等避让原则),满足
吊顶标高,无吊顶区域尽量提升空间高度,定位标高清晰准确,满足现场安装和工序要求,便于检修维护,布置整齐美观。
7.对剖面的要求:管线复杂区域,走道,进出核心筒等部位增加剖面图,在剖面图中明确
管线走向、标高、定位、间距等
8.控高要求:精装区域、特俗部位的净空要求,主要有地下车库、机械车位、走道、办公
区、电梯厅、大堂
9.尽量考虑设置综合支架,考虑支架安装空间、检修空间
10.对各专业变更的及时跟踪衔接,将管线调整的变更整合到综合管线图中
11.发现并修正原设计错误,出方案报告调整,特别是涉及管线路由标高定位走向调整的,
后期专业拆分图以调整的综合管线图为依据进行深化
12.考虑与室外管线的接驳,为综合预留洞图提供参考依据。
综合管线绘制节点:
地下室综合管线在机电单位进场前(12月前)绘制一版,机电单位进场后在深化一版,以综合管线图为依据,出一次结构综合预留洞图以及电气预留预埋图,尽量预埋准确减少后期返工。
地下室综合管线排布要点

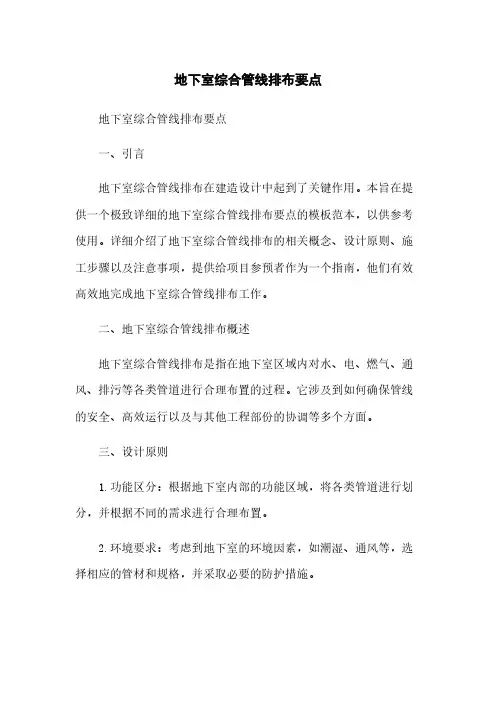

地下室综合管线排布要点地下室综合管线排布要点一、引言地下室综合管线排布在建造设计中起到了关键作用。
本旨在提供一个极致详细的地下室综合管线排布要点的模板范本,以供参考使用。
详细介绍了地下室综合管线排布的相关概念、设计原则、施工步骤以及注意事项,提供给项目参预者作为一个指南,他们有效高效地完成地下室综合管线排布工作。
二、地下室综合管线排布概述地下室综合管线排布是指在地下室区域内对水、电、燃气、通风、排污等各类管道进行合理布置的过程。
它涉及到如何确保管线的安全、高效运行以及与其他工程部份的协调等多个方面。
三、设计原则1.功能区分:根据地下室内部的功能区域,将各类管道进行划分,并根据不同的需求进行合理布置。
2.环境要求:考虑到地下室的环境因素,如潮湿、通风等,选择相应的管材和规格,并采取必要的防护措施。
3.管线综合布局:确保各类管道之间有适当的间距和距离,便于维护和检修,并减少各类管道之间的相互干扰。
4.施工可行性:设计时要考虑到施工的可行性和施工过程中可能遇到的难点,提前做好相应的预案。
四、施工步骤1.前期准备:进行地下室综合管线排布前,需准备相应的设计图纸、材料清单和施工计划,并与相关部门进行协调沟通。
2.管道布置:按照设计图纸进行管道的铺设、连接和固定,并确保管道之间的连接密切、无泄漏。
3.安装设备:根据需要安装相应的设备,如水泵、供暖设备等,并连接到相应的管道上。
4.试运行与调试:在施工完成后,进行试运行和调试,检验各类管道和设备的运行是否正常。
5.验收与交付:经过试运行和调试后,对地下室综合管线进行验收,确保符合设计要求,最后将工程交付使用。
五、注意事项1.安全防护:在施工过程中,要进行必要的安全防护措施,包括穿戴安全装备、使用合适的工具等。
2.施工质量:施工中应严格按照像关标准和规范进行操作,确保施工质量。
3.协调配合:地下室综合管线排布需要与其他施工部门进行协调配合,确保各类管道的布置顺利进行。
地下室综合管线布置标准做法18.8

地下室综合管线布置标准做法18.81:地下室综合管线布置标准做法18.81. 前言a. 目的:本文档旨在规定地下室综合管线布置的标准做法,以确保管线布置整齐、安全可靠。
b. 适用范围:本文档适用于地下室综合管线的布置设计与施工。
2. 管线布置设计a. 布置原则:管线布置应满足以下原则:i. 安全可靠:管线布置应考虑到安全风险,保证管线在使用过程中不会出现泄漏或其他安全问题。
ii. 效率优化:管线布置应考虑到使用效率,缩短管线长度,降低管线阻力,提高供水、供暖等系统的性能。
b. 管线分类:i. 供水管线:包括进水管线、热水管线、冷水管线等。
ii. 排水管线:包括污水管线、雨水管线等。
iii. 燃气管线:包括天然气管线、液化石油气管线等。
iv. 电力管线:包括电力供应管线、通信线等。
c. 管线布置要求:i. 布置路径:管线布置应尽量沿室内墙壁布置,减少穿越墙体的情况。
ii. 管线直径:根据用量计算管线直径,确保供水、供暖等系统的正常运行。
iii. 管线间距:不同管线之间应保留适当的间距,便于维护与修理。
iv. 穿越墙壁:若必须穿越墙壁,应使用密封件确保墙体完整,避免渗漏。
v. 管线标识:每根管线应标有名称、用途等信息,便于日后维护管理。
3. 管线布置施工a. 材料准备:施工前需准备好所需的管材、管件、密封件等。
b. 施工流程:i. 定位:按照设计要求,在地下室内墙壁上进行管线布置的定位,并使用水平仪确保位置准确。
ii. 分项施工:根据管线分类,分别施工供水、排水、燃气、电力等管线。
iii. 连接管道:使用适配器、管接头等连接管道,确保连接紧密可靠。
iv. 密封处理:对穿越墙体或地板的管道进行密封处理,防止漏水或渗漏。
v. 标识标注:在每根管线上标明名称、用途等信息。
4. 附件:本文档涉及的附件包括:a. 管线布置设计图纸b. 管线材料清单5. 法律名词及注释:无---2:地下室综合管线布置标准做法18.81. 引言a. 目的:本文档旨在规范地下室综合管线布置,确保布置的标准化与规范化。
地下室电线管敷设要求

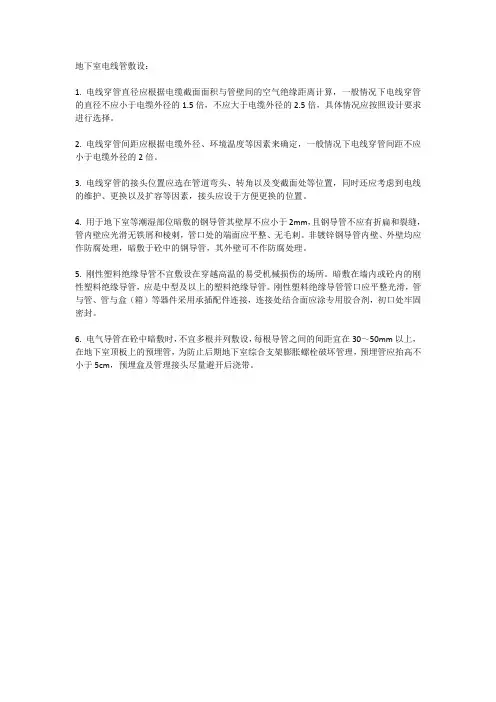

地下室电线管敷设:
1. 电线穿管直径应根据电缆截面面积与管壁间的空气绝缘距离计算,一般情况下电线穿管的直径不应小于电缆外径的1.5倍,不应大于电缆外径的
2.5倍,具体情况应按照设计要求进行选择。
2. 电线穿管间距应根据电缆外径、环境温度等因素来确定,一般情况下电线穿管间距不应小于电缆外径的2倍。
3. 电线穿管的接头位置应选在管道弯头、转角以及变截面处等位置,同时还应考虑到电线的维护、更换以及扩容等因素,接头应设于方便更换的位置。
4. 用于地下室等潮湿部位暗敷的钢导管其壁厚不应小于2mm,且钢导管不应有折扁和裂缝,管内壁应光滑无铁屑和棱剌,管口处的端面应平整、无毛剌。
非镀锌钢导管内壁、外壁均应作防腐处理,暗敷于砼中的钢导管,其外壁可不作防腐处理。
5. 刚性塑料绝缘导管不宜敷设在穿越高温的易受机械损伤的场所。
暗敷在墙内或砼内的刚性塑料绝缘导管,应是中型及以上的塑料绝缘导管。
刚性塑料绝缘导管管口应平整光滑,管与管、管与盒(箱)等器件采用承插配件连接,连接处结合面应涂专用胶合剂,初口处牢固密封。
6. 电气导管在砼中暗敷时,不宜多根并列敷设,每根导管之间的间距宜在30~50mm以上,在地下室顶板上的预埋管,为防止后期地下室综合支架膨胀螺栓破坏管理,预埋管应抬高不小于5cm,预埋盒及管理接头尽量避开后浇带。
地下室综合管线布置工艺及流程

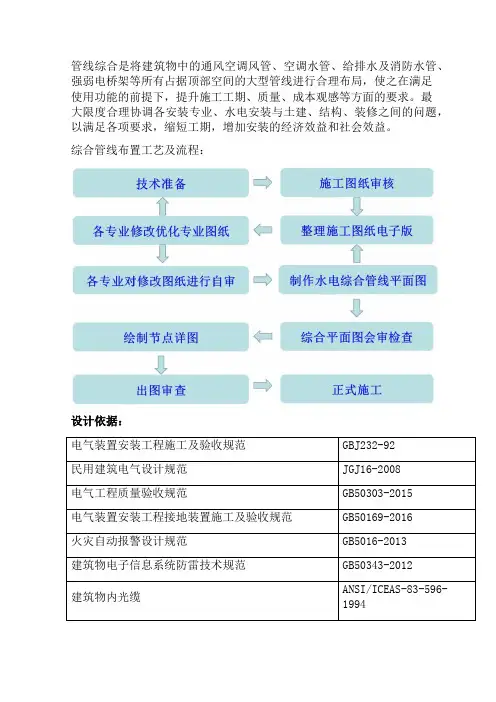

管线综合是将建筑物中的通风空调风管、空调水管、给排水及消防水管、强弱电桥架等所有占据顶部空间的大型管线进行合理布局,使之在满足使用功能的前提下,提升施工工期、质量、成本观感等方面的要求。
最大限度合理协调各安装专业、水电安装与土建、结构、装修之间的问题,以满足各项要求,缩短工期,增加安装的经济效益和社会效益。
综合管线布置工艺及流程:设计依据:1、技术准备时要确定各水电安装专业人员1-2名,调配计算机、打印机等相关设备,组建技术施工小组,对个人员进行职能分配;提供的施工全部水电安装施工图纸电子版。
2、施工进行图纸会审时,积极与设计人员交流、充分沟通、完善节点设计和施工详图设计。
各专业技术人员对施工图认真审核,发现问题及时记录,3、整理施工图纸电子版准备好电子版的施工图纸,并通过对施工图纸的审核及与设计人员的沟通对电子版的施工图纸进行优化整改,将不需要的尺寸线及构筑物线条去掉,并将土建的结构图纸与水电安装图纸进行合并检查,并形成记录。
4、做好各项操作过程的记录在该工艺的整个流程中应同步记录每一次修改的原因、具体内容、修改结果与时间等详细信息。
它便于专业间的及时相互了解,在每次一个专业的调整后其他相关专业能及时准确做出对应的修改;由于整个过程是一个反复修改、讨论的过程不同专业的同一位置可能会重复修改多次,通过记录可以有效避免了由于不同版本图纸的混淆,比较每次修改的效果,记录中还应体现施工现场不同阶段的具体要求、目的以及施工过程中每次提出的其他要求。
同时这些记录有利于现场的签证、变更编制,以及核算变更的工程量。
做好记录工作是项目资料整理的重要组成,也是实现施工过程管理的有效办法。
管线综合注意事项:1、凡是原标高位置不动即可施工者一律不改,只对非动不可的管线进行调整。
2、管线调整需保证原设计功能不变,如有坡度的水管坡度不变,以利于方便管路排水等。
3、调整后应便于安装、维修、使用和管理。
4、全面关注影响管线综合的各类因素,除建筑结构及管线本身尺寸外,还要考虑到如果有保温层厚度,施工维修所需要的间隙,吊架角钢、吊顶龙骨所占空间,以及有关设备如吊柜空调机组和吊顶内灯具,装修造型等各种有关因素。
高层建筑地下室管线综合布置(全文)

高层建造地下室管线综合布置(全文)范本一:【章节一:引言】本文档旨在详细介绍高层建造地下室管线综合布置的相关内容。
在高层建造的设计与施工过程中,地下室管线布置至关重要,不仅是保障建造物正常运行的基础,也是确保人员生命安全和财产安全的重要环节。
本文将从管线布置的需求分析、管线类型选择、技术标准制定等方面进行介绍,以期为相关工程的实施提供参考和指导。
【章节二:需求分析】2.1 管线布置的目的2.2 管线布置的原则2.3 管线布置的功能需求【章节三:管线类型选择】3.1 水管线布置3.1.1 主供水管线布置3.1.2 消防水管线布置3.1.3 排水管线布置3.2 电气管线布置3.2.1 电力供应管线布置 3.2.2 通信管线布置3.3 燃气管线布置3.3.1 燃气供应管线布置 3.3.2 燃气排放管线布置3.4 其他管线布置【章节四:技术标准制定】4.1 管线布置的规范4.2 管线布置的设计要求4.3 管线布置的施工标准【章节五:安全防护措施】5.1 管线布置的安全隐患5.2 安全防护的原则5.3 安全防护的措施【章节六:项目管理】6.1 管线布置的项目组织6.2 管线布置的工期控制6.3 管线布置的质量控制【章节七:现场施工控制】7.1 施工人员的培训与资质要求7.2 施工现场的组织与管理7.3 施工质量的监控与验收【附件】本文档涉及附件,请参考相关附件内容。
【法律名词及注释】1. 法律名词一:相关注释;2. 法律名词二:相关注释;3. 法律名词三:相关注释。
【全文结束】范本二:【章节一:前言】本文档旨在全面介绍高层建造地下室管线综合布置的相关内容,为相关工程项目的实施提供指导和参考。
地下室管线的合理布置是确保建造物正常运行和人员安全的重要保证,本文将从需求分析、管线类型选择、技术标准制定等方面进行详细介绍。
【章节二:需求分析】2.1 管线布置目的2.2 管线布置原则2.3 管线布置功能需求【章节三:管线类型选择】3.1 水管线布置3.1.1 主供水管线布置3.1.2 消防水管线布置3.1.3 排水管线布置3.2 电气管线布置3.2.1 电力供应管线布置3.2.2 通信管线布置3.3 燃气管线布置3.3.1 燃气供应管线布置3.3.2 燃气排放管线布置3.4 其他管线布置【章节四:技术标准制定】4.1 管线布置规范4.2 管线布置设计要求4.3 管线布置施工标准【章节五:安全防护措施】5.1 管线布置安全隐患5.2 安全防护原则5.3 安全防护措施【章节六:项目管理】6.1 管线布置项目组织6.2 管线布置工期控制6.3 管线布置质量控制【章节七:现场施工控制】7.1 施工人员培训与资质要求7.2 施工现场组织与管理7.3 施工质量监控与验收【附件】本文档涉及附件,具体内容请参考相关附件。
地下室综合管线布置方案(超高层)

根据地下室水、电、通风设计图纸要求及施工现场实际情况制定本方案。
一、工程概况1#及裙房、2#楼及裙房、3#、4#、5#楼数据中心及地下室。
总建筑面积约258063平方米,其中地上总建筑面积约188266平方米,地下建筑面积约69797平方米。
项目由5幢楼组成并分三个区域,1#楼为办公区域,高度约151米,三十一层,地下二层;2#楼为酒店区域,高度约151米,三十一层,地下二层;3#、4#及5#楼为数据中心区域,高度约29米,四层。
1、地下室空调设计1.1水系统:地下室空调水系统采用4管制系统,地下室的冷冻水由制冷机组直接供给,供回水温度为6/11℃;制热系统经设置于地下一层的热交换机房换热后,供回水温度为60/45℃;酒店裙房及客房低区共用换热系统。
1.2、风系统:地下室设风机盘管+新风系统。
新风机组布置在新风机房内。
1.3核心筒弱电井根据建设方要求设计风冷VRF单冷系统、主机分别置于11F、22F避难层及屋面。
1.4酒店通信机房、三合一机房和有线电视机房分别设置单冷空调。
2、通风设计2.1 有热量、蒸汽、烟气或气味散发以及地下室的房间均采取通风措施。
排风口设于室外。
2.2 通风措施尽量采用自然通风方式;当自然通风方式不能满足卫生要求时,才采用机械通风方式。
2.3 送风系统的室外进风口均设置在室外空气较清洁的地方,并远离排风口、设在排风口的上风侧和较排风口低的位置。
内附金属风道。
2.4公共卫生间设置独立机械通风系统;排风在室外高空排放。
2.5 厨房预留独立排油烟管道、出屋面排放。
当厨房为密闭房间时(设燃气系统时),需设置事故通风系统,出屋面排放。
2.6 真空热水机组烟气通过成品烟道引致屋顶高空排放,排放满足《锅炉大气污染物排放标准》GB13271-2014的相关要求。
2.7 对于采用气体灭火系统的房间设置灭火后的事故排风系统(排风量按换气次数8次/h设计),事故通风的通风机在室内、外便于操作的地点设置电气开关。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.编制依据
3.术语定义
4.技术规定
4.1总原则
4.2专业技术要求
4.2.1给排水专业
4.2.2空调专业
4.2.3电气专业
5.管线综合管理要求
5.1设计阶段
5.1.1设计前期
5.1.2设计审核
5.1.3设计出图
5.2施工阶段
5.2.1施工准备
5.2.2施工开展
5.2.3施工验收
综合管线标准(地下室部分)
1.0目的
使地下室管道施工布置规范、合理有序,在满足建筑使用需求的前提下,减少地下室空间占用率,提高地下室使用空间,提升客户空间感受及楼盘品质,同时避免盲目施工造成的返工,避免施工成本额外增加。
2.0编制依据
1.验收规范:
《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)
《自动喷水灭火系统施工及验收规范》(GB50261-2005)
3.0术语定义
综合管线的定义:
1.强弱电管线:高低压、动力、照明、通信、广播、电视、楼宇自控、安全防范、电梯、计算机网络等各种强弱电控制系统管线、导线敷设管路、桥架、金属线槽等。
2.给排水管线:给水、雨水、污水、中水、热力(蒸汽、热水)、消防、喷淋、压力排水等管道。
3.空调管线:冷冻冷却管道,通风空调、防排烟等风管。
a)强电桥架间距为200mm;
b)弱电线槽与强电桥架间距为300mm,当有屏蔽板时可减少到200mm;
c)控制电缆桥架间距为200mm。
d)弱电线槽之间间距不宜大于10mm。
3.线槽和桥架顶部距楼板最大距离300mm,距梁底不大于100mm,桥架距墙壁或柱边最大净距为100mm。
4.强电桥架要靠近配电间的位置安装,如强电桥架与弱电桥架层叠安装时,强电桥架宜敷设在上方。
5.0管线综合管理要求
5.1设计阶段
5.1.1设计前期
1.设计管理部负责约定地下室各区域最低使用空间高度。
2.设计管理部负责前期对地下室综合管线进行规划,给出集中布置区域位置要求,如要求避开营销主通道等。
3.设计管理部依据本标准在设计开展前对设计方提交设计任务要求,综合管线重要区域要求提供剖面图或结合建筑结构的三维施工设计图。
e)常温管道避让高温、低温管道;
f)技术或成本上可弯管线避让不可弯管线;
同时存在两种及以上的情况时,根据现场情况选定最有利原则。
正确做法:
各管及桥架与风管同层敷设,交叉时上绕风管
错误做法:
多管线并行敷设,管道底标高一致
错误:箭头所指桥架独自占用层高空间,造成该部位净高过低
纠正:该桥架应与其他管线同层敷设,交叉时上绕其他管线
错误:风管与消防干管各自占用层高,风管未能贴梁底敷设
纠正:风管与消防干管同层、贴梁底敷设,交叉时消防干管上绕风管,
可提升净空高度
5.在满足间距要求的前提下,各管线宜并行敷设,同时尺寸大小接近的管线应集中布置且底高一致,照明光管底座底标高宜与管道底平。
正确做法:
多管线并行敷设,管道底标高一致,照明光管底座底标高与管道底平
3.如不能避免排水管道在上层敷设,则下方给水管道接口应偏离交叉点。
4.满足本标准总原则的前提下,水管与桥架层叠敷设时,不宜在桥架上方,热水管需避免与桥架层叠。
5.保证重力排水管坡度的同时,应避免重力排水管与其他管线交叉对层高造成影响。
6.热水及冷凝排水管道布置敷设时需考虑保温层厚度。
4.2.2空调专业
4.动力管线:燃气等管道。
4.0技术规定
4.1总原则
1.综合管线的施工不能仅限于满足最低设计高度要求,需紧凑布置,尽最大可能提高地下室使用空间,使空间高度最大化。
2.梁下敷设的第一层管线宜紧贴梁底敷设,桥架顶距梁底净距不宜大于100mm,其余管线管顶与梁底净距不宜大于50mm(并排底平敷设管线以最大高度尺寸管线计)。
错误做法:
错误:穿外墙洞高度及水平位置与管道安装位置有偏差,
室内干管位置被梁及柱限制无法与预留洞对位
纠正:设备专业施工前应复核管线的留洞位置及高度,
并且密切配合土建施工进行预留预埋
4.项目部选定有代表性的综合管线区域,安排施工方施工做为样板,组织监理、设计管理、工程管理部等相关部门验收合格、书面确认后,再按照该样板大面积开展施工。
3)应尽可能沿次梁方向安装Байду номын сангаас设。
4.地下室管线布置常规顺序为喷淋支管贴梁或近板敷设,其余管线如冷冻冷却水管、给水干管、消防干管、桥架、通风管道等宜与喷淋干管同层、贴梁底敷设,遇到交叉时,宜遵循以下原则:
a)水管和桥架宜上绕风管;
b)小管道避让大管道;
c)压力管道避让重力管道;
d)低压管道避让高压管道;
5.1.2设计审核
1.设计管理部设备专业各自审核完成本专业施工图的基础上,应将综合管线施工图与各自的专业施工图对照复核,以确保本专业设计内容均在综合管线施工图中反映、无遗漏。
2.设计管理部给排水空调专业应组织建筑专业、各设备专业对综合管线施工图进行审核,重点复核管线密集处的平面、高度布置,并确认该类位置均有剖面或三维设计。
6.未按本标准进行施工前的各项管综工作,不允许擅自开展施工。
5.2.2施工开展
1.依据土建施工进度计划,项目部督促施工方配备相应工程技术人员和施工人员,准备充足的材料及配件、辅料等,满足施工需要。
2.土建预留预埋施工前,给排水空调专业需牵头结构与各设备专业共同复核,确认预留预埋位置。
3.设备专业密切配合土建施工进行预留预埋,及时做好隐蔽验收工作,保证不会由于预留孔洞位置错误影响综合管线的施工安装。
1.保证重力冷凝排水管坡度的同时,应避免重力冷凝排水管与其他管线交叉对层高造成影响。
2.为提高标高,应尽量采用宽高比大的扁平风管,如需现场优化,应控制金属风管宽高比不宜大于4,并应经设计确认。
4.2.3电气专业
1.如无法避免电缆桥架多层敷设时,需保证上下层桥架一端对齐。
2.同层间敷设距离宜小于下列规定:
100
7.消防喷淋支管等小直径管道在满足规范要求的前提下,尽可能近板布置,无法保证空间净高要求时,可在梁板结合处预埋穿梁套管,以减少小直径满铺管道对地下净空的影响。
8.同专业管线宜同层敷设,避免分层敷设。
9.不同专业管道之间不宜存在大面积或长距离上下重叠。
10.管线尽量避免穿越防火卷帘上方。
错误做法:
3.管线敷设位置要求:
1)地下室大直径或主干管线应尽可能沿地下室外墙布置,必要时可设置专用的管井,以减少大直径管道对使用空间的影响。
2)管线敷设要配合建筑、结构布局,宜沿墙、柱平行敷设,管线敷设应首选避开主通道,次选避开通道、通道中央位置(按顺序选择),宜选靠墙位置、或在车位或通道靠柱侧位置敷设(按顺序选择)。如为加腋梁,则注意避开靠柱的最低梁处以避免管线整体敷设过低。
《通风与空调工程施工质量验收规范》(GB50243-2002)
《建筑电气工程施工质量验收规范》(GB50303-2002)
《智能建筑工程质量验收规范》(GB50339-2003)
《综合布线系统工程验收规范》(GB50312-2007)
2.以上施工内容的对应设计规范;
3.集团和城市公司相关程序文件、标准。
5.1.3设计出图
综合管线施工图应在专业施工图发出60天后完成审核并发出。
5.2施工阶段:
5.2.1施工准备
1.开展施工前,项目部组织相关施工方对公司的《综合管线标准》进行培训学习。
2.项目部按公司程序文件组织相关部门及设计、施工方,对接收的综合管线施工图进行图纸会审,发现错漏碰缺等问题及时反馈设计,由设计管理部落实修正。
5.施工开展时各管线施工单位先进行弹线定位,安装好吊支架后,待甲方组织监理、总包、与各管线施工单位共同至现场复核确认后,方可进行下一道工序施工。
6.如现场出现碰撞、或者接收设计变更后发现对综合管线施工布置有影响等问题,需及时通知甲方相关负责人,待甲方确认后再行施工,严禁随意排管布线,严禁抢道、强行施工。
5.高、低压桥架层叠安装时,高压桥架应在上方敷设。
6.电缆桥架不宜敷设在腐蚀性气体管和热力管道的上方及腐蚀性液体管道的下方,当不能满足上述要求时,应采取防腐、隔热措施并经设计确认。
7.为提高标高,应尽量采用宽高比大的管线,如需现场优化,应经设计确认。
8.除敷设在电气专用房间的电缆桥架外,其余电缆桥架安装应考虑金属盖板保护高度。
3.设计管理部给排水空调专业组织结构专业、电气等设备专业将结构施工图、设备审核完成后的综合管线施工图纸对照复核,以确保管线穿梁、穿剪力墙位置留洞在结构施工图上都有标示、无遗漏,且管线所有预留预埋经过结构专业确认。
4.设计管理部将审核修正完成后的设计成果按公司相关程序文件传有关部门进行审核、确认。其中商业内容的经营公司方的审核为其中重点。
4.2专业技术要求
4.2.1给排水专业
1.给水与排水管道平行敷设时,最大净距为200mm;交叉敷设时,最大净距为150mm。
给水管外壁之间的最大净距为100mm。管线阀门不宜并列安装,宜等距错开,若需并列安装,管道外壁最大净距:DN小于50mm时为200mm;DN=50~150mm时为250mm。
2.管道上、下层叠敷设时,冷水管应在热水管、蒸汽管的下方,在冷冻水管、排水管的上方。
6.为满足紧凑布置,各专业管线之间的最大安装距离(水平为管线外轮廓距离、垂直为外轮廓与上层管线的支吊架下缘)宜为:
管线种类
水平距离(mm)
垂直距离(mm)
风管与风管
150
100
水管与水管
详4.2.1
详4.2.1
风管与水管
100
50
风管与桥架
150(放线侧:300)
100
水管与桥架
150(放线侧:300)
