10KV架空线路施工组织设计
10KV架空线路设计施工方案

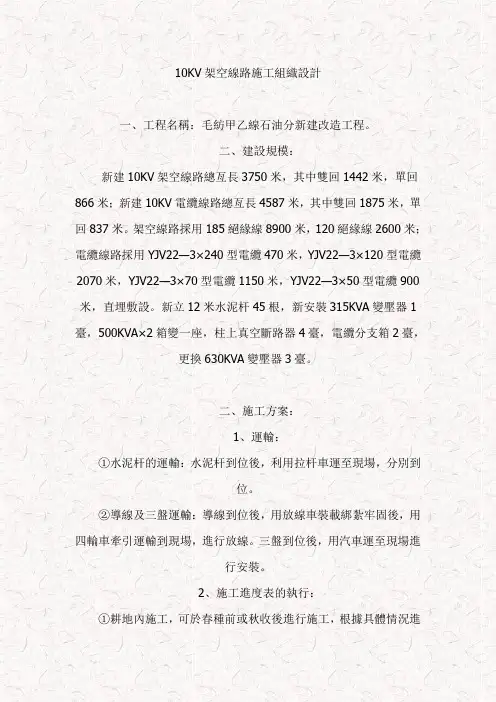

10KV架空線路施工組織設計一、工程名稱:毛紡甲乙線石油分新建改造工程。
二、建設規模:新建10KV架空線路總亙長3750米,其中雙回1442米,單回866米;新建10KV電纜線路總亙長4587米,其中雙回1875米,單回837米。
架空線路採用185絕緣線8900米,120絕緣線2600米;電纜線路採用YJV22—3×240型電纜470米,YJV22—3×120型電纜2070米,YJV22—3×70型電纜1150米,YJV22—3×50型電纜900米,直埋敷設。
新立12米水泥杆45根,新安裝315KVA變壓器1臺,500KVA×2箱變一座,柱上真空斷路器4臺,電纜分支箱2臺,更換630KVA變壓器3臺。
二、施工方案:1、運輸:①水泥杆的運輸:水泥杆到位後,利用拉杆車運至現場,分別到位。
②導線及三盤運輸:導線到位後,用放線車裝載綁紮牢固後,用四輪車牽引運輸到現場,進行放線。
三盤到位後,用汽車運至現場進行安裝。
2、施工進度表的執行:①耕地內施工,可於春種前或秋收後進行施工,根據具體情況進行變更。
②其他地段施工隨施工進度表進行。
3、施工方法:①水泥杆起立:水泥杆到達現場後,利用12噸吊車進行立杆,人工扶正及回填土。
水泥杆起立前,需安裝橫擔,進行電杆組立。
②新建開關臺組裝:水泥杆組立後,由4人組裝開關臺金具、引線及開關安裝,安裝標準執行設計圖紙。
③導線架設:對於改造工程,採取舊線帶新線方式進行放線,用汽車進行牽引,牽引過程中通訊必須保持暢通,防止有卡線、斷線等故障發生。
④過路頂管:施工前需在路兩側挖4米×3米×4米的操作坑,以便於頂管施工。
⑤其他事項見技術措施。
工程施工管理1、在2002年9月15日前將施工預算、開工申請和批准的施工方案、施工措施(施工組織設計)上報生產部。
對已獲批准開工的專案與生產部簽訂施工合同,並辦理開工手續。
2、工程專案開工,具備的主要條件:(1)工程專案已批准,投資已下達;(2)外部條件已落實;(3)內部工程開工會簽已完成;(4)經濟合同已簽訂;(5)施工準備工作已完成(包括測量定位);(6)施工圖會審完畢;(7)施工材料已訂貨能連續滿足施工要求;(8)建設組織設計(施工組織措施)已批准;(9)建設現場已滿足施工需要;(10)施工力量已集結;(11)建設用的座標已定位、水位已經設置;(12)開工報告已審批。
10KV电力架空线入地工程施工组织设计方案

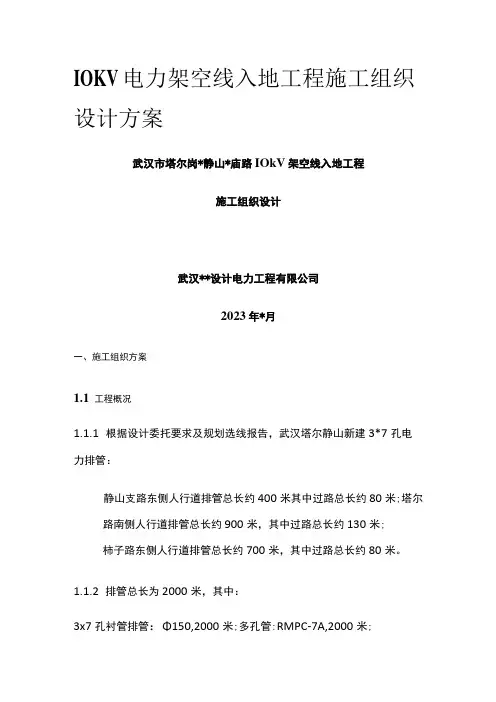

IOKV电力架空线入地工程施工组织设计方案武汉市塔尔岗*静山*庙路IOkV架空线入地工程施工组织设计武汉**设计电力工程有限公司2023年*月一、施工组织方案1.1工程概况1.1.1根据设计委托要求及规划选线报告,武汉塔尔静山新建3*7孔电力排管:静山支路东侧人行道排管总长约400米其中过路总长约80米;塔尔路南侧人行道排管总长约900米,其中过路总长约130米;柿子路东侧人行道排管总长约700米,其中过路总长约80米。
1.1.2排管总长为2000米,其中:3x7孔衬管排管:Φ150,2000米;多孔管:RMPC-7A,2000米;设计工井34座,其中:直线井:(16.0x2.5x1.9)^,1座,(*A30);直线井:(12.0x2.5x1.9)米,22座,(#A2-#A5、#A7-#A16、#A18-#A19、#A24-#A27、#A33-#A34)三通井:(12.井2.5x19)米,3座,(#A20、#A21#A23)四通井:(14.0x2.5x1.9)米,4座,(#A6、#A17S#A22、#A32)转角井:(1262.5乂1.9)米,3座,(#A28、#A29、#A31)凸口:(5.0x2.5x19)米,1座,(#A1)1.2安全施工措施1.2.1业绩路施工范围:业绩路(丰翔路-城银变电站)西侧绿化带排管施工长度约为300m,宽约4m,深约1.5m。
以上施工开挖,采用分段式施工,施工期间确保道路畅通。
由于地下管线复杂,先开挖样沟,明确地下管线后,再进行排管施工,开挖周期约60天。
修复完成前使用加强钢板铺设,并做好安全警示措施,施工避开早晚高峰期(7点~9点、16点~18点),采用11-98型新型安全护栏进行封闭,设置明显的施工标志,做到施工区域与非施工区域严格分开,并安排人员维持秩序。
严禁非施工人员进入施工现场,以确保施工的安全。
1.2.2在施工中要配备足够的照明设备和警示灯,并在施工段两侧各50米处安放反光标志,提醒驾驶员减速行驶。
10kV架空线路施工方案

XX工程10kV架空线路施工方案XX施工项目部年月日施工方案签名页目录一、编制依据 (x)二、施工概况 (x)三、施工内容 (x)四、组织措施 (x)五、现场勘查 (x)六、计划工作时间 (x)七、施工前的准备 (x)八、安全技术措施 (x)九、施工步骤 (x)十、风险及预控措施 (x)十一、施工质量控制及验收标准 (x)十二、文明施工及环境保护措施 (x)十三、应急准备及响应措施 (x)十四、附件 (x)一、编制依据二、施工概况:1、工程名称:XX标段XX项目2、建设单位:广西电网有限责任公司XXX供电局XXX业主项目部设计单位:XXXX监理单位:XXXX施工单位:XXXX3、工程规模:施工合同及设计图纸的施工范围。
4、工程地址:施工实际工作地点。
5、工程性质:基建配网工程三、施工内容:写清工作范围、工作量,包括杆塔号、架设长度、是否同杆、是否双回、直线杆数量、耐张杆数量、线径、杆上设备、金具安装等内容,参考事例如下:1、10kV XX线01号至12号杆(塔)安装拉线、横担及金具,其中耐张杆(塔)01号、12号杆,直线杆(塔)02号至11号杆。
2、架设10kV XX线(单回)01号至12号杆导线,导线型号JKLGYJ-150/20,线路长度870米。
3、分别在12号杆安装跌落式熔断器一组,在01号杆安装高压刀闸一组,在01号、12号杆安装10kV避雷器各一组。
4、采用人工架线施工方法,按1个耐张段作为放紧线施工段。
四、组织措施:1、工作负责人:XXX(联系电话)2、技术负责人:XXX(联系电话)3、安全负责人:XXX(联系电话)4、机具、材料负责人及电话5、工作班组:陈XX、马XX、曾XX等技工。
注:涉及高风险及以上施工需把施工单位总技术负责人列入组织措施。
五、现场勘查:1、工作环境:写清施工现场及环境,根据施工作业性质提出不同的要求,其中环境要求写清交通情况、临近带电线路情况、跨(穿)越情况、地形情况等内容。
10KV架空线路施工方案

10KV架空线路施工方案架空线路是一种常见的电力输电方式,它通过将电力线路悬挂在电杆之间,实现电力的传输与分配。
10KV架空线路是指电压等级为10千伏的架空输电线路。
下面是10KV架空线路施工方案的完整版。
一、前期准备工作1.确定工程范围和需求:明确需要建设的10KV架空线路的起点、终点、路线和覆盖范围。
2.土地征用和拓展:按照设计要求,进行土地征用和拓展工作,确保线路的通行和施工的需要。
3.设计方案:根据工程范围和需求,制定10KV架空线路的设计方案,包括线路走向、电杆布置、导线选择等。
二、施工准备1.确定施工队伍:组建专业的施工队伍,包括架线人员、电工、机械操作人员等,确保施工的顺利进行。
2.施工材料准备:准备所需的施工材料,包括电杆、导线、绝缘子、接地装置等,确保施工的顺利进行。
3.机械设备准备:准备所需的机械设备,包括起重机、挖掘机、电力工具等,用于施工过程中的各项操作。
三、施工过程1.地基处理:根据设计要求,在电杆位置进行地基的处理,确保电杆的稳固性和安全性。
2.架设电杆:按照设计方案,在地基上架设电杆,采用起重机将电杆安装到预定位置,并进行固定和调整。
3.安装绝缘子:在电杆上安装绝缘子,确保导线与电杆之间的绝缘和安全。
4.张设导线:根据设计方案,使用电力工具将导线固定在绝缘子上,并进行张力的调整,确保导线的稳固性和安全性。
5.安装接地装置:在电杆周围安装接地装置,确保线路的接地和安全。
6.线路连接:将相邻的导线通过连接器进行连接,确保线路的连续性和传输的稳定性。
7.试运行和调试:在施工完成后,进行线路的试运行和调试,检查线路的电气性能和安全性。
8.安装配套设施:根据需要,安装线路所需的配套设施,包括避雷器、避雷网等,确保线路的安全性和稳定性。
四、验收和交付1.线路验收:进行线路的验收工作,包括电气性能的测试、线路的外观和安全性的检查等。
2.文档整理:整理相关的施工记录、验收报告和设计文件,形成施工档案。
10KV架空线路施工方案

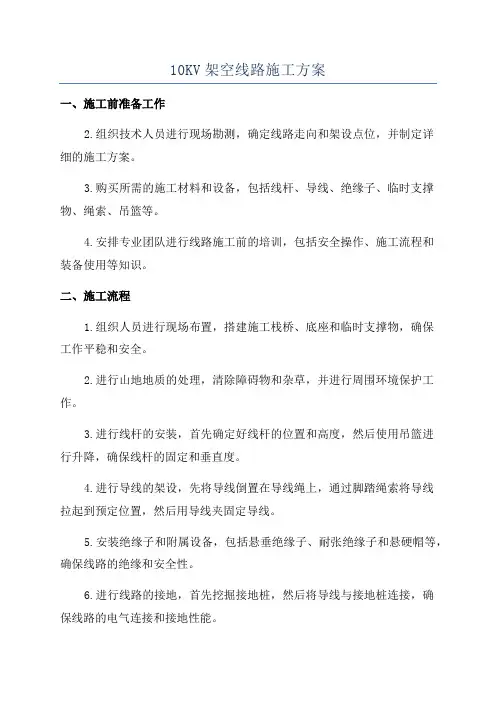

10KV架空线路施工方案一、施工前准备工作2.组织技术人员进行现场勘测,确定线路走向和架设点位,并制定详细的施工方案。
3.购买所需的施工材料和设备,包括线杆、导线、绝缘子、临时支撑物、绳索、吊篮等。
4.安排专业团队进行线路施工前的培训,包括安全操作、施工流程和装备使用等知识。
二、施工流程1.组织人员进行现场布置,搭建施工栈桥、底座和临时支撑物,确保工作平稳和安全。
2.进行山地地质的处理,清除障碍物和杂草,并进行周围环境保护工作。
3.进行线杆的安装,首先确定好线杆的位置和高度,然后使用吊篮进行升降,确保线杆的固定和垂直度。
4.进行导线的架设,先将导线倒置在导线绳上,通过脚踏绳索将导线拉起到预定位置,然后用导线夹固定导线。
5.安装绝缘子和附属设备,包括悬垂绝缘子、耐张绝缘子和悬硬帽等,确保线路的绝缘和安全性。
6.进行线路的接地,首先挖掘接地桩,然后将导线与接地桩连接,确保线路的电气连接和接地性能。
7.进行线路的调试和验收,检查线路的质量和安全性,确保线路的正常运行和使用。
8.清理施工现场和恢复环境,清理施工遗留物和临时支撑物,进行环境恢复和修复工作。
三、施工注意事项1.施工过程中要严格按照操作规程和安全操作要求进行施工,确保施工人员的人身安全。
2.施工期间要切实保护现场环境和临时设施,防止施工过程中对环境造成污染和破坏。
3.在施工过程中要注意与周围居民、单位和道路的协调,确保施工不影响周围环境和正常生活。
4.施工期间要进行定期的安全检查和维护,及时处理施工中出现的问题和隐患。
5.确保施工人员具备良好的团队合作精神和责任心,保证施工工作的高质量和高效率。
6.施工完成后要进行线路的试运行和验收,确保线路的健康运行和安全使用。
总结:10KV架空线路施工是一项涉及安全和电气技术的专业工作,施工方案的制定和实施对于线路的运行和使用具有重要的影响。
在施工过程中要严格按照操作规程和安全要求进行施工,保证施工的质量和安全性。
10kv架空线路施工方案

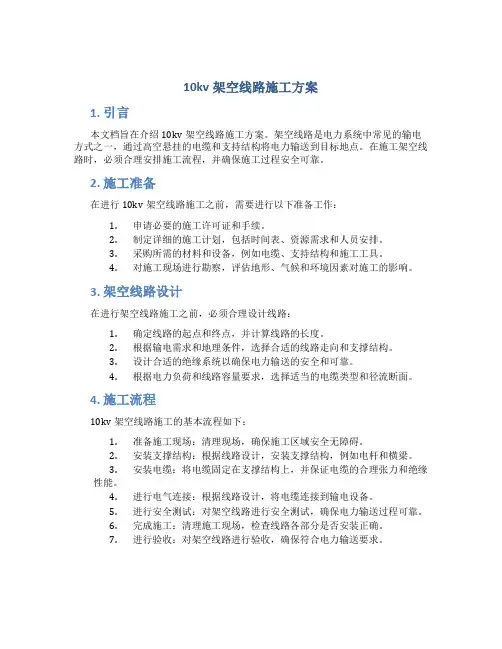

10kv架空线路施工方案1. 引言本文档旨在介绍10kv架空线路施工方案。
架空线路是电力系统中常见的输电方式之一,通过高空悬挂的电缆和支持结构将电力输送到目标地点。
在施工架空线路时,必须合理安排施工流程,并确保施工过程安全可靠。
2. 施工准备在进行10kv架空线路施工之前,需要进行以下准备工作:1.申请必要的施工许可证和手续。
2.制定详细的施工计划,包括时间表、资源需求和人员安排。
3.采购所需的材料和设备,例如电缆、支持结构和施工工具。
4.对施工现场进行勘察,评估地形、气候和环境因素对施工的影响。
3. 架空线路设计在进行架空线路施工之前,必须合理设计线路:1.确定线路的起点和终点,并计算线路的长度。
2.根据输电需求和地理条件,选择合适的线路走向和支撑结构。
3.设计合适的绝缘系统以确保电力输送的安全和可靠。
4.根据电力负荷和线路容量要求,选择适当的电缆类型和径流断面。
4. 施工流程10kv架空线路施工的基本流程如下:1.准备施工现场:清理现场,确保施工区域安全无障碍。
2.安装支撑结构:根据线路设计,安装支撑结构,例如电杆和横梁。
3.安装电缆:将电缆固定在支撑结构上,并保证电缆的合理张力和绝缘性能。
4.进行电气连接:根据线路设计,将电缆连接到输电设备。
5.进行安全测试:对架空线路进行安全测试,确保电力输送过程可靠。
6.完成施工:清理施工现场,检查线路各部分是否安装正确。
7.进行验收:对架空线路进行验收,确保符合电力输送要求。
5. 安全注意事项在进行10kv架空线路施工时,需要注意以下安全事项:1.操作人员必须具备相关的电力工作经验和专业知识。
2.使用绝缘手套、绝缘靴和安全帽等个人防护装备。
3.在施工现场设置明显的安全警示标志。
4.确保电缆的绝缘性能,避免发生触电事故。
5.遵守相关的电力安全规范和操作流程。
6. 施工质量控制为确保施工质量,需要进行以下控制措施:1.设立专门的质量控制小组,负责施工过程的质量监督和检查。
架空线路工程施工组织设计
某10KV架空线路工程施工组织设计【一】工程名称:。
【二】建设规模:新建10KV架空线路总亘长3750米,其中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,其中双回1875米,单回837米。
架空线路采用185绝缘线8900米,120绝缘线2600米;电缆线路采用YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设。
新立12米水泥杆45根,新安装315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台。
【三】工程地点:XXXXXXX。
【四】工程计划时间:工程计划开工日期:2002年9月20日工程计划竣工日期:2002年10月28日【五】工程组织机构:项目经理:XXX项目监理:XXX项目技术负责人:XXX项目安全负责人:XXX六、施工小组机构:第一小组组长:XXXX安全员:XXXX第二小组组长:XXXX安全员:XXXX城网改造工程施工方案XX供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行【一】城网改造工程分别由两个施工小组执行。
第一小组:负责本次城网改造工程施工。
第二小组:配合第一小组停送电及工程竣工验收。
【二】施工方案:1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位。
②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线。
三盘到位后,用汽车运至现场进行安装。
2、施工进度表的执行:①耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更。
②其它地段施工随施工进度表进行。
3、施工方法:①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。
水泥杆起立前,需安装横担,进行电杆组立。
10KV架空线路工程施工组织设计
10KV架空线路工程施工组织设计10KV架空线路工程施工组织设计一、引言随着电力需求的不断增长,10KV架空线路工程在电力系统中发挥着越来越重要的作用。
为了确保这类工程的施工质量和进度,本文将详细阐述10KV架空线路工程施工的组织设计,包括施工方案、安全措施、技术要求和质量保障等方面。
二、施工方案1、施工准备:在施工前,应充分了解工程图纸和相关技术规范,制定施工计划和安全措施。
对施工设备进行全面检查和试验,确保设备处于良好状态。
2、塔杆定位:根据设计要求,确定塔杆的位置。
在定位过程中,需考虑地形、交通、地质条件等因素,确保塔杆位置合理、安全。
3、塔杆基础施工:根据设计要求,进行塔杆基础施工。
确保基础深度、尺寸、钢筋布置等符合设计要求,并进行必要的试验。
4、导线架设:在塔杆基础完成后,进行导线的架设。
应选择合适的导线型号和截面,确保导线的机械强度和电气性能满足要求。
5、接地装置安装:进行接地装置的安装,选择合适的接地材料,确保接地装置的电阻值符合设计要求。
6、设备安装与调试:完成导线架设和接地装置安装后,进行设备的安装与调试,包括变压器、开关设备、避雷器等。
7、验收与试运行:在所有工作完成后,进行工程的验收和试运行,确保工程安全、稳定运行。
三、安全措施1、施工前进行安全技术交底,明确施工安全要求。
2、对施工人员开展安全培训,提高安全意识。
3、施工现场设置安全警示标志,确保施工安全。
4、严格执行电力施工安全规程,佩戴必要的安全防护设备。
5、制定应急预案,应对突发事件。
四、技术要求1、导线型号选择:根据设计要求,选择机械强度和电气性能符合要求的导线型号。
2、塔杆设计:根据地质条件、风压、导线荷重等条件,进行塔杆的设计,确保塔杆的承载能力和稳定性。
3、绝缘子选择:根据导线的额定电压和绝缘等级,选择合适的绝缘子。
4、金具的选择与使用:根据导线型号和架设方式,选择合适的金具,确保导线的机械强度和电气性能。
5、设备的安装与调试:按照设计要求和技术规范,进行设备的安装与调试,确保设备运行稳定、安全可靠。
10kv架空线路施工方案
10kv架空线路施工方案10kv架空线路施工方案一、项目背景10kv架空线路施工方案是为了满足电力供应需求而进行的工程项目。
该方案涵盖了架空线路施工的各个环节,包括线路选线、配套设备选择、施工流程、安全措施等内容。
二、线路选线线路选线是指根据实际需求,在规定范围内确定10kv架空线路的走向。
选线时需要考虑以下因素:1. 土地利用情况:考虑到线路走向可能经过的农地、建筑物、道路等,以避免对土地利用造成不利影响。
2. 地形地貌:考虑到线路走向经过的山地、丘陵、湿地等地形地貌特征,选择较平缓、通行方便的区域。
3. 电力供应需求:考虑到线路走向能否满足电力供应需求,并选择离主要用电地点较近的路线。
4. 周边环境:考虑到线路走向是否会受到周边环境的影响,如避免大风、洪水等自然灾害风险较高的地段。
三、配套设备选择10kv架空线路的配套设备选择是确保线路稳定运行的重要环节。
在选择配套设备时需要考虑以下因素:1. 支持塔架:根据线路选线确定的走向,选择符合规格要求的支持塔架。
塔架要具备承重能力强、耐候性好、施工方便等特点。
2. 绝缘子:选择符合电压等级要求的绝缘子,以确保线路绝缘性能良好。
3. 导线:选择符合电流负载要求的导线,考虑到导线的输电能力、线路电阻、耐候性等因素。
4. 金具、接头等:选择符合规格要求的金具和接头,确保连接稳定可靠。
四、施工流程10kv架空线路的施工流程可以分为以下几个环节:1. 线路勘测:在选线完成后,进行线路勘测工作,确定具体的塔位位置和线路走向。
2. 基础施工:根据勘测结果进行基础施工工作,包括塔台基础的浇筑、钢筋绑扎、基础固定等工作。
3. 架设塔架:完成基础施工后,进行塔架的架设工作。
先进行锚地沉桩和浇筑水泥的工作,然后安装支撑塔腿、平衡臂等部件,最后进行塔身组装和定位。
4. 安装设备:完成塔架的架设后,进行配套设备的安装工作,包括安装绝缘子、导线、金具、接头等。
5. 线路拉线:安装设备完成后,进行线路的拉线工作,将导线固定在绝缘子上,并进行合理的张力调整。
10kV架空线路施工方案
10KV架空线路施工方案在电力行业中,架空线路是一种非常常见且重要的输电方式。
10千伏(10KV)架空线路作为中压电力输送的一种形式,在城市及农村地区得到广泛应用。
本文将介绍10KV架空线路的施工方案,包括前期准备、施工步骤、质量控制等内容。
1. 前期准备在开始施工之前,需要进行充分的前期准备工作。
首先是对施工现场进行详细的勘察,包括地形、地貌、周边环境等情况。
根据勘察结果编制施工方案和施工图纸,确定线路走向、塔位、杆位等。
同时,还需要申请相关施工许可证和施工人员资质。
2. 施工步骤2.1 地基基础施工首先是进行地基基础施工,包括打桩、浇筑混凝土基础等。
这一步骤的质量对后续的线路安装起着至关重要的作用,必须严格按照设计要求施工。
2.2 杆塔架设在地基基础完成后,进行杆塔的架设工作。
根据设计图纸确定杆塔的种类和位置,安装好横梁、绝缘子等部件,确保杆塔的牢固和垂直度。
2.3 导线和地线的安装在杆塔架设完成后,进行导线和地线的拉设工作。
根据设计要求,选择合适的导线和地线材料,按照规定的张力要求进行拉设,确保线路的安全运行。
2.4 绝缘子串及接地装置的安装在导线和地线安装完成后,进行绝缘子串及接地装置的安装工作。
绝缘子串的安装位置、数量和型号需根据设计图纸确定,接地装置的设置也必须符合相关标准要求。
3. 施工质量控制在整个施工过程中,质量控制至关重要。
需要对每一个施工环节进行严格监督和检查,确保施工符合设计要求和技术标准。
同时,施工过程中应做好施工记录和质量验收工作,保证线路的安全运行。
4. 施工结束及验收施工完成后,进行线路的试验和调试工作。
包括对导线、地线的电阻、绝缘电阻等指标进行测试,确保线路符合要求。
同时还需进行相关验收工作,取得相关部门的验收合格证书,方可投入使用。
通过以上施工方案,可以保证10KV架空线路的安全、稳定运行,为城乡电力供应提供可靠保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
全区直供电线路架设安装施工组织设计第一章工程概况一、工程简述(一)工程名称:中国移动通信集团江苏有限公司XX分公司XX市全区直供电线路架设安装(二)项目实施地点:XX市(三)项目业主:中国移动通信集团江苏有限公司XX分公司二、工程规模中国移动通信集团江苏有限公司XX分公司2014年度XX全市直供电线路架设安装。
三、工程承包范围杆塔、设备材料的采购、安装、试验、调试。
第二章施工方案2.1 施工准备一、技术准备1、成立项目经理部,配备技术、安质、物资、计划、财务、资料等人员,据项目特点,加强技术力量的配置;2、组织项目会审,熟悉项目实施内容、步骤、方法细节,领会项目实施意图、工期及达到的目标;打印发放有关人员;3、编制作业指导书及项目实施技术交底;4、合同签订后,编制材料、设备用量清单,尽早订货;二、现场准备1、工作现场设置各种安全设施,宣传牌,警告牌,安全通道;2、做好各工器具、试验、检测设备调试、检查工作,保证设备能正常投入使用;3、建设临时工地的办公、仓库、食堂用房。
三、其他准备1、聘请监理工程师,并在该项目实施中加强监督和指导。
2、进行进场三级安全教育,进行试验工种的工艺操作指导;办理有关方面的手续。
3、从申或制订技术、质量、安全、消防、计划、财务、机具、材料、现场文明、政治思想、生活福利后勤服务等一系列的管理制度。
2.2 施工工序总体安排1、工程施工合同签订完毕,应根据工程进度尽早定购主要设备和材料;进行钢结构塔身的工厂定制。
2、进行杆塔基础、电缆管沟、电缆井等土建基础的施工。
3、架线、敷设电缆、做电缆头、电气设备安装。
按工序灵活安排工作,保证进度,保证质量,保证施工人员和设备安全。
4、试验、测试、调试工作应和电气设备、电缆敷设安装紧密配合。
高压试验人员应抓住晴好有利天气进行工作,发现问题及时处理解决。
2.3主要工序和特殊工序的施工方法一、高压10KV电缆敷设工艺流程:管口防水处理电缆穿保护管或支架敷设挂标志牌准备工作电缆头制作及接线挂终端标志牌①施工前应对电缆进行详细检查;型号、规格、截面、电压等级均符合设计要求。
外观应无扭曲、损坏。
②电缆敷设前用2.5KV 绝缘摇表测试电缆线间及对地的绝缘电阻值。
③电缆的最小弯曲半径应符合规范的要求,铠装电缆为电缆直径的30倍。
④电缆敷设时应根据设计图做好必要的预留、排列整齐,不宜交叉,加以固定,并及时装设标志牌。
⑤电缆进入电缆沟、盘(柜)以及穿入管子时,出入口应封闭,管口应密封。
⑥电缆终端和接头的制作应严格遵守制作工艺规程。
三、10KV电缆终端头制作电缆与电气设备的连接,需经过一种特殊的装置——电缆终端头。
电缆终端头制作是电缆安装工程中重要的一个环节,其基本操作步骤如下:1、剥外护套:为防止钢甲松散,应先在钢甲切断处内侧把外护层剥去一圈(外侧留下),做好卡子,用铜丝绑紧或用胶带包绕,最后剥外护套。
2、锯钢甲:固定钢铠,顺钢铠包紧方向锯一环形深痕,(不能锯断第二层钢铠,否则会伤到电缆),用一字螺丝刀撬起(钢甲边断开),再用钳子拉下并转松钢铠,脱出钢铠带,处理好锯断处的毛刺。
3、剥内护绝缘层:注意保护好色相标识线,保证铜屏蔽层与钢甲之间的绝缘。
4、焊接屏蔽层接地线:把内护层外侧的铜屏蔽层铜带上的氧化物去掉,涂上焊锡。
把接地线分成三股,在涂上焊锡的铜屏蔽层上绑紧,处理好绑线的头,再用焊锡与铜屏蔽层焊住,焊住线头。
5、铜屏蔽层处理:在电缆芯线分叉处做好色相标记,测量好铜屏蔽层切断处位置,用焊锡焊牢,在切断处内侧用铜丝扎紧,用刀划一浅痕,慢慢将铜屏蔽带撕下,最后顺铜带扎紧方向解掉铜丝。
6、剥半导电层:在离铜带断口10mm处为半导电层断口,断口内侧包一圈胶带作标记。
在预定的半导电层剥切处,用刀划一环痕,从环痕向未端划多条痕。
然后将这些条形半导电层撕下。
用刀划痕时不应损伤绝缘层,半导电层断口应整齐。
主绝缘层表面应无刀痕和残留的半导电材料。
7、清洁主绝缘层表面:用清洁纸清洁时从绝缘端向半导体层。
8、安装分支手套:在内绝缘层和钢甲这段用填料包平,在手指口和外护层防潮处涂上密封胶,套上手套,电缆分支中间尽量少缩。
9、安装应力管:应力管在三芯离分叉处的距离50mm,应力管要套住铜带20mm,外半导电层已留出20mm,在半导电层断口处涂应力疏散胶,主绝缘表面涂硅脂。
10、安装绝缘管和接线端子:量好电缆固定位置和各相引线所需长度,锯掉多余的引线。
测量接线端子压接芯线的长度,按尺寸剥去主绝缘层,芯线上涂点硅脂,压接线端子(千万要对好接线螺丝穿孔的方向!)。
处理掉压接处的毛刺,接线端子与主绝缘层之间用填料包平(压接痕也要包平),套绝缘管(套住分支手套的手指),在接线端子上涂密封胶,最后一根绝缘热缩套管要套住接线端子(除接触面以外部分),绝缘套管都要上面一根压住下面一根。
最后套相色管。
二、10KV架空线路的架设(1)10KV线路架设执行标准线路所有电气设备、材料及它们的检验装配、安装、调整、试验和接收必须符合下列中国现行的技术规范、规程和标准:1、《110~500kV架空电力线路施工及验收规范(GB50233—2005)》2、《110kV~500kV架空电力线路工程施工质量及评定规程》(DL/T5168-2002)3、《普通混凝土配合比设计技术规定(JGJ/T55—2000)》4、《混凝土强度检验评定标准(GBJ107—87)》5、《建筑桩基技术规范(JGJ94—94)》6、《混凝土结构工程施工质量验收规范(GB50204-2002)》7、《建筑钢结构焊接规程(JGJ81—2002)》8、《钢结构工程施工质量验收规范(GB50205-2001)》9、《建筑地基基础工程施工质量验收规范(GB50202—2002)》10、《土方与爆破工程施工及验收规范(GB50201-2002)》11、《混凝土结构设计规范化(GB50010-2002)》12、《钢结构设计规范(GB50017-2003)》13、《架空送电线路导线及避雷线施工工艺规程(SDJ226-87)》14、《超高压架空输电线路张力架线施工工艺导则(SDJJ2-87)》15、《高压绝缘于瓷件技术条件(GB772-87)》16、《110千伏及以上送变电线路基本建设工程启动及竣工验收规程》(DL/T782-2001)17、《电力建设安全工作规程(架空电力线路部分,DL5009.2-2004)》18、基建(2007)56号《福建省电力有限公司输变电工程安全文明施工检查大纲(试行)》19、建设部《建筑施工安全检查标准》(JGJ59-99)20、《福建电网送变电工程启动试运行及竣工验收管理规定(试行)》(Q/FJG20012-2004)21、《电信网光纤数字传输系统工程及验收暂行技术规定(YDJ44-1989)》22、《用于架空电力线路的光纤复合架空地线(OPGW)》(IEEE-1138)23、国家电网公司输变电工程《施工工艺示范手册—--送电工程分册》(中国电力出版社2006)24、《输变电工程建设标准强制性条文实施管理规程》(国家电网科〔2009〕642 号)(2)10KV线路施工技术措施1)材料采购及运输为保证工程质量,本工程所用的混凝土电杆、线材绝缘子、绝缘钢芯铝绞线、钢绞线及金具和附件均在有资质的线路器材厂采购。
采购的接地导体应经热镀锌处理。
所有材料均根据设计图纸规定的型号、规格进行采购,具有制造厂、合格证型号规格、质量证明文件以及检验实验报告等资料。
上述材料用5t或10t载重汽车运输。
材料运输至现场在监理工程师在场情况下开箱清点、检查、验收。
2)10KV线路施工程序及工艺流程①测量分坑②制定施工技术措施、基础坑开挖③杆塔基础砼浇筑及埋件安装④底盘、拉线盘、拉线棒安装埋设⑤埋件购置制作⑥基础坑验收⑦底盘、拉线盘购置制作、拉线棒购置或制作⑧杆塔组装、排杆、电杆防腐⑨拉线制作横担、绝缘子串、金具、拉线安装⑩立杆⑪弧垂计算及其观测标志设置⑫避雷线放线及连接⑬电杆采购运输⑭横担、绝缘子串、金具、钢芯铝绞线、钢绞线及附件采购⑮绝缘子检验试验⑯避雷线紧线⑰导线紧线导线放线及连接⑱防震锤等附件安装⑲避雷线跳线⑳接地体安装及接地线连接、导线跳线连接3)关键分部位施工技术措施严格按施工图纸、杆塔明细表及施工图设计说明的规定,按目前线路的常规方法进行施工。
施工前申请会同设计单位、业主代表及监理工程师进行现场技术交底,进行装号移交并进行测量复核。
A、施工测量分坑根据施工图纸中的线路平、断面图和杆塔明细表,现场核对线路杆塔定位后,测量放出各基杆位的杆坑、拉线坑中心位置桩、基础高程控制桩,同时每坑设置前、后、左、右控制桩(在不受基础开挖影响地方),以便基础施工和电杆安装控制使用。
B、基础工程混凝土杆、底盘、拉线盘、卡盘均为外购件。
底盘、拉线盘等采用人工装卸车,5t载重汽车运输至各杆位附近公路旁,人工搬运和安装就位。
安装前,电杆坑和拉线坑经尺寸和高程复核并经验收合格,且拉线棒槽和杆槽已挖好并符合要求。
拉线盘就位和安装拉线棒后,校对拉线棒方向和角度方分层覆土夯实回填。
底盘就位后,利用测量放出的控制桩校对其表面高程、平整度和中心线,误差控制在规范要求范围内。
并经监理工程师中间检查验收合格才组立杆塔。
C、杆塔工程混凝土电杆在装卸运输过程中严禁相互碰撞、急剧坠落和不正确的支吊,以防造成电杆产生裂纹。
电杆装载时使其布置对称于车身的中心轴线,避免车辆行走时电杆发生颤动和倾覆,装载后使用各种卡具、绳索和木塞固定和绑扎牢固,并用垫木或草袋等柔软物垫起,以免在运输途中震动损坏。
杆塔的整体起立:杆塔采用整体拉吊的施工方法进行。
一次整体起立杆塔完毕。
杆塔起立后调整杆根中心和垂直度,对双杆调整其根开、两电杆高程及对角线后,立即挂上永久拉线并紧固才能拆除起立用的缆绳或临时拉线(转角杆塔只拆除上风方向及顺线方向临时拉线,其下风方向的临时拉线等紧好导线后再拆除)。
接地装置:接地装置的施工,包括埋设接地导体,测量接地电阻值,将避雷线的接地引下线与地下接地导体可靠连接。
接地体顶面埋设深度应符合设计规定,采用人工开挖接地沟。
遇上障碍物可绕道,但基本形状保持不变,并尽量减少弯曲。
埋设前,对接地进行矫正,尽量平直,严禁断折、破裂。
接地圆钢的连接采用双面气焊,搭接长度为圆钢直径的6倍,焊接牢固且无虚焊。
接地导体焊接处防腐处理,在防腐处理前,表面除锈并清除焊接处残余的焊渣。
杆塔接地引下线与接地装置的连接有可靠的螺栓连接,以便断开接地电阻,接地电阻的测量按照电力行业标准进行,接地装置的工频接地电阻值,满足施工图纸要求。
接地电阻的测量结果及时报告监理人。
接地体敷设完毕后的土沟回填土无夹杂石块和建筑垃圾,外取的土壤无强腐蚀性,回填土时逐层夯实,上面有100mm~200mm的沉降土。
