导流工程施工组织设计

合集下载

混凝土重力坝施工导流施工组织设计方案

混凝土重力坝施工导流施工组织设计方案

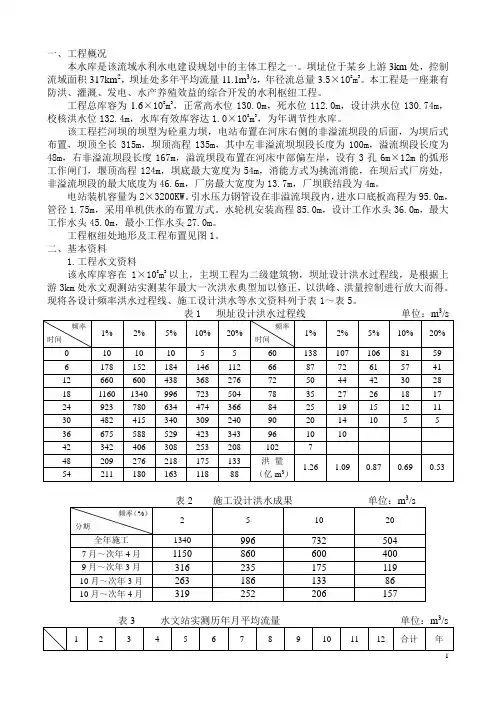

一、工程概况本水库是该流域水利水电建设规划中的主体工程之一。

坝址位于某乡上游3km处,控制流域面积317km2,坝址处多年平均流量11.1m3/s,年径流总量3.5×108m3。

本工程是一座兼有防洪、灌溉、发电、水产养殖效益的综合开发的水利枢纽工程。

工程总库容为1.6×108m3,正常高水位130.0m,死水位112.0m,设计洪水位130.74m,校核洪水位132.4m,水库有效库容达1.0×108m3,为年调节性水库。

该工程拦河坝的坝型为砼重力坝,电站布置在河床右侧的非溢流坝段的后面,为坝后式布置,坝顶全长315m,坝顶高程135m,其中左非溢流坝坝段长度为100m,溢流坝段长度为48m,右非溢流坝段长度167m,溢流坝段布置在河床中部偏左岸,设有3孔6m×12m的弧形工作闸门,堰顶高程124m,坝底最大宽度为54m,消能方式为挑流消能,在坝后式厂房处,非溢流坝段的最大底度为46.6m,厂房最大宽度为13.7m,厂坝联结段为4m。

电站装机容量为2×3200KW。

引水压力钢管设在非溢流坝段内,进水口底板高程为95.0m,管径1.75m,采用单机供水的布置方式。

水轮机安装高程85.0m,设计工作水头36.0m,最大工作水头45.0m,最小工作水头27.0m。

工程枢纽处地形及工程布置见图1。

二、基本资料1.工程水文资料该水库库容在1×108m3以上,主坝工程为二级建筑物,坝址设计洪水过程线,是根据上游3km处水文观测站实测某年最大一次洪水典型加以修正,以洪峰、洪量控制进行放大而得。

现将各设计频率洪水过程线、施工设计洪水等水文资料列于表1~表5。

3332.坝址地形地质条件(1)左岸:地形自然坡度为1:1.5~2.0,覆盖层2~3m,全风化带厚3~5m,强风化加弱风化带厚5m,微风化厚4m。

(2)河床:岩面较平整。

冲积沙砾层厚约0~1.5m,弱风化层厚1m左右,微风化层厚3~6m。

导流工程施工组织设计

导流工程施工组织设计

施工导流及降排水2.5.1施工导流本标段液压坝施工时需考虑导流及排水问题。

(1)导流方案施工导流方案本次液压坝施工导流拟考虑全断面导流,导流工程在河道内修筑上下游横向围堰,利用河道右侧导流沟过流。

(2)导流建筑物设计本工程导流工程属临时工程,其导流标准按SL252-2000规定,导流标准采用5年一遇。

导流沟开挖宽度3m,边坡按1:0.75设计,底部高程低于现状河床底部30cm。

施工围堰围堰采用土围堰,堰顶高程按设计蓄水水位加0.3~0.5m超高,平均堰高2.5m,上游堰顶宽度采用4m,下游堰顶宽度采用2m,边坡采用1:1。

(3)导流建筑物施工施工围堰采用59kw拖拉机压实,进占法施工。

高出水面1.0m的以下部分采用水中倒填法立堵的方式进行填筑,龙口合拢后,水面以上部分由T120推土机采用平堵的方式分层填筑压实,分层厚度为30cm,并且用人工削坡平整。

围堰表面铺土工膜防渗,迎水坡用编织袋装砂土护砌。

(4)导流建筑物拆除工程施工结束后,开始拆除临时施工围堰。

围堰拆除采用1.0m3反铲挖掘机开挖,装8.0T自卸汽车运至弃渣区,人工捡除废旧草袋等杂物。

围堰应拆除至原渠底高程,采取水上和水下两部分进行拆除,水上部分开挖拆除到水面以上50㎝,采取后退法开挖,围堰拆除与修筑方向相反。

对于水上部分临时围堰拆除每个工作面采用1台液压反铲挖掘机后退开挖,3台8t自卸汽车运输;对于水下部分的临时围堰,可以采用1台长臂反铲开挖,3台8t自卸汽车运输,弃碴运至业主、监理工程师指定地点堆放。

(5)导流沟回填施工围堰拆除完成后,开始进行导流沟回填,导流沟基面经“三检”合格后,并做好记录后,报请业主、监理工程师、设计代表等联合检查验收。

验收合格后分层回填至设计高程。

2.5.2施工降水为保证干地施工,在建筑物施工期间,根据现场地下水位情况合理安排降水。

施工期降排水主要采用管井降水、明沟排水相结合的方式,分块进行排水,分块开挖,间隔分块进行管井布置。

导流岛施工组织设计

导流岛施工组织设计

永城市城区道路交叉口交通改造工程施工组织设计编制:审核:审批:永城市市政工程公司2014年3月永城市城区道路交叉口交通改造工程施工组织设计一、工程概况永城市市区道路交通疏导工程是由光明路-牡丹路、光明路-文化路、光明路-中原路、光明路-雪枫路、光明路-芒山路、东方大道-芒山路、东方大道-雪枫路、东方大道-中原路、东方大道-文化路、欧亚路-雪枫路十个城市道路交叉口组成。

二、改造要求及主要工程量1、光明路与牡丹路光明路东侧90m范围内边花坛外移同时压缩非机动车道,进出口车道由原来的双向4车道变为进口道为3车道,出口道为2车道,光明路西侧90m范围内为增加停车距离,边花坛外移同时压缩非机动车道,进出口车道路不变;牡丹路北侧90m范围内车行道加宽至20米,压缩人行道及边绿带、进出口车道由原来的混行双向2车道变为双向4车道,牡丹路南侧90m范围内车行道加宽至20米,进出口车道由原来的双向2车道变为双向4车道;增设交通导流岛,增加右转专用道,并在导流岛内加装人行信号灯,同时对该路口的交通标线重新进行施划。

2、光明路与文化路文化路路口两侧各130m范围内压缩中央分隔带进行拓宽,增加一个进出口车道,同时调整车道宽度,将原来的双向4车道变为双向5车道;光明路路口两侧各130m范围内压缩中央分隔带进行拓宽,同时调整车道宽度,将原来的双向4车道变为双向6车道;增设交通导流岛,增加右转专用道,并在导游岛内加半夜人行信号灯,同时对该路口的交通标线重新进行施划。

主要工程量:3、光明路与中原路中原路路口处维持现状路幅,拓宽边花坛增加进出右转车道,路口车道数变为双向6车道。

光明路路口处维持现状路幅形式,压缩人行道拓宽进出口车道,路口车道数变为双向6车道;增设交通导流岛,增加右转专用道,并在导游岛内加半夜人行信号灯,同时对该路口的交通标线重新进行施划。

主要工程量:4、光明路与雪枫路光明路路口处维持现状路幅,拓宽边花坛增加进出右转车道,路口车道数变为双向6车道。

导流岛施工组织设计

导流岛施工组织设计

导流岛施工组织设计一、工程概述本次导流岛施工位于具体道路交叉口位置,旨在优化交通流量,提高道路通行安全性。

导流岛的设计形状为具体形状,面积约为具体面积平方米。

施工内容包括土方工程、路面铺设、绿化种植、交通设施安装等。

二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,编制施工方案和技术交底。

2、进行现场测量放线,确定导流岛的位置和边界。

(二)材料准备1、提前预定所需的各类建筑材料,如水泥、砂石、砖块、沥青等,并确保材料的质量符合要求。

2、准备好绿化植物,选择适合当地气候和土壤条件的品种。

(三)机械设备准备1、调配挖掘机、装载机、压路机、摊铺机等施工机械设备,并进行调试和维护。

2、准备好测量仪器、试验设备等。

(四)人员准备1、组建专业的施工队伍,包括土方工、混凝土工、砌筑工、绿化工人等。

2、对施工人员进行技术培训和安全教育。

(五)现场准备1、清理施工现场的障碍物和杂物,保证施工场地平整。

2、搭建临时施工设施,如工棚、仓库等。

三、施工流程(一)土方工程1、使用挖掘机进行土方开挖,按照设计要求的坡度和深度进行作业。

2、对开挖后的基底进行平整和夯实,确保基底承载力符合要求。

(二)基层施工1、铺设碎石基层,采用分层压实的方法,保证基层的密实度和平整度。

2、浇筑混凝土基层,控制好混凝土的配合比和浇筑质量。

(三)路面铺设1、铺设沥青面层,采用摊铺机进行作业,控制好摊铺温度和厚度。

2、对铺设好的沥青路面进行压实和修整,确保路面平整度和压实度符合要求。

(四)绿化工程1、按照设计要求进行绿化种植,包括乔木、灌木和草坪的种植。

2、做好绿化植物的养护工作,定期浇水、施肥、修剪。

(五)交通设施安装1、安装交通信号灯、标志、标线等设施,确保交通指示清晰明确。

2、对交通设施进行调试和检测,保证其正常运行。

四、质量保证措施(一)建立质量管理体系成立质量管理小组,明确各成员的职责和分工,确保质量管理工作的有效开展。

导、截流设计及施工方案(最终版)

导、截流设计及施工方案(最终版)

1.1工程简介 ............................................................................................................... - 1 -1.2工程自然条件 ....................................................................................................... - 1 -1.2.1气象条件 ..................................................................................................... - 1 -1.2.2水文条件 ..................................................................................................... - 2 -1.3工程地质条件 ....................................................................................................... - 3 -2、导、截流工程设计及编制依据 ................................................................................ - 4 -3、导流设计 ...................................................................................................................... - 5 -3.1导流设计标准 ....................................................................................................... - 5 -3.2导流明渠的设计与计算 ....................................................................................... - 6 -3.2.1渠道过流计算 ............................................................................................. - 6 -3.2.2导流明渠防冲设计 ................................................................................... - 10 -3.2.3边坡稳定性计算 ....................................................................................... - 11 -3.3一期上游围堰 ..................................................................................................... - 12 -3.4一期纵向围堰布置 ............................................................................................. - 12 -3.5一期下游围堰 ..................................................................................................... - 13 -3.6二期导流 ............................................................................................................. - 13 -4、导截流主要工程量 .................................................................................................... - 13 -5、导截流施工方案 ........................................................................................................ - 14 -5.1导流明渠施工 ..................................................................................................... - 14 -5.2截流及围堰施工 ................................................................................................. - 15 -5.3围堰拆除施工及二次导流 ................................................................................. - 16 -5.4导流明渠进口段封堵及均质土坝段明渠的回填施工 ..................................... - 16 -6、人员配置 .................................................................................................................... - 16 -8、施工进度计划安排 .................................................................................................... - 17 -9、基坑排水 .................................................................................................................... - 17 -9.1初期排水 ............................................................................................................. - 17 -9.2施工期排水 ......................................................................................................... - 18 -10、施工度汛 ................................................................................................................ - 19 -10.1防汛准备 ........................................................................................................... - 19 -10.2安全度汛措施 ................................................................................................... - 20 -10.3度汛应急预案 ................................................................................................... - 20 -10.4防汛资源配置 ................................................................................................... - 21 -11、下游供水 ................................................................................................................ - 21 -1、工程概况1.1工程简介葫芦河为黄河支流北洛河右岸的一大支流,发源于甘肃省华池县子午岭紫坊畔,源地海拔高程1680m,自西北流向东南,流经甘肃省华池县,由东华池进入合水县境内,在太白镇瓦岗川口出境进入陕西省,后经陕西省富县、黄陵县,于洛川县交口河附近汇入北洛河。

导流工程施工组织

导流工程施工组织

导流工程施工组织设计一、工程概述本项目为XX河流域的水利枢纽工程,主要包括大坝、溢洪道、发电厂等建筑物。

工程地处我国南方,河流径流量大,施工期需进行导流以确保工程顺利进行。

导流工程主要包括临时围堰、导流泄水建筑物等。

二、施工组织设计1. 施工总平面布置根据工程特点和施工需求,布置施工总平面图。

临时围堰将河道分隔成上下游两部分,上游为施工区,下游为导流泄水建筑物。

施工区主要包括大坝、溢洪道、发电厂等建筑物的施工场地。

导流泄水建筑物包括导流明渠和泄水闸等。

2. 施工导流方案本工程采用全段围堰法进行施工导流。

首先在河床两侧修建临时围堰,将河道围护起来,形成无水的施工环境。

然后在上游修建导流明渠,将河水引入导流明渠,通过泄水闸将水流导向下游。

施工期间,河水通过导流明渠绕过施工区,确保施工顺利进行。

3. 临时围堰施工临时围堰采用土石围堰结构,施工顺序为:基础处理、填筑土石、防渗处理、加高等。

基础处理包括清除河床表层杂物、铺设基础垫层等。

填筑土石时,先从河床两侧开始,逐渐向中间推进,确保围堰的稳定性。

防渗处理采用黏土防渗层,加高等按照设计要求进行。

4. 导流泄水建筑物施工导流泄水建筑物包括导流明渠和泄水闸等。

导流明渠施工顺序为:开挖、基础处理、衬砌、排水等。

泄水闸施工顺序为:基础处理、闸室结构施工、安装闸门等。

施工过程中,严格遵循施工规范,确保导流泄水建筑物的结构安全和功能正常。

5. 施工期管理施工期间,加强施工现场管理,确保施工安全和进度。

定期对临时围堰和导流泄水建筑物进行检查,发现问题及时处理。

根据气象和水文情况,合理安排施工进度,确保工程在预定工期内完成。

6. 质量与安全保证施工过程中,严格执行国家相关法律法规和施工规范,确保工程质量。

加强安全教育培训,提高施工人员的安全意识,落实安全措施,防止安全事故的发生。

三、结语本工程导流工程施工组织设计充分考虑了工程特点和施工需求,科学合理地布置施工总平面,选择合适的施工导流方案,确保施工顺利进行。

工程施工导流设计

工程施工导流设计

工程施工导流设计一、概述工程施工导流设计是在水利水电工程施工过程中,为了保证施工顺利进行和施工安全,对河流进行临时性疏导和控制,以满足施工需求。

施工导流设计是水利工程施工组织设计的重要组成部分,其目的是确保施工期间河流的水位、流量和流速等水文参数处于可控范围内,为施工创造有利条件。

二、施工导流设计原则1. 确保施工安全:施工导流设计应充分考虑施工期间的安全问题,确保施工人员和设备的安全,防止因河流疏导不当导致的洪水、泥石流等灾害。

2. 经济效益:在满足施工需求的前提下,尽量减少施工导流工程的投资,降低工程成本。

3. 施工进度:施工导流设计应与施工进度相协调,确保施工关键环节不受水流影响,保证工程进度。

4. 环境保护:施工导流设计应充分考虑环境保护因素,减少对河流生态环境的影响,确保施工过程中的水质安全。

5. 可行性:施工导流设计应具有可行性,充分考虑施工现场的地理、水文、气象等条件,选择合适的导流方案。

三、施工导流设计内容1. 导流方案的选择:根据工程特点和施工现场条件,选择合适的导流方案,如明渠导流、隧洞导流、涵洞导流、围堰导流等。

2. 导流渠道的设计:导流渠道的设计应满足施工期间河流的疏导需求,包括渠道长度、宽度、深度、截面形状等参数。

3. 围堰设计:围堰是施工导流的重要组成部分,其设计应满足施工期间挡水、排水、抗洪等需求,确保施工安全。

4. 施工期水位、流量和流速的控制:通过导流工程的设计,实现对施工期间水位、流量和流速的有效控制,为施工创造有利条件。

5. 施工导流工程的风险评估:对施工导流工程可能出现的风险进行评估,制定相应的风险防范措施,确保施工安全。

四、施工导流设计在水利工程施工中的应用施工导流设计在水利工程施工中具有重要意义。

以某水电站工程为例,施工导流设计主要包括以下几个方面:1. 导流方案选择:根据工程特点和施工现场条件,选择明渠导流和隧洞导流相结合的方案。

2. 导流渠道设计:渠道设计长度为5公里,宽度为80米,深度为6米,截面形状为矩形。

土石方导流工程施工方案

土石方导流工程施工方案

土石方导流工程施工方案主要包括工程概述、施工方法和施工组织设计等内容。

以下是一篇关于土石方导流工程施工方案的范文,字数超过500字。

一、工程概述某水电站工程位于XX河流中游,工程主要建设内容包括大坝、溢洪道、发电厂等。

工程规模属中型,建设周期为4年。

其中,土石方导流工程是本工程的关键性施工环节,其主要任务是在施工期间确保河道畅通,为大坝主体工程、溢洪道和发电厂等施工创造有利条件。

二、施工方法1. 导流方案选择根据工程特点和现场条件,本工程导流方案采用明渠导流。

明渠导流具有施工简单、进度快、投资省等优点,适用于河道宽度较窄、两岸地形较平坦的地段。

2. 导流渠道施工(1)渠道开挖:采用挖掘机进行渠道开挖,开挖过程中严格控制渠道底高程、边坡坡比,确保渠道稳定。

(2)渠道衬砌:为防止渠道冲刷,渠道边坡及底部采用现浇混凝土衬砌。

衬砌厚度根据计算确定,施工过程中严格控制混凝土强度、配合比和施工质量。

(3)渠道防渗:在渠道衬砌完成后,采用土工布进行渠道防渗处理,确保渠道输水性能。

3. 河道整治(1)河道疏浚:采用挖掘机对河道进行疏浚,清除河床淤泥、杂草等杂物,确保河道畅通。

(2)河道护岸:在河道两岸采用砌筑石笼、抛填块石等方法进行护岸,防止河道岸坡冲刷。

4. 施工期排水为防止施工期间积水,影响施工进度,应在施工现场设置排水系统。

采用排水沟、排水泵等设施,将施工场地内的积水排至河道。

三、施工组织设计1. 人员组织成立土石方导流工程施工项目部,负责工程的组织、协调和管理工作。

项目部设经理1名,技术人员2名,施工人员若干。

2. 施工进度计划根据工程进度要求,编制详细的施工进度计划,明确各施工阶段的目标、任务和时间节点。

3. 质量与安全控制(1)质量控制:严格按照设计文件和施工规范进行施工,加强对关键环节的质量控制,确保工程质量。

(2)安全控制:加强施工现场的安全管理,制定安全事故应急预案,确保施工人员的人身安全。

四、施工材料及设备1. 材料准备根据施工需要,提前准备好土工布、混凝土、块石等材料,确保材料质量符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

虎家崖水电站厂房工程导流工程施工组织设计审批:审核:编制:甘肃省水利水电工程局虎家崖水电站工程项目部二00五年十月八日虎家崖水电站厂房工程导流工程施工组织设计1工程概况1.1导流标准舟曲县虎家崖水电站厂房工程为小(I)型四等工程,主要建筑物级别为4级,导流建筑物级别为5级。

厂区围堰导流标准为五年一遇全年洪水,相应洪水流量为641m3/s, 汛前枯水期最大洪水流量为330m3/s (6月份)。

1.2导流规划由于导流明渠布置于河床左岸,故明渠施工前,需先将右岸河道进行拓宽疏浚,使主流向右岸偏移。

导流明渠设在左岸的耕地中,达到过流条件后,先由上游横向围堰向纵向围堰进展截流,截流后再将下游横向围堰闭气。

导流时段为2005年11月~2006年6月。

1.3主要工程量砂砾石开挖31269m3,砂砾石回填34357m3,围堰填筑5716 m3,浆砌块石2300m3, 高压喷射灌浆5716m(暂定)。

2•围堰平面布置和结构特性围堰的平面布置、围堰类型和围堰断面尺寸,详见《虎家崖水电站厂房导流平面布置示意图》。

围堰总长248m,其中:上游横向围堰长70m,下游围堰长85m,纵向围堰长93m。

3•施工方案导流施工顺序为:定位复测k右岸河床疏浚・明渠施工(含部分纵向围堰)横向围堰填筑高喷灌浆。

3.1导流明渠明渠总长250m,计划于2005年11月份实现过流。

总体上按分期、分区进行施工。

3.1.1区段划分由于施工场地狭窄,为便于施工及材料转运,明渠施工计划分三个区段施工,上下区段各长100m,中间段长50m。

中间段作为上、下区段施工时的材料堆场,安排在最后进行。

详见施工平面布置图。

施工顺序为:下游段上游段中间段。

—' —"3.1.2分期填筑高度的确定为了使围堰的旋喷灌浆工作早日开始,导流明渠的右侧渠堤(即纵向围堰)施工计划分两期填筑到顶。

左侧渠堤不再分期,一次开挖、填筑到顶。

右侧渠堤施工,首期先填至导流月(11月份)洪水位以上高程,二期填筑待上、下游围堰施工时同步进行。

根据进度安排,11月份导流明渠实现过流。

由此,一期填筑高程可由厂址设计洪水成果计算得出:已知5年一遇(11月份)洪水流量为127 m/s ,流速按3m3/s估算,则相应的水位深度为2.25m。

考虑安全超高后,一期渠堤填筑高度按3m控制。

开挖、填筑采用1.2*挖掘机开挖,推土机推运并进行碾压,人工配合削坡。

浆砌块石采用砂浆拌合机拌浆,紧跟开挖仓号作业。

3.2围堰填筑计划分两期填筑成型,第一期先填筑3m高(经校核可满足11月份过流条件),第二期待高喷灌浆完成后一次填筑到顶。

围堰填筑采用1.2m3挖掘机或ZL50装载机挖装,15T自卸汽车运输,T140推土机摊铺,16T振动碾碾压。

3.3高喷灌浆第一期围堰合龙闭气后,即可进行高喷灌浆作业,计划配置3套设备同时作业,以二重管法分序进行施工。

4、进度安排明渠开挖2005年10月10日至10月30日明渠填筑2005年10月10日至10月30日明渠浆砌块石2005年10月16日至11月15日上下横向围堰2005年11月16日至11月20日高喷灌浆2005年11月18日至12月20日5•设备及劳动力配置5.1导流明渠1.2m5挖掘机1台,T140推土机1台,砂浆搅拌机2台,75KW发电机2台8B-13离心泵6~8台。

浆砌块石分两班作业,需劳力80人。

5.2围堰填筑1.2m5挖掘机1台,T140推土机1台,ZL-50装载机1台,16T振动碾1台,15T自卸汽车4辆。

需配置劳力20人配合削坡。

5.3高喷灌浆计划按3套进行配置,每套设备的主要机械为:高压泥浆泵(SNS-H300)1台,地质钻机(XY—300)1台,空压机(6m3/min)1台,泥浆搅拌机(0.4m3)1台。

总劳力按36人配置6施工方法6.1截流方式6.2围堰填筑6.3围堰防渗墙的施工6.3.1高压旋喷灌浆法施工材料要求旋喷使用的水泥采用强度等级为 32.5的普通硅酸盐水泥,水泥必须新鲜无结块。

泥浆的水灰比应严格控制在1: 1〜0.6 : 1。

若稠度过大,会使泥浆流动缓慢,容 易堵塞喷嘴,影响施工进度;若稠度过小,会对强度有影响。

为防止泥浆离析, 在泥浆中须加入适量的膨润土。

浆液在旋喷前1小时以内配制,使用时滤去硬块、 砂石等,以免堵塞管路和喷嘴。

6.3.2现场喷射试验由现场监理工程师指定适当的区域,水、气、浆的压力及流量、喷嘴大小、喷射旋转角度、喷管提升速度、浆液配比 等技术参数进行验截流采用单戗立堵法截流由于纵向围堰已在导流明渠施工时合并完成 尚需备置一边分开筋笼及厂块石置开在水流急不冲分从后蹲 块石或钢筋笼用推土机抛入戗堤端部,以增大抗冲刷力,确保料从前,剩余工作仅 。

.截流砂砾 将备好子的大冲部分从外面SH 截流将功 中砂魯蠶层工挖蛇挖"开 咼程。

洪心墙必程以上河床砂砾石进 成该挖边填施工挖掘机进在前面开层围堰的填筑车拉土在填筑填筑计啬部位挖槽,按拟定的试验方案进行旋喷灌浆试验,对证。

试验结束后,根据监理指示米用钻取岩芯、开挖检查、围井作压水试验等方法对固结体进行均匀性、整体性、强度和渗透性等试验,以便调整旋喷灌浆技术参数。

633高压旋喷灌浆施工方法血工前先进行场地平整,挖好排浆沟,做好钻机定位。

要求钻机安放保持水平,钻杆保持垂直,其倾斜度不大于 1.5%g高压旋喷灌浆施工程序:机具就位、造孔一贯入注浆管、试喷射憑射注浆一拔管及冲洗等。

㉛施工方法a、造孔作业:利用钻机把带有特殊喷嘴的注浆管钻进至土层的预定位置。

本工程钻孔深度初步考虑为18.0m (厂房建基面以下2.0m处)。

试喷和下喷杆:喷塔就位后,必须试喷1~ 2min,待水嘴、气嘴、水、气、浆路及监测装置和其他机具均正常后,才能向孔内下喷杆。

喷杆必须下至预定位置。

c、喷射灌浆:用高压脉冲泵将水泥浆液通过喷杆下端的喷射装置,向四周以高速水平喷入土体,与此同时,钻杆一面以一定的速度旋转,一面低速徐徐提升。

d、喷灌至顶部高程后,应用水灰比0.5:1〜0.8 : 1的浆液进行静压灌浆,直至终喷高程浆液不下降为止。

e、喷射结束后,应将所有设备、机具清洗干净。

电特殊情况处理a、复灌若在第一次喷射灌浆中遇到异常情况,可将喷管再次下入进行二次喷射,二次搭结深度不小于50cm。

b、冒浆在喷射灌浆过程中,若孔口不冒浆或冒浆量过大,可采取堵漏或提高灌浆压力的方法来处理。

634灌浆质量控制①孔位应专人负责孔位的放线定位工作,钻孔前需复核孔位,误差不得大于5~10 cm o②钻孔和注浆管插入深度钻孔时必须有钻孔深度记录,技术负责人要核对注浆管深度和钻孔深度是否相符,钻孔的垂直度必须等于或小于设计要求。

③水泥浆配比用比重称或比重计来抽查拌制的水泥浆,是否合乎设计要求。

④冒浆的处理一方面及时排运出冒浆保持现场干净,或加以回收再灌入;另一方面可透过冒浆出现的时间,冒浆中含土的种类和数量,水泥的含量和冒浆的多少等现象,间接了解高压喷射注浆质量,这是在施工中调整高压喷射注浆参数的重要依据之一。

⑤喷射方向、提升速度和旋转速度的控制提升速度应匀速缓慢上提,应有专人抽查。

⑥压力和流量控制当出现压力下降低于设计值和压力骤增超过设计值时,都表明了注浆管的状态有异常现象,或是有漏浆的地方或是接头松动甚至脱落,或是堵管堵孔等,必须全部停机检查,修复后应继续施工直至喷完一孔为止。

6.4围堰的拆除围堰拆除采用1.2m3挖掘机挖装,15t自卸汽车拉运至弃碴场。

7.基坑排水7.1初期排水初期排水主要是排除围堰合龙闭气后的基坑积水,初期排水在下游横向围堰上架设离心水泵,将积水抽排至白龙江中。

初期排水经估算,需架设8B-13水泵6台,2天即可排除基坑积水。

7.2经常性排水经常性排水主要是排除基坑渗水和施工弃水。

7.2.1排水沟的布置每一层开挖前先沿基坑四周边坡坡脚部位挖一条80 (宽)x 100cm(深)的排水沟,排水沟通向集水井,将边坡渗水通过排水沟引至集水井中,排水沟要有一定的坡降,能保证水流顺畅的流向集水井,排水沟随开挖深度进行移设 722集水井布置集水井随开挖深度的增加逐渐下降, 每挖一层,下降一层。

基坑开挖成型后,经常性 排水集水井布置在坑底最低位置处,以不影响结构施工为宜。

集水井布置在纵向围堰坡 脚与尾水渠反坡段坡脚相对应处,在基坑开挖时要充分考虑集水井的布设, 留出集水井 的位置。

集水井深度必须大于 2m ,要保证地下水经抽排后降至建基面以下。

对于边坡 或围堰渗水量大的部位,可就地挖集水井,架设潜水泵抽排。

7.2.3抽水设备配置经常性排水拟配置8B-13离心水泵(216-324 m 3/h )水泵6台,施工时随渗水量的大 小进行增减 7.3基坑排水注意事项导流明渠采用分区施工,每区施工时可在渠底设1〜2个排水井进行集中抽排,排水井深度要求深入渠底以下1m 左右。

8.1下区段:排水井布于靠中段位置,计划安排 4台水泵抽排8.2上区段:排水井布于靠中段位置,计划安排 4台水泵抽排。

工能水井坑进行影响开挖进度位主要要素;派熟I 寸的抽排水速度3.2以防边坡®滑塌呈中,随时观察边坡稳定情况,若边坡出现异常,应降低抽排8•导流明渠施工排水8.3中段:根据施工部署,此段安排在最后施工,施工时上下区段的渗水将同时汇入此段,渗水量将显著增加,计划在靠近上、下区段位置各设1个排水井,配置6台水泵进行抽排。

9.安全施工措施9.1在围堰填筑前,项目部对开挖填筑作业队进行安全教育、安全知识学习和安全技术交底。

9.2施工人员进入施工现场必须穿戴好安全防护用品。

9.3围堰施工的所有车辆驾驶人员必须持证上岗,车辆行驶必须遵守交通法规;车辆必须运行良好,严禁无证驾驶,严禁车辆带病运行。

9.4配足安全防护用品和安全防护设施,在施工现场危险地带要设置足够数量的警示牌和警示灯。

9.5围堰填筑时,车辆在围堰上行驶,必须由专人指挥,夜间施工时,必须架设足够数量的照明设施,光线要充足,保证车辆行驶安全。

9.6围堰顶上所有临水面施工人员必须穿好救生衣,在围堰填筑和加固期间,安排2名救生员值班,并配备自制救急木筏一个。
