大理石(花岗石)及碎拼大理石面层施工技术交底记录

大理石(花岗石)及碎拼大理石面层施工技术交底记录
6、灌缝、擦缝
在板铺砌完1~2h后开始。应先按板材的色彩用白水泥和颜料调成与
板材色调相近的1:1稀水泥浆,装入小嘴浆徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止。1~2h后,再用棉纱团蘸浆擦缝至平实光滑。粘附在板面上的浆液随手用湿纱头擦净。接缝宽度较大者,宜称用1:1水泥砂浆(用细砂)填缝至2/3板厚,然后再按设计要求的颜色用水泥色浆嵌擦密实,并随手用浊纱头擦净落在板面的砂浆。
二、质量标准
(一)保证项目
1、大理石(花岗石)和大理石碎块的品种、规格、颜色、质量,必须符合要求和有关标准的规定。
2、面层与基层的结合必须牢固,无空鼓。
(二)基本项目
1、大理石(花岗石)面层表面洁净、平整、坚实、图案清晰、光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象,碎拼大理石面层颜色协调,间隙适宜,磨光一致,无裂纹、坑洼和磨伤。
2、找标高、弹线
从过道统一住各房间内引进标高线。然后在房间主要部位垫层上弹互相垂直的控制十字线,并引至墙面底部,作为检查和控制大理石(花岗石,下同)板块位置的准绳。
3、试拼和试排
铺设前对每一房间的大理石板块,按图案,颜色、拼花纹理进行试拼试拼、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带。
3、碎块大理石亦铺在水泥砂浆找平层(结合层)上,可分仓或不分仓铺砌,亦可镶嵌分格条,为使边角整齐,应选用有直边的一边板材沿分仓或分格线铺砌。并以此控制面层标高和基准点。铺砌时,先在清理干净的基层(垫层)上洒水湿润,扫素水泥浆一度,接着铺干硬性水泥砂浆找平层,根据图案和试拼的缝隙 或按碎块开有状、大小相同,自然]排列铺砌碎块大理石(图16-2),其方法同大理石面层。其缝隙当为冰块状块料时,可大可小,互相搭配,缝宽一般为20~30mm,铺砌时,随时清理缝内挤出的砂浆,以利填嵌水泥砂浆或水泥石粒浆。

技术交底资料 4.地面工程-大理石、花岗石及碎拼大理石地面

技术交底资料 4.地面工程-大理石、花岗石及碎拼大理石地面
根据设计要求的图案,结合房间尺寸,在基层上弹线并找出面层标高,然后进行试拼,确定缝隙的大小。
将基层清理干净后,洒水湿润,刷水泥素浆。
拉水平线铺砂浆找平层,采用:干硬性水泥砂浆手捏成团一颠即散,铺好后用大杠刮平,用抹子抹平。
根据图案和试拼的缝隙铺砌碎块大理石,其方法同大理石地面。
铺砌~昼夜后进行灌缝,根据设计要求如果灌水泥砂浆时,厚度与碎块大理石上面平,并将其表面找平压光。如果需灌水泥石渣浆时,比碎块大理石上面高出厚。洒水养护不少于。
砂:中砂或粗砂。
矿物颜料擦缝用、蜡、草酸。
.主要机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤或木锤、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。
.作业条件
大理石板块花岗石板块进场后应堆放在室内,铡立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。
缝格平直
拉线,不足拉通线和尺量检查
接缝高低差
尺量和楔形塞尺检查
踢脚线上口平直
拉线,不足拉通线和尺量检查
板块间宽度不大于
尺量检查
.成品保护
存放大理石板块,不得雨淋、水泡、长期日晒。一般采取板块立放,光面相对。板块的背面应支垫松木条,板块下面应垫木方,木方与板块之间衬垫软胶皮。在施工现场内倒运时,也应按照上述要求。
当各工序完工不再上人时方可打蜡,达到光滑洁净。打蜡方法详见现制水磨石地面。
冬期施工:原材料和操作环境温度不得低于+℃,不得使用有冻块砂子,板块表面不得有结冰现象。如室内无取暖和保温措施不得施工。
贴大理石踢脚板工艺流程:
粘贴法:
找标高水平线并确定出墙厚度→水泥砂浆打底→贴大理石踢脚板→→擦缝→打蜡

大理石、花岗石地面施工技术交底

大理石、花岗石地面施工技术交底

准备工作
弹线
试拼
编号
刷水泥浆结合层
铺砂浆
铺石块
灌风、擦缝
打蜡
3.2 准备工作: 3.2.1 熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等 部位之间的关系。 3.2.2 基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。 3.3 弹线:在大厅内的主要部位弹相互垂直的通长控制十字线,检查和控制石材板块的位置,注意 地面石材与柱面铝单板、墙面石材严格对缝。十字控制线可以弹在混凝土垫层上,并引至墙面底部,并 依据墙面+1000mm 线找出面层标高在墙上弹出水平标高线,注意与楼面面层标高要一致。 3.4 试拼:在正式铺设前,对每一房间的石材板块,应技图案、颜色、纹理试拼,试拼后按两个方 向编号排列,然后按编号码放整齐。 3.5 刷水泥砂浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净,然后用喷壶洒水湿润,刷一层 素水泥砂浆(水灰比 0.5),随刷随铺砂浆。 3.6 铺砂浆:根据水平线,定出地面找平层厚度,拉石子控制线,铺 1:3 找平层干硬性水泥砂浆 (干硬程度以手捏成团不松散为宜)。砂浆从里往外摊铺,铺好后用大杠刮平,在用抹子拍实找平。找平 层厚度宜高出石材底标高 3-4mm。
审核人
交底人
接受交底人
本表由施工单位填写并保存(一式三份,接受交底人一份、交底人一份、安全员一份)。
工程名称 施工单位 交底提要
技术交底记录
交底日期 分项工程名称
花岗石地面施工
编 号:006 2010 年 3 月 30 日
地面工程
防滑条应顺直、牢固。
4.2.4 面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无

石材地面技术交底记录大全

石材地面技术交底记录大全

一、施工准备(一)作业条件1、大理石(花岗岩)地面属于高级装修,大理石(花岗岩)质地较软,强度低,在加工和施工中一定注意。

对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果。

2、大理石(花岗岩)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,木方上应绑有泡沫板等松软物。

有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。

做完地面垫层,按标高留出磨石层厚度(至少3mm),本工程主要部位为电梯前室,应在作业前将作业面风度完毕。

3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。

4、房间内四周墙上弹好+0.5m水平控制线。

5、施工操作前对大理石(花岗岩)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。

在石材背面将编号标明。

(二)材料要求材料符合现行国家行业标准《天然大理石(花岗岩)建筑板材》检验石材的放射性是否符合要求。

水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用32.5级;砂:中砂或粗砂,含泥量不大于3%,沙子必须过筛。

清洗剂:蜡、草酸。

(三)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。

二、质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。

三、工艺流程准备工作→基层处理→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺大理石(花岗岩)板块或花岗石板块→灌缝、擦缝→打蜡四、操作工艺(一)准备工作以施工大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,本工程为场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。

活动地板施工技术交底+大理石、花岗石及碎拼大理石地面施工技术交底

活动地板施工技术交底+大理石、花岗石及碎拼大理石地面施工技术交底
4.3活动地板允许偏差项目,见表7-11。
活动地板允许偏差表7-11
项次
项目
允许偏差(mm)
检验方法
1
表面平整
2
用2m靠托线板和楔形塞尺检查
2
缝格平直
3
拉5m小线检查(不足5m拉通线)尺量
3
接缝高低差
0.4
用钢板短尺和楔形塞尺检查
4
板块间隙宽度不大于
0.3
用楔形塞尺检查
5成品保护
5.1操作过程中注意保护好已完成的各分项分部工程成品的质量。在运输和施工操作中,要保护好门窗框扇,特别是铝合金门窗框扇和玻璃、墙纸、踢脚板等。
2.2作业条件:
2.2.1大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫水方。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。
2.2.2搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。
2.2.3室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。

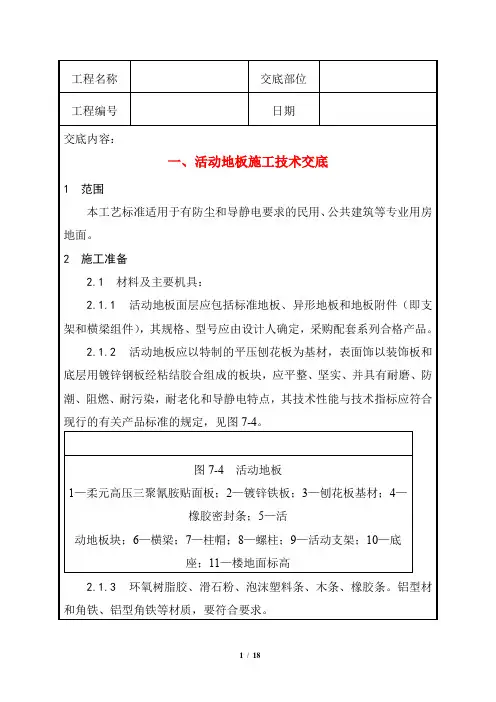

图7-4活动地板
1—柔元高压三聚氰胺贴面板;2—镀锌铁板;3—刨花板基材;4—橡胶密封条;5—活
动地板块;6—横梁;7—柱帽;8—螺柱;9—活动支架;10—底座;11—楼地面标高
2.1.3环氧树脂胶、滑石粉、泡沫塑料条、木条、橡胶条。铝型材和角铁、铝型角铁等材质,要符合要求。
2.1.4主要机具:水平仪、铁制水平尺、铁制方尺、2~3m靠尺板、墨斗(或粉线包)、小线、线坠、笤帚、盒尺、钢尺、钉子、铁丝、红铅笔、油刷、开刀、吸盘、手推车、铁簸箕、小铁锤、合金钢扁錾子、裁改板面用的圆盘锯、无齿锯、木工用截料锯、刀锯、手刨、斧子、磅秤、钢丝钳子、小水桶、棉丝、小方锹、螺丝扳手。

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建造工程,其质量直接关系到建造物的美观度和使用寿命。

为了确保工程质量,进行分项工程质量技术交底是必不可少的。

本文将从五个方面详细阐述大理石(花岗石)地面工程质量技术交底的内容和要点。

一、基础准备1.1 材料准备:确保使用的大理石(花岗石)材料符合相关标准,包括颜色、纹理等方面的要求。

1.2 基础处理:对地面基础进行必要的处理,包括清理、修补、防水等工作,以确保基础的平整和坚固。

1.3 环境要求:根据工程所在地的气候和环境条件,确定适宜的施工时间和环境要求,避免因恶劣环境导致施工质量问题。

二、施工工艺2.1 大理石(花岗石)铺设:根据设计要求和施工图纸,确定合适的铺设方式,包括干铺、湿铺等,确保大理石(花岗石)铺设的平整度和精确度。

2.2 粘贴固定:选择适当的胶粘剂和固定材料,进行大理石(花岗石)的粘贴固定,确保石材与基础之间的坚固性和稳定性。

2.3 接缝处理:对大理石(花岗石)地面的接缝进行处理,包括填缝、打磨等工艺,使接缝线条整齐、平滑,不影响整体美观度。

三、石材保护3.1 防护措施:在施工过程中,采取必要的防护措施,避免大理石(花岗石)地面受到外力破坏或者污染。

3.2 养护管理:施工完成后,对大理石(花岗石)地面进行养护管理,包括定期清洁、保养、修补等,延长石材的使用寿命。

3.3 防滑处理:根据使用场所的要求,对大理石(花岗石)地面进行防滑处理,确保使用安全性,避免滑倒事故的发生。

四、质量验收4.1 规范要求:根据相关标准和规范,对大理石(花岗石)地面工程进行验收,确保施工质量符合要求。

4.2 检测方法:采用适当的检测方法,对大理石(花岗石)地面进行质量检测,包括平整度、硬度、耐磨性等方面的测试。

4.3 验收标准:根据工程设计要求和验收标准,对大理石(花岗石)地面工程进行验收,确保各项指标符合要求。

五、质量技术交底5.1 施工记录:对大理石(花岗石)地面工程的施工过程进行记录,包括施工计划、材料使用情况、施工工艺等,形成施工记录档案。

大理石地面工程技术交底

大理石地面工程技术交底

大理石地面工程技术交底大理石地面工程技术交底作者:佚名时间:2008-10-19浏览量:工程名称:大理石、花岗石及碎拼大理石地面交底部位:工程编号:日期:交底内容:本技术交底适用于高级公共建筑的大理石、花岗石及碎拼大理石地面工程。

.材料要求大理石块、花岗石块的品种、规格、质量应符合设计和施工规范要求。

大理石碎块及色石渣:石渣颜色粒径符合设计要求。

水泥:325号以上普通硅酸盐水泥,并备适量擦缝用白水泥。

砂:中砂或粗砂。

矿物颜料、蜡、草酸。

2.主要机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。

3.作业条件大理石板块进场后应堆放在室内,铡立堆放,底下应加垫木方。

并详细核对品种、规格、数量、质量等是否符合设计要求。

有裂纹、缺棱掉角的不得使用。

设加工棚,安装好台钻及砂轮锯,并接通水电源。

需要切割钻孔的板,在安装前加工好。

室内抹灰、地面垫层、水电设备管线等均已完成。

房内四周墙上弹好+50cm水平线。

施工操作前应画出铺设大理石地面的施工大样图。

4.操作工艺大理石、花岗石地面工艺流程:准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→→铺大理石块→灌缝、擦缝→打蜡准备工作:)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。

2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。

试拼:在正式铺设前,对每一房间的大理石板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。

在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。

并依据墙面+50线,找出面层标高在墙上弹上水平线,注意要与楼道面层标高相一致。

在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。

技术交底记录(大理石施工)

技术交底记录(大理石施工)

技术交底记录
鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

技术交底记录
鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

鲁JJ—005□□□
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(2)设加工棚,安装好台钻及砂轮锯,并接通水电源。需要切割钻孔的板,在安装前加工好。
(3)室内抹灰、地面垫层、水电设备管线等均已完成。
(4)房内四周墙上弹好+50cm水平线。
(5)施工操作前应画出铺设大理石地面的施工大样图(特别是碎拼大理石应按图预拼、编号)。
4.操作工艺
大理石、花岗石地面工艺流程:
7.应注意的质量问题
(1)板面与基层空鼓:由于混凝土垫层清理不净或浇水湿润不够。刷水泥素浆不均匀或刷完时间过长已风干。找平层用的砂浆随意加水。大理石板未浸水湿润等因素都易引起空鼓。因此,必须严格遵守操作工艺要求基层必须清理干净,找平层砂浆用干硬性的,随铺随刷一层素水泥浆,大理石(或花岗石)板块在铺砌之前必须浸水湿润。
(4)砂:中砂或粗砂。
(5)矿物颜料(擦缝用)、蜡、草酸。
2.主要机具
手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷。
3.作业条件
(1)大理石板块(花岗石板块)进场后应堆放在室内,铡立堆放,底下应加垫木方。并详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。
(4)过门处石板活动:铺砌时没有及时将铺砌过门石板与相邻的地面相接。在工序安排上,大理石(或花岗石)地面以外的房间地面应先完成。过门处大理石板与地面同时铺砌。
(5)踢脚板出墙厚度不一致:在镶贴踢脚板时,必须要拉线加以控制。
技术负责人:交底人:接交人:
5.质量标准
(1)保证项目:
大理石和大理石碎块的品种、规格、质量必须符合设计要求,面层与基层的结合(粘结)必须牢固,无空鼓(脱胶)。
(2)基本项目:
1)大理石(或花岗石)表面洁净,图案清晰,光亮光滑,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。碎拼大理石颜色协调,间隙适宜,磨光一致,无裂缝、坑洼和磨纹。
1)根据设计要求的颜色、规格,挑选碎块大理石,有裂缝的大理石应剔出。
2)根据设计要求的图案,结合房间尺寸,在基层上弹线并找出面层标高,然后进行试拼,确定缝隙的大小。
3)将基层清理干净后,洒水湿润,刷水泥素浆。
4)拉水平线铺砂浆找平层,采用1:3干硬性水泥砂浆(手捏成团一颠即散),铺好后用大杠刮平,用抹子抹平。
E.与大理石地面同时打蜡。
2)灌浆法:
找标高水平线并确定出墙厚度→拉水平通线→安装踢脚板→灌水泥砂浆→擦缝→打蜡
A.根据主墙抹灰厚度吊线确定踢脚板出墙厚度,一般8~10mm。
B.在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度一致。然后沿二块踢脚板上楞拉通线,逐块依顺序安装,随时检查踢脚板的水平度和垂直度。相邻两块之间及踢脚板与地面、墙面之间用石膏稳牢。
(5)新铺砌的大理石(或花岗石)板块的房间应临时封闭。当操作人员和检查人员踩踏新铺砌的大理石板块时要穿软底鞋,并轻踏在板中。
(6)在大理石(或花岗石)地面或碎拼大理石地面上行走时,找平层砂浆的抗压强度不得低于1.2Mpa。
(7)大理石(或花岗石)地面或碎拼大理石地面完工后,房间封闭或在其表面加以覆盖保护。
(7)铺大理石块(或花岗石块):一般房间应先里后外沿控制线进行铺设,即先从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。铺前应将板预先浸湿阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击大理石板)振实砂浆至铺设高度后,将大理石(或花岗石)掀起移至一旁,检查砂浆上表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆找平层上满浇一层水灰比为0.5的素水泥浆结合层,再铺大理石板(或花岗石),安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺。
(3)在房间的主要部位弹互相垂直的控制十字线,用以检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。并依据墙面+50线,找出面层标高在墙上弹上水平线,注意要与楼道面层标高相一致。
(4)在房间内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。根据试拼结果及施工大样图结合房间尺寸,把大理石(或花岗石)板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
(2)尽端出现大小头:铺砌时操作者未拉通线或不同操作者在同一行铺设时掌握板块之间大小不一致造成。所以在铺砌前必须拉通线,操作者要跟线铺砌,每铺完一行后立即再拉通线检查缝隙是否顺直,避免出现大小头现象。
(3)接缝高低不平,缝子宽窄不匀:主要原因是板块本身有厚薄、宽窄、窜角、翘曲等缺陷,预先未严格挑选。房间内水平标高线不统一。铺砌时未严格拉通线等因素均易产生接缝高低不平、缝子不匀等缺陷。所以应预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔出不予使用。铺设标准块后应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差。房间内的标高线要有专人负责引入,且各房间和楼道的标高必须相一致。
(2)运输大理石(或花岗石)板块、水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。铺设地面用水时防止浸泡、污染其他房间地面、墙面。
(3)试拼应在地面平整的房间或操作棚内进行。调整板块的人员宜穿干净的软底鞋搬运调整板块。
(4)铺砌大理石(或花岗石)板块及碎拼大理石板块过程中,操作人员应做到随铺砌随揩净,揩净大理石板面应该用软毛刷和干布。
A.根据主墙抹灰厚度吊线确定踢脚板出墙厚度,一般8~10mm。
B.用1:3水泥砂浆打底找平并在面层划纹。
C.找平层砂浆干硬后,拉踢脚板上口的水平线,把湿润阴干的大理石踢脚板的背面,刮抹一层2~3mm厚的素水泥浆(宜加10%左右的107胶)后,往底灰上粘贴,并用木锤敲实,根据水平线找直。
D.24h后用同色水泥浆擦缝,将余浆擦净。
检验方法
大理石
碎拼大理石
1
表面平整度
1
3
用2m靠尺和楔形塞尺检查
2
缝格平直
2

拉5m线,不足5m拉通线和尺量检查
3
接缝高低差
0.5

尺量和楔形塞尺检查
4
踢脚线上口平直
1

拉5m线,不足5m拉通线和尺量检查
5
板块间宽度不大于
1

尺量检查
6.成品保护
(1)存放大理石板块,不得雨淋、水泡、长期日晒。一般采取板块立放,光面相对。板块的背面应支垫松木条,板块下面应垫木方,木方与板块之间衬垫软胶皮。在施工现场内倒运时,也应按照上述要求。
5)根据图案和试拼的缝隙铺砌碎块大理石,其方法同大理石地面。
6)铺砌1~2昼夜后进行灌缝,根据设计要求如果灌水泥砂浆时,厚度与碎块大理石上面平,并将其表面找平压光。如果需灌水泥石渣浆时,比碎块大理石上面高出2mm厚。洒水养护不少于7d。
7)如果采用水泥石渣浆灌缝时,养护后要进行磨光打蜡,共磨四遍,各遍要求打蜡操作工艺同现制水磨地面做法。
2)地漏坡度符合设计要求,不倒泛水,无积水,与地漏结合处严密牢固,无渗漏。
3)踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜。
4)镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。
(3)允许偏差项目:见表4—21。
大理石(或花岗石)及碎拼大理石允许偏差表4—21
项次
项目
允许偏差(mm)
C.灌1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲掉。
D.用棉丝团蘸与大理石踢脚板同颜色的稀水泥浆擦缝。
E.踢脚的面层打蜡同地面一起进行,方法同现制水磨石地面。
F.踢脚板之间缝宜与大理石地面对缝镶贴。
(12)碎拼大理石面层工艺流程:
挑选碎块大理石→弹线试拼→基层处理、扫水泥素浆→铺砂浆找平层→铺碎块大理石→灌缝→磨光打蜡
准备工作→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→
→铺大理石块(或花岗石块)→灌缝、擦缝→打蜡
(1)准备工作:
1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
(2)试拼:在正式铺设前,对每一房间的大理石(或花岗石)板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。
大理石(或花岗石)板块之间,接缝要严,一般不留缝隙。
(8)擦缝:在铺砌后1~2昼夜进行灌浆擦缝。根据大理石(或花岗石)颜色选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入大理石板(或花岗石)块之间缝隙(分几次进行),并用长把刮板把流出的水泥浆向缝隙内喂灰。灌浆1~2h后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上水泥浆擦净。然后面层以覆盖保护。
(5)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净(包括拭排用的干砂及大理石块),然后用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.5左右,随刷随铺砂浆)。
(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜)。砂浆从里往门口处摊铺。铺好后用大杠刮平,再用抹子拍实找平。找平层厚度宜高出大理石面层标高水平线3~4mm。
(9)当各工序完工不再上人时方可打蜡,达到光滑洁净。打蜡方法详见现制水磨石地面。
(10)冬期施工:原材料和操作环境温度不得低于+5℃,不得使用有冻块砂子,板块表面不得有结冰现象。如室内无取暖和保温措施不得施工。
(11)贴大泥砂浆打底→贴大理石踢脚板→→擦缝→打蜡
工程名称
交底部位
工程编号
日期
交底内容:
大理石、花岗石及碎拼大理石地面
本技术交底适用于高级公共建筑的大理石、花岗石及碎拼大理石地面工程。
