五、单代号网络计划时间参数的计算(掌握) (六时标注法如同双代号网络图)
1.时间间隔、自由时差、总时差的计算(掌握)
计算工作D与工作H、I的时间间隔,计算工作D的自由时差
和总时差。
FF=(LAG)min计划如下图(时间单位:天),其计 算工期为()天。 A.20 B.26 C.22 D.24
【答案】C 【解析】由题意可知M工作的最早完成时间=12+5=17天 ,自由时差=min{ESj-k-EFi-j}则FFM=min{21-17,2417,28-17}=4。
6.某双代号网络计划如下图,如B、D、I工作共用一台施 工机械且按B→D→I顺序施工,则对网络计划可能造成的 影响是() 。
【答案】BD 【解析】本工作的自由时差,与紧后工作的总时差没有 必然的联系,即A错误;本工作的总时差等于本工作的 自由时差加上后续工作的总时差,但是与紧后工作的自 由时差是没有关联的,即C错误;选项E,与紧后工作的 最小时间间隔是该工作的自由时差,总时差一定是大于 等于自由时差的,即E错误。
2.单代号网络图中关键工作和关键线路的确定(掌握) (1)关键工作:总时差最小的工作是关键工作。 (2)关键线路的确定:从起点节点开始到终点节点均为关 键工作,且所有工作的时间间隔为零的线路为关键线路。
A.工作B的总时差为3天 B.工作C的总时差为2天 C.工作D为关键工作 D.工作E的总时差为3天 E.工作G的自由时差为2天
【答案】ABCD 【解析】双代号时标网络图中,波形线的长度为自由时差 。其他工作的总时差=紧后工作总时差的最小值+本工作的 自由时差,最后一项工作的总时差=本身的自由时差。由图 可知,TFB=0+3=3即A正确;TFC=0+2=2,即B正确; TFE=0+3=3,即D正确;G工作上,没有自由时差即FFG=0, 即E错误。双代号时标网络图中,没有波形线的通路是关键 线路,此图的关键线路为:A-D-H-F,因此D为关键工作。

一级建造师《项目管理》章节练习精选及答案0619-7

一级建造师《项目管理》章节练习精选及答案0619-7

一级建造师《项目管理》章节练习精选及答
案0619-7
1、在计划执行过程中,由于多种因素的影响,往往会造成实际进度与计划进度产生的偏差,需要及时调整计划。

常见的网络计划调整方法有( )。

【单选题】
A.调整网络计划的关键线路
B.调整施工定额水平
C.调整进度目标的设置
D.调整网络图的表达形式
正确答案:A
答案解析:常见的网络计划调整方法:1.调整关键线路的方法;
2.非关键工作时差的调整方法;
3.增、减工作项目时的调整方法;调整逻辑关系;5.调整工作的持续时间;6.调整资源的投入。

1、关于网络计划关键线路的说法,正确的有()。

【多选题】
A.相邻两项工作间的时间间隔均为零的线路
B.总持续时间最长的线路
C.时标网络计划中没有波形线的线路
D.双代号网络计划中无虚箭线的线路
E.双代号网络计划中由关键节点连成的线路
正确答案:A、B、C
答案解析:
1、在进行建设工程项目总进度目标控制前,首先应( )。

【单选题】
A.明确进度目标控制程序
B.进行项目结构分解
C.落实检查和跟踪责任
D.分析和论证目标实现的可能性
正确答案:D
答案解析:在进行建设工程项目总进度目标控制前,首先应分析和论证进度目标实现的可能性。

1、双代号网络计划中的虚箭线是实际工作中并不存在的一项虚设工作,其作用之一是表示工作之间的( )。

【单选题】
A.交叉
B.汇合
C.分流
D.断路
正确答案:D
答案解析:
双代号网络计划中的虚箭线是实际工作中并不存在的一项虚设工作,其作用之一是表示工作之间的联系、区分和断路。

网络计划优化案例试题及答案

网络计划优化案例试题及答案

网络计划优化案例试题及答案一、试题。

某工程的网络计划如下图所示,箭线上方括号外为工作名称,括号内为正常持续时间(天),箭线下方括号外为直接费用率(千元/天),括号内为最短持续时间(天)。

工程间接费用率为0.8千元/天,正常工期时的间接费用为16千元。

试进行工期优化,求出最低工程费用及其相应的工期。

[此处应插入网络计划图,图中节点用数字表示,例如1 2之间有工作A,正常持续时间为6天,直接费用率为0.5千元/天,最短持续时间为4天等类似表示]二、答案及解析。

1. 计算各工作的直接费用率和可压缩时间。

对于工作A,正常持续时间D_A=6天,最短持续时间d_A=4天,直接费用率C_A=0.5千元/天,可压缩时间Δ t_A=6 4=2天。

按照同样的方法计算其他工作的相关参数。

2. 找出关键线路并计算总工期和总费用。

通过计算(可采用标号法等计算关键线路的方法),找出关键线路,假设关键线路为1 2 3 4,总工期T = 18天。

总直接费用C_d(假设所有工作按正常持续时间计算直接费用之和),总间接费用C_i=0.8×18 + 16 = 30.4千元,总费用C = C_d+C_i。

3. 进行工期优化。

选择直接费用率最小的关键工作进行压缩。

假设在关键线路上工作A的直接费用率最小。

每次压缩Δ t = min{Δ t_A,Δ t_B,·s}(其中A,B,·s为关键工作),并且要考虑压缩后是否会改变关键线路。

压缩工作A一天,此时总工期变为T'=17天。

重新计算总费用:总直接费用增加0.5×1 = 0.5千元。

总间接费用减少0.8×1 = 0.8千元。

总费用C'=C 0.8+0.5。

继续按照上述方法进行压缩,直到不能再压缩为止(即再压缩会使直接费用增加超过间接费用减少量)。

4. 确定最低工程费用及其相应工期。

通过不断的计算和优化,最终得到最低工程费用及其对应的工期。

7一建管理典型题目网络计划调整

7一建管理典型题目网络计划调整

1.当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。

在确定缩短持续时间的关键工作时,宜选择( )。

(2010年试题第94题)A.缩短持续时间而不影响质量和安全的工作B.有多项紧前工作的工作C.有充足备用资源的工作D.缩短持续时间所需增加的费用相对较少的工作E.单位时间消耗资源量大的工作【正确答案】ACD【答案解析】本题考核的是工期的压缩。

当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。

在选择缩短持续时间的关键工作时,宜考虑下述因素:缩短持续时间而不影响质量和安全的工作;有充足备用资源的工作;缩短持续时间所需增加的费用相对较少的工作等。

参见教材P139。

2.当工程施工的实际进度与计划进度不符时,需要对网络计划作出调整,调整的内容有( )。

(2009年试题第80题)A.调整关键线路的长度B.调整非关键工作时差C.调整组织结构D.增减工作项目E.调整资源的投入【正确答案】ABDE【答案解析】本题考查的是网络进度计划的调整内容。

网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。

参见教材P141。

3.关于进度计划调整的说法,正确的是( )。

(2012年试题第54题)A.根据计划检查的结果在必要时进行计划的调整B.网络计划中某项工作进度超前,不需要进行计划的调整C.非关键线路上的工作不需进行调整D.当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件【正确答案】A【答案解析】选项B,网络计划中某项工作进度超前,应视具体情况决定是否需要进行计划的调整,选项C错误,有时需要调整非关键工作时差,以便更充分地利用资源、降低成本或满足施工的需要。

网络计划调整内容包括非关键工作时差的调整。

选项D错误,当一项工作进度出现问题时,还需要考虑对其他工作造成的影响。

参见教材P141~142。

2023年一级建造师之一建建设工程项目管理题库练习试卷B卷附答案

2023年一级建造师之一建建设工程项目管理题库练习试卷B卷附答案

2023年一级建造师之一建建设工程项目管理题库练习试卷B卷附答案单选题(共30题)1、建设工程项目总承包与施工总承包的最大不同之处在于项目总承包需要负责()。

A.承建项目的投料试生产B.全部或部分工程的设计C.总价包干D.所有的主体工程、工艺和设备等的施工与安装【答案】 B2、施工企业在其经营生产的活动中必须对本企业的安全生产负全面责任。

企业的代表人是安全生产的第一负责人,()是施工项目生产的主要负责人。

A.安全经理B.项目总工C.项目经理D.专职安全员【答案】 C3、安全预警活动的前提是( )。

A.诊断B.识别C.监测D.评价4、某国际工程合同额为5000000万元人民币,合同实施天数为300天;由国内某承包商总承包施工,该承包商同期总合同额为50亿人民币,同期内公司的总管理费为1500万元;因为业主修改设计,承包商要求工期延期30天。

改工程项目部在施工索赔中总部管理费的索赔额是()万元。

(2015)A.50B.15C.12D.10【答案】 B5、根据《中华人民共和国招标投标法实施条例》(国务院令613号),投标有效期从()起计算。

A.提交投标文件开始之日B.购买招标文件的截止之日C.提交投标文件的截止之日D.招标文件规定开标之日【答案】 C6、索赔成立的前提条件不包括()。

A.与合同对照,事件已经造成承包人实际损失B.造成损失的原因,不属于承包人的行为责任或风险责任C.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告D.索赔额计算正确7、关于虚工作的说法,正确的是()。

A.虚工作只在双代号网络计划中存在B.虚工作一般不消耗资源但占用时间C.虚工作可以正确表达工作间逻辑关系D.双代号时标网络计划中虚工作用波形线表示【答案】 C8、建筑产品不仅要满足使用功能和用途的要求,而且在正常的使用条件下应能达到安全可靠的标准,这体现了()的质量特性。

A. 使用功能B. 文化艺术C. 安全可靠D. 建筑环境【答案】 C9、施工项目经理在承担工程项目施工的管理过程中,是以()身份处理与所承担的工程项目有关的外部关系。

一建【管理】讲义:建设工程项目进度计划的编制和调节方法4

一建【管理】讲义:建设工程项目进度计划的编制和调节方法4

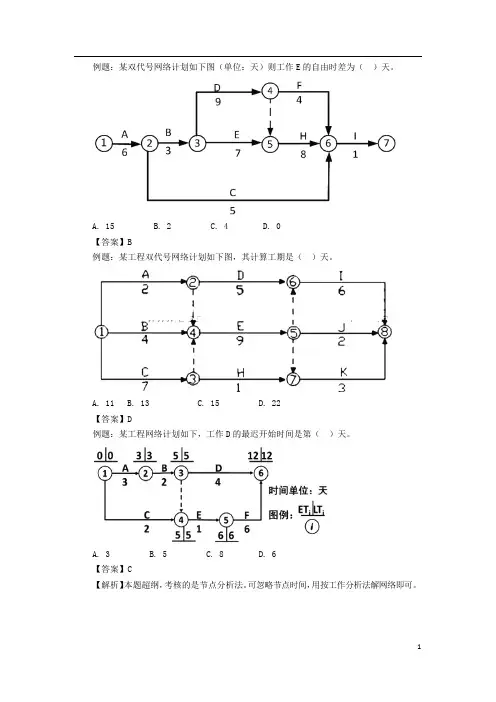

例题:某双代号网络计划如下图(单位:天)则工作 E 的自由时差为( )天。
A. 15
B. 2
C. 4
D. 0
【答案】B
例题:某工程双代号网络计划如下图,其计算工期是( )天。
A. 11 B. 13
C. 15
D. 22
【答案】D
例题:某工程网络计划如下,工作 D 的最迟开始时间是第( )天。
A. 3
B. 5
A. 5 ;4
B. 11;7C. 5Biblioteka ;5D. 4 ;42
【答案】A 【解析】工作 F 的最迟完成时间为紧后工作最迟开始时间的最小值 21,其最迟开始时 间为 21-5=16,故总时差=16-11=5,自由时差等于紧后工作最早开始时间的最小值与其本身 最早完成时间之差=20-16=4 例题:某装饰工程共有墙纸裱糊、墙面软包两项相互独立的施工过程,每项施工过程包 括备料、运输、现场施工三项工作,墙纸裱糊各项工作的持续时间分别 2、1、6 天。墙面软 包各项工作的时间分别是 3、2、4 天;由于运输工具的限制,每天只能运输一项施工过程的 材料,该装饰工程的最短施工工期是( )天。 A. 9 B. 10 C. 11 D. 12
3
A. 1-2
B. 3-5
C. 2-7
D. 4-5 E. 6-8
【答案】DE
例题:某工程网络计划中,工作 F 的最早开始时间为第 11 天,持续时间为 5 天,工作
F 有三项紧后工作,它们的最早开始时间分别为第 20 天、第 22 天和第 23 天,最迟开始时
间分别为第 21 天、第 24 天和第 27 天,则工作 F 的总时差和自由时差分别为( )。
C. 8
D. 6
【答案】C
【解析】本题超纲,考核的是节点分析法。可忽略节点时间,用按工作分析法解网络即可。

2023年一级建造师之一建建设工程项目管理通关提分题库(考点梳理)

2023年一级建造师之一建建设工程项目管理通关提分题库(考点梳理)

2023年一级建造师之一建建设工程项目管理通关提分题库(考点梳理)单选题(共30题)1、某工程网络计划中,工作M的自由时差为2天,总时差为5天。

进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。

(2018年真题)A.既不影响总工期,也不影响其紧后工作的正常进行B.将使其紧后工作的开始时间推迟4天,并使总工期延长2天C.不影响总工期,但其紧后工作的最早开始时间推迟2天D.将使总工期延长4天,但不影响其紧后工作的正常进行【答案】 C2、某按单价合同进行计价的招标工程,在评标过程中,发现某投标人的总价与单价的计算结果不一致,究其原因是投标人在计算时,将混凝土单价300元/㎡,误写作为30元/㎡。

对此,业主有权()。

A.以总价为准调整单价B.以单价为准调整总价C.要求投标者重新填报混凝士单价D.将该投标文件作废标处理【答案】 B3、()是所有安全生产管理制度的核心。

A.安全生产检查制度B.安全生产教育制度C.安全生产责任制度D.安全措施计划制度【答案】 C4、对大中型工程项目,按项目组成编制施工成本计划时,其总成本分解的顺序是 ( )。

A.单项工程成本—单位(子单位)工程成本—分部(子分部)工程成本—分项工程成本B.单位(子单位)工程成本—单项工程成本—分部(子分部)工程成本—分项工程成本C.分项工程成本分部(子分部)工程成本—单位(子单位)工程成本—单项工程成本D.分部(子分部)工程成本—分项工程成本—单项工程成本—单位(子单位)工程成本【答案】 A5、建设工程项目环境管理的目的是通过保护生态环境,使()。

A.环境能够服务于人类经济社会的发展。

B.工程项目施工场界内的污染得到有效防治。

C.环境污染不至于造成人类生存基本条件的破坏。

D.社会经济的发展与人类生存环境相协调。

【答案】 D6、负责本行政区域内应急预案的综合协调管理工作的部门是()。

A.国务院其他负有安全生产监督管理职责的部门B.县级以上地方各级人民政府C.县级以上地方各级人民政府其他负有安全生产监督管理职责的部门D.县级以上地方各级人民政府安全生产监督管理部门【答案】 D7、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后( )。

2024年一级建造师之一建建设工程项目管理练习题(一)及答案

2024年一级建造师之一建建设工程项目管理练习题(一)及答案

2024年一级建造师之一建建设工程项目管理练习题(一)及答案单选题(共45题)1、关于维修保函和保留金的说法,正确的是()。

A.与保留金相比,维修保函对发包人有利B.与保留金相比,维修保函对承包人有利C.维修保函对业主有一定的风险D.对于发包人,应争取拒绝承包人以维修保函代替保留金的要求【答案】 B2、建立项目质量控制体系的过程包括:①确立系统质量控制网络;②分析质量控制界面;③制定质量控制制度;④编制质量控制计划,其正确的工作步骤是()。

A.②→③→①→④B.①→②→③→④C.②→①→③→④D.①→③→②→④【答案】 D3、建设施工企业项目经理在承担工程项目施工管理工作中,行使的管理权力有()。

A. 调配并管理进入工程项目的各种生产要素B. 负责组建项目经理部C. 执行项目合同承包约定的应由项目经理负责履行的各项条款D. 负责选择并使用具有相应资质的分包人4、根据《建设工程施工合同(示范文本》,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前()小时书面形式近知监理人检查。

A.48B.12C.24D.36【答案】 A5、当前在建设工程管理领域中信息化的重要标志是()。

A.项目信息门户B.项目信息管理系统C.网络平台的建立D.互联网技术的应用【答案】 A6、按现行施工管理制度要求,工程所用的施工机械、模板、脚手架,特别是危险性较大的现场安装的起重机械设备,在安装前要编制专项安装方案并经过审批后实施,安装完毕不仅必须经过自检和专业检测机构检测,而且要经过()验收合格后方可使用。

A.总监理工程师B.相关管理部门C.建设单位D.施工单位7、建设工程项目质量特性主要体现在由施工形成的建筑产品的()。

A.适用性、安全性、美观性、耐久性B.安全性、耐久性、美观性、可靠性C.适用性、安全性、耐久性、可靠性D.适用性、先进性、耐久性、可靠性【答案】 C8、下列项目目标动态控制的纠偏措施中,属于组织措施的是( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。

在确定缩短持续时间的关键工作时,宜选择( )。

(2010年试题第94题)
A.缩短持续时间而不影响质量和安全的工作
B.有多项紧前工作的工作
C.有充足备用资源的工作
D.缩短持续时间所需增加的费用相对较少的工作
E.单位时间消耗资源量大的工作
【正确答案】ACD
【答案解析】本题考核的是工期的压缩。

当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。

在选择缩短持续时间的关键工作时,宜考虑下述因素:缩短持续时间而不影响质量和安全的工作;有充足备用资源的工作;缩短持续时间所需增加的费用相对较少的工作等。

参见教材P139。

2.当工程施工的实际进度与计划进度不符时,需要对网络计划作出调整,调整的内容有( )。

(2009年试题第80题)
A.调整关键线路的长度
B.调整非关键工作时差
C.调整组织结构
D.增减工作项目
E.调整资源的投入
【正确答案】ABDE
【答案解析】本题考查的是网络进度计划的调整内容。

网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。

参见教材P141。

3.关于进度计划调整的说法,正确的是( )。

(2012年试题第54题)
A.根据计划检查的结果在必要时进行计划的调整
B.网络计划中某项工作进度超前,不需要进行计划的调整
C.非关键线路上的工作不需进行调整
D.当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件
【正确答案】A
【答案解析】选项B,网络计划中某项工作进度超前,应视具体情况决定是否需要进行计划的调整,选项C错误,有时需要调整非关键工作时差,以便更充分地利用资源、降低成本或满足施工的需要。

网络计划调整内容包括非关键工作时差的调整。

选项D错误,当一项工作进度出现问题时,还需要考虑对其他工作造成的影响。

参见教材P141~142。

4.当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择( )的工作,压缩其作业持续时间。

(2010年试题第62题)
A.资源强度小或费用低
B.资源强度小且持续时间短
C.资源强度大或持续时间短
D.资源强度大且费用高
【正确答案】A
【答案解析】本题考核的是网络计划调整的方法。

当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择资源强度小或费用低的工作缩短其持续时间,并重新计算未完成部分的时间参数,将其作为一个新计划实施。

当关键线路的实际进度比计划进度提前时,若不拟提前工期,应选用资源占用量大或者直接费用高的后续关键工作,适当延长其持续时间,以降低其资源强度或费用;当确定要提前完成计划时,应将计划尚未完成的一部分作为一个新计划,重新确定关键工作的持续时间,按新计划实施。

参见教材P141。

5.调整工程网络计划时,调整内容一般包括( )。

(2007年试题第83题)
A.非关键工作时差
B.关键线路长度
C.逻辑关系
D.工作工艺过程
E.增加工作项目
【正确答案】ABCE
【答案解析】网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。

选项D的内容已包含在选项C中了。

参见教材P141。

1.根据下表逻辑关系绘制的双代号网络图如图所示,图中存在的作图错误是( )。

(2011年试题第15题)
工作名称ABCDEGH
紧前工作——AAA、BCE
A.节点编号不对
B.逻辑关系不对
C.有多个终点节点
D.有多个起点节点
【正确答案】C
【答案解析】双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。

上图中有⑧号和⑨号两个终点节点。

参见教材P119。

2.根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是( )。

(2012年试题第33题)
A.节点编号不对
B.逻辑关系不对
C.有多个终点节点
D.有多个起点节点
【正确答案】C
【答案解析】图中有两个终点节点,根据已知的逻辑关系,故选项C不正确。

参见教材P119。

3.某工程单目标双代号网络计划如下图所示,图中的错误是( )。

(2007年试题第29题)
A.有多个起点节点
B.有多个终点节点和起点节点
C.有双向箭头连线
D.有循环回路
【正确答案】A
【答案解析】单目标双代号网络计划要求只能有一个起点节点和终点节点,上图中起点节点有(1)和(6)。

参见教材P119。

4.双代号时标网络计划的特点之一是( )。

(2009年试题第48题)
A.可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路
B.不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路
C.可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路
D.可以在图上直接显示工作开始与结束时间、自由时差和关键线路
【正确答案】D
【答案解析】本题考查的是双代号时标网络计划的特点。

双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:①时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;②时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路:③在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;④由于箭线受到时间
坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。

参见教材P119。

5.某分部工程单代号网络计划如下图所示,其对应的双代号网络计划是( )。

(2007年试题第30题)
【正确答案】A
【答案解析】根据单代号网络计划的逻辑关系,容易得到其对应的双代号网络计划为选项A。

参见教材P122。
