除锈刷漆施工方案两篇
钢结构除锈刷漆施工方案

钢结构除锈刷漆施工方案背景介绍:钢结构是目前广泛应用于建筑、桥梁和工程结构中的一种重要建材。
由于长期暴露在外的环境条件下,钢结构容易受到腐蚀和锈蚀的影响,因此及时进行除锈刷漆工作就显得尤为重要。
本文将详细介绍钢结构除锈刷漆施工方案,并提供一套可行的解决方案。
施工准备:1. 确定施工区域:首先需要确定需要进行除锈刷漆的钢结构区域,并确保施工区域的周边环境干净整洁,以免影响施工质量。
2. 确定施工时间:根据天气情况和施工进度,合理安排施工时间,避免雨水或湿度过大对施工造成不良影响。
3. 准备施工材料和设备:除锈和刷漆所需的工具、设备和材料,如除锈刷、刷子、扒刀、砂纸、漆刷、腻子等。
除锈工序:1. 表面清洁:使用清洁工具清理钢结构表面的尘土、油污等杂物,确保施工面干净。
2. 除锈处理:根据钢结构锈蚀程度选择适当的除锈方法,如扒刀除锈、喷砂除锈、化学除锈等,将钢结构表面的锈蚀物完全除去。
3. 冲洗清理:使用水枪或高压喷水设备对除锈后的钢结构进行冲洗,确保表面干净,无杂物残留。
刷漆工序:1. 底漆涂刷:将适量底漆涂刷在钢结构表面,并确保均匀分布,覆盖整个施工面,并注意避免漏刷或多刷的情况发生。
2. 平整处理:等待底漆干燥后,对表面进行必要的平整处理,如使用砂纸打磨等,以确保漆面光滑均匀。
3. 中涂涂刷:根据实际需要,选择合适的中涂材料进行涂刷,注意中涂要均匀、薄而不稀,确保表面平整、光滑。
4. 非工作面处理:在进行中涂涂刷时,需注意对于不可见或不易施工的面部分,进行必要的处理,确保施工整体效果的一致性。
5. 面漆涂刷:等待中涂干燥后,对表面进行面漆涂刷,使得钢结构呈现出理想的颜色和外观效果。
施工注意事项:1. 安全防护:施工过程中,施工人员必须佩戴防护服、手套、口罩等个人防护用具,并在必要的区域设置警示标志,确保施工人员的安全。
2. 施工环境保护:在施工过程中,注意避免刷漆材料及漆水污染周边环境,做好环境保护工作。
灯杆除锈刷漆施工方案

灯杆除锈刷漆施工方案施工方案二0二二年x月x日施工单位:xxxxxx公司施工地点:xxxxxx施工项目:灯杆除锈刷漆外施工现场负责人:xxx鲁泰现场监护人:xxx施工人员:xxxxx施工用电:有登高作业:有 2米明火作业:无施工日期:20xx年x月xx日至20xx年x月xx日一.施工前的个人防护措施1.进入生产现场的施工人员必须穿带整齐劳保用品。
2.施工人员进入施工现场必须佩戴口罩、安全帽等个人防护物品。
3.施工前,由车间和安全人员对全体施工人员进行充分的安全培训,共同学习施工方案,避免发生意外。
4.进入施工现场人员禁止、打闹,未经允许禁止进入到除施工场地以外的其他区域。
二.风险分析及安全防范措施登高作业存在高处坠落、物体打击的风险,临时用电存在触电风险,具体防范措施为:高处作业1、作业高度:4米2、工具及安全措施:登高人员佩戴安全帽及安全带,安全带高挂低用。
3、高处作业严禁抛接工具4、采用组合式脚手架,作业前确保脚手架牢固,无晃动,定向轮正常。
脚手架上作业人员规范佩戴安全帽、安全带,将作业工具放在工具袋内避免掉落伤人。
高处作业处地面放置“高处作业,当心坠物”警示牌。
墙面部分使用铝合金伸缩梯,作业前检查伸缩梯防滑装置完好,必须专人扶梯,施工人员佩戴安全帽、安全带、手套等防护用具,严格遵守高处作业规范。
5、高处作业时专人监护临时用电:二类手持电动工具,配电盘带漏电保护器1.施工用电手续审批后由专业电工负责接线,接线前对电缆进行检查并摇测绝缘,对不符合规范的线路不予接线。
2.施工前认真检查施工所用手持电动工具,摇测工具绝缘是否合格,确保设备运转正常,设备外壳无破损,线路完好有效。
3.临时线路架空规范固定。
4.电动工具需移动时必须断电,严禁带电拖拽工具线路。
5.施工时佩戴防护眼镜三.详细施工流程1、锈迹打磨使用砂纸(或铁刷)对铁栏杆的锈迹进行打磨,一定要打磨干净,然后将锈迹和快脱落的油漆打磨掉,基面清理除锈质量的好坏,直接关系到涂层质量的好2、刷防锈漆打磨干净后,先刷一层防锈漆,刷防锈漆能对铁栏杆的氧化反应有很好的隔离作用。
设备框架除锈、刷漆施工方案

设备框架除锈、刷漆施工方案一、前言设备框架在长时间使用后往往会出现生锈、老化等问题,这不仅影响设备的外观美观,更会影响设备的使用寿命与稳定性。
为了延长设备的使用寿命,提升设备的外观质量,我们需要对设备框架进行除锈、刷漆处理。
下面将介绍设备框架除锈、刷漆施工方案。
二、除锈工作1. 检查设备框架在进行除锈施工之前,首先需要对设备框架进行全面检查,了解其锈蚀情况及程度。
根据锈蚀情况的不同,选择合适的除锈工艺。
2. 除锈方法•化学除锈:使用化学溶剂或酸碱溶液对设备框架表面进行处理,溶解表面锈层。
•机械除锈:使用砂轮、砂纸等工具对设备框架表面进行磨擦,去除锈层。
•冲击除锈:利用冲击力将锈层剥离。
3. 清洗准备除锈完成后,需要对设备框架进行清洗,去除残留的锈蚀物和除锈剂。
三、刷漆工作1. 表面处理在刷漆之前,需要对设备框架表面进行处理,确保其平整光滑。
可以进行打磨、填充等工艺。
2. 涂装方法•喷涂:使用专业喷涂设备进行涂装,效果均匀。
•刷涂:使用刷子对设备框架进行手工涂装,注意均匀厚度。
•浸涂:将设备框架浸入涂料中,使其均匀覆盖。
3. 涂装原则•底漆:先涂上底漆以增强附着力和防锈性能。
•中漆:保证中漆的平整度和质量。
•面漆:最后涂上面漆,保证设备框架表面的美观度和保护性。
四、施工注意事项1.施工环境:选择通风干燥的环境进行施工,避免影响涂装效果。
2.涂料选择:选择适合设备框架材质和使用环境的涂料,保证耐腐蚀性能。
3.施工质量:确保施工人员操作规范,涂装均匀,避免漏刷漆、漏涂等情况。
4.干燥时间:严格按照涂料的干燥时间进行操作,避免提前使用设备框架。
五、总结设备框架除锈、刷漆工作需要细致认真的态度,良好的施工工艺和规范的操作流程。
只有做好每个细节和环节,才能保证设备框架的质量和使用寿命。
通过以上方案的实施,可以使设备框架焕发新颜,延长其使用寿命,提升工作效率。
以上是设备框架除锈、刷漆施工方案的详细介绍,希望对您有所帮助。
除锈刷漆工程施工方案

除锈刷漆工程施工方案一、工程概况本工程位于某城市新区的一处办公楼外墙,总面积约5000平方米,建筑类型为多层钢筋混凝土结构。
由于长期暴露在外,建筑外墙表面出现了锈蚀和脱落现象,为了增强建筑的美观性和保护墙体,需要进行除锈刷漆工程。
二、施工准备1. 人员准备:项目组由一名项目经理、一名施工队长、三名技术工人和五名劳务工组成。
2. 设备准备:敲击锤、角磨机、钢丝刷、刮刀、抹灰板、脚手架等工具设备。
3. 材料准备:防锈底漆、面漆、薄膜布、防水胶布等施工所需材料。
三、施工步骤1. 安全措施在施工前,要对现场进行安全检查,确保施工过程中无安全隐患。
同时,施工人员需配戴好安全帽、手套、防尘口罩等个人防护用具。
2. 表面准备对建筑外墙进行表面清洁,去除尘土、油污和脱落漆层。
然后使用角磨机、钢丝刷等工具对墙面进行除锈处理,清理锈斑和锈皮。
3. 防锈底漆涂刷除锈完成后,要对外墙进行防锈处理。
首先涂刷一层防锈底漆,确保墙面具有良好的防锈能力。
要求底漆干透之后再进行下一步施工。
4. 补墙修面对外墙上出现的裂缝、空鼓等缺陷进行修补,使用水泥砂浆进行补缝修面工程,确保墙体表面平整。
5. 面漆涂刷在墙体表面平整后,开始进行面漆的涂刷工作。
首先涂刷一层底漆,然后进行修平,待干燥后再涂刷最终的面漆,确保漆膜平整、光滑。
6. 清理收尾施工完成后,对施工现场进行清理,清除多余的材料和垃圾,保持施工现场的整洁。
四、质量标准1. 表面处理:墙体表面清洁,无灰尘、油污和脱落漆层。
2. 防锈处理:防锈底漆均匀、牢固,无起泡、裂纹和脱落现象。
3. 补墙修面:墙体表面平整,无裂缝、空鼓等缺陷。
4. 面漆涂刷:面漆颜色均匀、光滑、无鼓泡、起皮、剥落现象。
5. 施工现场:施工现场整洁,无杂物、垃圾。
五、施工要求1. 施工人员要进行专业培训,熟悉施工工艺和操作要点。
2. 施工前需做好项目经理的技术交底工作,确保施工按照施工方案要求进行。
3. 施工现场要进行定期巡检,及时发现和解决问题。
人工除锈刷漆施工方案

人工除锈刷漆施工方案1. 引言人工除锈刷漆是一项常见的涂装工艺,广泛应用于建筑、船舶、桥梁、设备等领域。
本文档将介绍人工除锈刷漆的施工方案,包括准备工作、施工流程、注意事项等内容,旨在为施工人员提供参考和指导。
2. 准备工作在进行人工除锈刷漆之前,需要进行一系列准备工作,以确保施工的顺利进行。
具体包括:2.1 工具和材料准备根据具体的施工要求,准备相应的工具和材料。
主要工具包括刷子、滚筒、喷枪、电动除锈机等;主要材料包括除锈剂、底漆、面漆等。
2.2 表面处理表面处理是除锈刷漆的关键步骤之一。
首先,清除表面的尘土、油污等杂质;然后,进行除锈处理,可以采用机械除锈、化学除锈等方法;最后,修复并平整不平整表面,填补裂缝或坑洞等。
2.3 安全措施在进行人工除锈刷漆工作时,必须注重安全。
施工人员应佩戴相关个人防护装备,如手套、护目镜、口罩等。
同时,确保施工现场通风良好,避免产生有毒气体。
3. 施工流程人工除锈刷漆的施工流程一般包括以下几个步骤:3.1 底漆施工底漆是保护被涂物表面,并提供与面漆的良好粘附的重要涂层。
首先,搅拌底漆,确保涂料充分均匀;然后,用刷子、滚筒或喷枪等工具将底漆均匀地涂抹在被涂物表面上;最后,等待底漆完全干燥后,可以进行下一步操作。
面漆是保护底漆和被涂物表面的最外层涂层。
面漆施工与底漆施工类似,但要注意涂料的充分搅拌和均匀涂抹。
可以根据需求进行单遍或多遍涂装,但需要等待上一遍涂料干燥后才能进行下一遍涂装。
3.3 研磨和抛光在面漆施工完成后,可以进行研磨和抛光等后续工序。
通过研磨和抛光,可以增加被涂物的光亮度和平滑度,使涂装表面更加美观。
4. 注意事项在进行人工除锈刷漆时,需要注意以下事项:4.1 涂料选择根据具体的施工要求和被涂物的性质,选择合适的涂料。
确保涂料具有良好的附着力和耐腐蚀性等性能。
施工环境对人工除锈刷漆的质量和效果会有很大影响。
确保施工现场通风良好,避免粉尘和杂质污染涂层。
钢结构翻新除锈刷漆施工方案

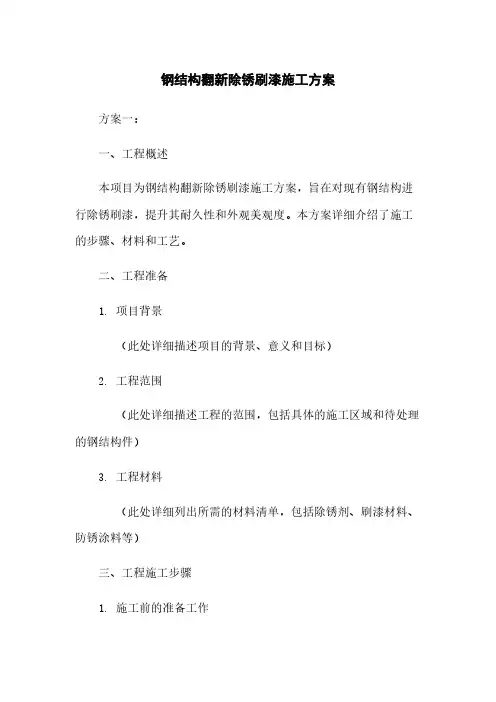

钢结构翻新除锈刷漆施工方案方案一:一、工程概述本项目为钢结构翻新除锈刷漆施工方案,旨在对现有钢结构进行除锈刷漆,提升其耐久性和外观美观度。
本方案详细介绍了施工的步骤、材料和工艺。
二、工程准备1. 项目背景(此处详细描述项目的背景、意义和目标)2. 工程范围(此处详细描述工程的范围,包括具体的施工区域和待处理的钢结构件)3. 工程材料(此处详细列出所需的材料清单,包括除锈剂、刷漆材料、防锈涂料等)三、工程施工步骤1. 施工前的准备工作(此处详细描述施工前的准备工作,包括场地准备、设备检查和安全措施等)2. 钢结构除锈处理(此处详细描述钢结构除锈的步骤和方法,包括表面处理、除锈剂的选择和使用等)3. 钢结构刷漆(此处详细描述钢结构刷漆的步骤和方法,包括底漆和面漆的选择和使用等)4. 防锈涂料施工(此处详细描述防锈涂料的施工步骤和方法,包括底漆和面漆的选择和使用等)5. 完工验收与清理(此处详细描述完工验收和清理的步骤,包括工程验收和现场清理等)四、工程质量控制1. 施工标准(此处详细描述施工过程中的各项标准和规范,包括施工工艺、材料要求等)2. 质量检验(此处详细描述质量检验的内容和方法,包括现场检验和实验室检验等)五、工程安全措施1. 施工现场安全(此处详细描述施工现场的安全措施,包括人员安全、设备安全和作业规范等)2. 防护措施(此处详细描述防护措施,包括个人防护装备和作业区域的防护措施等)六、附件1. 项目平面图2. 工程施工图纸3. 材料清单4. 实验室检测报告5. 施工合同七、法律名词及注释1. 建筑法(此处详细描述建筑法的定义和相关法规信息)2. 安全生产法(此处详细描述安全生产法的定义和相关法规信息)方案二:一、工程概述本项目为钢结构翻新除锈刷漆施工方案,旨在对现有钢结构进行除锈刷漆,以提升其耐久性和外观美观。
本方案详细介绍了施工的步骤、材料和工艺,并提供了工程的准备工作、质量控制和安全措施。
管道除锈刷漆施工方案

管道除锈刷漆施工方案一、施工前准备工作:1. 设备准备:除锈刷漆机、喷枪、涂料桶、锤子、电钻等。
2. 材料准备:砂纸、除锈剂、底漆、面漆等。
3. 施工区域准备:清理施工区域,确保无杂物和障碍物,以便施工操作。
4. 安全措施:佩戴好防护用品,如手套、口罩、护目镜等。
二、施工步骤:1. 清理表面:使用电钻和钢丝刷清理管道表面的铁锈和附着物。
除锈的程度要达到表面光亮、无明显锈迹为止。
2. 清洁管道:使用清水或清洗剂,彻底清洗除锈后的管道,以去除剩余的污垢和除锈剂。
3. 底漆涂装:使用刷子或喷枪涂刷底漆,确保管道表面均匀覆盖。
底漆干燥后,可以进行下一步骤。
4. 砂纸打磨:使用砂纸对底漆进行打磨,以光滑表面,并去除可能存在的瑕疵。
5. 面漆涂装:使用刷子或喷枪涂刷面漆,确保管道表面均匀覆盖。
面漆干燥后,可以进行下一步骤。
6. 防锈处理:涂抹专用的防锈剂,以延长管道的使用寿命和防止锈蚀再次发生。
7. 清理施工区域:将施工区域清理干净,确保无遗留的材料和工具,以及其他垃圾。
三、注意事项:1. 施工过程要保持通风良好,以排除漆气和化学物质的气味。
2. 选择适合的除锈剂、底漆和面漆,以确保施工效果和管道的耐久性。
3. 涂漆时要注意均匀涂抹,避免出现涂层不均匀、厚度差异大等问题。
4. 施工完成后,要对工具和设备进行清洁和保养,以延长使用寿命。
5. 在刷漆过程中,严禁吸烟或使用明火。
四、施工安全考虑:1. 施工人员要佩戴好防护用品,如手套、口罩、护目镜等,保护好自己的身体和呼吸系统。
2. 施工现场要进行有效的警示标志设置,以提醒他人注意施工区域,并避免不必要的意外发生。
3. 施工过程中要注意操作规范,杜绝违章操作和危险行为,确保施工安全。
4. 若施工区域有电器设备存在,要确保安全距离,并采取防电击措施。
5. 对于作业高度较高的区域,必须配备安全绳等安全设备,保证作业人员的人身安全。
以上就是管道除锈刷漆施工方案的基本步骤和注意事项,通过严谨的施工操作和安全措施,确保施工效果和施工人员的安全。
井盖除锈刷漆施工方案

井盖除锈刷漆施工方案一、工程准备1.1 材料准备准备所需除锈工具:砂纸、砂轮、钢丝刷、铲刀等。
准备刷漆材料:底漆、面漆、稀释剂、油漆刷、滚筒等。
准备防护用品:手套、口罩、护目镜、工作服等。
1.2 现场勘查对需进行除锈刷漆的井盖进行实地勘察,了解井盖材质、锈蚀程度等情况。
根据勘察结果制定针对性的除锈和刷漆方案。
1.3 人员培训对参与施工的人员进行安全操作培训,确保熟知施工流程和注意事项。
培训施工人员正确使用除锈工具和刷漆设备。
二、安全措施2.1 安全标识在施工区域设置明显的安全警示标志,提醒过往人员注意安全。
确保施工区域周围无易燃易爆物品,保持通风良好。
2.2 防护设备施工人员必须佩戴齐全的防护设备,如手套、口罩、护目镜等。
在高空作业时,必须系好安全带,确保作业安全。
三、除锈处理3.1 轻度锈蚀对于轻度锈蚀的井盖,使用砂纸或砂轮进行打磨,去除表面锈迹。
3.2 重度锈蚀对于重度锈蚀的井盖,使用铲刀清除严重锈蚀部分,然后使用砂轮打磨平整。
四、表面清洁4.1 清除杂物清除井盖表面的杂物,如泥土、油污等。
4.2 清洗使用清水或清洗剂对井盖表面进行清洗,确保表面干净无污渍。
五、底漆涂刷5.1 底漆选择根据井盖材质和锈蚀程度选择合适的底漆。
5.2 涂刷方法使用油漆刷或滚筒均匀涂刷底漆,确保涂层均匀无遗漏。
六、面漆涂刷6.1 面漆选择根据井盖颜色和设计要求选择合适的面漆。
6.2 涂刷方法底漆干燥后,使用油漆刷或滚筒均匀涂刷面漆,确保涂层光滑无气泡。
七、质量检查7.1 外观检查对刷漆后的井盖进行外观检查,确保涂层均匀、无漏涂、无气泡等缺陷。
7.2 干燥检查检查涂层是否完全干燥,确保无粘手现象。
八、工程验收8.1 验收标准井盖除锈刷漆工程应符合相关质量标准和设计要求。
8.2 验收程序由专业人员进行验收,对井盖的外观、涂层质量等进行全面检查。
验收合格后,签署验收报告,完成井盖除锈刷漆工程。
以上施工方案仅供参考,具体实施过程中应根据实际情况进行调整和优化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
除锈刷漆施工方案两篇篇一:除锈刷漆方案一、除锈办法:A、手工除锈1、确定设施需做除锈处理的具体部位,对于螺栓、螺母等固定件,不作除锈要求;2、对于可敲击除锈的设施,用空压凿刀的平头敲击,去除重锈块和锈瘤;3、采用粗硬毛的钢丝刷或3号粗铁砂布对除锈表面进行打磨;可见黑色氧化层,4、对于设施的边角部位,采用钢丝刷或平锉刀等工具进行处理;5、用抹布、棉纱或压缩空气清理除锈后的设施,保持表面的清洁;6、除锈处理后,必须尽快涂刷头道底漆,一般不允许超过4小时,更不允许过夜。
B、动力除锈1、确定设施需做除锈处理的具体部位,对于螺栓、螺母等固定件,不作除锈要求;2、对于可敲击除锈的设施,用空压凿刀的平头敲击,去除重锈块和锈瘤;3、使用粗硬毛的机械钢丝刷、砂轮或纸制砂轮,对设施的表面进行对角打磨,且应使打磨的表面尽可能的粗糙。
可见黑色氧化层,4、对于设施的边角部位,采用角磨机、钢丝刷或平锉刀等工具进行处理;5、用抹布、棉纱或压缩空气清理除锈后的设施,保持表面的清洁;6、除锈处理后,必须尽快涂刷头道底漆,一般不允许超过4小时,更不允许过夜。
二、涂刷油漆办法:A、新刷油漆1、油漆施工前,对涂刷设施的周围或下部无需涂刷此涂料的部位,要施以一定的保护措施,如铺垫、包裹等,防止因涂料四溅造成的污染;2、上层漆前,必须严格按照不同油漆标准,等底层漆膜表面彻底干再刷,但不应间隔时间过长,使油漆层间的附着力下降;3、据施工要求涂刷油漆,漆膜厚度应达到要求标准;4、除钢结构支架地脚螺栓、螺母外,其他设施螺栓、螺母严禁刷漆;5、所刷漆部位与其他设施之间,以及不同颜色油漆的设施之间,应有明显、整齐界限;6、生产部监督人员对涂刷油漆质量、所刷设施现场卫生情况等进行严格巡检与验收。
B、油漆修补1、油漆施工前,清除旧油漆表面的灰尘、污渍等,保持表面的清洁;2、对于被油严重污染区域,应用洗涤剂处理,当用洗涤剂处理十分钟后,表面必须用清水冲洗,保持表面的干净;3、施工油漆前,表面必须保持干燥,特别是清洗后的油漆表面;4、对于旧油漆表面锈点,应把锈点及周围一公分处彻底清除干净,看到金属本色;5、如果旧漆面坚硬,且有光泽,应先用砂纸拉毛表面,对表面进行清理后再刷漆;6、对于旧油漆表面除锈部位,应补刷相应底漆、中间漆,最后整体设备统一涂刷面漆;7、根据施工要求涂刷油漆,漆膜厚度应达到要求标准;8、监督人员对涂刷油漆质量、所刷设施现场卫生情况等进行严格巡检与验收。
篇二:除锈刷漆施工方案一、工程项目内容二、施工机具角磨机5台、空压机1台、电焊机2台、铁铲若干、切割机1台、钢丝轮、钢丝刷、毛刷等三、脚手架搭设因为架子的搭设质量对施工人员的人身安全、工程进度、工程质量有直接关系,如果架子搭设不好,不仅架子工本身不安全,而且对其他施工员也极易造成伤害;架子搭设不及时,就会延误工期,架子搭设不合适,就会使施工操作不便,影响工效和质量,所以,一定要重视架子的搭设质量。
为了保证安全、方便施工,脚手架搭设应满足以下要求:1、要有足够的坚固性和稳定性,不发生变形、倾斜或摇晃现象,确保施工人员的人身安全。
2、要有足够的面积,以满足工人操作、材料堆放以及车辆运输的需要。
3、应尽量靠近施工对象设置,要有安全防护措施,按规定搭设护身栏、挡脚板、安全网等,以保证施工操作人员的安全。
4、要与垂直运输设施(电梯、井字架、升降架)和楼层或作业面高度相互适应,以确保材料垂直运输转入水平运输的需要。
5、要考虑多层作业、交叉流水作业和多工种作业的要求,减少多次搭拆。
6、脚手架要力求构造简单、装拆方便,合理搭配,尽量节约架子用料。
脚手架的拆除:脚手架及垂直运输架使用完毕后,应由专业架子工拆除,拆除应遵守以下事项:1、脚手架拆除前,应由单位工程负责人对脚手架作全面检查,确认可以拆除后方可实施拆除。
2、拆除的杆件、部件等应用吊具送下或人工搬下,禁止从高空往下抛掷。
3、严禁上下同时进行作业,严禁采用推倒或拉倒的方法进行拆除。
4、拆除到地面的构配件应及时清理,维护保养并分类堆放,以便运输和保管。
四、管道、阀门、罐体及钢梯人工除锈标准非常彻底手工和电动工具除锈,钢材表面应无可见的油脂和污垢,并且没有附着不牢的氧化皮、铁锈和油漆涂层等附着物。
钢材显露部分的表面应具有金属光泽。
五、刷漆施工方案人工除锈→检查合格后→涂红丹防锈底漆第一遍→检查合格后涂红丹防锈底漆第二遍→检查合格后涂面漆第一遍→检查合格后涂面涂第二遍→检查及最终验收。
施工条件施工温度京戏在10℃以上(15℃以上更佳)施工和固化才可以正常进行。
工件表面温度也必须高于这一限度。
油漆本身的温度应高于15℃,以保证正常的施工性能。
在狭窄的空间内施工和干燥期间应大量通风。
手工除锈先将管道表面的残留油物清理完毕,再用锤敲击或钢丝刷、废砂轮片除去严重的厚锈和焊渣,再用刮刀、砂布、粗破布除去氧化皮、铁腐锈及其它垢污,如有油污的地方采用清洗剂清洗干净。
人工除锈等级应符合ST2.5级标准。
被涂物表面无可见的油脂和污垢,没有附着不牢的氧化皮、铁锈和油漆涂层。
涂装工艺涂装配套体系的设计和涂料品种的选择是保证涂层性能的基础,而涂装工艺是影响涂层性能、质量的重要因素,好的涂装工艺是获得成功防腐效果的关键。
1、涂料准备(1)调配涂料前,应先核对一下涂料的种类、名称是否符合使用规定。
(2)涂料开盖后,充分搅拌均匀。
(3)配制涂料的容器必须干净。
(4)涂料可根据涂装方法、工作温度和湿度,用适量稀释剂调整至适用粘度,稀释剂的品种和用量按规定加入,不允许随意变动。
(5)底漆同面漆涂装间隔为4-6小时。
2、涂装操作手要涂料:应自上而下,从左至右,先里后外,先斜后直,先难后易,纵横交错地进行。
机械喷涂:将调和好的涂料通过加压后的高压泵压缩,从专用枪喷出。
涂层的第一道漆膜表干后,方可进行下道涂层施工,涂刷时层间要纵横交错,均匀涂刷,每层应往复进行。
所有涂层不得漏涂,涂层表面应光滑平整,颜色一致,无针孔气泡、流挂,剥落、粉漆、破损等缺陷,结合力达二级以上每道厚度及总干膜厚度应完全满足该涂料的技术指标。
每道涂层间隔不宜超过24小时,最好在第一道漆干透时作第二道漆,固化已久涂层用砂布打磨后再刷下一道漆。
每道工序施工隐蔽前要经甲方质检人员检查验收后,做到表面洁净、无油漆、灰尘、每道漆膜要采用漆膜测厚仪检测干膜厚度是否符合设计要求;施工应严格控制各涂层的厚度,厚度要达到设计要求。
外部构件上死角、难刷部位,应用小刷子先涂,先刷以免出现漏涂,漏刷现象。
小型构件的除锈要彻底,防腐时可用用喷漆,来保证漆膜的完整性。
质量检查外观检查:涂层应光滑平整,颜色一致,无针孔、汽泡、剥落缺陷、漏涂、流挂、返锈、露底、起皱等缺陷。
涂层厚度检查:采用磁性(或超声波)测厚仪检测,要求涂层厚度均匀,涂层厚度和层数应符合设计要求。
具体要求如下:A:采用磁性测厚仪测厚,相临之三点读数的平均值得出一点读数。
B:检查点为设备上、中、下部位均匀取5个点,并作好记录。
C:涂层干膜厚度不得低于规定值,也不得高于规定值,允许偏差为±5% 。
涂层附着力检查:用打叉划格法检查涂层附着力。
A、表面处理后4-6小时涂层装第一道油漆。
B、施工方法以刷涂为主。
3、注意事项(1)涂料应存放在通风、远离火源处;(2)涂料必须严格按照涂料厂家提供的涂装工艺要求进行涂装;(3)不需涂装的部分应在规定时间内使用,超出适用期的涂料禁止使用;(4)配制后的涂料必须在规定时间内使用,超出适用期的涂料禁止使用;(5)表面处理没达到要求,禁止施工;(6)施工现场不得有明火吸烟,废料、废垃圾要用专用箱集中堆放,统一销毁。
防腐涂层质量的要求及检测外观要求平整、均匀、无干喷现象,涂层应无气孔、裂纹、无严重流柱、脱落、漏涂等缺陷。
涂层除检测以上项目外,要求色泽均匀基本一致。
检测方法:若发现气泡、裂纹、脱落、漏涂时,必须重新修整或补涂,允许少量的轻微流挂存在,主要大平面不允许出现。
六、材料使用1、所有进场材料需经甲方检查验收,同意使用后才能使用。
2、所有进场材料应存放在甲方指定的存放位置。
3、现场施工过程使用的材料料桶、料具、不得直接放在室内地板或紧靠在墙壁上。
4、施工区域地板应使用彩条布覆盖。
七、安全施工1、所有施工保同带安全帽和安全带施工。
2、用砂轮机打磨的人员,必须配戴防护眼镜。
3、高空作业人员必须戴带安全带。
4、两边侧面各设一个专用爬梯,施工人员必须沿爬梯上下。
5、施工过程中,所有施工人员不得抽烟。
6、每次上班前,应先检查安全防护用品是否防护安全使用要求。
7、施工电源应由业主专业电工指定。
八、文明施工1、所有施工人员统一工作服装,挂统一工作牌进出,并按甲方要求凭身份豆腐皮或工作牌进场登记。
2、角磨机、钢丝刷、油漆刷、滚筒等施工用小工具进出办公楼,要放在专用工具袋内,不得直接手提裸露进出。
3、及时清理施工垃圾,所有施工垃圾均用专用垃圾袋装,放到甲方指定位置。
4、所有材料的垂直运输,需包装好用货运电梯运输。
5、对有可能受到施工污染或有潜在污染可能的部位,实施有效的保护。
6、安装、布设临时施工设备或安全设施时,严格施工控制声响,保护好办公楼内的现有设施等。
九、施工人员安排1、我司计划委派2名管理人员,分别是:现场总负责人1名,安全负责人1名2、施工技工8人。
十、施工建议1、施工过程中,业主委派专人全程监护。
2、业主指定专人负责进场材料的检查和确认,并签署报验资料,工作联系函、现场工作签证等。
3、提供必要的施工协助。
4、施工完毕,经甲方组织人员进行竣工验收工作。
第 11 页共 11 页。
