堤防工程混凝土预制块护坡的施工

合集下载

预制块护坡工程施工方案

预制块护坡工程施工方案

六方块用载重汽车从预制场运输至施工坝面,并按设计用量分段堆放,施工时用人工抬至施工现场。

垫层碎石用自卸汽车就近从备料场运至施工堤段堤顶按需堆放,用胶轮车运至施工部位。

按照先垫层、后预制块护坡的施工顺序从下至上施工,采用人工砌筑的方式砌筑。

施工前检测已经整备好的坡面和导滤沟槽,包括检查坡面的平整度、坡度、沟槽尺寸是否符合设计和规范要求,坡面与沟槽内的浮土、杂物是否清扫等。

导滤沟滤料必须严格按照设计要求,对不同粒径的滤料分层铺筑。

导滤沟经验收签证后铺设垫层料。

垫层的铺设按照先下后上的施工顺序施工。

按照招标文件中的技术条款,必须在全部垫层铺设完成并经验收签证后才能进行预制块铺设,以控制垫层的铺设厚度。

但是,后一步的预制块的搬运很容易造成大面积滑座,也对搬运不利。

最好是垫层与预制块铺设同步进行,每次垫层铺筑宽度不超过5块预制块宽度。

垫层厚度的控制完全可以通过事后抽样检查来确保。

在铺筑预制块前,按控制高程沿坡面拉线检测砂石垫层铺筑厚度,对欠铺和超铺部位补铺或检平;在坡面上设置纵向、横向、斜向的砌体坡面控制线。

为保证大面积的整体平整度和外观质量,预制块铺设应在较大面积上同时进行。

同一分隔构造区内一次开工,或80~100m 长度为一段。

要严格按堤防工程施工规范及招标文件的技术条款的要求施工,砌缝均匀,纵、横、斜各方向的缝线整齐划一,缝宽2~3cm。

砂将灌缝饱满,灌缝砂浆MU10,粒径d=0.15~2.5,细度模数FM=2.4~2.8。

表面平整,2m范围内偏差不得大于10mm,施工时拉线布控、靠尺检查。

施工过程中按设计预留排水孔。

混凝土预制块护坡施工方案

混凝土预制块护坡施工方案

混凝土预制块护坡施工方案目录一、编制范围 (3)二、编制依据 (3)三、施工目标 (3)五、主要施工工艺: (4)六、质量保证措施 (7)七、安全保证措施 (8)一、编制范围本施工方案适用于油房沟泄洪工程初步设计所含护坡段施工,主要施工项目有护坡破面修整、护坡护脚浇筑、砂石垫层、混凝土预制块铺设、坡肩浇筑。

二、编制依据◆工程施工设计图及有关设计文件◆《堤防工程施工质量评定与验收规程》SL239-1999◆《建筑工程施工质量验收统一标准》GB50300-2001◆市政道路工程质量检验评定标准》CJJ01-90◆《建筑地基基础工程施工质量验收规范》GB50502-20021、以工程的高质量、快工期、文明、安全、环保、经济、实用为中心思想编制本施工方案。

2、从公司的工程师和专家及在类似工程施工的老技术人员经验中学习,并参考了一部分实用的施技术规范。

三、施工目标1、安全目标:坚持“安全第一,预防为主”的方针,伤亡率为零,杜绝重大安全事故。

2、文明施工:佩戴好安全“三宝”安全帽、安全带、安全生命绳,配备齐全劳动保护。

施工现场做到活完、料净、场地清,严格遵守区文明工地的规定和要求。

四、施工准备1、天气情况:因本工程作业特殊性,管理人员应精确掌握在施工期间天气变化情况。

2、现场勘察:护坡坡度较大,因此要合理安排临时道路,管理人员应熟悉现场状况并妥善安排施工流程与施工机具。

3、工具准备:施工人员在护坡上行走时要佩戴安全绳。

4、工作人员作业人员应穿戴整齐,按规定系好安全带,将自锁器单独悬挂于安全绳子;现场安全监督员到位,安全监督员应设二人,坡顶一个坡脚一人。

放置安全警示牌,做到严格规范,万无一失。

五、主要施工工艺:1、施工工序2、主要施工方法2.1砼预制块的生产1)原材料要求水泥:采用符合国家标准的普通硅酸盐水泥,出厂必须有合格证,水泥运至工地后,存放在干燥、密闭、具有良好通风的地方,其堆放和保管应满足规范中的有关要求。

浅析水利堤防工程护坡的施工技术

浅析水利堤防工程护坡的施工技术
工程 科技
・ 1 7 3 ・

浅 析 水利堤 防工程护坡 的施镇政 府 , 黑龙江 兰西 1 5 1 5 7 2 )
摘 要: 本文通过 对水利 工程施 工进 行研究 , 重点分析 了生态保护和堤 防工程 , 并与安全运行和 水土流失相 结合 , 提 出了护坡 工程 的 绿化形式和施工技 术 , 希 望能对水利工程施 工提供借鉴和参考 。 关键 词 : 护坡 ; 水利工程 ; 研 究 护坡包括各种在坡面 匕 所做的栽植和铺 叨’ 以预防边坡受到冲刷。 按 草皮来源的边坡保护工程。 但近些年来 因为草皮资源紧张开 始限制了平 照功能划分, 护坡分为以下几种形式: ①坡面保护, 功能是抗冲刷和抗风 铺草皮护坡技术的使用。 其缺点主要有在施工后期彳 取郇妊 艮 女 子 的管理 化。如植生护坡 、 格框植生护坡和喷凝土护坡等对 于无滑动 、 稳定 目 . 平缓 和养护 淖 皮易被冲走戚 活率较低过蛾 防护效果不理想, 而且容易出 的边坡比较适用。②挡土护坡 L 滑力' 基本上分为 以下几种a 刚性 现坍滑 、 表土流失 、 坡面冲沟等边坡病害, 近而增加了修复工程和整治边 白重式挡土墙包 括扶壁式 、 悬壁式 、 壁式、 倚壁式 、 重力式、 砌石挡土墙; 坡病害工作难度。 b . 柔眭自 重式挡土墙' 女 叻Ⅱ 劲式 、 框条式 、 蛇笼挡土墙 ; c . 锚拉式挡土墙, 如 3 . 3土工网植草护坡 锚拉式捧桩 、 锚拉式格粱挡土墙。 本文主要对不承受侧向土压力的护坡形 这是近十年来由国外新开发的一种复合型边坡植物防护措施, 将植 式的施工技术进行了探讨。 物防护和坡面加 固浑然于—体。 土工网采用边坡防护新材料制成, 三维立 1施 工方法 研究 体网由特殊工艺生产。其功能除了加 固边坡外, 还可在播种初期保持土 1 . 1齿 檀 土力^ } 昆 凝 土浇 筑和开挖 壤、 防止冲刷促 进草籽的生长和发芽。成熟和生长的植物会逐渐覆盖坡 按照测量牧 点进行 人工开挖和修整成型。 依据没} 十将齿槽混凝土 面 士工网和坡面—起可以长时间保护和绿化边坡。目前土工网植草护坡 按3 0 m分段用 J z 一3 5 0 移动式拌合机在堤顶拌制粥振捣器插入振实, 技术在堤坝边坡防护工程和公路应用较多, 而铁路部门则应用较少。 并进行连续浇筑采 用人工抹面压光的方式进行' 并按以下要求操作= ①齿 3 . 4行栽香根草护坡 槽上方不准欠挖和超挖, 开挖要准确成型 l 应 该依照坡脚地形进行齿槽 近年来 ^ 们新发现了香根草作为一种禾本科植物萁 长势挺立 I 士 、 测量, 与堤顶外边线平行’ 并保 持齿槽的顾直和平腰短齿槲 昆 凝土施工依 根系发达, 几个月的时间, 。 就可长成茂密的活篱笆,在一年内根系可达 据相关没汁要求和水工混凝士施工技7 见 范进行。 2 - 3 m具有抗病虫、 耐贫瘠 、 耐火、 耐涝和耐旱的特点, 目 适 应能力较强。 而 1 2砂石铺筑垫层及坡面修整 在土质边坡 匕 行栽香根草, 可充分利用香根草的优 良特征, 发挥固土护坡 采用 ^ 、 工拉线进行坡面休整, 使混凝土预制块砌筑的 坡面平整度符 的作用, 并提升边坡的稳定性厢 f 弋 传统的片石护坡。 目 前在我国香根草护 合规定要求。 坡面土料不足的部分用 ^ 、 工填筑补充 同时洒水进行夯实 生 坡这种防护措施应用较少可进一步在城市建设、 堤坝、 铁路 、 公路等边坡 和验收条件相符之后采 用筑砂石混合料铺筑要 求达到 1 0 e m的垫层厚 防护工程中推广和实验。 度。 依据设计直达到以下要求 磕穆坡时严格控制坡比披 面平整度应与 3 5 喷混檀生植物护坡 规范要求相符延) 严格控制砂石垫层的厚度不 准欠填或超填。 这种植物防护措施是通过在稳定 的岩质边坡上进行短锚杆的施工, 1 3生产和铺设 } i 疑土预制块并勾缝依照施工工期和工程 量 的要求 铺挂镀锌铁丝网后用 专用喷射机 将拌和均匀的种植基材喷洒在坡面上, 混凝土预制块的生产面 生2 个预制场进 对采用随浇随 漠的方 依靠基材促进植物生长和发育' 可以达到恢复植被、 防护边坡的双重作用, 式进行生产 。 将放置 1 0 d的混掬监 至工作面砌筑 茈 孜样桩纵向} 立 线 此沲工技术取代传统的片石护坡、 喷锚防护等施工技术。 良好的配方是成 控制坡比横向拉线控制平整度, 以达至 I 版计要求。 砌筑完的预制块经历一 功的关键' 由水、 p H缓解剂、 稳定剂、 保水剂 、 团粒剂、 肥料 、 有机质、 混合草 场降雨之后, 采用 M1 0砂浆缝对其平整度进行调整, 先洒水再勾缝。首先 灌种子、 种植土组成而该技术的种植基材, 可种植于陡于 1 ' . 0 . 7 5的岩质边 将预制块润湿用钢丝将缝隙勾掏干净用 水泥砂浆填充缝隙。 勾缝要美观 坡上 可使抵抗雨水冲剧骀值 户 坡面强度最佳。 足够的肥料和空壤率可 整齐并及时洒水进行养护应 高于一周的养护期 锞 持缝线的统一和整 促进植物的生长。目 前该技术广泛应用于水利、 公路、 铁路等各类岩石边 齐 手 达到以下要求: ( 灏 制块外观表面平整和清洁 、 棱角分明、 统一整齐 、 坡绿化防护工程 匕 。 尺寸准确 预制板规格: 为正六边形混 凝土标号 1 5 预制场管 4结 论 理 人员定期检测铜模的尺寸和形状若 没有达到规格标准' 贝 I J 不 允许使用 为了减少水土流失 、 保护环境、 维持生态平衡 0 造—个和谐的生态 没有经过校正的钢模。 环境金社会都开始关注生态环境问题。 而工程建设与生态环境存在着密 2质 量控制 问题研 究 不可分的关系, 因此 ' j 撇 中必匆赫 生态环境的重视力度。 通过将 质量控制由现场施工员负责, 对不合质量要求的地段施 工员有权责 生态植物防护措施应用于防冲固土的防堤工程中, 为安全运行提供支撑 令停工, 对于严重的违规现 象可依据双方合同规定始予 相应的处罚。某 和保障 攫 防生态防护技术在水利工程中的能够得到广泛应用。 个工序检查完成后对 于认为合格的' 可提出验收申请’ 复检工序 由质量安 参考文献 ‘ 全科完成描氍洽格 的, 由监霹Ⅱ| 程师在现场进行终检对 于不合格的, 由专 【 1 ] 张孝文, 孟庆峰l , 王焕等. 水奔 0 工程 中护坡工程的施工技术 城市建设理 / f Q , 2 0 1 2 , ( 8 ) . 职质检员和现场藏工员进行整改' 达到相关要求之后再进行申请和验收。 论研 究盹 子) 3护坡 绿化 问题研 究 [ 2 ] 巫祖进. 浅谈护坡 工程的施工技术口 l 中国高新技术企业2 0 O 9 , 1 5 2 —

堤防护坡工程施工规范

堤防护坡工程施工规范

堤防护坡工程施工规范一、工程概况堤防护坡工程是指为了防止河流、湖泊或海岸地区受到冲刷、侵蚀和波浪侵袭而进行的保护性工程。

其主要目的是保护工程区域内的土地和建筑物免受水流侵蚀的影响,确保河流、湖泊和海岸地区的安全和稳定。

堤防护坡工程的施工规范是为了保证其施工质量和工程安全,确保工程能够有效地发挥作用。

二、施工前准备1. 施工单位应当制定详细的施工方案,包括施工计划、施工工艺、施工程序和施工安全措施等内容,并报相关主管部门备案。

2. 在正式施工前,应当对工程施工场地进行勘察和测量,确定地质情况和地形地貌,针对不同地质情况采取不同的施工方法和措施。

3. 对施工现场的环境和周边影响进行评估,合理规划施工工序和施工时间,确保施工期间的环境和周边设施不受影响。

4. 合理规划材料和设备的采购和运输计划,确保施工所需的材料和设备能够及时到达施工现场,并做好相应的验收和保管工作。

三、施工工艺1. 在进行堤防护坡工程的施工前,应当进行地基处理工作,包括挖掘、填平和夯实等工作,确保地基稳定且符合工程要求。

2. 在进行护坡工程的施工时,应当依据地形地貌采取适当的护坡形式,例如石方护坡、混凝土护坡或植物护坡等。

3. 在堤防护坡工程的施工中,应当选择合适的材料,采取科学的施工方法和工艺,确保护坡结构的牢固和稳定。

4. 对于护坡结构的混凝土浇筑,应当严格按照施工图纸和技术要求进行操作,确保混凝土浇筑的质量和强度。

5. 在进行堤防护坡工程的施工中,应当配合相关部门进行水文观测,保证工程施工期间的安全和稳定,特别是在洪水期间。

四、施工安全1. 施工单位应当制定完善的施工安全管理制度,明确施工人员的职责和安全注意事项,确保施工人员的安全。

2. 施工单位应当对施工人员进行必要的安全培训,掌握施工安全的相关知识和技能,提高安全意识,确保施工过程中的安全。

3. 在施工现场应当设置明显的安全警示标志,禁止未经培训的人员进入施工现场,并做好相关的安全防护设施。

预制块护坡施工方案

预制块护坡施工方案

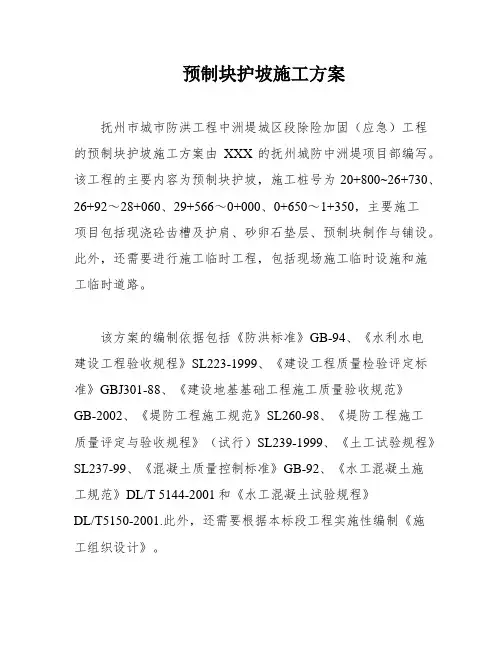

预制块护坡施工方案抚州市城市防洪工程中洲堤城区段除险加固(应急)工程的预制块护坡施工方案由XXX的抚州城防中洲堤项目部编写。

该工程的主要内容为预制块护坡,施工桩号为20+800~26+730、26+92~28+060、29+566~0+000、0+650~1+350,主要施工项目包括现浇砼齿槽及护肩、砂卵石垫层、预制块制作与铺设。

此外,还需要进行施工临时工程,包括现场施工临时设施和施工临时道路。

该方案的编制依据包括《防洪标准》GB-94、《水利水电建设工程验收规程》SL223-1999、《建设工程质量检验评定标准》GBJ301-88、《建设地基基础工程施工质量验收规范》GB-2002、《堤防工程施工规范》SL260-98、《堤防工程施工质量评定与验收规程》(试行)SL239-1999、《土工试验规程》SL237-99、《混凝土质量控制标准》GB-92、《水工混凝土施工规范》DL/T 5144-2001和《水工混凝土试验规程》DL/T5150-2001.此外,还需要根据本标段工程实施性编制《施工组织设计》。

施工部署分为总体规划和具体施工部署。

该工程计划于2010年11月8日开始施工,于2011年3月13日全部结束。

施工高程较高,工程量较大且施工时间较短,为确保工程安全度汛,施工项目部决定全力以赴,尽可能多布置预制作业面,加大人力物力投入。

根据本工程结构特点和施工现场条件,结合本标段实际人、材资源,均衡组织施工进行。

施工准备期进行砼预制块预制场地的布置、原材料的准备。

完毕后组织砼预制、砼施工队、砌体施工队相继进场施工,先进行齿槽土方开挖、砼浇筑,接着进行砂卵石垫层铺设、预制块铺砌、勾缝等,最后进行压顶砼浇筑。

施工进度计划包括砼预制块制作、齿槽土方开挖及砼浇筑、砂卵石垫层铺设,计划开始时间为2010年11月8日,结束时间为2011年3月13日。

主要工程项目的控制性计划已经制定。

During the d from December 8.2010.to March 13.2011.the nof prefabricated block paving and jointing was carried out。

混凝土护坡的施工技术方法

混凝土护坡的施工技术方法

混凝土护坡的施工技术方法一、概述在水利工程中,土质不好的地段,堤防和渠道的边坡稳定性也不太好,因此需要对其进行加固处理。

因为混凝土护坡具有整体性好、耐久性好、防风浪效果好、强度高、抗冲刷能力强等优点,是水利工程中边坡加固中的常用方法。

现浇混凝土护坡和预制混凝土护坡是混凝土护坡的两大类。

如果在进行混凝土护坡施工时没有根据具体的工作环境进行施工,影响混凝土的施工质量,则会发生工程事故,影响日后堤防的防洪以及管道的输水等功能的发挥。

二、现浇混凝土护坡(一)现浇混凝土护坡特点现浇混凝土护坡具有抗风浪能力强、防洪能力强、施工成本较低、整体性好的优点,在风速高、吹程长的护坡地段广泛应用。

现浇混凝土护坡的施工质量不易控制,因为现浇浇混凝土护坡施工要求较高、施工难度大,如果不按规法要求施工,会导致混凝土强度低、外观质量差等缺点.由于斜坡、不标准堤防、多弯道等地形地貌的存在,大大增加了堤防现浇混凝土护坡的施工难度,同时受到施工场地的限制,不能依靠机械化施工,只能是人工作业,因而会出现平整度较差、振捣不到位以及厚度不易保证等现浇混凝土护坡常见的问题。

经过这几年同类工程的实施,采用平板振捣仪可以完成现浇混凝土护坡的振捣作业,但是由于仪器的局限性,整体平整度不易保证,还需人工进行修正坡度。

(二)现浇混凝土板的施工工艺1、现浇混凝土板施工流程:护坡土层夯实及平整→砂砾垫层铺设(防冻层)→制作和安装模板→混凝土施工→拆除模板→养护混凝土.2、制作和安装模板.纵向模板制作时采用的是标准型槽钢,横向模板则采用6mm厚的钢板制成。

如果把每层混凝土板的施工误差以及混凝土板的宽度≤100mm考虑进去,那么横向模板的长度为994mm。

模板的安装需严格依据施工放线的位置和高程进展安装,同时利用堤顶与堤脚桩挂线对模板的平直度进行校正,保证模板的顺直。

3、防冻层铺设垫层.一旦平整的坡面验收合格,立即用砂砾石垫层进行铺设。

如果护坡长度较长,采用锹直接铺设垫层是非常困难的,因此施工时可用布袋运输,将垫层料传输到指定位置后再平整.在模板安装合格后,需用刮杠找平砂砾的石垫层,确保混凝土的厚度。

浅谈堤防工程现浇混凝土护坡施工要点

浅谈堤防工程现浇混凝土护坡施工要点摘要:相比以往的草皮、砌石护坡,砼护坡具有整体性好、强度高、防风浪效果好、耐久性好、维护成本低等优点,在近年的水利堤防中应用非常广泛。

本文重点分析了砼护坡的施工特点和施工方法,切实提高砼护坡的施工质量和施工效率。

一、综述汉江中下游河道弯曲,江面收窄,且汛期洪水来势迅猛,迎溜顶冲,堤身稳定性较差,必须对其进行加固处理。

自2017年开始,湖北省汉江下游除险加固一期工程(沙洋段)、湖北省汉江堤防加固重点工程(荆门二期段)先后开工,工程总投资6.27亿元。

汉江中下游堤防均为历次大洪水后土质民垸加高培厚而成,在工程设计方面,考虑砼护坡具有整体性好、耐久性好、防风浪效果好、抗冲刷能力强等优点,且后期运行管理维护的成本不足草皮护坡1/10。

汉江中下游2017-2019年工程大都采用现浇砼护坡,由于现浇砼护坡质量受外界因素影响较大,如不能按照施工技术要求,必然不能确保砼的施工质量,甚至会发生质量事故,使汉江堤防的防洪安全不能得到有效保障。

现重点就如何提高现浇砼护坡施工质量进行探讨。

二、现浇砼护坡(1)现浇砼护坡特点。

现浇砼护坡具有抗风浪能力强、防洪能力强、整体性好等优点,在水利堤防工程中广泛应用,并具有优良的防洪效果。

(2)现浇砼护坡施工难点。

由于堤防现浇砼护坡是斜面施工,堤防轴线随河道弯曲,施工放线难度较大;受场地的限制,不能完全依靠机械化施工,大部分只能采取人工振捣浇筑,因而会出现砼平整度较差、振蜂窝麻面以及厚度不足等问题;采用平板振捣仪完成现浇砼护坡的振捣作业,如果砼的和易性不好,会导致砼护坡下挫,砂浆上浮,浇筑质量不易保证。

(3)现浇砼护坡的施工工艺1、现浇砼护坡的施工流程:堤坡修坡整平压实→反滤层铺设→制作和安装模板→浇筑砼→拆除模板→养护砼。

2、堤坡整修压实工序2.1堤防土坡修整前,施工单位应对照施工图纸要求,对护坡底、顶轴线的放样,并对现场控制点的布设,保证控制点不发生偏移。

堤防工程混凝土预制块护坡的施工完整版

堤防工程混凝土预制块护坡的施工标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]南港南岸堤防工程混凝土预制块护坡的施工1 工程概况闽江下游南港南岸堤防工程位于闽江下游南港南岸的砂洲上,属福州市闽侯县上街镇辖区,工程由上街防洪堤与水闸组成,防洪标准为百年一遇,工程等级为2级。

上街防洪堤起点位于上街镇厚美村,终点接南屿六十份洲防洪堤,堤线全长11.076km,其主要作用是保护福州地区大学新校区和上街镇,使该地区不受闽江百年一遇洪水的袭扰,并规整堤线,归顺河道。

本工程所在地区属亚热带海洋性季风气候,温暖潮湿,雨量充沛。

年平均降雨量约1 200~1600mm,降雨主要集中在4~9月,占全年总降雨量的70~77%。

常风向为东南,强风向为西北西,最大风速28m/s,极大风向东北东,极大风速40.7m/s,多年平均风速2. 7m/s,7月中旬至9月下旬为台风盛行期,平均风速12级,风向东北。

闽江口为强潮陆相河口,潮型为规则半日潮,闽江下游河道受径流和潮流两个方面的影响,一般马尾以上高水位受径流控制,马尾以下受潮汐控制,侯官以下为感潮区。

本工程位于上街镇的闽江南港河漫滩上,地势较平坦,出露的滩地或江心洲较多。

场地内的地下水以孔隙潜水为主,受大气降水及江水位的补给,其水位变化与闽江涨潮水位密切相关。

堤基以深厚的砂层为主,主要存在砂基渗漏与渗透变形问题、堤基抗冲刷稳定问题;同时局部堤段分布有淤泥质土夹薄层中细砂、淤泥夹薄层中细砂或淤泥层,堤基存在沉降变形与抗滑稳定性问题。

2 堤防工程范围本堤段为福州市闽江下游南港南岸堤防工程,包括桩号4+980.00~7+000.00段上街防洪堤;堤防工程包括堤基清理土方开挖,堤身填砂筑堤,迎水坡铺设500g/m2无纺土工布61583 m2、铺设碎石垫层18222 m3、铺砌混凝土预制块9681 m3,堤顶铺二级配碎石垫层、水泥砂浆卧底、铺砌混凝土预制块、设防浪墙与路沿石,迎水侧护岸10m范围内铺无纺土工布、铺碎石垫层、上部抛石保护,堤身中心采取双排搅拌桩进行堤身防渗。

堤防生态护坡及其施工方法

堤防生态护坡及其施工方法一、背景技术98年长江大洪水后,国家投入大量资金加固长江干堤以增强堤防抵御洪水冲刷、渗透等能力,经20多年运行,加固后长江干堤成功经历了2010、2016、2020年等历史大洪水考验,保护了人民生命和财产安全。

经现场调查,为抵御长时间水流冲刷以保护土质堤防安全,建设单位在堤防迎水坡面上采取了现浇10cm厚C20混凝土板(或铺筑10cm厚预制六方形C20混凝土实心块)11等硬质护坡的防护措施,同时为提高硬质护坡整体稳定性及防渗性能,现浇混凝土护坡分缝处采用沥青进行填缝,预制六方形C20混凝土块采用M10水泥砂浆填充混凝土块之间的间隙;硬质护坡可保护护坡下的复合土工膜(或土工布)和土质堤身不被水流破坏,是保护堤防结构安全的重要组成部分。

通过长期运行实践,受水流冲刷、水流携带的枯木树叶及腐殖质破坏,混凝土硬质护坡结构普遍出现风化、蜂窝麻面、结构破损等问题,坡面颜色由白灰色逐渐变化为黑色、黑灰色,硬护坡结构耐久性逐渐降低,硬护坡坡面也呈现大范围不规则形状、不规则分布的黑色斑块,既对堤防整体安全不利,也破坏了堤滩整体的自然绿色景观,特别是位于城区段堤防,不规则分布的黑色斑块状,像是贴在了长江岸线绿色廊道上一块块补丁,破坏了沿江城区风景美感;同时,硬护坡也阻断了水体与近岸陆地土壤之间的联系,使得坡面上植物不能生长,水生动物也失去了栖息空间,堤防原有的生态功能遭到破坏;因此,为巩固已建堤防结构、增强堤防防汛能力,修复堤防边坡的生态功能,保护长江绿色生态廊道,对已建堤防硬质护坡进行生态修复是必要的。

二、技术方案如图1所示,一种不破坏已建堤防硬质护坡完整性的生态护坡,其包括形成于已建堤防111上表面的已建混凝土硬质护坡11、形成于已建堤防111坡脚处的已建堤脚浆砌石222,所述已建混凝土硬质护坡11上浇筑形成有混凝土格构17,所述混凝土格构17内部形成有多个用于摊铺营养土12的容纳空间,所述混凝土格构17和所述营养土12上均铺筑有联锁式生态砖14,所述联锁式生态砖14的孔洞18内设有复绿植草19和/或复绿植草19的草种,所述已建堤脚浆砌石222顶部沿水流方向布置有混凝土脚槽16。

混凝土护坡施工方案

混凝土护坡施工方案一、工程概况混凝土护坡工程旨在保护山体、河岸等地形的稳定,防止坡面发生滑坡、崩塌等危险情况,确保周边环境的安全。

本文将就混凝土护坡的施工方案进行详细介绍,以确保工程顺利进行。

二、施工准备1. 设计方案在施工前,必须根据地质情况、护坡高度、坡度等因素,制定详细的设计方案。

设计方案要符合相关标准,并经专业人员审核通过。

2. 材料准备确认施工所需的混凝土、钢筋、模板等材料的种类和数量,保证施工过程中物资充足。

3. 人员安排合理分配工程负责人、工地管理员、技术人员、施工人员等,确保各项工作有序进行。

4. 设备准备检查混凝土搅拌机、模板支架、起重机械等设备的运转情况,保证施工设备完好。

三、施工流程1. 地基处理首先要对护坡基础进行处理,确保地基承载力符合要求。

2. 模板安装根据设计方案要求,安装模板支架并调整板面倾斜度,保证混凝土浇筑后坡面平整。

3. 钢筋加固在模板内设置钢筋骨架,按照设计要求进行布置和连接,提高护坡的抗压能力。

4. 混凝土浇筑采用泵送混凝土的方式进行浇筑,保证混凝土浇注均匀,避免空鼓和裂缝的产生。

5. 养护工作混凝土护坡施工完成后,进行充分养护,保持水温适宜,避免混凝土龟裂。

四、质量验收施工完成后,由相关部门对混凝土护坡工程进行验收。

验收内容包括坡面平整度、混凝土强度、钢筋连接等,确保工程质量符合标准。

五、安全措施1. 施工现场要设置明显的安全警示标志,保证施工人员和周边居民的安全。

2. 施工人员必须佩戴安全帽、安全鞋等防护用具,严格遵守施工操作规程。

3. 施工现场应保持整洁,避免杂物堆放,确保施工安全。

六、总结混凝土护坡施工是一项重要的土木工程,施工方案的合理性和施工过程的规范性直接关系到工程的质量和安全。

只有严格按照规定工艺进行施工,做好各项准备和验收工作,才能确保护坡工程圆满成功完成。

希望本文的内容能对混凝土护坡施工有所帮助,谢谢!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南港南岸堤防工程混凝土预制块护坡的施工1 工程概况闽江下游南港南岸堤防工程位于闽江下游南港南岸的砂洲上,属福州市闽侯县上街镇辖区,工程由上街防洪堤与水闸组成,防洪标准为百年一遇,工程等级为2级。

上街防洪堤起点位于上街镇厚美村,终点接南屿六十份洲防洪堤,堤线全长11.076km,其主要作用是保护福州地区大学新校区和上街镇,使该地区不受闽江百年一遇洪水的袭扰,并规整堤线,归顺河道。

本工程所在地区属亚热带海洋性季风气候,温暖潮湿,雨量充沛。

年平均降雨量约1200~1600 mm,降雨主要集中在4~9月,占全年总降雨量的70~77%。

常风向为东南,强风向为西北西,最大风速28m/s,极大风向东北东,极大风速40.7m/s,多年平均风速 2.7m/s,7月中旬至9月下旬为台风盛行期,平均风速12级,风向东北。

闽江口为强潮陆相河口,潮型为规则半日潮,闽江下游河道受径流和潮流两个方面的影响,一般马尾以上高水位受径流控制,马尾以下受潮汐控制,侯官以下为感潮区。

本工程位于上街镇的闽江南港河漫滩上,地势较平坦,出露的滩地或江心洲较多。

场地内的地下水以孔隙潜水为主,受大气降水及江水位的补给,其水位变化与闽江涨潮水位密切相关。

水利工程监理堤基以深厚的砂层为主,主要存在砂基渗漏与渗透变形问题、堤基抗冲刷稳定问题;同时局部堤段分布有淤泥质土夹薄层中细砂、淤泥夹薄层中细砂或淤泥层,堤基存在沉降变形与抗滑稳定性问题。

2 堤防工程范围本堤段为福州市闽江下游南港南岸堤防工程,包括桩号4+980.00~7+000.00段上街防洪堤;堤防工程包括堤基清理土方开挖,堤身填砂筑堤,迎水坡铺设500g/m2无纺土工布61583 m2、铺设碎石垫层18222 m3、铺砌混凝土预制块9681 m3,堤顶铺二级配碎石垫层、水泥砂浆卧底、铺砌混凝土预制块、设防浪墙与路沿石,迎水侧护岸10m范围内铺无纺土工布、铺碎石垫层、上部抛石保护,堤身中心采取双排搅拌桩进行堤身防渗。

3 护坡的结构设计与选材3.1 护坡结构型式在填砂堤身按设计与规范要求完成,并经监理工程验收合格后,按设计坡度进行修坡。

坡面先铺一层500g/m2的土工布,上面铺0.10m厚的瓜子片细石,再铺0.20m厚的碎石(规格D20~40mm),上砌铺混凝土预制块,护脚底部设0.70m× 1.00m的齿墙,顶部设浆砌条石防浪墙封顶。

护坡结构布置见图1。

3.2 护坡材料该段堤防采用福州市闽侯县水泥制品公司生产的正六角形混凝土预制块厚度0.20m,从堤脚至护坡顶之间,采用预制块护砌;堤线长每15.75m设一道0.02m沉降伸缩缝,内设沥青杉板;堤脚与堤顶不足预制块的采用同标号现浇混凝土浇灌补齐。

预制块制品质量要求正六角边必须不变形,无边角破损和蜂窝;混凝土质量符合设计和规范要求。

水利工程监理4 施工方法本工程为闽江下游南港堤岸工程,时间紧、任务重,质量要求严格。

在施工时,根据实际情况,除合理调配各种资源外,还积极开展研究、实践新的施工工艺,科学地调整施工方案以满足预制块护坡的施工要求。

为切实正确地贯彻执行施工方案,克服了施工过程中的各种技术难题,确保了工程质量和按期完工。

4.1 施工程序及施工工艺流程4.1.1 测量在工程开工伊始,以监理提供的测量基准点(线)为基础控制网,按国家测绘标准和本工程施工精度要求,测设用于工程施工的控制网,并由专人保护,保证了在整个施工过程中无缺失或损坏。

并将测量成果及时报监理工程师批准备案。

4.1.2 清基修坡、放样清基与修坡直接影响到工程总体质量。

在进行清基时,将施工范围内的堤基表层不合格土、杂物等清除干净,堤基范围内的坑、槽、沟等按碾压筑堤法进行填筑,分层辗压使其相对密度符合规定要求。

修坡以铲坡为主,尽量不回填,保证工程完成时总体外观平顺、美观;施工时,将坡面上一切可能损伤土工布的带尖棱硬物等清除。

修坡时根据设计图要求测定施工范围,放好修坡样架,将坡铲修平整,夯打结实。

整个堤段分几段进行,在坡面接头处力求平顺,保证砌坡后无波浪状起伏。

护砌迎水面坡度要求为1:3.5。

混凝土预制块护坡坡面平整度要求为2m靠尺检测,凹凸不超过1cm。

混凝土砌块护坡坡面平整度检测沿堤线每10~20m多于一个点次检测,合格率大于70%。

在堤身根据设计图纸和规范要求填筑完成,并在抽样送检满足验收规范要求,报监理工程师验收合格后,在堤坡堤顶,每隔50~100m设置临时水准桩一根,作为施工放样的依据。

在堤身横断面方向,每隔20~30m根据护坡设计高度及坡度定出顶桩、坡脚桩和坡面桩一排,并根据坡面情况每排打样桩5个,再按照护坡设计厚度在样桩定出碎石垫层和混凝土预制块厚度。

根据样桩的分层记号,拴上纵向和横向的塑料丝,逐层铺筑土工布、瓜子片细石、碎石、预制块。

4.1.3 护脚齿墙施工⑴护脚齿墙基槽开挖采用机械开挖人工配合的方法进行,开挖边坡根据设计图纸要求控制为1:1. 5,开挖土料用于基槽回填外,其余弃土于外滩地就地摊平。

⑵根据规范要求清基完成,及时报监理工程师验收合格后进行齿墙底部土工布的铺设,土工布铺设宽度及压枕按设计要求进行施工。

⑶齿墙底回填土分层回填压实,在满足设计、规范要求,并报监理工程师验收批准后进行齿墙模板安装;模板安装必须符合规范要求,报监理工程师验收备案。

⑷齿墙混凝土施工:混凝土所用水泥品质应符合国家标准,并按设计要求和使用条件选用适宜的品种。

粗骨料宜用质地坚硬,粒形、级配良好的碎石。

细骨料宜采用质地坚硬、颗粒洁净、级配良好的天然砂。

拌制用水用适宜饮用的水均,未经处理的工业废水不得使用,pH值不小于4。

水泥、砂、石子、混合材料均以重量计;称量偏差不得超过允许偏差:水泥、混合材料为±2%;骨料为±3%。

混凝土拌制、混凝土运输、砼浇筑、砼养护必须符合规范规定和设计要求。

混凝土浇筑质量控制:砼各种材料的配合量,每班至少检验3次,衡器随时抽查,定期校正。

抗压试件的组数应按不同标号、不同配合比的砼分别取试件;每100m3成型试件1组;每一工作班至少成型试件1组。

抽样和检验要求必须符合相关规范规定。

4.1.4 土工布与垫层铺设方法选择符合保土性、透水性、防堵性设计要求的500g/m2土工布;铺设前进行复检,选择无扯裂、蠕变、老化的土工布。

铺设自下而上进行,与砂土面密贴,不留空隙;铺设力求平顺,松紧适度,无张拉受力、折叠、打皱等情况发生。

土工布按工程要求裁剪、拼幅,无损伤,无脏物污染,相邻土工布拼接采用缝接或搭接,缝接采用手提缝纫机间隔0.10cm缝三道,搭接宽度为 1.00m。

铺设时工人全部穿软底鞋,避免损伤土工布。

按到货土工布卷数的5%以上取样次数送有资质的检测中心进行检验,确保合格材料用于本工程。

4.1.5 基层检验土工布铺设完毕后,经现场监理检验合格,立刻铺筑0.10m厚的瓜子片细石垫层,上铺0.20m 厚碎石(规格:D20~40mm),铺设要求平整、密实、厚度均匀。

要求分层厚度符合设计要求,每层厚度均不得小于设计要求的85%。

4.1.6 混凝土预制块护坡铺设程序及方法垫层铺筑经检验合格后,开始铺设护坡混凝土预制块。

护坡预制块的强度、形状、平面尺寸和厚度等经检验及送检均符合设计要求。

护坡混凝土预制块在坡面平整、垫层铺设完成,并经监理人检验合格后进行。

护坡预制块铺设时,自下而上进行,表面平整、砌缝紧密、整齐有序,无通缝。

砌块底部垫平填实,无架空,块间紧密连结,缝隙宽符合规范要求,确保了护坡的整体性及稳定性。

对周边不能被护坡块覆盖的坡面,采用现浇混凝土封堵。

4.2 施工注意事项⑴所有样桩、样线均是施工依据,在每天施工开始与结束时加以校核,严格要求施工工人妥善保护,不得任意松动,保证施工标准;⑵护坡两边(砌坡开始、终了处)沉降伸缩缝,根据设计要求设置沥青杉板。

坡面与封顶、坡面与齿墙等接头处及时用现浇混凝土浇灌;⑶施工中严格控制混凝土护坡预制块砌筑平整、稳定,缝线规则紧密;⑷铺砌时严格控制,不允许直接用铁锤找混凝土块,应在混凝土块上垫木块或废轮胎敲击密实;⑸施工材料根据计划需要量、使用次序分别按种类在工地分段堆放,便利取用,避免往返搬运。

4.3 施工质量管理措施⑴施工质量检查实行自检、复检、抽检的分级质量管理,按每个单元工程“三检制”(初检、复检、终检)的程序进行自检;自检合格后,填写单元工程质量评定表并报请监理复检;⑵质检人员和施工人员按施工技术要求的有关项目和内容,在施工现场进行经常性的检查和取样试验检测;⑶单元工程质量检测的数量按规范要求,严格做到:厚度及平整度沿轴线方向每20m应不少于两个点次;⑷质量检测取样位置,选在有代表性部位,并力求分布均匀,在质量可疑处和作业面接头处抽查取样,每个接头处每层抽查取样不小于2个;⑸混凝土护坡预制块生产企业的质检人员坚守施工现场,检查、督促施工质量,及时发现和解决施工中存在的问题。

对一般性质量问题及其处理经过、遗留问题如实记录,并拍摄照片。

参考文献:[1] 水利部淮河水利委员会. 堤防工程施工规范, SL260-98[M]. 北京: 中国水利水电出版社, 1 998.[2] 华北水利水电学院北京研究生部. 水利水电工程土工合成材料应用技术规范, SL/T225-98 [M]. 北京: 中国水利水电出版社, 1998.[3] 由陕西省建筑科学设计院. 砌体工程施工质量验收规范, GB50203-2002 [M]. 北京:中国建筑工业出版社, 2002.[4] 中华人民共和国水利行业标准. 水利水电工程施工质量检验与评定规程[M]. 北京:中国水利水电出版社, 2007.。

相关文档
最新文档
