附表8外部电力需求计划表
412 表8 外部电力需求计划表
用电位置 计划用电数量(KW·h) 用 途 需 用 时 间
年 月至
年 月 备 注
桩号 左或右(m)
路线中线 500 200000 生活 2017.1-2017.10 项目部
路线中线 500 200000 生产 2017.1-2017.10 拌合站、预制场
路线中线 500 200000 生产 2017.1-2017.10 水稳、沥青拌合站
评审因素索引表 (2)
评审因素索引表
评审因素 章、节、表 页码范围
内容完整性 符合招标文件要求 全文 P1~P413
施工方案与技术措施 满足设计文件和施工技术标准要求 全文 P1~P413
总体施工组织针对性强、可行,施工区段划分合理 第一章5、总体施工组织及施工区段划分 P16~P28
施工总体布局合理,有详细的施工平面布置图 第一章6、施工总体布局、表6-6 施工总平面布置图 P29~P34、P402
大型临时设施布局符合设计要求,满足需要 第一章7、大型临时设施布局 P34~P35
大型临时工程实施方案可行,且有对应平面布置图 第一章8、大型临时工程实施方案 P35~P38
总体施工方案针对性强、可行 第二章1、总体施工方案 P39~P43
各主要专业工程施工方案合理、可行 第二章3、各主要专业工程施工方案 P58~P65
重、难点工程施工方案合理、可行 第二章2、控制工程和重难点工程施工方案 P44~P58
各专业施工组织衔接合理、可行 第三章5、各专业工程施工组织衔接安排 P205~P207
各专业工程施工方法及工艺合理、可行 第二章5、各主要专业工程施工方法及工艺 P68~P200
评审因素 章、节、表 页码范围
过渡工程方案符合设计要求、可行 第二章 过渡工程方案 P65
接口工程方案合理、可行,为其他工程预留条件 第二章 接口工程方案 P65~P68
工程进度计划与措施 主要节点工期安排合理、可行 第三章1、主要节点工期安排 P201
专业工程工期安排合理、可行 第三章2、专业工程工期安排 P201~P205
网络计划图合理、可行 第三章3、工程总体施工进度计划横道图与网络图、表6-4-1 施工进度计划网络图 P205、P399
进度横道图合理、可行 第三章3、工程总体施工进度计划横道图与网络图、表6-4-2 施工进度计划横道图 P205、P400
关键线路清晰、合理 第三章4、施工关键线路、
A-6 表13-2-1 全标段范围外部电力需求计划表
-898- 表13-2-1 外部电力需求计划表
用途及类别 需求电量
(KVA) 地区或里程 所需时间 永临结合意见 起始日期 结束日期
一、路基工程
1.地基处理
1.1.工点
路基软基处理工点 315 DK60+000 2007.10 2008.5
路基软基处理工点 630 DK70+000 2007.10 2008.5
路基软基处理工点 315 DK74+439.78 2007.10 2008.5
路基软基处理工点 315 DK79+550.76 2007.10 2008.5
路基软基处理工点 500 DK80+880.05 2007.10 2008.5
路基软基处理工点 315 DK82+130 2007.10 2008.5
路基软基处理工点 315 DK83+226.79 2007.10 2008.5
DK91+100~DK93+710段路基 250 DK93+680 2007.10 2008.1
DK99+630~DK103+500段路基基 250 DK99+700 2007.10 2007.11
DK106+400~DK107+110段路基 250 DK106+700 2007.11 2008.1
路基软基处理工点 200 DK144+500 2007.10 2008.5
路基软基处理工点 200 DK145+900 2007.10 2008.5
新鲅鱼圈站软基处理 200 DK161+000 2007.10 2008.5
路基软基处理 200 DK218+000 2007.10 2008.5
营海特大桥~海城特大桥段路基 500 DK246+100 2007.10 2008.4
新海城站路基 800 DK255+100 2007.10 2008.5
海鞍特大桥~名甲山特大桥段路基 800 DK278+500 2007.10 2007.11

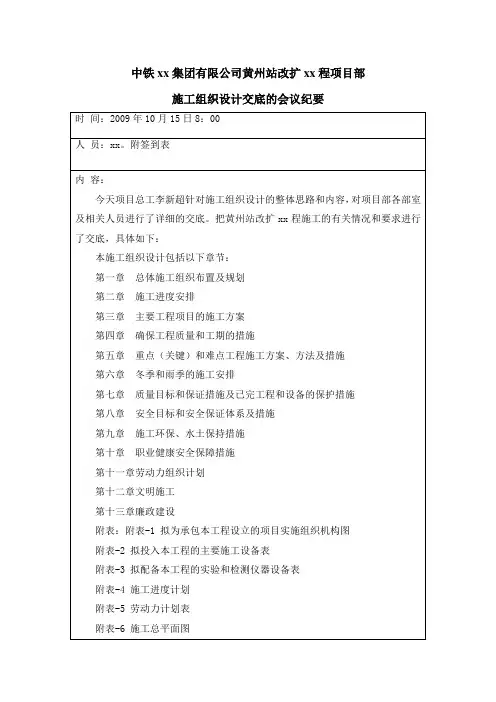

施工组织设计技术交底会议纪要
中铁xx集团有限公司黄州站改扩xx程项目部
施工组织设计交底的会议纪要
时 间:2009年10月15日8:00
人 员:xx。附签到表
内 容:
今天项目总工李新超针对施工组织设计的整体思路和内容,对项目部各部室及相关人员进行了详细的交底。把黄州站改扩xx程施工的有关情况和要求进行了交底,具体如下:
本施工组织设计包括以下章节:
第一章 总体施工组织布置及规划
第二章 施工进度安排
第三章 主要工程项目的施工方案
第四章 确保工程质量和工期的措施
第五章 重点(关键)和难点工程施工方案、方法及措施
第六章 冬季和雨季的施工安排
第七章 质量目标和保证措施及已完工程和设备的保护措施
第八章 安全目标和安全保证体系及措施
第九章 施工环保、水土保持措施
第十章 职业健康安全保障措施
第十一章劳动力组织计划
第十二章文明施工
第十三章廉政建设
附表:附表-1 拟为承包本工程设立的项目实施组织机构图
附表-2 拟投入本工程的主要施工设备表
附表-3 拟配备本工程的实验和检测仪器设备表
附表-4 施工进度计划
附表-5 劳动力计划表
附表-6 施工总平面图 中铁xx集团有限公司黄州站改扩xx程项目部
施工组织设计交底的会议纪要
时 间:2009年10月15日8:00
人 员:xx。附签到表
内 容:
附表-7 临时工程占地计划表
附表-8 外部电力需求计划表
各章节主要内容摘要如下:
1、工程范围
京九铁路黄州站改扩xx程HZZSG-1标段,主要包括:天桥、雨棚拆除,三电迁改,通信、信号及信息,电力,房屋,雨棚等其他运营生产设备及建筑物工程。
2、工作内容
(1)黄州站施工将新建两个站台,新建天桥两座;改造后车站近期规模为正线2条、到发线3条,基本站台1座,中间站台1座
(2)站房总建筑面积9834m2。
黄州站武站场设基本站台一座(500.0×12.0×1.25),二站台一座(500.0×10.0×1.25。基本站台和第二站台间Ⅰ、Ⅱ道为正线。
公路建设工程进度计划表
附表一 施工总体计划表
年度 2017年
主要工程项目 第一阶段 第二阶段 第三阶段 第四阶段
1-10 11-20 21-50 51-80 81-110 111- 230-260
1.施工准备
2.路基处理
3.路基填筑
4.通道
5.防护及排水
6.路面铺筑
7.路肩填筑
8.路面标志标线
9.其它
注:总工期260日历天。
附表二 分项工程进度率计划(斜率图)
年 度 2013年
月 份 7 8 9 10
图例:100(%)
施工准备
90
路基填筑
80
路面工程
70
路肩 60
防护及排水 50
通道 40
30
路面标志线
20
其它 10
注:1.应按各标段实际工程内容填写。
2.各个项目的进程可用线条的长短来表示。
附表三 工程管理曲线
年 度 2013年
月 份
进度(工程完成的百分比%) 7 8 9 10
下旬 上旬 中旬 下旬 上旬 中旬 下旬 上旬 中旬 下旬
100
90
80
70
60
50
40
30
20
10
10 20 30 40 50 60 70 80 90 100
投标文件范本_图文
正本
安徽省(自治区、直辖市
阜阳市颍州区2016年农村道路畅通工程(较大自然村道路硬化工程施工(项目名称一标段施工招标
投标文件
(技术标
投标人:江西中林建设集团有限公司(盖单位章
二〇一六年七月十四日
副本
安徽省(自治区、直辖市
阜阳市颍州区2016年农村道路畅通工程(较大自然村道路硬化工程施工(项目名称一标段施工招标
投标文件
(技术标
投标人:江西中林建设集团有限公司(盖单位章
二〇一六年七月十四日
目录
一、施工组织 (1
第一章工程概况 (2
第二章主要施工方法 (4
第三章确保工期的技术组织措施 (18
第四章确保工程质量的技术组织措施 (20
第五章确保安全生产的技术组织措施 (23
第六章环境保护、水土保持保证体系及保证措施 (27
第七章确保文明施工的技术组织措施 (29
第八章项目风险预测与防范、事故应急预案 (30
第九章工程施工重点和难点及保证措施 (35
第十章拟投入的主要物资计划、主要施工机械、设备计划及劳动力安排计划
(35
二、项目管理机构 (48
三、拟分包项目情况表 (49
四、资格审查资料 (50
(一投标人基本情况表 (50
(二投标人企业组织结构框图 (70
(三拟委任的项目经理和项目总工资历表 (72
(三拟委任的项目经理和项目总工资历表 (83
(三拟委任的(备选项目经理和项目总工资历表 (86
(三拟委任的项目经理和(备选项目总工资历表 (91
(四近年财务状况表 (94
(五近年完成的类似项目汇总表 (130
(六正在施工和新承接的项目情况表 (136
(七近年发生的诉讼及仲裁情况 (138
(八拟委任的其他主要管理人员和技术人员汇总表 (139
(九拟委任的其他主要管理人员和技术人员资历表 (140
(九拟委任的其他主要管理人员和技术人员资历表 (143
(九拟委任的其他主要管理人员和技术人员资历表 (146
(九拟委任的其他主要管理人员和技术人员资历表 (149
附表五--外供电力需求计划设计表.doc
附表五 外供电力需求计划表
用电位置
桩号 左或右( m) 计划用电数
量( kw.h)
用途 需用时间
年 月
至 年 月
备注
项目部及路
K72+300 左侧 30 5000 2015.4.11-2015.9.10
面工区驻地
用地
K72+500 左侧 30 50000 基层混合料
拌和场用电 2015.4.11-2015.9.10
沥青混合料
K1876+000 左侧 30 50000 拌合场 1 用 2015.4.11-2015.9.10
电
沥青混合料
K72+500 左侧 30 50000 拌合场 2 用 2015.4.11-2015.9.10
电
临时用地与施工用电计划
第10-1页 临时用地与施工用电计划
1.临时用地计划
1.1.临时工程用地原则
按照先征后用的原则,合理规划临时工程用地数量。按照少占土地,节约资源的原则,优先选用荒地、闲地。按照施工便利的原则,临时工程用地应靠近地方道路和施工便道。按照环保原则,搅拌站及生产、生活区应以不影响当地环境和灌溉,合理规划临时工程用地。
1.2.临时工程用地计划表
临时工程用地计划见第二十章,表6-7,临时工程占地计划表。
2.施工用电计划
2.1.外部用电的初步安排
本工程施工用电以采取地方电网供电为主,柴油发电机组为辅的供电方式。站房内布设临时变电站,提供施工动力用电。
2.2.外部电力需求计划
外部电力需求计划详见第二十章,表6-8,外部电力需求计划表。
根据施工用电高峰期用电量,结合现场功能区域的划分,计划在施工现场设置1台室外箱式变配电站,各站房容量分别见上表。现场配电箱的数量和位置将根据不同施工阶段进行配置,各用电设备专用开关箱和照明电箱均由配电箱引接。用电设备严格执行
第10-1页 “三级配电、两级漏电保护”,做到“一机一闸一漏一箱”,即每台用电设备设置专用开关箱。
分施工阶段提前编制详细的临时用电专项方案,用来指导临时用电施工、维护、拆除等。临时用电设施安装完毕必须进行验收,合格方可投入使用。
公路工程施工组织设计内容
公路工程施工组织设计方案
1
施工组织设计要求
1、投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性):
(1)总体施工组织布置及规划
(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及措施)
(3)工期保证体系及保证措施
(4)工程质量管理体系及保证措施
(5)安全生产管理体系及保证措施
(6)环境保护、水土保持保证体系及保证措施
(7)文明施工、文物保护保证体系及保证措施
(8)项目风险预测与防范,事故应急预案
(9)其他应说明的事项(包括投标人的科研开发和技术创新能力)
2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。
附表一 施工总体计划表
附表二 分项工程进度率计划(斜率图)
附表三 工程管理曲线
附表四 分项工程生产率和施工周期表
附表五 施工总平面图
附表六 劳动力计划表
附表七 临时占地计划表
附表八 外供电力需求计划表
目 录
第一章 总体施工组织布置及规划 ····································································· 1
1.1 施工组织机构 ························································································ 1
1.2 施工总平面布置 ···················································································· 2
1.3 施工进度总体计划 ················································································ 4
第二章主要工程项目的施工方案、方法与技术措施 ······································ 10
分项工程进度率计划斜率图平面图曲线图横道图
附表 1 施工总体计划表
年 度 2023年
月份
重要工程项目 1 2 3 4 5 6 7 8 9 10 11 12
1.施工准备
2.路基土方工程
3.桥涵工程
4.防护工程
5.路面工程
6.安全设施及路面标志标线
表2 分项工程进度率计划(斜率图)
年度 2023
季 度 第一季度 第二季度 第三季度 第四度
月 份 1 2 3 4 5 6 7 8 9 10 11 12
(%)100
90
80
70
60
50
40 图例
施工准备
路基
桥涵工程
安全设施及标线
表3 工程管理曲线
年度
季度
进度 2023
一 二 三 四
工
程
完
成
旳
百
分
比
(%) 100
90
80
70
60
50
40
30
20
10
工期历程旳比例(%) 90 80 70 60 50 40 30 20 10 0 100 表4 分项工程生产率和施工周期表
序号 工程项目 单位 数量 平均每生产单位规模 平均每单位生产率 每生产单位平均 生产单位
( 人, 重要机械 台) (数量、每周) 施工时间(周) 总数(个)
1 特殊路基处理 公里 0.177 14人, 重要机械4台
0.177 1 1
2 路基 万m3 12.01 45人, 重要机械12台
1.2 10 1
3 路面基层 万m2 17.92 40人, 重要机械13台
4.48 4 1
4 路面面层 万m2 10.17 40人, 重要机械10台
3.39 3 1
