高速公路路基工程实施性施工组织设计【最新版】
最新版高速公路路面施工施工组织设计方案

高速公路路面施工施工组织设计方案目录目录 (2)第一章总则 (10)1.1编制依据 (10)1.2编制原则 (10)1.2.1以完成最终的公路产品作为施工项目生产活动的目标为原则。
(10)1.2.2 以遵循施工工艺的要求、坚持合理的施工程序为原则 . 111.2.3 以讲求经济效果为原则 (11)1.3工期、质量、安全 (11)1.4业主、设计、监理和施工单位名称 (12)第二章工程概况 (13)2.1工程简况 (13)2.1.1 项目所在位置及简介 (13)2.1.2 主要技术指标 (13)2.1.3 路面工程数量 (14)2.1.4 路面结构 (17)2.1.5 工程特点 (19)2.2现场踏勘情况和结合本项目的实际情况采取应对复杂建设环境干扰的措施 (20)2.2.1 现场地形地貌 (20)2.2.3 气候 (20)2.2.4 进场道路和水电等条件 (21)2.2.5 筑路材料 (21)2.2.6 结合本项目的实际情况采取应对复杂建设环境干扰的措施 (22)第三章总体施工组织布置及规划 (25)3.1总体机构设置 (25)3.2管理目标 (25)3.2.1质量目标 (25)3.2.2工期目标 (25)3.2.3安全目标 (26)3.2.4环保目标 (26)3.3本标段工程施工总体部署 (26)3.3.1 施工组织机构的建立 (26)3.3.2 职能部门的主要职责范围 (27)3.3.3 各作业队的任务安排 (27)3.4设备、人员动员周期和设备、人员、材料运到施工现场的方法 (28)3.4.1 设备、人员动员周期 (28)3.4.2 设备、人员材料运到施工现场的方法 (28)3.4.3 设备、人员材料进场计划表 (29)3.5临时工程方案 (30)3.5.1 项目经理部及施工营地建设 (31)3.5.2 试验室建设 (32)3.5.3 拌和站的建设 (32)3.5.4 其他临时设施 (33)3.5.5 各分项工程施工计划 (34)3.5.6 特殊情况施工组织思路 (36)3.5.7 各分项工程施工顺序 (37)第四章主要工程项目的施工方案、方法与技术措施 (38)4.1水泥稳定碎石基层施工 (38)4.1.1 原材料的技术要求 (38)4.1.2 准备工作 (39)4.1.3 混合料组成设计: (39)4.1.4 试验段施工 (40)4.1.5 现场施工 (43)4.1.6 养护及交通管制 (46)4.1.7 质量管理及检查验收 (47)4.2透层施工 (47)4.3封层施工 (49)4.3.1 施工前的准备 (49)4.3.2 施工工艺 (49)4.3.3 封层的质量检测方法及标准 (50)4.4粘层施工 (50)4.5沥青施工 (51)4.5.1 开工前准备 (51)4.5.2、铺筑试验路段,做好技术总结 (56)4.5.3、进行开工前的技术交底 (57)4.5.4、具体施工方法 (57)4.6中护栏施工 (65)4.6.1 开工前准备 (65)4.6.2 施工工艺 (66)4.6.3 质量保证措施 (67)4.7绿化施工 (68)4.7.1绿化施工工艺 (68)4.7.2绿化工程流程 (69)4.7.3绿化施工注意事项 (75)第五章安全生产管理体系及保证措施 (76)5.1安全目标 (76)5.2安全生产管理体系 (76)5.2.1 制定安全规章制度 (78)5.2.2 进行安全教育 (78)5.2.3 实施安全生产责任制 (78)5.2.4 采取安全技术措施 (78)5.2.5 安全检查制度 (79)5.2.6 临时用电安全防护措施 (79)5.2.7 施工机械安全防护措施 (80)5.2.8 消防保卫措施 (80)第六章环境保护、水土保持保证体系及保证措施 (82)6.1环保目标 (82)6.2环境保护、水土保持保证体系 (82)6.3环境保护、水土保持措施 (83)第七章质量计划 (85)7.1管理质量职业健康安全及环境方针和目标 (85)7.1.1方针 (85)7.1.2 质量目标 (85)7.2建立领导质量负责制和质量保证体系 (85)7.2.1 建立各级领导质量负责制 (86)7.3保证工程质量的措施 (87)7.4各部门(岗位)的质量职责 (90)7.4.1 项目经理的质量职责 (90)7.4.2 项目生产副经理的职责 (90)7.4.3 总工程师岗位职责 (90)7.4.4 质检部的职责 (91)7.4.5 工程部的质量职责 (92)7.4.6 合同部的质量职责 (92)7.4.7 物资部的质量职责 (92)7.4.8 机械部质量职责 (93)7.4.9 综合办公室质量职责 (93)7.4.10 试验室主任质量职责 (94)7.4.11 试验员质量职责 (95)7.4.12 资料员质量职责 (95)7.4.13 现场质检员的质量职责 (96)7.4.14 工地试验员的质量职责 (96)7.4.15 各作业队技术负责人的质量职责 (96)7.4.16 作业队长的质量职责 (97)7.5合同评审 (98)7.6文件和资料控制 (99)7.7采购 (101)7.8顾客提供产品的控制 (102)7.9产品标识和可追溯性 (102)7.10过程控制 (103)7.11检验和试验 (104)7.12检验、测量和试验设备控制 (104)7.13不合格品的控制 (105)7.14预防和纠正措施 (105)7.15搬运、储存、防护和交付 (105)7.16质量记录的控制 (106)7.17质量审核 (106)7.18培训 (107)7.19服务 (107)7.20统计技术 (108)第八章保证工程工期的措施 (109)8.1保证工期措施 (109)8.1.1 组织保证措施 (109)8.1.2 技术保证措施 (109)8.1.3 机械设备保证措施 (110)8.1.4 劳动力保证措施 (111)8.1.5 资金保证措施 (111)8.1.6 关键工程工期保证措施 (111)8.1.7 加强过程中质量控制 (112)第九章项目风险预测与防范,事故应预案 (113)9.1项目风险预测 (113)9.2项目风险防范 (113)9.3事故应急预案 (114)第十章雨天施工安排 (120)10.1雨天施工质量保证措施 (120)第十一章文明施工措施 (121)第十二章其它应说明的事项 (123)12.1廉政建设措施 (123)12.2综合协调 (123)12.3不拖欠农民工工资的措施 (124)附件1:工程质量检验和试验计划 (126)附件2:产品的检测、试验与不合格品的控制程序 (138)附件3:沥青混合料碾压控制与管理 (142)附件4:沥青混凝土横向接缝控制与管理 (145)附件5:影响沥青混凝土路面平整度的因素及采取的对策 (147)附件6:资料管理办法 (150)附件7:合同期间服务计划 (153)第一章总则1.1 编制依据(1)《公路工程质量检验评定标准》(JTG F80/1-2012)(2)《公路沥青路面施工技术规范》(JTG F40-2004)(3)《公路工程施工安全技术规范》(JTJ076-2015)(4)《公路路基路面现场测试规范》(JTG E60-2008)(5)《公路工程沥青及沥青混合料试验规程》(JTG E20-2011)(6)《公路工程技术标准》(JTG B01-2014)(7)《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005)(8)《公路路面基层施工技术规范》(JTG/T F20-2015*)(9)《公路工程集料试验规程》(JTJ E42-2005)(10)《公路工程无机结合料稳定材料试验规程》(JTJ E51-2009)(11)**至**高速公路路面工程LM2合同段施工《招标文件》1.2 编制原则1.2.1 以完成最终的公路产品作为施工项目生产活动的目标为原则。
版高速公路路基工程实施性施工组织设计方案

版高速公路路基工程实施性施工组织设计方案一、项目背景本项目是地区高速公路路基工程的实施性施工组织设计方案,路基工程是高速公路建设的重要组成部分,施工组织设计方案的编制对于确保施工工艺的可行性、优化施工过程、提高工程质量和施工效率具有重要意义。
二、项目概况该路基工程总长为XX公里,采用XX工法,主要包括路堤填筑和土石方开挖工程,具体工程范围如下:1.路堤填筑部分:总长度XX公里,工程包括土石方开挖、料场设立、料场调配、路基夯实等工序。
2.土石方开挖部分:总长度XX公里,工程包括勘探、爆破、清理、挖方、运输等环节。
三、施工组织设计思路1.组织管理结构设计:建立项目部和各施工队伍,项目部负责整体协调和管理,施工队负责具体施工任务。
2.施工周期计划:根据工程量和施工条件,制定详细的施工周期计划,确保施工进度和质量。
3.设备调配方案:根据需求量,合理调配施工机械设备,包括挖掘机、装载机、推土机等。
4.施工人员组织:按照工种和施工工序,合理组织施工人员,确保施工任务顺利进行。
5.安全管理方案:建立完善的施工安全管理制度,加强现场安全教育和培训,确保施工过程中的安全。
四、施工工艺流程1.路堤填筑工艺流程:(1)料场设立和料场调配:确定料场位置并建立临时料场,根据施工需要进行土石方料场调配,确保施工所需土石方材料的供应。
(2)土石方开挖:根据设计要求,进行土石方开挖,保证边坡稳定和路基标高要求。
(3)路基夯实:进行路堤土石方填筑,采用夯实工艺,确保路基的稳定性和承载力。
2.土石方开挖工艺流程:(1)勘探和爆破:根据工程要求,进行矿山矿石勘探和爆破作业,确保矿石的产出和质量。
(2)清理和挖方:清理矿石杂物,并进行土石方开挖作业,确保开挖剖面的规范和平整。
(3)运输:将挖掘出的土石方运输至指定地点进行堆放或后续处理。
五、资源需求及调配1.人力资源:根据施工进度和施工工艺要求,确定所需人员数量并组织调配。
2.机械设备:根据施工规模和施工期限,确定所需施工机械设备及数量,并进行调配。
高速公路实施性施工组织设计方案

高速公路实施性施工组织设计方案目录第一章编制依据及编制原则 (6)1.1编制依据 (6)1.2编制原则 (6)第二章工程概述 (7)2.1工程简介 (7)2.2技术标准 (7)2.3路基、桥梁工程简述 (8)2.4工程数量 (9)2.5沿线地理情况 (9)2.6水文与工程地质 (10)2.7施工条件 (10)2.8本合同段特点 (11)第三章总体施工组织部署 (12)3.1施工总体部署 (12)3.2施工总体目标 (12)3.2.1质量目标 (12)3.2.2安全生产目标 (12)3.2.3工期目标 (12)3.2.4环境保护目标 (12)3.2.5标准化施工目标 (12)3.2.6文明施工目标 (13)3.3机构设置 (13)3.3.1项目管理机构 (13)3.3.2职责划分 ............................................................... 错误!未定义书签。
3.3.3施工队伍任务划分 (14)3.4临时场地布置 (15)3.4.1项目部和驻地 (15)3.4.2水泥混凝土拌和站、小型预制场及项目试验室 (15)3.4.3钢筋加工场 (15)3.4.4施工便道 (16)3.4.5预制梁场 (16)3.4.6施工给排水和供电 (17)3.4.7弃土场 (17)3.5施工临时通讯 (17)第四章施工组织进度计划 (19)4.1总体工期计划 (19)4.2分项工期计划 (19)4.3施工进度计划 (20)4.3.1桥梁工程分项施工进度计划 (20)4.3.2路基、涵洞施工进度计划 (23)4.4劳动力投入计划 (27)4.5施工机械设备投入计划 (27)4.6试验仪器投入计划 (28)第五章主要工程项目的施工方案、施工工艺和方法 (30)5.1路基工程 (30)5.1.1路基开挖 (30)5.1.2路基填筑 (32)5.1.3特殊路基处理 (34)5.1.4路基监测 (36)5.1.5防护工程 (38)5.1.6排水工程 (47)5.2桥梁工程 (47)5.2.1施工方案 (47)5.2.2人工挖孔桩施工方法 (48)5.2.3冲击钻成孔桩基工程 (57)5.2.4旋挖钻孔桩基础 (62)5.2.5扩大基础 (66)5.2.6承台和系梁 (67)5.2.7墩台施工 (70)5.2.8T梁预制 (76)5.2.9T型梁的架设 (81)5.2.11预应力施工常见问题、预防措施和处理方法 (84)5.2.12桥面系工程 (86)第六章本项目重难点工程施工方案及方法 (90)第七章质量保证体系 (91)7.1工程质量管理体系 (91)7.2质量管理组织机构 (93)7.3质量管理措施 (93)7.3.1建立科学的质量管理制度 (93)7.3.2各分项工程质量保证措施 (94)第八章安全保证体系 (103)8.1安全生产保证体系 (103)8.1.1.安全生产目标 (103)8.1.2.安全控制重点 (103)8.1.3.安全保证体系 (103)8.2建立健全安全管理机构 (106)8.3安全生产管理制度 (106)8.3.1安全生产管理制度 (106)8.3.2安全管理综合措施 (106)8.4各项安全生产保证措施 (107)8.4.1路基施工和高边坡防护安全保证措施 (107)8.4.2桥梁施工安全措施 (108)8.4.3预制梁施工安全措施 (112)8.4.4火工品的使用与管理措施 (114)8.4.5施工用电安全措施 (116)8.4.6加强高空作业安全 (117)8.4.7防支架坍塌安全 (117)8.5项目风险预测与紧急预案 (118)8.5.1危险源与风险分析 (118)8.5.2应急组织机构与职责 (124)8.5.3预防与预警 (126)8.5.4应急响应 (132)8.5.5后期处理 (133)8.5.6培训与演练 (135)8.5.7奖惩 (135)8.5.8通讯联系 (136)第九章工期保证措施 (137)9.1工期目标 (137)9.2工期保证体系 (137)9.3工期保证组织机构 (138)9.4工期保证措施 (138)9.5工程进度影响因素及其应对方案 (139)第十章文明施工 (145)10.1文明施工管理目标 (145)10.2文明施工保证措施 (145)10.3文明施工管理措施 (145)第十一章环境保护 (147)11.1环境保护目标 (147)11.2重要环境因素确定 (147)11.3环境保护及水土保持保证体系 (147)11.4环境保护措施 (147)11.4.1植被保护措施 (149)11.4.2弃碴环境保护措施 (149)11.4.3临时工程环境保护措施 (149)11.4.4生态环境保护措施 (150)11.4.5水环境保持措施 (150)11.4.6大气环境的保护措施 (151)11.4.7降低噪音措施 (151)11.4.8桥梁、路基施工环境保护措施 (151)第十二章夏季雨季夜间施工措施 (153)12.1雨季施工保证措施 (153)12.2夏季施工保证措施 (154)12.3夜间施工保证措施 (155)附件一云南省墨临公路TJ2标四项目-平面图 (157)附件二云南省墨临公路TJ2标四项目-横道图 (157)附件三云南省墨临公路TJ2标四项目-网络图 (158)施工组织设计第一章编制依据及编制原则1.1 编制依据1.1.1国家交通部现行的有关设计、施工规范、操作规程和工程质量检验评定标准、安全技术规程、高速公路施工标准化技术指南等。
高速公路实施性施工组织设计

80%
地区规划与发展要求
结合地区发展规划和交通需求预 测,合理确定项目的技术标准和 建设规模。
02
总体施工方案
施工总体布局
施工区域划分
根据工程规模和特点,将施工 区域划分为若干个作业区,便 于组织施工和管理。
施工流程安排
根据工程进度要求,合理安排 各作业区的施工顺序和交叉作 业,确保施工进度和质量。
人员考核
建立人员考核机制,对施工人员进行技能和绩效评估 。
人员调配
根据施工需要,合理调配人员,确保工程进度和质量 。
04
施工质量控制
质量目标与标准
质量目标
确保高速公路施工符合国家及行业质 量标准,实现设计要求,满足安全、 耐久、环保等要求。
质量标准
遵循国家及地方相关法律法规、技术 规范和标准,确保各分项工程合格率 达到100%,优良率达到90%以上。
安全检查与隐患排查
定期进行安全检查和隐患排查,及时发现和整改存在的安全隐患。
安全技术措施
施工临时用电安全
采用标准化的用电设备和 电缆,定期检查和维护, 确保用电安全。
施工机械设备安全
合理选用和操作施工机械 设备,定期进行维护和保 养,确保设备安全可靠。
施工现场安全防护
设置完善的安全防护设施 ,包括安全网、防护栏杆 、警示标识等,确保作业 人员的人身安全。
施工总平面布置
01
02
03
临时设施布置
根据施工现场实际情况, 合理布置临时路规划
规划合理的施工道路,确 保施工机械、材料和人员 的进出便利安全。
场地排水设计
设计合理的场地排水方案 ,确保雨季施工不受影响 。
03
施工组织与部署
高速公路实施性施工组织设计 (3)

高速公路实施性施工组织设计编制人:审核人:批准人:文件编号:发放号:受控状态:目录第一章工程概况 (1)1主要技术指标 (1)2地质条件 (2)3气象 (3)4地震 (3)5施工条件 (3)6工程特点 (3)7主要工程数量 (3)第二章施工组织管理 (6)1组织机构及管理职责 (6)2施工总平面布置 (12)3原材料的管理方法 (15)4工程总体施工安排 (16)第三章主要分项工程的施工方案、方法 (19)1施工准备工作 (19)2路基土石方工程 (20)3路面工程 (35)4涵洞工程 (46)5桥梁工程 (49)6防护工程 (69)7排水工程 (81)8安全设施及预埋管线 (81)第四章工程施工进度安排 (83)1各项工程的开、竣工日期 (83)2 各分段路基土石方、涵洞、通道及防护工程施工安排 (83)3桥梁施工进度安排 (87)第五章工期保证措施 (89)1组织保证措施 (89)2劳动管理措施 (89)3技术保证措施 (89)4物资保障措施 (90)5设备保障措施 (90)6 处理好各种外部关系,争取良好施工环境 (90)7农忙季节、节假日和雨季的施工安排 (90)第六章质量保证体系及质量管理措施 (92)1质量目标和创优规划 (92)2质量管理组织机构及主要职责 (94)3质量管理的措施 (101)4工程质量通病的预防措施 (106)5竣工阶段质量控制措施 (110)6质量管理及检验的标准 (111)第七章安全保证措施 (112)1建立安全保证体系 (112)2安全施工管理措施 (117)3安全管理各项制度 (118)4主要施工项目的安全保证措施 (123)第八章文明施工和环境保护措施 (125)1文明施工保证措施 (125)2环境保护的主要保证措施 (126)第九章主要分项工程的施工工艺框图 (130)1 路基工程施工工艺框图 (131)2路面工程施工工艺框图 (135)3桥梁工程施工工艺框图 (139)4涵洞工程施工工艺框图 (147)第十章各项施工计划 (150)1 施工进度计划 (151)2 工程资源计划 (155)第十一章施工平面布置图 (162)1 施工总平面布置图 (163)2 大中桥T梁预制场平面布置图 (164)3 1#拌和站及预制场平面布置图 (165)4 2#拌和站平面布置图 (166)高速公路实施性施工组织设计第一章工程概况1 主要技术指标2 地质条件2.1 地质构造2.2 地层及工程地质层组划分2.3 水文地质2.4 不良地质现象3 气象4 地震5 施工条件6 工程特点7 主要工程数量7.1 路基土石方7.2 路面(通道及改线、避险车道等)7.3 桥梁7.4 涵洞7.5 防护7.6 排水7.7 安全设施及预埋管线7.8 绿化及环境保护第二章施工组织管理1 组织机构及管理职责1.1 项目组织机构按同业主合同,某公司在某标段建立以项目经理为首的项目部,全面负责本工程项目的质量、安全、进度、成本控制和项目管理工作,并按项目法组织施工。
高速公路实施性施工组织设计

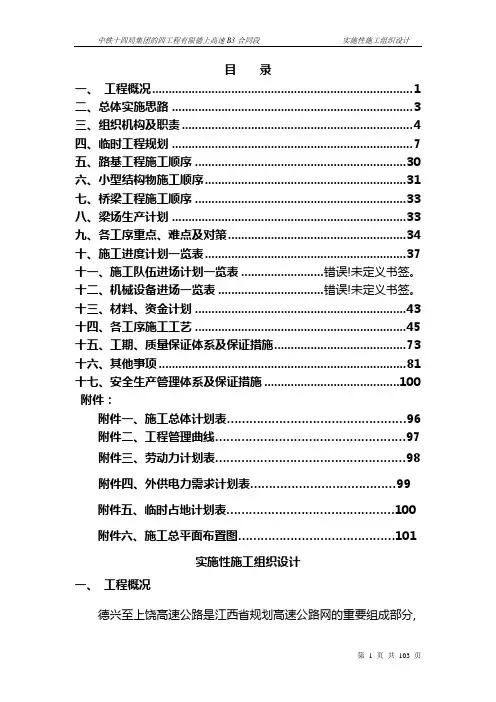

目录一、工程概况 (1)二、总体实施思路 (3)三、组织机构及职责 (4)四、临时工程规划 (7)五、路基工程施工顺序 (30)六、小型结构物施工顺序 (31)七、桥梁工程施工顺序 (33)八、梁场生产计划 (33)九、各工序重点、难点及对策 (34)十、施工进度计划一览表 (37)十一、施工队伍进场计划一览表 ......................... 错误!未定义书签。
十二、机械设备进场一览表 ................................ 错误!未定义书签。
十三、材料、资金计划 . (43)十四、各工序施工工艺 (45)十五、工期、质量保证体系及保证措施 (73)十六、其他事项 (81)十七、安全生产管理体系及保证措施 (100)附件:附件一、施工总体计划表 (96)附件二、工程管理曲线 (97)附件三、劳动力计划表 (98)附件四、外供电力需求计划表 (99)附件五、临时占地计划表 (100)附件六、施工总平面布置图 (101)实施性施工组织设计一、工程概况德兴至上饶高速公路是江西省规划高速公路网的重要组成部分,也是德兴至南昌高速公路和沪昆高速公路之间的竖向地方加密高速公路,与沈阳至海口高速公路宁德至上饶联络线组成纵贯上饶市的一条快速通道.本项目的建设不仅是完善江西省高速公路网的需要,同时也是构建我国中部地区南北走向快速通道的需要,它的建设对缩短赣北、湖北、皖南等地通往东南沿海的距离,完善全省高速公路网、改善江西省路网结构具有重要意义。
本项目按双向四车道高速公路标准新建,全线设计行车速度80km/h,整体式路基宽21。
5m,分离式路基宽11.25m,沥青砼路面,荷载标准为公路-Ⅰ级.我标段起讫桩号为K39+625~K44+600,全长4。
975km.主要包括路基、桥涵及其附属工程.主要工程数量表二、总体实施思路本合同段主要工程有桥梁、涵洞、通道、路基、排水及防护等。
高速公路实施性施工组织设计

第一章编制说明及工程概述一、编制说明1、编制范围本实施性施工组织设计的编制范围为陕西西汉高速公路户洋勉段路面工程XHM-06标段招标文件所规定的全部工程内容,即K157+100—K183+266.047段范围内的底基层、基层、透层、下封层、粘层、面层、路缘石、土路肩、排水等工程。
2、编制依据(1)陕西西汉高速公路有限责任公司提供的《二河国道主干线陕西省户县经洋县至勉县公路路面工程施工招标文件》及补遗书;(2)中华人民共和国交通部颁发的《公路工程国内招标文件范本》,现行的公路工程施工技术规范及工程质量评定验收标准。
(3)投标文件和图纸(全一册)及《路面结构调整报告》。
(4)工地现场的施工环境、地质、地貌、气象、气候等有关资料;(5)陕西省和有关部门及地方政府在施工安全、工地治安、人身健康、文明施工、环境保护等有关法规和规定。
(6)我公司的施工生产能力和投入本工程的施工人员与机械设备数量。
3、编制原则(1)本实施性施工组织设计是在保证质量、安全、工期的前提下编制的。
(2)采用新技术、新设备以加快工程进度,提高工程质量,降低工程成本。
4、编制深度本实施性施工组织设计是根据招标文件、招标图纸(全一册)、路面结构调整报告和工地现场实际情况编制的具有实际指导意义的施工组织设计,对本工程的总体布置、工料机资源、组织、安全、质量、工期、环境等诸多方面起指导作用。
二、工程概况(一)项目自然条件1、项目位置二河国道主干线贯穿我国西部地区,起于二连浩特,止于河口,是沟通华北、西北及西南三大经济区的主要干线。
户县经洋县至勉县元墩段是陕西境内的一段,途经户县、宁陕、佛坪、石泉、洋县、城固、南郑、勉县等县,穿越秦岭山脉,是沟通陕西关中与陕南地区经济发展的一条重要通道。
本项目起点位于户县涝峪口,接西户高速公路,终点止于勉县元墩。
全长258.65KM。
我部承建的XHM—06合同段路面工程,主线桩号为K157+100—K183+266.047,起点位于朱家垭,经良心乡、金水、酉水至洋县槐树关终点,全长26.166KM。
高速公路工程路基实施性施工组织设计

目录第一部分编制说明和编制依据 (2)一、编制范围 (2)二、编制依据 (2)三、编制原则 (2)第二部分工程概况 (3)一、路线 (3)二、技术标准 ........................................................................................................................ 错误!未定义书签。
三、水文、水文地质 (4)四、路基填料 (5)五、主要工程量 (5)七、施工平面图 (5)第三部分材料、设备、人员进场计划、资源的安排 (7)一、路基施工组织机构 (7)二、投入的人员数量及施工设备 (9)三、材料用量及进场计划 (11)四、资源安排 (12)第四部分确保工程质量和工期的措施 (14)一、质量方针 (14)二、质量保证体系 (14)三、完善自检体系,加强质量控制 (14)四、工程质量管理 (15)五、工程质量保证措施 (16)七、保证工期的主要措施 (19)第五部分重点(关键)和难点工程施工措施 (24)第六部分雨季的施工安排 (25)第七部分安全生产、文明施工、环境保护 (26)一、安全生产 (26)二、文明施工措施 (30)三、环境保护措施 (30)临海高等级公路滨海段工程LHBH-LQ4标路基工程实施性施工组织设计第一部分编制说明和编制依据一、编制范围本合同工程为南通至洋口港区高速公路工程TY-RD1标,起讫桩号里程为K22+400~K28+000,全长5.61KM。
该施工组织设计编制内容适用于本合同段内的路基土方及附属工程等,以及为完成本工程所必需的临时道路等临时工程。
二、编制依据2.1南通至洋口港区高速公路工程TY-RD1标招标文件及国家相关法律、法规、制度等;2.2南通至洋口港区高速公路工程TY-RD1标《施工图设计》;2.3现场踏勘及调查情况;2.4我公司现有技术力量、施工队伍及机械设备情况;2.5我公司施工类似工程的经验;2.6公司ISO9001:2000《质量手册》、《程序文件》;2.7主要参考书目:2.7.1《公路工程技术标准》(JTGB01-2003)2.7.2《公路路基施工技术规范》(JTG F10-2006)2.7.3《公路工程质量检验评定标准(土建)》(JTG F80/1-2004)2.7.4《公路工程施工监理规范》(JTG G10-2006)2.7.5《公路工程水泥混凝土试验规程》(JTG E30-2005)三、编制原则3.1确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现;3.2优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路路基工程实施性施工组织设计第六章总体施工顺序及进度安排
1、总工期安排
本标段合同工期18个月。
根据本合同段的工程数量及我标段计划投入的资源能力全面开展施工作业,在施工中运用先进网络计划技术,精心组织,科学管理统筹兼顾,优化投入的资源配置,充分发挥本企业的综合优势,我们承诺:严密组织,精心施工,重信守诚,确保优质、高效、快速、安全地完全本合同段施工任务,争创省、部级优质工程。
本施工组织设计计划安排从2013年11月25日开始,至2015年3月31日前完成,完成本合同段所定合同范围内工程建设项目,总工期为16个月。
2、施工顺序的安排
根据我部的施工能力和工程条件,经过充分的论证,力求对各项工程做到科学、合理安排。
以高安互通工程为重点,桥梁工程为施工主线,涵洞、通道等影响路基施工的突出完成,挡护工程紧跟路基施
工,组织平行流水作业,实现均衡连续施工,重点工程采用网络技术优化,以达到安全、优质、按期完成的管理目标。
主线桥涵施工安排:
①桥梁施工:优先重点安排K52+174张村中桥、K49+028喻家分离立交、K48+561泉塘分离立交下部结构施工,桩基、立柱施工考虑春运交通量增大等因素,施工由中间桩基往两侧桥台分别推进,最晚时间在2014年1月20日要完成盖梁(不包括盖梁)以下部位施工,待2014年3月1日以后再开始盖梁等上部构造施工。
②小构施工:本合同段涵洞施工由土方队伍进行施工,根据路基填土高度、涵长、施工条件等因素,优先安排填土较高、涵洞长、施工条件不复杂的小构,小构施工采用平行施工流水作业,各施工队伍施工桩号顺序安排如下:
土方一队,K46+920→K47+054→K47+590→K46+822→K46+980→K47+135→K46+275→K46+680→K46+475→K47+480→K47+400→K47+870→K47+693(K0+197)→K46+475(K0+300);土方二队,K48+950→K48+439→K49+370→K49+530→K48+190→K48+049→K49+000(K0+247);土方三队,K51+410→K51+250→K51+100→K49+895→K49+840→K50+340→K50+550→K50+688→K50+765→K50+720→
K50+880→AK0+432→AK0+472→AK0+520→AK1+054→BK0+330→BK0+140→DK0+253→DK0+459→K51+500(K0+120) →K49+840(K0+540);
③土石方施工:土石方工程根据桥梁、涵洞施工进度实时调度安排。
④防护、排水施工:路基成型一段立即安排该段的防护、排水施工。
本标段路基土石方工程数量以借方为主,其施工顺序根据桥梁、涵洞施工的需要进行安排,为桥梁、涵洞工程施工创造便利施工场地和条件。
尔后结合桥台、涵洞施工进度逐段进行大面积开挖,逐段成型。
路基防护、排水工程施工顺序分两步展开。
一是路堤挡墙和涵洞工程,结合路基施工顺序,以尽快为路堤填筑施工提供填筑工作面和尽快形成临时综合排水系统为原则进行安排,二是路堑边坡及排水沟随路堑开挖进度,条件具备时,逐段同时安排施工。
桥梁工程施工相对独立,在施工顺序安排上,以其工艺复杂性,上下道工序的合作衔接和桥址处所处的施工条件,与相邻路基工程的
关系来综合考虑,所以桥梁工程施工顺序为基础工程、梁板预制同步开工,在基础工程施工中,优先安排桥台基础施工,尔后自下而上按梁板架设顺序安排施工。
本合同桥梁工程桥台施工将制约桥头路堤的填筑,所以桥台工程优先安排施工。
各分项工程的施工流程如下:
2.1路基
路基挖方施工流程:清理表土、树根→机械分层开挖土方至设计标高→至上而下整修边坡和分级边坡防护至设计标高→开挖边沟和砌筑→整修路槽、机械压实
路基填筑施工流程:清理表土→陡坡挖台阶、软土地基、换填砂砾层土方摊铺整平→路基分层压实至标高→边坡防护
2.2涵洞工程:
盖板涵施工流程:
放样→挖基→基础垫层→砌筑基础、涵身→盖板现浇→对称分层填筑→小型压实机械压实
2.3防护及排水工程:
测量放样→挖基→立样板、线架→拌制砂浆、处理片石→运砂浆石料→砌筑→勾缝→养护
2.4桥梁工程:
(1)钻孔灌注桩的施工流程:
平整场地→精确桩位放样→钻机就位→埋设钢护筒→钻孔→终孔检查→清孔→下钢筋笼、导管→二次清孔→灌注水下砼→凿桩头→验桩
(2)扩大基础的施工流程
平整场地→测量定位放线→开挖基坑→测量定位放线→基底硬化→精确测量定位→钢筋绑扎→安装模板→浇筑混凝土→养生
(3)薄壁墩施工流程
测量定位→钢筋绑扎→安装模板→浇筑混凝土→养生
(4)梁体预制施工流程:
底模安装→张拉预应力筋→侧模安装→底板钢筋绑扎→底板砼浇注→安设芯模→绑扎顶板钢筋→浇注腹板及顶板砼→养生。
(5)梁片安装流程:
铺设轨道→安装导梁→空心板梁出坑、上桥→运输→通过运梁车运输至现场吊机安装孔→横移落梁就位→逐根安装
3、进度安排
3.1桥梁工程工期计划
桥梁工程2013年12月至2014年7月主要完成下部结构施工,2013年12月至2014年8月完成梁体预制,2014年8月至2014年9月完成梁体吊装施工,2014年11月完成全部桥梁工程。
3.2路基及附属工程工期计划
路基工程2010年10月至2011年4月15日完工。
3.4.3模板配备
根据本标段地实际情况,箱梁配备制梁模板3套,其中中板模板2套,边板模板一套;16m空心板配备制梁模板4套,其中中板模板3套,边板模板1套。
所有模板必须符合“模板准入制”的有关要求,上报驻地办进行验收。
若模板无法满足梁片预知的要求或无法保证梁片质量,则不允许进行梁片生产,必须更换或经整修满足要求后才能投入生产。
梁体模板全部采用标准化整体钢模,钢板厚度不得小于6mm,侧模长度一般比设计梁长1‰,每块模板还应配备相应的锲块模板调节,以适应不同梁长的需要。
以12天为一个循环,210天可完成箱梁预制;15天为一个循环,可完成20片空心板,120天即可完成空心板预制。
第七章工程特点、重难点及施工对策
1、工程特点、难点、重点
1.1施工组织方面
1.1.1工程规模大,管理要求高。
本线全长10.75km,含11座桥梁(桩基223根、404片梁板预制),68座涵洞通道。
桥梁及涵洞结构类型较统一,但有2座薄壁墩结构桥梁,为我标段桥梁施工增加了不小困难。
项目办推行标准化、规范化施工,施工管理要求高,项目施工时,必须建立项目信息管理和项目监控系统,利用现代化的科学管理手段实施管理。
1.1.2工期紧
昌栗高速作为我省2015年高速公路通车里程突破5000公里的落地项目,,项目总工期仅为18个月,包含冬季、雨季、国家法定重大节假日、农忙时期,需在该工期内完成所有桥梁下部结构、上部的梁体预制、架设工程、桥面铺装及所有涵洞、路基工程,工期非常紧,压力大。
1.1.3组织、协调难度大
高安市境内同时在建项目有沪昆高铁、320国道改线工程、高安外环线,均是国家或省重点工程,再加上其他改造公路,同时开展造成资源短缺,组织工程材料难度加大。
沿线都是微丘岗阜区,人均占地少,施工组织、协调难度大。
1.2施工技术方面
1.2.1本标段桥梁11座、涵洞68座,结构物密度大,如何高效精密的安排构造物施工,保证路基土石方填筑是本工程的难点之一。
1.2.2桥梁16米空心板及20m箱梁预制架设是本标段工程的重点。
1.2.3混凝土的内外温差控制、混凝土外观质量控制也是本标段工程的重点。
1.2.4溶洞分布广,有可能存在没有勘探到的,溶洞处理是本标段工程的重点。
1.2.5低填浅挖、桥头路基、陡坡路堤、半填半挖、填挖交界等特殊路基处理是本标段工程的重点。
1.2.6有效地保护自然环境,也是本标段施工的重点,必须按设计采取切实有效措施防止水土流失,对弃方堆(土场)要及时采用相应坡脚圬工挡护措施,对施工污水的排放,要采用集中沉淀、净化处理,达标后排放,树立和强化各级人员的环保意识。
2、施工对策
施工对策见主要工程项目的施工方案、施工方法、施工工艺相关内容。
第八章施工进度计划及施工投入情况
1、施工进度计划
详见附表“工期进度横道图”
2、投入施工队伍
依据土石方设计总量,考虑填挖平衡等因素,计划安排5个土石方施工队伍。
本标段共有涵洞通道68道,桥梁11座。
根据桥梁桩号分布,考虑至实际情况,每个桥涵施工队伍均独立拥有钢筋加工设备、钢模板及脚手架,混凝土由施工队提前一天递交申请到搅拌站,由搅拌站统一供应。
桥梁队伍安排2个,小型构造物队伍安排6个。
在施工过程中还可根据各施工队的质量、进度情况及时调整工程量,以满足业主随时做出的工期调整。
