吸收塔脚手架搭设及拆除施工方案
吸收塔及烟道内部检修脚手架搭建和拆除项目施工组织措施及技术措施

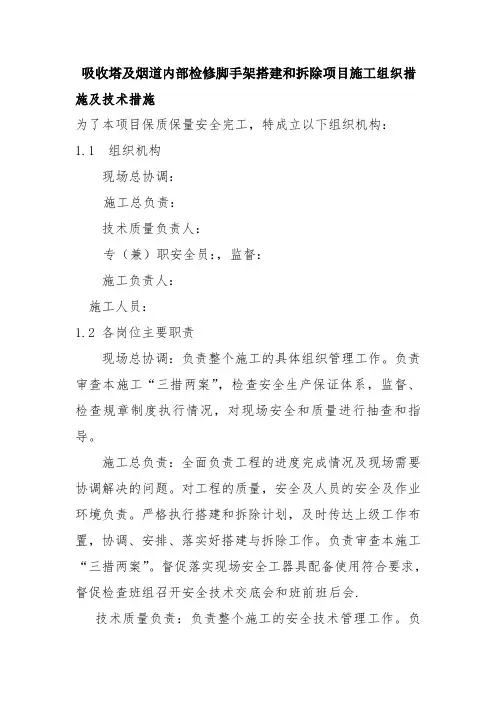

吸收塔及烟道内部检修脚手架搭建和拆除项目施工组织措施及技术措施为了本项目保质保量安全完工,特成立以下组织机构:1.1 组织机构现场总协调:施工总负责:技术质量负责人:专(兼)职安全员:,监督:施工负责人:施工人员:1.2 各岗位主要职责现场总协调:负责整个施工的具体组织管理工作。
负责审查本施工“三措两案”,检查安全生产保证体系,监督、检查规章制度执行情况,对现场安全和质量进行抽查和指导。
施工总负责:全面负责工程的进度完成情况及现场需要协调解决的问题。
对工程的质量,安全及人员的安全及作业环境负责。
严格执行搭建和拆除计划,及时传达上级工作布置,协调、安排、落实好搭建与拆除工作。
负责审查本施工“三措两案”。
督促落实现场安全工器具配备使用符合要求,督促检查班组召开安全技术交底会和班前班后会.技术质量负责:负责整个施工的安全技术管理工作。
负责审查本施工“三措”,监督、检查规章制度执行情况,检查规章制度执行情况,重点对施工现场的安全和质量进行检查和指导。
安全员负责:深入现场检查安全生产和遵章守纪情况,发现问题及时处理。
施工负责人:负责具体组织工作,召开班组安全技术交底会和班前班后会,监督班组成员正确、安全的进行工作,对违章或违反工序人员加以制止和责令改正。
对搭建拆除进度、质量,安全负责。
及时传达上级工作布置,协调、安排、落实好搭建与拆除工作。
施工人员:认真学习执行电业安规、脚手架管理规定、安全交底内容。
正确、安全进行脚手架搭拆工作。
技术措施1.1、脚手架的选材与技术规范1.1.1、使用扣件或钢管脚手架,杆件采用直径为48mm、壁厚1.6mm(±0.36)的焊接管或无缝钢管,扣件连接所用管件、扣件必须符合规定。
1.1.2、架子的铺设跨度不能大于1.5m,大横杆间隔不能大于1.8m米。
1.1.3、架子必须设斜拉杆或支杆。
1.1.4、同塔壁接触部位必须用皮套和皮子衬垫,防止损伤塔壁。
1.1.5、脚手架和斜边板要铺满于架子的横杆上,在斜边两边、斜边拐弯处,设180mm高的挡脚板,并加设1.2m米高的防护栏杆。
吸收塔及原净烟道脚手架搭设施工方案.doc

吸收塔及原净烟道脚手架搭设施工方案.doc鹤壁鹤淇发电有限责任公司660MW机组#1脱硫吸收塔检修脚手架搭设技术要求一、工程概况及内容:鹤壁鹤淇发电有限责任公司660MW机组#1机组脱硫吸收塔内部检修工程,吸收塔直径为18m,总高度为36m。
本要求是针对吸收塔塔体防腐所编制的脚手架搭、拆施工方案的依据。
#1脱硫系统将停运检修,为了满足吸收塔喷淋层大梁补焊、衬胶及喷淋层处塔壁防腐、防磨施工需要,需在脱硫塔内搭设多层检修架子具体内容如下:1、吸收塔零米向上搭设20米高满堂脚手架(满堂红),要求:1)吸收塔底部满铺15mm厚胶板,防止架杆损坏底部防腐。
2)脚手架与吸收塔壁水平距离为300mm,严禁架杆碰触塔壁。
3)2A、2B喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
4)2A、2B喷淋层喷头处塔壁需进行防腐、防磨施工。
因此,需在此敷设4层环形架板。
5)吸收塔所有外接管口处均敷设架板进行检查。
2、吸收塔收集器向上搭设15米高满堂脚手架(满堂红),要求:1)环形架子与吸收塔壁水平距离为300mm2)2C、2D、2E喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
3) 吸收塔所有外接管口处均敷设架板进行检查。
4)除雾器有管道断裂,因此需在环形收集器上增加一层架子,尺寸约为:17×1.2×4(米),位置视现场检修需要而定。
5)2C、2D、2E喷淋层喷头处塔壁需进行防腐、防磨施工。
因此,需在此敷设6层环形架板。
3、吸收塔外防腐检查所需零星架子,高度如超过3米,包括在本立项范围内。
4、所有架杆两头要有保护用的橡胶封头。
二、依据2.1《电力建设安全工作规程》火力发电厂部分2.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2.3《施工组织设计》2.4《电力建设安全健康与环境管理工作规定》三、作业前必须具备的条件和应做的准备3.1作业前必须具备的条件a.吸收塔脚手架子搭设前施工方案须编制完毕,经审批合格。
吸收塔脚手架搭设施工方案

吸收塔脚手架搭设施工方案一、工程概况及工程目标吸收塔是化工行业中常见的一种设备,其主要功能是进行气液反应,吸收和分离。
在吸收塔的施工过程中,搭设脚手架是必要的,以提供施工作业人员的安全作业环境。
本方案将详细介绍吸收塔脚手架的搭设施工方案。
二、施工准备工作1.现场勘测:确定吸收塔的位置、高度、尺寸,了解场地地形,确定搭设脚手架的具体要求。
2.材料准备:准备所需的脚手架材料,包括钢管、钢板、螺栓、脚手架支撑杆等。
3.人员配置:安排熟悉搭设脚手架工作的工人,并进行相关培训,确保施工人员的安全作业认知。
三、脚手架搭设方案1.脚手架设计:根据吸收塔的尺寸和高度,进行脚手架的设计和计算,确保脚手架的稳定性和安全性。
2.安装扣件:首先安装脚手架的基础支撑杆,然后根据设计方案,依次安装横向杆、纵向杆和斜杆,并使用螺栓进行固定。
3.搭设脚手架框架:根据设计方案,搭设脚手架的主框架,确保平整、水平。
在主框架的两侧,安装相应的斜杆加固。
4.断面支撑:根据吸收塔的高度,设置适当的断面支撑,以增加脚手架的稳定性,并使用垫板进行加固。
5.加装脚手架板、踏板和防护栏杆:根据脚手架的高度,依次加装脚手架板、踏板和防护栏杆,以提供安全的作业环境。
6.检查和修整:搭设脚手架后,必须进行全面检查,确保脚手架的稳定性和安全性。
对出现的问题进行及时修整和加固。
四、施工安全措施1.工地标志:在吸收塔施工现场的入口处设置明显的施工标志,警示人员进入施工区域。
2.安全教育:对参与吸收塔脚手架搭设的工人进行安全教育,强调安全作业注意事项,理解搭设方案,在施工过程中注重个人安全。
3.安全防护:在脚手架搭设过程中,工人必须佩戴安全帽、安全鞋等个人防护装备,以确保施工作业的安全。
4.定期检查:在吸收塔脚手架施工过程中,定期进行脚手架的检查,及时发现并处理安全隐患,确保施工安全。
五、施工实施步骤1.按照施工准备工作进行现场勘测,了解吸收塔的具体情况。
2.进行脚手架搭设方案的制定和设计。
吸收塔脚手架搭设方案

1.工程概况1.1、山西大唐国际临汾热电有限责任公司2*300MW机组烟气脱硫工程是由北京国电清新环保公司总承包, 建设一个投资低、运营维护费用经济合理、运营方便的副产品运用型烟气脱硫系统。
1.2、本次安装的脚手架为吸取塔进行安装时所用脚手架, 搭设在吸取塔筒体的内外侧, 吸取塔筒体高为38.656m, 脚手架的搭设需满足整个吸取塔安装的规定。
2.编制依据2.1.《山西临汾热电脱硫工程施工组织设计》。
2.2.图纸: 《吸取塔制作图》北京国电清新环保工程有限公司SPCLF-S-S0101。
2.3、引用技术规范及标准: 《建筑安装登高架设作业》;《电力建设安全工作规程》(火力发电厂部分)DL/5009.1-2023;3.构造设计3.1、由于该脚手架服务对象为吸取塔圆形筒体, 因此该脚手架设计为多边形封闭式双排脚手架(设计参数及形状见附图一)。
5.施工准备5.1.现场作业准备及条件5.1.1.施工人员持证上岗, 培训合格并报验监理。
5.1.2.施工作业指导书经审批合格, 作业人员技安交底双签字。
5.1.3、施工现场道路畅通, 照明良好, 爬梯随脚手架同时搭设。
5.1.4.吸取塔周边基础回填夯实, 所有搭设材料随工程进度一月前必须满足使用用量。
5.2.劳动力组织5.2.1、根据工程情况成立一个架工班, 班长一名, 架子工十名。
5.2.2、工期规定:随吸取塔的壳体安装逐层搭设, 在壳体安装前提前两天搭设完毕。
6.重要搭设程序6.1、搭设流程为: 架杆、板、扣件等领料、检查→基础检查、放线定位→铺设垫木→竖底层里外立杆→搭设扫地杆水平横杆→铺脚手板→绑扎护栏、斜梯→第三步三跨加装连杆件→张挂安全网→接第二层里外立杆→同以上4-9步搭设程序相同直至搭设完毕。
6.2.根据安装规定, 计算脚手搭设材料用量, 在脚手架搭设前领料, 领料时, 检查架管外观是否有裂纹、扁曲、损伤及腐蚀严重等不良现象, 并抽查其规格是否符合规定;扣件检查无裂纹、无少螺栓、脱扣等不良现象, 转动灵活;脚手板使用时无破裂、虫蛀等不良现象, 厚度符合规定, 富有弹性;未使用完的脚手架、板、网、扣件等要按规格分类码放, 并加设垫木, 环境应干燥, 防止雨淋、水泡, 导致严重锈蚀。
吸收塔脚手架搭设施工方案

平顶山平东热电有限公司2×210机组超低排放改造项目#7机组脚手架搭拆施工方案批准人:会签人:编制人:中电投远达环保工程有限公司2016年04月20日目录目录 (2)1、编制依据 (3)2、施工范围 (3)3、施工前应做的准备和必须具备的条件 (3)4、施工工序和方法 (4)5、主要工器具及劳动配置 (6)6、质量要求及质量控制措施 (6)7、安全和环境控制措施 (13)8、危险源辨识评价和控制措施 (15)1、编制依据1.1 《实用建筑施工手册》2000缩印版。
1.2 《建筑施工安全技术规范》2000版。
1.3 《电力建设安全操作规程》DL5009.1-2002。
1.4 《建筑施工扣件式钢管脚手架安全技术规范》2002年版。
1.5 中电投远达环保工程有限公司提供的安装图。
1.6 中电投远达环保工程有限公司超净排放改造工程技术协议。
1.7 原脱硫系统相关施工图纸,技术文件。
2、施工范围2.1 脚手架搭设范围为吸收塔拆除安装、烟道拆除安装脚手架搭设拆除。
3、施工前应做的准备和必须具备的条件3.1 施工前应做的准备3.1.1根据施工任务按批准的施工组织设计、程序文件、施工图纸资料、安全措施及要求、相关现行国标、规范、规程等组织全体参与施工操作人员进行施工技术及安全技术交底。
具体为:工程范围、进度要求、操作方法、质量安全保证措施,技术检查与验收要求、施工要求及注意事项。
3.1.2班长1人(施工组长必须熟悉了解架子搭设和拆除整个流程的安全和技术方面的要求和保证措施),架子工6人(根据施工量可以适当增加或减少),杂工2人(材料转运和堆码等)。
3.2 必须具备的条件3.2.1现场场地必须夯实平整且排水畅通,水、电、路接通,施工用材料、机具准备就绪。
3.2.2施工用安全器材准备充分。
3.2.3施工用材料按要求提前组织进场,材料的场内水平运输以盘拖为主,辅以人工转运,同时视工程量的大小考虑汽车转运;垂直运输以人工为主,同时视工程量的大小及施工高度考虑吊车提运。
吸收塔内部安全脚手架搭设方案

吸收塔内部安全脚手架搭设方案
一、背景
吸收塔是化工厂中常见的设备,其内部维修和保养需要搭设安
全脚手架。
本方案旨在提供一种安全可靠的吸收塔内部安全脚手架
搭设方案。
二、搭设方案
1. 准备工作
- 在搭设脚手架前,必须进行全面的风险评估,并采取相应的
安全措施。
- 检查吸收塔的结构和材料,确保其能够承受脚手架的重量。
2. 脚手架选型
根据吸收塔的尺寸和高度选择合适的脚手架类型,如钢管脚手架、铝合金脚手架等。
脚手架必须具备足够的稳定性和承载能力。
3. 搭设步骤
- 搭设脚手架的顺序应该从下往上进行,确保稳定性和安全性。
- 在吸收塔内部墙壁上安装水平横梁作为脚手架的基础。
- 上下脚手架之间连接采用可靠的连接件,如扣件等,以确保
整体结构的稳定。
4. 安全措施
- 在脚手架上设置防护栏杆和安全网,以防止人员从高处坠落。
- 为搭设脚手架的工人提供必要的防护装备,如安全帽、安全
带等。
- 定期检查脚手架的稳定性和承载能力,并进行维修和更换。
三、注意事项
1. 严格按照安全操作规程进行搭设,确保人员的安全。
2. 遵守相关法律法规,如固定液压扣件、脚手架的承重限制等。
3. 在搭设过程中,严禁擅自改变或移动脚手架结构,以免引发
安全事故。
四、总结
本方案提供了一种安全可靠的吸收塔内部安全脚手架搭设方案。
在搭设过程中,必须严格遵守安全操作规程,并采取相应的安全措施,以确保人员的安全和设备的正常运行。
吸收塔塔内脚手架搭设专项方案

前言本专项施工方案在危大工程中的定位:根据危险性较大的分部分项工程专项施工方案,按《危险性较大的分部分项工程安全管理办法》执行,并结合国务院393号令《建设工程安全生产管理条例》进行编制。
序号工程名称需单独编制特殊施工方案(危险性较大的分部分项工程)需专家论证的专项施工方案(超过一定规模的危险性较大的分部分项工程)5 脚手架工程1)搭设高度24m及以上的落地式钢管脚手架工程。
2)附着式整体和分片提升脚手架工程。
3)悬挑式脚手架工程。
4)吊篮脚手架工程。
5)自制卸料平台、移动操作平台工程。
6)新型及异型脚手架工程。
1)搭设高度50m及以上落地式钢管脚手架工程。
2)提升高度150m及以上附着式整体和分片提升脚手架工程。
3)架体高度20m及以上悬挑式脚手架工程。
以上1项内容,摘自《危险性较大的分部分项工程安全管理办法》建办质[2018]31号8《电力建设安全生产监督管理办法》(电监安全[2007]38号文)规定,对下列达到国家规定的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果。
1)基坑支护与降水工程、围堰工程、沉井工程;2)土方和石方开挖工程;3)模板工程、脚手架工程;4)起重吊装工程、钢结构工程;5)高空、水上、潜水、带电作业;6)拆除工程、爆破工程、地下工程;7)锅炉和汽机管道吹扫、锅炉酸洗作业;8)高压容器压力试验;9)国家有关部门规定的其它危险性较大的工程。
本方案编制与实际施工情况属于落地式钢管脚手架工程。
本工程脚手架搭设高度为0~42米。
以上列表序号第5项为本专项施工方案参照依据条件,实际施工情况对比后未满足超过一定规模危险性较大的分部分项工程需专家论证的专项施工方案。
目录一、工程概况.............................................................. - 1 -1.1工程简介........................................................... - 1 -1.2编制目的........................................................... - 1 -1.3脚手架搭拆范围与时间............................................... - 1 -二、编制依据.............................................................. - 1 -三、施工机械及人力配备.................................................... - 2 -3.1劳动力需求......................................................... - 2 -3.2主要施工机械、工器具需求........................................... - 2 -四、脚手架材料验收........................................................ - 3 -4.1 脚手架管.......................................................... - 3 -4.2 扣件.............................................................. - 3 -4.3脚手板............................................................. - 3 -5.1脚手架施工程序..................................................... - 4 -5.2脚手架基础层施工................................................... - 4 -5.3立杆设置........................................................... - 4 -5.4纵、横向水平杆..................................................... - 5 -5.5剪刀撑与横向斜撑设置............................................... - 6 -5.6脚手板铺设要求..................................................... - 6 -5.7防护栏杆及塑料套头................................................. - 7 -5.8连墙件............................................................. - 7 -5.9步道施工........................................................... - 8 -5.10脚手架拆除方法.................................................... - 8 -5.11吸收塔内侧满堂脚手架计算书........................................ - 8 -六、本项目施工时应该执行的强制性条文及具体措施........................... - 16 -6.1 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 .............. - 16 -6.2 《建筑施工高处作业安全技术规范》JGJ80-2016 ....................... - 16 -6.3《建筑机械使用安全技术规程》JGJ33-2012 ........................... - 17 -七. 施工质量保证措施..................................................... - 17 -7.1材料质量要求...................................................... - 17 -7.2脚手架应符合的要求................................................ - 17 -7.3纵向水平杆应符合的要求。
吸收塔脚手架搭设方案

吸收塔脚手架搭设方案一、概述吸收塔是一种用于化工、制药等行业的设备,主要用于处理有机废气和有机废液。
在吸收塔的搭设过程中,为了保证施工的安全性和高效性,需要对搭设方案进行详细的规划和设计。
本文将介绍一种吸收塔脚手架搭设方案,旨在提供一种安全、可行的搭设方案。
二、搭设方案1.确定施工区域及安全措施:在搭设吸收塔的区域内,要确保无其他设备或人员同时进行施工,以减少施工过程中的安全隐患。
同时,在施工区域内设置警示标志,以提醒其他人员注意施工区域。
2.选取合适的脚手架类型:吸收塔的形状、高度和施工环境等因素决定了所需的脚手架类型。
一般情况下,可以选择支模脚手架、悬挑脚手架或合金钢管脚手架等类型。
3.测量吸收塔尺寸:在搭设吸收塔脚手架之前,需要对吸收塔的尺寸进行精确测量。
包括吸收塔的高度、宽度、长度等尺寸。
根据吸收塔的尺寸,确定脚手架的高度和横向跨度。
4.安装脚手架:根据测量的尺寸,按照搭设设计方案,安装脚手架。
首先,在地面上铺设好脚手架的基础框架,然后立起脚手架立柱,并用水平杆连接,形成一个稳定的框架。
接下来,根据吸收塔的高度和横向跨度,安装横向和纵向的主要承重杆、斜撑杆等,加强脚手架的稳定性。
在吸收塔的外部,可以设置临时平台,方便操作人员进行安装和维修工作。
临时平台通常由水平杆、斜撑杆、脚手板等组成,确保操作人员的安全和工作效率。
6.安装安全装置:在吸收塔的搭设过程中,还需要安装一些安全装置,如安全网、安全扶手、安全带等,以确保操作人员的安全。
7.检查和测试:在脚手架搭设完成后,需要进行检查和测试,确保脚手架的稳定性和安全性。
检查脚手架的连接部位是否牢固,测试整个脚手架的负荷能力,以保证吸收塔在使用过程中的安全性。
三、安全措施1.施工现场的保护:在搭设吸收塔脚手架的施工现场,应设置警示标志,进行防护及灯光提示,警戒线范围内任何人员都不得靠近。
确保现场的安全环境。
2.操作人员的安全:进行搭设吸收塔脚手架的操作人员需要接受专门的培训,并佩戴个人防护设备,如安全帽、安全带等,确保个人安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
吸收塔脚手架搭设及拆除专项施工方案编制:审核:批准:2015-12-09目录1. 施工概况 (1)2. 依据的图纸、文件及标准 (1)3. 脚手架构造 (1)4. 施工准备 (2)5. 主要搭设程序 (2)6. 脚手架拆除 (4)7. 注意事项 (4)8. 安全措施 (4)脚手架安全承载力计算 (6)附表1脱硫设备烟道安装工程强制性条文执行情况检查表附表2:绿色施工实施计划表工作危险源识别(JHA)重大风险作业及控制措施重要环境因素及控制措施表重大风险作业危险控制措施验证表#4吸收塔脚手架搭设及拆除1.施工概况热电生产中心取消旁路烟道改造项目,新建#4吸收塔,吸收塔上部直径φ3.8m、下部直径φ8.6m,吸收塔顶标高40m。
现阶段吸收塔需要搭设的脚手架有:吸收塔原烟道入口组合安装用脚手架搭设、吸收塔内部施工脚手架搭设。
2.依据的图纸、文件及标准2.1工程建设标准强制性条文《电力工程部分》2011版2.2电力建设安全工作规程DL5009.1---20022.3电力建设安全健康与环境管理工作规定2002-01-212.4建筑施工扣件式钢管脚手架安全技术规范JGJ130-20112.5建筑施工特种人员管理规定20082.6《火电厂烟气脱硫工程施工质量验收及评定规程》(DLT 5417-2009)2.7《建设工程安全生产管理条例》2000年1月30日发布并实施2.8火力发电建设工程启动试运及验收规范DL/T5437-20092.9总平面图、吸收塔安装图纸3.脚手架构造3.1吸收塔内部施工脚手架搭设①在吸收塔内部中心搭设井字架,高度至塔内顶部以下1m 处;井字架横向纵向均设置6排立杆,立杆间距均为1.4m,井字架立面设置剪刀撑。
②沿吸收塔内壁整圈搭设环形双排脚手架,高度至塔顶以下1m处;双排脚手架宽度1.2m,靠近筒壁立杆间距0.5m,,脚手架每层高度不超过1.8m,环形脚手架与塔中心的井字脚手架相连,使之更牢固稳定,注意小横杆要与塔壁留有至少150mm-200mm的间隙,每层脚手架上铺设双跳板并绑扎。
③每层人孔门处设置为进出吸收塔内的通道,施工人员进入吸收塔从塔外楼梯攀登至作业层高度进出吸收塔作业。
(人孔门处设置警示牌)④在吸收塔内标高4.4m、18.3-22.3m、26m高的空间层搭设满堂架,满铺跳板为安装氧化空气管、喷淋层、除雾器服务。
3.2主要工程量及材料:烟气入口脚手架、吸收塔内部施工脚手架合计用料约35吨,主要用料见下表:注:本表材料仅供参考4.施工准备4.1.施工人员持证上岗,经体检、培训合格;需架子工10名,辅助工5名。
4.2施工方案经项目总工审批合格,报相关单位审批确认后,由技术负责人对作业人员技术、质量、安全交底并签字。
4.3施工现场道路畅通,吸收塔内部照明良好,现场材料堆放整齐。
4.4所有搭设材料随工程进度提前到场满足用量需求。
5.主要搭设程序5.1.搭设流程为:架杆、跳板、扣件等领料、检查搭设位置检查、定位铺设垫木竖底层里外立杆搭设扫地杆水平横杆铺脚手板绑扎护栏、爬梯加装连杆件张挂密目网接第二层里外立杆重复上述过程直至搭设完毕5.2.根据安装要求,计算脚手架搭设材料用量,在脚手架搭设前领料,领料时检查架管外观是否有裂纹、扭曲、损伤及腐蚀严重等不良现象,并抽查其规格是否符合要求;扣件检查无裂纹、无少螺栓、脱扣等缺陷,转动灵活;脚手板使用时无破裂、虫蛀等缺陷,厚度应符合要求;未用完的脚手架、板、网、扣件等按规格分类码放,并加设垫木,环境应干燥,防止雨淋、水泡,造成严重腐蚀。
5.3.立杆搭设时,在每根立杆的底部应垫好木板,应选用质地密实的木板(如模板)。
在搭设第一层以6m与4m管交错搭设,先里后外,以免相邻立柱的对接扣件在同一高度内,(相邻立柱的对接扣件错开距离不小于500mm),开始搭设立柱时,以立柱最底部紧贴地面搭设扫地杆。
5.4.大小横杆的搭设:在同一步中,大横杆应四周交圆,相邻两横杆相互交错,横杆的步距1.8m,大横杆一般置于立杆里侧,横杆搭设时离壳体不大于300mm,小横杆应贴近立杆布置,任何情况下均不得拆除贴近立杆的小横杆,小横杆布置在双立杆之间与大横杆相连接,小横杆可根据脚手板的长度、宽度做相应调整,斜撑的搭设应随立杆、横杆等同步搭设,由于吸收塔内部脚手架(靠近筒壁部位)为多边形封闭式双排脚手架,除中间井字架设置剪刀撑外,其他部位无法设置剪刀撑,故应设置水平斜撑。
5.5.扣件安装时应注意使用前检查是否少螺母及脱丝、裂纹等现象,要拧紧时扭力不宜过大,控制在4~5kN.m为宜,最大不超过6kN.m,现场应做扣件拧紧抽样检查,见表8.2.5。
扣件安装时注意开口朝向合理,对接的扣件开口朝内侧,避免向上雨水进入,杆件的端头伸出扣件的长度应不小于100mm,个别地方需打双扣件限位。
(JGJ130-2011规范)表8.2.5扣件拧紧抽样检查数目及质量判定标准板采用搭接,搭接长度200~300mm。
搭接位置必须在小横杆上,最里面的一块离壁板200mm左右,距离不宜过大,当脚手板接头搭好后,依次向铺设方向用12#~8#铁丝绑扎牢固。
作业层端部脚手板空头长度150mm为宜。
5.7 安全网的敷设:吸收塔内部作业层下方设置三道安全网,随作业层的升高而调整;塔外作业层下方设置一道安全网。
5.8脚手架搭验收:脚手架搭设完毕先由施工班组自检合格后,总包单位组织相关部门检查验收,经验收合格后方可挂牌使用。
6.脚手架的拆除脚手架的拆除要设置警戒区和专人监护。
脚手架的拆除顺序与安装程序相反,由上而下,先拆除密目网、栏杆、脚手板、斜撑,在拆除小横杆,大横杆和立杆。
遵循先搭的后拆,后搭的先拆的原则。
一步一清,不准上下同时作业。
连杆件随脚手架逐层拆除,严禁超前拆除,拆下的杆件及脚手板应用人上下传递或用滑轮和绳索运送而下。
严禁从高空抛下,以防伤人或损坏材料,拆下的各种材料工具应及时分类堆放,并运送到存放地点妥善保存。
7.质量标准7.1严格按搭设顺序及工艺要求进行搭设,严格把好质量关。
7.2每搭完一步脚手架后,随时校正杆件的步距、纵距、横距及垂直偏差和水平偏差,使之不超标。
7.3脚手架搭设具体的质量标准请参见JGJ130-2011建筑施工扣件式钢管脚手架安全技术规范8.2.4的规定8.安全措施8.1施工前由技术人员进行安全交底,架子工经体检持证上岗,非本工种人员严禁操作。
8.2进入施工现场应正确佩戴安全帽,正确穿戴劳动保护用品。
架子搭、拆时负责人一定要检查搭设人员精神状态,进行“三交”(即交任务、交技术、交安全),“三查”(即查衣着、查精神状态、查三保),严禁酒后上班,高空作业必须正确扎好安全带。
8.3搭设脚手架前对基础一定要进行检查,基础一定要牢固可靠。
8.4脚手架材料应随用随领,对未用完的或拆下的脚手架材料及时运走,做到工完料尽场地清。
8.5搭设中及时剔除变形过大的杆件、扣件。
8.6在搭设拆除过程中,如因临时停工,应采取临时措施保证架子的安全稳定,防止倒塌。
8.7搭设阶段的安全措施搭设架子的工人必须佩带安全带。
搭设过程中划出安全区,设专人负责警示,挂标志,禁止行人进入。
没有搭设完的脚手架在每收工时一定要确定架子的稳定,并有临时加固措施,以免发生意外。
8.8拆除阶段的安全措施拆除脚手架时必须划出安全区,设警戒标志,并设专人警戒。
拆除脚手架前必须指派专人检查脚手架上的材料杂物等是否清理干净,否则不许拆除,拆除时应按规范程序拆除。
拆脚手架应统一指挥、上下呼应、动作协调,由上而下,后搭者先拆,先搭者后拆,一般是先拆栏杆、脚手板、剪刀撑,而后拆小横杆、大横杆、立杆等。
当解开与另一个有关的扣件时先告知对方,以防坠落。
纵向剪刀撑应先拆除中间扣,然后拆除两边扣。
拆下的钢管、扣件应按类分放,零配件装在容器内,然后用井架送到地面,严禁高空抛掷。
8.9脚手架使用时的安全注意事项(1).脚手架搭设完成后,必须经技术、部门检查验收后才能使用。
(2).在脚手架搭设过程中,如需使用,必须由施工负责人组织有关人员进行检查,符合要求后方可使用。
(3).脚手架未经检查验收前,除架子工以外严禁其它人员攀登,验收后任何人不得擅自拆改,需要做局部拆除时,必须经过方案制定人及审批人同意由架子工进行操作。
(4).大风雨后,施工负责人要及时组织有关人员对脚手架进行检查,对有松动的及不符合要求的立即进行加固。
(5).在进行脚手架搭设施工时,施工人员必须系好安全带,不许穿带钉、易滑的鞋上架操作。
(6).脚手架搭拆及使用时注意对成品的保护。
(7).脚手架上荷载严禁超过规范允许值2.646KN/m2,杜绝集中堆放材料。
(8).在脚手架上进行电、气焊作业时,必须有防火措施和专人监护8.10脚手架搭设完毕,应由专业部门三级验收合格挂牌后方可使用,并在施工中设专人管理,定期检查,尤其大雨、大风过后更应检查其牢固性。
8.11容器内或夜间施工必须有足够的照明,确保施工安全;使用12v安全电压照明。
8.12消防措施8.12.1 吸收塔消防防范措施8.12.1.1加强安全管理(1) 项目部应召开吸收塔防火安全专题会议,审定防火方案及安全措施,将防火责任落实到单位、部门和人员。
(2)项目部安全主管和项目工程师,应对全体施工人员进行专项防火安全技交底和安全教育、培训,每天针对工作内容专业交底,要求全员签名,作好记录。
8.12.1.2施工区域实行封闭式隔离(1)施工区域必须采取严密的封闭式措施,设置1个或多个出入口, 在隔离防护墙上四周悬挂醒目的“安全防火,人人有责! ”等醒目的警告标识。
(2) 严格执行出入制度,安排专人值班。
凡进入施工区域的人员严禁吸烟。
8.12.1.3配备消防灭火器材吸收塔内设置足够的灭火器材,在各层作业点配置不少于4具灭火器,在吸收塔底板上要求配置不少于4具灭火器。
8.12.1.4施工使用防爆电器吸收塔内照明必须采用12 V 防爆灯,电源电线必须使用新的软橡胶电缆,电源控制开关必须是防爆型的,应设置在吸收塔或烟道外面。
脚手架安全稳定计算书1.塔外脚手架采用双立杆搭设,按照均匀受力计算稳定性,钢管按壁厚2.8计算。
稳定性计算考虑风荷载,按立杆变截面处和架体底部不同高度分别计算风荷载标准值。
风荷载标准值按照以下公式计算Wk=0.7μz μs ω0其中ω0 -- 基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009-2001)的规定采用:ω0=0.37kN/m2;μz -- 风荷载高度变化系数,按照《建筑结构荷载规范》(GB50009-2001)的规定采用:μz= 0.74,0.74;μs -- 风荷载体型系数:取值为1.132;经计算得到,立杆变截面处和架体底部风荷载标准值分别为:Wk1=0.7 ×0.37×0.74×1.132=0.217kN/m2;Wk2=0.7 ×0.37×0.74×1.132=0.217kN/m2;风荷载设计值产生的立杆段弯矩MW 分别为:Mw1=0.85 ×1.4Wk1La h2/10=0.85 ×1.4×0.217×1.5×1.82/10=0.125kN•m;Mw2=0.85 ×1.4Wk2Lah2/10=0.85 ×1.4×0.217×1.5×1.82/10=0.125kN•m;2. 主立杆变截面上部单立杆稳定性计算。
