公路项目外业验收工作程序
外业验收工作程序
一、外业验收分三个组对三个设计标段同时进行,地勘监理单位对每个验收工作小组派一名熟悉情况的地勘监理,全程随同检查验收。
二、在外业验收过程中,由于时间只有一天,时间比较紧,各小组再分外业和内业两组同时进行。
三、验收工作内容
1、外业:主要指地勘方面
采用抽查的方式进行,抽查频率为:大桥2处,隧道2处,高边坡2处。
记录内容:
(1)布孔原则:桥梁逐墩钻孔;隧道,进出口必钻,洞身每多少米间距布孔;涵洞通道,拱涵需钻探,其它可触探;挡墙,触探或钻探,频率是多少?;高边坡,布孔频率如何?
(2)地勘布孔总共多少个,累计多少米?实际钻孔多少个,累计多少米?利用初勘多少孔,累计多少米?合计详勘多少孔,累计多少米?
(3)物探多少处,那几个地方做了物探?
(4)根据地勘规范及设计深度要求,设计布孔频率及布孔深度是否符合要求,实际钻孔频率及钻孔深度是否满足要求。
2、内业资料,指“定测外业验收资料清单”规定的内容。
检查时针对资料清单逐项进行符合性检查,重点检查外业调查记录,如:(1)控制测量记录本,布导线点多少个,水准点多少个,每km布点频率是多少,能否满足控制精度要求。
(2)沿线材料料场调查记录本,调查了那几个料场,试验结果如何,适用范围是什么?
(3)通道及涵洞记录本,看记录内容是否详细,是否有角度及位置布设建议以及大体孔径等。
(4)挡墙调查记录本,看记录内容是否详细,为何原因设置挡墙。
(5)路线取、弃土场调查记录本,看记录内容是否详细,容积多少,环保、水保如何考虑。
(6)涵洞通道布设与当地政府签订的协议书,多少分,是否有漏签。
(7)隧道野外记录本,看有多少本,记录内容是否详细。
对其它清单资料检查,只需要按清单内容对照检查填写。
四、各小组形成外业验收报告。
公路工程项目验收实施制度
公路工程项目验收实施制度一、总则公路工程项目验收是指在建设单位完成项目施工后,由验收机构对工程质量、安全、设计规范、材料使用等情况进行检查和评定,并出具验收报告,确认工程项目已经符合相关的规范和标准,可以投入使用。
本制度是为了规范公路工程项目验收工作,保障公路工程项目的质量和安全,确保建设单位、设计单位和施工单位的合法权益,切实落实工程项目验收的各项程序和要求,以保证工程质量和安全。
二、验收机构的职责1、组织实施公路工程项目的验收工作,明确责任分工,统一行动,保证验收工作的公正、客观和有效进行。
2、审核建设单位提交的项目资料,明确项目规划、设计、施工等情况,并根据实际情况确定验收程序和要求。
3、对工程项目进行现场检查,对工程质量、安全等方面进行评定,做出准确的评价,并填写验收报告。
4、对工程项目中存在的质量、安全等问题,提出整改意见,确保问题得到及时解决。
5、指导建设单位、设计单位和施工单位进行验收整改工作,并对整改情况进行跟踪检查,确保整改工作符合规范要求。
6、在验收工作完成后,对工程项目进行确认,组织相关单位签署验收文件,并将验收结果报送上级主管部门备案。
三、验收程序1、验收工作的准备阶段建设单位需向验收机构提交项目资料,包括项目规划、设计文件、施工图纸、材料清单、验收标准等,验收机构审核后确定验收程序和要求。
2、现场验收验收机构组织专业人员对工程项目进行现场检查,包括工程结构、设备安装、材料使用、环境保护等方面的情况,并填写验收报告。
3、整改工作对于工程项目中存在的质量、安全等问题,验收机构提出整改意见,要求建设单位、设计单位和施工单位及时进行整改,确保问题得到彻底解决。
4、验收确认整改工作完成后,验收机构组织相关单位进行验收确认,对整改情况进行检查,确认工程项目符合规范要求,填写验收文件,并报送主管部门备案。
四、验收标准和要求1、工程质量验收工程质量是公路工程项目的重要指标,验收机构应对工程项目的质量情况进行严格评定,确保工程质量符合相关标准和要求。
公路勘测外业验收实施细则
附件:公路勘测外业验收实施细则1 总则1.1 为贯彻执行“安全、环保、舒适、和谐”的勘察设计理念,使我院公路各专业外业勘测规范化和程序化,确保勘测、调查资料完整、真实,满足相应勘测设计阶段要求;使项目总体设计、线位及工程方案科学合理;使设计产品成为资源集约型、环境友好型的高质量、高品味的设计作品,特制定本细则。
1.2 我院承担的公路、独立大桥、隧道、互通式立交等大型工程项目的工程可行性研究、初步设计、施工图设计,应根据《院处两级技术责任制细则》规定的管理职责与权限,由相关部门组织勘测阶段的外业验收,只有通过外业验收确认后,才能开展设计工作。
1.3 外业勘测阶段,应对测前、测中和测后等环节进行有效质量控制。
承担任务的生产处室,在测前准备环节,应编制计划、收集资料、研究方案、踏勘现场、汇报方案;在野外勘测环节,应培训人员、检校仪器、测量、调查、测量自检和工地核对;在外业验收环节,应基本完成外业勘测和调查工作(不含专项工程地质勘察工作),并对外业勘测成果进行必要的整理,形成相关资料。
承担任务的院级技术管理部门,应对项目各环节进行实时动态管理。
测前准备环节,应编制项目《技术指导书》、预审和确认方案;野外勘测环节,应视项目具体进展情况进行中间检查和指导;外业验收环节,应检查和评价外业勘测和调查工作内容、成果、工作量等,对外业成果进行评价,形成验收意见。
1.4 院属各生产处室应严格遵守国家法律、法规,遵照执行交通部等发布的行业标准、规范,并严格执行级标准、规定、细则。
2 外业验收的组织与管理2.1 外业验收的组织公路勘测外业成果执行《院、处两级技术责任制细则》有关规定,实行院、处两级分层管理。
根据管理职责,组织外业验收。
处级管理项目由测设处组织外业验收,验收情况报分管院级领导及总工办备案。
院、处两级管理项目由院总工办组织验收。
外委分项工程由采购管理部门等按《采购过程控制程序》实施管理。
2.2 外业验收的申请对明确由院、处两级技术管理的项目,生产处室根据技术指导书、方案预审意见和中间检查意见、设计咨询或设计监理意见(若有)等优化设计方案,落实工程措施,签署相关协议,勘测和调查等基础资料收集准确、齐全,完成相关设计图纸和工程量的初步估算,完成《外业勘测报告》编制。
公路项目外业验收流程
公路项目外业验收流程一、准备工作。
外业验收之前呀,得把好多东西都准备好呢。
相关的资料那是必不可少的,像咱们的测量数据啦,调查记录呀,这些都得整理得整整齐齐的。
就好比我们出门要带好钥匙一样,资料就是外业验收的钥匙。
还有哦,那些参与外业工作的人员也要提前通知到,大家得在验收的时候都在现场,可不能掉链子。
而且呀,验收的路线也要规划好,总不能到时候晕头转向的,不知道从哪开始验收吧。
这就像是我们去旅游,得先规划好路线一样。
二、实地查看。
好啦,准备工作做好了,就开始实地查看啦。
从公路的起点开始,一路看过去。
看看路基是不是平整,有没有坑坑洼洼的地方。
要是路基都不平整,那以后汽车在上面跑得多颠呀,就像我们走在坑洼的小路上一样难受。
再看看边坡,边坡要稳定才行,要是边坡塌了,那可就危险啦。
还有排水设施,这就像我们家里的排水管道一样重要。
如果排水设施不好,下点雨公路就积水,那就麻烦喽。
三、测量数据复核。
这时候呢,就要对之前的测量数据进行复核啦。
测量的数据准不准可是很关键的呢。
比如说公路的长度、宽度、坡度这些数据,要是有偏差,那公路建设可能就会出现大问题。
就像我们做蛋糕,要是配方里的材料分量都不对,那做出来的蛋糕肯定不好吃呀。
复核的时候得仔仔细细的,不能马虎。
如果发现数据有问题,就得好好查一查是哪里出了差错,是测量仪器的问题呢,还是测量人员操作失误呢。
四、检查材料和设备。
公路建设用到的材料和设备也得检查检查。
材料的质量直接关系到公路的质量呢。
比如说那些水泥、砂石料之类的,要是质量不好,公路的强度就达不到要求。
设备呢,像施工的机械啦,有没有正常的维护保养呀。
如果设备老是出故障,那施工的进度就会受到影响。
这就好比我们的手机,如果老是出问题,我们用起来就很不方便。
五、资料审查。
最后呀,就是资料审查啦。
之前整理好的那些资料要拿出来好好审查。
资料要完整,不能缺胳膊少腿的。
比如说施工的日志,每一个施工环节的记录都要有。
还有那些设计变更的文件,如果有设计变更,得有相应的审批手续。
公路设计外业验收报告
公路设计外业验收报告单价、预制场地和沥青拌合场设置位置、临时工程。
14、施工组织可行。
初步分析因施工组织和交通组织发生的工程规模与造价。
15、细部工程方案经济合理。
初步提出常用圬工的造价指标,分析各单项工程的经济性。
第五章路线勘测1、路线单元划分。
应符合沿线地形、地质、生态和社会条件,路线描述详尽准确。
2、公路用地调查。
沿线公路拟用土地村组界限、土地类别、土地规划、地面附作物、地下设施、各种敏感点等设计信息调查认真、全面、仔细,调查范围距中线不小于200米,绘制的公路用地图能切实起到设计资料的作用。
3、方案拟定。
拟定路线方案考虑的各种因素无遗漏,主次矛盾划分正确,便于进行综合比较。
拟定方案的出发点、为何比较、需解决的问题等必须明确,不要为了比较而比较,无比较方案时要论证说明。
如不同平面线位、不同设线高度比较,深挖路堑与明洞、隧道比较,高填路基与高架桥、半桥半路比较,桥梁与隧道方案比较,不同桥位、隧位、互通式立交位置的比较,交叉工程上跨与下穿比较,不第1页共19页良地质地段的比较,城镇过境方案比较,改建与旧路利用比较;不同路线要素(技术指标)的比较。
4、不良地质地段调查。
调查范围应涵盖可能的所有路线方案,比例尺可采用1:10000,与路线关系描述准确,定性、半定量论述影响路线的程度,逐段分析说明措施拟定情况。
勘测阶段拟定的各路线方案,一般均应开展同深度调查和地质调绘工作。
5、比较路段。
初测同深度比较路段不小于路线全长的70%,拟进入设计阶段的比较路段不小于路线全长的50%。
6、平纵横指标均衡连续。
运用运行速度的概念,检查平曲线指标的均衡性、检查超高设置原则与路面排水要求,检查平纵组合情况;依据地貌单元,分类、分段统计平纵指标运用情况,判断比较指标掌握情况。
7、平纵曲线比例。
平曲线占路线全长的比例不宜小于65%,竖曲线占路线全长的比例不宜小于50%。
8、平纵分离式路基论证。
应论证说明采用分离式路基、高低路堤等特殊路线设计的必要性、经济性、合理性,分离式路基不宜过长。
公路工程交工验收各阶段主要工作清单
施工单位向建设单位提交取弃土场稳定性评价报告
监理单位抽检阶段
监理单位对工程质量进行评定。评定合格后,根据
工程实际情况、抽检资料以及合同段工程质量评定
结果,对施工单位交工验收申请及其所附资料进行
审查并签署意见。
监理单位向建设单位提交:
1、监理单位审查意见;
2、抽检资料;
3、质量评定资工程设计符合性评价意见(盖设计单位章);
2、设计工作报告;
3、设计不符合项清单。
4、管养手册
建设单位自查及准备阶段
1、建设单位对施工、监理、设计以及交工验收检测单位提交的资料进行核查,认为合同段满足交工验收条件时准备交工验收工作。
2、组织对取弃土场稳定性评价进行评审并报质监局备案
质监局核验阶段
建设单位向质监局提交:
1、交工验收质量检测报告(盖建设单位章,至少在交工验收前3日);
2、提交交工检测不符合项清单;
3、设计单位出具的工程设计符合性评价意见;
4、监理单位提交的工程质量评定报告相关资料提交质监局以备核查。
5、取弃土场稳定性评价报告
6、交工安全评价报告
质监局组织核验,出具工程交工

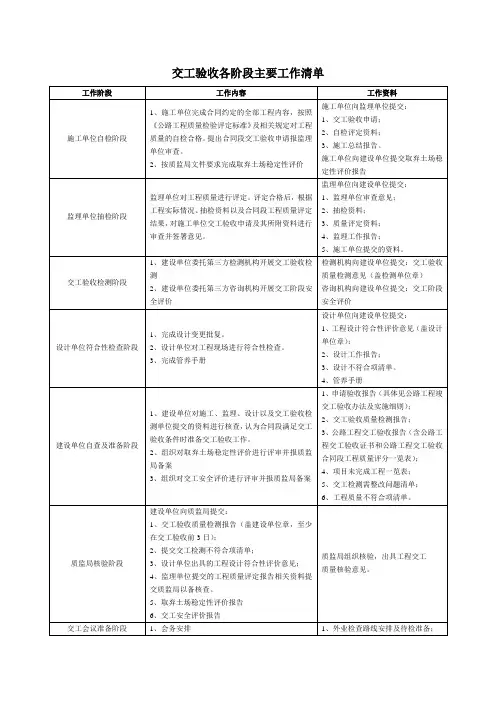

交工验收各阶段主要工作清单
工作阶段
工作内容
工作资料
施工单位自检阶段
1、施工单位完成合同约定的全部工程内容,按照《公路工程质量检验评定标准》及相关规定对工程质量的自检合格。提出合同段交工验收申请报监理单位审查。
2、按质监局文件要求完成取弃土场稳定性评价
施工单位向监理单位提交:
1、交工验收申请;
2、自检评定资料;
质量核验意见。
交工会议准备阶段
1、会务安排
1、外业检查路线安排及待检准备;
公路工程项目验收
公路工程项目验收一、公路工程验收阶段与依据公路工程建设过程中要进行首件工程验收,建设完工后要进行交工验收和竣工验收。
1. 首件工程验收阶段首件工程验收阶段,其主要工作是对首件工程施工工艺和质量进行综合评定,对施工方案进行完善。
2. 交工验收阶段交工验收阶段,其主要工作是检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
3. 竣工验收阶段竣工验收阶段,其主要工作是对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
4. 公路工程项目验收依据①批准的项目建议书、工程可行性研究报告。
②批准的工程初步设计、施工图设计及设计变更文件。
③施工许可。
④招标文件及合同文本。
⑤行政主管部门的有关批复、批示文件。
⑥公路工程技术标准、规范、规程及国家或地方有关部门的相关规定。
二、首件工程验收为了加强公路工程施工质量的管理,努力消除质量事故隐患,杜绝质量通病,进一步提高现场管理水平,对公路建设项目实施首件工程验收制度。
(1)实施首件工程验收制度的工程范围。
①路基工程:地基处理,台(墙)背回填,新旧路基连接,不同材料及不同压实标准的路基试验段。
②路面工程:垫层,底基层,基层,透层,封层,桥面防水层,沥青混凝土下面层、中面层、上面层,水泥混凝土路面。
③桥梁工程:基础,墩,盖梁,台身(帽),梁板预制与安装,小箱梁,T梁结构连续施工,现浇及悬浇箱梁,各类型预应力张拉及压浆,桥面铺装,防撞墙,桥头锥坡等。
④隧道工程:管棚施工、爆破、锚杆安装及压浆、钢架加工及安装、喷射混凝土、二次衬砌等。
⑤防护工程:挡墙、护坡、路肩墙、墙背填土等。
⑥排水工程:排水沟、截水沟、急流槽、沉砂池盲沟、渗井等。
⑦小型构造物工程:涵洞、通道、小型预制构件等。
⑧交通安全设施:波形护栏、标志、标线、隔离栅等。
(2)首件工程验收制度程序。
①分项工程开工前,各合同段应根据“首件工程验收的工程范围”按要求提前做好首件工程划分计划,该计划应包括首件工程项目名称、部位(含桩号)、计划开工日期和完工时间,报驻地监理处审核,总监办批准。
福建省高速公路勘测工作外业验收细则
福建省高速公路勘测工作外业验收细则(试行)第一章总则第一条为贯彻落实交通运输部《关于进一步加强公路勘察设计工作的若干意见》(交公路发[2011]504号),依据《公路勘测规范》(JTG C10-2007)和省交通厅《福建省高速公路工程勘察设计管理规定》(试行)制定本细则。
第二条本细则适用于省内所有高速公路建设项目的初测、定测验收工作。
第二章工作程序第三条勘测工作外业验收分为设计单位内部验收、项目建设单位验收、行业主管部门验收。
第四条项目建设单位验收指项目业主对勘察项目进行的符合性审查、技术审查;行主管部门验收指省交通运输厅委托省高指开展的行政审查、技术审查。
第五条设计单位验收和设计单位部门自检不得合并进行。
第六条省高指开展的技术审查与项目建设单位的技术审查工作可合并进行,以召开勘测外业验收会议的方式进行,一般由项目建设单位负责会议组织工作,省高指参加会议。
项目建设单位应预先开展技术预审查工作形成预审意见。
第七条勘测工作外业验收原则上必须查看现场。
第八条勘测工作外业验收的流程规定如下:1 设计单位内部验收,形成内部验收材料,在召开外业验收会议时提供技术验收结论及证明文件;2 设计咨询单位(勘测监理单位)对勘测外业成果质量和报审材料的完整性进行审验,形成监理报告和《勘测工作完成情况说明书》;3 项目建设单位开展符合性审查,形成审查意见;向省高指报审;4 省高指对报审材料进行行政性审查;批准召开验收会议;5 项目建设单位组织召开勘测外业验收会议。
6 形成外业验收专家组意见和验收会议纪要(对是否通过外业验收作出明确结论)。
第九条勘测外业验收会议工作流程:1 勘察设计单位项目负责人汇报;2 设计咨询单位(勘测监理单位)项目负责人汇报;3 专家外业现场验收、核查原始测设资料;4 专家审阅设计文件及有关成果资料;5 专家分专业与勘察设计单位、咨询单位(含勘测监理单位)进行沟通交换意见;6 形成专家组书面审查意见;7 专家组分专业填写对勘察设计、咨询单位的信用考核表;省高指、项目建设单位分别填写对勘察设计、咨询单位的信用考核表;咨询单位填写对勘察设计单位的信用考核表;8 项目建设单位起草验收会议纪要初稿,与会人员讨论形成验收会议纪要。
公路项目交工验收的工作安排
场发[2017]号关于**单位*年“集中连片”公路项目交工验收的工作安排各参建单位:我场(**单位S207-七连公路、玉阿公路-加工厂公路),已按合同约定的内容已完成,定于2017年9月12日开始进行交工验收,按照交通部令2004年第3号《公路工程竣(交)工验收办法》中“交工验收由项目法人负责”的规定,我场依据上述规定决定成立交工验收小组,并接受师交通局的监督,本次交工验收与交工质量检测一同进行,现对验收工作做如下安排:一、交工验收小组工作安排:1、成立验收小组组长:***( **单位)副组长:*** (管理处)成员:***( **单位X ***( **单位X *** (交通局X ** (管理处X **(管理处X **(管理处X **(管理处X **(设代X **(项目经理X **(总监)。
2、交工验收的主要工作内容:1x检查合同执行情况;2X检查施工自检报告、施工总结报告及施工资料;3X检查监理单位独立抽检资料、监理工作报告及质量评定资料;4X检查工程实体,审查有关资料,包括主要产品质量的抽(检)测报告;5X核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致;6X对合同是否全面执行、工程质量是否合格做出结论,按交通主管部门规定的格式签署合同段交工验收证书;7X按交通部规定的要求及时完成项目交工验收报告。
8).交工验收期间的安全管理:交工验收期间的安全管理由各施工单位负责,采取有效防范措施,确保验收组工作人员的一切工作安全。
3、参加验收单位和人员的主要职责:1).项目法人负责组织各合同段参建单位完成交工验收工作的各项内容,总结合同执行过程中的经验,对工程质量是否合格做出结论;2X设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求;3 X监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,核对工程数量,科学公正地对工程质量进行评定;4).施工单位负责提交竣工资料,交验收组验收,要有交接清单。
公路项目验收流程
公路项目验收流程1. 准备工作(1) 施工方得把各种资料都整理好呀,像工程竣工报告、施工图纸这些,可不能少,就好比学生考试要带齐文具一样重要呢。
这些资料得详细记录工程从开始到结束的各种情况,包括用了啥材料、怎么施工的等等。
(2) 工程实体也要好好检查一番,自己先检查有没有明显的问题,比如说路面有没有裂缝呀,桥梁的结构是不是稳固呀。
要是有问题,能自己解决的就赶紧解决,不然验收的时候被发现可就有点尴尬啦。
2. 初步验收(1) 建设单位会组织相关人员,像监理单位的人员、施工单位的代表等等来进行初步验收。
这时候大家就像一群挑剔的美食家一样,对公路项目的各个方面进行查看。
(2) 大家会对公路的外观进行检查,公路的路面颜色均不均匀呀,道路两旁的绿化做得好不好看呀。
还有对公路的一些基本指标进行检测,比如说道路的平整度,要是平整度不好,开车在路上就像坐过山车似的,那可不行。
对于桥梁呢,就看看它的外观有没有损坏,栏杆是不是牢固之类的。
(3) 在初步验收过程中,如果发现问题,就会要求施工单位进行整改。
施工单位可不能有怨言哦,毕竟这是为了整个项目的质量嘛。
就像我们平时做作业,老师指出错误我们就得改正一样。
3. 正式验收(1) 这时候就会有更多的相关部门和专家参与进来啦。
这些专家可都是行业里的“大神”,他们的眼睛可尖了。
他们会根据国家的相关标准和规范,对公路项目进行全面细致的检查。
(2) 他们会检查公路的结构安全,这是非常重要的一点哦。
比如说公路的路基承载能力够不够,桥梁的结构强度是否符合设计要求。
如果结构安全有问题,那这条公路可就是个“定时炸弹”,随时可能出危险。
(3) 除了结构安全,像交通设施的设置也是检查的重点。
交通标志是不是清晰准确呀,信号灯有没有正常工作呀。
要是这些交通设施有问题,那在路上开车的司机们可就要晕头转向了。
(4) 在正式验收过程中,如果发现了比较严重的问题,那这个项目可能就不能通过验收,施工单位就得花费更多的精力和时间去整改,然后再重新申请验收。
高速公路勘察设计外业工作流程和内容
高速公路勘察设计外业
进场准备—设计依据
招投标文件、勘察设计合同 合同谈判会议纪要、任务委托书
设
历次审查会议纪要、批复意见
计 工可专项评估报告、初设专项课题研究
依 地方政府、规划、环保、电力、水利 据 文物、国土、交通、铁路、等部门意见
二O一一年八月
高速公路勘察设计外业
设计依据—工可报告
项目背景、建设理由、社会条件 交通量预测、建设条件
事先指导—测量指导书
1 测设原则、测设依据、测设规定
结合前期收集资料地形图比例来确定测设步骤
2 基础控制—平面、高程控制网等级、技术指标
1:2000地形图—航测摄影、激光扫描、人工测量
3 工程测量—中桩、中平、横断、桥涵、被交路等
专业调查—路基、桥涵、交叉、其他工程、临时 二O一一年八月
高速公路勘察设计外业 二O一一年八月
二O一一年八月
高速公路勘察设计外业 二O一一年八月
高速公路勘察设计外业
测量地勘—外业测量
1.平面及高程控制网、1:2000地形图测量及基础控 制网检测、复测 2.主线、连接线及互通匝道中桩放样、中平及横断 面测量 3.工程测量—桥涵、河流比降、既有道路平纵面、 电力线悬高、管线测量、改路改渠等测量
高速公路勘察设计外业
高速公路勘察设计 外业工作流程和内容
准备 工作
现场 勘察
外业 验收
进场准备 事先指导 方案拟定
收集资料 测量地勘 沿线调查
二O一一年八月
协议签署 方案设计 验收汇报
高速公路勘察设计外业
进场准备
组建测设项目部、确定项目负责人、技术负责人 项目计划审批、实施成本预算 设计依据—招投标文件、批复意见、前期成果
