肥业施工组织设计

合集下载

化肥厂厂区给排水工程施工组织设计

化肥厂厂区给排水工程施工组织设计

××化肥制氨及硝铵工程厂区给排水工程施工组织设计(安全)编制:审核:批准:编制单位:某某市政建设工程有限公司编制日期:二O一O年三月三十日目录第一章、工程概况第二章、施工部署第三章、施工方案及主要技术措施第四章、雨季施工措施第五章、工期目标及保证工程质量的措施第六章、安全生产、文明施工减少扰民降低环境污染和噪音的措施第一章、工程概况一、编制依据和原则1.编制依据:1.1本工程施工合同、施工图纸、有关质量标准、施工规范。

(《给水排水管道工程施工及验收规范》GB50268-2008,《工业金属管道工程施工及验收规范》GB50235-97,《现场设备、工业管道焊接工程施工及验收规范》GB50236-98).2.编制原则:2.1认真分析工程特点,结合我公司的技术力量、施工能力和历年来施工经验的基础上,在工程安排上充分考虑环境影响,统筹安排施工进度,合理组织连续均衡生产,确保工程质量,尽量缩短工期。

2.2采用先进的施工技术设备,提高机械化、标准化作业水平。

二、工程概况工程名称:×××化肥制氨及硝铵工程厂区给排水工程质量标准:合格工期要求:108天。

工程内容:本工程为×××化肥制氨及硝铵工程厂区给排水工程。

综合管线包括:水源给水管线、低压生产给水管线、生产生活给水管线、稳高压消防水管线、循环水给水管线、循环水回水管线、生产生活污水排水管线、雨水排水管线。

其中压力给水管线采用钢管长约:14718.6m,管道接口采用焊接;排水管DN<700的采用HDPE双壁波纹管长约:8614m,管道接口采用橡胶圈连接;排水管DN>700采用钢带增强聚乙烯螺旋波纹管长约2457m,管道接口采用电热熔带连接。

第二章、施工部署一、工期:本工期60天,以甲方指定开工日期为准。

质量目标:全部工序合格率100%。

二、施工准备:1、人员组织选派富有此类工程施工经验的施工管理人员组成本工程的项目经理部,项目经理部主要组成人员具有相应专业资质,持证上岗。

某化肥厂工程施工设计方案

某化肥厂工程施工设计方案

目录1、编制说明2、工程概况简述2.1工程简述2.2工程特点2.3工程实施条件2.4主要工程量2.5工程项目划分3、编制依据4、施工总体部署4.1施工组织机构4.2各级管理人员职责4.3施工部署5、质量目标6、施工方法和施工机械选择6.1全工地工厂化,机械化方案6.2重点工程,关键分部工程施工方法7、全过程质量控制程序及保证措施7.1质量保证体系7.2质量控制点的设置7.3质量保证措施8、施工组织技术措施纲要8.1质量保证措施(详见7.3质量保证措施)8.2工期保证措施(详见11.3保证工程进度措施)8.3降低施工成本,提高经济效益的措施。

9、主要经济技术指标10、施工安装工作技术建议11、施工总进度计划11.1施工进度计划说明11.2施工网络计划(详见附图)11.3保证工程进度的措施12、劳动力需用量计划13、施工机械进场计划14、工程设备及材料进场计划14.1各工段设备要求到货日期14.2主要工程材料进场计划15、临时设施规划及施工现场平面布置15.1临时设施规划15.2施工现场平面布置图(详见附图)(略)16、工程主要负责人及主要技术管理人员简历17、冬雨季施工措施17.1冬季施工措施17.2雨季施工措施18、现场地下管网及其它设施保护措施18.1现场地下管网保护措施18.2其它设施的保护措施19、安全施工措施19.1.组织制度措施19.2.工艺技术措施20、现场文明施工及环境保护措施20.1文明施工措施20.2环保、环卫工作20.3现场保卫、消防及预防意外伤害措施21、其它21.1临时用水施工组织设计21.2临时供电方案22、附图、附表1.安全体系图2.合格焊工一览表3.无损探伤一览表4.施工准备工作计划表1.编制说明本施工组织设计是依据招标方提供的招标文件、图纸,国家现行的规程、规,企业管理标准、同类工程施工经验、企业资源情况以及现场环境条件编制而成。

2.工程概况简述2.1工程简述****复技改工程为中国——****化肥的技术改造项目,其资金来源为:业主部分注册资金和银行贷款。

化肥厂施工组织设计概述

化肥厂施工组织设计概述

化肥厂施工组织设计概述概述化肥厂施工组织设计是指为了保障施工工程质量和进度,合理组织和安排施工过程所进行的一系列工作。

本文将从施工流程、人员组织、技术要点等方面对化肥厂施工组织设计进行详细阐述。

一、施工前准备施工前准备是化肥厂施工组织设计中的重要阶段。

首先,需要对施工区域进行详细调查和勘察,了解地质、水土等情况,为施工提供依据。

其次,要进行项目计划编制,确定施工的工期、目标和进度计划。

最后,需要进行相关资料的准备,包括施工图纸、技术标准等。

二、施工流程化肥厂施工流程主要包括土方开挖、设备基础施工、主体结构施工、管道安装、设备安装、电气安装、运行试验等阶段。

在进行施工流程安排时,需要充分考虑各个施工阶段的先后顺序、工序之间的关系以及资源的协调利用,确保施工的连贯性和高效性。

三、人员组织化肥厂施工人员组织一般分为施工管理人员和施工作业人员两大类。

施工管理人员包括项目经理、施工队长、安全员等,他们负责施工过程的组织、协调和监督。

施工作业人员包括各类技术工人,他们按照施工计划和要求进行具体施工操作,保证施工质量。

四、技术要点在化肥厂施工组织设计中,有一些技术要点需要特别注意。

首先,要进行合理的土方开挖设计,确保开挖形状的规整和坡度的合理。

其次,设备基础施工要加强质量控制,确保基础的稳定和承载能力。

再次,管道和设备的安装要进行准确的定位和固定,避免因误差带来的问题。

最后,电气安装要符合相关规范和要求,确保安全和稳定。

五、安全管理化肥厂施工过程中的安全管理至关重要。

需要进行合理的安全方案编制,并进行严格的安全教育和培训。

同时,要加强施工现场的安全巡查和监督,及时发现和解决安全隐患。

在高风险作业环节,如高空作业、电工作业等,要严格执行安全操作规程和防护措施。

六、质量控制化肥厂施工质量控制要求严格。

包括施工工艺规范的执行、质量验收标准的制定和实施,以及质量记录和档案的建立。

对于重要节点和关键工程部位,还需要进行质量抽检和监督,确保施工质量符合要求。

肥城土地整理项目施工组织设计

肥城土地整理项目施工组织设计

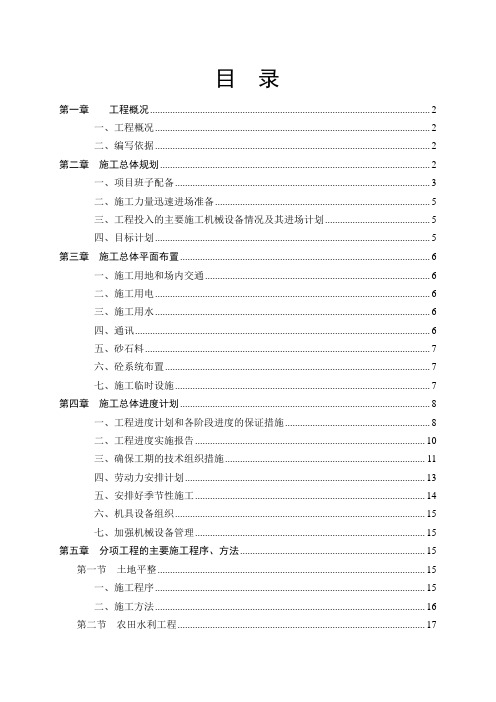

目录第一章工程概况 (2)一、工程概况 (2)二、编写依据 (2)第二章施工总体规划 (2)一、项目班子配备 (3)二、施工力量迅速进场准备 (5)三、工程投入的主要施工机械设备情况及其进场计划 (5)四、目标计划 (5)第三章施工总体平面布置 (6)一、施工用地和场内交通 (6)二、施工用电 (6)三、施工用水 (6)四、通讯 (6)五、砂石料 (7)六、砼系统布置 (7)七、施工临时设施 (7)第四章施工总体进度计划 (8)一、工程进度计划和各阶段进度的保证措施 (8)二、工程进度实施报告 (10)三、确保工期的技术组织措施 (11)四、劳动力安排计划 (13)五、安排好季节性施工 (14)六、机具设备组织 (15)七、加强机械设备管理 (15)第五章分项工程的主要施工程序、方法 (15)第一节土地平整 (15)一、施工程序 (15)二、施工方法 (16)第二节农田水利工程 (17)一、桥涵工程的施工方法 (17)第三节道路工程 (20)一、施工流程 (21)二、土方开挖施工 (21)三、原土夯实 (21)四、干砌石路肩........................................................................ 错误!未定义书签。

五、垫层施工 (21)六、泥接碎石路面施工............................................................ 错误!未定义书签。

七、下田坡道 (22)第四节路涵工程 (22)一、涵管施工流程 (22)二、土方开挖 (22)三、涵管施工 (23)第五节砌石工程 (25)第六节砼施工方法 (31)第六章施工测量 (33)第七章工程质量技术组织保证措施 (36)第八章安全文明施工技术组织保证措施 (40)一、安全生产 (40)二、文明施工 (44)第九章维修维护服务保证措施 (45)质量保修的承诺及措施 (45)附表 (47)附表一:拟投入本工程的施工机械设备情况、主要施工机械进场计划 (47)附表二:劳动力计划表 (48)附表三:施工进度计划表 (58)附表四:施工总平面图 (59)附表五:临时用地表 (60)施工组织设计第一章工程概况一、工程概况:肥城市边院镇行政区域内素土斗沟、新建桥、一级田间道过斗沟涵、二级田间道过斗沟涵、斗沟进地涵、一级田间道(硬化)、二级田间道(硬化)、维修道路护坡。

化肥厂施工组织设计

化肥厂施工组织设计

山东联盟化工股份有限公司“36.60”工程施工组织设计(第一分册:安装册)编制单位:中国石化集团第十建设公司编制:王志元、李强、王玉祥、王国军审核:李强审定:王志元批准:李庆贵编制日期:二OO六年三月山东联盟化工股份有限公司“36.60”工程施工组织设计(第一分册:安装册)(审批页)建设单位监理单位审批人:审批日期:GB 50319-2000A2 施工组织设计(方案)报申表目次1.综合说明………………………………………………………………………………a1—a22. 施工组织方案…………………………………………………………………………b1—b83. 施工技术方案…………………………………………………………………………c1-c504. 工程质量、HS E、工期保证措施………………………………………………………d1—d95. 施工总平面布置………………………………………………………………………e1—e3一、综合说明本施工组织设计针对山东联盟化工股份有限公司“36.60”工程氮氢气压缩、二氧化碳压缩工段、尿素工段安装部分所编写。

因现阶段电、仪部分图纸到,本社机制对安装部分进行说明,电、仪部分待图纸及相关资料到后根据实际情况编入第二分册内。

1.1编制依据(1)《化工建设工程施工组织设计标准》(HG20235—93)(2)第十建设公司《施工组织设计管理程序》(QG/P44.0006—99)(3) 第十建设公司《工程项目管理标准》(QG/4450.—2000)(4) 第十建设公司质量体系文件(5) “36.60”工程安装施工合同1.2 组织关系(1)建设单位:山东联盟化工股份有限公司(2)监理单位:山东正大监理公司(3)设计单位:化学工业第二设计院(华泰工程公司)(4)建设单位: 中国石化集团第十建设公司1.3 编制原则(1)认真贯彻国家、总公司及地方有关工程设计的方针、政策和法规。

(2)按照业主的总体规划,针对工程特点,科学部署,统筹规划,保证总体计划,按期完成施工任务。

安徽司特尔70万吨化肥厂项目施工组织设计

安徽司特尔70万吨化肥厂项目施工组织设计

目录第一章工程概况及施工部署 (2)第一节工程概况 (2)第二节施工部署 (3)第二章主要施工顺序及施工方法 (4)第一节施工顺序 (4)第二节主要施工方法 (4)第三章劳动力计划配置及保证措施 (33)第一节劳动力组织准备 (33)第二节劳动力投入计划 (33)第四章物资供应计划 (35)第一节物资采购及准备 (35)第二节工程材料的进场计划 (35)第五章施工设备配置及保证措施 (37)第一节施工机械的配备计划 (37)第六章工程质量的保证措施 (39)第一节施工质量保证体系 (39)第二节施工质量管理制度 (41)第三节成品保护措施 (43)第四节针对性工程质量保证措施 (46)第七章施工进度计划及其保证措施 (48)第一节施工计划进度控制 (48)第二节保证措施 (49)第三节针对性保障措施 (52)第八章安全生产的技术组织措施 (52)第一节安全生产目标 (52)第二节安全生产责任制 (53)第三节安全管理的组织、制度 (53)第四节确保安全生产的措施及技术要求 (55)第九章文明施工与环境保护的技术组织措施 (59)第一节文明施工与环境保护目标 (59)第二节文明环保施工技术措施 (60)第三节治安管理措施 (62)第四节环境保护措施 (63)第五节完善措施文明施工保护环境 (65)第一章工程概况及施工部署第一节工程概况安徽省司尔特肥业股份有限公司70万吨/年氨化造粒缓释复合肥搬扩建工程位于安徽省宁国经济技术开发区汪溪拓展区,工程建设单位为:安徽省司尔特肥业股份有限公司,设计单位为:北京蓝图工程设计有限公司,项目总投资约7.8亿元;计划工期:365日历天;工程由2011年5月开工,2012年5月竣工,工期较为紧张。

本工程由30万吨/年硫铁矿制酸装置、30万吨/年硫磺制酸装置、15万吨/年磷酸装置、15万吨/年粉状磷酸一铵装置、10万吨/年粒状磷酸一铵装置、10万吨/年硫基复合肥装置、2×15+5万吨/年转鼓造粒复合肥装置、配套罐区等土建、安装工程;1101-1107库房,办公楼、宿舍食堂组成。

水肥一体化施工组织设计

水肥一体化施工组织设计一、施工任务1.明确施工范围,确定施工区域和规模。

2.确定水肥一体化的目标和要求,包括水肥比例、施用方式、施肥时间等。

3.制定施工方案,包括施工工艺、施工流程、施工技术等。

二、施工方法1.确定水肥一体化施工的方法和手段,如喷灌、滴灌、肥水分离等。

2.选择合适的施工设备和工具,保证施工效率和质量。

3.制定施工操作规范,明确各项施工工序的要求和步骤。

三、施工进度1.编制施工计划,安排各项施工任务的时间和顺序。

2.考虑自然因素和环境因素,制定合理的施工进度,避免影响农作物的正常生长。

3.密切关注施工进度,及时调整和补充施工人员和设备,保证施工按期完成。

四、施工质量1.制定施工质量检查标准,明确各项质量要求和检查方法。

2.建立检验和测试机制,对施工过程中的关键环节进行监测和评估,确保质量合格。

3.加强施工人员的培训和技术指导,提升施工质量和工艺水平。

五、安全措施1.制定安全生产计划,明确施工期间的安全要求和措施。

2.配备必要的安全设施和防护装备,确保施工人员的安全。

3.加强安全教育和培训,提高施工人员的安全意识和技能。

六、协调配合1.与相关部门和单位进行沟通和协调,确保施工的顺利进行。

2.与农户和农民合作,征得他们的同意和支持,保证施工过程的顺利进行。

3.加强团队协作,做好施工组织和协调工作,确保各项施工任务按计划完成。

总结:水肥一体化施工组织设计是保证施工质量和进度的重要工作。

通过明确施工任务、采取适当的施工方法、合理安排施工进度、严格把控施工质量和安全措施以及加强协调配合,可以有效提高水肥一体化施工效果,促进农作物的增产增效,实现可持续的农业发展。

高标准农田施肥施工组织设计

高标准农田施肥施工组织设计一、前言随着我国经济的快速发展,农业生产的现代化已成为不可逆转的趋势。

而农田施肥是农业生产中必不可少的重要环节,对于提高农作物产量和品质具有重要作用。

因此,在高标准农田建设中,如何合理组织设计施肥施工方案,成为了一个亟待解决的问题。

二、高标准农田施肥施工组织设计的意义1.提高土地利用率科学合理地进行施肥施工,能够充分利用土壤养分,提高土地利用效益。

2.增加作物产量和品质通过科学合理地进行施肥施工,能够满足作物生长所需养分,促进植株健壮生长,从而增加作物产量和品质。

3.保护环境科学合理地进行施肥施工能够避免过量使用化肥造成的污染问题,并且能够减少氮磷等营养元素流失到水体中造成水体污染。

三、高标准农田施肥施工组织设计的要点1.根据土壤类型和作物需求确定施肥方案不同的土壤类型和作物需求都有所不同,因此在进行施肥施工组织设计时,需要根据实际情况确定合理的施肥方案。

一般情况下,可以通过化验土壤样品来确定土壤养分含量,以此为依据进行合理施肥。

2.合理选择施肥方式目前常见的施肥方式有基肥、追肥、叶面喷肥等。

在进行高标准农田施肥时,需要根据作物生长期、气候条件等因素综合考虑选择合适的施肥方式。

3.科学控制施肥量过量使用化肥会造成环境污染,并且对于作物生长也会产生负面影响。

因此,在进行高标准农田施肥时,需要科学控制施肥量,避免过度使用化肥。

4.注意施肥时间和顺序不同的作物对于营养元素的需求时间和顺序也有所不同。

在进行高标准农田施肥时,需要注意选择合适的时间和顺序进行施肥,以保证作物生长所需的养分供应。

5.加强施肥管理高标准农田施肥施工组织设计不仅仅是一次性的活动,还需要在作物生长期间进行管理和调整。

因此,需要加强施肥管理,及时发现问题并进行调整。

四、高标准农田施肥施工组织设计的实践案例某农场位于江苏省南通市海门市,耕地面积约1000亩。

该农场在进行高标准农田建设时,充分考虑了土壤类型和作物需求等因素,在进行施肥施工组织设计时采取了以下措施:1.通过化验土壤样品确定土壤养分含量,并根据作物需求制定合理的施肥方案。

【施工】海南大化肥合成氨装置施工组织设计

CO2脱除。CO2脱除系统采用BASF公司节能的aMDEA03工艺。出低变炉的低变气首先用于产生低压蒸汽并被冷至166℃,然后在再沸器中进一步冷却,回收的热量用aMDEA的再生。工艺气进入CO2吸收塔121-MD底部,温度为69℃,工艺气被活化MDEA半贫液洗涤。从CO2吸收塔底出来的MDEA富液首先经过半贫液泵水力透平107-MJAHT回收能量。半贫液从再生塔中部抽出,大部分半贫液通过半贫液泵107-MJA/B/C送入吸收塔。
多年平均雷暴日数86.7天(多发生在3-11月)
历年平均蒸发量2546.1
风向,常年主导风向NE(东北风,9月至次年4月),次主导风向为S(南风,5月至8月)。
风速(m/s)
年平均
4.5
夏季平均
4.9
冬季平均
4.5
三十年一遇最大
40
影响本地区的台风一般出现在6至10月份,以8至9月份最多最强。
风荷载:基本风压值0.8Kpa。
主要施工方法及技术措施介绍
施工方法编制计划
8.风雨季施工措施 ………………………………………(64-72)
8.1雷雨期施工技术管理
8.2土建工程风雨季施工措施
8.3安装工程风雨季施工措施
8.4雨期施工安全技术措施
8.5台风预防措施
9.工程质量 ……………………………………………(73-105)
9.1质量方针
f)本套装置的主要仪表及自控系统为国外引进,工艺参数的检测和控制通过现场智能仪表及DCS系统实现,装置的安全联锁通过ESD系统实现,ESD与DCS间通过通讯接口进行通讯,压缩机监控系统由PLC和CRT组成,并通过DCS实现对压缩机组的控制,压缩机故障诊断系统采用“DM2000、MCM2000”系统。

化肥生产基地施工组织设计规范

化肥生产基地施工组织设计规范一、前言化肥生产基地施工组织设计是指在化肥生产基地建设中,为确保施工过程的高效和安全,科学合理地组织施工各项工作的设计规范。

本文将着重介绍化肥生产基地施工组织设计的原则、内容及步骤,以及施工过程中应注意的问题。

二、化肥生产基地施工组织设计原则1. 安全第一:施工组织设计应始终把安全放在首要位置,严格按照相关安全规定进行安全生产管理,确保工作场所的安全性。

2. 效率优先:通过科学合理的施工组织设计,最大限度地提高工作效率,减少资源浪费,确保项目进度的顺利推进。

3. 质量保障:施工组织设计应重视质量控制,明确各项工作任务和责任分工,确保施工质量达到设计要求。

4. 环保可持续:施工组织设计要考虑环境因素,采取适当的环保措施,保护生态环境,实现可持续发展。

5. 合理经济:施工组织设计需要合理配置资源,控制成本,提高项目经济效益。

三、化肥生产基地施工组织设计内容1. 施工项目概况:对化肥生产基地的建设项目进行详细描述,包括工程规模、项目进度、施工环境等。

2. 组织管理机构:明确施工期间的管理组织机构,包括项目经理、技术负责人等,明确各人员职责和权限。

3. 施工安全措施:制定详细的施工安全措施,包括施工现场安全、施工设备安全以及职工个人防护等方面。

4. 施工进度计划:制定详细的施工进度计划,明确各项工作的时间节点和工期安排,确保项目按计划完成。

5. 资源配置与管理:合理配置施工所需的人员、设备、材料和财力,确保施工过程中资源的充分利用和管理。

6. 施工质量控制:制定质量控制计划,明确各项工作的质量要求和检验方法,加强质量监督和管理。

7. 环境保护措施:制定环境保护措施,包括水源保护、噪音防治、固体废物处理等,减少对环境的不良影响。

8. 经济成本控制:制定经济成本控制方案,确保项目在可控范围内控制成本,提高经济效益。

四、化肥生产基地施工组织设计步骤1. 搜集资料:收集化肥生产基地建设的相关资料,包括施工图纸、设计文件、技术规范等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计目录一.编制依据二.工程概况三.施工部署四.主要分部分项工程施工方法五.施工进度计划六.资源供应计划七.施工平面图八.技术保证措施九.预应力混凝土折线形屋架单项施工方案十.水暖施工组织设计十一.电气施工组织设计一、编制依据二、工程概况1建筑设计概况室内装饰表2结构设计概况三、施工部署1质量目标:合格,争创省优质工程。

2安全及文明施工目标2.1安全达标目标:坚持“安全第一,预防为主,综合治理”的方针,轻伤事故频率小于1.5‰,杜绝一切安全质量事故。

2.2伤亡事故控制目标:无重大伤亡事故。

2.3文明施工目标:强化施工现场科学管理,满足现场环保要求,创一流管理水平,建文明施工工地。

3进度目标3.1合同工期: 2008年6月1日~2008年10月8日,有效日历天数130天3.2计划工期:2008年6月1日~2008年10月5日3.3主要分部工程工期目标施工准备:2008年6月1日~2008年6月2日承台基础:2008年6月29日完设备基础:2008年6月30日完排架柱:2008年7月31日完屋架制作、张拉:2008年8月20日完屋架吊装:2008年8月30日完围护结构:2008年9月10日完装修工程:2008年9月15日完竣工收尾:2008年10月5日完。

4项目组织机构项目管理人员一览表5施工程序整个工程施工采用统筹安排、平行流水的施工方法。

5.1一号生产车间5.1.1大型设备基础和独立基础同时进行施工,以保证大型设备安装时间要求。

5.1.2基础施工完成后进行排架柱施工。

5.1.3屋架在承台土方回填后制作。

(位置详见屋架制作布置图)5.1.4屋面板、钢构件与屋架同时在场外加工制作。

5.1.5屋面综合吊装在排架柱施工完达到设计要求后进行。

5.2沉降室沉降室与一号生产车间同时施工。

5.3一号原料仓库在一号生产车间之后进行连续施工。

5.4施工工艺流程:↓6关键过程预应力屋架制作和屋架吊装作为关键过程。

7主要工作量四、主要分部分项工程施工方法1测量定位放线1.1根据总平面图测设建立纵横主轴线并加密主轴线后建立坐标控制线。

1.2根据从地坐标控制网定出个单项工程的轴线位置。

1.3根据甲方给定的水准点的绝对标高,将高程引至拟建建筑物附近,在建筑物周围设立基准点进行高程控制测量。

2土方工程2.1基础挖土2.1.1基坑采用机械挖土,基底预留300mm厚人工清底,采用放坡处理,保证工人施工安全。

2.1.2余土用挖掘机运至基坑外,用自卸汽车运至指定建设单位指定地点。

用作回填土的土堆放在距坑边1.5m以外的坑的周围。

2.2土方工程施工中,测量和校核其平面位置、水平标高及地基土质是否符合设计要求,设专职放线员控制基础基底标高,再由两侧龙门板拉轴线检查基坑尺寸是否正确。

2.3土方回填2.3.1填方土料符合设计要求,保证填方的强度和稳定性。

2.3.2填方土料按规定取样测定含水率,回填土的含水率超过最佳含水率时采用阳光暴晒,并配合机械翻倒,以达到最佳含水率。

当土料过干时,则采取水车喷水,以保证回填土达到最佳含水率。

2.3.3回填前先清除基底上杂物,排除基坑内积水和淤泥,并采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。

2.3.4采用人工回填的施工方法,人工打夯;,分层夯填,每层厚度为250mm;每层打夯至少三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。

3钢筋工程3.1钢筋采用现场集中下料,机械加工,部分人工制作,编号堆放,用吊车运至施工地点,现场制作成型。

3.2盘圆钢筋采用冷拉方法调直。

3.3钢筋接头:3.3.1柱钢筋连接采用电渣压力焊连接。

3.3.2梁的纵向受力主筋均采用熔槽焊连接。

3.4钢筋绑扎要严格按图纸施工,保证钢筋规格,间距,数量的准确。

板钢筋绑扎前用粉笔在模板上画出间距,按此间距绑扎。

3.5柱钢筋施工方法:柱主筋立好后,在主筋上标出箍筋间距,箍筋与主筋垂直,且弯钩为135度角,弯勾长度不小于10d,柱筋与箍筋外转角部分的相交点呈梅花式绑扎。

3.6梁钢筋施工方法:梁主筋绑扎时,按画好的箍筋的位置套上箍筋,箍筋加密区按照要求加密,保证梁柱核心区的箍筋的位置正确。

3.7钢筋保护层:钢筋保护层垫块采用塑料垫块,垫块厚度同保护层厚度。

4模板工程4.1支模方法4.1.1独立基础模板4.1.1.1采用组合木模板,支撑采用钢管。

4.1.1.2在基础模板上口、柱四角用四根木方将柱钢筋固定。

4.1.2基础梁模板在挖好的基础梁条基内现铺100mm苯板,在其上抹20mm厚水泥砂浆找平做底模,两侧面采用木模板。

4.1.3排架柱模板4.1.3.1排架柱以连梁或牛腿为施工缝两次支模。

4.1.3.2排架柱模板采用竹胶模板,沿轴线方向设置内外双排脚手架,用于排柱模板的支撑和校正。

4.1.3.3用Φ48钢管沿柱底至柱高1/2范围内间距为300mm,柱高1/2至柱顶范围内间距为500mm进行加固。

柱根部采用Φ8钢筋焊接至箍筋固定柱底模。

4.1.3.4在柱模外侧用钢管配合紧线器来调整柱模板垂直度。

4.1.4梁板模板4.1.4.1梁板模板采用竹胶模板,连梁支撑体系利用排柱的内外双排脚手架。

框架梁和现浇板采用快拆体系。

4.1.4.2梁柱核心区处制作定型模板以保证其几何尺寸。

当梁跨度大于4米时,模板按1/1000—3/1000起拱。

4.2模板施工完毕,由技术人员及放线员对标高、尺寸进行检查,符合要求后方可进行下道工序。

模板支设完毕后严禁碰撞,设专职木工看护模板,遇有模板变形及时处理。

4.3拆模依据:根据同条件混凝土试块的混凝土强度。

承重模板依据下表进行拆模施工:5混凝土工程5.1混凝土搅拌5.1.1所有混凝土采用采用现场搅拌。

现场设2台350L搅拌机和1台强制式搅拌机。

5.1.2原材料经检查均符合要求,混凝土配合比牌已填好并挂在上料地点。

5.1.3磅秤已稳好,并将其周围清理干净,磅秤要灵敏可靠,投料前由技术员对砂、石、外加剂进行过秤,确定每罐投料量。

5.1.4混凝土的投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。

掺外加剂与水同时倒入。

5.1.5混凝土搅拌时间不低于120秒。

5.2混凝土运输5.2.1一号生产车间及办公楼采用塔吊运输。

5.2.2一号原料仓库混凝土水平运输采用一吨翻斗车,垂直运输采用16T 汽车吊。

5.3混凝土浇筑和振捣5.3.1准备工作:混凝土浇筑前,模板内的杂物要清除干净,浇水润湿。

钢筋、预埋件等隐蔽工程经监理单位验收合格。

5.3.2柱混凝土采用分层浇筑,分层振捣的方法,每层浇筑高度不超过500mm,间歇时间不得超过90分钟。

5.3.3柱施工缝设置:柱的施工缝留置:在连梁和牛腿20~30mm以下。

5.3.4采用插入式振捣器振捣时,振捣棒垂直于混凝土表面,操作时做到快插慢拔,插入点分布均匀,分层振捣时,振捣器要插入下层混凝土50mm 左右,并保证在下层混凝土初凝前进行。

5.4砼的养护:柱砼采用覆盖塑料薄膜养护;楼板采用浇水养护,浇水次数应能保持混凝土处于湿润状态养护期不少于七天。

6预应力混凝土折线形屋架6.1屋架制作6.1.1 施工准备6.1.1.1操作人员操作人员熟悉施工过程的质量要求,各工序开工前按工种进行技术交底,特殊工种人员持证上岗。

6.1.1.2 机具6.1.1.2.1 机械设备、仪表、锚夹具的数量和能力满足施工要求。

6.1.1.2.2 计量器具和检测仪器,按检定周期定期检验,精度满足施工要求。

6.1.1.3 材料要求6.1.1.3.1底楞选用90×60mm红松硬木方,模板采用12mm厚竹胶模板。

6.1.1.3.2水泥:PO42.5,水泥进场有出厂合格证,并经复试合格。

6.1.1.3.3骨料6.1.1.3.3.1细骨料:砂含泥量不大于3%,并经复试合格。

6.1.1.3.3.2粗骨料:碎石粒径5~20mm,压碎值10~12%, 含泥量不大于1%,并经复试合格。

6.1.1.3.4外加剂:使用超早强外加剂,外加剂有出厂合格证。

6.1.1.3.5钢材进场必须有出厂质量证明书,并经复试合格。

6.1.1.3.6锚具有出厂合格证,复试格后方可使用。

6.1.1.4 作业条件6.1.1.4.1场地平整、道路畅通,布局合理,水、电满足施工要求。

6.1.1.4.2原材料、半成品进场后按平面布置图堆放,挂牌标识,防止误用。

6.1.2 施工方法6.1.2.1一号生产车间预应力混凝土折线形屋架采用跨外施工,一号原料配料仓库预应力混凝土折线形屋架采用跨内施工(见附图1),均采用平卧叠层生产,每个底模生产4层,每层中间采用双层厚塑料布隔离,待下层屋架混凝土强度达到C20后,方可浇筑上层屋架。

为保证工期,投入底模20套、侧模10套。

6.1.2.2工艺流程:6.1.2.3 模板6.1.2.3.1模板制作首先放大样,经质检员、技术员检查样板合格后,方可下料制怍。

6.1.2.3.2 模板用12mm厚竹胶模板制作,底楞用90mm×60mm,底带用50mm ×50mm红松硬木方,间距500mm,拉杆60mm×40mm硬木方,局部薄弱地方加密、加固处理。

6.1.2.3.3 如地面坚实可直接在地面上铺90×60mm顺方两道,再铺底模。

如地面为软土,则应用枕木通铺底或打木桩后再铺底模,底模必须用水准仪抄平,楔子要对头打。

6.1.2.3.4 叠层生产,每层模板都要用水准仪抄平、调整,模板拼缝严密,以免漏浆。

6.1.2.3.5予埋件用钉子四角钉牢。

6.1.2.3.6 按图集规定下弦起拱,屋架下弦预应力孔道要与屋架同时起拱。

6.1.2.3.7 支撑要牢固,楞方间距为900mm,施工中设专人看模,发现问题及时处理。

6.1.2.3.8 浇筑混凝土时须留有预应力筋孔道,屋架每个孔道留灌浆孔三个,排气孔二个,孔道用钢管做成模芯的办法形成,灌浆孔间距不宜大于12m,不同孔道的灌浆孔间距500mm,灌浆孔要通畅,由看模人员负责通孔。

6.1.2.3.9 周转模梆每次必须把灰浆清理干净,局部有损坏及时修补,确保屋架外观质量。

6.1.2.3.10 第一层底模刷隔离剂,第二、第三层铺双层厚塑料布,塑料布的宽度应盖过上下弦表面后,两侧有100mm的余量,塑料布要铺平,铺每层塑料布前在混凝土表面刷一层水,防止出现皱纹。

6.1.2.3.11 模板支完后首先进行自检,再经质检员检查,并形成记录,合格后方可进入下道工序。

6.1.2.3.12 拆模6.1.2.3.12.1待混凝土强度达到设计强度30%后,方可拆侧模,6.1.2.3.12.2拆模时要注意节点处轻敲,防止损坏构件。

6.1.2.4钢筋6.1.2.4.1 钢筋经复试合格后方可下料,钢筋在加工过程中,如发现脆断、力学性能显著不正常,尚应进行化学分析检验。
