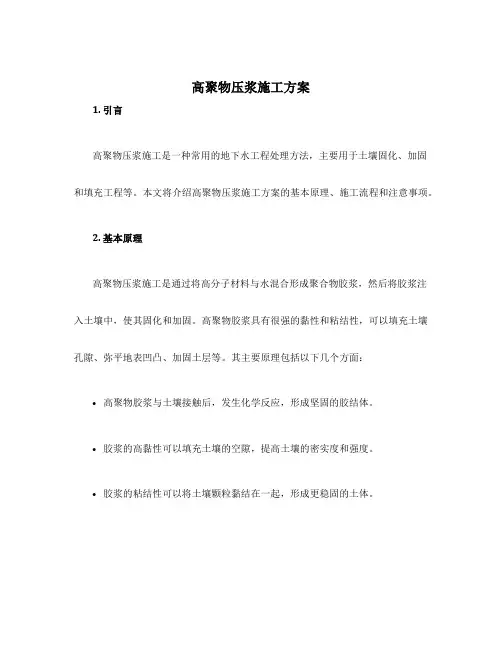

高聚物压浆施工方案

高聚物压浆施工方案

高聚物压浆施工方案1. 引言高聚物压浆施工是一种常用的地下水工程处理方法,主要用于土壤固化、加固和填充工程等。

本文将介绍高聚物压浆施工方案的基本原理、施工流程和注意事项。

2. 基本原理高聚物压浆施工是通过将高分子材料与水混合形成聚合物胶浆,然后将胶浆注入土壤中,使其固化和加固。

高聚物胶浆具有很强的黏性和粘结性,可以填充土壤孔隙、弥平地表凹凸、加固土层等。

其主要原理包括以下几个方面:•高聚物胶浆与土壤接触后,发生化学反应,形成坚固的胶结体。

•胶浆的高黏性可以填充土壤的空隙,提高土壤的密实度和强度。

•胶浆的粘结性可以将土壤颗粒黏结在一起,形成更稳固的土体。

3. 施工流程高聚物压浆施工的基本流程如下:3.1 准备工作在进行高聚物压浆施工之前,需要进行以下准备工作:•确定施工区域的范围和施工深度。

•对施工区域进行勘测,并制定详细的施工方案。

•确定高聚物胶浆的配比和混合方式。

•准备施工所需的设备和材料。

3.2 施工准备在开始施工之前,需要进行以下准备工作:•清理施工区域,确保无杂物和障碍物。

•安装好压浆设备,并检查设备是否正常工作。

•准备好高聚物胶浆,并按照配比要求进行搅拌。

3.3 施工操作在进行高聚物压浆施工时,需要按照以下步骤进行操作:1.将高聚物胶浆从搅拌桶中抽取到压浆设备的料斗中。

2.调整好压浆设备的压力和流量。

3.从施工区域的一侧开始,将高聚物胶浆注入土壤中。

4.按照设计要求,控制好注浆的深度和速度。

5.注浆至设计要求的深度后,停止注浆。

3.4 施工检查在施工完成后,需要进行相应的检查工作:•检查注浆区域的密实度和强度是否达到设计要求。

•检查是否有漏浆或结浆现象。

•对施工区域进行清理,确保无残留杂物。

4. 注意事项在进行高聚物压浆施工时,需要注意以下事项:•配比好高聚物胶浆的比例,确保其黏性和粘结性能。

•控制好施工速度和深度,避免过度压实或不足压实。

•施工过程中,要及时清理设备和管道,防止堵塞和故障。

高速公路高分子聚合物及水泥压浆施工工艺流程

高速公路高分子聚合物及水泥压浆施工工艺流程

高速公路高分子聚合物及水泥压浆施工工艺流程高分子聚合物技术一、使用范围(各等级道路)1、由于路基沉陷造成的基层脱空2、路基及路面基层翻浆、唧泥3、由于路基原因造成的基层及路基纵向裂缝(路基稳定)二、主要技术优势1、早期强度高、无需养生、快速放行高强聚合物材料施工后不需要养生,1小时能够初凝,2小时后强度达到15Mpa以上,达到放行通车的需要,克服了普通水泥注浆施工后长时间养生的缺点。

2、终凝时间短,成型强度高高强聚合物材料3小时能够终凝,终凝后强度能达到30-60Mpa(根据实际可调整),具有很好的强度;3、原材料具有轻微膨胀性,成型后不收缩高强聚合物材料在反应时能够发生轻微膨胀,成型后不收缩,克服了普通水泥浆在反应时干缩的缺点,能够更好的填充基层及路基的空洞;4、具有良好的耐久性能高强聚合物注浆材料中含有多种矿物改性组分和高分子聚合物材料,具有很好的耐腐蚀性和抗酸碱性能,使用寿命长。

5、浆液流动性好、渗透性强高强聚合物注浆液流动性好,渗透性强,不但能够处理基层的脱空部分,并对结构层中的细小裂缝也有很好的填充功能。

6、施工成本低三、主要施工工艺流程1、施工前准备→2、道路封闭→3、施工前弯沉检测→4、确定病害范围→5、施工放线→6、钻孔→7、安装注浆管与注浆帽→8、注浆料的加工→9、注浆→10、质量检测→11、清理施工现场→12、病害标示→13、监理验收→14、开放交通→15、施工后弯沉检测1、施工设备、材料及人工准备:1)主要施工设备:50kw发电机一台、注浆机一台、电锤6台、双层搅拌机一台及小货车两辆、封闭式厢货车一辆2)主要施工材料:高强聚合物注浆料、pvc管3)主要施工人员:应在施工前进行详细的安全技术交底,保证主要技术人员都熟知每一个关键步骤。

人员要保证有施工队长1名、技术负责人1名、熟练的操作手5名、工人2名,保通人员2名,以保证压浆工作紧张有序的进行。

2、道路封闭:根据高速公路安全施工操作规程的要求,制定切实可行的保通方案,经交警及路政部门审批后进行道路封闭。

高聚物注浆施工流程及工艺

高聚物注浆施工流程及工艺

高聚物注浆施工流程及工艺英文回答:High polymer injection grouting is a construction process used to repair and strengthen structures such as buildings, bridges, and tunnels. It involves injecting a high polymer material into cracks, voids, or cavities in the structure to fill and seal them, improving the overall integrity and durability of the structure.The process typically involves the following steps:1. Site Preparation: Before starting the injection grouting process, the site needs to be prepared by cleaning the surface and removing any loose debris or contaminants. This ensures proper adhesion of the grout material to the structure.2. Crack Identification: The cracks or voids in the structure are identified and assessed to determine theappropriate grouting technique and material to be used. This may involve visual inspections, non-destructive testing, or other diagnostic methods.3. Grout Material Selection: Depending on the specific requirements of the project, different types of high polymer grout materials can be used. These materials vary in viscosity, setting time, and strength properties. The selection of the grout material is crucial to ensure compatibility with the structure and achieve the desired results.4. Injection Equipment Setup: Injection pumps and equipment are set up at the site to deliver the grout material into the cracks or voids. The equipment may include injection guns, hoses, pressure gauges, and flow control valves.5. Grout Injection: The grout material is injected into the cracks or voids using the injection equipment. The injection is typically done under pressure to ensure proper penetration and filling of the voids. The injection processmay involve multiple stages and different injection points, depending on the size and complexity of the structure.6. Monitoring and Testing: During and after theinjection process, monitoring and testing are conducted to ensure the effectiveness of the grouting. This may include monitoring the injection pressure, flow rate, and visual inspections to check for any leaks or signs of improvement.7. Post-Injection Treatment: After the injection is completed, any excess grout material is cleaned off the surface, and the site is restored to its original condition. Depending on the grout material used, curing time may be required before the structure can be put back into service.Overall, high polymer injection grouting is a versatile and effective method for repairing and strengthening structures. It provides a durable and long-lasting solution to address cracks, voids, and other structural issues.中文回答:高分子注浆施工是一种用于修复和加固建筑物、桥梁和隧道等结构的施工工艺。

顶管聚合物注浆加固施工方案

顶管聚合物注浆加固施工方案

顶管聚合物注浆加固施工方案
概述
顶管聚合物注浆加固技术是常用的加固方法之一,通过注入聚合物材料来填充管道内部空隙,增强管道强度和稳定性。

施工步骤
1. 现场准备:施工前需要检查管道的完整性和清理管道内部杂物,确保管道表面干燥清洁。

2. 材料搅拌:按照材料说明书准确配合原材料,进行快速搅拌并尽快使用。

3. 注浆:将搅拌好的聚合物材料通过注浆设备注入管道内部,从低处到高处逐段注浆。

4. 确认:完成注浆后,需要确认注浆是否充分且无渗漏,可通过检查管道表面是否有气泡和水滴来判断。

5. 收尾:清理现场并做好相应记录。

注意事项
1. 按照材料说明书配比准确,不得随意更改。

2. 注浆时需连续注入,不得停顿,以避免注浆材料混合不均。

3. 管道坡度应控制,注浆顺序应自下而上,避免积聚现象。

4. 施工现场应通风良好,加强安全措施。

以上为顶管聚合物注浆加固施工方案,是经过实践检验的有效方法。

施工过程中应注意事项,确保施工质量,保障工程安全。

高聚物注浆技术及施工工法在高速公路病害处治中的应用(PPT-86)

高聚物注浆技术及施工工法在高速公路病害处治中的应用(PPT-86)
河南省某高速公路高聚物注浆施工现场
河南省某高速公路高聚物注浆施工现场
河南省某高速公路高聚物注浆施工现场
河南省某高速公路高聚物注浆施工现场
湖北省某高速公路高聚物注浆施工现场
贵州省某高速公路高聚物注浆施工现场
贵州省某高速公路高聚物注浆施工现场
安徽省某高速公路高聚物注浆施工现场
广西某高速公路高聚物注浆施工现场
注浆前弯沉 300~500 微米 ≥500 微米
注浆后弯沉 平均值降低 30%以上 ≤400 微米
⑤ 注浆后弯沉值达不到上述标准的,应实施补注,直至达到上述标准。
3.高分子材料注浆系统
系统组成
(1)动力子系统 (2)供料子系统 (3)配比子系统 (4)注射子系统 (5)辅助器械
系列多功能高聚物注浆系统
试验段施工现场
排除泥水
试验段维修结果
注浆前后弯沉对比结果
试验段维修结果
注浆前后弯沉对比结果
注浆前后弯沉值统计表
注浆前
≥300微米
点数
46
≥400微米
点数
27
≥500微米
点数
19
注浆后
6 0 0
注浆前 弯沉 平均值
注浆后 弯沉 平均值
弯沉值 平均下降 百分比
396 183 54%
未注浆路段雨后第二天情况
水泥路面高聚物注浆方案及实施效果 (弯沉由800~1200微米降至400微米以下)
荷载 注浆孔
荷载 注浆孔
注浆管
注浆管
基层松散路面
碎石基层路面
(2)加载注浆
注浆前检测
时间 (ns) 深度(m)
0.0
0.0 0.1
3.5
0.2
注浆

高聚物注浆施工方法小议

高聚物注浆施工方法小议

高聚物注浆施工方法小议作者:杨慧勤刘新朋来源:《城市建设理论研究》2014年第09期摘要:详细阐述了高速公路路面病害分类,介绍了高聚物注浆特点、施工程序和施工质量及效果检测。

关键词:高聚物注浆;弯沉检测中图分类号:C35文献标识码: A引言:高速公路由于交通量的剧增,汽车轴载日益重型化,道路设计和施工中存在着诸多不利因素的影响,致使路面过早出现裂缝。

路面裂缝若得不到及时养护,灌缝不及时或灌缝质量达不到干净、干燥及工艺的要求,致使雨水侵入。

渗入基层的水分与基层材料的细料混合形成泥浆,在车辆行驶作用下,泥浆沿裂缝缝隙处喷溅出来,形成唧泥。

唧泥的出现进一步加剧了基层空隙或水泥混凝土面板的脱空,脱空又加剧了裂缝的发展。

这样,周而复始,恶性循环,极大地降低了路面基层的密实性、稳定性和整体强度,最终导致路面的破坏。

河南省高速公路运营以来,各种路面病害呈日益增长的趋势。

近几年尤其严重,多处出现严重裂缝和翻浆唧泥,特别是连续降雨,更加剧了裂缝唧泥的发生、发展。

这些病害如按常规的自治方法(即打开重做基层和面层),要解决根本问题,不太现实。

因此,建议采用高分子聚合物注浆治理。

一、高速公路路面病害分类经工程技术人员对高速公路全线路面进行的调查,宜采用高分子聚合物注浆治理高速路面病害的主要分为三大类:①严重裂缝、翻浆唧泥;②水泥稳定碎石基层松散;③水泥砼面板脱空。

对这三种病害路段路面都可采用高聚物注浆进行治理。

二、高聚物注浆特点高分子聚合物是聚氨酯泡沫,一种具有部分弹性的材料,以液体状态注入时可以到达所有孔隙,膨胀率高,在国外道路、机场跑道、桥头跳车等基础设施的快速维修中已取得了75000多例成功的应用,在国内工程中该技术的应用才刚刚起步。

高分子聚合物主要技术特点有:①密度小。

工程应用中高聚物的密度变化范围在150~300kg/m3之间,无收缩,维修后产生的附加应力小。

②高聚物材料能迅速膨胀。

注射的高聚物材料在路面病害部位能够迅速膨胀,几秒钟内可达液体体积的10~20倍,生成的高聚物材料物理力学性能优良,能充分渗透、挤压到基层或砼板底空隙、裂缝处,并挤出板底、基层裂缝缝隙处的积水、唧泥。

高聚物注浆

高聚物注浆

一、高聚物注浆技术简介及特点1.高聚物注浆技术基本原理高聚物注浆技术是20世纪70年代末发展起来的工程维修技术,在国外主要用于建筑物地基加固或地板修复。

高聚物注浆技术基本原理是:按照一定配比(1:1),向地基中注射双组份高聚物材料(专用树脂和硬化剂),两种材料混合后发生化学反应,体积迅速膨胀并形成泡沫状固体,从而达到填充脱空和加固地基的目的。

2.高聚物注浆技术主要特点高聚物材料不含水,不会产生干缩现象,能够密实填充脱空。

高聚物注浆形成的材料具有很好的柔韧性,抗拉强度和抗压强度比较接近,材料为弹性体,因此不容易发生开裂,并具有较好的抗渗性,能阻止雨水下渗。

高聚物注浆技术综合应用落锤式弯沉仪无损检测和高聚物精密注射等高新技术,注浆前利用落锤式弯沉仪进行检测,对弯沉较大的点,注浆后还要进行复测,达不到设定的最小弯沉值还要进行补注,从而保证注浆后弯沉值的均匀性。

其主要技术特点如下:(1)轻质:反应后形成的固体材料自重轻,其密度不到水泥浆或沥青材料的10%,对本已存在病害的基层、底基层或软弱路基,材料所施加的附加荷载非常小。

(2)高膨胀性:高聚物材料的自由膨胀比可达20:1,可以填充脱空和裂缝,同时可以进一步压密周围介质。

(3)早强:高聚物材料能够迅速膨胀和固化,可在15分钟内达到其最终强度的90%。

材料具有良好的柔韧性,并具有较高的抗拉强度。

(4)防水:固化后材料具有良好的防水性能。

材料可以排出下层积水,并且在注浆时和注浆后都不受潮湿条件的影响。

固化之后材料可以阻止水的进一步渗透,对路面裂缝和接缝有良好的密封作用(5)耐久:材料稳定性强,在地下耐久性达百年以上。

(6)安全:对环境无污染,且不受霉菌和真菌的侵蚀。

(7)快速:注浆过程快捷,不需要养生,极大的缩短了施工时间。

注浆后可以迅速开放交通投入使用,对交通干扰较小。

(8)微损:注浆孔约16mm,对路面结构基本无损坏。

三、高聚物注浆技术适用范围1、水泥混凝土路面断板、脱空、唧浆、沉陷;2、半刚性基层路面开裂、唧浆、强度不足;3、柔性路面承载能力低,基层、路基强度不足;4、路基压实度不足、路面沉陷。

uhpc注浆工程施工(2篇)

uhpc注浆工程施工(2篇)

第1篇一、工程概况UHPC(超高性能混凝土)注浆工程是一种新型的加固技术,广泛应用于桥梁、隧道、大坝、边坡等基础设施的加固与维修。

本方案针对某桥梁加固工程,详细阐述UHPC注浆施工的流程、技术要求及质量控制措施。

二、工程背景某桥梁建于上世纪80年代,由于长期承受交通荷载和自然环境的影响,部分结构构件出现裂缝、剥落等现象,影响桥梁的使用寿命和安全。

经检测,桥梁部分构件的承载能力已无法满足现行交通需求。

为恢复桥梁的使用功能,决定采用UHPC注浆技术对桥梁进行加固处理。

三、施工准备1. 人员准备- 组织成立UHPC注浆施工团队,包括项目经理、技术负责人、施工人员、质检人员等。

- 对施工人员进行技术培训,确保其掌握UHPC注浆施工工艺和质量标准。

2. 材料准备- UHPC材料:根据设计要求,选择合适的UHPC材料供应商,确保材料质量。

- 注浆设备:包括注浆泵、注浆管、注浆嘴等。

- 辅助材料:水泥、砂、石子、钢筋等。

3. 设备准备- 施工设备:搅拌机、输送泵、切割机、凿岩机等。

- 安全防护设备:安全帽、安全带、防护眼镜等。

4. 施工方案编制- 根据设计图纸和现场实际情况,编制详细的UHPC注浆施工方案。

- 方案中应包括施工流程、技术要求、质量控制措施、安全措施等。

四、施工流程1. 施工前准备- 清理注浆部位,确保表面干净、平整。

- 检查注浆设备,确保其正常工作。

- 配制UHPC材料,按照设计要求进行搅拌。

2. 钻孔- 根据设计图纸,确定钻孔位置和深度。

- 使用凿岩机进行钻孔,确保孔径和孔深符合要求。

3. 注浆- 将搅拌好的UHPC材料通过注浆泵输送至注浆管。

- 将注浆管插入钻孔,调整注浆嘴位置,确保浆液均匀填充孔洞。

- 注浆过程中,密切观察注浆压力和浆液流动情况,及时调整注浆参数。

4. 养护- 注浆完成后,对注浆部位进行养护,确保UHPC材料充分硬化。

- 养护期间,保持注浆部位湿润,避免温度和湿度过高或过低。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高聚物注浆施工流程及工艺
一、施工前准备工作
1. 研究结构损坏情况:在进行高分子注浆施工前,首先需要对结构的损坏情况进行充分的
研究和评估。

需要了解损坏的原因、程度以及位置,为后续的施工工作提供依据。

2. 设计方案和材料选择:根据结构损坏的具体情况,设计合适的注浆方案,选择合适的高
分子材料。

需要考虑材料的黏结性能、流动性能、抗压强度等指标,保证选用的材料能够
满足修复和加固的要求。

3. 施工人员培训:施工前需要对参与施工的人员进行培训,确保他们能够熟练掌握注浆施
工的操作技巧和注意事项。

4. 设备和材料准备:准备好所需的施工设备和高分子材料,包括搅拌设备、输送设备、注
浆管道等,确保施工过程中能够顺利进行。

5. 安全措施:施工前要做好安全防护措施,配备好相关的安全设施和器材,确保施工过程
中人员和设备的安全。

二、施工流程
1. 清理和处理表面:在进行高分子注浆施工前,需要对结构表面进行清理和处理。

首先清
除表面的尘土、杂物和腐蚀物,然后用清水冲洗和湿润表面,确保表面清洁和湿润。

2. 钻孔和安装管道:根据设计方案确定需要进行注浆的位置和数量,在这些位置进行钻孔,然后在钻孔处安装注浆管道。

注浆管道的安装需要保证管道能够顺利输送高分子材料,并
且封堵管道末端,以免高分子材料外溢。

3. 混合和搅拌高分子材料:根据设计要求,将高分子材料和搅拌水按一定的比例加入到搅
拌设备中进行混合和搅拌,直到得到均匀的浆料。

4. 注浆施工:将混合好的高分子浆料通过输送设备输送到准备好的注浆管道中,然后开始
进行注浆施工。

在注浆过程中要保持一定的压力和流量,确保高分子材料能够充分填充到
结构裂缝和破损部位。

5. 养护和检查:在高分子注浆施工完成后,需要对修复部位进行充分的养护,确保高分子
材料能够充分凝固和固化。

同时还需要对注浆施工的质量进行检查,确保注浆效果符合设
计要求。

6. 施工记录和总结:在施工结束后,需要对施工的整个过程进行记录和总结,包括注浆材
料的用量、注浆位置和数量、施工细节等内容,为后续的施工和检测提供参考。

三、施工注意事项和工艺要点
1. 混凝土结构表面的清理和处理应该充分彻底,确保表面无尘、无杂物,同时要进行湿润处理,提高高分子材料的附着性能。

2. 在进行钻孔和安装注浆管道时,要根据设计要求确定钻孔的位置和深度,注射管道的布置要合理,管道要封堵,确保高分子材料注浆不外溢。

3. 在高分子材料的混合和搅拌过程中,要严格按照要求的比例加入搅拌水,保证浆料的均匀性和流动性,同时要控制好混合时间和搅拌频率。

4. 注浆施工时要控制好注浆的流量和压力,保证高分子材料能够充分填充到损坏部位,并且避免在注浆过程中出现堵塞、漏浆等现象。

5. 注浆施工完成后要对修复部位进行养护,保持适当的湿润度和温度,促进高分子材料的充分固化和凝固。

6. 施工结束后要对注浆的质量进行检查,如果有必要可以进行探伤和超声波检测,对结构的修复效果进行评估。

同时要对施工过程进行记录和总结,为今后的施工提供参考。

综上所述,高分子注浆施工是一项复杂而又重要的工程施工,需要严格按照一定的流程和工艺进行操作。

只有做好相关的准备工作、掌握好施工要点和注意事项,才能保证高分子注浆施工的质量和效果。

希望以上内容对您能有所帮助。
