外墙保温砂浆施工方案
外墙保温砂浆施工方案

外墙保温砂浆施工方案一、施工前准备工作。
在进行外墙保温砂浆施工前,首先需要对施工现场进行清理和整理,确保墙面平整、干净,无灰尘、油污等杂物。
同时,要对外墙进行检测,确保墙体结构完好,无裂缝、空鼓等质量问题。
另外,还需对外墙进行防水处理,以确保施工后的保温效果。
二、基层处理。
在进行外墙保温砂浆施工前,需要对基层进行处理,首先是在墙体表面刮涂一层抗碱网格布基层处理剂,以增强基层的抗裂性能和附着力。
然后,再进行网格布的粘贴,确保网格布的平整牢固。
接着,进行底漆处理,以增加砂浆的附着力,并提高墙体的抗渗性能。
三、砂浆施工。
选择适宜的外墙保温砂浆进行施工,根据砂浆的种类和规格进行搅拌,确保砂浆的均匀性和稠度。
然后,采用专用工具将砂浆均匀地涂抹在墙体表面,厚度一般为5-8mm。
在施工过程中,要注意保持砂浆层的平整度和垂直度,确保整体效果的美观和质量。
四、抹面处理。
在外墙保温砂浆施工完成后,需要进行抹面处理,以提高外墙的整体质感和美观度。
首先是对砂浆表面进行修整,修补砂浆层的缺陷和不平整处。
然后,进行抹面处理,选择合适的抹面材料进行施工,确保外墙的表面平整、光滑、无明显砂眼和裂缝。
五、养护工作。
外墙保温砂浆施工完成后,需要进行养护工作,以确保砂浆层的稳定性和耐久性。
养护期间,要注意避免外界因素对砂浆层的影响,如风吹雨淋等。
同时,要对施工后的外墙进行定期检查,及时修补和处理可能出现的质量问题,确保外墙保温砂浆的效果和质量。
六、施工质量验收。
外墙保温砂浆施工完成后,需要进行施工质量验收,对施工效果进行检查和评估。
验收内容包括砂浆层的平整度、附着力、抗渗性能等方面。
只有通过了质量验收,才能确保外墙保温砂浆施工的质量和效果达到预期标准。
七、施工安全注意事项。
在进行外墙保温砂浆施工过程中,需要严格遵守相关的施工安全规定和操作规程,做好施工安全防护措施。
同时,要对施工现场进行安全检查和隐患排查,确保施工过程中的安全稳定。
无机保温砂浆外墙施工方案

无机保温砂浆外墙施工方案一、前期准备工作1.施工前需根据设计要求及图纸,确定施工范围,测量墙面大小,并对墙面进行清洁处理,清除墙面上的油污、灰尘和杂物。
2.对于旧建筑进行外墙保温施工时,需要对墙面进行检测,修补裂缝、破损部分,确保墙面平整。
3.准备所需的工具和材料,包括无机保温砂浆、砂浆抹灰刀、水平尺、线刷、角尺、密封胶、挂钩等。
二、保温层施工1.涂抹底层保温胶水:将无机保温砂浆与适量的水混合搅拌均匀,待其自然沉淀后,搅拌均匀,然后用抹灰刀将保温胶水均匀涂抹在墙面上。
2.贴保温板:当底层保温胶水还未干燥时,将预制的保温板按照均匀的间距贴在墙面上,注意保护板材,避免划伤。
3.第二次涂抹保温胶水:保温板贴好后,等待一段时间,使底层胶水干燥,然后用抹灰刀将第二次搅拌均匀的无机保温砂浆涂抹在保温板上,与底层胶水形成一层均匀的保温层。
4.打磨保温层:保温层干燥后,用砂纸或抛光机对墙面进行打磨,使其平整光滑,方便后续的装饰面施工。
三、装饰层施工1.涂刮基层腻子:将基层腻子搅拌均匀后,用砂浆刀将其均匀涂刮在保温层表面,注意保持涂刮的厚度均匀一致。
2.布网挂钩:在基层腻子未干燥前,预留装饰层布网挂钩位置,用尺和线刷进行对齐,将挂钩固定在墙面上。
3.涂刮面层腻子:当基层腻子干燥后,用砂浆刀将面层腻子均匀涂刮在基层腻子上,使其平整光滑。
4.打磨面层腻子:面层腻子干燥后,用砂纸或抛光机对墙面进行打磨,使其平整光滑,方便后续的涂料、瓷砖等装饰材料的施工。
5.涂装保温面漆:选择适合的保温面漆颜色,用刷子或喷涂机将保温面漆均匀涂刷或喷涂在墙面上,注意保持涂料的厚度均匀一致。
四、完工整理1.清理施工场地:施工结束后,及时清理施工场地,清除施工过程中产生的垃圾和杂物。
2.检查施工质量:对已完成的外墙保温施工进行检查,确保施工质量符合设计要求,并进行相应的整改措施。
以上为无机保温砂浆外墙施工方案的主要内容,施工时要严格按照相关要求进行操作,注意施工过程中的质量控制,确保施工质量达到设计要求。
外墙保温施工方案(无机保温砂浆)

外墙保温施工方案(无机保温砂浆)
一、前言
在建筑工程中,外墙保温是非常重要的一环,它直接影响到建筑的保温性能和节能效果。
无机保温砂浆作为一种环保、耐久的施工材料,近年来在外墙保温领域得到了广泛应用。
本文将介绍无机保温砂浆在外墙保温施工中的应用方案和施工流程。
二、材料准备
1. 无机保温砂浆材料
选择质量合格的无机保温砂浆,保证其抗压强度和保温性能符合要求。
### 2. 基层处理材料打磨机、清洁剂等,用于清理基层表面,确保无机保温砂浆的粘结性。
### 3. 施工工具边框工具、镘刀等,用于施工过程中的涂抹和抹平。
三、施工步骤
1. 基层处理
清理基层表面的灰尘、油污等杂物,确保基层表面平整、干燥、无裂缝。
### 2. 基层处理在基层表面涂刷一层专用基层处理材料,增强基层与无机保温砂浆的粘结力。
### 3. 无机保温砂浆施工按照施工要求将无机保温砂浆均匀涂抹在基层表面,厚度均匀,确保密实。
### 4. 砂浆抹平用镘刀对无机保温砂浆进行抹平,确保外墙表面平整、光滑。
四、注意事项
1.施工过程中应注意保持施工环境清洁,避免灰尘、杂物附着在砂浆表
面。
2.施工结束后应及时进行保湿处理,防止砂浆过早干燥导致开裂。
3.严格按照施工规范操作,确保施工质量符合要求。
五、总结
无机保温砂浆作为一种环保、耐久的外墙保温材料,其施工方案简单易行,施工效果稳定可靠。
在外墙保温工程中,选择无机保温砂浆作为保温材料将有助于提升建筑的保温性能和节能效果。
外墙无机保温砂浆施工方案

外墙无机保温砂浆施工方案外墙无机保温砂浆施工方案如下:一、施工前准备:1. 施工前应对墙体进行清洁处理,确保墙体表面无粉尘、杂物和油污。
2. 对于已有明显龟裂或空鼓的部分,需要进行修补处理。
3. 根据设计要求,测量墙体和窗台的尺寸,确定无机保温砂浆的厚度和外墙保温板的尺寸。
二、施工工艺及步骤:1. 打线:根据设计要求确定外墙保温板的安装位置和水平线,并在墙体上打线。
2. 安装护角:在墙体和窗台位置安装护角,用于保护墙体角部位。
3. 粘贴外墙保温板:将外墙保温板按照设计要求和打线位置粘贴在墙体上,使用耐候胶进行固定。
保证外墙保温板与墙体之间没有空隙。
4. 设立垂直线:在外墙保温板上设立垂直线,确保外墙保温板的垂直度。
5. 混凝土基层处理:使用抹灰机对保温板表面进行压实,确保表面平整。
6. 上墙网格布:在保温板上安装墙网,并使用固定件将墙网牢固固定在外墙保温板上。
7. 涂刷底层涂料:使用专用涂料将底层涂料均匀涂刷在墙体表面和墙网上。
8. 批刮面层:使用无机保温砂浆将面层抹平并压紧,确保与墙体和墙网之间没有空隙。
9. 养护:施工完毕后对墙体进行养护,保持其湿润,防止干裂。
三、施工注意事项:1. 在施工过程中要确保固定件位置的准确性,保证墙网牢固固定。
2. 施工环境温度应在5℃以上进行,同时保持墙体和外墙保温板的干燥。
3. 施工时需要使用专用工具和设备,并保证施工人员具备相应的技术知识和经验。
4. 施工现场应保持整洁,材料堆放有序,施工过程中应注意安全。
四、施工质量控制:1. 施工过程中要使用优质的无机保温砂浆和相关材料,确保施工质量达到设计要求。
2. 每一道工序施工完毕后应进行检查,确保施工质量无误。
3. 施工过程中需进行现场检测,确保墙体保温性能符合要求。
五、施工总结与验收:1. 施工完毕后应对施工质量进行总结和评估,对施工中的不足之处进行总结改进。
2. 按照设计要求进行验收,确保施工质量符合标准。
外墙保温砂浆施工方案

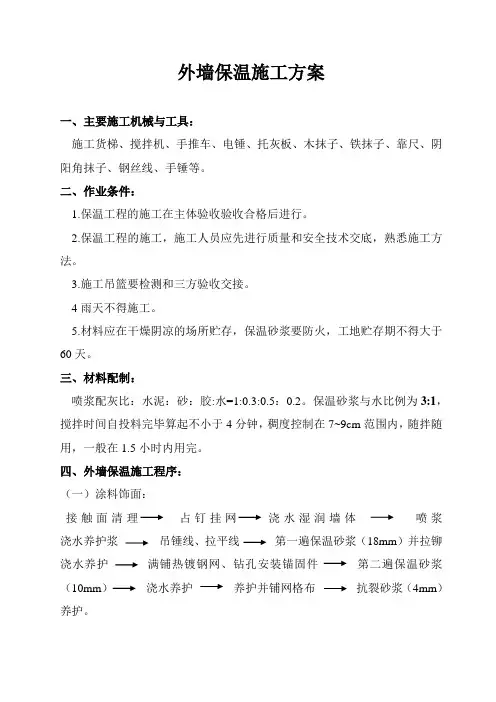

外墙保温施工方案一、主要施工机械与工具:施工货梯、搅拌机、手推车、电锤、托灰板、木抹子、铁抹子、靠尺、阴阳角抹子、钢丝线、手锤等。
二、作业条件:1.保温工程的施工在主体验收验收合格后进行。
2.保温工程的施工,施工人员应先进行质量和安全技术交底,熟悉施工方法。
3.施工吊篮要检测和三方验收交接。
4雨天不得施工。
5.材料应在干燥阴凉的场所贮存,保温砂浆要防火,工地贮存期不得大于60天。
三、材料配制:喷浆配灰比:水泥:砂:胶:水=1:0.3:0.5:0.2。
保温砂浆与水比例为3:1,搅拌时间自投料完毕算起不小于4分钟,稠度控制在7~9cm范围内,随拌随用,一般在1.5小时内用完。
四、外墙保温施工程序:(一)涂料饰面:接触面清理占钉挂网浇水湿润墙体喷浆浇水养护浆吊锤线、拉平线第一遍保温砂浆(18mm)并拉铆浇水养护满铺热镀钢网、钻孔安装锚固件第二遍保温砂浆(10mm)浇水养护养护并铺网格布抗裂砂浆(4mm)养护。
五、施工要点:1.墙体在喷浆挂网之前要让墙体充分的湿润。
保证水从楼顶自然流到底。
2.将墙面上残余砂浆、污垢、灰层清理干净,喷浆要均匀,浆要有突出壮,无流浆现象,浇水养护至浆用手掰不掉。
3.吊线要保证顺直,钢丝用膨胀螺栓固定,防止跑线,垂线间距不大于1.5米,根据吊线要拉整个立面的水平线。
4.第一遍抹灰之前要结合主体情况,抹灰趁平,不同材料交接处占钉挂网,每边搭接长度不少于150mm,重新浇水之后开始粉刷第一遍,保证厚度之后用用靠尺顺平,并用扫帚拉铆。
5.待第一遍保温砂浆用手按不动的条件下,满铺钢网,钻孔安装锚固件,每平方的锚固件不少于8个,钢网平面之间的搭接宽度不应小于50mm,阴角处的搭接宽度不应小于100mm,阳角处的搭接宽度不应小于200mm,墙面宽度小于100mm不再铺设钢网,铺设要平整无褶皱,保持阴阳角的方正和垂直度。
6.第二遍保温砂浆之前要重新的浇水,粉刷之后用靠尺顺平,用木抹子补平。
保温砂浆专项施工方案

一、工程概况本工程为(项目名称),位于(项目地址)。
根据设计要求,本项目采用保温砂浆作为外墙保温材料,以达到节能降耗的目的。
为确保施工质量,特制定本专项施工方案。
二、施工准备1. 材料准备:(1)保温砂浆:根据设计要求,选用符合GB/T 20473-2021建筑保温砂浆标准的保温砂浆。
(2)抗裂砂浆:选用具有抗裂性能的砂浆。
(3)网格布:选用抗碱网格布。
(4)界面剂:选用专用界面剂。
(5)其他材料:水泥、中砂、抗裂剂、胶粉、聚苯颗粒等。
2. 工具准备:(1)搅拌机、砂浆泵、抹子、铲刀、滚刷、扫帚、线锤、托线板、靠尺等。
(2)防护用品:安全帽、手套、口罩等。
三、施工工艺1. 基层处理:(1)清理基层表面,去除油污、浮土等杂物。
(2)对基层墙面进行浇水湿润,确保基层达到内湿外干,表面无明水。
(3)对基层墙面进行垂直度、平整度检查,确保符合设计要求。
2. 界面剂施工:(1)将界面剂按照水灰比1:4搅拌均匀。
(2)将搅拌好的界面剂批刮于基层上,并拉成锯齿状,厚度约为3mm。
3. 保温砂浆施工:(1)将保温砂浆按照胶粉料:聚苯颗粒:水1:0.08:1的比例搅拌均匀。
(2)根据节能要求进行粉抹,2cm以上需分次施工,2遍抹灰间隔应在24小时以上。
(3)保温层固化干燥后,进行抗裂砂浆施工。
4. 抗裂砂浆施工:(1)将抗裂砂浆按照425普通水泥、中砂、抗裂剂1:3:1的比例搅拌均匀。
(2)在保温砂浆上涂抹抗裂砂浆,厚度约为3-5mm。
(3)立即用铁抹子压入网格布,网格布之间搭接宽度应不小于50mm。
5. 保护层施工:(1)在抗碱网格布上再次涂抹2-3mm厚度的抗裂砂浆。
(2)保护层施工完毕后,养护2-3天(视气温而异)。
四、质量要求1. 保温层厚度均匀,不允许有负误差。
2. 抗裂砂浆与保温层、网格布粘结牢固。
3. 施工过程中,确保无空鼓、开裂、脱落等现象。
五、安全文明施工1. 施工人员必须佩戴安全帽、手套、口罩等防护用品。
外墙无机保温砂浆施工方案

外墙无机保温砂浆施工方案1. 引言外墙无机保温砂浆是一种常用的保温材料,广泛应用于建筑外墙保温工程中。
本文将介绍外墙无机保温砂浆的施工方案,包括施工准备、施工工艺、施工步骤等内容,以提供给施工人员参考。
2. 施工准备在进行外墙无机保温砂浆施工前,需要做好以下准备工作:•确定施工要求和施工工艺;•检查施工现场的墙体结构,并确保墙体平整、无明显裂缝;•清洁施工面,确保其表面无灰尘、油污等杂物;•准备好所需工具和材料,如砂浆搅拌机、刮板、喷涂设备以及外墙无机保温砂浆等。
3. 施工工艺外墙无机保温砂浆的施工工艺主要包括以下步骤:1.基层处理:对墙体进行清洁、修补和处理,确保墙体表面平整、无明显裂缝和结构不稳定等问题。
2.基层处理剂施工:采用刮涂法或喷涂法,将基层处理剂均匀涂刷在墙体表面,提高墙体的附着力和防渗能力。
3.罩面网布处理:在基层处理剂未干燥前,将玻璃纤维网布铺设在墙体表面,并用刮板或批刀将其紧贴在墙体上。
4.中涂层施工:采用刮涂法或喷涂法,将外墙无机保温砂浆均匀涂刷在网布表面,要求厚度均匀一致,表面光滑。
5.粘贴保温板:在中涂层未干燥前,将保温板按照设计要求贴附在墙体上,并用尼龙扣子或粘结剂固定,以增强保温板的粘结力和牢固性。
6.面涂层施工:在保温板粘贴完毕后,可以进行面涂层的施工,采用喷涂法或刮涂法,将外墙无机保温砂浆均匀涂刷在保温板表面,确保表面平整、无气泡和裂缝。
4. 施工步骤根据施工工艺,外墙无机保温砂浆的施工步骤如下:1.清洁墙体表面,去除杂物、油污等;2.检查墙体结构,修补裂缝和缺陷;3.刷涂基层处理剂,提高墙体表面的附着力和防渗能力;4.铺设玻璃纤维网布,将其紧贴在墙体上,增加保温层的牢固性;5.刮涂中涂层,保证厚度均匀一致、表面平整光滑;6.粘贴保温板,按照设计要求贴附在墙体上,并用尼龙扣子或粘结剂固定;7.刮涂面涂层,确保保温板表面平整、无气泡和裂缝。
5. 施工注意事项在进行外墙无机保温砂浆施工时,需要注意以下事项:•施工人员应熟悉施工工艺和操作规范;•严格按照施工要求和施工步骤进行施工;•控制好材料的用量和施工厚度,避免浪费或影响施工质量;•注意施工环境,避免风、雨、阳光等不利因素对施工的影响;•施工完毕后,做好保温层的防护和维护工作。
外墙胶粉聚苯颗粒保温砂浆施工方案 - 副本

外墙胶粉聚苯颗粒保温砂浆施工方案 - 副本在建筑装修和改造中,外墙保温工程是非常重要的一环。
保温效果的好坏直接关系到建筑物的节能性能和使用寿命。
外墙胶粉聚苯颗粒保温砂浆是目前较为先进的保温材料之一,本文将介绍外墙胶粉聚苯颗粒保温砂浆的施工方案。
材料准备主要材料•外墙胶粉聚苯颗粒保温砂浆•玻璃纤维网格布•墙体基层处理剂•外墙涂料辅助材料•砂浆搅拌机•砂浆喷涂机•砂浆刮刀•砂浆抹刀•手动涂刷施工步骤1. 基层处理•对需施工的墙体表面进行清洁,确保表面干燥无尘。
•施工前需先用基层处理剂进行底层处理,提高墙体附着力和抗裂性。
2. 基面找平•使用砂浆抹刀对墙体表面进行找平处理,确保墙体表面平整。
3. 粘贴网格布•在基面找平完成后,在墙体表面涂抹一层外墙胶粉聚苯颗粒保温砂浆,然后贴上玻璃纤维网格布,压实使其与基面紧密结合。
4. 中层封闭•在粘贴网格布后,再次涂抹一层外墙胶粉聚苯颗粒保温砂浆,形成中层封闭,增强外墙的保温性能。
5. 面层处理•最后一层为外墙涂料,根据需求选择合适的颜色和质地进行涂刷,提升建筑物外观和耐候性。
施工注意事项•施工过程中应注意保持施工环境干燥,避免在潮湿的天气施工。
•确保施工人员穿戴好防护装备,避免砂浆溅到皮肤和眼睛。
•施工材料按要求进行比例配制,避免材料浪费和施工质量影响。
外墙胶粉聚苯颗粒保温砂浆施工方案,是一项关乎建筑物节能性能和外观效果的重要工程。
通过科学合理的施工步骤和质量控制,可以有效提升建筑物的保温性能,延长使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙保温
施
工
方
案
编制人:
审核人:
批准人:
一、编制依据:
本施工方案的编制依据为金湖县恒远节能材料有限公司(材料供应商)提供的外墙保温施工方案、设计院提供的外墙节能设计计算书(设计变更通知单)以及水泥基复合保温砂浆建筑保温系统技术规程(DGJ32/J22-2006)。
二、主要施工机械与工具:
施工货梯、强制式搅拌机、手推车、电锤、托灰板、木抹子、铁抹子、靠尺、阴阳角抹子、小圆角、大杆、小杆、托线板、手锤等。
三、作业条件:
1.保温工程的施工应在防水砂浆基层施工质量验收合格后进行。
2.保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合要求,门窗框或辅框应安装完毕。
伸出墙面的各种穿墙管道或预埋件应安装完毕,并按保温系统厚度预留长度。
3.保温工程的施工,施工人员应先进行技术交底,熟悉施工方法。
4.脚手架要稳定、牢固、可靠。
5.当气温高于35℃时或连续24小时中的最低气温低于5℃时不宜施工,雨天不得施工。
雨期施工,应采取有效的防雨措施,夏季施工时避免阳光暴晒,应在脚手架上张设防晒布。
6.材料应在干燥阴凉的场所贮存,工地贮存期不得大于60天。
四、材料配制:
按搅拌机容积,预先计算好一次可投入的数量,先将水倒入搅拌机内,再将保温材料倒入搅拌机中。
搅拌时间自投料完毕算起不小于6分钟,稠度控制在7~9cm范围内,随拌随用,一般在4小时内用完。
五、外墙保温施工程序:
(一)涂料饰面:
门窗框四周堵缝接触面清理吊垂线、套方、抹灰饼、冲筋弹灰层控制线涂界面处理剂分层抹保温砂浆检验平整度、垂直度、厚度
安装分格条抹防裂砂浆铺压网格布验收涂料饰面层施工。
(二)面砖面层
门窗框四周堵缝接触面清理吊垂线、套方、抹灰饼、冲筋弹灰层控制线涂界面处理剂分层抹保温砂浆检验平整度、垂直度、厚度
铺设热镀锌钢丝网钻孔并安装锚固件分两遍抹防裂砂浆验收面砖面层施工。
六、施工要点:
(一)涂料饰面:
1.墙面应按保温设计厚度要求用保温砂浆做出灰饼,具体厚度为:东、南、西立面22mm,北立面30mm,涂料面层的抗裂砂浆为5mm,内贴耐碱玻纤网格布一层。
2.将墙面上残余砂浆、污垢、灰层清理干净,用抹子将界面处理剂抹在基层表面,不得漏抹,厚度一般2mm左右但不小于1mm,在界面处理剂未干燥时随即抹保温砂浆。
3.保温砂浆应分两层进行施工,施工时应抹平压实,待厚度达到冲筋面时,先用大杠刮平,再用铁抹用力抹平压实。
4.根据设计要求弹出分格线,采用厚度不大于防裂砂浆厚度的塑料或木质分格条,将分格条临时粘贴在保温层表面,待抗裂砂浆粉刷结束后,将分格条轻轻取出形成分格缝,并用1份有机硅防水剂掺30份饮用水、再掺40份水泥(总量比)沿分格缝槽底涂刷两遍,不得漏涂。
5.防裂砂浆面层抹灰必须在最后一遍保温层充分凝固后进行,一般在7天后或用手按不动表面的情况下进行,防裂砂浆施工时,同时在檐口、窗台、雨篷、阳台、压顶以及凸出墙面的顶面做出坡度,下面应做出滴水槽或滴水线,并做好防水处理。
6.用铁抹子将防裂砂浆粉到保温层上,厚度控制在3~5mm,先用大杠刮平,再用木抹子搓平,随即将事先按分格缝间距裁剪好的网格布沿分格缝用铁抹子将网格布压入防裂砂浆中,网格布平面之间的搭接宽度不应小于50mm,阴角处的搭接宽度不应小于100mm,
阳角处的搭接宽度不应小于200mm,铺设要平整无褶皱,砂浆饱满度应达到100%,同时应抹平、找直,保持阴阳角的方正和垂直度。
在窗洞口处应沿45度方向事先增贴一道300×300mm的网格布,首层墙面应铺设双层网格布(加强用的耐撞击网格布对接即可,不宜搭接)。
铺贴双层网格布之间的防裂砂浆应饱满,严禁干贴。
(二)面砖面层:
1.墙面应按保温设计厚度要求用保温砂浆做出灰饼,具体厚度为:东、南、西立面22mm,北立面30mm,面砖、仿石砖面层的抗裂砂浆均粉8mm厚,内贴铺钢丝一层。
2.将墙面上残余砂浆、污垢、灰层清理干净,用抹子将界面处理剂涂抹在基层表面,不得漏涂,
厚度一般2mm左右但不小于1mm,在界面处理剂未干燥时随即抹保温砂浆。
3. 保温砂浆应分两层进行施工,分层抹灰的间隔时间一般在2小时以上,施工时应抹平压实,待厚度达到冲筋面时,先用大杠刮平,再用铁抹用力抹平压实。
4.根据设计要求弹出分格线,采用厚度不大于防裂砂浆厚度的塑料或木质分格条,将分格条临时粘贴在保温层表面,待抗裂砂浆粉刷结束后,将分格条轻轻取出形成分格缝,并用1份有机硅防水剂掺30份饮用水、再掺40份水泥(总量比)沿分格缝槽底涂刷两遍,不得漏涂。
5.钢丝网施工时宜从顶层开始沿墙面阳角处,在固化后的保温层上铺设钢丝网。
固定时应由两人配合,其中一人按住钢丝网,另一人用于膨胀钉直径相同的冲击钻头成梅花形从钢丝网中钻孔并安装膨胀钉,膨胀钉锚固于基层的的深度不小于25mm。
当每平方米固定点少于四个时,钢丝网固定后在由凸出的部位用钢丝做成V型卡子压入,钢丝网平面之间的搭接不应小于50mm,阴阳角出的搭接不应小于200mm,固定阴阳角钢丝网前,应先将钢丝网折成90度直角,钢丝网固定后,用防裂砂浆刮糙3~4mm,刮糙时用铁抹子将钢丝网叠出,使钢丝网处于砂浆中间,固化后再抹第二遍防裂砂浆3~4mm,用大杠刮平后,用木抹搓平并拉毛,待防裂砂浆固化后粘贴饰面砖。
(锚固件分布示意图见DGJ32/J22-2006第21页)
6.饰面砖粘贴前应保证面砖粘贴面清洁、干燥、不得带有脱模剂等杂物,饰面砖应留缝粘贴,面砖之间的留缝宽度宜在3~5mm之间。
7.待面砖粘贴强度达到设计要求(通常7天,视气温条件)后,用勾缝剂进行勾缝处理。
(三)飘窗窗下墙:
1.所有飘窗窗下墙在保温砂浆施工前,外侧先用1:3防水砂浆刮糙15mm厚,然后设置钢丝网一道,再用1:3防水砂浆刮糙150mm厚,待防水砂浆达到一定强度后按照六(一)的要求进行保温砂浆的施工。
2.所有北立面飘窗窗下墙外侧按照六(三)1施工。
七、质量要求:
完成自检后报班组逐块墙验收,班组验收通过后报质检员验收。
表面平整度3mm,阴阳角方正3mm,垂直度3mm,阴阳角顺直,棱角分明,无裂缝及空鼓现象。
八、安全生产、文明施工:
1.进入施工现场必须正确戴好安全帽,扣好帽带,佩戴好个人防护用品,登高作业系好安
全带。
2.酒后不得上班,不准穿硬底鞋、高跟鞋、拖鞋和带钉的鞋施工,严禁违章和不按程序作
业。
3.在脚手架上施工时,首先检查脚手架、脚手板是否牢固可靠,有无空头跳,如有不妥,
进行整理加固后方可施工,禁止在高处向下抛掷任何物件,以防伤人,禁止垂直上下层施工。
4.如患有心脏病、高血压等不宜高空作业的人员禁止登高作业。
5.使用搅拌机的人员,不可离开工作岗位,不得串岗,应有专人操作。
6.用电必须找电工,不得私拉乱接。
7.现场的照明线路,应有漏电保护器,灯具的金属外壳应接地(零)保护,照明灯具的相
线应经开关控制,不得将相线直接引入,也不得将线头直接插入插座内。
8.货梯应有专人操作,操作时不得串岗,不得读书看报。
9.保护成品,文明施工。
10.每天工作结束,应将现场剩余材料收集,机械清洗干净,以备再用,真正做到工完料
清,文明施工。
