地下室墙柱、顶板砼浇筑施工方案

合集下载

地下室钢筋混凝土工程施工方案

地下室钢筋混凝土工程施工方案

地下室钢筋混凝土工程施工方案(一)地下室模板1、底板、承台模板底板和承台的侧模采用砖地模。

2、墙板、顶板模板地下室外墙第一道水平施工缝设在底板上300mm 处,板面处施工缝留在梁(或暗梁)下口,施工缝采用钢板止水带。

地下室所有墙板和顶板,采用木竹胶合模板,采用对拉螺栓加固装置,以保证混凝土墙板的施工质量,对拉螺栓的安装间距,水平方向为500mm,垂直方向为500mm。

墙板事先按设计尺寸拼装成整体模板直接吊装就位施工,大面板的平面组合方案选择平模和小角模方案,在模板施工前,由木工翻样员根据施工图绘出大面板的制作和安装图,以便于施工时能快速准确地安装。

梁、柱接头部位的模板,采用木模板制作成专用模板,以保证该部位的混凝土浇捣成型质量。

(二)地下室钢筋绑扎一)承台、底板钢筋地模、垫层施工完毕后,在垫层上弹出底板钢筋控制线,开始绑扎钢筋前要用人工或大功率的吸尘器清理干净模板底面的杂质,操作人员按所弹控制线绑扎钢筋。

1、底板基础弹出主筋位置后就地绑扎成型。

2、承台绑扎成型后,由施工人员弹出底板钢筋位置线,操作人员按线摆放底板下层钢筋,四周最外2~3 层钢筋交点必须逐个绑扎,中间钢筋交点可呈梅花型绑扎。

3、下层钢筋绑扎成型后,安放好钢筋撑脚和各种预埋件后,绑扎上层钢筋定位筋,然后在定位筋上划出上层钢筋网的钢筋位置,以保证钢筋网不发生错位。

4、墙、柱插筋深入底板和地梁的深度要按设计要求。

插筋固定好后,上部用水平钢筋将其焊牢固定以防插筋错位。

5、所有底板地梁的钢筋接头都要按设计要求制作,水平钢筋采用闪光对焊,接头必须按规范要求错开。

二)墙板、顶板钢筋1、在底板浇筑混凝土前,再一次的校正插筋位置,确认无误后用水平定位钢筋将插筋焊牢。

2、墙板的一侧模板支撑后,开始绑扎墙板钢筋,每面墙板先绑扎几根(3-4根)竖向定位筋,然后在竖向筋的底板顶各绑扎两根水平筋,分别在竖向和水平筋上画处每根竖向筋和水平筋的位置。

最后分别绑扎竖向和水平筋。

混凝土墙、顶板砼浇筑方案

混凝土墙、顶板砼浇筑方案

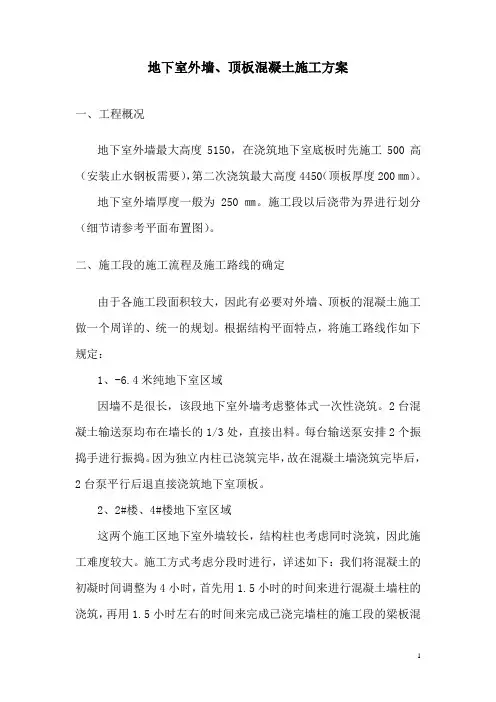

地下室外墙、顶板混凝土施工方案一、工程概况地下室外墙最大高度5150,在浇筑地下室底板时先施工500高(安装止水钢板需要),第二次浇筑最大高度4450(顶板厚度200㎜)。

地下室外墙厚度一般为250㎜。

施工段以后浇带为界进行划分(细节请参考平面布置图)。

二、施工段的施工流程及施工路线的确定由于各施工段面积较大,因此有必要对外墙、顶板的混凝土施工做一个周详的、统一的规划。

根据结构平面特点,将施工路线作如下规定:1、-6.4米纯地下室区域因墙不是很长,该段地下室外墙考虑整体式一次性浇筑。

2台混凝土输送泵均布在墙长的1/3处,直接出料。

每台输送泵安排2个振捣手进行振捣。

因为独立内柱已浇筑完毕,故在混凝土墙浇筑完毕后,2台泵平行后退直接浇筑地下室顶板。

2、2#楼、4#楼地下室区域这两个施工区地下室外墙较长,结构柱也考虑同时浇筑,因此施工难度较大。

施工方式考虑分段时进行,详述如下:我们将混凝土的初凝时间调整为4小时,首先用1.5小时的时间来进行混凝土墙柱的浇筑,再用1.5小时左右的时间来完成已浇完墙柱的施工段的梁板混凝土浇筑(说明:墙柱的施工难度比梁板大,但本工程柱网尺寸较大,所以在同一平面范围的墙柱、梁板混凝土浇筑时间基本一致)。

然后再回接到上一段墙柱的混凝土施工。

整个过程用时3小时左右,没有超过混凝土的初凝时间。

浇筑方向见平面图。

三、混凝土墙抗裂措施(1)防渗防裂要点A、钢筋保护层控制据设计要求,地下室外墙迎水面钢筋保护层厚度为25mm,背水面钢筋保护层厚度为15mm,为达到设计效果,施工时必须严格控制保护层厚度,使水平分布筋发挥最大作用,为进一步控制钢筋位置及保护层厚度,采用定型套箍及砼垫块加固。

B、材料选择:材料选择过程中我们将遵循以下经验和原则:水泥:选择中热和低热的水泥品种;骨料:石子应优化级配设计,尽量采用硬质岩石碎石;砂子:采用中粗砂,严格控制含泥量;外加剂:改善混凝土和易性,减少拌合用水,并考虑加入粉煤灰以降低水泥用量。

地下室(人防)混凝土施工方案

地下室(人防)混凝土施工方案

地下室混凝土施工方案本工程地下室底板、顶板、外墙均为抗渗混凝土,抗渗等级为P8.地下室施工质量的关键在于是否能保证地下室墙体防潮抗渗,因此我们将地下室墙体防潮抗渗作为地下室施工重点,并采取以下方案,措施(施工时,遵照设计规范要求)一、砼工程1、施工准备:(1)机具准备及检查采用泵送混凝土,一定要有备用泵。

振动棒等机具均应在浇筑前进行检查和试运转,同时配有专职技工,随时检修。

(2)保证水电的供应在混凝土浇筑期间,要保证水、电、照明不中断,以防出现意外的施工停歇缝。

(3)掌握天气季节变化情况加强气象预测预报的联系工作。

在混凝土施工阶段应掌握天气的变化情况,特别在雷雨台风季节之际,更应注意,以保证混凝土连续浇筑的顺利进行,确保混凝土质量。

根据工程需要和季节施工特点,应准备好在浇筑过程中所必须的抽水设备和防雨、防暑、防寒等物资。

5。

检查模板、支架、钢筋和预埋件在浇筑混凝土之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸,规格、数量和位置,其偏差值应符合现行国家标准《混凝土结构工程施工及验收规范》的规定。

此外,还应检查模板支撑的稳定性以及模板接缝的密合情况。

因本工程地下室底板、顶板、外墙均为抗渗等级为p8的混凝土,且内掺12%砼抗裂剂及每m3砼0。

8kg抗裂纤维。

故要求砼厂家(天山砼公司)严格按照图纸要求提供砼,外加剂的添加要符合规定,以确保工程质量。

2、施工工艺(1)工艺流程施工准备-—----混凝土搅拌---—--运输——-——--浇注——-—---养护施工过程中定期抽查测定混凝土坍落度,施工中如遇雨或其它原因,砂石含水量发生变化时,及时测定其含水率并及时同砼公司联系调整混凝土搅拌用水量。

(2)混凝土浇注由于本工程图纸设有后浇带,为了保证混凝土底板的抗渗效果,增强砼结构的整体性,砼必须进行连续浇筑,不另留施工缝,因此在基础底板砼浇筑过程中采用“之”字走向浇筑,同时采用“二次振捣、多次抹压"等施工工艺,以保证砼的密实性,从而大大提高砼的抗渗等级。

地下室顶板砼施工方案

地下室顶板砼施工方案

地下室顶板砼施工方案一、施工准备工作在进行地下室顶板砼施工之前,需要进行充分的准备工作。

首先要对施工现场进行清理,保证施工环境整洁。

其次,要检查施工材料和设备是否齐全,确保施工顺利进行。

同时要对施工人员进行培训,提高他们的安全意识和施工技能。

二、施工材料和设备在地下室顶板砼施工中,需要准备适量的水泥、砂、碎石等原材料。

此外,还需要运输设备、搅拌设备、抹光机等施工设备。

确保物资充足,设备正常运转,以保证施工质量。

三、砼浇筑工艺1. 砼配合比根据设计要求和土质条件,确定适宜的砼配合比。

在施工过程中,严格按照配合比要求进行配料,确保砼质量符合标准。

2. 砼浇筑在进行砼浇筑时,要注意均匀浇筑,避免出现浇筑不均匀的情况。

同时要采取措施防止砼渗漏,确保浇筑质量。

3. 抹光处理在砼初凝后,进行抹光处理,使地下室顶板表面平整光滑。

抹光要均匀、细致,保证顶板的平整度和表面质量。

四、施工安全措施在地下室顶板砼施工中,必须严格遵守施工安全规范,加强现场管理,做好安全防护。

施工人员要做好安全防护,佩戴好相关安全装备,确保施工过程中不发生安全事故。

五、施工质量检验地下室顶板砼施工完成后,要进行质量检验。

对砼强度、平整度等关键指标进行检测,确保施工质量符合设计要求。

结语地下室顶板砼施工是一个重要的工程环节,需要严格按照标准要求进行施工。

只有做好施工准备工作、选用适宜的材料和设备、遵循科学的砼浇筑工艺,加强安全管理和质量检验,才能保证地下室顶板砼施工质量和安全。

地下室顶板浇筑方案

地下室顶板浇筑方案

引言概述:地下室顶板浇筑方案是在建筑施工过程中非常重要的一个环节,它关系到地下室结构的稳定性和持久性。

正确选择和实施合适的浇筑方案能够确保地下室的质量和安全,同时提高工程的效率。

本文将详细介绍地下室顶板浇筑方案的准备工作、浇筑材料及工具、施工步骤、注意事项等内容,并总结该方案的优势和适用性。

正文内容:一、准备工作1.浇筑前的车辆和施工区域清理:清理施工现场,确保浇筑面干净平整,并清理杂物和泥土。

2.施工方案准备:根据设计要求,制定详细的浇筑方案,包括混凝土配比和厚度,确定浇筑面的支撑和脱模时间。

3.检查施工现场安全:确保施工现场符合安全要求,设置警示标志和安全警戒线,保证工人的人身安全。

二、浇筑材料及工具1.混凝土材料:选用优质的水泥、砂子、石子和水进行搅拌,确保混凝土的强度和稳定性。

2.钢筋材料:根据设计要求,正确选择和安装钢筋,确保地下室顶板的承载能力。

3.模板材料:选择高质量的模板材料,确保浇筑面的平整度和表面光滑度。

4.施工工具:准备好混凝土搅拌机、扬子机、砼罐车等必要的施工工具,保证施工的顺利进行。

三、施工步骤1.基底处理:先将基底清理干净,然后在基底上铺设水泥砂浆,确保浇筑面的平整度和粘结力。

2.钢筋布置:根据设计要求,准确放置钢筋,保证钢筋的连接牢固和承载能力。

3.模板安装:按照设计要求进行模板的安装和固定,确保模板的牢固性和密封性。

4.混凝土浇筑:确保混凝土的搅拌均匀,然后将混凝土倒入模板中,利用振动棒震实混凝土,确保混凝土的密实性和稳定性。

5.养护保养:浇筑完成后,及时进行养护,包括涂覆养护剂和喷洒水进行湿润养护,确保混凝土的早期强度和延长使用寿命。

四、注意事项1.温度和湿度控制:根据气候条件合理控制施工环境温度和湿度,防止混凝土早期干裂和收缩变形。

2.模板的拆除:待混凝土达到强度要求后,及时拆除模板,防止模板对混凝土表面造成损害。

3.施工人员素质:确保施工人员熟悉混凝土浇筑工艺和操作规范,避免施工过程中的失误和事故发生。

27#砼浇筑施工方案

27#砼浇筑施工方案

27#楼地下室顶板第一流水段砼施工方案一、编制依据1、中国水电·青云阶·云域一期27#楼工程施工图纸。

2、国家及地方有关建筑施工规范、标准及法律、法规。

3、我单位质量保证手册及程序文件。

4、我单位同类型工程施工经验。

5、施工现场及周围环境调查情况。

二、工程概况中国水电·青云阶-云域一期27#楼,位于都江堰市中心镇新益村和沿江村。

本工程为现浇钢筋混凝土框架结构,地下一层,地上五层,建筑总面积约14071.25平方米,其中地下8829.92平方米,地上18527.305平方米。

建筑采用全现浇框架结构,基础采用独立基础+筏板基础。

建筑类别为二类,使用年限为50年,抗震设防烈度为8度;本工程耐火等级地下为一级,地上二级;建筑防水等级1级;建设单位:中国水电建设集团房地产(都江堰)有限公司设计单位:广州南方建筑设计研究院监理单位:北京纵横工程监理有限公司施工单位:中国水利水电第二工程局有限公司本工程地下室外围的剪力墙、柱均为C40P6抗渗砼,其余框架柱使用C40砼,人防剪力墙、楼梯、使用C30砼,其余现浇梁板全部使用C30、P6抗渗砼,根据实际操作情况,因为人防剪力墙与室内框架柱连在一起,施工断面高,不好分隔不同强度的砼,为了保证工程质量,将人防剪力墙C30砼全部改为与框架柱同等级的C40砼浇筑。

三、混凝土工程本施工段结构砼的施工重点在于对砼的坍落度,砼的浇捣方法、平整度控制。

根据本工程实际情况和特点,要严格控制砼的水灰比、和易性及坍落度。

1、混凝土坍落度选择本工程采用商品混凝土。

由于受浇筑时间长、混凝土运输车卸料慢等因素限制,混凝土坍落控制在180mm左右,混凝土坍落度的允许偏差值要控制在±20mm范围之内。

2、混凝土浇筑前准备工作(1)技术准备1)浇筑砼前应对施工人员进行方案和技术交底,使整个浇筑过程有组织、有分工连续有序的进行。

2)对上一道工序进行验收,包括钢筋工程、模板工程、水电、人防预留预埋及其他相关分项工程等,报监理工程师签字认可后,办理隐蔽验收记录,再进行本道工序的施工。

工程墙柱梁板混凝土同时浇筑方案

工程墙柱梁板混凝土同时浇筑方案

某工程梁板墙柱混凝土同时浇筑专项施工方案编制单位:编制:审核:审批:编制日期:年月日目录梁板墙柱混凝土同时浇筑专项施工方案一. 工程概况本工程由*****,****公司设计,*****承担监理任务,****承建,项目地址位于**市**路与**路交汇处西北角,工程包括1#楼、2#楼、3#楼地上层数为32层,地上层数为32层,地下二层,1#楼建筑面积为㎡、2#楼建筑面积为㎡,3#楼建筑面积为㎡;地下室建筑面积为㎡;合计㎡,本工程地下室负一层层高为米,负二层为,一层层高为米,二层以上层高为米。

1#、2#、3#楼建筑总高为米。

基础采用筏板、独立基础,主体结构类型为框剪结构,抗震等级地下室工程(包括商业街)剪力墙二级,其余为三级,框架(地下室中上部主楼范围内)为二级;其余为三级。

抗震设防烈度为6度。

为了加快工程进度,利于施工企业的组织施工,降低施工成本,并且梁柱节点处观感质量较好的情况下,本工程采用进行框架柱钢筋的绑扎,接着进行框架梁、板支撑体系及模板的支设,然后进行梁钢筋的绑扎和安装,同时进行板钢筋的绑扎和框架柱模板的安装,最后将墙柱梁板混凝土一次性浇筑的施工工艺。

根据自治区住房和城乡建设厅(桂建管[2014]42号) 号文件的相关规定:一、严格限制梁板墙柱混凝土同时浇筑施工工艺。

鉴于我区目前的实际状况,原则上在我区施工的房屋建筑工程不得采用梁板墙柱混凝土同时浇筑的施工工艺。

当因工程条件限制确需采用此项工艺时,必须编制专项施工方案。

二、严格限制木模板支撑使用范围。

全区各级住房城乡建设主管部门、施工监理企业必须严格执行包括《建筑施工模板及作业平台钢管支架构造安全技术规范》(DB45/T618—2009)在内的标准规范。

使用木支撑的,材质必须符合要求。

架体高度超过时,禁止使用木材搭设模板支撑。

三、立即开展自查自纠工作。

各施工企业、监理企业、各项目部要立即开展对采用梁板墙柱混凝土同时浇筑施工工艺的全面排查,凡发现采用该工艺的工程,必须立即停工整改,按照本通知第一点的要求组织专家论证。

地下室墙板、顶板砼浇筑施工方案

地下室墙板、顶板砼浇筑施工方案

地下室墙板、顶板砼浇筑施工方案地下室作为建筑中重要的部分,在建筑施工中墙板、顶板的砼浇筑是关键的施工环节。

本文将详细介绍地下室墙板、顶板砼浇筑的施工方案,包括施工准备、工艺流程、注意事项等。

一、施工准备1. 材料准备•砼材料:按照设计要求准备标号、配方合格的混凝土原材料。

•钢筋:根据设计要求准备直径、弯曲度符合标准的钢筋。

•脱模剂:保证墙板、顶板脱模时的平整度和表面质量。

•其他辅助材料:木模板、支架等。

2. 施工机具•混凝土搅拌机、料斗、运输机械等。

•钢筋切割机、弯筋机、焊接设备。

•泵车、抹灰机等。

二、工艺流程1. 墙板砼浇筑1)钢筋安装:根据设计要求在基础上搭设好钢筋骨架。

2)模板安装:沿着墙的预定位置安装模板,注意调整好模板的位置和固定。

3)混凝土浇筑:按照标准的浇筑工艺将混凝土均匀地浇入模板中,同时注意振捣、养护。

4)脱模养护:等混凝土凝固后拆除模板,对表面进行修整和保养。

2. 顶板砼浇筑1)钢筋安装:在顶板位置进行钢筋的搭设和焊接,确保受力均匀合理。

2)模板搭设:根据设计要求在支撑上搭设好顶板的模板。

3)混凝土浇筑:使用泵车将混凝土从顶部倒入模板内,注意振捣和密实。

4)养护保养:顶板浇筑后需及时进行养护,保持湿润并避免外部冲击。

三、注意事项1. 安全第一•施工过程中要严格遵守安全操作规范,保证人员和设备的安全。

•注意检查钢筋焊接质量,确保结构牢固。

2. 施工质量•混凝土浇筑前要检查模板的位置和固定,保证墙板、顶板的垂直度和平整度。

•注意混凝土浇筑时的振捣,避免空洞和缺陷。

3. 环境保护•施工现场要保持干净整洁,避免混凝土渗漏和浪费。

•合理利用资源,减少污染和浪费。

综上所述,地下室墙板、顶板的砼浇筑是地下室施工中至关重要的环节,施工人员需要严格按照上述方案进行操作,确保施工质量和安全生产。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

唐周巷拆迁安置房A地块29#住宅房
地下室墙柱、顶板砼浇筑施工方案
一、技术指标
1、设计砼强度等级为C30,抗渗等级为S6。

2、墙厚为300mm,顶板厚度大部份为250mm。

3、控制坍落度为140mm。

4、粗骨料碎石粒径为5~25mm。

二、浇筑前准备工作
1、在浇捣前必须把整个模板分项工程全面检查,包括支撑系统是否符合要求,对拉螺栓是否加设双螺帽,是否拧紧,墙板跟部缝隙砂浆是否嵌密实。

模板内所有杂物清除干净,并对模板提前湿润。

2、标高设置:用水准仪抄平,在墙柱钢筋上,测设好500mm线,并用红色油漆做好标记。

泵车停置场地及砼搅拌车进出场,场地要畅通。

3、振捣设施到位(平板振动器1只、振动棒3根及其它小型机具)。

4、后浇带内水泥浆要清除干净,并用模板覆盖好。

后浇带竖向墙板内止水钢板侧边封堵是否密闭,确保砼不外溢。

地下室看模检查用碘钨灯2个。

5、劳动力按砼浇筑工艺要求配备充足,结合各个部位对操作工人进行班前交底。

6、砼抗压试模4组,坍落度筒一只。

7、商品砼到达现场后,即检测其配合比单和坍落度是否符合要求。

三、人力配备
现场总指挥:蒋铁明、陈泽荣
现场技术负责人:李国良
现场监振人员:郑国鸿、奚益锋、吴庆、马宇寅
安全与交通协调:郁军
砼试块协同制作人员:郁强、奚益锋
砼接收计量:周跃琴
机电:郁军
塔吊司机:奚军
模板检查:2人
钢筋整理:2人
砼浇捣:18人
四、浇捣顺序
由于本工程墙、柱、板连成整体,为减少墙、柱竖向砼的收缩微裂缝,先浇墙、柱,后浇板。

浇筑时自东向西,分二层到顶,第一层至1.5米左右,余下部分第二次浇到顶。

五、浇筑方法
本工程拟采用一台手臂长度为37米的汽车泵。

停置在办公室处,将砼浇筑完成。

(特别注意第一层与第二层浇筑时的间隔时间不应大于3小时)。

根据砼体积大,流动性大,自然形成一个坡度的实际情况,在每个浇筑部位,各布置两道振捣棒,第一道布置在砼卸料点,第二道布置在砼放坡脚处,另加一台振动棒随着砼的流动而流动振捣。

由于本工程为剪力墙结构,配筋较密,因而振捣工必须高度重视,精心操作,如遇暗梁等钢筋特密处要预先准备好撬棍押开钢筋,并用Φ3.5振动棒加以振捣,确保密实。

然后浇到梁面时把钢筋纠正。

振捣棒的操作,要求做
到快插慢拔,的振捣过程中,宜将振动棒上下略抽,以使上下砼振捣均匀,每点振捣时间一般为20~30秒,但应视砼表面呈水平,不再显著下沉为准。

特别要注意在浇第一层结束前,所有滞留在钢筋、模板上的砼必须及时清除到墙柱内,否则这些砼等第二层浇灌时有可能超过初凝时间影响砼质量。

在浇筑过程中要随时检查模板及支撑系统是否变形失稳。

浇筑第二层时振动棒应插入下层5cm左右,以消除两层之间接缝使砼紧密结合,随着砼工作的向前推进,振捣器也必须相应跟上,以确保整个砼的施工质量。

六、砼表面处理
由于大体积泵送砼,其表面水泥浆较厚,泌水较多,在砼浇灌结束后,要认真处理,初步按墙柱标志拉线用长刮尺刮平,在初凝前用铁滚筒碾压数遍,再用木蟹打磨压实,以闭合收水裂缝。

七、砼试块制作及养护
本工程混凝土约300M3,拟准备做抗压试块6组,抗渗试块2组,有砼公司派专人在施工单位及监理旁站下现场随机抽样制作。

待砼表面处理完成后约12小时后开始覆盖草袋养护。

连元街小学二期扩建工程项目部。
