沥青路面施工技术交底73502

合集下载

高速公路沥青路面工程技术交底(精华版)

高速公路沥青路面工程技术交底(精华版)
c.复压时采用双轮双振压路基振压4遍,(轮迹重叠不大于20cm)。振动频率、振幅应与路面铺筑厚度相协调,厚度越小宜采用高频低振幅的方式。要稳定和无显著轮迹,复压后应使沥青混合料达到固定密实度
d.终压时用双轮双振压路机静压2遍(关闭振动装置,轮迹重叠大于20cm)。用轮胎压路机碾压两边(每次重叠为轮胎宽的1/2)
2、在施工前对全段范围内的路面高程确定,根据情况在道路两侧每5-10米测设一高程点。一般中、下层沥青混凝土路面必须采用挂钢丝绳,上面层使用平衡梁
3、雨水口和检查井,在施工前加垫高度比路面高程低1-2mm。在加垫时,用两根施工线,长度在5-10米之间。在道路的纵横向各拉一根相交于检查井口上。根据路面高程调整加垫高度。摊铺机铺装过后必须及时进行人工调整高度和用小型机具夯实雨水口和检查井周边。
8、在施工前,施工作业队伍,要准备好施工所需要的工具。主要作业工具:铁锹、扫帚、耙子、钢丝绳、铁钎、大铁锤、加垫钢丝绳的垫块、4-5把小铁锤、空压机、手推车等
9、在透层油浇喷的过程中,要控制好喷洒车的行进速度,以保证透层油的均匀程度,在洒石子时,要注意要均匀
二、沥青混凝土面层施工
1、施工工艺流程
改性沥青混合料:施工准备→洒粘层油→测量放样→拌制→摊铺→碾压
5、在施工前要对全范围交通进行调流,对无法调流的要通知交管部门对该段进行封锁。做到不影响市民的出行。
6、在沥青摊铺的前一天,将施工范围内的道路路面清扫干净,对污染严重的地段可以用撒水车进行冲洗
7、在施工时,对全段施工范围内的高程在测设后,用墨斗在路缘石内侧弹线,以便在施工时控制摊铺厚度。对于有测平石的施工段,不必进行此道工序。但是施工前要进行一次复测
e.在施工时要严格控制摊铺温度,对到场的沥青料要用温度计检测温度是否满足要求,对温度达不到要求的沥青料,坚决退回。天气低于10度,不宜施工,气温在15度以下要控制沥青混合料最大运距。

沥青路面施工技术交底

沥青路面施工技术交底

沥青路面施工技术交底一、工程概述本次施工的路段为_____,全长_____公里,设计车速为_____km/h。

路面结构采用沥青混凝土面层,基层为_____,底基层为_____。

为了确保沥青路面的施工质量,现将施工技术要点向各位施工人员进行交底。

二、施工准备1、材料准备(1)沥青:选用符合设计要求的道路石油沥青,其各项指标应符合相关规范要求。

在采购沥青时,应要求供应商提供质量检测报告,并对每批沥青进行抽检。

(2)集料:包括粗集料、细集料和矿粉。

集料应洁净、干燥、无风化、无杂质,其质量应符合规范要求。

粗集料的粒径规格应符合设计要求,细集料应采用机制砂,矿粉应采用石灰岩等碱性岩石磨制而成。

(3)填料:宜采用石灰岩或岩浆岩中的强基性岩石等憎水性石料经磨细得到的矿粉,矿粉应干燥、洁净,能自由地从矿粉仓流出。

2、机械设备准备(1)拌和设备:选用性能良好、产量满足施工要求的沥青混合料拌和设备,拌和设备应具备自动计量、自动控温等功能。

(2)运输设备:选用足够数量的自卸汽车,车厢应干净、光滑,并涂刷隔离剂,以防止沥青混合料粘结在车厢上。

(3)摊铺设备:选用性能良好的沥青摊铺机,摊铺机应具备自动找平、自动调节摊铺厚度等功能。

(4)压实设备:配备足够数量的压路机,包括初压用的钢轮压路机、复压用的轮胎压路机和终压用的双钢轮压路机。

3、现场准备(1)下承层准备:对下承层进行清理,清除表面的杂物、浮尘和松散颗粒,对局部不平整的部位进行处理,确保下承层表面平整、坚实、干燥。

(2)测量放线:根据设计图纸,在路床上恢复中线,并在两侧设置边线桩,进行水平测量,在边桩上标注出沥青面层的设计高程。

三、沥青混合料的拌和1、拌和温度控制(1)沥青加热温度:一般控制在 155℃-165℃之间。

(2)集料加热温度:比沥青温度高10℃-20℃,一般控制在165℃-185℃之间。

(3)混合料出厂温度:正常情况下,控制在 145℃-165℃之间,当混合料出厂温度超过 195℃时,应予以废弃。

沥青路面施工技术交底

沥青路面施工技术交底

技术交底书
一、交底内容
面层分两层设计, 上下两层分别为4cm SBS 细粒式改性沥青砼AC-13C和6cm中粒式沥青砼AC-16C。

压实度不小于95%。

二、施工准备情况
1.施工人员及机械准备情况
2、根据总体施工计划针对沥青面层的施工进行组织安排, 现场管理人员、施工人员已进场就位, 现场管理人员4名, 测量工程师2名, 试验工程师1名, 机手6名, 普工10名。

测量工程师已对导线点、水准点的加密闭合完毕, 达到规范要求。

路基交验工作已基本完成, 摊铺机、压路机等设备已进场。

3、材料准备情况
厂拌中粒式沥青砼AC-16C , SBS 细粒式改性沥青砼AC-13C, 透层沥青采用PC-2, 粘层沥青采用PC-3。

沥青路面施工技术交底

沥青路面施工技术交底

沥青路面施工技术交底一、工程概况横泾路道路面层为12CM粗粒式+4CM细粒式,采用集中拌和,摊铺机摊铺。

二、施工前准备工作1、仔细复核导线点和水准点,放出道路的中线和建筑红线。

2、清理下承层。

基层各项验收合格。

3、做好各种标准以及原材料试验。

4、检修机械设备,保证性能良好。

5、对各部门进行安全和技术交底。

6、仔细调查沿线管线和构筑物,施工前加以保护和避让措施。

做好明显标记。

7、道路需要封闭时提前做好通告,请求有关部门配合管制。

三、主要工序的施工方法1)施工工艺流程如下:2)准备工作(1)沥青下封层施工(采用乳化沥青)A、下封层经检查无缺陷,平整、洁净,并经监理工程师验收合格。

如有缺陷早修补,并经验收合格。

B、验收后及时对路基基层用洒水车洒水清洗干净,晒干后在洒乳化沥青前,再用森林灭火器将路基灰尘吹扫干净。

C、该层采用层铺法进行施工,用沥青洒布车将乳化沥青均匀洒入路面基层,封层中矿料粒径为3--5mm,用量在7-9M3/1000M2(压实时),沥青用量控制在1.0kg/m2左右,然后将矿料撒在沥青表层,及时用压路机碾压成型。

(2)人员、机械设备、材料进场安排提前对所用机械设备进行检修,确保所用机械以良好状态投入施工,所用设备见施工机械表。

实行定岗定员,制定出明确的岗位目标,提高其质量意识,确保工程质量。

根据工程进度情况,储备精良石料及沥青,并严格按规范标准加强原材料的质量控制。

(3)沥青混合料配合比实验热拌沥青混合料配合比设计为:目标配合比设计阶段,生产配合比设计阶段及生产配合比验证阶段。

第一步目标配合比设计①、原材料试验准备好符合要求的道路石油沥青、碎石料、砂及矿粉,计算出各种材料的用量比例,使混合料级配组成符合要求。

沥青路面层采用重交通道路石油沥青,其各项指标应符合《公路沥青路面施工技术规范》(JTJ032-94)附录C表C.1的要求,沥青路面面层沥青采用AH-70型。

沥青混凝土中石料采用符合级配要求的石灰岩石料,如细集料与沥青的粘接性能差,达不到4级时掺加1-2%的消石灰、生石灰粉、水泥或沥青中掺加抗剥落剂。

沥青路面施工技术交底

沥青路面施工技术交底

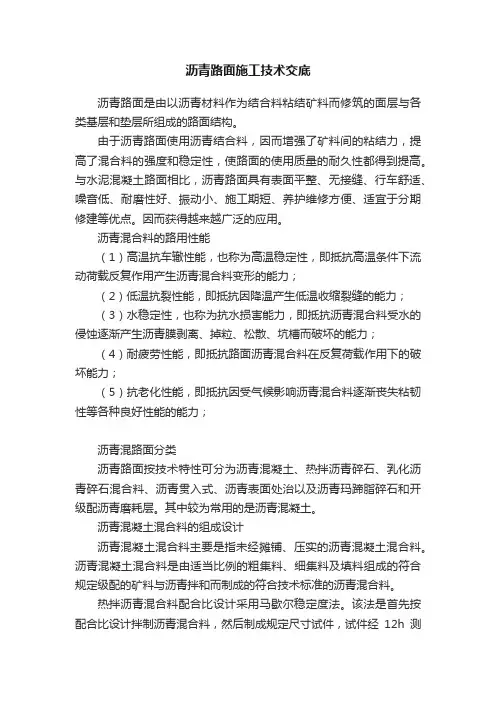

沥青路面施工技术交底沥青路面是由以沥青材料作为结合料粘结矿料而修筑的面层与各类基层和垫层所组成的路面结构。

由于沥青路面使用沥青结合料,因而增强了矿料间的粘结力,提高了混合料的强度和稳定性,使路面的使用质量的耐久性都得到提高。

与水泥混凝土路面相比,沥青路面具有表面平整、无接缝、行车舒适、噪音低、耐磨性好、振动小、施工期短、养护维修方便、适宜于分期修建等优点。

因而获得越来越广泛的应用。

沥青混合料的路用性能(1)高温抗车辙性能,也称为高温稳定性,即抵抗高温条件下流动荷载反复作用产生沥青混合料变形的能力;(2)低温抗裂性能,即抵抗因降温产生低温收缩裂缝的能力;(3)水稳定性,也称为抗水损害能力,即抵抗沥青混合料受水的侵蚀逐渐产生沥青膜剥离、掉粒、松散、坑槽而破坏的能力;(4)耐疲劳性能,即抵抗路面沥青混合料在反复荷载作用下的破坏能力;(5)抗老化性能,即抵抗因受气候影响沥青混合料逐渐丧失粘韧性等各种良好性能的能力;沥青混路面分类沥青路面按技术特性可分为沥青混凝土、热拌沥青碎石、乳化沥青碎石混合料、沥青贯入式、沥青表面处治以及沥青玛蹄脂碎石和开级配沥青磨耗层。

其中较为常用的是沥青混凝土。

沥青混凝土混合料的组成设计沥青混凝土混合料主要是指未经摊铺、压实的沥青混凝土混合料。

沥青混凝土混合料是由适当比例的粗集料、细集料及填料组成的符合规定级配的矿料与沥青拌和而制成的符合技术标准的沥青混合料。

热拌沥青混合料配合比设计采用马歇尔稳定度法。

该法是首先按配合比设计拌制沥青混合料,然后制成规定尺寸试件,试件经12h测定其物理指标(包括毛体积密度、空隙率、沥青饱和度、矿料间隙率),然后测定稳定度和流值;在必要时,还要进行水稳定性和高温稳定性校核。

沥青混凝土混合料配合比设计包括目标配合比设计、生产配合比设计和生产配合比验证等三个阶段。

通过配合比设计决定沥青混合料的材料品种、矿料级配级沥青用量。

目前在沥青混凝土路面中广泛应用改性沥青混凝土做面层。

沥青路面施工安全技术交底

沥青路面施工安全技术交底

沥青路面施工安全技术交底1. 前言沥青路面施工作为道路修建的关键环节,工程质量的高低直接关系到道路的安全性、使用寿命以及对环境的影响。

因此,在进行沥青路面施工前,必须进行全面而细致的技术交底,确保所有参与施工的人员了解施工规范、安全操作要点和应急措施等内容。

本文将对沥青路面施工安全技术交底进行详细阐述,以期让读者更好地了解和掌握相关内容。

2. 安全技术交底内容2.1 施工规范沥青路面施工应符合国家有关规定,严格执行设计图纸、工程量清单和技术规范,确保各施工环节合理、标准化、严谨。

同时,必须对砂石、沥青等材料进行质量把控,保证原材料的质量符合标准要求。

参与施工的所有人员都应当清楚相关要求,并认真履行自己的职责,确保施工质量不出现差错,以减少后期维修和修补的可能性。

2.2 安全操作要点在施工过程中,可能会存在一些操作不当而带来的安全隐患。

因此,必须对沥青路面施工中的安全操作要点进行详细描述。

具体包括:•独立设置施工区域,防止闲人进入;•严格执行安全作业规定,遵守交通指挥员的指挥;•停车在施工区域正门外,避免车辆进入施工区域;•在施工过程中,维持通畅的运输路线,并设置防护设施;•确保施工现场的消防器材完备,保证安全。

2.3 应急措施尽管预防安全事故是我们的目标,但是在施工现场,我们也需要必要的应急措施。

以应对可能发生的紧急情况。

所有参与施工的人员都需要了解应急措施的内容:•发生紧急情况时,首先要组织人员有序撤离现场;•在紧急情况无法解决的情况下,及时使用消防器材进行灭火;•向客户和监理等相关人员及时报告紧急情况,并请求帮助;•协调相关机构对紧急情况进行专业处理。

3. 总结沥青路面施工安全技术交底是确保工程顺利有序进行,保障员工的人身安全和财产安全的一项重要工作。

在施工前,必须进行充分的技术交底,确保所有人员的工作符合要求,并在施工中严格按照要求进行操作,保证施工质量。

同时,对可能发生的紧急情况,进行充分的应急预案制定和定期演练,有效的防范和应对外部威胁。

沥青路面施工安全技术交底范本

沥青路面施工安全技术交底范本

沥青路面施工安全技术交底范本
沥青路面施工
工种:摊铺工
在施工现场,所有人员必须佩戴质量合格的安全帽,并正确系好下颚带和带扣。

禁止吸烟、酒后驾驶和穿拖鞋施工。

未经领导和安全员批准,严禁随意拆除和挪动安全防护设施和标志。

新进场的作业人员必须参加三级安全教育培训并通过考试后方可上岗。

驾驶员必须持证上岗,不得擅离岗位。

摊铺过程中,必须与机械配合良好,与周边压路机和运料车保持安全距离。

施工现场必须做好交通安全工作,施工区段应进行封闭,严禁非施工车辆入内。

夜间施工,路口附近应设置警示标志,并设专人指挥。

车辆进入现场后应慢行,倒车或转弯时注意周边环境,避免撞伤他人或撞坏场内其他成品。

由于施工现场位于市区,社会车辆较多,运料过程中要特别注意交通安全。

交底人签字:
日期:
接受人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。

沥青路面施工技术交底73502

沥青路面施工技术交底73502

大岗头网球场沥青路面工程
施工技术交底记录编号:LQ17001
4、侧石施工应根据侧石平面位置和顶面标高,放样依次排砌。

人行道斜坡处的侧石,一般比平石高出2~3cm,两端接头应做成斜坡。

直线段采用长100cm侧石,弯道曲线半径大于15m宜采用100cm或60cm的侧石,曲线半径小于15m或圆角部分,视半径大小,宜采用60cm或30cm的侧石。

相邻侧石接缝必须平齐,缝宽1cm。

检查无误后及时坞膀。

5、平石和侧石应错缝对中相接,平石间缝宽1cm,与侧石间的缝隙不小于1cm。

平石与路面
联接处接边线应平顺。

参加单位(部门、班组)参加人员。
