亭林河道清淤施工方案__一
清淤、渣土外运及泵房施工方案
工程概况:

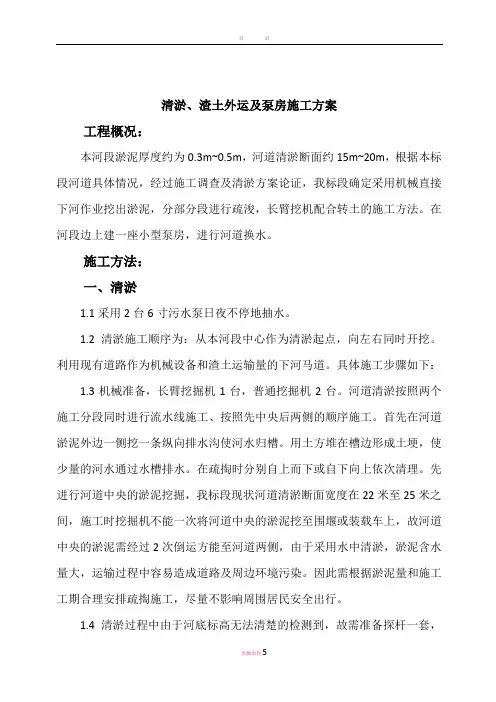

本河段淤泥厚度约为0.3m~0.5m,河道清淤断面约15m~20m,根据本标段河道具体情况,经过施工调查及清淤方案论证,我标段确定采用机械直接下河作业挖出淤泥,分部分段进行疏浚,长臂挖机配合转土的施工方法。
在河段边上建一座小型泵房,进行河道换水。
施工方法:
一、清淤
1.1采用2台6寸污水泵日夜不停地抽水。
1.2清淤施工顺序为:从本河段中心作为清淤起点,向左右同时开挖。
利用现有道路作为机械设备和渣土运输量的下河马道。
具体施工步骤如下:
1.3机械准备,长臂挖掘机1台,普通挖掘机2台。
河道清淤按照两个施工分段同时进行流水线施工、按照先中央后两侧的顺序施工。
首先在河道淤泥外边一侧挖一条纵向排水沟使河水归槽。
用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
先进行河道中央的淤泥挖掘,我标段现状河道清淤断面宽度在22米至25米之间,施工时挖掘机不能一次将河道中央的淤泥挖至围堰或装载车上,故河道中央的淤泥需经过2次倒运方能至河道两侧,由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染。
因此需根据淤泥量和施工工期合理安排疏掏施工,尽量不影响周围居民安全出行。
1.4清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现漏挖或开挖深度不够的区域。
2渣土运输及弃土场管理
二、淤泥运输
2.1本河段淤泥运输将严格按照上海市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染市区道路及周边环境。
2.2为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚决杜绝渣土乱倒、乱弃。
2.3根据上海关于防治扬尘的有关规定,为了保证在此次河道清淤及渣土外运工作进行的同时,不给周围已形成的环境造成影响,我方将在清淤运输过程中作好清扫保洁工作,并由专人负责。
各施工段分别配备5名杂工。
负责保护沿河已形成的设施,为保证车辆运输不对市区环境造成污染,施工现场两个出入口分别设置洗车槽,同时铺设草垫,并安排专人进行车辆清洗工作,对每辆运土车须经打扫车轮、车厢后方可放行。
在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进行清扫,并安排专人进行巡视、值班、组织路口交通。
三、泵房工程施工方法
3.1土方工程:
水泵房机械挖土部分为设备基础底,余下独立基础部分采用人工开挖。
本工程采用组合式钢模板、钢管支撑,局部用木模镶嵌补缺。
实施施工前编制模板施工方案:保证模板及支撑有足够的强度、刚度、稳定性,保证构件不变形。
支模前先放出轴线,及构件边线,保证构件的轴线位置及尺寸。
水池池壁支模时用钢模,并用φ10间距500的穿墙螺栓固定,保证池壁厚度,螺栓按规定焊止水环,所有洞口处要预先安装防水套管,预埋件固定位置准确。
模板安装完毕检查:轴线尺寸、标高、梁截面尺寸、板厚及预埋件等,保证误差在规范允许范围内。
3.2钢筋工程:
钢筋现场加工、制作、绑扎。
现场绑扎时,先划线,后摆筋、穿筋、绑扎,最后安放专用垫块,弹线时,注意间距、数量、标明加密箍筋位置。
板筋先摆主筋,后摆负筋,梁先摆筋先摆纵筋。
摆放有焊接接头和绑扎接头的钢筋时,其接头位置同一截面接头数量,搭接长度按现行
施工规范规定执行。
柱纵筋采用电渣压力焊接长,梁底部受拉钢筋采用闪光对焊接长,上部钢筋采用电弧接长。
钢筋交叉点采用铁丝扎牢,双向板全部扎牢,单向板外围两行全扎,中间部分间隔绑扎。
所有箍筋与受力钢筋垂直设置,箍筋弯钩叠合处,沿受力钢筋方向错开布置。
为保证保护层厚度,垫块预制时厚度要准确,强度要保证,柱、池壁等处的垫块用铁丝扎牢。
钢筋安装完毕、检查级别、直径、形状、尺寸、根数、间距、锚固长度等是否符合设计要求。
3.3混凝土工程:
本工程混凝土现场搅拌,根本配合比通知单,结合现场滑料含水率实际情况,进行现场施工配合比计计算,保证混凝土的强度等级等水灰比,水泵泵房采用普通混凝土、水池及吸水井采用防水混凝土,掺加一定量的防水剂。
水池池底浇筑时不留施工缝,施工缝留在池壁处,施工缝处埋钢板止水带,池壁拆模时注意穿墙螺栓不受太大外力,防止池壁渗水。
拆模后即时养护。
3.4砌体工程:
墙体采用MU10机制实心砖,±0.000以下M5水泥砂浆砌筑,±0.000以上M5混全砂浆砌筑。
采用一顺一丁砌法。
先抄平、弹线、定出墙身位置、门窗洞口位置,然后摆放尽可能少砍砖,不出现通缝。
立皮数杆、挂线,定出灰缝厚度,及梁底镶砌位置,最后砌筑勾缝。
墙体与柜架柱连接处拉结筋要位置准确、质量可靠。
3.5粉刷工程:
先把墙体等表面清理干净,连接处的缝隙用麻刀水泥砂浆分层嵌塞密实。
施工孔洞管线沟槽堵塞填平密实,检查基体表面平整度并对凹凸太大部位凿补平整,阴阳角找方,然后沿置标筋,最后粉刷。
四、泵房设备安装:
4.1在底座下面放置钢的垫铁和楔铁。
用起重吊钩吊住底座的四个角,把底座吊到地基的上方,慢慢地把底座放在每个地基螺栓孔的位置上。
4.2找平底座,拧紧地脚螺栓,向地脚螺栓灌浆。
4.3设备调整。
泵与电机联轴器之间应有间隙。
水泵与电机的轴线应重合。
可用塞尺测量两联轴器端面间隙的均匀度,其允许差为0.06毫米,可用直尺在两联轴器圆周各个方向进行测量,两联轴器外圆表面与直尺间间隙允差为0.08毫米。
如不符以上要求,可用调整垫调整。
4.4连接出水管路,在吸水段和吐出段连接真空表和压力表。
4.5绝对禁止用木塞等物堵塞平衡水孔。
五、电机安装
5.1电机的试验结果,必须符合《安装工程质量检验评定标准》高压电机全数检查,低压电机抽查30%。
5.2电机的接线必须正确,符合设计电压电机接线端子必须连接紧密,不受外力,连接用紧固件的锁紧装置完整齐全;电机接线盒的裸露的不同导线间和对地最小距离,必须符合产品规定,否则必须进行绝缘处理。
高压电机全数检查。
低压电机抽查10%。
5.3电机定子和转子间的气隙必须符合《安装工程质量检验评定标准》对现场组装的电机,全数检查;对整体安装的电机不作要求。
5.4电机试运转时轴承温度:滑动轴承不超过700C,滚动轴承不得超过800C。
电机温声不超过出厂技术文件或铭牌规定。
5.5电机轴承密封性必须达到传动部位不漏油,静止部位不漏油。
高压电机全数检查,低压电机抽查10%。
(试运转时间空载不少于2h,负载按所连接的机械而定。
)
六、电缆安装应符合下列规定:
6.1电缆埋设yjv5*6mm电缆,穿管(钢管)G50埋地(局部需破除水泥道路约30cm)电缆总长200左右。
电缆保护管安装应符合下列规定:
(1)钢管不应有穿孔、裂缝,内壁光滑,弯制后无显著凹瘪现象,管口无毛刺,防腐蚀良好;
(2)钢管内径应大于电缆外径的1.5倍,弯曲时其弯曲半径应满足电缆的最小允许弯曲半径;
(3)钢管需连接时,宜用大一级短管套接,两端焊牢、封闭,并用ø6~8mm
钢筋跨接在套管两端焊牢。
高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气。
亭林河道清淤施工方案__一
清淤、渣土外运及泵房施工方案工程概况:本河段淤泥厚度约为0.3m~0.5m,河道清淤断面约15m~20m,根据本标段河道具体情况,经过施工调查及清淤方案论证,我标段确定采用机械直接下河作业挖出淤泥,分部分段进行疏浚,长臂挖机配合转土的施工方法。
在河段边上建一座小型泵房,进行河道换水。
施工方法:一、清淤1.1采用2台6寸污水泵日夜不停地抽水。
1.2清淤施工顺序为:从本河段中心作为清淤起点,向左右同时开挖。
利用现有道路作为机械设备和渣土运输量的下河马道。
具体施工步骤如下:1.3机械准备,长臂挖掘机1台,普通挖掘机2台。
河道清淤按照两个施工分段同时进行流水线施工、按照先中央后两侧的顺序施工。
首先在河道淤泥外边一侧挖一条纵向排水沟使河水归槽。
用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
先进行河道中央的淤泥挖掘,我标段现状河道清淤断面宽度在22米至25米之间,施工时挖掘机不能一次将河道中央的淤泥挖至围堰或装载车上,故河道中央的淤泥需经过2次倒运方能至河道两侧,由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染。
因此需根据淤泥量和施工工期合理安排疏掏施工,尽量不影响周围居民安全出行。
1.4清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现漏挖或开挖深度不够的区域。
2渣土运输及弃土场管理二、淤泥运输2.1本河段淤泥运输将严格按照上海市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染市区道路及周边环境。
2.2为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚决杜绝渣土乱倒、乱弃。
2.3根据上海关于防治扬尘的有关规定,为了保证在此次河道清淤及渣土外运工作进行的同时,不给周围已形成的环境造成影响,我方将在清淤运输过程中作好清扫保洁工作,并由专人负责。
河道清淤施工方案超简易版本
河道清淤施工方案超简易版本河道清淤是维护河道畅通和水环境的重要措施之一,通过清除淤泥和堆积物,可以增加河道的输水能力,改善水质,预防洪涝灾害等。
以下是一个超简易版本的河道清淤施工方案,包括前期准备工作、清淤过程以及后续管理措施。
一、前期准备工作1.确定清淤的范围和目标。
根据实际情况,确定需要清淤的河道长度和深度,明确清淤的目标是为了改善水质还是增加输水能力等。
2.调查勘测。
对清淤区域进行详细的调查勘测,包括河底淤泥的厚度、质地、河道的地形等重要参数,以此来制定最佳的清淤方案。
3.编制施工图纸。
根据调查勘测结果,制定清淤的具体方案,并编制相关的施工图纸,包括清淤的范围、深度、施工工艺等。
4.确定施工队伍。
根据清淤的规模和要求,确定合适的施工队伍,包括工程师、技术人员和施工人员等。
5.准备设备和材料。
根据施工方案的要求,准备清淤所需的设备和材料,包括挖掘机、疏浚船、吸泥车、输送带等。
二、清淤过程1.清理垃圾。
在清淤前,首先清理河道中的垃圾,包括水面和河底的垃圾。
可以利用疏浚船或吸泥车等设备进行清理。
2.挖掘淤泥。
根据施工图纸的指导,利用挖掘机等设备开始挖掘河道淤泥,将淤泥装入运输车辆或输送带,运出河道并处理。
3.处理淤泥。
将淤泥运至指定的处理场进行处理,可以采用有害物质分离、沉淀和固化等方法,确保淤泥的安全处理。
4.清除河底障碍物。
如果有河底障碍物,如石块、树木等,应及时清除,以确保河道的畅通。
三、后续管理措施1.河道整治。
在清淤完成后,可以对河道进行整治,包括疏浚堤岸、种植水生植物、加固河堤等,以提高河道的防洪能力和生态环境。
2.定期监测。
定期监测清淤后河道的状况,包括河底淤泥厚度的变化、水质的改善等,以制定后续的管理措施。
3.加强宣传教育。
加强对周边居民的宣传教育,提高他们对河道保护的意识,避免乱倒垃圾和破坏河道环境。
4.建立长效机制。
建立河道清淤的长效机制,包括定期的清淤计划、资金保障和管理机构的建立,以确保河道持续保持畅通和良好的水环境。
河道清淤专项施工方案
河道清淤专项施工方案河道清淤是保护水环境、维护水生态的重要工作。
本文将提出一项河道清淤专项施工方案,旨在解决城市河道清淤过程中的问题和挑战,以确保施工工作的高效和安全。
一、施工前准备1.河道勘测:施工前应进行详细的河道勘测工作,包括河道长度、深度等参数的测量,以及河道底部的沉积物类型和分布情况的调查。
2.施工计划:根据河道勘测结果,制定详细的施工计划,包括清淤区域、清淤深度、清淤时间等内容,确保施工过程的顺利进行。
二、清淤工程1.施工队伍:成立一支专业的施工队伍,由具有丰富经验和技能的工人组成,配备必要的设备和工具,以确保施工质量和效率。
2.施工方法:采用环保的机械清淤方法,尽量减少对周边环境的影响。
在清淤过程中,避免破坏河道生态系统和生物多样性。
3.清淤深度:根据河道勘测结果和清淤目的,确定清淤深度。
清淤后,河道底部应保持平整和均匀,确保水流顺畅。
4.沉积物处理:清淤过程中产生的沉积物要进行合理处理,避免二次污染。
可以采用分级输送和过滤方法,将清淤的沉积物分为可再利用的和需处理的两类。
5.施工安全:安全是清淤工程的重要保障。
施工前要进行详细的安全评估,并制定相应的安全措施。
工人要戴好防护用具,合理使用设备和工具,确保施工过程的安全和稳定。
三、施工后维护1.河道监测:施工结束后,应进行河道的监测工作,包括水质监测、河道变化等。
及时发现问题和隐患,并采取相应的措施进行处理。
2.河道保养:定期对河道进行保养工作,包括疏浚、清理漂浮物等。
保持河道的畅通和干净,防止再次积淤。
3.教育宣传:组织相关部门和居民开展清淤知识的宣传教育活动,提高大众的环保意识和责任感,共同保护河道和水环境。
综上所述,河道清淤专项施工方案包括施工前准备、清淤工程和施工后维护三个方面。
通过合理的施工方法和严格的安全措施,尽量减少对环境和生态的影响,确保施工工作的顺利进行。
同时,对清淤工程后的河道进行监测和保养,保持河道的畅通和干净。
河道清淤工程施工方案

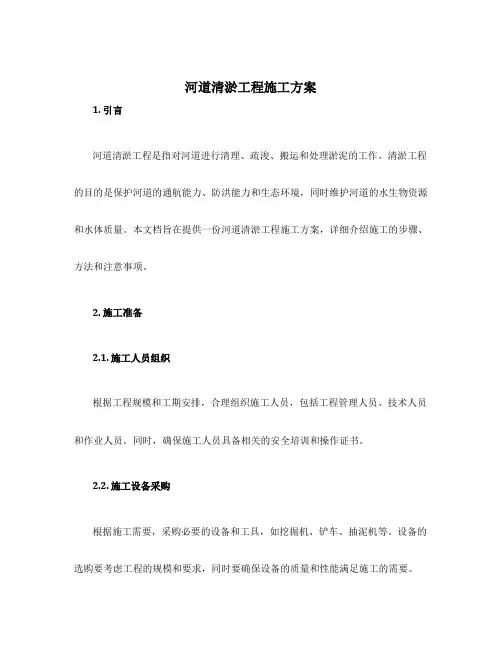

河道清淤工程施工方案1. 引言河道清淤工程是指对河道进行清理、疏浚、搬运和处理淤泥的工作。
清淤工程的目的是保护河道的通航能力、防洪能力和生态环境,同时维护河道的水生物资源和水体质量。
本文档旨在提供一份河道清淤工程施工方案,详细介绍施工的步骤、方法和注意事项。
2. 施工准备2.1. 施工人员组织根据工程规模和工期安排,合理组织施工人员,包括工程管理人员、技术人员和作业人员。
同时,确保施工人员具备相关的安全培训和操作证书。
2.2. 施工设备采购根据施工需要,采购必要的设备和工具,如挖掘机、铲车、抽泥机等。
设备的选购要考虑工程的规模和要求,同时要确保设备的质量和性能满足施工的需要。
2.3. 施工材料准备根据工程设计要求和施工计划,准备必要的施工材料,如防护网、疏浚管材、沉淀池等。
材料的选购要符合相关标准和要求,确保施工的质量和效果。
2.4. 安全措施制定施工安全管理制度,保障施工人员的人身安全。
设置警示标志和围挡,确保施工现场安全。
施工时,要严格遵守相关安全操作规程,对施工人员进行安全培训和技术指导。
3. 施工步骤3.1. 勘测和设计在施工前,进行河道的勘测和设计工作。
勘测要确定河道的淤积情况和程度,设计要确定清淤的具体方案和施工要求。
3.2. 施工现场布置根据设计要求,对施工现场进行布置。
例如,设置施工护栏、搬运道路,确定挖深、挖宽和坡度等。
3.3. 淤泥清理采用机械设备进行淤泥的挖掘和清理工作。
根据清理的需要,采取适当的挖掘机配备和施工方法,确保淤泥的彻底清除。
3.4. 淤泥处理清理出的淤泥需要进行处理,防止对环境造成污染。
可以采用沉淀池、固液分离设备等进行淤泥的分离和处理。
处理后的淤泥可以进行干燥、填埋或用于农田施肥等。
3.5. 水质调整在施工完成后,对河道的水质进行调整。
可以通过添加草木灰、氧化铁等物质来改善水质。
同时,要严格监测水质的变化,确保施工后的水质符合相关标准和要求。
3.6. 施工记录对施工过程进行详细记录,包括施工时间、施工人员、施工设备、施工材料等。
河道清淤施工方案范文(6篇)
河道清淤施工方案范文(通用6篇)河道清淤施工方案篇11、清淤前预备河道清淤开挖前,首先对河道开挖边线范围内的植被、建筑垃圾及其他杂物进展清理。
清理工作拟采纳人工与挖掘机协作进展。
外表植被如棉花杆、芦苇等采纳人工拔除。
对建筑垃圾及芦苇根、树根等则由挖掘机挖至施工场地以外业主指定地点堆放或掩埋,去除的植物根茎等则在业主指定地点集中燃烧。
清基的范围需超出开挖或堆土范围以外2m。
2、泥浆泵冲泥施工及其运输(1)引水及排水泥浆泵进展土方开挖所需的冲泥水可利用四周河道水。
堆土区的迎河侧可开挖排水沟一条深0.8m-1.0m,底宽0.5m-1.0m将排泥区泌出废水排出引入冲泥区重复利用。
(2)依据施工分段,在冲泥工作面上安装高压水泵及泥浆泵,敷设排泥橡胶锦纶管,在大东江河安装潜水电泵,抽引清水供给高压泵用水,待泥浆泵输泥后,回归水可供利用。
(3)启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,输入到专用泥灌车,再运输到指定地点。
如遇到交通不便的河道直接将泥浆输入到指定泥浆池。
(4)在泥浆泵冲挖时在河底、河坡保存爱护层0.3m。
在河道冲挖完毕后,用人工整修河底、河坡,使开挖轮廓精确,底面、坡面平坦。
(5)水力冲挖施工留意事项和冲挖质量予控:a、统筹安排施工,调度好冲挖排泥区分仓轮番作业,提高设备利用率;b、输泥管应平顺,避开死弯;c、出泥口应伸出泥灌车肯定距离,并应高出排泥面50cm;d、输泥管接头紧固严密,整个管线和接头不得漏水,常常检查泥灌车是否漏浆,一旦发觉应准时修补或更换;e、输泥管支架必需坚固,布置尽量避开破坏其他设施;f、加强输泥管的巡回检查,留意按放样桩进展冲挖,把握管道工作状况,并防止河道超挖和围堤倒塌、泥浆漫出。
3、护案工程护案工程的分局部项工程可概括为:小木桩工程、插板桩工程、整坡工程。
3.1打桩工程(1)混凝土桩制作混凝土桩的制作:采纳具有相应资质的厂家严格根据设计图纸的要求进展预制,到达设计规定强度运至现场制定地点。
河道清淤工程施工方案
河道清淤工程施工方案河道清淤工程施工方案一、工程概述本工程旨在清理、清淤目标河道,保障河道的通畅,预防洪水、泥石流等灾害的发生,保护河道周边环境的安全,提高河道的治理能力。
二、施工准备1.专业人员的准备:准备清淤工程施工所需的技术人员,包括工程师、技术员等,确保施工过程顺利进行。
2.施工材料的准备:准备施工所需的机械设备、工具和消防用具等。
同时,按照工程设计和实际施工情况准备相应数量的沙袋、编织袋等护岸材料。
3.施工环境的准备:清理施工现场,确保施工安全和顺利进行。
三、施工流程1.施工前期准备:确认施工范围和工期,制定详细的施工方案,明确施工任务和责任。
2.施工现场布置:根据施工方案,将所需材料和机械设备运输到施工现场,搭建施工设施和工地办公室,并做好安全警示标志。
3.清理垃圾和污水:使用机械设备清理河道内的垃圾和污秽物,清除水面漂浮物,清理河道底部废弃物和淤泥。
4.清淤作业:使用挖掘机等设备对河道底部进行清淤作业,根据实际情况确定清淤的深度和范围。
5.清理护岸:对河道两岸的护岸进行清理,清除杂草和沉积物,并加固岸边护坡。
6.清理护栏:清理河道两岸的护栏,确保其完好无损,修复损坏的护栏。
7.工程验收:组织专业人员对施工质量进行验收,确保施工质量符合规定标准。
四、施工安全1.严格防火安全措施:在施工现场设置相应的消防器材,加强对明火的监管,确保安全施工。
2.防止事故发生:组织专业人员对施工现场进行安全检查,设立安全警示标志,确保施工过程中的人员安全。
3.防止污染环境:施工过程中要注意防止垃圾和废弃物污染环境,及时清理施工现场。
五、施工质量控制1.监督检查:组织专业人员对施工过程进行监督检查,确保施工质量符合规定标准。
2.工程验收:按照相关规定和标准对施工质量进行验收,确保施工质量满足要求。
六、工程总结1.总结经验:对本次河道清淤工程的施工过程进行总结,总结经验教训,并提出改进建议。
2.空隙填充:对施工过程中的空隙进行填充,确保施工质量的持续稳定。
清淤施工方案(1)
清淤施工方案(1)
在河道治理工程中,清淤是一项至关重要的工作。
随着时间的推移,河道中的
淤积物会不断堆积,严重影响河道的通行能力和水质。
因此,科学有效的清淤施工方案至关重要。
1. 施工前的准备工作
在进行清淤施工之前,首先需要进行详细的勘测和规划工作。
通过对河道的淤
积情况进行调查,确定清淤的范围和深度。
同时,需要根据当地环境和季节特点,合理安排清淤的时间和周期,以确保施工的顺利进行。
2. 清淤方法选择
清淤施工可以采用多种方法,包括机械清淤、人工清淤和水利工程清淤等。
在
选择清淤方法时,需要根据河道淤积情况、施工周期和成本等因素进行综合考虑,确定最适合的清淤方案。
3. 施工过程管理
在清淤施工过程中,需要加强施工管理,确保施工的安全和质量。
对施工人员
进行培训,提高其安全意识和技能水平,做好现场安全防护工作。
同时,加强现场监督与检查,及时发现和解决问题,确保施工进度和质量符合要求。
4. 施工后的维护工作
清淤施工完成后,需要加强河道的维护工作,防止淤积物再次堆积。
定期清理
河道,保持河道通畅,加强水质监测和治理,改善水体环境。
此外,加强宣传教育工作,提高公众对河道治理的重视度,形成社会共识,共同维护好生态环境。
综上所述,清淤施工是一项复杂的工程,需要科学规划、精心组织和严格管理。
只有通过科学合理的施工方案和措施,才能实现河道治理的效果,确保河道清洁、畅通。
河道清淤施工组织方案
河道清淤施工组织方案一、项目背景河道清淤工程是保护环境、维护水域生态平衡的重要工作之一。
清淤工作的质量和效率直接影响到区域的水资源利用和环境保护。
为了保证清淤工程的顺利进行,特制定本施工组织方案。
二、施工目标本项目的施工目标是对指定区域内的河道进行清淤工作,确保其通畅,提高水域的生态环境,改善水质,并减少洪涝灾害的发生。
三、施工内容及工期本次清淤施工的内容包括: - 清除河道中的泥沙、浮渣、废弃物等杂质; - 疏通河床,消除倒灌现象; - 清理河道两岸的水生植物和堆积杂草; - 相关河道设施的维修和安全检查。
本次清淤施工的工期为30天,计划施工日期为XX年XX月XX日至XX年XX月XX日。
四、施工组织架构及职责4.1 项目负责人:XXX项目负责人负责整个清淤工程的统筹和组织工作,确保施工按计划进行。
具体职责包括: - 制定施工计划并指导各个施工环节; - 协调各个工作部门的合作; -保证施工安全和质量; - 撰写项目验收报告。
4.2 技术负责人:XXX技术负责人负责技术方面的工作,具体职责包括: - 根据河道情况制定施工方案,并组织实施; - 指导施工人员进行施工操作; - 监督工程的质量,及时解决问题。
4.3 施工人员施工人员由具备相关资质的工人组成,负责具体的施工工作。
他们的职责包括:- 按照技术负责人的指导进行施工; - 配合其他各部门的工作。
五、施工流程5.1 准备工作•建立施工现场的安全防护措施,确保施工安全;•采购和准备所需的工具、设备和材料;•制定河道施工图纸。
5.2 施工工序5.2.1 清除杂物首先,清除河道中的泥沙、浮渣、废弃物等杂质。
通常采用挖掘机等大型机械进行清理。
5.2.2 疏通河床根据河道情况,使用挖掘机、铲运机等机械进行河床疏通,消除倒灌现象。
5.2.3 清理水生植物和杂草使用割草机、人工收割等方式清理河道两岸的水生植物和堆积杂草。
注意保护河道周边的生态环境。
5.2.4 设施维修和安全检查检查和维修河道设施,确保其正常运行,同时进行安全检查,做好安全防护工作。
河道清淤施工方案1
河道清淤施工方案1河道清淤施工方案1.项目背景河道清淤是指对河道中的淤积物进行清理、疏浚和治理,以保持河道的通畅,保护河道生态环境,并提高河道的水力条件和水质。
本项目选取的河道为某市L河流域内的主要河道,该河道长期未进行清理和治理,淤积物严重,影响了河道的水流,加剧了洪涝灾害的风险,同时也给沿河居民的生产和生活带来了不便。
因此,本项目拟对该河道进行全面的清淤工作,以恢复河道的正常水流和保护河道的生态环境。
2.施工目标(1)清理淤积物。
将河道中的淤积物进行清理,包括泥沙、树枝、垃圾等,并清理河底的杂草和水生植物,以保持河道的通畅。
(2)疏浚河道。
对河道中的高度淤积的地方进行疏浚,以恢复河道原有的水流能力和水深。
(3)保护河道生态环境。
在清淤过程中,尽量减少对生态环境的破坏,对河道两岸的植被和水生生物进行保护和恢复。
(4)提高河道的水质。
通过清理淤积物,改善河道的水质,保护河道的水生生物和水生态系统。
3.施工方法(1)机械清淤。
使用挖掘机、铲车等大型机械设备进行淤积物的清理和疏浚工作。
(2)手工清淤。
对于无法机械清淤的部分,采用人工清淤的方法进行处理,包括使用铁铲、木板等工具进行清理。
第1页/共5页(3)淤积物处理。
清理出的淤积物将进行分类处理,包括可回收物、可焚烧物、可堆肥物和不可回收物,分别进行相应的处理。
(4)生态环境保护。
在清淤过程中,加强对河道两岸植被的保护,尽量减少对水生生物的影响,对有需要的地方进行水生植物的种植和修复。
(5)监测和评估。
在施工过程中,定期对施工效果进行监测和评估,确保达到预期的清淤效果。
4.施工计划(1)前期准备。
进行工程的资料收集和预先调查,包括河道的尺寸、淤积物的类型和分布情况等,制定施工计划和方案。
(2)施工准备。
筹备所需的机械设备、工具和人员,进行现场勘察和标记,确保施工的顺利进行。
(3)机械清淤。
使用挖掘机和铲车等机械设备进行淤积物的清理和疏浚工作,根据河道淤积物的分布情况进行有序的清理。
河道清淤施工方案(DOC)
河道清淤施工方案(DOC)
一、前言
河道清淤是保障河道畅通、减少洪涝灾害、改善水环境质量的重要举措之一。
本文将针对河道清淤施工方案进行详细阐述,以期对河道清淤工作有所帮助。
二、施工前准备
1.对施工河段进行勘测,确定清淤范围和数量。
2.制定清淤方案,包括清淤深度、清淤方式等。
3.调配清淤作业所需的人员和设备,确保施工顺利进行。
三、施工过程
1.确定施工区域,搭设必要的安全防护设施。
2.采取合适的清淤方式,根据清淤深度选择机械挖掘或人工清淤。
3.对于沉积较深的地方,可以采用分层清淤的方式,逐层清理底泥。
4.清淤过程中要注意保护河道生态环境,避免对生物造成不良影响。
四、施工后处理
1.施工完成后,对施工区域进行清理,确保不留下任何垃圾或建筑废料。
2.对清淤后的河道进行巡查,确保河道畅通,避免再次淤塞。
五、施工质量控制
1.定期组织河道清淤的质量检查,及时发现问题并进行处理。
2.对施工人员进行培训,提高施工质量和效率。
3.建立清淤施工档案,做好施工记录和数据归档工作。
六、总结
河道清淤施工是一项复杂而重要的工程,需要细致的规划和科学的施工方案。
只有做好每一个环节的准备工作,确保施工质量和效率,才能更好地改善河道环境,保障水域生态和保护人们的生命财产安全。
