措施费计算规则(0805版)
措施费到底怎么计算

中措施工程里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1.措施费有两个大类:技术措施费和其他措施费。
2.技术措施费的计算方法和分局部项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程工程施工,发生于该工程施工前和施工过程中非工程实体工程的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1. 大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2. 混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销〔或租赁〕费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销〔或租赁〕费用。
4. 施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5. 其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费工程。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为到达环保部门要求所需要的各项费用。
环境保护费 =直接工程费 X 环境保护费费率环境保护费费率 =本项费用年度平均支出÷ 〔全年建安产值 X 直接工程费占总造价比例〕 2.文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费 =直接工程费 X 文明施工费费率文明施工费费率=本项费用年度平均支出÷〔全年建安产值X 直接工程费占总造价比例〕 3. 平安施工费:是指施工现场平安施工所需要的各项费用。
平安施工费 =直接工程费 X 平安施工费费率平安施工费费率 =本项费用年度平均支出÷〔全年建安产值X 直接工程费占总造价比例〕 4. 临时设施费:是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
施工措施费计算

施工措施费计算1. 引言施工措施费是指在建设项目中,为了满足施工需要而进行的各项临时性工程所需的费用。
按照工程造价的规定,施工措施费应当纳入总造价进行计算。
本文档将介绍如何计算施工措施费的方法和步骤。
2. 施工措施费的定义与组成施工措施费是指在建设工程中为顺利进行施工而采取的临时性措施所需的费用。
施工措施费的组成主要包括:•临时设施费用:包括场地临时设施费、施工临时设施费、施工组织费等;•临时用工费用:包括临时用工工资、临时用工福利费等;•施工安全费用:包括安全设施费、安全操作费等。
3. 施工措施费的计算方法施工措施费的计算方法一般有两种:单价法和比例法。
3.1 单价法单价法是根据已知的施工项目和施工工艺等信息,按照一定的单位价格计算施工措施费。
计算公式如下:施工措施费= ∑(工程量i × 单价i)其中,工程量i为每个施工项目的施工工程量,单价i为每个施工项目的单位价格。
3.2 比例法比例法是通过已知的总造价和措施项目的费用比例,按照比例计算施工措施费。
计算公式如下:施工措施费 = 总造价 × 施工措施费比例其中,总造价为工程项目的总造价,施工措施费比例为施工措施费所占总造价的比例。
4. 施工措施费的计算步骤根据施工措施费的计算方法,下面是施工措施费的计算步骤:1.收集和整理有关施工项目的技术资料和工程量清单;2.根据技术资料和工程量清单,确定施工项目的施工工程量;3.根据施工工程量和单位价格,计算每个施工项目的施工措施费;4.将每个施工项目的施工措施费相加,得到总的施工措施费。
5. 施工措施费计算的注意事项在进行施工措施费计算时,需要注意以下几个问题:•确保技术资料和工程量清单的准确性和完整性;•选择合适的计算方法,根据实际情况确定使用单价法还是比例法;•设置合理的单位价格和费用比例,避免过高或过低的估算;•定期更新和调整计算参数,以适应工程项目的变化。
6. 结论施工措施费是建设项目中必不可少的一项费用,对工程项目的进度和质量有着重要的影响。
安全、文明施工措施费用计取规定

附件2建筑工程安全防护、文明施工措施费用计取规定一、根据《建筑工程安全防护、文明施工措施费用及使用规定》(建办[2005]89号)文的规定,建筑工程安全防护、文明施工措施费用作为一项措施费用,由环境保护费、安全文明施工、临时设施费组成,适用于各类新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、外装饰工程)、市政基础设施和拆除工程。
二、在编制单位工程拦标价和投标报价时,必须编制建筑工程安全防护、文明施工措施费用。
拦标价中的建筑工程安全防护、文明施工措施费用的费率必须按建设行政主管部门制定的费率进行计算,投标报价中的建筑工程安全防护、文明施工措施费用的费率不得低于建设行政主管部门制定标准的90%。
三、安全防护、文明施工措施费用费率表备注:1.采用定额计价模式时,安全防护文明施工措施费的计费基数:房屋建筑工程、装饰工程、市政工程中的建筑部分、拆除工程为直接工程费中的人工费和机械费之和;安装工程,市政工程中的安装工程为直接工程费中的人工费之和.2。
采用工程量清单计价模式时,安全防护文明施工措施费的计费基数:房屋建筑工程、装饰工程、市政工程中的建筑部分、拆除工程为分部分项工程费中的人工费和机械费之和;安装工程,市政工程中的安装工程为分部分项工程费中的人工费之和。
四、原《云南省建设工程措施项目计价办法》中关于安全文明施工和临时设施的项目不在适用新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、外装饰工程)、市政基础设施工程和拆除工程。
五、不属于新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、外装饰工程)、市政基础设施工程和拆除工程范围的其他工程(园林绿化工程、内装修工程等)仍按《云南省建设工程措施项目计价办法》执行,计算相应的环境保护费、安全文明施工、临时设施费。
措施费到底怎么计算

措施费到底怎么计算
措施费是指在法律诉讼中,因被告人的犯罪行为而产生的相关费用,包括司法鉴定费、旁证费、勘验费、检验费、评估费等,用于补偿受害人和社会的损失。
措施费的计算方式可能因不同国家和地区而有所不同,下面是一种常见的计算方式:
首先,根据具体的法律规定,确定措施费的计算依据,比如根据受害人的损失额、犯罪行为的危害程度等。
其次,确定措施费的费率或单价。
不同的费用项目可能有不同的费率或单价,例如司法鉴定费可能根据鉴定项目的复杂程度而有所区别。
然后,根据实际发生的费用项目,计算各项费用的总和。
例如,如果需要进行多个司法鉴定,就需要将各项鉴定费用相加。
最后,将计算得出的总费用转换为相应的货币单位,一般按照当地的货币计算。
需要注意的是,不同的法律制度可能对措施费的计算方式有所不同,因此在具体的案件中,应根据当地的法律法规进行计算。
此外,还有一些特殊情况下的计算方式,比如在一些案件中,措施费可以按照被告人的经济状况进行确定。
对于一些经济能力较差的被告人,可以采取适当减免或分期支付的方式。
总之,措施费的计算是一个复杂的过程,需要综合各种因素进行综合考虑,并以合理的方式进行衡量和计算。
在实际操作中,应根据相关的法律法规、司法解释和司法实践进行具体操作。

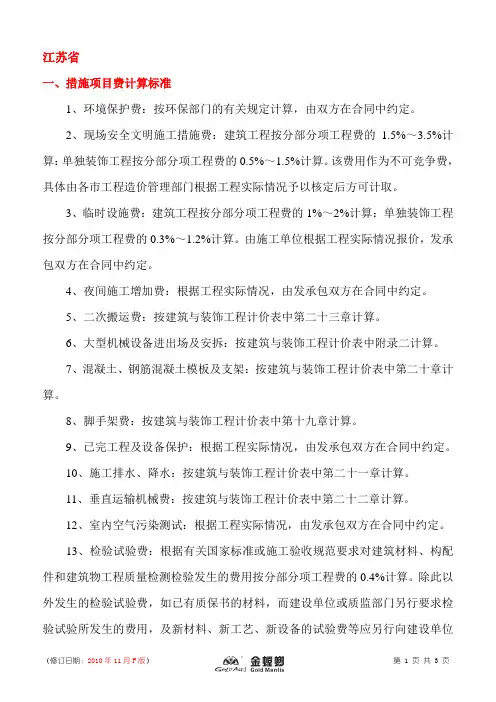

措施项目费计算标准

江苏省一、措施项目费计算标准1、环境保护费:按环保部门的有关规定计算,由双方在合同中约定。
2、现场安全文明施工措施费:建筑工程按分部分项工程费的 1.5%~3.5%计算:单独装饰工程按分部分项工程费的0.5%~1.5%计算。
该费用作为不可竞争费,具体由各市工程造价管理部门根据工程实际情况予以核定后方可计取。
3、临时设施费:建筑工程按分部分项工程费的1%~2%计算:单独装饰工程按分部分项工程费的0.3%~1.2%计算。
由施工单位根据工程实际情况报价,发承包双方在合同中约定。
4、夜间施工增加费:根据工程实际情况,由发承包双方在合同中约定。
5、二次搬运费:按建筑与装饰工程计价表中第二十三章计算。
6、大型机械设备进出场及安拆:按建筑与装饰工程计价表中附录二计算。
7、混凝土、钢筋混凝土模板及支架:按建筑与装饰工程计价表中第二十章计算。
8、脚手架费:按建筑与装饰工程计价表中第十九章计算。
9、已完工程及设备保护:根据工程实际情况,由发承包双方在合同中约定。
10、施工排水、降水:按建筑与装饰工程计价表中第二十一章计算。
11、垂直运输机械费:按建筑与装饰工程计价表中第二十二章计算。
12、室内空气污染测试:根据工程实际情况,由发承包双方在合同中约定。
13、检验试验费:根据有关国家标准或施工验收规范要求对建筑材料、构配件和建筑物工程质量检测检验发生的费用按分部分项工程费的0.4%计算。
除此以外发生的检验试验费,如已有质保书的材料,而建设单位或质监部门另行要求检验试验所发生的费用,及新材料、新工艺、新设备的试验费等应另行向建设单位收取,由施工单位根据工程实际情况报价,发承包双方在合同中约定。
14、赶工措施费:我省现行定额工期按苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》执行,该费用由发承包双方在合同中约定。
住宅工程:比我省现行定额工期提前20%以内,按分部分项工程费的2%~3.5%计取。
施工措施费取费标准

施工措施费取费标准引言施工措施费是指在建筑工程施工过程中,为了保障工程质量、安全与顺利完成,所需要采取的一系列措施所需的费用。
施工措施费的取费标准是对施工措施费用进行计算和定额化的依据,是建筑工程施工合同中的重要内容之一。
本文档将介绍施工措施费的定义、计算方法和取费标准,以帮助相关人员正确理解和应用施工措施费取费标准。
定义施工措施费是指在建筑工程施工过程中,为了保障工程质量、安全与顺利完成而需采取的临时性措施所需的费用。
施工措施包括但不限于临时安全措施、保护措施、封堵措施、临时支撑和加固措施、临时性设备安装和使用费用等。
计算方法施工措施费的计算方法主要涉及以下几个方面:1.施工措施费的计算单位:通常以元/平方米、元/立方米或元/吨等计量单位来计算。
2.施工措施费的基本工程量:计算施工措施费时,需根据工程实际情况确定相应的基本工程量,例如工程的总面积、总体积或总重量等。
3.施工措施费的费率:费率是指施工措施费所占基本工程量的比例。
根据工程的复杂程度和风险程度等因素,费率可以根据实际情况进行调整。
4.施工措施费的计算公式:通常采用基本工程量乘以费率的方式来计算施工措施费,公式为:施工措施费 = 基本工程量 x 费率。
取费标准施工措施费的取费标准是指根据施工措施费的计算方法和实际情况,制定相应的费用标准,用于工程合同的签订和费用的支付。
取费标准的制定应综合考虑以下因素:1.工程性质与规模:不同类型和规模的工程,所涉及的施工措施费用差异较大。
因此,在制定取费标准时应结合实际情况,针对不同类别和规模的工程给予相应的费用标准。
2.工程复杂程度与风险程度:工程的复杂性和风险程度直接影响施工措施费的计算和取费标准的确定。
一般来说,风险程度较高的工程需要采取更多的施工措施,因此其施工措施费取费标准相对较高。
3.地区差异:不同地区的施工措施费取费标准可能有所不同,主要受到当地劳动力成本、材料价格和市场竞争等因素的影响。
措施费的计算
措施费的计算措施项目费的计算蔡胜红主讲2014-05(二)措施项目费的汇总计算1、安全文明施工费(1)按定额子目计算的安全文明施工费(脚手架、模板支撑、现场围挡等)(2)按系数计算的安全文明施工费(文明施工与环境保护、安全施工、临时设施) 2、其它措施费(1)按定额子目计算的其它措施费(模板、垂直运输、材料二次运输、成品保护)(2)措施其它项目费(泥浆池砌筑及拆除、大型机械设备进出场及安拆费等等)。
(一)分部分项工程费的汇总计算(二)措施项目费的汇总计算(三)其它项目费的汇总计算(四)规费和税金项目的汇总计算通则第3.2.4条规定: 1、安全文明施工费应在工程造价中单独列项。
安全文明施工费通则第12.2.2 条:……发包人应在现场造价工程师签发支付证书后的7日内向承包人支付安全文明施工费,并保证在合同工程开工后的28天内预付安全文明施工费总额的50%。
通则第12.2.3 条:……剩余部分的安全文明施工费,应在预付的安全文明施工费扣完之日起,按照实际发生费用与进度款同期支付。
安全文明施工费中:2、安全文明施工费应……按照国家或省(行业)建设主管部门的规定计算,不得作为竞争性费用。
2、模板的支撑:指模板的钢支撑,要从模板工程中分离出来。
GBQ4.0中右键“提取钢支撑” 1、脚手架、安全挡板、围尼龙编织布等:预算按图纸及定额规定计,结算按实际搭设面积计算3、现场围挡:按实际体积套砖外墙子目。
4、现场设置的卷扬机架:结算时如现场设有卷扬机架则计算其机械台班费用。
5、按系数计算的安全文明施工费:按定额系数计算。
建筑工程:分部公项工程费*3.18%计算,单独装饰装修按2.52%计算1 按定额子目计算的其它措施费●模板工程:注意扣除掉钢支撑台班费用。
其它措施费●垂直运输工程:工程量按建筑面积计算。
注意:套价高度是指从设计室外地坪至檐口的高度,突出主屋顶的梯屋、电梯间、女儿墙等不计算高度。
一幢建筑物中有不同的高度时,除另有规定者外,按最高的檐口高度套同一步距计算。
实用文库汇编之措施费到底怎么计算
*作者:角狂风*作品编号:1547510232155GZ579202创作日期:2020年12月20日实用文库汇编之措施费到底怎么计算?GB4.0中措施项目里的单位都是%,指的的是组织措施费,如:二次搬运费、冬雨季施工增加费、临时设施费、排污费等;技术措施费,如:脚手架费、模板、大型机械进出场费、垂直运输费等,要计算出工程量,套上定额子目,输入计算。
1. 措施费有两个大类:技术措施费和其他措施费。
2. 技术措施费的计算方法和分部分项清单计算方法一样,其他措施费是以费率的形式计提的。
措施费,是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,由施工技术措施费和施工组织措施费组成。
一、施工技术措施费内容包括: 1.大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
2.混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。
3.脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。
4.施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
5.其他施工技术措施费:是指根据各专业、地区工程特点补充的技术措施费项目。
二、施工组织措施费内容包括: 1. 环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
环境保护费=直接工程费X环境保护费费率环境保护费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例)2. 文明施工费:是指施工现场文明施工所需要的各项费用。
文明施工费=直接工程费X文明施工费费率文明施工费费率=本项费用年度平均支出÷(全年建安产值X直接工程费占总造价比例) 3.安全施工费:是指施工现场安全施工所需要的各项费用。
最新8-5建筑工程安全防护、文明施工措施费用及使用规定汇总
8-5建筑工程安全防护、文明施工措施费用及使用管理规定中华人民共和国建设部二○○五年六月七日建筑工程安全防护、文明施工措施费用及使用管理规定第一条为加强建筑工程安全生产、文明施工管理,保障施工从业人员的作业条件和生活环境,防止施工安全事故发生,根据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《安全生产许可证条例》等法律法规,制定本规定。
第二条本规定适用于各类新建、扩建、改建的房屋建筑工程(包括与其配套的线路管道和设备安装工程、装饰工程)、市政基础设施工程和拆除工程。
第三条本规定所称安全防护、文明施工措施费用,是指按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。
安全防护、文明施工措施项目清单详见附表。
建设单位对建筑工程安全防护、文明施工措施有其他要求的,所发生费用一并计入安全防护、文明施工措施费。
第四条建筑工程安全防护、文明施工措施费用是由《建筑安装工程费用项目组成》(建标[2003]206号)中措施费所含的文明施工费,环境保护费,临时设施费,安全施工费组成。
其中安全施工费由临边、洞口、交叉、高处作业安全防护费,危险性较大工程安全措施费及其他费用组成。
危险性较大工程安全措施费及其他费用项目组成由各地建设行政主管部门结合本地区实际自行确定。
第五条建设单位、设计单位在编制工程概(预)算时,应当依据工程所在地工程造价管理机构测定的相应费率,合理确定工程安全防护、文明施工措施费。
第六条依法进行工程招投标的项目,招标方或具有资质的中介机构编制招标文件时,应当按照有关规定并结合工程实际单独列出安全防护、文明施工措施项目清单。
投标方应当根据现行标准规范,结合工程特点、工期进度和作业环境要求,在施工组织设计文件中制定相应的安全防护、文明施工措施,并按照招标文件要求结合自身的施工技术水平、管理水平对工程安全防护、文明施工措施项目单独报价。
措施费法律规定(3篇)
第1篇一、概述措施费,是指建设单位或施工单位为完成工程建设所发生的、不属于直接费用和间接费用的其他费用。
在我国,措施费法律规定是建设工程造价管理的重要组成部分,对于保障工程建设顺利进行、维护各方合法权益具有重要意义。
本文将从措施费的定义、分类、计算方法、收费标准、支付方式以及法律责任等方面进行详细阐述。
二、措施费的定义措施费是指在工程建设过程中,为保证工程质量、安全和进度,施工单位为完成合同规定的工程内容,对施工现场进行必要的临时设施建设、临时道路、临时用电、临时用水、临时排水、临时围挡、临时绿化等所发生的费用。
三、措施费的分类根据《建设工程造价管理规定》,措施费可分为以下几类:1. 临时设施费:包括临时工棚、办公室、宿舍、食堂、厕所等临时设施建设费用。
2. 临时道路费:包括临时道路、桥梁、涵洞等建设费用。
3. 临时用电、用水、排水费:包括临时电源、水源、排水设施建设费用。
4. 临时围挡、绿化费:包括临时围挡、绿化带、防护网等建设费用。
5. 临时防护设施费:包括安全防护网、警示标志、安全通道等建设费用。
6. 临时清理、修复费:包括施工现场清理、修复费用。
7. 其他措施费:包括因不可抗力等原因发生的其他措施费用。
四、措施费的计算方法措施费的计算方法主要包括以下几种:1. 定额计价法:根据《建设工程造价管理规定》中的措施费定额,结合工程实际情况,按工程量计算措施费。
2. 按比例计价法:根据工程直接费用的一定比例计算措施费。
3. 按工程量计价法:根据工程量计算措施费。
4. 综合计价法:结合以上几种方法,综合考虑工程实际情况,计算措施费。
五、措施费的收费标准措施费的收费标准由各省、自治区、直辖市建设主管部门根据本地区实际情况制定。
收费标准主要包括以下内容:1. 临时设施费:根据工程规模、临时设施类型等因素确定。
2. 临时道路费:根据道路长度、宽度、等级等因素确定。
3. 临时用电、用水、排水费:根据用电、用水、排水量等因素确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
措施费及项目管理费计算规则(0805版)
一、环境保护、安全文明施工措施费:包含安全防护用具、洞口和临边的防护设施、安全检测费、安全教育培训、安全标志、标牌及安全宣传栏、文明施工及环境保护;施工现场围墙围护及场地硬地化、粉尘控制、噪音控制、排水措施、垃圾袋装化并运至指定地点200m以内(超出200M按照二次搬运补贴原则的50%计算)、消防应急器材、场容场景标准化。
公司供材:安全标志、标牌及安全宣传栏
计算规则:按劳务总价的0.5%计算。
二、临时设施费用:施工所必须搭设生产用的临时建筑物临时设施费用等的搭设、维修、拆除费或摊销费。
2.1现场临时水电设施施工费及维护费
公司供材:二级电箱以上(含二级电箱)设施材料和各楼层临水接驳点之前的设施材料。
计算规则:按施工面积5元/平方米计取。
2.2现场办公室搭设:包括搭设办公室(或租赁费)、桌椅、文件柜等。
计算规则:按实计取。
2.3材料仓库:包括搭设仓库(或租赁费)、货架等。
计算规则:按实计取。
2.4劳务分包住宿费(生活水电费自理):
计算规则1:按照当地的集装箱(8人/个)租赁费用计算。
计算规则2:按照当地房屋租赁费补贴,补贴的标准以当地住房租赁费用的50%计取。
计算规则3:按照计划用工数,每月100元/人计算。
三.材料二次搬运费:有些工地因遇到施工场地狭小,或因交通道路条件较差使得运输车辆难以直接到达指定地点,而需要通过小车或人力进行第二次或多次的转运所需的费用;
计算规则:水平搬运距离大于200M。
卸货点至材料堆放点大于200M,每200m 按照3元/平米补贴;按照施工面积以此类推计算。
四、大型机械设备进出场费及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费
和安装所需的辅助设施的费用。
计算规则:据实计算。
五、脚手架费:施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销或租赁费用。
计算规则:据实计算。
垂直运输:现场所用材料、机具从地面运至相应高度以及施工人员上下工作面等所发生的运输费用。
费用包括:电梯操作及电梯工的加班费、保安、电梯保护费(含材料费)。
超高降效适用于建筑物檐高20m以上的工程(无)
计算规则:公式:(N1+N2)/2取整*K*M
计算说明:N1=为最高施工楼层数;
N2=为最低施工楼层数(不计地下室);
K=0.6是垂直运输费楼层基价;K不是一成不变的,如湿作业较多等。
M=为施工面积。
举例:如施工范围1-30层,公式为(30+1)/2=15.5约等于16*0.6=9.6元/M2;说明:装饰和安装工程的垂直运输费用合并计算在内的统筹考虑为3元,如安装拆分出去,相应减少费用;
六.材料检验试验费:依据国家有关法律、法规和工程建设强制性标准,对具有出厂合格证明的进场材料送检发生的工料和检测费用;费用包括正常的材料检验检测费以及由于初次检验不合格材料造成的二次材料检验费用(包括抽芯、二次送检试件),安装材料的检测费暂不确定指标。
序号合同金额费率备注
1 200万以下; 0.25%
2 200万-400万; 0.2%
3 400-600万; 0.17%
4 600万以上 ; 0.15%
七、施工水电费:施工用水、电源,应由建设单位负责引至施工现场指定位置或使用地点50米范围内,并安置水、电表。
指在施工过程中,施工方在施工现场消耗的全部水、电费用。
计算规则:按照投标总价0.8%计算。
八、成品保护费:即为面层做好之后对面层的防护。
计算规则:按照施工面积每平方米3元计取(含材料费)。
如绿城项目按照施工面积每平方米8元计取(含材料费)。
九、保洁费:粗保洁一道+精保洁一道+保护一道
计算规则:按照施工面积5元/平方米计取。
十、劳务往返车旅费:
计算规则:按公里数来计算超过1500公里按机票补助(非黄金时段),300-1500公里之间按照动车票补助,300公里以下按照长途客运汽车补助。
本市(上海)项目按实际情况协商解决。
十一、劳务保险:除缴纳国家规定的相关保险以外的其他保险劳务自理
计算规则:500万以上(含)按照劳务合同总价的0.12%计算,500万以下按照劳务合同总价的0.15%计算。
十二、项目管理费:包括项目部管理人员工资、管理人员房租费、办公费、车辆补贴、交通费、餐费补助、通讯费。
根据合同总价定费用:
序号合同金额费率备注
1 100万以下 3.2%
2 100万-500万 2.8%
3 500-1000万 2.4%
4 1000万-3000万 2.0%
5 3000万-6000万 1.6%
6 6000万以上 1.2%
7 其他费用(不可预见)0.2%
十三、业务招待费:
计算规则:投标总价的0.3%计算
十四、企业平台费:
外接项目:按照投标总价的9.5%计取(含税)。
自营项目:按照投标总价的15.5%计取(含税)。
置换项目:按照投标总价的18%计取(含税)。
按照合同总价的0.3%计取。
