房建工程监理工作总结

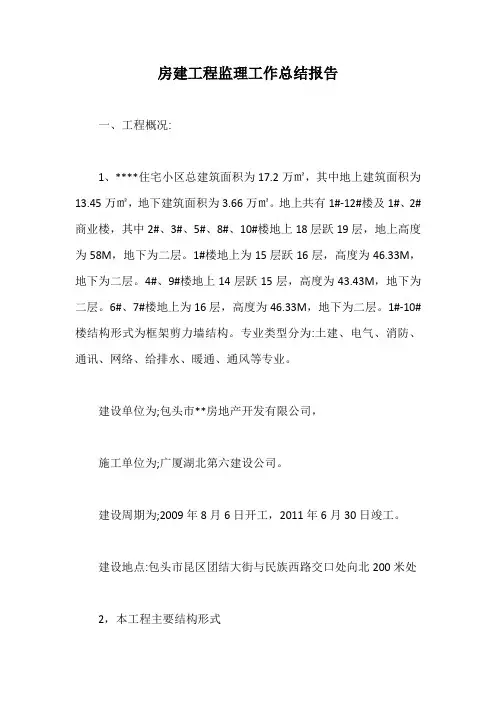

房建工程监理工作总结报告【最新版】

房建工程监理工作总结报告一、工程概况:1、****住宅小区总建筑面积为17.2万㎡,其中地上建筑面积为13.45万㎡,地下建筑面积为3.66万㎡。
地上共有1#-12#楼及1#、2#商业楼,其中2#、3#、5#、8#、10#楼地上18层跃19层,地上高度为58M,地下为二层。
1#楼地上为15层跃16层,高度为46.33M,地下为二层。
4#、9#楼地上14层跃15层,高度为43.43M,地下为二层。
6#、7#楼地上为16层,高度为46.33M,地下为二层。
1#-10#楼结构形式为框架剪力墙结构。
专业类型分为:土建、电气、消防、通讯、网络、给排水、暖通、通风等专业。
建设单位为;包头市**房地产开发有限公司,施工单位为;广厦湖北第六建设公司。
建设周期为;2009年8月6日开工,2011年6月30日竣工。
建设地点:包头市昆区团结大街与民族西路交口处向北200米处2,本工程主要结构形式工程项目主楼商业地下车库基础形式筏板基础独立基础独立基础防水板槽底标高-6.90m-2.50m-6.50m筏板厚度700mm250mm结构形式剪力墙结构框架结构框架剪力墙结构屋盖结构现浇混凝土屋盖现浇混凝土屋盖现浇混凝土屋盖抗震等级结构抗震等级二级结构抗震等级三级结构抗震等级二级后浇带宽800mm,钢筋不断开,用钢板网分隔。
宽800mm,钢筋不断开,用钢板网分隔。
层数地下2层,地上19层。
2层地下1层。
地下室层高地下二层3.20m,地下一层3.00m。
3.60m标准层层高2.90m4m顶层层高3.2m4m建筑高度58.80m8.70m二、监理组织机构、监理人员和投入的监理设施根据监理合同及监理规范,综合工程实际情况针对项目要求组建了13人的项目监理组,其中:1、总监理工程师一名,负责全面工作。
2、总监理工程师代表一名,负责工程进度及工程质量。
3、土建监理工程师六名,负责土建监理工作。
4、电气专业监理工程师二名,负责电气工程监理工作。
房建项目监理工作总结报告

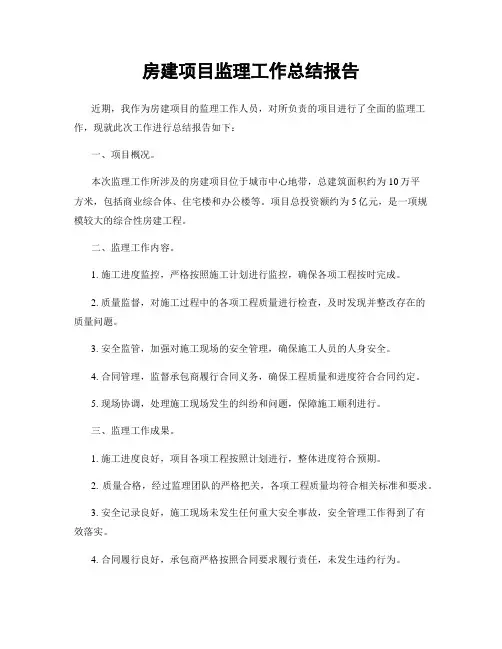

房建项目监理工作总结报告近期,我作为房建项目的监理工作人员,对所负责的项目进行了全面的监理工作,现就此次工作进行总结报告如下:一、项目概况。
本次监理工作所涉及的房建项目位于城市中心地带,总建筑面积约为10万平方米,包括商业综合体、住宅楼和办公楼等。
项目总投资额约为5亿元,是一项规模较大的综合性房建工程。
二、监理工作内容。
1. 施工进度监控,严格按照施工计划进行监控,确保各项工程按时完成。
2. 质量监督,对施工过程中的各项工程质量进行检查,及时发现并整改存在的质量问题。
3. 安全监管,加强对施工现场的安全管理,确保施工人员的人身安全。
4. 合同管理,监督承包商履行合同义务,确保工程质量和进度符合合同约定。
5. 现场协调,处理施工现场发生的纠纷和问题,保障施工顺利进行。
三、监理工作成果。
1. 施工进度良好,项目各项工程按照计划进行,整体进度符合预期。
2. 质量合格,经过监理团队的严格把关,各项工程质量均符合相关标准和要求。
3. 安全记录良好,施工现场未发生任何重大安全事故,安全管理工作得到了有效落实。
4. 合同履行良好,承包商严格按照合同要求履行责任,未发生违约行为。
5. 现场协调有效,及时解决了施工现场发生的纠纷和问题,确保了施工的正常进行。
四、存在问题及改进措施。
1. 项目管理层与监理团队的沟通不畅,导致信息传递不及时。
下一步将加强与项目管理层的沟通,确保信息畅通。
2. 部分承包商在施工过程中存在违规行为,需要加强对承包商的监督力度,确保其合规施工。
3. 部分施工人员的安全意识不强,需要加强安全教育和培训,提高施工人员的安全意识。
五、总结。
通过本次监理工作,我深刻认识到监理工作的重要性和必要性。
在今后的工作中,我将继续加强对项目的监理工作,确保工程质量和安全,为项目的顺利完成贡献自己的力量。
同时,也将不断总结经验,不断提高自身的监理能力,为建设更加美好的城市贡献自己的力量。
监理工作总结报告房建

监理工作总结报告房建
近年来,房地产行业发展迅猛,房建工程项目也日益增多。
作为房建工程项目
的监理人员,我们肩负着监督工程质量、保障工程安全、确保工程进度等重要任务。
在过去的一段时间里,我们对房建工程项目进行了全面的监理工作,现对此次监理工作进行总结报告如下:
一、质量监理。
在房建工程项目中,我们严格按照相关标准和规范对工程质量进行监督。
通过
定期检查和抽查,我们发现并及时纠正了一些施工中存在的质量问题,确保了工程质量的稳定和提升。
二、安全监理。
工程安全是我们监理工作中的重点之一。
我们对施工现场的安全生产进行全面
监督,督促施工单位切实落实安全生产责任,加强安全教育和培训,严格执行安全操作规程,有效预防和减少了安全事故的发生。
三、进度监理。
在工程进度方面,我们严格按照施工计划进行监督,并对施工单位的进度执行
情况进行跟踪和评估。
通过我们的监理工作,工程进度得到了有效控制,确保了工程按时按质完成。
四、沟通协调。
在监理工作中,我们积极与业主、设计单位、施工单位等各方进行沟通协调,
及时解决工程中出现的问题和矛盾,确保了工程的顺利进行。
总的来说,我们的监理工作取得了一定的成绩,但也存在一些不足之处,比如
监理人员的专业水平需要进一步提高,监理工作的信息化程度还有待加强等。
在今
后的工作中,我们将进一步加强学习和培训,提高监理工作的专业水平,推动监理工作的信息化建设,为房建工程项目的顺利进行提供更加有力的保障。
希望相关部门和单位能够给予我们更多的支持和帮助,共同努力,共同进步,为房建工程项目的质量和安全保驾护航。

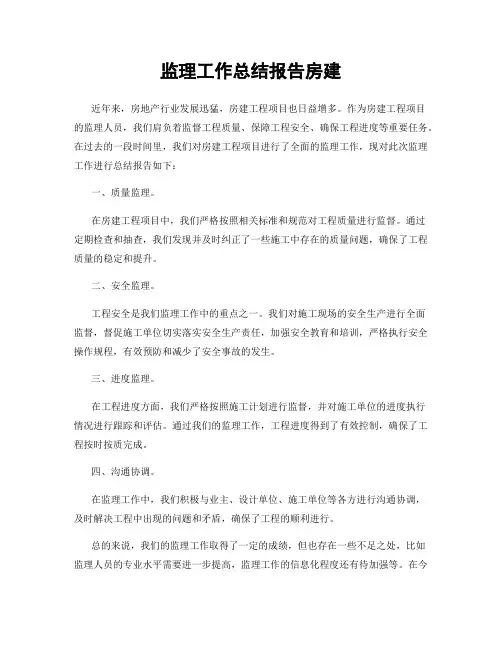

房建监理工作总结

房建监理工作总结篇一:房建工程监理工作总结房建工程监理工作总结一、工程概况房建Ⅰ标:*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用人工成孔灌注桩基础。
锅炉房建筑面积平方米,为一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。
基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm。
变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级。
*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用人工成孔灌注桩基础。
锅炉房建筑面积平方米,为一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。
基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm。
变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级。
*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用钢筋混凝土柱下条形基础。
锅炉房建筑面积平方米,一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级.基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm.变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级.*综合楼建筑面积2098平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用钢筋混凝土柱下条形基础.锅炉房建筑面积平方米,一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。
监理工作总结报告房建

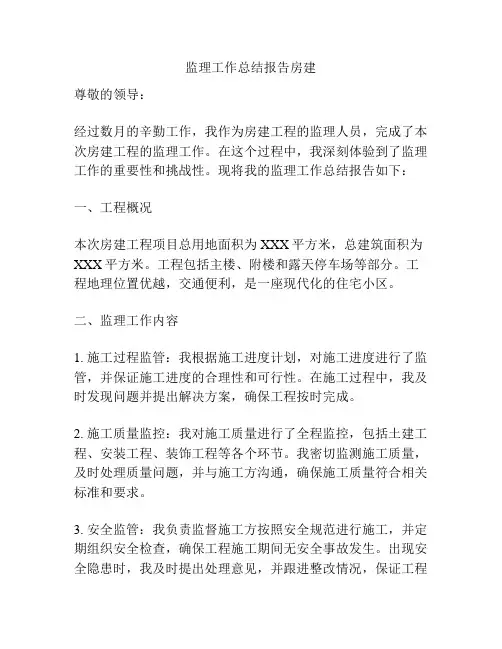

监理工作总结报告房建尊敬的领导:经过数月的辛勤工作,我作为房建工程的监理人员,完成了本次房建工程的监理工作。
在这个过程中,我深刻体验到了监理工作的重要性和挑战性。
现将我的监理工作总结报告如下:一、工程概况本次房建工程项目总用地面积为XXX平方米,总建筑面积为XXX平方米。
工程包括主楼、附楼和露天停车场等部分。
工程地理位置优越,交通便利,是一座现代化的住宅小区。
二、监理工作内容1. 施工过程监管:我根据施工进度计划,对施工进度进行了监管,并保证施工进度的合理性和可行性。
在施工过程中,我及时发现问题并提出解决方案,确保工程按时完成。
2. 施工质量监控:我对施工质量进行了全程监控,包括土建工程、安装工程、装饰工程等各个环节。
我密切监测施工质量,及时处理质量问题,并与施工方沟通,确保施工质量符合相关标准和要求。
3. 安全监管:我负责监督施工方按照安全规范进行施工,并定期组织安全检查,确保工程施工期间无安全事故发生。
出现安全隐患时,我及时提出处理意见,并跟进整改情况,保证工程施工的安全性。
4. 文件管理:我负责施工图纸和技术文件的管理工作,确保施工方按照图纸施工,及时解决图纸变更和技术问题,并记录施工过程中的重要事项和进展情况,形成监理日志和工作报告。
三、工作心得1. 专业知识和技能的提升:通过参与房建工程的监理工作,我深入了解了房建工程的施工细节和流程,提高了自己的专业知识和技能水平。
我学会了对施工质量进行全面监控和把控,能够及时发现和处理问题。
2. 团队合作和沟通能力的提升:在监理工作中,我与设计师、施工方、业主代表等各个相关方进行了密切的合作和沟通。
通过与他们的协作,我培养了良好的团队合作意识和沟通能力,提高了工作效率和质量。
3. 多角度思考和问题解决能力的提升:在工程施工中经常出现各种问题和困难,我学会了从多个角度思考问题,并提出解决方案。
通过分析问题的根本原因,我能够更加准确地找到问题的解决办法,避免了施工过程中的延误和质量问题。

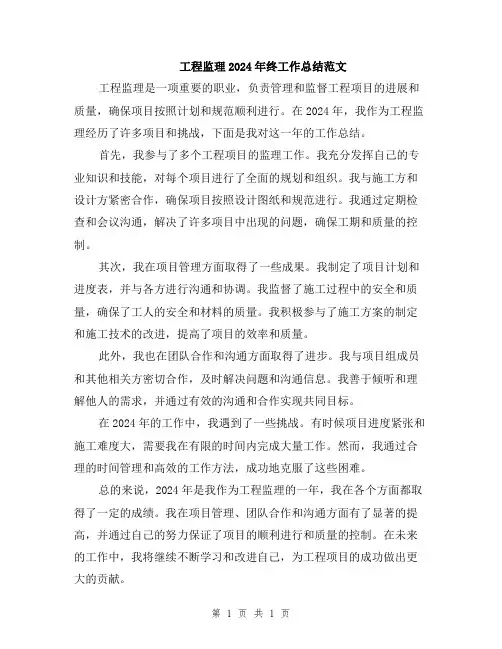

工程监理2024年终工作总结范文

工程监理2024年终工作总结范文
工程监理是一项重要的职业,负责管理和监督工程项目的进展和质量,确保项目按照计划和规范顺利进行。
在2024年,我作为工程监理经历了许多项目和挑战,下面是我对这一年的工作总结。
首先,我参与了多个工程项目的监理工作。
我充分发挥自己的专业知识和技能,对每个项目进行了全面的规划和组织。
我与施工方和设计方紧密合作,确保项目按照设计图纸和规范进行。
我通过定期检查和会议沟通,解决了许多项目中出现的问题,确保工期和质量的控制。
其次,我在项目管理方面取得了一些成果。
我制定了项目计划和进度表,并与各方进行沟通和协调。
我监督了施工过程中的安全和质量,确保了工人的安全和材料的质量。
我积极参与了施工方案的制定和施工技术的改进,提高了项目的效率和质量。
此外,我也在团队合作和沟通方面取得了进步。
我与项目组成员和其他相关方密切合作,及时解决问题和沟通信息。
我善于倾听和理解他人的需求,并通过有效的沟通和合作实现共同目标。
在2024年的工作中,我遇到了一些挑战。
有时候项目进度紧张和施工难度大,需要我在有限的时间内完成大量工作。
然而,我通过合理的时间管理和高效的工作方法,成功地克服了这些困难。
总的来说,2024年是我作为工程监理的一年,我在各个方面都取得了一定的成绩。
我在项目管理、团队合作和沟通方面有了显著的提高,并通过自己的努力保证了项目的顺利进行和质量的控制。
在未来的工作中,我将继续不断学习和改进自己,为工程项目的成功做出更大的贡献。
第 1 页共 1 页。
房建监理年终总结报告范文5篇

房建监理年终总结报告范文5篇第1篇示例:房建监理年终总结报告一、总结回顾在过去的一年里,我们团队始终牢记使命,勇攀高峰,在各项监理任务中努力奋斗,取得了一系列显著成绩。
在全年的工作中,我们共进行了XX次监理,涉及建筑面积XX万平方米,投资额达XX亿元。
我们秉承着细心、负责、专业的态度,为工程建设提供了全方位的监理服务。
二、工作亮点1. 严格执行监理规程我们始终严格按照相关法律法规和监理规程,认真履行监理职责,对工程施工过程进行全程监控,确保工程质量和安全。
我们努力做到监督、检查、记录、提出意见等工作,并及时向业主反馈施工情况,确保施工过程符合规范要求。
2. 充分发挥专业优势我们拥有一支高素质的监理团队,其中涵盖了建筑、结构、给排水、电气等多个专业领域的专业人员。
在监理过程中,我们不仅注重对施工质量的监督,还充分发挥自身专业优势,为工程建设提供技术支持和解决方案,助力工程顺利完成。
3. 答客户之所问我们注重与业主、设计单位、施工单位等相关方保持良好沟通,及时解答他们的疑问和需求。
针对工程中出现的问题,我们能够迅速做出决策并提出建议,确保各方利益得到平衡,推动工程进展。
三、存在问题及改进措施1. 工作过程中,我们发现部分施工单位对监理的要求理解不够深入,存在对监理人员意见不重视的情况。
针对这一问题,我们将加强与施工单位的沟通与交流,加强监理要求的宣传与培训,提升施工单位对监理工作的理解和尊重。
2. 在工程质量监控方面,我们发现有部分施工过程中存在的隐患点未能及时发现和整改,导致了后续工程质量问题。
我们将进一步完善监理工作的巡查和检验机制,加强对施工现场的监控与管理,确保施工过程中质量问题的及时发现和解决。
3. 在沟通协调方面,我们有时未能及时与相关方取得有效联系,导致了一些问题的滞留和延误。
我们将加强团队协作,建立更加高效的工作流程,提升沟通协调的效率和准确性。
四、展望与计划展望未来,我们将继续秉持服务至上的宗旨,不断提升团队素质和专业能力,努力为客户提供更加优质的监理服务。
房建竣工监理工作总结

房建竣工监理工作总结一、前言本次房建竣工监理工作总结,旨在对本次项目的监理工作进行总结和评价,总结工作中的经验和不足,为今后的工作提供借鉴和参考。
二、项目背景本次监理工作是针对某城市的一家房地产开发公司的一座地产项目进行的,该项目是一座高档住宅楼盘,总建筑面积约为50000平方米,地理位置优越,项目规模较大,施工周期较长。
三、监理工作内容本次监理工作包括对项目的施工质量、工期、合同履行等方面进行监督和管理,主要工作内容包括:1. 施工质量监督:对施工过程中的各项质量指标进行监测和检测,确保施工质量符合相关标准和规范。
2. 工期控制:对施工进度进行监督和管理,及时调整施工计划,确保工期的顺利进行。
3. 合同履行监督:对施工合同的履行情况进行监督和审查,及时发现并处理合同履行中的问题。
4. 施工安全监督:对施工现场的安全管理进行监督和检查,确保施工过程中安全措施的实施和落实。
五、工作总结本次监理工作中,我们充分发挥了监理的职能作用,对施工项目进行了全面、细致的监督和管理,取得了一定的成果。
具体总结如下:1. 施工质量监督:我们重点关注了施工质量的各个环节,对工程施工过程中的关键节点进行了抽查和检测,及时发现和纠正了存在的问题,确保了施工质量的稳定和提升。
2. 工期控制:我们根据施工进度计划,及时进行了施工进度的调整和优化,确保了工期的合理安排和顺利进行,项目按时竣工。
3. 合同履行监督:我们对施工合同的履行情况进行了定期检查和审查,督促施工方按照合同约定的质量和进度要求进行施工,避免了合同履行中的纠纷和风险。
4. 施工安全监督:我们严格执行了相关的安全管理制度,定期对施工现场进行安全检查和评估,及时消除了施工安全隐患,确保了施工过程中的安全环境。
六、工作不足尽管本次监理工作取得了一定的成果,但也存在一些不足之处,具体表现如下:1. 对施工工艺把关不够:在本次工程中,我们对施工工艺的把控还不够,有时只是侧重于质量的检查,而对施工工艺的要求和执行没有给予足够的关注。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房建工程监理工作总结范文篇一:绵阳市平武县古城中学灾后重建工程经各参建单位的共同努力,顺利完工。
在此,我代表四川正菱建设监理咨询有限公司古城监理项目部,将本工程监理工作情况,总结如下:一、工程概况:绵阳市平武县古城中学灾后重建工程,由四川第七建筑集团有限公司承包施工。
该工程位于原古城中学校区内,为框架结构,其中:教学楼为四层,学生公寓楼为四层,学生食堂为一层,各建筑物屋面均为陶瓷瓦坡屋面,总建筑面积,总造价为4000万元。
二、监理组织机构:我司根据监理合同和监理大纲,结合本工程具体情况,组建由总监理工程师雷雨,土建监理工程师刘兵、何颖强,水电监理工程师陈文昌组成的项目监理机构于2008年8月2日进场,对本工程进行监理。
项目监理组严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“认真、严谨、一丝不苟”的工作作风实施监理,完成了监理任务。
三、监理工作情况:1、抓好事前控制,严把开工关。
在整个监理过程中,我们坚持以事前控制和主动控制为主,依据合同和设计文件编制了监理规划,制订了具体的监理工作程序,明确了工作内容,行为主体,验收标准及工作要求。
本工程开工前,依据监理规范要求,我们审查了施工单位的资质,现场质量管理、技术管理组织机构、人员、制度及特殊工种操作人员的资格、上岗证等。
依据承包单位报送的施工组织设计方案报审表,对施工组织设计进行了审查,并相应编制了《监理规划》对工程的测量、定位放线,包括轴线尺寸、水平标高进行了现场复核,进一步明确了监理目标和要求,为监理工作的顺利开展创造了条件。
2、严把原材料、半成品进场关凡是进场原材料、半成品首先要进行书面检查,即查验合格证、准用证、质保单等,符合要求后进行外观检查,没有异常情况后监理见证取样送市检测中心复检,做到材料进场先复检后使用,不合格的材料拒绝用于工程上。
本工程建筑材料合格证、质保单齐全,对钢材、水泥、石子、黄沙等主要建筑结构性材料都进行了进场后的抽检复验,全部达到合格要求。
3、严格工序检查,强化过程控制在施工监督过程中,强化了施工工序报验手段,做到先报验后施工,上道工序未经验收不得进入下道工序的施工,对隐蔽工程的验收我们项目监理部尤其重视,现场监理人员对重点、关键部位进行了旁站监督,如现浇钢筋砼、梁、板、梯、屋面等。
施工中,我们对钢筋砼工程,特别是楼面工程的施工质量给予了高度的重视和严格的控制,在整个施工过程中,我们把钢筋的绑扎制作质量,板的浇筑厚度、砼的配合比、坍落度和养护等方面作为重点来控制,以确保砼的施工质量。
在墙体施工中,我们抓了以下关键:一是砖的湿水;二是砂浆的正确拌制;三是砌筑的质量,其中砂浆的饱满度、粘结度、垂直平整度及拉结筋的设置作为关键来监督。
在监理工作过程中,共发出监理工作联系单9份,监理工程师通知单33份,安全隐患整改通知单3份,在工程实施过程中针对工程质量、造价、进度、安全、合同管理等事宜每周召开工地例会,并根据工程实际情况召开专题工地例会12次。
4、加强事后控制,确保施工质量符合合同要求(1)本工程在施工全过程中没有发生质量事故,作为一般性质量问题,施工单位通过自查、自检后内部整改;另一方面,通过监理检查发现后通知施工单位整改。
(2)及时督促施工单位收集整理好各种工程资料,并认真做好自己的监理资料。
(3)要求施工单位做好已完工程的成品保护工作。
5、工程进度控制:工程进度的快慢直接关系到工程建设项目能否按期竣工和投入使用问题。
我监理组首先审查施工单位总进度计划,并报业主审核同意后,督促施工单位严格按照总进度计划施工。
并根据总进度计划编制月进度计划,一旦发现偏差,及时要求施工单位适当调整劳动力、材料、设备、资金,确保工程按计划进度完成。
6、投资控制:项目监理部按照施工合同、工程施工实际进度、工程质量对所监理工程进行工程款支付控制。
7、安全生产及文明施工:“安全第一,预防为主”,在监理过程中,项目监理组始终把安全监理作为工作重点,贯穿于监理工作的全过程。
并参加了长沙县建设局组织召开的建设工程安全监理工作研讨学习班。
结合工程实际情况,督促施工单位建立安全生产责任制,做好安全生产、文明施工教育,定时组织施工单位进行安全生产检查,对存在的安全隐患,及时发文要求施工单位限期整改。
本工程施工过程中未发生安全事故。
通过建设单位、设计单位、承包单位、监理单位的共同努力,在政府相关部门的指导和监督下,该工程已基本按合同完成。
工程技术资料已按要求整理,工程质量满足设计、规范及使用功能要求。
预祝平武古城中学灾后重建工程顺利通过验收。
在此,对平武古城中学、成都大陆设计研究院、平武县质量监督站等参建单位对我们工作的大力支持和配合,表示衷心的感谢!篇二:受xx公司委托,xx一期由xx监理有限公司承担施工阶段的监理工作。
该工程由xx设计所设计,xx 建筑工程有限公司施工,目前该单位工程全部竣工。
现将本工程施工阶段的监理工作总结如下:一、工程概况本工程结构一层框架结构,本工程位于xx内,建筑面积1404㎡,一层框架结构,抗震等级三级,建筑高度。
基础均为静压沉管灌注桩桩与砼承台、地梁相连钢筋砼。
设计基础砼强度等级为C20,结构砼等级强度为C20。
柱、梁板砼强度等级为C25,M5混合砂浆填充墙,屋顶板厚11㎝,插筋2φ6,长度。
受力钢筋保护层板为20㎜,梁柱为30㎜,10~11轴设置沉降缝一道。
屋面为钢筋砼结构找坡屋面,SBS防水层,XPS保温层,C15钢丝网细石混凝土,外墙为水性外墙涂料。
内墙为混合砂浆底、纸筋灰面光,天棚为混合砂浆找平纸筋灰面光。
内墙墙面和天棚均为白色内墙涂料。
内外门窗均为特制密闭门窗。
二、监理组织结构人员配置及实施根据监理合同及监理规范结合工程实际施工情况,针对本项目要求,组建了以xxx为总监理工程师的项目监理班子。
现场监理人员为总监代表xxx,监理员xxx,水电监理工程师xxx。
三、监理合同履行情况项目监理部按照委托监理合同、设计文件、国家现行有关施工规范、质量检验评定标准、相关的标准图集,结合项目监理规划和监理细则的要求,有序地进行,履行了合同的义务和责任。
1、监理工作开始时间:20**年8月10日打桩开始至*年*月*日竣工验收。
2、根据工程情况及监理范围,实行了一系列监理制度,如工地会议制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程质量检查制度、工程资料审核制度等。
3、采用跟踪监理与旁站监理相结合的手段,使工程施工处于受控状态。
4、主动做好事前控制工作(如审图、做好监理交底等),强化事中控制(如钢筋安装中的跟班检查等),积极采取事后控制措施(如工程质量缺陷的修整检查等),以保证工程施工质量和工程进度。
5、积极协助业主抓好施工进度,认真审阅施工进度计划,将实际施工进度及时与计划进度比较,督促提醒施工方抓紧施工进度。
6、仔细核实实际完成工程量,审核施工方工程款支付申请,控制工程造价。
7、对文明、安全施工进行检查、监督,协助施工方管理层对操作人员进行安全生产教育,提高他们的安全施工意识,做到安全施工。
四、主要监理工作及成效1、根据设计图纸及地质资料、施工验收规范及标准图集、经审定的施工组织设计及施工方案,结合项目监理规划,分别编制了《静压Ф420静压沉管灌注桩施工监理细则》、《基础、主体工程施工监理细则》、《装饰、屋面工程施工监理细则》。
使各方有关人员通过这些细则,明了各分项、分部施工(包括工序)质量、控制内容、检查要点及如何操作等,有效地保证了监理项目部的监理工作质量。
2、在主要分项、分部或主要工序施工前对施工方进行监理交底,使施工方明确在该分项、分部和该主要工序施工中应注意的质量重点控制内容,以便及早采取措施进行予控。
3、仔细阅读施工图,认真参加图纸会审、审查图纸会审纪要,尽量将施工图中的疑点、难点解决在施工之前。
4、对进场的机械设备检查其完好性,是否能安全运转,符合要求后及时办理了设备报验。
当卷扬机、吊笼等设备运行了一段时间后,及时提醒施工方对设备的零件进行检查、调换、上油,保证了安全施工。
5、对进场的主要材料,审阅其质保资料,检查其外观质量,符合要求后按规定见证取样、送样复试,复试合格后予以报验,保证了合格材料用于工程上。
6、认真做好轴线、桩位、承台底标高、各结构层标高的复核工作,保证了建筑物的定位、开间、进深、层高的准确性。
7、认真做好模板的技术工作,仔细检查模板的支撑和拼缝质量,保证了砼构件几何尺寸的准确,表面平整、垂直度符合要求及安全施工。
8、仔细检查砼结构内钢筋的制作安装质量,重点检查了钢筋种类、级别、规格、数量、间距、位置、钢筋加工的形状、尺寸、钢筋连接长度、锚固长度、接头位置及接头数量、焊接质量,砼保护层厚度。
保证了钢筋制作安装符合设计和施工规范要求。
9、旁站监理了基础砼、结构砼的浇筑。
对于自拌砼,在砼搅拌前先与施工方一起根据现场砂石含水率,将砼试验室确定的配合比调整成施工配合比,按此配合比监督材料车车过磅。
随机检查砼搅拌时间和砼坍落度。
对于商品砼的质量监理,主要是见证砼坍落度试验和试块制作。
在砼浇筑过程中,要求按预定的浇筑顺序施工,避免出现人为的施工缝。
经常提醒操作人员按要求插拔震动器,使砼震捣密实,内实外光。
在规定的养护时间内督促、检查砼养护情况。
严格控制砼拆模时间,对拆模后的砼成型质量进行检查,并形成记录。
按砼分项质量检查项目对各结构层砼分项质量进行了实测实量。
10、跟踪监理砖墙砌筑。
经常检查砖的含水率,督促施工方提前对红砖浇水湿润,防止了干砖上墙。
11、旁站监理屋面防水层施工,按施工工序、层次进行检验。
在防水层施工前,在施工方清扫基层的基础上,要求施工方对屋面进行灌水试验,确认屋面砼基层无渗漏后,才允许进行屋面防水施工,使屋面砼真正起到自防水作用。
热熔铺贴SBS时,注意提醒操作人员要排尽卷材下面的空气,做到铺贴牢固,不产生空鼓,并应对接缝刮封接口。
注意检查屋面防水层节点处的做法是否符合要求。
12、门窗工程施工时,对窗的标高、窗框的垂直度、水平度、玻璃厚度,以及窗框与墙体连结的节点进行检查。
安装后检查窗扇开启是否灵活。
打胶是否符合要求,基本保证了窗安装的质量。
13、装饰工程施工时及时检查抹灰种类,保证了砂浆品种符合设计要求。
经常检查抹灰表面是否光洁、接槎是否平整,有无脱层、空鼓、爆灰、裂缝等质量缺陷。
对外墙抹灰强调要分层赶平。
提醒施工方注意管道后面墙面及管道穿过楼板的周围部位抹灰应到位。
提醒施工方注意滴水线的施工质量。
外墙涂料施工前先要求施工方结合产品使用说明书写出施工方案,并做好样板活,在各方认可后,在其后的施工过程中,检查其施工工序是否符合方案要求,其施工质量是否低于样板活。
内墙施工质量检查其表面是否平整光滑、是否有起粉、起皮现象,使施工质量符合要求,使装饰的总体效果比较理想。
