工程施工周报表

4、浇筑裙楼部位构造柱、圈梁等。
存在问题
部分临边、洞口围护不到位,需要进行围护,对临时用电不规范,现场材料堆放不集中,不符合安全规范,构造柱钢筋绑扎不到位,植筋位置出现偏移。
编制人
肖伟
审核人
施立欣
审批人
王遐荣
注:周计划请于每周五报送。
高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气
本周工作
计划
1、本周计划对施工现场进行拉网式检查,针对施工临时用电安全、临边、洞口围护是否到位,如存在安全隐患应及时整改、围护,对爬架进行检查,存在隐患及时整改;
2、清理现场垃圾,对材料进行清点,对消防、用电安全进行交底,避免在春节期间发生火灾、触电等事故;
存在问题
部分临边、洞口围护不到位,需要进行围护,对临时用电存在安全隐患的需要整改,爬架上存在堆放材料等情况,需整改。
工程施工管理周报表
工程名称:安顺市城投南出口片区棚户区改造项目10#、11#、12#楼工程编号:1
建设单位
安顺市城市建设投资有限责任公司
工作时间
2017年1月17-21日
监理单位
山西省建设监理有限公司
施工单位
新六建设集团有限公司
上周计划
完成情况
1、浇筑12#楼二十三层混凝土,已完成。
2、浇筑11#楼二十三层混凝土,二十四层钢筋、模板完成30%,已完成。
编制人
肖伟
审核人
施立欣
审批人
王遐荣
注:周计划请于每周五报送。
工程施工管理周报表
工程名称:安顺市城投南出口片区棚户区改造项目10#、11#、12#楼工程编号:2
建设单位
安顺市城市建设投资有限责任公司
工作时间
2017年2月20-26日
监理单位
山西省建设监理有限公司
施工单位
新六建设集团有限公司
上周计划
完成情况
3、浇筑10#楼1单元十层混凝土;10#楼2单元十层混凝土浇筑。
4、12#楼砌体工程完成至第十五层;11#楼砌体工程完成至第十层。
未完成工作及原因分析
1、11#楼二十四层钢筋、模板完成30%,未施工,由于临近春节,停止施工。
2、10#楼一单元十一层钢筋、模板完成70%,未施工,由于临近春节,停止施工。
2、10#楼一单元、二单元十一层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后。
本周工作
钢筋、模板工程完成50%。
2、浇筑11#楼二十五层混凝土。
3、浇筑10#楼1单元十一层混凝土,十二层钢筋、模板完成70%;10#楼2单元十一层混凝土浇筑,十二层钢筋、模板完成50%。
1、浇筑12#楼二十四层混凝土,未能完成。
2、浇筑11#楼二十四层混凝土,未能完成。
3、浇筑10#楼1单元十一层混凝土;10#楼2单元十一层混凝土未能完成。
4、12#楼砌体工程完成至第十五层,已完成;11#楼砌体工程完成至第十五层,已完成。
未完成工作及原因分析
1、11#、12#楼二十四层混凝土浇筑,由于春节放假后,工人陆续到场,导致工程无法正常开展,进度有所滞后。
合集下载

土建施工进度计划周报表

土建施工进度计划周报表
本周完成工程量:(04月15日~04月28日)
42#楼已经施工至四层框架结构。
44#楼已经施工至坡屋面框架结构。
地下车库墙体砌筑已经基本砌筑完成。
41#,45#,47#室外污水管网挖土,回填,砌筑已经施工完成。
46#楼基础底板挖土施工中,预计29日施工完毕.
车库地下室电缆桥架施工.
42#,44#管道井暖气管道施工
8 岭上D5车

10
混凝土工

30
瓦工

4
电工

8
水暖工

8
模板工

20
钢筋工

27
架工

7
材料及设备进场计划:
需要公司解决问题:
1现42#,44#楼马上进入主体砌筑阶段,需要公司协调好砖厂家供货问题.
大连长鹭建设集团有限公司工地负责人:
2011年04月28日星期四
岭上生活区宿舍硬覆盖已经施工完成100%。
岭上D5车库甲方二次定位已经完毕,因有个别基础吊炕正在等设计结果.
本周安全生产及施工质量情况:(04月15日~04月28日)
安全情况:马上要春季安全大检查,现工地正在进行安全整改中。
质量情况:甲方今天对工地47#楼进行了初步室内模拟验收,对工地结果评价很高,希再接再厉。
下周计划:2010年04月29日~05月03周四~下周四
现场投入劳动力一览表
下周完成工程量百分比:
1 42#楼五层框架结构施工完成。
2 44#楼顶层坡屋面混凝土浇筑完成。
3 44#楼一层~三层砌筑压墙筋施工。
4 车库地下室墙体抹灰。
5 车库地下室电缆桥架施工.
6 42#,44#管道井暖气管道施工

工程施工周报表模板

工程施工周报表模板

工程施工周报表模板一、工程概况1. 工程名称:XXXXXXXXXXXXXXXXXXXX2. 工程地点:XXXXXXXXXXXXXXXXXXXX3. 工程规模:XXXXXXXXXXXXXXXXXXXX4. 工程总投资:XXXXXXXXXXXXXXXXXXXX5. 工程进度:XXXXXXXXXXXXXXXXXXXX二、本周工程进展情况1. 土建工程:(1)主体结构:完成XX%,未完成XX%;(2)砌体工程:完成XX%,未完成XX%;(3)防水工程:完成XX%,未完成XX%;(4)装饰装修工程:完成XX%,未完成XX%。

2. 安装工程:(1)给排水工程:完成XX%,未完成XX%;(2)供电工程:完成XX%,未完成XX%;(3)暖通工程:完成XX%,未完成XX%;(4)消防工程:完成XX%,未完成XX%。

3. 园林绿化工程:(1)绿化种植:完成XX%,未完成XX%;(2)景观小品:完成XX%,未完成XX%;(3)给排水工程:完成XX%,未完成XX%;(4)照明工程:完成XX%,未完成XX%。

4. 其它工程:(1)广场铺装:完成XX%,未完成XX%;(2)停车场工程:完成XX%,未完成XX%;(3)道路工程:完成XX%,未完成XX%;(4)桥梁工程:完成XX%,未完成XX%。

三、本周进度、质量、安全执行情况简报1. 进度执行:本周完成XX%,整体进度符合计划要求。

提前完成部分工程,滞后部分工程原因分析如下:(1)提前完成原因:合理调整施工计划,优化施工工艺,提高施工效率。

(2)滞后原因:部分材料供应延迟,施工图纸变更,现场施工条件不充分。

2. 质量执行:本周工程质量符合设计及规范要求。

发现个别质量问题,已及时整改到位。

改进措施如下:(1)加强质量培训,提高施工人员质量意识;(2)加强现场监管,严格执行质量管理制度;(3)加强材料验收,严把材料质量关。

3. 安全执行:本周施工现场未发生安全事故。

发现个别安全隐患,已及时整改并加强监控。

每周施工进度报表

每周施工进度报表

每周施工进度报表
项目名称:XXX
日期:XXXX年XX月XX日至XXXX年XX月XX日
一、本周完成工作:
1. 完成基础工程,包括挖掘、回填和夯实工作。

2. 完成混凝土浇筑工作,包括柱、梁和楼板的浇筑。

3. 完成墙体砌筑工作,包括内外墙的砌筑。

4. 完成水电安装工作,包括水管、电线和灯具的安装。

5. 完成门窗安装工作,包括窗户和门的安装。

二、下周工作计划:
1. 完成室内装修工作,包括地面、墙面和天花板的装修。

2. 完成室外工程工作,包括道路、围墙和绿化带的建设。

3. 完成机电设备安装工作,包括空调、电梯和消防设备的安装。

4. 完成验收准备工作,包括文档整理、设备调试和清洁工作。

三、本周存在的问题及解决方案:
1. 基础工程中遇到地下障碍物,解决方案为调整施工方案,避开障碍物。

2. 混凝土浇筑中出现裂缝,解决方案为加强混凝土配比的监控,确保混凝土质量。

3. 水电安装中出现水管漏水现象,解决方案为更换水管,重新安装。

四、下周预测问题及应对措施:
1. 预测室内装修中会出现墙面开裂现象,应对措施为加强腻子的质量和施工工艺的控制。

2. 预测室外工程中会出现天气变化影响施工进度,应对措施为及时关注天气预报,合理安排施工计划。

3. 预测验收准备中会出现文档不齐全现象,应对措施为加强文档的管理和整理。

五、其他事项:
1. 本周末进行安全检查,确保施工现场安全。

2. 下周进行质量抽查,确保施工质量符合要求。

工程施工周报表版本

工程施工周报表版本

工程施工周报表工程名称:某城市地铁工程项目填表日期:2022年x月x日一、本周工程进展情况概述1. 土建工程:本周完成地铁站主体结构混凝土浇筑3000立方米,累计完成浇筑总量70%。

同时,完成地铁站附属设施混凝土浇筑1000立方米,累计完成浇筑总量60%。

2. 轨道工程:本周完成轨道铺设500米,累计完成轨道铺设总量1500米。

同时,完成轨道道床混凝土浇筑300立方米,累计完成浇筑总量900立方米。

3. 供电工程:本周完成变电站主体结构施工,正在进行设备安装。

累计完成变电站施工总量80%。

4. 信号工程:本周完成信号设备安装20%,累计完成安装总量60%。

5. 通信工程:本周完成通信设备安装15%,累计完成安装总量50%。

6. 通风空调工程:本周完成通风空调设备安装50%,累计完成安装总量90%。

7. 装饰装修工程:本周完成站厅公共区装修20%,累计完成装修总量50%。

二、下周工作计划1. 土建工程:计划完成地铁站主体结构混凝土浇筑4000立方米,计划完成地铁站附属设施混凝土浇筑1500立方米。

2. 轨道工程:计划完成轨道铺设800米,计划完成轨道道床混凝土浇筑400立方米。

3. 供电工程:计划完成变电站设备安装,开始进行调试。

4. 信号工程:计划完成信号设备安装40%。

5. 通信工程:计划完成通信设备安装25%。

6. 通风空调工程:计划完成通风空调设备安装80%。

7. 装饰装修工程:计划完成站厅公共区装修30%。

三、现场管理情况1. 本周共发生质量问题3处,已全部整改完毕。

2. 本周共发生安全事故1起,造成1人轻伤。

目前已对受伤人员进行治疗,并对事故原因进行调查,采取措施防止类似事故再次发生。

3. 加强对施工现场的巡查,确保施工安全、质量、进度等方面的控制。

四、人员劳力配备1. 管理人员:本周共计100人,较上周增加5人。

2. 施工人员:本周共计500人,较上周增加20人。

3. 施工机械:本周共计50台,较上周增加5台。

施工周报表格

施工周报表格

施工周报表格日期:XXX年XX月XX日至XXX年XX月XX日项目名称:XXX项目施工单位:XXX公司一、工作总结本周工作计划完成情况:1. 任务一:完成情况2. 任务二:完成情况3. 任务三:完成情况本周遇到的问题及解决措施:1. 问题一:解决方案2. 问题二:解决方案3. 问题三:解决方案二、项目进展情况1. 工程进度本周工程进展:- 工程部分一:完成进度- 工程部分二:完成进度- 工程部分三:完成进度下周计划:- 工程部分一:计划进度- 工程部分二:计划进度- 工程部分三:计划进度2. 资源利用情况本周资源利用情况:- 人力资源:总人数、实际使用人数、利用率- 物资资源:总量、使用量、利用率- 设备资源:总量、使用量、利用率下周资源计划:- 人力资源:计划使用人数、利用率目标- 物资资源:计划使用量、利用率目标- 设备资源:计划使用量、利用率目标三、质量与安全管理情况1. 质量管理本周质量管理情况:- 质量问题一:处理情况- 质量问题二:处理情况- 质量问题三:处理情况下周质量管理计划:- 提升质量控制措施- 强化质量监督检查- 完善质量管理报告制度2. 安全管理本周安全管理情况:- 安全事故一:处理情况- 安全事故二:处理情况- 安全事故三:处理情况下周安全管理计划:- 加强现场安全巡检- 定期进行安全培训- 全面执行安全操作规程四、周边协调与沟通与相关部门的沟通情况:- 沟通内容一:具体情况- 沟通内容二:具体情况- 沟通内容三:具体情况备注:(可填写其他需要说明的情况)五、下周工作计划(包括具体任务、日期安排、人员安排等)1. 任务一:- 完成日期:- 负责人员:2. 任务二:- 完成日期:- 负责人员:3. 任务三:- 完成日期:- 负责人员:六、其他事项1. 本周其他事项一:- 具体内容一2. 本周其他事项二:- 具体内容二3. 本周其他事项三:- 具体内容三七、附件本周相关文件、照片、图表等附件事项。

工程周进度报表

工程周进度报表

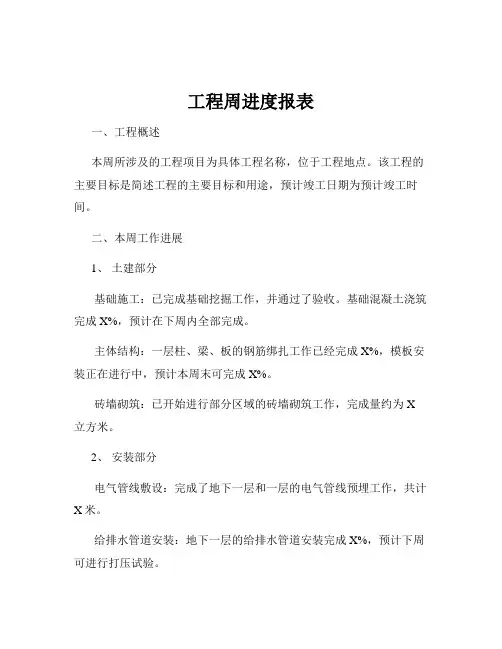

工程周进度报表一、工程概述本周所涉及的工程项目为具体工程名称,位于工程地点。

该工程的主要目标是简述工程的主要目标和用途,预计竣工日期为预计竣工时间。

二、本周工作进展1、土建部分基础施工:已完成基础挖掘工作,并通过了验收。

基础混凝土浇筑完成X%,预计在下周内全部完成。

主体结构:一层柱、梁、板的钢筋绑扎工作已经完成X%,模板安装正在进行中,预计本周末可完成X%。

砖墙砌筑:已开始进行部分区域的砖墙砌筑工作,完成量约为X 立方米。

2、安装部分电气管线敷设:完成了地下一层和一层的电气管线预埋工作,共计X米。

给排水管道安装:地下一层的给排水管道安装完成X%,预计下周可进行打压试验。

暖通设备安装:空调主机已就位,通风管道的制作与安装正在进行中,完成量约为X%。

3、装饰装修部分外墙保温:已完成基层处理,保温板粘贴工作正在进行,完成面积约为X平方米。

室内抹灰:部分房间的室内抹灰工作已经开始,完成量约为X平方米。

三、质量控制1、本周在施工过程中,严格按照施工图纸和相关规范进行操作。

对进场的原材料进行了严格的检验,确保其质量符合要求。

例如,对钢筋的型号、规格、力学性能进行了抽检,结果均合格。

2、在混凝土浇筑过程中,安排专人旁站监督,控制混凝土的配合比、坍落度和浇筑顺序,确保混凝土的质量。

3、对砖墙砌筑的灰缝厚度、垂直度和平整度进行了检查,对不符合要求的部位及时进行了整改。

四、安全管理1、本周施工现场的安全状况总体良好。

在施工现场设置了明显的安全警示标志,对施工人员进行了每日的安全教育培训。

2、对高处作业的人员配备了安全带,并定期检查其可靠性。

3、对施工现场的临时用电进行了检查,及时消除了电线乱拉乱接等安全隐患。

五、存在的问题及解决方案1、问题:由于近期天气多雨,影响了室外施工的进度。

解决方案:调整施工计划,优先进行室内作业,并在天气好转时增加施工人员和设备,加班加点赶进度。

2、问题:部分施工人员在操作过程中未严格按照规范要求进行,导致质量问题出现。

项目工程施工周报表

项目工程施工周报表一、工程概况工程名称:某城市轨道交通工程工程地点:某城市市中心区域建设单位:某城市轨道交通集团有限公司施工单位:某建筑工程有限公司监理单位:某建设监理有限公司设计单位:某交通规划设计研究院二、本周施工进度1. 土建工程:本周完成情况:(1)车站主体结构施工:完成3个车站的主体结构施工,累计完成8个车站的主体结构施工。

(2)区间隧道施工:完成2个区间的隧道施工,累计完成6个区间的隧道施工。

(3)轨道铺设:完成1个区间的轨道铺设,累计完成3个区间的轨道铺设。

下周计划:(1)继续完成剩余5个车站的主体结构施工。

(2)开展区间隧道施工,计划完成3个区间的隧道施工。

(3)继续进行轨道铺设,计划完成2个区间的轨道铺设。

2. 机电工程:本周完成情况:(1)供电系统:完成1个变电站的土建施工,累计完成4个变电站的土建施工。

(2)信号系统:完成1个信号楼的土建施工,累计完成4个信号楼的土建施工。

(3)通风空调系统:完成2个风站的土建施工,累计完成6个风站的土建施工。

下周计划:(1)继续完成剩余3个变电站的土建施工。

(2)继续完成剩余3个信号楼的土建施工。

(3)继续完成剩余4个风站的土建施工。

3. 装饰工程:本周完成情况:(1)车站公共区域:完成1个车站的公共区域装饰施工,累计完成3个车站的公共区域装饰施工。

(2)车站设备用房:完成1个车站的设备用房装饰施工,累计完成3个车站的设备用房装饰施工。

下周计划:(1)继续完成剩余2个车站的公共区域装饰施工。

(2)继续完成剩余2个车站的设备用房装饰施工。

三、累计完成情况1. 土建工程:累计完成11个车站的主体结构施工,累计完成10个区间的隧道施工,累计完成4个区间的轨道铺设。

2. 机电工程:累计完成12个变电站的土建施工,累计完成12个信号楼的土建施工,累计完成10个风站的土建施工。

3. 装饰工程:累计完成6个车站的公共区域装饰施工,累计完成6个车站的设备用房装饰施工。

施工现场安全生产管理周报表

加强施工现场安全用电的巡查, 督促电工每日检查更新签到记录。
备注: 1.本报表统一上报时间为每周日;
2.报表各项内容必须全面真实详细填报。
迎海湾项目D1#-D4#楼 施工现场安全生产管理周报表
日期:
一、项目施工形象进度
迎海湾项目D1#-D4#楼装饰施工:
节后劳务班组工人陆续进场, 劳务公司正在组织安排中。
节后劳务班组工人陆续进场,劳务公司正在组织安排中。
二、本周项目开展安全生产培训教育情况(人员新进场教育、日常教育、特种工专项教育、季节性教育、农民工夜校等)
2、D1#-D4#楼施工电梯运行前进行常规的安全检查及定期保养, 同时检查配套的安全装置、护壁连接螺栓部位, 安全防护棚脚手架连接支撑及楼层接料台脚手架拉结情况, 核查特种人员操作证、确保复工使用正常。
3、施工区、生活区安全用电, 加强电工每日巡查制度, 严查私自乱拉连接, 严禁使用大功率电器。
4、居住人口密集生活区重点是防火, 消防器材保证配备到位、并且在有效期之内的。
5、复工施工电梯操作工到岗人员不齐,核查人证属实。
下周安全生产管理工作计划
1、加强入场班组作业工人安全教育培训及安全技术交底, 完善劳动纪律。
大型机械运行期间安全管控, 发现小隐患及时通知维保到场处理, 确保施工期间设备使用正常。
六、上周检查、巡查隐患未整改项
整改前照片
整改后照片
七、本周现场危大分部分项工程施工交底、验收情况
检查
检查记录
验收
验收记录
八、下周现场危大分部分项工程工程施工计划
1、D1#-D4#楼室内抹灰及水电安装, 节后加强安全文明施工管理, 作业班组工人的安全帽, 施工现场临边洞口的安全防护加大管控力度, 严格要求各级管理人员跟班作业。

工程施工项目周报表(新)

工程施工项目周报表(新)
工程施工项目周报表(新)
概述
本报表旨在记录工程施工项目每周的进展情况,以便及时掌握
项目的进度和问题。

本周进展
本周的工程施工项目进展如下:
1. 完成了工程项目的量化测量,并记录了相关数据。

2. 定义和安排了本周的工程施工任务,并启动实施。

3. 对已完成的工作进行了质量检查,并及时解决了发现的问题。

4. 工程人员按照安全规定进行了施工,没有发生安全事故。

下周计划
根据本周的进展和项目安排,下周的计划如下:
1. 继续按照工程计划完成施工任务,确保进度与质量。

2. 在施工过程中,及时处理和解决出现的问题和难题。

3. 全面落实安全措施,保障施工人员的安全。

问题和建议
在本周的工程施工项目中,我们遇到了以下问题和面临的挑战:
1. 需要更加准确地掌握施工材料的消耗情况,以便优化采购计划。

2. 部分工程人员对某些施工工艺尚不熟悉,需要进行培训和指导。

针对以上问题,我们提出以下建议:
1. 引入配套的材料管理系统,以实时记录和掌握材料消耗情况。

2. 安排专业人员进行对不熟悉施工工艺的工程人员的培训和指导。

统计数据
本周的工程施工项目相关统计数据如下:
- 完成工程量:XX单位
- 问题反馈次数:X次
- 安全事故:0起
结论
通过本周的工程施工项目进展情况,我们认识到了项目中存在的问题和面临的挑战,并提出相应的建议。

我们将继续努力,以确保工程项目按计划顺利进行,并持续关注质量和安全的问题。

工程施工管理周报表

工程施工管理周报表尊敬的领导:您好!很荣幸向您汇报本周的工程施工管理情况。

本周工作重点主要集中在进度管理、质量管理、安全管理和人员管理等方面。

下面是本周的工作总结与计划:一、进度管理1. 本周主要工作进展顺利,按照计划进度推进。

特别是在项目工程量较大的部分,经过精心安排和协调,有效地提高了施工效率。

目前已完成项目进度的30%,达到了本周的目标要求。

2. 下周计划:继续做好进度管理工作,加强现场协调与沟通,确保施工队伍有序进行,争取按时完成项目建设任务。

二、质量管理1. 本周对施工现场进行了全面检查,发现了一些质量隐患问题,并及时作出了处理和整改。

通过加强监督和督促,有效地提高了工程质量水平。

2. 下周计划:继续加强质量管理工作,严格执行质量标准和规范要求,做好施工各项工序的技术交底和质量验收,确保施工质量达到设计要求。

三、安全管理1. 本周着重加强了安全生产管理工作,广泛开展安全教育培训,落实各项安全措施和防护措施,切实保障了施工人员的安全。

2. 下周计划:继续加大安全管理力度,加强现场巡查和监督,及时发现并纠正安全隐患,确保施工现场的安全生产。

四、人员管理1. 本周对施工人员进行了考核评价,发现了一些人员存在的问题,并采取了相应的措施加以解决。

同时,加强了团队建设,提高了团队凝聚力。

2. 下周计划:继续加强人员管理工作,激励施工队伍建设专业技术团队,提高施工人员的工作积极性和专业技能水平。

五、其他事项1. 本周成功举办了工程施工管理培训班,邀请了相关专家学者进行授课,提高了工作人员的管理素质和职业技能。

2. 下周计划:继续积极开展各项工作,争取取得更好的成绩,为项目建设顺利进行提供有力支持。

总结:在过去的一周里,我们团队取得了一定的成绩,在未来的工作中,我们将继续努力,全力以赴,确保项目施工顺利进行。

最后,感谢领导对我们工作的支持和关注!特此报告。

工程部日期:XXXX年XX月XX日。
