计算机教室施工方案
多媒体计算机教室建设方案

多媒体计算机教室建设方案(XXXX学校)编制时间:2016/11/13目录第一章概述 (3)1.1多媒体计算机教室建设需求概况 (3)1.2引用标准 (3)第二章多媒体计算机教室装修与效果图展示 (5)2.1设计内容 (5)2.1多孔天花铝塑集成吊顶工程 (16)2.2地面装修工程 (17)2.3墙面、窗户的装修工程 (19)2.4隔断工程 (19)第三章多媒体计算机教室机柜配电系统 (20)第四章多媒体计算机教室建设方案 (20)4.1概述 (20)4.1.1产品定位 (20)4.1.2主多媒体计算机教室建设方案 (21)4.2多媒体计算机教室的组成 (22)4.2.1机柜 (22)4.2.2机柜特性 (23)4.2.3机柜技术指标 (23)4.2.4供配电系统 (24)第五章多媒体教室建设方案 (28)1、前言 (28)2、智能多媒体教室解决方案 (29)3、传统方案困扰 (29)4、新一代的智能触控一体机教室解决方案 (31)5、解决方案核心产品 (33)5.1、产品特色 (34)5.2、技术特点 (39)6、应用方式 (46)7、实际安装方式例 (48)8、设备参数配置 (49)第一章概述1.1多媒体计算机教室建设需求概况多媒体计算机教室是教学的重要场所,为保证计算机系统可靠地运行,通讯网络枢纽畅通无阻地传递信息,营造一个良好的操作环境与学习环境是很有必要的。
因此,多媒体计算机教室建设应为计算机和网络系统的可靠运行提供合乎规范的环境条件和工作条件,以满足计算机等设备对温度、湿度、洁净度、电性能、防火性、防静电能力、抗干扰能力、防雷、接地等各项指标的要求。
XXX学校多媒体计算机教室位于教学大楼X楼,多媒体计算机教室工程主多媒体计算机教室面积约130平方米(长,13m,宽,10m)。
各功能区包括:①讲台区域,主要放置讲台、黑板、电子白板、投影仪等教育设备;②学员区域,放置课桌、座椅、电脑主机及其外置设备;③配电区域与设备柜区域,配电设备安装,放置交换机以及服务器的机柜;根据工程的需求,本多媒体计算机教室主要包括多媒体计算机教室装修工程、多媒体计算机教室配电系统、多媒体计算机教室防雷接地系统、综合布线系统、多媒体计算机教室空调系统五个部分组成。
教学一体机施工方案

教学一体机施工方案1. 引言教学一体机是一种集计算机、投影仪、音响系统等设备于一体的综合教学设备,广泛应用于学校、培训机构等场所。
本文档旨在提供一套教学一体机的施工方案,以确保设备的稳定运行和顺利使用。
2. 施工前准备工作在进行教学一体机施工之前,需要进行一系列准备工作以确保施工的顺利进行。
以下是准备工作的步骤:2.1 确定安装位置首先需要确定教学一体机的安装位置。
考虑到使用方便和观看效果,通常选择离教室前排一定距离的位置,并确保观众能够清晰看到屏幕内容。
2.2 确保供电和网络接口教学一体机需要连接电源和网络进行正常运行。
在施工前,需要检查安装位置是否有可用的电源接口和网络接口,并确保其符合相关标准。
2.3 准备必要工具和材料在施工中需要使用一些工具和材料,例如螺丝刀、扳手、电缆等。
在施工前,需要准备好这些必要的工具和材料,以便在需要时使用。
3. 施工步骤以下是教学一体机施工的详细步骤:3.1 固定支架首先,根据安装位置的要求,将教学一体机的支架固定在墙面或地面上。
使用合适的螺丝和扳手进行固定,并确保支架牢固可靠。
3.2 连接电源和网络将教学一体机的电源线插入已准备好的电源接口,确保电源线连接牢固。
然后,将网络线连接至教学一体机的网络接口,确保网络连接的稳定和畅通。
3.3 连接外部设备根据实际需求,将需要连接的外部设备(如电脑、投影仪等)与教学一体机进行连接。
使用合适的线缆和接口进行连接,并确保连接牢固可靠。
3.4 安装操作系统和软件在教学一体机施工完成后,需要安装操作系统和所需的教学软件。
根据教学一体机的使用说明,进行相关的操作系统安装和软件安装。
3.5 调试和测试完成安装和软件的安装后,进行一系列的调试和测试工作,以确保教学一体机能够正常运行。
包括测试投影效果、音响效果以及操作系统和软件的功能等。
4. 施工注意事项在教学一体机施工过程中,需要注意以下事项:•确保施工人员具备相关施工技能和证书。
学校多媒体教室布线设备安装施工实施方案

学校多媒体教室布线设备安装施工实施方案学校多媒体教室布线设备安装施工实施方案目录1.前言2.施工组织方案2.1 岗位素质要求、分工及职责2.2 工作流程2.3 规章制度3.人员配备情况4.劳动力安排计划5.施工机械设备6.施工的临时设施6.1 管槽加工制作场6.2 仓库6.3 现场临时设施7.施工技术和施工方法前言本文旨在制定学校多媒体教室布线设备安装施工实施方案,以确保施工过程顺利、高效、安全。
施工组织方案2.1 岗位素质要求、分工及职责为了保证施工质量,我们需要有一支素质高、职责明确的施工团队。
施工团队应包括:项目经理、技术负责人、安全负责人、材料负责人、施工人员等。
他们的职责如下:项目经理:负责项目的总体管理、协调和监督。
技术负责人:负责技术方案的制定和实施。
安全负责人:负责安全管理和现场安全监督。
材料负责人:负责材料的采购、管理和使用。
施工人员:负责具体的施工工作,如电缆敷设、设备安装等。
2.2 工作流程施工工作应按照以下流程进行:1.现场勘察和测量2.制定施工方案和施工图纸3.确定材料和设备的采购计划4.施工准备工作,包括临时设施的搭建、管槽加工等5.施工实施6.施工结束后的清理和验收2.3 规章制度为了保证施工过程的安全和顺利,我们制定了以下规章制度:1.严禁在施工现场吸烟、使用明火等行为。
2.施工人员必须佩戴安全帽、安全鞋等个人防护用品。
3.施工现场必须保持整洁,防止杂物堆积。
4.施工人员必须按照安全操作规程进行施工。
人员配备情况我们将配备一支由项目经理、技术负责人、安全负责人、材料负责人、施工人员等组成的施工团队。
他们将共同协作,确保施工质量。
劳动力安排计划我们将根据施工进度和工作量,合理安排劳动力,确保施工任务按时完成。
施工机械设备为了保证施工的高效性,我们将配备必要的施工机械设备,如电动工具、吊车等。
施工的临时设施6.1 管槽加工制作场我们将在施工现场设置管槽加工制作场,以便施工人员进行管槽加工和制作。
学校计算机网络教室、多媒体教室布线及设备安装施工实施方案

学校计算机网络教室、多媒体教室布线及设备安装施工实施方案一晃十年过去了,方案写作的经验也累积了不少。
今天,我就来给大家详细聊聊学校计算机网络教室、多媒体教室布线及设备安装施工实施方案。
这个过程就像烹饪一道美味佳肴,需要精心准备、合理安排、严格执行。
下面,我们就一步步来展开这道“佳肴”。
得明确一下我们的目标:计算机网络教室和多媒体教室要实现高速、稳定、安全的网络环境,同时满足教学、科研、管理等多方面的需求。
一、项目背景及目标1.背景:随着科技的发展,计算机网络和多媒体技术在教育领域的应用越来越广泛。
为了提高教学质量和效率,学校决定对计算机网络教室和多媒体教室进行升级改造。
2.目标:构建一个高速、稳定、安全的网络环境,满足教学、科研、管理等多方面的需求。
二、项目实施步骤1.网络布线(1)设计阶段在设计阶段,我们需要充分了解学校的建筑结构、房间布局以及网络设备需求。
根据这些信息,制定出合理的网络布线方案,包括网络设备的选型、布线路由、端口数量等。
(2)施工阶段选用优质网络设备,确保网络稳定性;布线过程中,要遵循强弱电分离原则,避免电磁干扰;布线时要考虑后续维护和升级的需求,预留一定数量的备用端口。
2.多媒体设备安装(1)设备选型投影仪:高分辨率、高亮度、低延迟;电脑:高性能、大内存、高速硬盘;音响:高品质、高保真、易于操作。
(2)设备安装投影仪安装位置要满足投影距离、投影角度等要求;电脑和音响设备要安装在易于操作、维护的位置;设备之间要连接可靠,保证信号传输稳定。
3.网络设备调试网络设备配置:设置IP地址、子网掩码、网关等;网络设备测试:检查网络设备是否正常工作;网络性能测试:检查网络速度、延迟等性能指标。
4.多媒体教室验收设备是否正常运行;网络是否稳定;教学效果是否满足要求。
三、项目实施时间表1.设计阶段:1个月;2.施工阶段:2个月;3.设备安装调试:1个月;4.验收阶段:1个月。
总计:5个月。
四、项目风险及应对措施1.风险:网络设备故障、施工过程中出现意外等;2.应对措施:选用优质设备、加强施工监管、制定应急预案等。
云教室现场施工方法

云教室施工方案一、工程工程实施计划书二、云教室施工标准2.1系统布线与设备安装1、计算机桌椅摆放整齐、合理。
2、出孔后线缆的预留长度或跳线长度须满足把云终端从桌子上拿下平放地面的长度。
3、把云终端后的电源线、网线、VGA线、键盘、鼠标等线缆于20CM处汇集成一根电缆,以保证拉出显示器后,云终端后面的电缆比较整齐。
4、pvc槽板0.5M要有一个固定点,横平竖直,接头、弯角处用接插件,低槽对接处缝隙小于2mm。
5、所有线材中间不允许有接头,如不能避免接头处要焊接牢固。
6、线槽与电脑桌对接处不能出现缝隙。
7、所有线材线槽外露部分用绕线管捆扎。
8、强电、弱电最好分开布线,相距最小距离不小于15cm。
9、电脑桌内线材做好标记,打捆捆扎。
10、强电线路尽量协调甲方电工自己铺设,若必须由我方布线,则必须保证线缆粗细符合机房电缆允许通过的电流要求,尽量采用三项五线制进线,尽量保证三项点均匀负载本机房的电脑。
11、强电若采用软线则接头必须焊接。
12、所有线材必须放在pvc线槽内,不允许将强电固定在学生桌上。
13、所用网线两端要做好标记,一一对应,机柜内布局合理,方便散热,所有线材要横平竖直捆扎。
15、过道或经常踩到的地方用线槽要用铁线槽,最好用弧形的。
16、电源插座距地高度30cm;开关安装距地1.2-1.4m,距门框0.15-0.2m。
2.2服务器机柜安装云服务器机柜的整理关系到用户对工程质量的第一眼印象,机柜的规范化管理更显得重要。
1、保证机柜表面的清洁,所有线缆、设备规整并注意通风防潮等情况。
2、标签向外,无论是用标签扎带还是用手写、打印标签,一定要标签向外,以便寻找查看。
3、配线架打线:必须保证线缆的整齐,可以根据五类、六类选择线缆的排列方式。
六类线不允许有90度的拐角所有线缆都成平缓模式。
4、柜体安装完毕应做好标识,标识应统一、清晰、美观。
机箱安装完毕后,柜体进出线缆孔洞应采用防火胶泥封堵。
做好防鼠、防虫、防水和防潮处理。

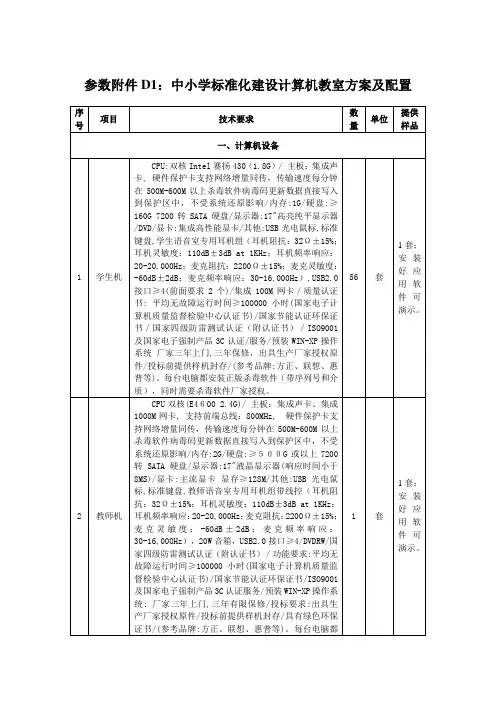

精品中小学标准化建设计算机教室方案及配置

套
1套;
安装好应用软件可演示。
2
教师机
CPU双核(E46002.4G)/ 主板:集成声卡、集成1000M网卡, 支持前端总线:800MHz, 硬件保护卡支持网络增量同传,传输速度每分钟在500M-600M以上杀毒软件病毒码更新数据直接写入到保护区中,不受系统还原影响/内存:2G/硬盘:≥500G或以上7200转SATA硬盘/显示器:17"液晶显示器(响应时间小于8MS)/显卡:主流显卡 显存≥128M/其他:USB光电鼠标,标准键盘,教师语音室专用耳机组带线控(耳机阻抗:32Ω±15%;耳机灵敏度:110dB±3dB at 1KHz;耳机频率响应:20-20,000Hz;麦克阻抗:2200Ω±15%;麦克灵敏度:-60dB±2dB;麦克频率响应:30-16,000Hz),20W音箱,USB2.0接口≥4/DVDRW/国家四级防雷测试认证(附认证书)/功能要求:平均无故障运行时间≥100000小时(国家电子计算机质量监督检验中心认证书)/国家节能认证环保证书/ISO9001及国家电子强制产品3C认证服务/预装WIN-XP操作系统: 厂家三年上门,三年有限保修/投标要求:出具生产厂家授权原件/投标前提供样机封存/具有绿色环保证书/(参考品牌:方正、联想、惠普等)。每台电脑都安装正版杀毒软件(带序列号和介质),同时需要杀毒软件厂家授权。
1
套
1套;
安装好应用软件可演示。
3
多媒体教学软件
快速屏幕广播、多频道教学、自动登陆、系统状态保多方会谈模式;屏幕监视、遥控辅导、网络影院(学生机之间无限迟)、远程复位、电子黑屏、远程关机、远程开机(可选择一台、多台或全部)等。支持点对点广播或一点对多点广播,流畅支持各种操作系统(采用所选品牌中的最新版本、免费升级)。
计算机教室建设方案

某某学校的电脑教室建设方案由于某大学电脑系课程中的实践课比重的增加,以及电脑系学生人数的增加,导致学校的电脑教室资源紧张,电脑系希望能新建一个电脑教室以满足教学的需要,经过审查后,学校决定建设一个新的电脑教室。
一.项目背景由于电脑系列课程上机实践课比重的增加,学校现有的几个电脑教室已无法满足电脑系学生的上机要求,导致学校的电脑教室资源紧张,因此需要建设一个经济实用、先进可靠、适用性强的电脑教室。
该电脑教室的投入使用将大大缓解学校的电脑教室资源紧张的情况,为学校培养更多的电脑网络专业人才,提高学校的声誉,为学校吸引更多的学生。
二.建设目标建设一个电脑网络教室,该教室位于D区404教室,建筑面积90平方米,配备学生机48台,教师机1台,教室需承担所有电脑课程的任务,并且到达节能安全、升级维护方便、灵活易用的目的。
机房具有建筑结构、空调、通风等各个专业及新兴的先进的电脑及网络设备所特有的专业技术要求。
且该教室需满足电脑网络技术、电脑应用技术、电脑信息管理、软件技术等专业学生实训要求。
三.需求分析1.业务需求先进的电脑教室网络能够让老师通过当今最先进的多媒体教学和科研手段去教育学生,促进学生提高网络技术的水平,学生能够通过上网获取最全面的知识。
主要相关人员:教师、学生投资规模:30万元业务活动的类型:教学预测增长率:使用期限不低于9年可靠性和有效性:能够24小时不间断工作安全性:需要有网络恢复、硬盘保护功能Internet连接性:允许接入Internet远程访问:允许网络管理员远程管理入网设备2.用户需求电脑教室不仅能实现电脑教学而且能实现语音教学、光盘共享教学、电化教学、视听教学、Internet共享教学等功能,可以图文并茂、情景交融;借助电脑网络,可将教师的屏幕画面〔课件内容〕示范给所有〔或被选择的〕学生,并可以监看、控制、转播学生机画面,实现学生与教师、学生与学生之间可通过网络实现双向课堂教学。
并通过与学校网管中心的联接,能到达在局域网和国际互联网上传输多媒体信息的目的。
计算机教室施工方案

计算机教室施工方案为了提高教学质量和教学环境,计划为我校的计算机教室进行重新设计和改造。
新的计算机教室将采取现代化设计理念,结合实际情况,以满足师生的学习和教学需求。
下面是计算机教室施工方案的具体内容:教室布局设计1.教室总面积约为100平方米,将按照教室使用需求进行合理划分,包括教师讲台区、学生工作区和设备存放区。
2.教室内将配置足够数量的计算机工作台和电源插座,以便师生进行计算机学习和实践。
3.学生工作区将配置舒适的座椅和书桌,保证学生使用计算机时的舒适度和工作效率。
4.教室装修采用简洁大方的设计风格,以提升整体教学环境。
照明和通风设计1.为了保证教室内的照明和通风效果,计划安装足够数量的吸顶灯和换气扇,确保教室内具有良好的照明和空气流通。
2.照明灯光采用柔和的自然光效果,避免产生眩光影响师生视力和学习效果。
地面和墙面装修1.教室地面将采用耐磨、易清洁的地板材料,确保教室地面整洁、美观且易于维护。
2.墙面装修采用环保、无味、易清洁的壁纸和油漆,使教室内墙面整洁、美观并且符合卫生要求。
设备配置1.教室将配置适量的计算机设备,满足师生的日常教学需求,并保证设备的正常运行和维护。
2.为了保证计算机教室的教学效果,计划配备数字投影仪、音响系统和多媒体教学设备,以提升教学效果和师生互动。
安全设施1.教室内将安装烟雾报警器和灭火器等安全设施,确保师生在紧急情况下的安全和逃生。
2.教室门窗将安装防盗和防火装置,保障教室内学生和设备的安全。
总结通过本次计算机教室的重新设计和改造,我们将为师生提供一个更加舒适、安全和现代化的学习环境,推动教育教学质量的不断提升。
希望这个计算机教室施工方案能够得到您的认可。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
计算机教室施工方案一、工程项目实施计划书二、计算机教室施工标准2.1地板铺设1、活动地板的下面及地板表面应清洁、无灰尘、无遗留物。
2、地板表面无划痕、无涂层脱落,边条无破损。
3、铺设后地板整体应稳固牢靠,人走在上面无摇晃感,无声响。
4、地板边条应保证为一条直线,相邻地板错位不超过1mm。
5、地板铺设整体水平,相邻地板高度差不超过1mm,地板之间接缝不超过0.3mm。
6、地板边角光滑,无倒刺。
2.2系统布线与设备安装1、计算机桌椅摆放整齐、合理。
2、机房若因为铺设地板而缺少地插或类似设备,穿线孔须经过塑料保护口保护。
3、出孔后线缆的预留长度或跳线长度须满足把电脑从桌子上拿下平放地面的长度。
4、把电脑后的电源线、网线、VGA线、键盘、鼠标等线缆于20CM处汇集成一根电缆,以保证拉出电脑后,电脑后面的电缆比较整齐。
5、pvc槽板0.5米要有一个固定点,横平竖直,接头、弯角处用接插件,低槽对接处缝隙小于2mm。
6、所有线材中间不允许有接头,如不能避免接头处要焊接牢固。
7、线槽与电脑桌对接处不能出现缝隙。
8、所有线材线槽外露部分用绕线管捆扎。
9、强电、弱电最好分开布线,相距最小距离不小于15cm。
10、电脑桌内线材做好标记,打捆捆扎。
11、强电线路尽量协调甲方电工自己铺设,若必须由我方布线,则必须保证线缆粗细符合机房电缆允许通过的电流要求,尽量采用三项五线制进线,尽量保证三项点均匀负载本机房的电脑。
12、强电若采用软线则接头必须焊接。
13、所有线材必须放在pvc线槽内,不允许将强电固定在学生桌上。
14、所用网线两端要做好标记,一一对应,机柜内布局合理,方便散热,所有线材要横平竖直捆扎。
15、过道或经常踩到的地方用线槽要用铁线槽,最好用弧形的。
16、电源插座距地高度30cm;开关安装距地 1.2- 1.4m,距门框0.15-0.2m。
2.3机柜安装机柜的整理关系到用户对工程质量的第一眼印象,机柜的规范化管理更显得重要。
1、保证机柜表面的清洁,所有线缆、设备规整并注意通风防潮等情况。
2、标签向外,无论是用标签扎带还是用手写、打印标签,一定要标签向外,以便寻找查看。
3、配线架打线:必须保证线缆的整齐,可以根据五类、六类选择线缆的排列方式。
六类线不允许有90度的拐角所有线缆都成平缓模式。
4、柜体安装完毕应做好标识,标识应统一、清晰、美观。
机箱安装完毕后,柜体进出线缆孔洞应采用防火胶泥封堵。
做好防鼠、防虫、防水和防潮处理。
2.4计算机教室电脑管理1、电脑安装时拆卸的包装箱子要保存一段时间,以免设备出现故障却不能与供应商进行更换。
2、IP地址分配:若客户没有特殊要求,把IP地址规划为192.168.1.X,学生机以192.168.1.11开始,IP地址以stu-1开始,自左往右一排一排排序。
教师机使用前10个IP地址。
3、Win7 64位系统安装,完整安装第一台电脑的系统程序,包括驱动。
并设置经典开始菜单、无桌面自动清理、停用自动更新、停用系统还原、禁用错误报告、禁用系统启动失败管理警报等常用设置。
4、软件安装。
分别在教师机学生机上安装客户要求安装我们力所能及的软件,测试无误后分别备份教师机学生机系统至D盘目录下,然后通过机器自带EDU系统网传安装、硬盘对拷等方式安装到其他电脑上。
三、施工组织方案3.1岗位素质要求、分工及职责●项目经理统筹协调,负责整个项目的实施。
●技术工程师及施工人员负责本系统集成项目的布线安装、货物的管理、配送、系统调试等一系列工程任务。
3.2工程流程项目组成员分工明确,责任到人,同时还应发扬相互协作精神,严格按照各项规章制度、工作流程开展工作。
大致分两步进行:第一步是设计,工程实施方案设计由项目经理负责组织制定,与施工方交流协作完成。
第二步是实施,由项目经理负责组织,施工人员负责完成。
在整个实施过程中,以控制工程质量为主,以控制工程进度为辅,不断督导检查,以执行标准为设计依据,以工程验收标准为检验依据,保证工程顺利完成,直至工程验收。
3.3工程流程图3.4规章制度3.4.1日常管理制度1、在工程项目实施过程中,由项目经理组织技术工程师及施工人员定期总结当天的施工进展程度、施工中存在的问题以及下一工作日的工作安排并做好记录。
2、施工人员必须按时持证上下岗,每个施工人员必须对自己的工作负责和认真。
3、上岗时间:早晨:8:30-12:00下午:13:30-17:30(如遇到校方需在教室上课,无法施工,根据具体情况再做调整)4、技术工程师及施工人员应遵守规章制度,认真按照施工规范及要求进行施工,如果发现未按照要求进行施工,按相关规定进行处理。
3.4.2施工安全管理制度进入施工现场后应注意以下保全措施:☆与项目校负责老师做好现场货物及物品交接,特别是贵重物品。
☆施工人员在施工过程中若需外出,应整理好工具及货物,并与校负责老师做好交接。
☆材料/设备/附件要分类堆放,并登记数量,保证不缺失。
☆施工完毕后,应跟学校的负责老师做好现场物品交接。
施工中应注意的安全事项☆施工前,应仔细检查强电是否安全,用电时更要注意安全;☆施工中应禁止学生随意进入施工现场,以防发生意外;☆使用电动工具时,要按工具说明书操作;☆设备挂接时要拿稳,大设备安装要多人配合,防止设备掉落/擦/刮伤;☆设备安装/摆放要牢靠,连接件紧固不能有松动;☆强电安装后必须测试正常后才能给设备上电。
3.5用户方责任项目的成功还有赖于甲方各级有关领导和技术人员的积极投入,只有双方人员的密切合作才能保障每一阶段的任务得以顺利完成。
为此,建议甲方派出一位计算机老师,在项目的实施过程中同我方的项目经理分工协作,并承担甲方所应负的责任。
甲方的项目经理应在项目开始前派出,并在合同的执行过程中作为甲方的全权代表。
➢责任范围积极协助我方施工人员的现场工作;积极参加合同规定的培训课程;积极接受我方技术人员的现场培训。
➢现场材料库甲方需提供专门场地用作布线系统材料的储存与管理:具备适当安全条件,如:防水、防火、防盗。
➢施工电源➢现场照明用户方应提供工程施工所需的临时电源、照明等施工环境;现场应具备足够的照明条件,以保证施工中人员的安全;➢工程现场第三方安全在施工过程中和实施后,可能还有其他系统的实施。
因此,要求甲方保证,在其他系统实施时所有已安装的乙方部件和材料不会受到损坏。
同样,乙方单位有义务在安装时按照甲方提出的要求,对安装的部件采取必要的保护措施。
四、人员配备情况根据项目工程设计,实施及项目管理经验,组建施工人员并配备相关人员。
项目工程由项目经理组织,技术工程师、施工人员负责实施。
项目经理:1名,负责本项目工程的统筹,及工程技术的监督工作。
工程技术及施工组:配备若干名技术工程师(实际施工技术人员由具体项目所决定),负责本工程的布线安装及系统调试。
五、人员配备安排计划六、施工技术和施工方法6.1施工方法及工艺标准各系统的施工方法及工艺标准执行下列标准规范和要求:✧《防雷及接地安装工艺标准》(322-1998)✧《安全防范工程程序要求》(GB-T75-94)✧《建筑电气安装分项工程施工工艺标准》(533-1996)✧《建筑与建筑群综合布线工程系统设计规范》(GBT/T 50311-2000)6.2开工前的准备工作6.2.1现场勘查计算机教室工程经过调研确定方案后,下一步就是工程的实施,而工程实施的第一步就是开工前的准备工作,经过现场勘查,要求做到以下几点:●取得甲方工程相关负责人的信息;●确定要施工的教室的大小层高、地板、吊顶等情况;●与使用方协商确定具体布线位置;●确定电脑座椅、电脑的安装位置并取得甲方的确认;●确定电源是否到位,并测量电压,电压不能超过设备额定电压上限;●确定甲方的特殊安装要求。
6.2.2前期准备1.现场勘察,研究实施方案,为设计综合布线实际施工图做准备。
2.设计综合布线实际施工图。
确定布线的走向位置。
供施工人员、督导人员和主管人员使用。
3.备料。
网络工程施工过程需要许多施工材料,这些材料有的必须在开工前就备好料,有的可以在开工过程中备料。
主要有以下几种:☆网线、交换机、机柜、地板等确定购货厂商和交货日期;☆不同规格的PVC槽、P V C防火管、自攻螺丝等布线用料就位;☆制定施工计划进度表(要留有适当的余地,施工过程中意想不到的事情,随时可能发生,并要求立即协调)。
计算机教室主要布线施工工序:PVC线槽及防火管敷设施工、双绞线及电源线布线、机柜及交换机安装、接地安装。
6.2.3施工过程中要注意的事项1)严格按照计算机教室施工标准进行施工。
2) 施工现场督导人员要认真负责,及时处理施工进程中出现的各种情况,协调处理各方意见。
3) 如果现场施工碰到不可预见的问题,应及时向项目负责人和甲方汇报,并提出解决建议以当场研究解决,以免影响工程进度。
4) 对甲方计划不周的问题,要及时妥善解决。
5) 对甲方新增加的施工点要及时在施工图中反映出来。
6) 对部分场地或工段要及时进行阶段检查验收,确保工程质量。
7)施工过程中,拆下来的包装盒、塑料袋、泡沫应统一堆放在一起,禁止乱丢。
8)设备拆包、安装时要注意设备完整,做到轻拿轻放,防止损坏,若有损坏,由损坏者负责赔偿。
为避免出现不能按时完工、交工的问题。
因此,建议使用督导指派。
6.2.4工程施工结束时注意事项工程施工结束时的注意事项如下:1) 清理现场,保持现场清洁、美观;2) 对墙洞等交接处要进行修补;3) 各种剩余材料汇总,并把剩余材料集中放置一处,并登记其还可使用的数量;4) 做总结材料。
●施工后,所有设备的合格证,使用说明书应该收集起来,以备验收使用。
●施工后,清理施工现场,将废弃物品按校方要求统一处理。
●施工后,打扫地板,将打孔时飘落的粉尘打扫干净。
●施工后,若现场原来有课座椅的,打扫干净后摆整齐。
●施工后,检查收拾施工工具。
七、施工要点7.1综合布线要点●定位:根据要求确定出安装位置,从始端到终端(先干线后支线)找好水平线,用线沿墙壁等处,在线路中心进行定线;●线槽安装要求线槽应平整,无扭曲变形,内壁无毛刺,各种附件齐全;线槽接口应平整,接缝处紧密平直,槽盖装上后应平整、无翘脚,出线口的位置准确;线槽安装应符合《高层民用建筑设计防火规范》(GB50045-95)的有关部门规定;●线槽内配线要求线槽配线前应消除槽内的污物和积水;在同一线槽内包括绝缘在内的导线截面积总和应该不超过内部截面积的80%;缆线的布放应平直、不得产生扭绞,打圈等现象,不应受到外力的挤压和损伤;缆线在布放前两端应贴有标签,以标明起始和终端位置,标签书写应清晰,端正和正确;缆线布放时应有冗余。
对绞电缆预留长度为0.3至0.6米;有特殊要求的应按设计要求预留长度;信息点线序按TIA568B制作;布放缆线的牵引力,应小于缆线允许张力的80%,槽内缆线应顺直,尽量不交叉、缆线不应溢出线槽、在缆线进出线槽部位,转弯处应绑扎固定。
