风电场道路施工方案

合集下载

风电场道路施工方案

风电场道路施工方案

风电场道路施工方案虎头山风电场49.5mw工程道路施工方案1.综合描述1.1编制依据1.1.1虎头山风电场49.5mw项目建设招标文件及设计图纸。

1.1.2我方技术人员对施工现场的调查。

1.1.3本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。

1.1.4我方人员和设备的综合实力。

1.2准备原则1.2.1本着“百年大计,质量第一”的原则。

严格按照iso9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。

1.2.2坚持以设备保过程、以过程保质量的原则。

用先进的施工设备保证先进的施工技术,用先进的施工技术保证施工质量,从根本上保证质量目标的实现。

1.2.3确保施工按期完成的原则。

优化资源配z,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业相配合,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。

1.2.4做好环境保护工作,落实安全生产和文明施工。

1.2.5优化施工方案,采取网络技术组织措施和管理措施降低工程造价。

1.3工程概况国电朔州海丰虎头山风电场49.5mw项目道路及平台工程,招标文件a标段风电场道路长度13.73km;B标段风电场道路长度为17.2km;平台尺寸为50m×50米。

沿线地形起伏较大。

全线施工道路为土石路面,进场道路路面宽度较宽1虎头山风电场49.5mw项目道路施工方案为6.0米,两侧各留0.25m路肩;场内道路为设计3.5m,两侧各留0.5m路肩。

全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为35米。

路线布局Z应基于当地农田规划和交通状况。

在满足风电场设备运输和维护需要的同时,参照图纸和技术文件对原有农村道路进行拉直和拓宽,尽量不影响原有的农业模式。

本道路工程的纵断面设计是在满足道路承载力的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。

风电场道路工程施工方案

风电场道路工程施工方案

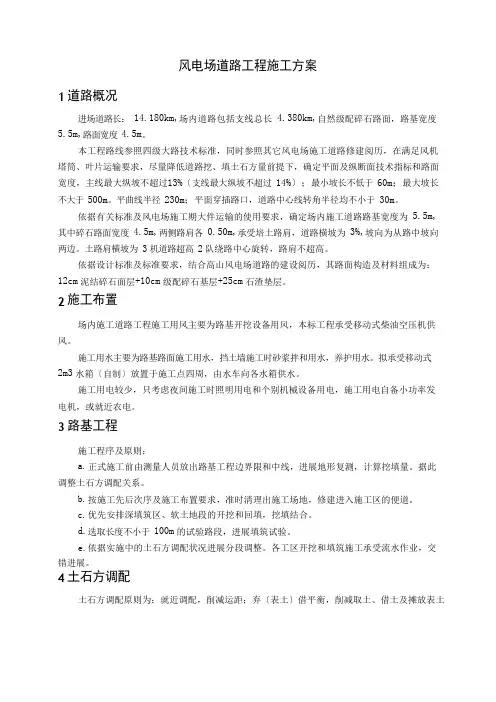

风电场道路工程施工方案1道路概况进场道路长:14.180km,场内道路包括支线总长 4.380km,自然级配碎石路面,路基宽度5.5m,路面宽度4.5m。

本工程路线参照四级大路技术标准,同时参照其它风电场施工道路修建阅历,在满足风机塔筒、叶片运输要求,尽量降低道路挖、填土石方量前提下,确定平面及纵断面技术指标和路面宽度,主线最大纵坡不超过13%〔支线最大纵坡不超过14%〕;最小坡长不低于60m;最大坡长不大于500m。

平曲线半径230m;平面穿插路口,道路中心线转角半径均不小于30m。

依据有关标准及风电场施工期大件运输的使用要求,确定场内施工道路路基宽度为5.5m,其中碎石路面宽度4.5m,两侧路肩各0.50m,承受培土路肩,道路横坡为3%,坡向为从路中坡向两边。

土路肩横坡为3 机道路超高2 队绕路中心旋转,路肩不超高。

依据设计标准及标准要求,结合高山风电场道路的建设阅历,其路面构造及材料组成为:12cm 泥结碎石面层+10cm 级配碎石基层+25cm 石渣垫层。

2施工布置场内施工道路工程施工用风主要为路基开挖设备用风,本标工程承受移动式柴油空压机供风。

施工用水主要为路基路面施工用水,挡土墙施工时砂浆拌和用水,养护用水。

拟承受移动式2m3 水箱〔自制〕放置于施工点四周,由水车向各水箱供水。

施工用电较少,只考虑夜间施工时照明用电和个别机械设备用电,施工用电自备小功率发电机,或就近农电。

3路基工程施工程序及原则:a.正式施工前由测量人员放出路基工程边界限和中线,进展地形复测,计算挖填量。

据此调整土石方调配关系。

b.按施工先后次序及施工布置要求,准时清理出施工场地,修建进入施工区的便道。

c.优先安排深填筑区、软土地段的开挖和回填,挖填结合。

d.选取长度不小于100m 的试验路段,进展填筑试验。

e.依据实施中的土石方调配状况进展分段调整。

各工区开挖和填筑施工承受流水作业,交错进展。

4土石方调配土石方调配原则为:就近调配,削减运距;弃〔表土〕借平衡,削减取土、借土及摊放表土还地时的其次次运输。

风电场法养护检修道路施工方案

风电场法养护检修道路施工方案

风电场法养护检修道路施工方案
施工方案概述:
本方案旨在对风电场的法养护检修道路进行施工,确保道
路的良好状态以方便风电设备的维护以及日常巡视工作。

施工分为以下几个主要步骤:清理道路、修复道路、加固
道路、喷涂标线。

1. 清理道路:
首先,对道路上的杂草、树枝、石块等进行清理,确保道
路通畅。

可以采用人工或机械方法清理,根据实际情况选择。

2. 修复道路:
对道路上的坑洼、裂缝进行修复,确保道路平整。

可以使
用修复材料(如沥青混凝土)进行修补,填平坑洼或裂缝,使道路表面平坦。

3. 加固道路:
根据道路的实际情况,采取适当的加固措施,增强道路的
承载能力。

可以使用土方加固、砾石加固、加铺路面等方法,使道路能够承受风电设备的运输负荷。

4. 喷涂标线:
在道路上进行标线喷涂,标注道路的中心线、边缘线和转
弯提示等标志,提高道路的可视性和安全性。

施工注意事项:
1. 施工过程中,应确保施工人员安全,采取相应的安全防
护措施,如佩戴安全帽、手套、安全鞋等。

2. 注意道路施工的时间,避免对风电设备的运营造成干扰。

3. 施工完毕后,应对道路进行验收,确保施工质量符合要求。

4. 施工过程中,与相关部门和人员进行沟通,确保施工的
合规性和顺利性。

以上是风电场法养护检修道路施工方案的主要内容,具体
的施工步骤和注意事项可根据实际情况进行调整和补充。

风电场道路施工技术方案

风电场道路施工技术方案

风电场道路施工技术方案XXX项目介绍XXX项目位于山西省阳曲县,总装机容量为50MW,由XXX承建。

该项目主要包括风电机组、变电站、道路及平台等工程。

道路及平台工程概述道路及平台工程是风电场的基础工程之一,它的质量直接影响着风电机组的安装和运行。

该工程主要包括道路建设、平台建设、配套设施建设等内容。

道路建设道路建设是风电场建设的重要组成部分。

在道路建设过程中,我们需要考虑道路的线路布置、道路宽度、道路材料等因素,并确保道路的质量和安全性。

平台建设平台建设是风电机组的重要基础设施之一,它的质量直接关系到风电机组的安装和运行。

在平台建设过程中,我们需要考虑平台的高度、平台的承重能力、平台的防滑性等因素,并确保平台的质量和稳定性。

配套设施建设配套设施建设是道路及平台工程的重要组成部分,它包括路灯、防护栏、标志牌等设施的建设。

在配套设施建设过程中,我们需要考虑设施的功能和安全性,并确保设施的质量和可靠性。

总结道路及平台工程是风电场建设的重要组成部分,它的质量直接关系到风电机组的安装和运行。

在施工过程中,我们需要注重细节,确保工程的质量和安全性。

一、工程概况及工程量1.1 工程概况本工程是一项XX工程,位于XX地区,总建筑面积为XXX平方米,包括XX个建筑单元。

1.2 工程量本工程的主要工程量包括XX、XX、XX等,总工程量为XXX。

二、编制依据本工程的编制依据包括国家有关法律法规、行业标准、技术规范、设计文件等。

三、作业前的条件和准备3.1 作业前必须具备的条件在进行本工程施工前,必须满足以下条件:XX、XX、XX等。

3.2 作业前应作的准备工作在进行本工程施工前,应进行以下准备工作:XX、XX、XX等。

3.3 作业人员(配置、资格)本工程施工所需的人员包括XX、XX、XX等,他们必须具备相关的资格和证书。

3.4 作业机具(包括配置、等级、精度等)本工程施工所需的机具包括XX、XX、XX等,它们必须具备相应的配置、等级和精度。

风电场检修道路施工方案 (2)

风电场检修道路施工方案 (2)

风电场检修道路施工方案
风电场检修道路施工方案应包括以下内容:
1. 确定施工范围和施工时限:根据风电场的具体情况,确定施工范围,包括检修道路的起始点和终点,以及涉及到的交叉口、桥梁等区域。

同时确定施工的时限,确保施工进度的合理安排。

2. 制定交通管理方案:根据施工范围,制定详细的交通管理方案,包括临时交通标志、标线和警示标志的设置,交通管制的时间和方式,以及必要的交通引导措施。

确保施工期间交通能够顺畅进行,同时保障施工人员和过往车辆的安全。

3. 对施工道路进行清理和整治:在施工前,对检修道路进行清理和整治,清除路面上的杂物和碎石,修复道路上的坑洞和损坏区域,并确保道路平整。

4. 设计临时交通道路:根据实际情况,如果需要对原有的交通路线进行封闭或改道,应设计临时交通道路,确保交通的顺畅。

5. 考虑自然环境保护:风电场周边往往有一定的自然环境保护区域,施工方案中应考虑到对这些区域的影响,并制
定相应的保护措施,比如限速措施、施工期间禁止采取破
坏性行动等。

6. 配备必要的设备和人员:根据施工规模,确保配备足够
的施工设备和人员,包括挖掘机、铲车、平板车等设备,
以及施工人员和交通管理人员,以保障施工的顺利进行。

7. 做好施工前的安全培训:在施工前,对施工人员进行安
全培训,包括工作流程、安全注意事项、紧急救援等内容,确保施工人员具备必要的安全意识和技能。

8. 做好施工期间的监测和记录:在施工期间,对施工进度
和施工质量进行监测和记录,及时发现和解决问题,确保
施工符合规定要求。

以上是一份风电场检修道路施工方案的基本内容,具体施
工方案需要根据实际情况进行细化和补充。

风电场道路施工方案

风电场道路施工方案

风电场道路施工方案1. 引言风电场是利用风能发电的设施,为了确保风电场的正常运营和维护,需要建设一套完善的道路网络。

本文档旨在提供一份风电场道路施工方案,包括道路规划、材料选择、施工流程等内容,以保障施工的安全和效率。

2. 道路规划在风电场建设过程中,道路规划是一个重要的环节,需要考虑以下因素: - 风电场的地理位置和风能利用状况; - 道路的长度和宽度要求; - 道路的水平和垂直曲线设计等。

根据风电场的地形和风能分布情况,确定道路的走向和位置。

尽量选择平整且无建筑物的区域,以方便道路的建设和后期的运维工作。

3. 道路材料选择(根据实际情况描述材料选择方法和建议)4. 施工流程4.1 地面准备工作在道路施工前,需要对施工区域进行地面准备工作,包括: - 清除杂草、土壤杂物等; - 进行地表平整和打磨; - 铺设基础材料等。

4.2 道路基础施工道路基础的施工需要按照以下步骤进行: 1. 基础材料的铺设:根据设计要求,选择合适的基础材料,进行均匀铺设。

2. 压实处理:使用压路机等设备对基础材料进行压实处理,确保基础坚固并达到要求的密实度。

4.3 道路面层施工在道路基础完成后,进行道路面层的施工,主要包括以下步骤: 1. 道路面层材料的选择:根据设计要求和当地气候条件,选择合适的道路面层材料。

2. 道路面层铺设:将道路面层材料均匀铺设在基础上,并使用摊铺机等设备进行压实处理。

4.4 辅助设施建设在道路施工完成后,还需要对道路进行一些辅助设施的建设,以提高风电场的运维效率,包括: - 路灯和信号灯的安装; - 路牌的设置; - 管道和电缆的铺设等。

5. 施工安全在道路施工过程中,施工安全是至关重要的。

以下是一些常见的施工安全措施:- 设立施工警示牌,提醒过往车辆和行人注意施工区域;- 施工人员应佩戴安全帽、反光衣等个人防护装备; - 使用合适的施工设备,确保操作人员和施工现场的安全;- 定期进行安全检查和培训,提高施工人员的安全意识。

风场道路施工方案

风场道路施工方案

风场道路施工方案风电场内的施工及检修道路沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直。

施工检修道路为永临结合道路,施工期作为施工道路,运行期作为检修道路。

风电场施工检修道路与主进场道路连接,沿各风电机组位尽量利用原有的乡间小路进行扩宽裁弯取直,施工检修道路主干道宽6m共计20300米,支路宽4m 共计15200米。

本风电场内道路路面宽6m和4m,坡度不大于9度,6m 宽为主干道,共计20300米,4米宽为支路,共计15200米。

本风场内就地取材,路基压实后,作砂石级配路面。

1.1道路放样a.测量设备设置:设置测量组一组,配备水准仪2台,经纬仪1台,全站仪1台。

b.根据已作好的坐标控制网及调和控制网,放出道路的中点,然后用钢尺量出道路的边线。

1.2路基土方1.2.1挖方施工本工程内高挖方区段开挖面不宽,地势不平。

拟采用挖掘机直接进行开挖,推土机配合推土。

根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。

先挖出的适用土方,应储存于指定地点,待后填路堤上部。

对已先挖出的路堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水对路床的破坏。

1.2.2路基填方施工需要进行填方施工的区域,土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复平。

障碍点人工配合控制边线标高,按照试验所给松铺厚度进行摊铺。

应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。

碾压采用14t振动压路机进行。

第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。

横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。

1.3砂石级配石铺砌石碴料径和级配必须满足规范要求,集料配料必须准确。

石碴进场后人工、机械摊铺平整,根据设计坡度和标高,用水准仪沿路两侧测出标高,拉线控制标高,用人工铲铺平整,即可先用压路机进行稳压,自路的一侧开始,依次压向另一侧,每次碾压重叠压轮的1/3宽。

风电场临时道路施工方案

风电场临时道路施工方案

风电场临时道路施工方案1. 概述风电场的施工需要临时的道路来运输人员和设备,本文档描述了风电场临时道路的施工方案。

2. 施工准备在进行风电场临时道路施工之前,需要进行以下准备工作:•完成道路设计和布局,确定道路的长度、宽度和线路走向;•选取合适的施工材料,如石子、沙土等;•准备必要的施工工具和设备,如挖掘机、铲车等;•准备施工人员,包括指挥员、操作人员和安全监督人员等。

3. 道路施工步骤3.1 清理施工区域在开始施工之前,需要对施工区域进行清理,包括清除杂草、石块和其他障碍物。

3.2 地面铺垫在施工区域清理完成后,需要对道路进行地面铺垫。

这一步骤包括以下几个主要步骤: 1. 铺设基础层:使用石子、砾石或沙土等材料铺设基础层,以增加道路的承重能力。

2. 压实基础层:通过振动压路机等设备对基础层进行压实,确保道路的平整度和稳定性。

3. 铺设表面层:在基础层上铺设表面层,常见的材料包括沥青、混凝土等。

3.3 施工标识和安全措施在道路施工过程中,需要设置施工标识并采取相应的安全措施,以确保施工区域的安全。

常见的施工标识和安全措施包括设置警示标志、划定施工区域、限制车辆速度等。

3.4 道路安全检查在临时道路施工完成后,需要进行道路安全检查,确保道路符合相关要求和标准。

安全检查的内容包括道路平整度、排水系统、标志标线、路灯和交通设施等。

4. 施工注意事项在进行风电场临时道路施工时,需要注意以下事项:•施工过程中严格遵守相关的安全操作规程和标准,确保施工人员的安全;•定期检查施工设备和工具,确保其正常运行;•注意施工现场的环境保护,避免对周围的大自然造成损害;•施工过程中及时清理道路上的垃圾和杂物,保持道路的清洁和整洁;•定期巡视临时道路,及时修复和维护。

5. 施工进度和验收风电场临时道路的施工进度应按照施工计划进行,确保工期的保质保量完成。

施工完成后,需要进行道路的验收,验收内容包括道路的平整度、安全设施等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 .综合说明编制依据风电场工程施工招标文件和设计图纸。

我单位技术人员对施工现场踏勘和调查的情况。

本工程执行的施工技术要求及验收标准和国家相关部门的有关法规等。

我单位人员、设备等综合实力情况。

编制原则本着“百年大计,质量第一”的原则。

严格按照ISO9002质量体系标准对本工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,树立良好的企业形象。

-坚持以设备保工艺,以工艺保质量的原则。

以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。

确保施工按期完成的原则。

优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业、流水作业xx,交叉组织施工,突出重点,兼顾一般,确保工期,均衡生产。

搞好环境保护,实行安全生产、xx施工。

优化施工方案,采取网络技术组织措施和管理措施降低工程造价。

工程概况国电xx海丰xx风电场工程道路及平台工程,招标文件A标段风场道路长;B标段风场道路长;平台尺寸×。

路线所布设地形起伏较大,全线施工道路为土夹石路面,进场道路路面宽度为,两侧各留路肩;场内道路为设计,两侧各留路肩。

全线按四级公路标准设计,最大纵坡为12%,最小转弯半径为。

路线布置以结合当地的农田规划和交通现状情况,在满足风场设备运输及检修需要的同时,参照图纸及技术文件,尽量不影响原有农业格局,将原有乡间道路取直xx进行布设。

本道路工程的纵断面设计是在满足道路xx的前提下,降低道路填筑高度,以减少土石方数量、道路占地,达到运输通畅。

;风机平台的标高与连接道路的路面标高一致。

路线所布设地形起伏较大,全线施工道路为土夹石路面。

主要工程数量吊装平台挖方量,吊装平台填方量,道路工程填方量,道路工程挖方量,施工道路填料。

2.施工组织机构、人员、设备配置和材料供应安排施工组织机构配置(1)为保证本工程的顺利实施,根据本工程的特点,我单位将按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构,成立“xx天源科创xx风场道路施工队”。

配备业务能力强、经验丰富的管理人员和工程技术人员,按照项目法全面负责本工程的组织实施。

本工程的实施采取设立项目经理部、施工队两级管理模式。

项目经理部设项目经理1人、技术负责人1人、专职安全员1人等领导结构。

职能部门设置工程技术部(含测量队)、经营管理部、质量管理部、安全保卫部、财务审计部、机械物资部等六部,在项目经理的领导下,在各自的职责范围内,配合工作,指导施工队施工。

项目经理部下设2个道路工程施工队。

['(2)项目经理部的主要责任和权利如下:a.施工质量实施项目法人终身责任制。

本工程将作为我单位的重点工程,施工中切实加强质量控制,严格执行质量标准,按程序文件作业,搞好过程控制。

项目经理部必须确保施工质量目标的实现。

b.项目经理部要履行保证工期目标、安全目标和xx施工等目标实现的责任。

c.项目经理部有服从甲方和监理的指示及地方有关交通、环保、防火、防汛等部门的管理,确保工程正常进行的责任。

d.在工程实施过程中,有关质量、安全、工期的保证和落实,工程进度款的拨付,各种报表的填报以及接受各类检查等,项目经理部作为本单位的全权代表行使管理职权及履行合同的权利及义务,并负直接管理责任,确保工程按期、优质、安全地完成。

e.项目经理部按照项目法全面负责本工程的组织实施、调度指挥、施工管理、进度控制、工程创优、安全管理、对外协调等组织指挥工作。

f.本工程施行项目经理部和施工队两级管理模式,施工队要服从项目经理部的管理。

实施性施工组织方案由项目部负责编制与优化,报上级单位审批后,由项目经理部组织施工队负责实施,其实施过程由项目部负责指导并监督。

施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将定期、不定期地检查各施工队的落实情况,并确保各项措施的落实。

(3)项目经理负责本合同段的全面管理,总工程师负责技术、质量和计划的管理,安全员负责全线的安全工作。

&全管理工作。

各科室的工作职能见下表:(4)施工队按项目经理部编制的实施性施工组织设计负责实施,其实施过程由项目经理部负责指导、监督和检查。

施工队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将经常检查各施工队的落实情况,并确保各项措施的落实。

(5)本工程将作为我公司的重点工程项目,在工程的施工中,我单位在人力、物力、技术、资金上将优先予以保证。

施工中切实加强质量控制,严格执行质量标准,确保工程创优,同时加强项目管理,合理组织,科学施工,确保工程按计划完成。

人员配置(1)根据工期要求、工程数量和现场施工条件,按专业化施工,并考虑到施工任务的相对均衡和管理跨度的合理性,计划安排2个施工队进行本工程的施工。

施工高峰期共投入人员76人。

施工人员配备情况如下:施工人员配备计划表设备配置为保证工程总体施工组织顺利进行,确保工期按计划实现,我单位将抽调精良的机械设备投入到本工程,施工机械设备的投入做到配套、组合合理,数量以满足工程进度和质量标准的要求为原则,并考虑设备的完好率和其他不可预见的不利因素影响施工所增加的足够的备用量。

所需机械设备数量的计算方法如下:机械数量=需要机械xx总量/(施工天数*日工作班数*出勤率)。

其中: (1)需要机械xx总量 = 施工的总工程量*单位工程量的xx用量;)(2)施工天数按施工计划安排的天数计;(3)日工作班数按工作班/日计;(4)出勤率按70%计。

根据上面计算方法、本标段工程量、施工计划安排和有关定额计算以及其它不利施工因素的影响所增加的备用量,本标段需要的各种主要机械设备数量及状况见附后“投入本工程的主要施工机械表”。

为保证施工正常用电,除接用外部电网供电外,同时配备发电机备用。

测量、试验、质量检测仪器设备以保证施工精度需要和检测频率的需要进行配备。

材料供应安排~(1)根据工程施工进度计划,按资源供应能力和需求,做到超前计划,按时供应,强调保障,避免供不应求和过多储存,材料分批进场,要有富余。

(2)我单位将根据现场施工进展情况,提前做好材料供应计划。

(3)材料供应厂家的选择和确定,均在进料前对材料进行质量检验,并得到业主和监理工程师的确认合格后,方可签订供货合同。

(4)材料进场后,再次经过工地检验,经检验合格并经标识后,方可投入使用。

所有材料的进场和发放必须进行计量和点验,严格材料管理。

(5)材料在入库或进入工地前由经过培训考核合格的材料人员和采购人员共同进行外观质量、规格、型号以及数量的检验,并填写物资验收记录;检验种类包括数量检验、外观检验和证件检验,对须进行理化检验的物资,由项目部保障部出具“物资送检委托书”交试验部门,由项目部试验人员按照相应的标准进行检验、试验或采样送检,并将测试的结果填入委托书内连同试验报告复印件反馈给保障部门。

3.设备、人员动员周期和设备、人员、材料运到施工现场的方法设备、人员动员周期及设备、人员、材料进场时间设备、人员动员周期的安排原则#(1)根据工程具体情况,施工设备和人员分期分批进入现场。

(2)前期修建临时设施的机械设备和部分管理人员及施工人员,在中标后7天内进驻现场,首批机械设备主要有部分自卸汽车、推土机、挖掘机及测试仪器等。

进场后修建临时工程、修筑施工便道、场地清理和平整、架设临时电力线和通讯线、解决施工用水,做到路通、水通、电通和场地平整,为开工创造条件,做到早准备、早进场、早开工。

(3)在施工过程中,依据现场的实际情况或按业主、监理工程师的要求,随时加强设备、人员的数量,以满足施工需要,确保施工正常进行。

施工动员的内容(1)介绍本工程的概况和建设的重大意义;(2)动员施工人员以饱满的热情参加本工程的施工,充分展现我单位强大的施工能力;(3)讲述工程施工特点,施工总体进度和工序安排原则;(4)明确质量创优目标、安全管理目标和xx施工标准,强化质量、安全和xx 施工意识;~(5)强调工程施工高起点、高速度、高标准的具体要求;(6)迅速做好设备、人员上场的准备工作。

设备、人员、主要材料运到施工现场的方法设备运输方式、路线本工程所需的工程机械设备主要通过平板车或汽车沿高速公路或国道到达现场。

人员运输方式、路线本工程施工人员均由我单位统一调集,主要管理人员和部分施工技术人员乘坐施工指挥车到达工地,其他人员乘坐火车或汽车进入工地。

4.主要工程项目的施工方案、施工方法&总体施工方案本工程施行项目法管理,进行机械化施工,采用先进的施工设备和施工工艺确保施工质量和工程进度,保证快速、优质、安全的完成施工任务。

总体施工方案如下:施工任务分解根据本合同段的工作内容及其工程量,为方便管理和施工,根据道路的相互交叉情况,同时考虑各施工队施工任务的相对均衡,初步将施工任务按工程项目内容和工程量分解如下:施工中将道路(含平台开挖填筑工程)分为二个区段,安排二个施工队,一个施工队负责一个区段,平行作业,以便尽快完成控制工期的道路填筑施工。

其中:道路工程施工一队负责F31号风机至F03号风机、B01号风机检修道路的施工;道路施工二队负责进场道路及升压站到F24、F25、F30#风机位检修道路的施工。

施工进度计划安排.1工期目标(1)总体计划:¥开工日期为2010年7月15日,竣工日期为2010年9月10日。

计划总工期58日历天。

(2)各单项工程施工进度计划:a、施工准备及临时工程:2010年7月15日~2010年7月20日;b、土方开挖:2010年7月15日~2010年8月20日;c、土方回填:2010年7月15日~2010年8月27日;d、路面工程;2010年8月1日~2010年9月10日;主要临时工程安排及施工场地、平面布置$.1主要临时工程安排(1)施工用水施工用水可在附近村庄采取汽车xx。

(2)施工用电采用1xx160kw移动式柴油发电机、备用2xx20kw柴油发电机组供给两手准备。

(3)施工通讯通讯布置采用在项目经理部驻地安装程控电话机一部,计算机一台,移动电话若干,用于对外协调联系工作。

(4)生产生活用房^根据本标段现场条件,项目经理部布置在升压站区附近xx设施区搭建活动板房解决,施工驻地布置在附近村屯。

(5)环境保护和xx施工设施及安全设施为保护施工区域周边环境,保证xx施工,现场使用工艺围栏围护;施工区域悬挂施工铭牌、标语;生活区设冲洗间、自动冲水厕所、化粪池、娱乐室等设施。

为保证安全生产,现场道路两侧设置必要的防撞墩或反光杆,现场安全网、警示牌xx,仓库、油库、机械停放场、生活区配置干粉灭火器、消防栓、干砂等灭火设施。
