石油化工项目投资估算方法实例

合集下载

石油化工项目投资估算方法实例

石油化工项目投资估算方法实例

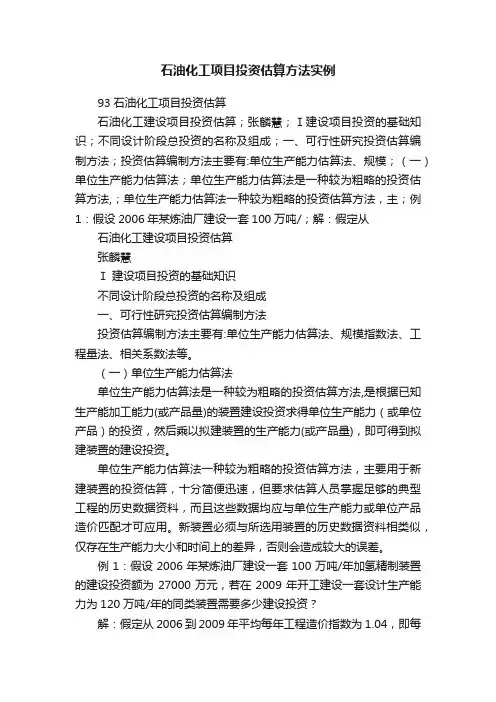

石油化工项目投资估算方法实例93石油化工项目投资估算石油化工建设项目投资估算;张麟慧;Ⅰ建设项目投资的基础知识;不同设计阶段总投资的名称及组成;一、可行性研究投资估算编制方法;投资估算编制方法主要有:单位生产能力估算法、规模;(一)单位生产能力估算法;单位生产能力估算法是一种较为粗略的投资估算方法,;单位生产能力估算法一种较为粗略的投资估算方法,主;例1:假设2006年某炼油厂建设一套100万吨/;解:假定从石油化工建设项目投资估算张麟慧Ⅰ 建设项目投资的基础知识不同设计阶段总投资的名称及组成一、可行性研究投资估算编制方法投资估算编制方法主要有:单位生产能力估算法、规模指数法、工程量法、相关系数法等。

(一)单位生产能力估算法单位生产能力估算法是一种较为粗略的投资估算方法,是根据已知生产能加工能力(或产品量)的装置建设投资求得单位生产能力(或单位产品)的投资,然后乘以拟建装置的生产能力(或产品量),即可得到拟建装置的建设投资。

单位生产能力估算法一种较为粗略的投资估算方法,主要用于新建装置的投资估算,十分简便迅速,但要求估算人员掌握足够的典型工程的历史数据资料,而且这些数据均应与单位生产能力或单位产品造价匹配才可应用。

新装置必须与所选用装置的历史数据资料相类似,仅存在生产能力大小和时间上的差异,否则会造成较大的误差。

例1:假设2006年某炼油厂建设一套100万吨/年加氢精制装置的建设投资额为27000万元,若在2009年开工建设一套设计生产能力为120万吨/年的同类装置需要多少建设投资?解:假定从2006到2009年平均每年工程造价指数为1.04,即每年递增4%,则:(1)计算已建装置单位生产能力的建设投资27000/100=270(元/吨)(2)估算新建120万吨/年同类装置的建设投资270×120×(1.04)3-1=35043.84 (万元)上述的估算投资为到该项目开工建设前一年的建设投资,尚需另行估算建设期间可能发生的由价差等因素引起的费用。

第七章石油建设项目投资估算与经济评价之二(第十五节案例)

第七章石油建设项目投资估算与经济评价之二(第十五节案例)

第十五节案例:某油田开发建设项目经济评价一、项目概况本项目是国内陆上一个新开发油田建设项目,位于某盆地中部隆起的一个二级构造单元。

工区地表为近南北向的未固定~半固定沙丘覆盖,地表海拔480~520m。

自然条件比较差,但邻近油田已投入开发,该区域给排水、电力、通信、公路等设施较健全,原油外输管线已全面贯通,为本油田的开发奠定了基础。

经过三年的勘探已发现石油地质探明储量5235×104t,本开发方案计划动用石油地质储量4314×104t,动用可采储量1069×104t。

二、基础数据根据开发方案,本油田的设计年生产能力55.63×104t,共部署开发井237口,其中钻油井176口,水井56口,利用探井5口,开发总进尺46.38×104m,平均井深5000m。

该项目的建设和生产同时进行,评价期为10年。

评价期开发指标预测详见表7.15.1。

4三、投资估算与资金筹措(一)建设投资1.固定资产投资(1)勘探工程投资已发生勘探投资按照“成果法”的原则计入开发项目投资额中,即成功探井和勘探参数井所花费的费用予以资本化,不计利息,参与效益计算,不再计取预备费和考虑资金筹措。

费用化部分按沉没成本处理。

本项目实际已发生勘探投资合计为19500万元,按照“成果法”予以资本化进入开发项目的投资为12790万元,已发生勘探投资费用为6710万元。

(2)开发工程投资是指为了开发探明可采储量,建造用于开采、处理、集输、储存油气的设施而发生的费用。

包括开发准备费、开发井投资和地面建设投资。

①开发准备费:主要包括打评价井、三维四维地震等费用,共计7417万元。

②开发井投资:总钻开发井232口,总进尺46.38×104m,平均钻井综合成本1994元/m,钻井工程投资92482万元。

·1·③地面工程投资根据开发方案的地面工程设计方案,估算地面建设工程投资为29571万元。

石油工程造价估算

石油工程造价估算

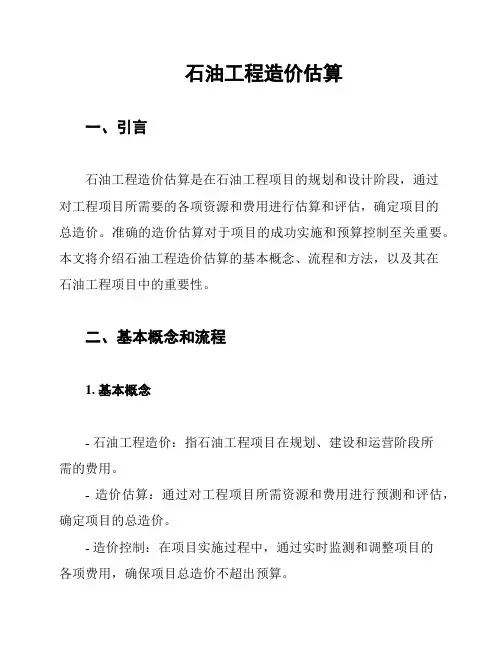

石油工程造价估算一、引言石油工程造价估算是在石油工程项目的规划和设计阶段,通过对工程项目所需要的各项资源和费用进行估算和评估,确定项目的总造价。

准确的造价估算对于项目的成功实施和预算控制至关重要。

本文将介绍石油工程造价估算的基本概念、流程和方法,以及其在石油工程项目中的重要性。

二、基本概念和流程1. 基本概念- 石油工程造价:指石油工程项目在规划、建设和运营阶段所需的费用。

- 造价估算:通过对工程项目所需资源和费用进行预测和评估,确定项目的总造价。

- 造价控制:在项目实施过程中,通过实时监测和调整项目的各项费用,确保项目总造价不超出预算。

2. 流程石油工程造价估算的流程通常包括以下几个步骤:1. 项目规划:明确项目的目标、范围和要求,确定工程项目的主要内容和阶段。

2. 数据收集:收集项目所需的各种数据,例如工程设计图纸、材料清单、工程量统计等。

3. 资源估算:根据项目需求和收集的数据,预测和计算各种资源的需求量,包括人力资源、设备资源和物资资源等。

4. 费用估算:根据资源的需求量和市场价格,计算项目所需资源的费用。

费用包括人工费、材料费、设备费、运输费等。

5. 风险评估:对项目造价进行风险评估,确定可能涉及的风险因素和影响程度,为项目预留风险费用。

6. 综合估算:综合考虑各项因素,计算项目的总造价,包括直接造价和间接造价等。

7. 造价控制:在项目实施中,通过对各项费用进行监测和调整,确保项目总造价在预算范围内。

三、估算方法石油工程造价估算通常使用以下方法:1. 经验法:基于过去类似项目的经验数据,结合当前项目的特点和条件进行估算。

2. 指标法:根据石油工程项目的特征和规模,制定各种指标,通过指标和工程量的对应关系,进行估算。

3. 比例法:通过对项目的各项费用和工程量进行比例推算,进行造价估算。

4. 参数法:根据项目的特点和要求,选取相应的参数进行计算和估算。

以上方法可以单独使用,也可以结合使用,根据具体项目的特点和要求进行选择。

炼油化工建设项目投资估算及融资方案

炼油化工建设项目投资估算及融资方案

炼油化工建设项目投资估算及融资方案1.1投资估算投资估算内容和深度执行中国石油《石油建设项目可行性研究投资估算编制规定》。

1.1.1项目概况简述建设项目的基本情况,包括建设地点、项目性质(新建、改扩建)、工艺技术特点或工艺技术路线、建设内容、建设规模、建设条件以及厂外工程等。

改扩建及技术改造项目应说明工程依托条件。

引进项目要说明引进范围和内容。

1.1.2投资估算范围简要说明建设投资估算所对应的工程范围和主要工程内容,其中全厂性工程包括单项工程组成及规模;单项(单元)工程包括单位工程组成。

说明项目总投资估算的费用范围。

1.1.3投资估算依据1)国家有关工程建设的政策及规定;2)集团公司及股份公司发布的工程计价依据及有关规定;3)相关行业和工程所在地区的计价依据及有关规定;4)可行性研究文件及专业设计人员提供的主要工程量;5)设备、材料计价的依据和时点;6)引进设备、材料的相关税费规定;7)采用的类似工程投资资料;8)估算编制时所参考的其他资料。

1.1.4投资估算主要参数1)关键设备和材料的价格;2)设备材料运杂费参数;3)汇率等政策性参数;4)建设用地费用参数;5)预备费费率。

1.1.5项目总投资与报批总投资说明项目总投资和项目报批总投资的估算结果,编制“项目总投资汇总表”,见表18-1。

表18-1 项目总投资汇总表1.1.6投资估算内容按投资估算顺序分别描述各项投资构成的估算内容、方法,并编制配套的表格。

1)工程费用估算结合建设项目内容、工程范围、工程内容以及费用项目,说明工程费用估算所采用的方法。

工程费用原则上应采用工程量法进行详细估算,确实无法提供工程量的项目或单项,可采用系数法或指标法进行补充。

①单价指标法(工程量法),根据工程量表或主要设备材料表按实物量单价详细计算相关工程费用。

②系数指标法,对某些项目费用与某项因素存在较大相关性时,以相关因素为基础按一定系数估算该项目费用。

③规模指标法,在单项工程无法提供工程量时,利用单项工程投资参考指标或近期类似工程投资资料估算工程费用。

浅析石油化工类项目工程费估算办法

浅析石油化工类项目工程费估算办法

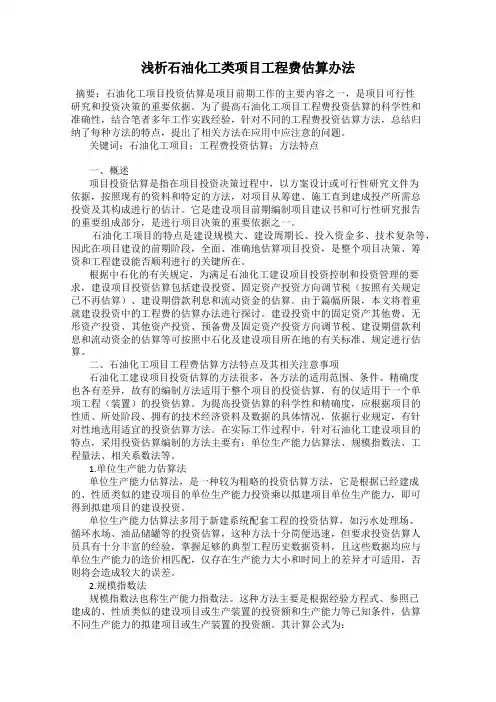

浅析石油化工类项目工程费估算办法摘要:石油化工项目投资估算是项目前期工作的主要内容之一,是项目可行性研究和投资决策的重要依据。

为了提高石油化工项目工程费投资估算的科学性和准确性,结合笔者多年工作实践经验,针对不同的工程费投资估算方法,总结归纳了每种方法的特点,提出了相关方法在应用中应注意的问题。

关键词:石油化工项目;工程费投资估算;方法特点一、概述项目投资估算是指在项目投资决策过程中,以方案设计或可行性研究文件为依据,按照现有的资料和特定的方法,对项目从筹建、施工直到建成投产所需总投资及其构成进行的估计。

它是建设项目前期编制项目建议书和可行性研究报告的重要组成部分,是进行项目决策的重要依据之一。

石油化工项目的特点是建设规模大、建设周期长、投入资金多、技术复杂等,因此在项目建设的前期阶段,全面、准确地估算项目投资,是整个项目决策、筹资和工程建设能否顺利进行的关键所在。

根据中石化的有关规定,为满足石油化工建设项目投资控制和投资管理的要求,建设项目投资估算包括建设投资、固定资产投资方向调节税(按照有关规定已不再估算)、建设期借款利息和流动资金的估算。

由于篇幅所限,本文将着重就建设投资中的工程费的估算办法进行探讨。

建设投资中的固定资产其他费、无形资产投资、其他资产投资、预备费及固定资产投资方向调节税、建设期借款利息和流动资金的估算等可按照中石化及建设项目所在地的有关标准、规定进行估算。

二、石油化工项目工程费估算方法特点及其相关注意事项石油化工建设项目投资估算的方法很多,各方法的适用范围、条件、精确度也各有差异,故有的编制方法适用于整个项目的投资估算,有的仅适用于一个单项工程(装置)的投资估算。

为提高投资估算的科学性和精确度,应根据项目的性质、所处阶段、拥有的技术经济资料及数据的具体情况,依据行业规定,有针对性地选用适宜的投资估算方法。

在实际工作过程中,针对石油化工建设项目的特点,采用投资估算编制的方法主要有:单位生产能力估算法、规模指数法、工程量法、相关系数法等。

化工行业投资估算及财务评价

化工行业投资估算及财务评价
工作人员的基本工作补贴、工程监理费、临时设施费。 建设管理费用估算一般是建设项目规模(万元,以固定资产费用中的工程
费用)乘以费率计算得到。
2020/11/25
递延资产费用——生产准备费
概述: 指新建企业或新增生产能力的企业,为保证竣工交付使用进行必要的生产准
备所发生的费用。 其中包括人员入厂费、人员培训费、公司注册费、工程手续费和其他准备
1.1固定资产
1.1.1工程 费用
1.1.2安装 工程费用
1.1.3建设 工程费用
1.1.4无形 资产费
1.1.5递延 资产费
A
B
C
D
E
固定资产投资是指建成一个工厂或一套装置所需的费用。
1.1.1工程费用
1:设备购置费 本项目的主要生产设备包括反应器、塔、压缩机、换热器、泵、风
机等运转设备。 对于非标设备可首先通过Aspen process Economic analyzer 初步
按照化工行业标准投资利润率,可行的利润率应大于26%
2020/11/25
静态指标——投资利税率
1:概念 指项目达到设计生产能力后的一个正常的生产年份的年利税总额或
生产期年平均利税总额与项目总投资的比率。 2:核算
投资利税率=年利税总额或生产期年平均利税总额 / 项目总投资
动态指标
2020/11/25
A
B
C

















2020/11/25
静态指标——投资利润率
1:概念 指项目达到设计生产能力后的一个正常的生产年份的年率润总额与

化工技术经济分析与评价实际案例

化工技术经济分析与评价实际案例
三、产品成本情况 1、主要原材料、辅助原材料、动力
青霉素工业盐:143.55元人民币/Kg; 青霉素酰化酶:1650元人民币/公斤; 药用30%的HCl水溶液:225元人民币/吨; 药用1M的NaOH水溶液(自配):120元人民币/吨; 一次水(市政供水):9元人民币/m3(含排污费); 电力:1.2元人民币/Kwh; 2Kgf/cm2饱和蒸汽(外供):110元人民币/吨;
累计现金流量 -8565 -8144 -6158 -4172 -2186 -200 1786 3772 5758 7744 9730 11716 13702 15688 17674 19660 22160
累计折现现金流量 -8565
-8182.27 -6540.95 -5048.84 -3692.37 -2459.22 -1338.18 -319.048 607.4362 1449.694 2215.383 2911.464 3544.265 4119.538 4642.514 5117.947 5662.019
2、全年进项增值税额=2878.1万元; 企业全年应该缴纳增值税额=856.1万元;
城市建设附加费按增值税额的5%上缴;计:42.8万元; 教育附加费按增值税额的2%上缴;计:17.1万元;
3、全年企业利税(毛利)=25700- 22447 =3253万元 4、全年上缴税金(不含所得税)=856.1+42.8+17.1=916万元 5、全年上缴企业所得税=(3253-916)×15%=351万元 6、全年企业利润=3253-916-351=1986万元
五、该企业项目的财务评价与分析 1、该企业寿命期的现金流量图 1986 1986 1986 1986
2005 2006 2007 2008 2009

投资估算其他费用计算(中石化规定)

投资估算其他费用计算(中石化规定)

投资估算、设计概算编制时其他费用计算有关规定(中国天然气股份公司、集团公司项目)一、固定资产其他费用1、建设单位管理费((95)中油基字第79号文)建设单位管理费费率表(表二)计算方法:建设单位管理费以“单项工程费用”之和(总概算第一部分工程费用)为计算基数,按照(表二)费率,使用插入法计算,同时应考虑下列因素给予折算:●不设置独立的筹建机构或由常设的基建部门代管的工程项目,按取费标准的40%计取。

●为了提倡实行工程监理,如实行工程监理的工程项目,建设单位管理费可乘以不超过1.5~2系数。

具体监理费数额由建设单位根据监理工作范围和监理深度在合同中商定,从建设单位管理费中支出。

不实行监理的工程项目,其建设单位管理费费率不变。

●另外根据股份公司规划计划部《关于使用〈石油建设安装工程概算指标〉有关问题的通知》(石油计字[2003]71号文件)的有关规定,计算建设单位管理费时,如采用第三方监理,可根据监理的方式和范围,在《石油建设工程其他费用规定》“建设单位管理费费率表”基础上做如下调整:油气田工程可乘以不大于1.35的调整系数,长距离输送管道工程可乘以不大于1.6的调整系数,石油化工工程可乘以1.5~2.0的调整系数;不再另计工程监理费。

2、前期工作咨询收费暂行规定(计价格[1999]1283号1999年9月10日)⑴项目建议书编制费;⑵可行性研究报告编制费;⑶项目建议书评估费;⑷可行性研究报告评估费;附件一按建设项目估算投资额分档收费标准单位:万元注:①建设项目估算投资额是指项目建议书或可行性研究报告的估算投资额。

②建设项目的具体收费标准,根据估算投资额在相对应的区间内插入法计算。

③根据行业特点和行业内部不同类别工程的复杂程度,计算咨询费用时可分别乘以行业调整系数和工程复杂程度调整系数(见附表二)。

附件二 按建设项目估算投资额分档收费的调整系数注:工程复杂程度具体调整系数由工程咨询机构与委托单位根据各类工程情况协商确定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

93石油化工项目投资估算石油化工建设项目投资估算;张麟慧;I建设项目投资的基础知识;不同设计阶段总投资的名称及组成;一、可行性研究投资估算编制方法;投资估算编制方法主要有:单位生产能力估算法、规模;(一)单位生产能力估算法;单位生产能力估算法是一种较为粗略的投资估算方法,;单位生产能力估算法一种较为粗略的投资估算方法,主;例1:假设2006年某炼油厂建设一套100万吨/ ;解:假定从石油化工建设项目投资估算张麟慧I建设项目投资的基础知识不同设计阶段总投资的名称及组成一、可行性研究投资估算编制方法投资估算编制方法主要有:单位生产能力估算法、规模指数法、工程量法、相关系数法等。

(一)单位生产能力估算法单位生产能力估算法是一种较为粗略的投资估算方法,是根据已知生产能加工能力(或产品量)的装置建设投资求得单位生产能力(或单位产品)的投资,然后乘以拟建装置的生产能力(或产品量),即可得到拟建装置的建设投资。

单位生产能力估算法一种较为粗略的投资估算方法,主要用于新建装置的投资估算,十分简便迅速,但要求估算人员掌握足够的典型工程的历史数据资料,而且这些数据均应与单位生产能力或单位产品造价匹配才可应用。

新装置必须与所选用装置的历史数据资料相类似,仅存在生产能力大小和时间上的差异,否则会造成较大的误差。

例1:假设2006 年某炼油厂建设一套100 万吨/ 年加氢精制装置的建设投资额为27000 万元,若在2009 年开工建设一套设计生产能力为120 万吨/ 年的同类装置需要多少建设投资?解:假定从2006 到2009 年平均每年工程造价指数为1.04 ,即每年递增4%,则:(1)计算已建装置单位生产能力的建设投资27000/100=270(元/ 吨)(2)估算新建120 万吨/ 年同类装置的建设投资270 X120 X(1.04)3-仁35043.84 (万元)上述的估算投资为到该项目开工建设前一年的建设投资,尚需另行估算建设期间可能发生的由价差等因素引起的费用。

(二)规模指数法规模指数法也称生产能力指数法。

这种方法主要是根据经验方程式、参照已建成的、性质类似的建设项目的投资额和生产能力等已知条件,估算不同生产能力的拟建项目的投资额。

其计算公式为:C2=C1(Q2/Q1)nCF式中:C1—已建类似项目的实际投资额;C2—拟建类似项目的估算投资额,它必须与C1包括的内容相一致;Q1 —已建类似项目的规模;Q2 —拟建项目的规模;n —规模指数(一般为0.5~0.9 );CF—不同时期、不同地点的定额、价格、费用变更的综合调整系数;CF= (1+P)tDP—不同时期的物价上涨指数;D —地区指数;t—从已知项目建成时间到拟建项目编制估算文件之间的年限数。

规模指数法的优点是利用已知条件很快就能估算出投资,计算简捷省时,只要资料可靠,条件基本相同,求得的结果也较接近实际。

但要求已知项目与拟建项目的产品相同,工艺流程相同,两者的规模相差倍数不能太大,并应注意结合项目的具体情况调整。

该方法多用于项目建议书阶段(可行性研究阶段也有应用)且多用于当拟建项目或装置与用作参考的已知项目规模不同时的投资估算,其估算误差可控制在正负20% 以内。

例2:假定某石油化工厂已建设一套60 万吨/年重整装置,其工程投资额为33500 万元,试估算近期拟建同类设计规模为100 万吨/ 年重整装置的工程投资(规模指数n=0.62 ,CF=1.05 )。

解:C2=C1 (Q2/Q1) nCF=33500 X(100/60)0.62 X1.O5=48281.45(万元)规模指数法比单位生产能力投资估算法相对要精确些,因为它是按同类型项目或装置实际资料求得的指数关系,而非后者的简单线性关系。

例3:若将规划中的某常减压装置的生产能力翻一番(两倍),试问投资额大约增加多少?(规模指数n=0.6 ,CF=1 )。

解:C2/C仁(Q2/Q1)nCF= (1/1)0.60 X1=1.52以上计算结果表明,若生产能力翻一番,投资额只是原投资的1.52 倍,而不是两倍。

(三)工程量法这种方法是根据拟建项目各设计专业提供的主要设备规格表、主要材料表和其他建安工程量,乘以现行的设备、材料价格及规定的运杂费率、概算指标以及有关费用标准、已建类似项目的相关投资系数等,就可以估算出相应的土建工程、静置设备、机械设备、工艺管道、电气通信、自控仪表、给排水工程、采暖通风等各单位工程的投资,然后将各部分投资费用累加为工程费用,在此基础上估算出固定资产其他费、无形资产、其他资产和预备费等有关费用,即为拟建项目的建设投资。

实际工作中,工程量法与相关系数估算法混用。

在工程量可靠、价格费用取定合理的条件下,采用工程量法估算项目投资是比较准确的,其估算的误差较其他方法都小,故多用于可行性研究阶段的项目投资估算。

目前石油化工项目可行性研究投资估算编制原则上采用工程量法。

工程量法估算投资不但可套用以往已有的投资估算指标,还可结合项目的具体情况,参照近期已建类似工程的实际投资资料或根据现行概算指标和费用定额测算其适用的扩大指标,有的主要专业甚至可按工程量套用行业现行的概算指标,从而提高了投资估算的灵活性和准确性;根据已建类似项目的投资资料测算其相应的综合估算指标时,对于安装工程多以元/吨、元/台(套)、元/km、元/KV A等表示,对于建筑物、构筑物多以元/m2、元/ m3、元/ m、元/座等表示。

(四)相关系数法相关系数法也称设备费用百分比估价法。

具体估算方法又分为两种:1以拟建项目或装置中最主要并与生产能力直接相关、投资比重较大的工艺设备投资(包括运杂费及安装费)为基数,根据已建同类型项目或装置统计资料中相应的主要工艺设备投资为基础、计算出相应各专业工程费(总图、建筑物、构筑物、电气及通信、自控仪表、工艺管道、给排水、采暖通风、生产工器具等其他费用)占工艺设备费用的百分比,即相关系数,据以估算出拟建项目或装置各专业的投资,主要工艺设备投资和各专业投资之和,即为拟建项目的工程费用,再加上工程建设其他有关费用,即可得到工程项目的建设投资。

这种方法也是石油化工项目可行性研究投资估算中常用的方法之一,且可与工程量法混用,比如可采用工程量法计算拟建项目的工艺设备投资。

2以拟建项目的设备费(工艺设备、机械、电气、自控仪表等设备费)为基数,根据已建同类项目统计而得的建筑工程费、安装工程费、其他费用占设备费的投资比例,即相关系数,计算出拟建项目相应的建筑工程费、安装工程费和其他工程费用,再加上拟建项目的工程建设其他费用,即可得到工程项目的建设投资。

采用相关系数法估算投资时,拟建项目工艺设备及主要设备的价格要用现行价格。

工程建设其他费用等应根据行业或地方主管部门规定的现行费用标准计算。

在实际估算中,当拟建项目的工程费用估算出来后,也可用已建同类项目中固定资产其他费用、无形资产、其他资产费用占工程费用的百分比,来估算拟建项目的固定资产其他费用、无形资产投资等。

使用相关系数应注意的问题:(1)不同的工艺有不同的设备系统,故不同的工艺有不同的相关系数。

(2)当拟建项目主要设备为国外进口时,其设备投资一般会高于国产设备,必然会影响到各专业投资与主要设备投资之间的比例关系。

同时由于增加了引进而发生的其他费用,使得固定资产其他费用、无形资产投资、其他资产投资等占工程费用的百分比会有所上升。

(3)要注意设备选型与材质的不同而引起各专业投资比例的变化,如当选择DCS 系统和进口仪表来代替电动仪表时,前者自控仪表的投资比重就会加大。

第四,要考虑地质条件不同而引起的建筑工程及地基处理等投资比重的较大变化。

二、石油化工项目可行性研究投资估算(一)石油化工项目可行性研究投资估算编制的内容及文件组成:编制说明、编制依据、估算说明、投资估算表及投资估算分析等部分组成。

1编制说明2编制依据:《石油化工项目可行性研究报告编制规定》及《石油化工项目可行性研究技术经济与数据》;并参考《石油化工工程建设概算设计概算编制办法》、《石油化工工程建设引进工程概算编制办法》、《石油化工安装工程概算指标》、《石油化工安装工程费用定额》、《石油化工工程建设费用定额》等有关规定。

3估算说明4投资估算表:附表5投资估算分析6有关事项说明(二)费用项目划分及估算建设项目总投资由建设投资、固定资产投资方向调节税、建设期借款利息及铺底流动资金组成。

其中建设投资又分为固定资产投资、无形资产投资、其他资产投资及预备费四部分。

中国石油化工集团公司发展计划部文件中国石化计炼〔2009 〕15 号《关于中国石油化工集团公司固定资产投资项目实施增值税抵扣的通知》,设备购置费和安装工程主材费所含增值税进项税额准予从销项税额中抵扣,则抵扣设备、材料增值税后为建设项目总投资。

1建设投资1.1固定资产投资:包括工程费用和固定资产其他费用。

1.1.1 工程费用的估算方法工程费用分为设备购置费、安装工程费、建筑工程费,在可行性研究阶段多采用工程量法和相关系数法估算。

设备购置费:指需安装和非安装的通用设备和非标设备的费用。

包括工艺生产装置、公用工程、辅助工程等项目的工艺设备、电气设备、仪表及暖通设备等。

设备购置费由设备原价、设备运杂费、必要的备品备件和工器具及生产用具购置费(1600 元/ 人)、一次投入催化剂和化学药剂的购置费组成。

设备原价采用制造厂报价(含增值税)及市场价格。

设备运杂费率江苏省为6% ,可按每年调整颁布一次的石化行业《参数与数据》有关规定。

安装工程费:包括主要生产装置、辅助生产装置、公用工程等项目中需要安装的各类设备、各种管道、电缆、隔热、防腐刷油等的材料费及施工费。

安装工程费的估算可采用工程量法和相关系数法。

可按现行的安装工程概算指标计算,也可根据经验数据采用系数法、即各类设备的安装费占其设备费的百分比计算。

建筑工程费:包括总图、建筑物、构筑物和其他土石方工程等。

估算可采用综合指标,即以建厂所在地的建、构筑物工程造价水平,按单位造价指标的方法估算。

也可参照类似工程的资料,按其占工程费用的百分比估算。

安全生产费:该费用列入工程费用中安装费和建筑工程费项上。

安全生产费=(建筑工程费+主要材料费+安装费)X1%1.1.2 固定资产其他费用固定资产其他费用是构成其他固定资产的费用,包括土地使用费、建设单位管理费、临时设施费、环评费、安评费、可行性研究报告编制费、工程建设监理费、研究试验费、工程戡察设计费等。

编制依据《石油化工工程建设费用定额》2007 版。

1.2无形资产投资:指企业长期使用但没有实物形态的资产。

包括土地使用权出让金及契税,专有技术、专利及商标使用费,引进专有技术、专利、商标使用费及从属费用。

1.3其他资产费用:指不能全部进入当年损益,应在以后年度分期摊销的各项费用。
