工程重要节点项目简报
青阳县羊儿坝水库工程总干渠下段工程按期完成隧洞全线贯通简报
2018年6月12日晚间20:02,伴随着一声炮响,青阳县羊
儿坝水库工程总干渠工程施工Ⅲ标段项目按期完成7356米的隧
洞开挖工作,完成了隧洞开挖全线安全顺利贯通,完成了整个
工程的重要节点。
羊儿坝水库干渠Ⅲ标段项目位于重庆市最北边的青阳县,
距离主城430公里,地处秦巴山区深处,位于大巴山脉,大巴
山脉褶皱紧密,断层密集,属于喀斯特地貌,自2016年4月
10日开工,4月15日洞挖第一声响炮,开始进行隧洞的开挖施
工至今历时780天,施工中遇到较多的不利地质条件,如溶洞、裂隙、地下暗河及软弱带等,严重影响开挖进度,拖延工程工期,期间项目部通过技术攻关、精诚团结、积极开展赶工措施,倒排工期及增加机械设备人员。
根据以往工程经验,通过优化
施工工艺,加强施工工序,采取24小时不间断循环施工作业等
方法,同时积极联系监理单位、建设单位、设计单位等相关技
术人员及时处理现场遇到不利因素,最终在计划工期内顺利完
成了隧洞开挖全线贯通工作。
项目在开挖过程中的进度、质量、安全等,得到了属地监
管单位及监理单位、建设单位的一致认可。
目前随着隧洞的全线贯通,安全风险相应降低。
混凝土衬
砌作业正在持续推进,各项内容均处于可控状态。
下一步我部
将按照上级单位会议精神要求,继续加大现场的管理力度。
做
到“重安全、保质量、抓进度”,“三手都要抓,三手都要硬”的思想理念,确保项目按期完工,给业主交一份满意的答卷。
青阳县羊儿坝水库工程总干渠工程施工Ⅲ标段项目部
2018年6月13号。
重点项目建设进度简报
重点项目建设进度简报
一、项目概述
近期,公司致力于推进多项重点项目的建设工作,以提升业务效率和发展实力。
本简报将就各项目的建设进度、挑战和下一步计划进行汇报。
二、项目一:新总部办公楼建设
进度概况
新总部办公楼项目自启动以来,已完成总体设计方案的审批,土地规划手续的
办理,目前正进行方案细化和施工图设计阶段。
预期挑战
在后续施工阶段,可能会面临施工周期延长和材料价格波动等风险。
下一步计划
加快施工图设计工作,并及时跟进施工进度,确保项目按时交付。
三、项目二:新产品研发计划
进度概况
新产品研发计划已完成市场需求调研与初步方案设计,进入产品原型制作和试
验阶段。
预期挑战
在产品试验和验证阶段,可能面临技术难题和竞争对手快速反应的挑战。
下一步计划
加强团队沟通协作,解决技术难题,保证产品质量和研发进度。
四、项目三:生产线升级改造
进度概况
生产线升级改造项目已完成设备选型和采购,目前正进行安装调试阶段。
预期挑战
可能面临设备安装调试周期较长和生产线转产对生产影响的挑战。
下一步计划
加强与供应商协调沟通,加快设备调试进度;合理安排生产计划,确保改造顺利。
五、总结与展望
综上所述,各项目建设进展良好,但仍需警惕可能面临的挑战,制定有效应对措施。
公司将持续优化管理机制,加强项目管理,确保各项目如期完成建设目标,提升整体竞争实力。
以上为重点项目建设进度简要汇报,敬请领导批阅。

项目推进会简报
项目推进会简报
尊敬的领导和各位同事:
大家好!我是项目经理XXX,现在向大家汇报本项目的进展情况。
一、项目进展概述:
本项目是XXX公司的一个重要项目,旨在XXXX。
项目启动于XX年XX 月,总投资XX万元,预计工期为XX个月,目前已经进行了XX个月。
二、项目进展情况:
1.项目整体进展情况:
本项目目前正在按照计划有序推进,已完成了项目的XX%节点任务,并成功完成了XXXX。
2.主要任务完成情况:
(1)XXXX。
(2)XXXX。
(3)XXXX。
3.问题与对策:
在项目实施过程中,我们遇到了一些问题,主要有XXXX。
为此,我们采取了以下措施:
(1)XXXX。
(2)XXXX。
(3)XXXX。
三、下一步工作:
1.完成剩余节点任务,确保项目按计划顺利完成。
2.加强与相关部门的沟通,及时解决问题。
3.不断调整方案,提高项目实施效率和质量。
四、总结:
在众多困难和挑战面前,我们始终保持着沉着冷静的态度,克服了一个又一个难关。
相信在全体员工的齐心协力下,本项目必定能够按时按质完成。
最后,感谢各位领导和同事对本项目的支持和帮助!。
施工进度汇报简报简报
施工进度汇报简报简报施工进度汇报简报是一份总结施工进展和重要事项的文件,用于向项目经理、业主和其他相关方提供项目的最新动态。
下面是一个关于施工进度汇报简报的参考内容,字数超过了500字,你可以根据需要进行删减和修改。
施工进度汇报简报项目名称:XXX工程编制日期:XXXX年XX月XX日一、项目概述:该工程为XXX工程项目,位于XXX地区,计划总工期为XXX天。
本项目主要包括(列举主要工程内容和目标),总投资金额为XXX万元。
二、进度总结:自上次进度汇报以来,项目团队取得了以下进展:1. 工程进度:按照施工计划,目前已完成工程总进度的XX%,预计于XXXX年XX月XX日完工。
2. 重要节点:已完成重要节点X、Y、Z的施工,各项工作进展顺利。
3. 资源安排:根据工程进度和施工需求,合理配置了人力、物资和设备资源。
三、进度详情:1. 工程量完成情况:- 截至目前,已完成的工程量包括(列举相应的工程量和完成比例)。
- 正在施工的工程包括(列举相应的工程量和完成比例)。
- 下一阶段计划施工的工程量包括(列举相应的工程量和计划开始施工时间)。
2. 特殊情况和解决方案:- 针对项目施工过程中遇到的特殊情况,如天气变化、设备故障等,提供相应的解决方案和调整计划。
- 说明对工期或工程质量造成的影响以及相应的补救措施。
3. 人员动态:- 员工总计:XX人。
- 上岗人员:XX人,其中包括施工人员、管理人员和质检人员等。
- 新增人员:(说明新增人员的目的和具体岗位)。
4. 资源动态:- 资金情况:已完成XX%的工程款支付,款项流转正常。
- 物资情况:(列举重要物资的调配情况,包括到货情况、使用情况等)。
- 设备情况:(列举重要设备的进场情况、使用情况等)。
四、下阶段工作计划:1. 工程计划:下一阶段工作目标为(列举下一阶段的重要工作任务)。
2. 人员安排:合理安排人员,确保施工进度和质量的同时,注重安全生产。
3. 资源保障:针对下一阶段的工作需求,做好物资和设备的调配和保障。
城建工程项目工作简报范文
城建工程项目工作简报范文尊敬的领导:根据项目要求,我单位作为城建工程项目负责单位,我部门自节前开始紧急加班加点,全力以赴开展各项工作。
经过大家共同的努力,现将工程项目工作简报如下:一、项目进展情况:1. 工程进度:目前,项目按计划进行,已完成了规划设计、土地平整、基础设施建设等工作的前期准备,各项工程正按照计划稳步推进。
2. 资金使用情况:根据预算计划,已使用资金56%。
根据财务部门要求,各部门需加强资金使用和预算执行的监督,确保资金使用效率和经济效益。
3. 质量安全控制:严格按照相关标准和要求,加强施工监督和质量检测工作,确保工程质量安全。
目前暂无质量安全事故报告,但仍需持续关注施工过程中可能存在的安全隐患。
4. 人员配备进展:根据项目需求,已完成项目部门人员配备,各部门人员技术素质较高,工作协调配合良好。
二、存在的问题及解决措施:1. 人员协作:由于项目进展较快,各部门之间的协作需要进一步加强,以确保各项工作进度的紧密衔接,避免出现工作交叉和信息传递不畅的情况。
因此,我部门计划每周进行项目进展会议,及时核对各个部门的工作计划,确保各部门间的协作顺畅。
2. 资金使用监督:为了更好地控制资金使用,我们将加强对各部门的资金监督和审计工作,及时发现和纠正资金使用中的问题,并向相应的领导汇报,确保资金使用的合理性和规范性。
3. 安全隐患排查:为了进一步加强工程安全管理,我们将组织专业人员对施工现场进行详细排查,及时消除安全隐患。
另外,加强对施工人员的安全教育和培训,提高施工人员的安全责任意识。
三、下一步工作计划:1. 按照进度要求,继续推进工程建设,确保按期完成各项任务。
2. 继续加强部门间的协作和沟通,强化工程进度的管控。
3. 加强项目质量和安全管理,确保施工过程中的质量和安全。
4. 进一步加强资金使用和预算执行的监督,确保资金使用效率和经济效益。
总结:在全体员工的共同努力下,城建工程项目取得了稳步进展,达到了预期目标。

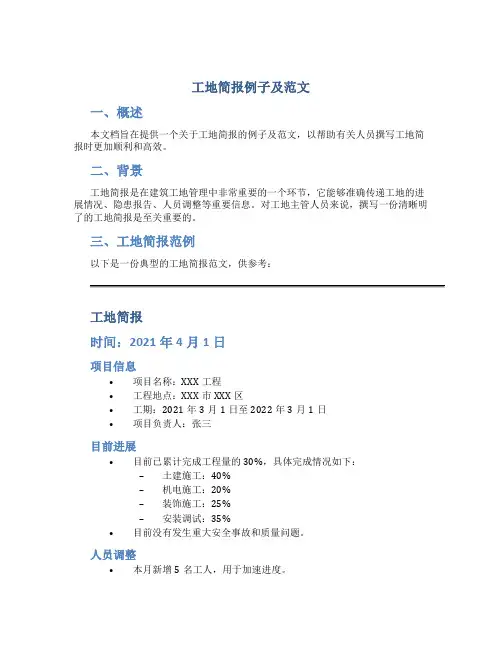

工地简报例子及范文
工地简报例子及范文一、概述本文档旨在提供一个关于工地简报的例子及范文,以帮助有关人员撰写工地简报时更加顺利和高效。
二、背景工地简报是在建筑工地管理中非常重要的一个环节,它能够准确传递工地的进展情况、隐患报告、人员调整等重要信息。
对工地主管人员来说,撰写一份清晰明了的工地简报是至关重要的。
三、工地简报范例以下是一份典型的工地简报范文,供参考:工地简报时间:2021年4月1日项目信息•项目名称:XXX工程•工程地点:XXX市XXX区•工期:2021年3月1日至2022年3月1日•项目负责人:张三目前进展•目前已累计完成工程量的30%,具体完成情况如下:–土建施工:40%–机电施工:20%–装饰施工:25%–安装调试:35%•目前没有发生重大安全事故和质量问题。
人员调整•本月新增5名工人,用于加速进度。
•由于部分工程节点提前完成,5名工人已经撤离。
风险与隐患•目前工地内存在以下安全隐患:1.施工现场有杂物散落,需加强清理工作。
2.部分工人个人防护意识较低,需加强安全培训。
下阶段计划•本月计划完成工程量的10%,重点工作包括:–完成土建施工50%;–完成机电施工30%;–完成装饰施工20%;–完成安装调试40%。
其他事项•下周将有技术专家团队来工地进行质量检查,请各部门做好准备工作。
四、总结通过以上工地简报例子,我们可以看到一个典型的工地简报应该包含的关键信息,包括项目信息、目前进展、人员调整、风险与隐患以及下阶段计划等内容。
撰写简报时应尽可能简明扼要,但又不能漏掉重要信息。
希望这份例子及范文能对大家撰写工地简报时提供一定帮助。
工程项目进展情况简报
工程项目进展情况简报
尊敬的领导:
根据您的要求,我向您汇报我们项目的当前进展情况。
该工程项目是一个新建商业综合体项目,旨在为我们的客户提供一站式购物、娱乐和办公体验。
以下是详细报告:
1. 项目概况:该项目总占地面积为10万平方米,由一座综合楼和四栋附属建筑组成。
综合楼将包括购物中心、电影院、餐饮服务、办公空间和停车场。
2. 建设进展:目前,整个项目已经完成了地基工程和主体结构施工。
我们的建筑师和工程团队与多个承包商和供应商合作,保证施工进度和质量。
目前,建筑外立面的装修和室内装修正在进行中。
3. 资金投入:项目所需的资金已经部分到位,并得到了项目投资方的支持。
我们与合作银行签订了项目融资协议,并根据工程进展完成了首笔款项的支付。
4. 人力资源:为了推动工程进展,我们组建了一个专业的项目团队。
这个团队包括建筑师、工程师、项目经理和相关技术人员。
他们负责管理和监督工程进程,并确保项目按时完成。
5. 风险管理:我们认识到工程项目中存在一些风险,并采取了相应的措施进行管理。
我们与保险公司签订了工程施工保险,
以应对可能发生的意外损失。
此外,我们定期进行工地安全检查和质量检测,以确保工程质量和安全。
总体而言,目前工程项目进展顺利,工程质量得到了有效控制。
我们将继续秉持质量第一的原则,确保工程进度和质量,以便按时完成该项目。
如有任何问题或需要进一步信息,请随时向我咨询。
谢谢您的关注!
此致
敬礼
XXX(您的名字)。
工程施工项目简报
工程施工项目简报项目概况:XX工程是一项位于XX市中心区的综合性建筑工程,总占地面积XXX平方米,总建筑面积XXX平方米。
项目包括X栋建筑,分为地上X层和地下X层,主要包括商业、办公、停车等功能。
项目进度概况:1. 地基及基础工程:地基处理工程已完成,基础工程正在进行中,预计XX月底完成。
2. 主体结构工程:主体结构施工已完成地下X层,地上X层正在紧张施工中,预计XX年X月底完成主体结构。
3. 安装工程:电气、给排水、暖通空调等安装工程已组织施工,预计于XX年X月底全部完成。
4. 装饰工程:室内装饰工程已开始,外立面装饰工程计划于XX年X月开始。
5. 绿化工程:绿化工程已着手规划,将根据项目布局和设计风格进行绿化设计。
项目安全管理:1. 项目施工现场设置了合理的防护措施,包括安全围挡、提示标识等,确保施工区域安全。
2. 定期组织安全培训,提高工人的安全意识和操作技能,确保施工过程中的安全。
3. 精心组织施工流程,合理控制施工进度,避免因时间紧迫而带来的安全隐患。
项目质量管理:1. 配合监理单位对施工质量进行检查和验收,保证施工质量符合规范要求。
2. 严格按照设计图纸和施工规范进行施工,杜绝违规操作和违章施工现象。
3. 持续改进施工工艺,优化施工方案,提高施工质量和效率。
项目交付计划:1. 按照进度计划,预计XX年X月完成所有主要工程施工。
2. 着手准备项目交付前的各项验收、清理工作,确保项目交付顺利。
3. 协调多方单位,做好项目竣工验收相关手续,并准备项目移交资料。
未来展望:XX工程是一个重要的城市建设项目,将为当地经济发展和城市形象提升做出重要贡献。
我们将继续秉承“精益求精,追求卓越”的施工理念,确保工程的高质量、高效率和高品质完工。
同时,我们也将继续关注项目的后续运营和管理,为项目的可持续发展提供支持和保障。
以上为XX工程施工项目简报,感谢各方单位和人员在项目中的辛勤付出和支持,我们将继续努力,为项目的成功交付和运营做出更多贡献。
工程施工节点简讯报道
工程施工节点简讯报道:近日,我国各地工程施工现场好消息频传,多个项目的重要节点施工顺利完成,为整个工程的建设提供了强劲动力。
以下是几个值得关注的工程施工节点简讯:1. 黄河两岸奏响工程施工“奋进曲”:河水润民生,长堤护安澜五一假期的第四天,位于东营市垦利区的路庄引黄涵闸改建工程施工现场,54吨的吊车将10.3吨的闸门稳稳吊起,钢铁巨臂缓缓降落,将闸门稳稳送至闸室平台,分毫不差。
随后,其余3扇闸门依次完成吊装。
就在同一天,黄河对岸的罗家屋子引黄涵闸闸门安装也顺利完成。
黄河下游引黄涵闸改建工程是国家150项重大水利工程之一。
近年来,受黄河下游河床下切、河势变化等因素影响,下游引黄涵闸引水能力明显下降,影响和制约了灌区的进一步发展。
2022年国家正式启动黄河下游引黄涵闸改建工程,其中,黄河河口实施5处,工程概算总投资1.224亿元。
2. 河北涿州:北拒马河涿州段应急防洪治理工程施工正酣河北省涿州市正在对北拒马河涿州段进行应急防洪治理工程施工,这是根据节点要求稳步推进的重要工程。
该工程于2023年11月开工,预计今年6月底完工,全长18.3公里,计划总投资10.37亿。
完成后,将有效解决涿州市城市防洪问题,保障主城区北部和东部的防洪安全。
3. 盐城港滨海港区仓储物流项目抢抓桩基工程施工节点盐城港滨海港区仓储物流项目正处于抢抓1#-6#仓库、生产楼桩基工程的关键节点。
项目桩基工程包括1#-6#件杂货仓库、生产楼、浅圆仓、提升塔、卸粮棚等部分,共计2768根PHC管桩,总桩长近8万米。
为保证桩基施工顺利开展,项目咨询公司与设计单位、勘察单位、施工单位联合召开多次技术交底会,针对施工质量重难点问题开展深入研讨,不断优化设计、施工方案。
4. 泉南高速兴国兴莲官田互通项目节点工程施工正有序推进泉南高速兴国县兴莲乡官田互通项目全长约3.5公里,项目投资估算1.7亿元。
增设官田互通可增强X465县道、S219省道与泉南高速的沟通衔接,改善兴国县中东部地区的出行条件,也可以充分发挥泉南高速、S219省道和X465县道对周边区域的辐射带动,促进区域社会经济和旅游产业的发展。
重点项目进展情况简报
重点项目进展情况简报篇一嘿,大家好呀!今天我来给您讲讲咱们重点项目的进展,这可真是让人又激动又紧张!咱这重点项目就像一场激烈的竞赛,各个团队都在全力冲刺。
先说研发团队,那简直是日夜兼程,不断攻克技术难题。
“这技术难关就像一座大山,咱们非得把它翻过去不可!”研发负责人小王扯着嗓子喊。
这不,经过无数次的试验和调整,新的技术方案终于有了重大突破。
数据说话,产品的性能提升了 30%,这可太牛啦!市场团队也没闲着,他们就像一群敏锐的猎人,到处寻找商机。
“咱们不能放过任何一个机会,必须把市场份额抢到手!”小李拍着桌子说。
通过深入的市场调研和精准的营销策略,市场的反响那叫一个热烈,订单量蹭蹭往上涨,比之前同期增长了 50%。
生产部门呢,那更是热火朝天。
“大家加把劲,保质保量完成任务!”老张在车间里大声吆喝。
工人们汗流浃背,机器轰鸣不断。
瞧瞧这生产效率,提高了 40%,产品合格率达到了 98%。
接下来,咱们得继续保持这股冲劲。
研发团队要进一步优化技术,市场团队要加大推广力度,生产部门要确保高效稳定生产。
大家齐心协力,这项目还不得一飞冲天?我的观点结论是:咱们这个重点项目进展得相当不错,但绝不能骄傲自满,必须一鼓作气,争取更大的成功!篇二嗨呀,亲爱的朋友们!今天我要给您好好说道说道咱们重点项目的最新情况,保证让您眼前一亮!您知道吗?这个项目就像是一场精彩的马拉松,大家都在咬牙坚持,努力向前。
设计小组的伙伴们,那叫一个绞尽脑汁。
“咱们的设计必须独树一帜,让人一眼就记住!”小赵着急地说道。
经过无数次的修改和完善,设计方案终于惊艳亮相,客户满意度高达 90%,这难道不值得欢呼?销售团队也是忙得不可开交,他们就像勇敢的战士,冲锋在市场的第一线。
“不管多困难,咱们也要把产品卖出去!”小孙握紧拳头说。
他们东奔西跑,拜访客户,拓展渠道。
瞧瞧这销售业绩,已经超额完成了本月目标,销售额同比增长了 60%,厉害吧?而后勤保障部门呢,就如同坚实的后盾。
工程项目月度简报范文
工程项目月度简报范文【导语】工程项目月度简报是反映工程项目在一个月内进展情况的重要文件,旨在为项目团队成员及相关部门提供及时、准确的信息,以便于协调工作、解决问题、推动项目进展。
以下是一篇工程项目月度简报的范文,供您参考。
一、项目概况1.项目名称:XX工程项目2.项目地点:XX省XX市3.项目类型:新建工程4.项目总投资:XX亿元5.项目进度:截至目前,项目已完成投资XX亿元,占总投资的XX%。
二、本月工作进展1.设计阶段:(1)完成初步设计及评审工作;(2)开展施工图设计,已完成XX%;(3)与相关部门沟通,优化设计方案。
2.施工阶段:(1)完成施工招标工作,确定施工单位;(2)开展施工现场“三通一平”工作,已完成XX%;(3)施工队伍进场,进行施工前准备工作;(4)开展主体结构施工,已完成XX%。
3.采购阶段:(1)完成设备、材料采购招标工作;(2)与供应商签订合同,完成设备、材料采购;(3)对采购的设备、材料进行质量检验,确保合格。
4.质量安全管理:(1)加强施工现场安全管理,未发生安全事故;(2)开展质量检查,确保工程质量;(3)对施工过程中发现的问题及时整改。
5.项目协调与沟通:(1)与政府部门、产权单位沟通协调,解决项目推进过程中的问题;(2)与项目团队、施工单位、监理单位保持密切沟通,确保项目顺利推进。
三、下月工作计划1.设计阶段:(1)完成施工图设计;(2)开展施工图评审工作。
2.施工阶段:(1)完成主体结构施工;(2)开展装饰装修工程;(3)进行设备安装调试。
3.采购阶段:(1)完成剩余设备、材料采购;(2)对采购的设备、材料进行质量检验。
4.质量安全管理:(1)加强施工现场安全管理,确保安全生产;(2)持续开展质量检查,提高工程质量。
5.项目协调与沟通:(1)继续与政府部门、产权单位沟通协调;(2)加强项目团队、施工单位、监理单位的沟通协作。
四、项目风险预警及应对措施1.风险预警:(1)设计变更风险;(2)施工现场安全管理风险;(3)设备、材料采购质量风险。
