某公路工程竣交工验收工作指南
公路工程交工验收工作指南及程序

公路工程交工验收工作指南及程序公路工程交工验收是指在公路工程建设完成后,工程建设单位向验收单位提交工程竣工文件,由验收单位对工程质量、技术标准、图纸等方面进行检查和评价,确认工程达到规定的要求并作出验收决定的过程。
下面是公路工程交工验收的工作指南及程序。
一、工作指南:1.交工验收前准备:工程建设单位须根据工程进度安排,制定完善的交工验收计划,并准备好与交工验收相关的各项文件资料,包括工程竣工文件、工程验收报告、竣工图纸、工程质量检测资料等。
2.验收委员会组成:验收单位应组织专业人员,成立验收委员会,包括工程技术、规划、设计、建设、监理等方面的专家,以确保验收工作的公正、客观和科学性。
3.验收通知和会议:验收单位应向工程建设单位发出验收通知,并召开验收会议,明确验收时间、地点和相关事项,对工程建设单位和施工单位提出验收要求和交底。
4.验收范围和内容:验收单位应按照相关法律法规和技术标准,对公路工程的质量、技术标准、图纸等方面进行检查和评价。
主要包括工程结构、设备安装、施工技术、规范合规、质量文明等方面的内容。
5.验收程序和方法:验收单位应按照规定的程序和方法进行验收,包括查看相关文件资料、实地勘查和验收检测等。
同时,可采取现场会商、听取汇报、临时检测等方式,充分了解工程建设和施工情况。
6.验收评价和意见:验收单位对工程质量、技术标准、图纸等方面进行评价,并根据评价结果提出验收意见和建议。
如果发现质量问题或技术瑕疵,应及时提出整改要求,并要求工程建设单位进行改正。
7.验收决定和报告:验收单位根据验收评价和意见,作出验收决定,并书面形式向工程建设单位告知验收结果。
工程建设单位根据验收决定,制定下一步的工程竣工交接和移交计划,并向相关部门办理竣工手续。
二、验收程序:1.资料准备阶段:工程建设单位准备工程竣工文件,包括竣工报告、竣工图纸、质量检测资料等。
2.验收通知和会议阶段:验收单位向工程建设单位发出验收通知,并召开验收会议,明确验收要求和相关事宜。
公路工程竣交工验收指南最新版

公路工程竣交工验收指南最新版下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
公路工程竣交工验收指南最新版该文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help you solve practical problems. The document 公路工程竣交工验收指南最新版 can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!公路工程竣工验收是指在公路工程实质性建设已经全部完成,根据合同约定所有工程构件及相关设施设备的设计、加工、制作和安装都已完成,并已具备验收条件,即可进行工程质量验收、验收材料资料、检查、测试、勘查、编制竣工验收报告及取得竣工验收合格证书的工作程序。
公路工程竣(交)工验收办法实施细则

公路工程竣(交)工验收办法实施细则一、背景公路工程是国家重点基础设施建设之一,其建设质量和安全性关系到国家经济发展和人民群众的生命财产安全。
为了确保公路工程建设和运营质量,保障人民群众的生命财产安全,推进公路行业科学发展,制定了《公路工程质量验收标准》等相关规范,其中《公路工程竣(交)工验收办法》是公路工程验收的重要依据之一。
二、竣(交)工验收办法实施2.1 竣(交)工验收申请在施工单位完成建设任务并具备交付使用的条件后,应向建设单位提出竣(交)工验收申请。
建设单位应在双方协商确定竣(交)工验收时间后,按照规定组织验收。
2.2 竣(交)工验收组织竣(交)工验收组织由建设、施工、设计、监理等有关单位的代表组成,其中建设单位为主体单位,由工程负责人带领验收组成员进行验收。
同时,竣(交)工验收组织应邀请公路技术管理部门的技术人员参加。
2.3 竣(交)工验收项目竣(交)工验收应按照《公路工程质量验收标准》和《公路工程竣(交)工验收规范》中有关规定进行,具体验收项目包括:•工程建设项目可行性研究报告和工程设计文件的审查;•工程施工质量的检查和复核;•工程质量保证、完工自检和验收计划的审核;•工程完工图纸和档案的归档管理;•工程竣工证和验收合格证等相关文件的签发。
2.4 竣(交)工验收结果处理在竣(交)工验收组织进行验收后,应当汇总验收结果并形成验收报告。
验收报告应明确公路工程的设计、施工、验收等各环节的质量状况,同时对不合格的地方提出整改要求,并给予合格或者不合格的结论。
对于不合格的部分,应当明确整改责任单位和整改时限,并检查整改情况。
三、竣工验收的意义与应用公路工程的竣工验收是保证公路工程质量和安全的重要环节,也是公路工程建设和运营的前提和基础。
竣工验收的结果是公路工程使用、维护和管理的重要参考依据,对公路工程的质量和安全起到重要的保障作用。
同时,竣工验收的科学实施,也能够提高公路工程建设单位和相关人员的责任意识,促进公路工程行业的规范化、科学化和健康发展。
道路工程质量验收指南

道路工程质量验收一、术语1、验收acceptance工程在施工单位自行质量检查评估的基础上,参与建设活动的有关单位共同对检查皮、分项、分部、单位工程的质量进行抽样复检,根据有关原则以书面形式对工程质量到达合格与否做出结论。
2、检查inspection对检查项目中的性能进行量测、检查、试验等,并将成果与原则规定规定进行比较,以确定每项性能与否合格所进行的活动。
3、见证取样检测evidentialtesting在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具有对应资质日勺检测单位所进行的检测。
4、检查批inspectionlot按同一的生产条件或按规定的方式汇总起来供检查用时,由一定数量样本构成的检查体。
5、主控项目dominantitem工程中的对质量、安全、卫生、环境保护和公众利益起决定性作用的检查项目。
6、一般项目generalitem除主控项目以外的)检测项目。
7、计数检查countinginspection在抽样的样本中,记录每一种体有某种属性或计算每一种体中的缺陷数目的检查措施。
8、计量检查quantitativeinspection在抽样检查的样本中,对每一种体测量其某个定量特性的检查措施。
9、观感质量qualityofappearance通过观测和必要的量测所反应的工程外在质量,10>抽样检查samplinginspection按照规定的抽样方廉,从进场的材料、构配件、设备或工程检查项目中抽取一定数量的样本所进行的检查。
二、质量验收的划分按CJJl-2023的规定,城镇道路工程质量验收划分为单位(子单位)工程、分部(子分部)工程、分项工程和检查批。
道路工程新规范CJJ1-2023有关质量验收的划分与老规范CJJ1-90有某些区别。
一是提出了检查批等概念,二是划分的措施有所不一样。
(一)单位(子单位)工程建设单位招标文献确定的每一种独立协议应为一种单位工程。
当协议文献包括的工程内涵较多,或工程规模较大或由若干独立设计构成时,宜按工程部位或工程量、每一独立设计将单位工程提成如协议为某某道路排水工程线路长,可按桩号分段提成若干子单位工程。
《公路工程竣(交)工验收办法》范本

公路工程竣(交)工验收办法《公路工程竣(交)工验收办法》已于2004年3月15日经第6次部务会议通过,现予公布,自2004年10月1日起施行。
第一章总则第一条为规范公路工程竣(交)工验收工作,保障公路安全有效运营,根据《中华人民共和国公路法》,制定本办法。
第二条本办法适用于中华人民共和国境内新建和改建的公路工程竣(交)工验收活动。
第三条公路工程应按本办法进行竣(交)工验收,未经验收或者验收不合格的,不得交付使用。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。
竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
第五条公路工程竣(交)工验收的依据是:(一)批准的工程可行性研究报告;(二)批准的工程初步设计、施工图设计及变更设计文件;(三)批准的招标文件及合同文本;(四)行政主管部门的有关批复、批示文件;(五)交通部颁布的公路工程技术标准、规范、规程及国家有关部门的相关规定。
第六条交工验收由项目法人负责。
竣工验收由交通主管部门按项目管理权限负责。
交通部负责国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程的竣工验收工作;其它公路工程建设项目,由省级人民政府交通主管部门确定的相应交通主管部门负责竣工验收工作。
第七条公路工程竣(交)工验收工作应当做到公正、真实和科学。
第二章交工验收第八条公路工程(合同段)进行交工验收应具备以下条件:(一)合同约定的各项内容已完成;(二)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(三)监理工程师对工程质量的评定合格;(四)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(五)竣工文件已按交通部规定的内容编制完成;(六)施工单位、监理单位已完成本合同段的工作总结。
公路工程竣(交)工验收办法实施细则--交通部(交公路发〔XXXX〕65号)

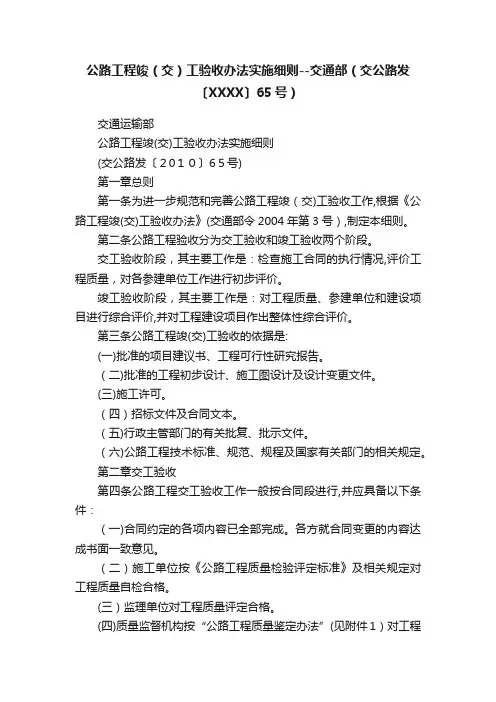

公路工程竣(交)工验收办法实施细则--交通部(交公路发〔XXXX〕65号)交通运输部公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署。
某公路工程竣交工验收工作指南(DOC 65页)

某公路工程竣交工验收工作指南(DOC 65页)附件1:公路工程交工验收检测申请书重庆市交通委员会基本建设工程质量和安全监督站:工程合同段已按合同约定完成各项内容,并经施工单位自检质量合格和监理评定合格,达到交工验收检测要求。
现拟请贵站在年月日对本工程的合同段进行交工验收检测,交工检测内容包括□路基□路面□桥梁□隧道□交通安全设施□其它等单位工程。
附件:1、施工单位(标段)划分一览表2、涵洞、大型支挡工程、桥梁、隧道工程统计表建设单位(印章):项目负责人:联系人:联系电话:年月日附件2:施工单位(合同段)划分一览表附件3-1:涵洞统计表附件3-2:大型支挡结构统计表附件3-3:桥梁统计表附件3-4:隧道统计表左:右:附件4:合同段单位工程统计表附件5:交(竣)工检测抽查项目表工程名称:施工标段:注:1、单位工程、分部工程及抽查项目均按交公路发〔2010〕65号文划分。
2、抽查部位、抽查频率按照交公路发〔2010〕65号文实体检测要求进行抽查。
附件6:交(竣)工验收检测数据统计表工程名称:施工标段:部门:统计人:复核人:注:1、在交工检测完成后,5天内将整理后的检测资料报质量监督处汇总。
2、备注栏填写不合格指标或合格率明显偏低的部位和结构物。
1、提供统计表后应及时完善相应的试验检测报告。
附件7:交(竣)工验收外观检查情况汇总表工程名称:施工标段:单位工程分部工程检查内容检查情况(外观描述)建议扣分值部门:统计人:复核人:注:1、单位工程、分部工程及抽查项目均按交公路发〔2004〕446号文划分。
2、扣分标准按鉴定办法进行扣分,扣分累计不得超过15分。
附件8:路基弯沉、压实度检测结果统计表工程名称:施工标段:序号分段桩号检测指标自检数量合格数量合格率备注合计填表人:监理工程师:注:1、本统计表随同交工资料一并提交质量监督主办工程师进行审查;2、检测内容包括压实度及弯沉值等。
3、备注栏填写初次检测不合格部位及处置情况。
公路工程竣交工验收办法实施细则范本

公路工程竣交工验收办法实施细则范本一、总则本实施细则旨在规范公路工程竣工验收工作,确保公路工程建设质量和安全水平,提高公路交通运输效能,维护交通安全,促进经济社会发展。
二、竣交工验收的程序和要求1. 竣交工验收程序(1)申请验收:建设单位在施工完成后,应向相关部门提出竣工验收申请,提交有关资料和材料。
(2)组织评估:相关部门根据竣工验收申请,组织对公路工程进行评估,包括工程质量、交通安全、环境影响等方面的评估。
(3)现场检查:相关部门派遣专业人员对公路工程进行现场检查,核实施工质量和符合相关标准要求。
(4)技术审查:依据现场检查结果,相关部门进行技术审查,对施工过程和质量进行评估,确保施工程序的合法合规。
(5)验收决策:相关部门根据评估和审查结果,作出验收决策,决定是否通过竣工验收。
2. 竣工验收的要求(1)工程质量:公路工程的结构安全性、使用性能、材料质量等方面应符合相关行业标准和规范要求,确保工程质量可以长期维持。
(2)交通安全:公路工程的设计、施工应符合交通安全规范,包括道路线型、交通标志、交通信号等方面的要求。
(3)环境影响:公路工程建设应符合环境保护要求,减少对周边环境的污染和破坏。
(4)文明施工:公路工程建设过程中应遵守相关规定,保持施工现场的整洁、有序,减少对周边居民的影响。
三、竣工验收的考核和评价1. 考核指标体系(1)工程质量:综合评价公路工程的结构安全性、使用性能、材料质量等方面的指标,以确保公路工程的质量。
(2)交通安全:考核公路工程的设计、施工对交通安全的影响,包括道路线型、交通标志、交通信号等方面的指标。
(3)环境影响:评价公路工程建设对周边环境的影响程度,包括噪音、空气污染等方面的指标。
(4)文明施工:考核公路工程建设过程中的文明施工水平,包括施工现场的整洁、有序等方面的指标。
2. 评价方法和程序(1)数据收集:通过实地调查和文件资料收集,获得公路工程建设的相关数据和信息。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件1:公路工程交工验收检测申请书重庆市交通委员会基本建设工程质量和安全监督站:工程合同段已按合同约定完成各项内容,并经施工单位自检质量合格和监理评定合格,达到交工验收检测要求。
现拟请贵站在年月日对本工程的合同段进行交工验收检测,交工检测内容包括□路基□路面□桥梁□隧道□交通安全设施□其它等单位工程。
附件:1、施工单位(标段)划分一览表2、涵洞、大型支挡工程、桥梁、隧道工程统计表建设单位(印章):项目负责人:联系人:联系电话:年月日附件2:施工单位(合同段)划分一览表附件3-1:附件3-2:附件3-3:附件3-4:附件4:合同段单位工程统计表附件5:交(竣)工检测抽查项目表2、抽查部位、抽查频率按照交公路发〔2010〕65号文实体检测要求进行抽查。
附件6:交(竣)工验收检测数据统计表注:1、在交工检测完成后,5天内将整理后的检测资料报质量监督处汇总。
2、备注栏填写不合格指标或合格率明显偏低的部位和结构物。
1、提供统计表后应及时完善相应的试验检测报告。
附件7:交(竣)工验收外观检查情况汇总表注:1、单位工程、分部工程及抽查项目均按交公路发〔2004〕446号文划分。
2、扣分标准按鉴定办法进行扣分,扣分累计不得超过15分。
附件8:路基弯沉、压实度检测结果统计表工程名称:施工标段::注:1、本统计表随同交工资料一并提交质量监督主办工程师进行审查;2、检测内容包括压实度及弯沉值等。
3、备注栏填写初次检测不合格部位及处置情况。
附件9:桩基检测结果统计表注:1、本统计表随同交工资料一并提交质量监督负责人进行审查;2、备注栏初次检测不合格部位及处置情况。
附件12:项目交工验收检测数据汇总表附件14:公路工程交工验收工程质量检测意见编号: CQJT交工—GS—2012XXXXXX 工程名称:监督单位:重庆市交通委员会基本建设工程质量和安全监督站二〇一X年X月XXXX项目(合同段)交工验收工程质量检测意见一、工程概况XX项目路线起自XX,途经XX、XX,终点位于XX,工程起止桩号为KXX+XXX~KXX+080,路线全长XXkm,项目概算总投资XX亿元。
项目(合同段)主要技术参数。
项目(合同段)路基、桥梁、隧道等主要工程量。
XX项目土建工程于XXXX年X月份开工, XXXX年X月份基本完成合同工程施工,该工程由重庆市交通委员会基本建设工程质量和安全监督站进行质量监督,主要参建单位如下:二、交工检测依据及检测内容(一)交工检测依据1.《公路工程竣(交)工验收办法》(交通部令2004年第3号)。
2.《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)。
3.《公路工程质量检验评定标准》(JTG F80/1-2004)。
4.工程施工合同、施工图设计及经批准的变更设计文件,相关的公路工程施工技术规范和试验规程。
5.质监部门中间检查及抽检资料;6.监理工程师对工程质量评定资料。
(二)交工检测内容:本次交工验收工程质量检测内容:KXX+XXX~KXX+XXX(或XX、XX合同段)主线及互通立交范围内的路基、桥梁、隧道、路面和交通安全设施工程的实体质量检测、外观质量检查以及施工和监理单位的内业资料审查。
机电工程按照建设单位编制的机电工程专用技术规范规定,机电工程投入试运营3个月后,我站组织开展有关的交工验收检测工作。
三.检测工作组织情况根据部颁《公路工程竣(交)工验收办法》规定,在施工单位完成合同约定的各项内容,并按《公路工程质量检验评定标准》及相关规定对工程质量完成自检评定,监理工程师对工程质量评定合格后,(项目业主公司)于XXXX年X月X日以XXXX[XXXX]XX号文(附公路工程交工验收检测申请书)向我站申请对XX项目进行交工验收前的质量检测工作,我站委托重庆市公路工程质量检测中心对该工程项目进行工程实体检测和外观质量检查(含桥梁荷载试验和隧道地质雷达检测)(检测结果见《检测报告》,另发)。
XXXX年X月至X月,我站组织对该工程进行交工验收前工程质量检查、检测,根据《公路工程竣(交)工验收办法实施细则》中《公路工程质量鉴定办法》及《重庆市公路工程质量鉴定办法实施细则》的有关规定,进行了工程实体检测、外观检查和内业资料审查,对内外业存在的问题签发了《交(竣)工验收质量问题整改通知单》,提出了整改要求。
四、工程实体检测和外观检查情况XX项目路基、路面、桥梁、隧道、路面和交通安全设施工程实体检测总体情况见附表1(验收工作指南附件12)。
各合同段工程实体检测情况见附表2系列。
各合同段工程外观质量检查情况见附表3系列(验收工作指南附件13)。
五、桥梁荷载试验情况重庆市公路工程质量检测中心对XX座大、中桥XX跨共XX个截面进行了桥梁荷载试验检测。
荷载试验测初步结论所检测的桥梁测试跨承载能力均符合设计活载标准要求。
(二)桥梁测试跨存在的主要问题检测发现XXXX等病害应按要求进行处理,详细情况见桥梁荷载试验检测报告。
六.交工验收检测发现的主要缺陷(一)路基工程(二)桥梁工程(三)隧道工程(四)路面工程(五)交安工程七、内业资料审查情况交工检测过程中,我站分别对XX项目各施工、监理等单位的内业资料进行了审查。
从审查情况看,各施工、监理单位的质量保证资料基本齐全,内业资料反映出的施工自检项目和频率基本满足有关标准、规范的要求,工程质量经施工自检评定和监理评定均达到合格标准,各类表格内容基本完整,并按公路工程竣工档案管理的有关规定进行了分类编排整理。
内业资料存在的主要问题是:(一)XXXX八、缺陷整改完成情况和须进一步完善的问题(一)缺陷整改完成情况对于交工检测中发现的工程质量缺陷问题,我站多次以书面形式通知了项目业主,要求督促施工单位进行相应的缺陷整改处理,XXXX,我站于X年X月X日收到业主单位的书面整改回复。
(二)须进一步处理完善的问题XX年XX月XX至XX日我站组织对主要缺陷问题的处理情况进行了抽查,还存在以下遗留问题须进一步处理完善:1.路基工程2.桥梁工程3.隧道工程4.路面工程5.交安工程6.其它问题九、工程质量检测意见本次进行交工检测的共XX个合同段,按《公路工程质量鉴定办法》规定,划分为XX个单位工程,交工验收前的工程质量检测共抽检了XXXX点(组),一次抽检总体合格率XX%,详见附表1“交工验收检测数据汇总表”。
综上,根据交工验收前的工程质量检测、检查情况,要求项目业主组织参建单位对存在问题进行整改处理后,按《公路工程竣(交)工验收办法》的有关规定,组织交工验收。
十、意见和建议(一)XXXX重庆市交通委员会基本建设工程质量和安全监督站XXXX年X月X日附件16:公路工程交工验收证书交工验收时间:合同段交工验收证书第号附件17:公路工程交工验收报告公路工程交工验收合同段工程质量评分一览表项目名称:计算:复核:年月日附件18:公路工程竣工验收检测申请书重庆市交通委员会工程质量安全监督局:工程经交工验收后已通车试运营2年,并符合竣工验收条件。
现拟请贵站在年月日对本工程进行竣工验收检测,竣工检测内容包括□路基□路面□桥梁□隧道□交通安全设施□其它等单位工程。
附件:1、试运营期间的质量情况报告2、交工验收提出的工程质量缺陷等遗留问题的处理情况报告建设单位(印章):项目负责人:联系人:联系电话:年月日附件19-1:公路工程设计工作综合评价表工程名称:设计段编号:设计单位:注:交工验收时,项目法人按照本表内容(工程质量除外)对设计单位进行初步评价,不定等级;竣工验收时,项目法人填写完善表格,经质量监督机构审查后提交验收委员会审定。
附件19-2:公路工程监理工作综合评价表工程名称:监理段编号:监理单位:表6-3注:交工验收时,项目法人按照本表内容(工程质量除外)对监理单位进行初步评价,不定等级;竣工验收时,项目法人填写完善表格,经质量监督机构审查后提交验收委员会审定。
附件19-3:公路工程施工管理综合评价表工程名称:合同段编号:施工单位:表6-4注:交工验收时项目法人按照本表内容(工程质量除外)对施工单位进行初步评价,不定等级;竣工验收时,项目法人填写完善表格,经质量监督机构审查后提交验收委员会审定。
附件20:公路工程竣工验收工程质量鉴定报告编号: CQJT竣工—GS—2012XXXXXX 工程名称:监督单位:重庆市交通委员会基本建设工程质量和安全监督站XXXX年X月XX项目竣工验收工程质量鉴定报告一、工程概述XX项目路线起自XX,途经XX、XX,终点位于XX,工程起止桩号为KXX+XXX~KXX+080,路线全长XXkm,项目概算总投资XX亿元。
项目(合同段)主要技术参数。
项目(合同段)路基、桥梁、隧道等主要工程量。
XX项目土建工程于XXXX年X月份开工, XXXX年X月进行了交工验收,投入试运营。
该工程由重庆市交通委员会基本建设工程质量和安全监督站进行质量监督,主要参建单位如下:二、鉴定工作依据及组织情况(一)鉴定依据1.《公路工程竣交工验收办法》(交通部令2004年第3号);2.《公路工程竣交工验收办法实施细则》(交公路发[2010]65号);3.《公路工程竣工质量鉴定工作规定(试行)》(厅质监字[2008]16号);4.《公路工程质量检验评定标准》(JTG F80-2004);5.工程施工合同、施工图设计及经批准的变更设计文件,相关的公路工程施工技术规范和试验规程。
6.《XX项目交工验收工程质量检测意见》。
(二)鉴定工作组织情况XXXX年X月,重庆市交通委员会基本建设工程质量和安全监督站对本项目进行竣工验收质量鉴定,同时委托重庆市公路工程质量检测中心进行主要技术指标复测和外观质量检查工作。
鉴定工作内容包括对工程全线进行实地抽查、审查工程内业资料、核查主要技术指标的复测结果,对交工验收遗留问题的整改结果进行复查。
三、复测指标、外观质量检查、内业资料审查结果(一)主要技术指标复测结果XX项目主要技术指标复测结果对照表(二)复测指标分析1.XXXX。
(三)外观质量检查总体评价XX项目外观质量检查总体评价表(四)内业资料审查情况XX项目内业资料已按要求整理,项目较完整、齐全。
内业资料案卷字迹清晰、整洁,并按要求分类编排,装订整齐,已按档案管理要求归档。
XXXX年X月X日,重庆市交通委员会组织重庆市档案局、市交委质监站等单位专家组成档案专项验收组,对XX 项目竣工资料进行了专项验收,验收结论为合格。
四、交工验收遗留问题及处理情况(一)XXXX五、试运营期出现的主要问题及处理情况(一)XXXX六、竣工复测发现的主要问题及处理情况(一)XXXX七、鉴定评分及质量等级评定本项目主要工程共XX个合同段,划分为XX个单位工程。
分部工程、单位工程、合同段和建设项目的质量鉴定方法按《公路工程质量鉴定办法》和《公路工程竣工质量鉴定工作规定(试行)》进行。
