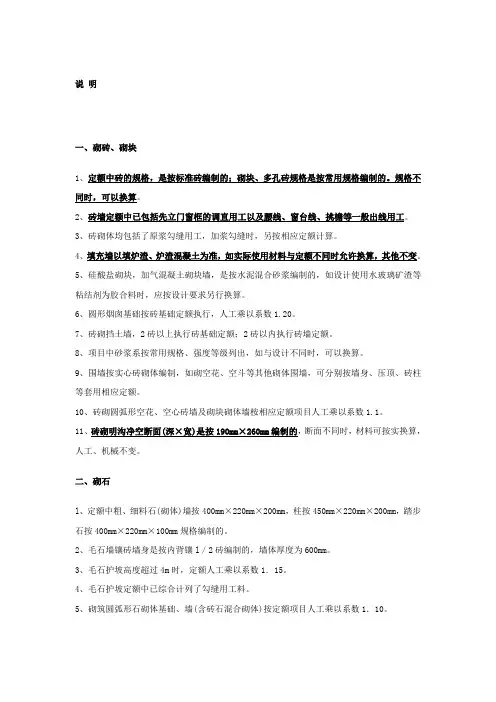

湖北2003定额解释 第3章 砌筑工程

湖北2003定额解释 第3章 砌筑工程

说明一、砌砖、砌块1、定额中砖的规格,是按标准砖编制的;砌块、多孔砖规格是按常用规格编制的。

规格不同时,可以换算。

2、砖墙定额中已包括先立门窗框的调直用工以及腰线、窗台线、挑檐等一般出线用工。

3、砖砌体均包括了原浆勾缝用工,加浆勾缝时,另按相应定额计算。

4、填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。

5、硅酸盐砌块,加气混凝土砌块墙,是按水泥混合砂浆编制的,如设计使用水玻璃矿渣等粘结剂为胶合料时,应按设计要求另行换算。

6、圆形烟囱基础按砖基础定额执行,人工乘以系数1.20。

7、砖砌挡土墙,2砖以上执行砖基础定额;2砖以内执行砖墙定额。

8、项目中砂浆系按常用规格、强度等级列出,如与设计不同时,可以换算。

9、围墙按实心砖砌体编制,如砌空花、空斗等其他砌体围墙,可分别按墙身、压顶、砖柱等套用相应定额。

10、砖砌圆弧形空花、空心砖墙及砌块砌体墙桉相应定额项目人工乘以系数1.1。

11、砖砌明沟净空断面(深×宽)是按190mm×260mm编制的,断面不同时,材料可按实换算,人工、机械不变。

二、砌石l、定额中粗、细料石(砌体)墙按400mm×220mm×200mm,柱按450mm×220mm×200mm,踏步石按400mm×220mm×100mm规格编制的。

2、毛石墙镶砖墙身是按内背镶l/2砖编制的,墙体厚度为600mm。

3、毛石护坡高度超过4m时,定额人工乘以系数1.15。

4、毛石护坡定额中已综合计列了勾缝用工料。

5、砌筑圆弧形石砌体基础、墙(含砖石混合砌体)按定额项目人工乘以系数1.10。

工程量计算规则一、砌筑工程量一般规则:1、计算墙体时,应扣除门窗洞口、过人洞,空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈粱、挑粱)、砖平拱、钢筋砖过梁和暖气包壁龛的体积,不扣除梁头、内,外墙板头、檩头、垫本、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0.3m2以下的孔洞等所占的体积,突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等体积亦不增加。

03定额计算规则

03定额计算规则

总说明一、《省建筑工程预算综合基价》(以下简称本综合基价)是在《全国统筑工程基础定额》(土建定额)的基础上,结合我省实际,按照全理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规、操作规程和2000年《全国统筑安装工程工期定额》编制的。

二、本综合基价适用于省行政区域的一般工业与民用建筑的新建、扩建和接层工程。

三、本综合基价中的消耗量是编制施工图预算和招标标底的依据。

综合基价是工程量清单计价、编制企业定额、投标报价、确定合同价、进行工程拨款、竣工结算和工程造价管理的基础;是编制概算定额、概算指标和投资估算指标的主要资料。

四、本综合基价分为实体项目、施工技术措施费、施工组织措施费及附录共四部分。

实体项目与施工技术措施费、施工组织措施费中已包括人工费、材料费、机械费、费用及利润。

实体项目消耗量不得调整,施工技术措施费和施工组织措施费消耗量作为参考,企业可自行确定。

本综合基价中的人工单价、材料价格、机械台班单价为指导性价格,编制工程预结算、标底和投标报价等时,可依据自身情况,结合市场进行调整。

五、本综合基价中的综合费用包括费用及利润。

费用包括现场管理费、企业管理费、财务费用及社会劳动保险费用。

不包括规费和税金,规费和税金按《省建筑、安装、市政、装饰装修工程费率》规定计算。

一般土建工程综合费用是按三类工程考虑的,桩基工程综合费用区分灌注桩和预制桩,分别按一类工程、二类工程考虑。

综合基价中的综合费用为指导性费用,编制工程预结算、标底和投标报价等时,应按照《省建筑、安装、市政、装饰装修工程费率》的规定结合工程实际及企业的具体情况进行确定。

六、本综合基价施工技术措施费包括:脚手架工程、模板工程、构件运输及安装工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费。

七、本综合基价施工组织措施费包括:冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验费、工程定位复测及场地清理费、成品保护费、二次搬运费、临时设施费、土建施工与生产同时进行增加费用、在有害身体健康环境中施工降效增加费。

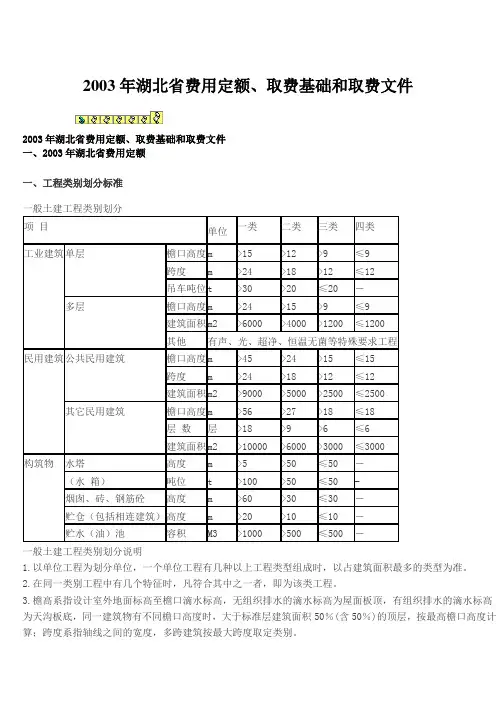

2003年湖北省费用定额、取费基础和取费文件

2003年湖北省费用定额、取费基础和取费文件

2003年湖北省费用定额、取费基础和取费文件2003年湖北省费用定额、取费基础和取费文件一、2003年湖北省费用定额一、工程类别划分标准一类二类三类四类项目单位工业建筑单层檐口高度m >15 >12 >9 ≤9跨度m >24 >18 >12 ≤12吊车吨位t >30 >20 ≤20-多层檐口高度m >24 >15 >9 ≤9建筑面积m2 >6000 >4000 >1200 ≤1200其他有声、光、超净、恒温无菌等特殊要求工程民用建筑公共民用建筑檐口高度m >45 >24 >15 ≤15跨度m >24 >18 >12 ≤12建筑面积m2 >9000 >5000 >2500 ≤2500其它民用建筑檐口高度m >56 >27 >18 ≤18层数层>18 >9 >6 ≤6建筑面积m2 >10000 >6000 >3000 ≤3000构筑物水塔高度m >5 >50 ≤50-(水箱)吨位t >100 >50 ≤50-烟囱、砖、钢筋砼高度m >60 >30 ≤30-贮仓(包括相连建筑)高度m >20 >10 ≤10-贮水(油)池容积M3 >1000 >500 ≤500-一般土建工程类别划分说明1.以单位工程为划分单位,一个单位工程有几种以上工程类型组成时,以占建筑面积最多的类型为准。

2.在同一类别工程中有几个特征时,凡符合其中之一者,即为该类工程。

3.檐高系指设计室外地面标高至檐口滴水标高,无组织排水的滴水标高为屋面板顶,有组织排水的滴水标高为天沟板底,同一建筑物有不同檐口高度时,大于标准层建筑面积50%(含50%)的顶层,按最高檐口高度计算;跨度系指轴线之间的宽度,多跨建筑按最大跨度取定类别。

湖北2003定额解释 第10章 模板及支撑工程

湖北2003定额解释 第10章 模板及支撑工程

说明本章模板分为现浇混凝土模板、预制钢筋混凝土模板、构筑物模板部分组成,使用时分别套用。

1.现浇混凝土模板按不同构件,分别以组合钢模板、钢支撑或木支撑,九夹板模板、钢支撑或木支撑,木模板、木支撑和滑升模板配制。

使用其他模板时,可以编制补充定额。

2.预制钢筋混凝土模板,按不同构件分别以组合钢模板、木模板、定型钢模、长线台钢拉摸,并配制相应的砖地模、砖胎模、长线台混凝土地模编制的。

使用其他模板时,可以编制补充定额。

3.定额中框架轻板项目,只适用于全装配式定型框架轻板住宅工程。

4.模板工作内容包括:清理、场内运输、安装、刷隔离剂、浇灌混凝土时模板维护、拆模、集中堆放、场外运输。

木模板包括制作(预制包括刨光、现浇不刨光),组合钢模板、九夹板模板包括装箱。

5.现浇混凝土梁、板、柱、墙的支模高度以3.6m编制,超过3.6m时,以超过部分工程量另按超高的项目计算。

6.用钢滑升模板施工的烟囱、是按无井架施工计算的,并综合了操作平台,不再计算脚手架及竖井架。

7.倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。

8.烟囱钢滑升模板项目均包括烟囱筒身、牛腿、烟道口;水塔钢滑升模板均已包括直筒、门窗洞口等模板用量。

9.整板基础、带形基础的反梁、基础梁或地下室墙侧面的模板用砖侧模时,可按砖基础计算,同时不计算相应面积的模板费用。

砖侧模需要粉刷时,可另行计算。

10.钢筋混凝土墙及高度大于700mm的深梁模板的固定,根据施工组织设计采用对拉螺栓时,可按实计算。

11.本定额捣制构件均按支承在坚实的地基上考虑,如属于软弱地基、湿陷性黄土地基、冻胀性土等所发生的地基处理费按实结算。

12.定额中不包括施工缝处理,根据工程的各种施工条件,如需留施工缝者,技术上的处理按施工验收规范,经济上按实结算。

13.捣制基础圈梁模板,套用本章捣制圈梁的定额。

箱式满堂基础模板拆开三个部分分别套用相应的满堂基础、墙、板定额计算。

14.若后浇带两侧面模板用钢板网时,可按(单侧面)每m2用钢板网1.05m2,人工0.08工日计算,同时不计算相应面积的模板费用。

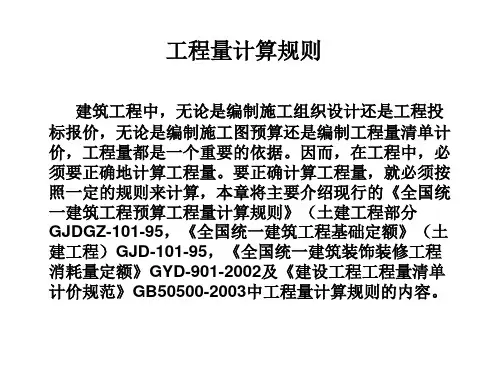

工程量计算规则(定额及清单计算规则)

工程量计算规则(定额及清单计算规则)






建筑面积的作用
建筑面积是评价国民经济建设和人民物质生活的重要经济 指标,在一定时期内完成建筑面积的多少也标志着一个国 家的工程建设发展状况、人民生活居住条件的改善和文化 生活福利设施发展的程度。 建筑面积是设计方案比选的重要依据之一。 建筑面积是编制工程建设概预算和计算某些分项工程量的 基础。 建筑面积对于建筑施工企业实行内部经济承包责任制、投 标报价、编制施工组织设计、配备施工力量、成本核算及 物资供应等,都具有重要意义。

统筹程序、合理安排 利用基数、连续计算 一次算出,多次使用 结合实际,灵活应用
§5~2 建筑面积计算 一、建筑面积概述


建筑面积的概念 建筑面积,也称为建筑展开面积,是指建筑物各层面积 的总和。 建筑面积包括使用面积、辅助面积和结构面积三部分。
使用面积:是指建筑物各层平面中直接作为生产或生活使 用的净面积之和。 辅助面积:是指建筑物各层平面中为辅助生产或辅助生活 所占净面积之和。 结构面积:是指建筑物各层平面中的墙、柱等结构所占面 积的总和。
(三 )有关术语: 1 .层高 story height 上下两层楼面或楼面与地面之间的垂直距离。 2 .自然层 floor 按楼板、地板结构分层的楼层。 3.架空层 empty space 建筑物深基础或坡地建筑吊脚架空部位不回填土石方形成 的建筑空间。 4 .走廊 corridor gollory 建筑物的水平交通空间。 5 .挑廊 overhanging corridor 挑出建筑物外墙的水平交通空问。 6 .檐廊 eaves gollory 设置在建筑物底层出檐下的水平交通空何。



二、 建筑面积计算规则及说明
(一) 计算建筑面积的范围: 1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围 水平面积计算,并应符合下列规定: ( l ).单层建筑物高度在2.20m及以上者应计算全面积;高 度不足2.20m者应计算1/2 面积。 (2). 利用坡屋顶内空间时净高超过2.10m的部位应计算全 面积:净高在1.20m至2.10m 的部位应汁算1/2 面积;净 高不足l .20m的部位不应计算面积。

03定额工程量计算规则

03定额工程量计算规则

03定额工程量计算规则03定额工程量计算规则是指根据项目的实际施工情况,按照一定的计算规则和标准来确定工程量的方法。

在工程建设中,03定额工程量计算是进行项目预算、成本控制、工程量核算和结算的重要依据。

下面将详细介绍03定额工程量计算的规则和相关内容。

一、工程量的划分工程量是指工程项目中各种工种、材料、设备等的数量,它是工程造价计算的基础。

根据03定额工程量计算规则,工程量的划分可以分为三个层次:工程项工程量、项目工程量和总工程量。

1.工程项工程量:是指把完成其中一特定工程项目的所有工种、材料、设备项目列举出来,计算工程量。

2.项目工程量:是指根据实际施工情况,将所有工程项工程量累加起来得到的一个项目的总工程量。

3.总工程量:是指将项目工程量进行加总,包括所有分部分项工程量和专业工程量,得到整个工程项目的总工程量。

二、工程量计算的方法在进行03定额工程量计算时,需要根据具体的工程项目情况,选择合适的计算方法。

常用的计算方法有界面法、定额法和单价法。

1.界面法:适用于工程量不规则、分析复杂的情况。

通过绘制工程图纸,划分为多个分区,然后对每个分区进行工程量计算。

2.定额法:适用于工程量相对规整的情况。

根据工程项目的定额表,按照工程量规则进行计算,具有一定的标准化和规范化。

3.单价法:适用于工程量难以直接计算的情况。

通过确定各项工程的单位工程造价和多项工程的单项工程造价,再根据实际工程量进行计算。

三、工程量计算的标准标准主要包括如下内容:1.工程量计算单位:根据工程项目的实际情况,确定工程量计算的单位,如平方米、立方米、米、个等。

2.工程量计算方法:根据不同的工程项目,确定不同的工程量计算方法,如界面法、定额法和单价法。

3.工程量计算原则:根据工程项目的特点,确定工程量计算的原则,如不得重复计算、统一计算和合理计算等。

4.工程量计算依据:根据工程项目的标准和规范,确定工程量计算的依据,如定额表、设计图纸、工程信息等。

湖北2003定额解释 第2章 桩与地基基础工程

桩与地基基础工程说明一、本定额适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程.二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级。

无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定。

用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标.12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算。

土质鉴别见下表:三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩等,未包括接桩费用,如需接桩,应另按接桩定额计算。

四、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类。

强风化岩不作人岩计算;中风化岩和微风化岩作人岩计算。

岩石风化程度划分如下表岩石风化程度划分表五、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械量按相应定额项目乘以系数1.25计算。

六、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。

七、打试验桩按相应定额项目的人工、机械乘以系数2计算。

八、打桩打孔,桩间净距离小于4倍桩径(桩边长),按相应定额项目中的人工、机械乘以系数1.13。

九、定额以打直桩为准,如打斜桩斜度在1:6以内者,按相应定额项目乘以1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

十、定额以平地(坡度小于15度)打桩为准,如在堤坡上(坡度大于15度)打桩时,桉相应定额项目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,掐相应定额项目人工、机械乘以系数1.11.十一、定额各种灌注的材料用量中,均已包括下表规定的充盈系数和材料损耗。

充盈系数与定额规定不同时可以调整。

其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。

湖北省工程量计算规则

湖北省工程量计算规则总说明一、《湖北省建筑工程消耗量定额及统一基价表》(以下简称本定额)是按照中华人民共和国国家标准GB50500-2003《建筑工程工程量清单计价规范》(以下简称《规范》)的要求,在《全国统一建筑工程基础定额湖北省统一基价表》(2000年)的基础上进行修编的。

二、本定额既是实行工程量清单计价办法时套用的消耗量定额,同时也是实行定额计价办法时的全省统一基价表。

本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。

三、本定额是定额计价编制施工图预算、工程竣工结算的依据;是定额计价和工程量清单计价招标工程编制标底的依据;是合理计算隔和有效控制工程造价的基础;也是选择经济合理的建筑设计方案,编制设计概算及投资估算的依据;是企业投标报价,加强企业内管理和核算的重要参考。

四、本定额主要内容分为三部分:有、第一部分为工程项目、第二部分为施工技术措施项目、第三部分为附录(湖拧土及砂浆配合比、材料及机械台班取定价格)。

本定额的章、节划分依照《规范》统一项目编码设置,定额基价的表现形式由人工费、材料费、机械费三项组成。

五、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

执行定额计价办法时,除规定允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。

六、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械和必要的施工措施费用标准,是按照正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。

七、本定额的工作内容中已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。

八、本定额中消耗量和价格的确定:1.人工工日:(1)本定额的人工工日不分工种、技术等级,一律以综合工日表示,内容包括基本用工、辅助用工、超运距用工、人工幅度差。

湖北省定额说明及计算规则

湖北省建筑工程消耗量定额及统一基价表基础·结构·屋面建筑工程建筑面积计算规范1、总则1.0.1. 为规范工业与民用建筑工程的面积计算,统一计算方法,制定规范。

1.0.2. 本规范适用于新建、扩建、改建的工业与民用建筑工程的面积计算。

1.0.3. 建筑面积计算应遵循科学、合理的原则。

1.0.4. 建筑面积计算除应遵循本规范,尚应符合国家现行的有关标准规范的规定。

2、术语2.0.1.层高:上下两层楼面或楼面与地面之间的垂直距离。

2.0.2.自然层:按楼板、地板结构分层的楼层。

2.0.3.架空层:建筑物深基础或坡地建筑吊脚架空部位不回填土石方形成的建筑空间。

2.0.4.走廊:建筑物的水平交通空间。

2.0.5.挑廊:挑出建筑物外墙的水平交通空间。

2.0.6.檐廊:设置在建筑物底层出檐下的水平交通空间。

2.0.7.回廊:在建筑物门厅、大厅内设置在二层或二层以上的回形走廊。

2.0.8.门斗:在建筑物出入口设置的起分隔、挡风、御寒等作用的建筑过渡空间。

2.0.9.建筑物通道:为道路穿过建筑物而设置的建筑空间。

2.0.10.架空走廊:建筑物与建筑物之间,在二层或二层以上专门为水平交通设置的走廊。

2.0.11.勒脚:建筑物的外墙与室外地面或散水接触部位墙体的加厚部分。

2.0.12.围护结构:围合建筑空间四周的墙体、门、窗等。

2.0.13.围护性幕墙:直接作为外墙起围护作用的幕墙。

2.0.14.装饰性幕墙:设置在建筑物墙体起装饰作用的幕墙。

2.0.15.落地橱窗:突出外墙面根基落地的橱窗。

2.0.16.阳台:供使用者进行活动和晾晒衣物的建筑空间。

2.0.17.眺望间:设置在建筑物顶层或挑出房间的供人们远眺或观察周围情况的建筑空间.2.0.18.雨蓬:设置在建筑物进出口上部的遮雨、遮阳篷。

2.0.19.地下室:房间地平面低于室外地面的高度超过该房间净高的1/2者为地下室。

2.0.20.半地下室:房间地平面低于室外地面的高度超过该房间净高的1/3者,且不超过1/2者为半地下室。

工程量计算规则及说明

工程量计算规则及说明一、工程量计算规则1、基础与墙身(柱身、筒身)的划分:(1)房屋基础与墙(柱)身采用同一种材料时,以设计室内地坪为分界线(有地下室者,以地下室室内设计地坪为界),以下为基础,以上为墙(柱)身。

(2)房屋基础与墙(柱)身采用不同材料时,不同材料的接合面和设计室内地坪的高差在±0.3m以内时,以不同材料为分界线,超过±0.3m时,以设计室内地坪为分界线。

(3)砖石围墙,以设计室外地坪为分界线,以下为基础,以上为墙身。

(4)烟囱、水塔基础与筒身采用砖砌时,以砖砌体扩大部分顶面为分界线,以下为基础,以上为筒身。

基础与筒身采用不同材料时,以不同材料的接合面为分界线。

2、砖、石基础工程量以m3计算。

基础的长度:外墙基础按外墙中心线长度计算;内墙基础按内墙大放脚基础以上净长度计算。

基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.30m2以内孔洞所占体积不扣除,靠墙暖气沟的挑砖也不增加。

附墙柱基础宽出部分的体积应并入其工程量内。

基础大放脚部分的工程量可按附表1、2、3、4计算。

3、砖墙、空心砖墙、多孔砖墙工程量以m3计算。

应扣除门、窗洞口(门、窗框外围面积)、过人洞、空圈的体积,以及嵌入墙身的钢筋混凝土梁(包括过梁、圈梁、挑梁)、柱、砖平 、钢筋砖过梁和暖气包壁龛的体积。

不扣除梁头、板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、墙体内的加固钢筋、木筋、铁件、钢管及每个面积在0.30m2以内孔洞所占体积。

突出墙面窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐体积亦不增加。

砖垛、砖压顶及三皮砖以上的腰线和挑檐等体积,应并入所依附墙身体积内计算。

墙体的长度:外墙长度按外墙中心线长度计算,内墙长度按内墙净长度计算。

墙体高度应按设计的高度计算。

墙体的厚度,应按下列计算:(1)标准砖(240mm×115mm×53mm)计算厚度|(2)空心砖规格为:190mm×290mm×190mm(大九孔)、190mm×190mm ×190mm(小九孔)、190mm×190mm×190mm(十二孔)、190mm×240mm ×90mm(三孔),计算厚度均为190mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总说明一、《湖北省建筑工程消耗量定额及统一基价表》(以下简称本定额)是按照中华人民共和国国家标准GB50500-2003《建筑工程工程量清单计价规范》(以下简称《规范》)的要求,在《全国统一建筑工程基础定额湖北省统一基价表》(2000年)的基础上进行修编的。

二、本定额既是实行工程量清单计价办法时套用的消耗量定额,同时也是实行定额计价办法时的全省统一基价表。

本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。

三、本定额是定额计价编制施工图预算、工程竣工结算的依据;是定额计价和工程量清单计价招标工程编制标底的依据;是合理计算隔和有效控制工程造价的基础;也是选择经济合理的建筑设计方案,编制设计概算及投资估算的依据;是企业投标报价,加强企业内管理和核算的重要参考。

四、本定额主要内容分为三部分:有、第一部分为工程项目、第二部分为施工技术措施项目、第三部分为附录(湖拧土及砂浆配合比、材料及机械台班取定价格)。

本定额的章、节划分依照《规范》统一项目编码设置,定额基价的表现形式由人工费、材料费、机械费三项组成。

五、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

执行定额计价办法时,除规定允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。

六、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械和必要的施工措施费用标准,是按照正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。

七、本定额的工作内容中已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。

八、本定额中消耗量和价格的确定:1.人工工日:(1)本定额的人工工日不分工种、技术等级,一律以综合工日表示,内容包括基本用工、辅助用工、超运距用工、人工幅度差。

(2)本定额中的人工工日的单价按鄂建[2003]44号文中的人工单价列入。

2.材料(1)本定额中的材料消耗包括施工中所需的所有材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工堆放或操作损耗。

(2)本定额列出的材料(包括半成品)价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料供应价(或原价)、运杂费、采购保管费、检验试验费等。

3.施工机械台班:(1)本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。

(2)机械台班包括机械幅度差。

(3)机械台班单价按《湖北省施工机械台班几个》(2003年)计算。

九、本定额除脚手架及垂直运输定额中已注明其适用檐口高度外,其他部分项工程均按建筑物檐口高度20m以下编制。

檐口高度超过20m时,另按本定额技术措施项目中第十二章高层挨近住垂直运输及增加费的有关规定计算。

十、本定额中的混凝土养护和木材干燥均按自然养护、自然干燥制定的,如预制钢筋混凝土构件制作采用其他方法养护和木材采用烘干法,其费用另行计算。

十一、本定额中对周转性的模板脚手架工具等建筑材料,已包括同一城市的工地之间的场外运输费用。

十二、本定额中结合我省设计、施工、招标投标的实际情况,作了以下调整:1.现浇混凝土构件的模板计量由原来规定按构件混凝土体积计算修改为按模板施工实有接触面积以平方米计算。

2.本定额现浇混凝土构件按四种模板(组合钢模钣、九夹板模板、木模板、滑升模板)类型,二种支撑(钢支撑,木支撑)编制消耗量子目。

3.本定额商品混凝土单价按出厂供应价格加运输费、泵送费以“入模”价格的方式列入基价。

其“入模”价格按不同运距和泵送高度综合取定,已包含泵送管道的安装、拆卸、固定、清洗等费用,不包含入模后的振捣、养护等内容。

1.本定额各章说明、工程量计算规则、附注等条文注明允许按定额人工、材料、机械的比例或系数换算,或按规定消耗量进行换算者,均应按本定额所列单价计算基价,列入定额直接费。

2.本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。

3.山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。

4.定额中的人工工日及单价,各地不得自行变更。

5.定额中的机械类型、名称、规格型号、机型为统一划分,实际采用机械与定额不同时,不允许换算。

十五、本定额中未包括预制钢筋混凝土桩及预制钢筋混凝土构件的制作废品率、运输堆放损耗及安装(打十六、本定额未列的消耗项目,由各市、县建设工程造价主管机构按照本定额编制原则、方法收集补充,报省建设工程造价管理总站备案。

十七、本定额是我省建设工程按定额计价的规范性文件,各地区、各部门不得另行编制、修改和翻印。

十八、本定额中注有“³³”以内或“³³”以下者,均包括“³³”本身,“³³”以外或“³³”以上者,则不包括“³³”本身。

土石方工程工程量计算规则一、土石方工程量计算一般规则:1 、土方体积均以挖掘前的天然密实体积为准计算。

如虚方体积、夯实体积和松填体积必须折算成天然密实体积时, 可按表 Al-2 所列数值换算。

2 、挖土一律以设计室外地坪标高为准计算。

二、平整场地及碾压工程量按下列规定计算:l 、人工平整场地是指建筑场地以设计室外地坪为准±30cm 以内挖、填土方及找平。

挖、填土厚度超过±30cm 以外时, 按场地土方平衡竖向布置图另行计算。

2 、平整场地工程量按建筑物外墙外边线每边各加2m, 以平方米计算。

3 、建筑场地原土碾压以平方米计算, 填土碾压按图示填土厚度以立方米计算。

-²-²三、挖沟槽、基坑土方工程量按下列规定计算:1 、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽三倍以上的为沟槽。

凡图示基坑底面积在2Om2以内, 且坑底的长与宽之比小于或等于3的为基坑。

凡图示沟槽底宽3m以外, 坑底面积20m2 以外, 平整场地挖土方厚度在30cm 以外, 均按挖土方计算。

2 、计算挖沟槽、基坑土方工程量需放坡时 , 放坡系数按表 A1-3 规定计算。

注1. 沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数, 依不同土壤厚度加权平均计算。

2. 计算放坡时, 在交接处的重复工程量不予扣除。

原槽、坑作基础垫层时, 放坡自垫层上表面开始计算。

3、挖沟槽、基坑需支挡土板时, 其宽度按图示沟槽、基坑底宽, 每边各加 10cm 。

挡土板面积按槽、坑垂直支撑面积计算。

双面支撑亦按单面垂直面积计算, 套用双面支挡土板定额, 不论连续或断续均执行本定额。

凡放坡部分不得再计算挡土板, 支挡土板后, 不得再计算放坡。

4、基础施工所需工作面按表 Al-4 规定计算。

5、挖沟槽长度: 外墙按图示中心线长度计算; 内墙按图示基础底面之间净长度计算; 内外突出部分〈垛、附墙烟囱等〉体积并人沟槽土方工程量内计算。

6、挖管道沟槽长度按图示中心线长度计算。

沟底宽度设计有规定的, 按设计规定尺寸计算。

设计无规定的, 可按表A1-5 规定宽度计算。

方量不另行计算,底面积大于20 m2的井类, 其增加工程量并入管沟土方内计算。

2. 铺设铸铁给排水管道时其接口等处土方增另量, 可按铸铁给排水管道地沟土方总量的2.5% 计算。

7 、沟槽、基坑深度按图示槽、坑底面至设计室外地坪深度计算;管道地沟按图示沟底至设计室外地坪深度计算。

四、地下连续墙挖土成槽土方量按连续墙设计长度、宽度和槽深(加超深0.5m)以立方米计算。

五、岩石开凿及爆破工程量, 区别石质按下列规定计算 :1 、人工凿岩石按图示尺寸以立方米计算。

2 、爆破岩石按图示尺寸以立方米计算, 其沟槽和基坑的深度、宽度允许超挖量:次、普竖石:2OOmm特坚石:15Omm超挖部分岩石并入岩石挖方量内计算。

六、机械拆除混凝土障碍物, 按被拆除构件的体积以立方米计算²七、人工凿钢筋混凝土桩头按桩截面积乘以被凿断的桩头长度以立方米计算。

八、回填土区分夯填、松填按图示回填体积并依下列规定, 以立方米计算:1、沟槽、基坑因填土体积以挖方体积减去设计室外地坪以下埋设砌筑物(包括基础垫层、基础等)体积计算。

2、管道沟槽回填以挖方体积减去管道所占体积计算。

管径在 50O mm 以下的不扣除管道所占体积;管径超过 50Omm以上时按表 A1-6 规定扣除管道所占体积计算。

33 、室内回填土按主墙之间的面积乘以回填土厚度计算。

4 、余土或取土工程量可按下式计算 :余土外运体积= 挖土总体积一回填土总体积 ( 或按施工组织设计计算〉式中计算结果为正值时为余土外运体积, 负值时为取土体积。

九、基底钎探按图示基底面积以平方米计算。

十、土方运距按下列规定计算:1 、推土机推土运距: 按挖方区重心至回填区重心之间的直线距离计算。

2 、铲运机运土运距: 按挖方区重心至卸土区重心加转向距离 45m 计算。

3 、自卸汽车运土运距: 按挖方区重心至填土区〈或堆放地点〉重心的最短距离计算。

十一、围墙、挡土墙、窨井、化粪池等都不计算平整场地。

桩与地基工程工程量计算规则一、预制钢筋混凝土桩(1)打预制钢筋混凝土桩的体积 , 按设计桩长 ( 不扣除桩尖虚体积)乘以桩截面面积计算。

管桩的空心体积应扣除。

如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。

(2)液压静力压桩的体积按设计桩长 ( 不扣除桩尖虚体积 ) 乘以桩截面面积计算。

(3)预制方桩和灌注桩 ( 或钻孔桩)凿桩头体积按第一章土 ( 石 ) 方工程有关规定 , 套相应的定额子目。

二、送桩 : 按桩截面面积乘以送桩长度 ( 即自设计桩顶面至设计室外地坪面另加 0.5m)计算。

三、接桩:电焊接桩按设计接头 ,以个计算;硫磺胶泥接桩按桩断面乘以接头个数以平方米计算。

四、打拔钢板桩按措施项目有关规定执行。

五、打孔灌注桩 :(1)砂桩、碎石桩、砂石桩的体积 , 按设计规定的桩长〈不扣除桩尖虚体积 )乘以钢管管箍外径截面面积计算。

(2)打孔前先埋人预制混凝土桩尖再灌注混凝土者 , 桩尖按第四章混凝土及钢筋混凝土工程有关规定以立方米计算 , 灌注桩、现场振动沉管灌注桩按设计桩长 ( 自桩尖顶面至桩设计顶面高度 ) 增加 0.25m, 乘以钢管管箍外径截面面积计算。

(3)复打桩体积按灌注桩设计桩长增加空段长度 ( 自设计室外地面至设计桩顶距离)乘以钢管管箍外径截面面积计算 , 套相应的复打定额子目。
