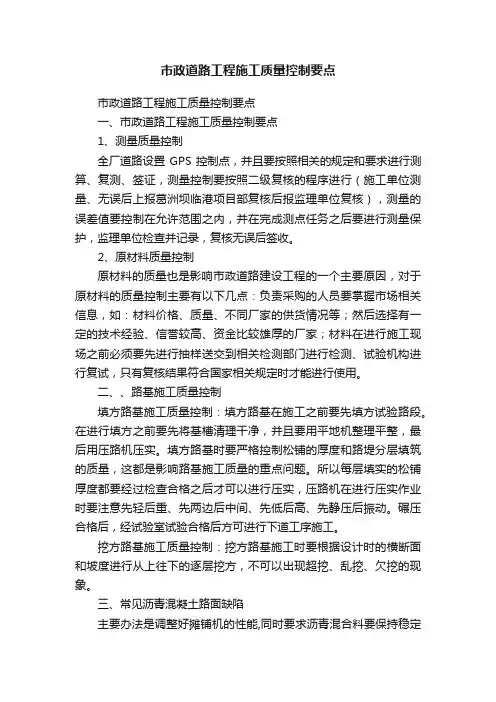

市政道路工程施工质量控制要点范本
道路施工质量控制要点

道路施工质量控制要点

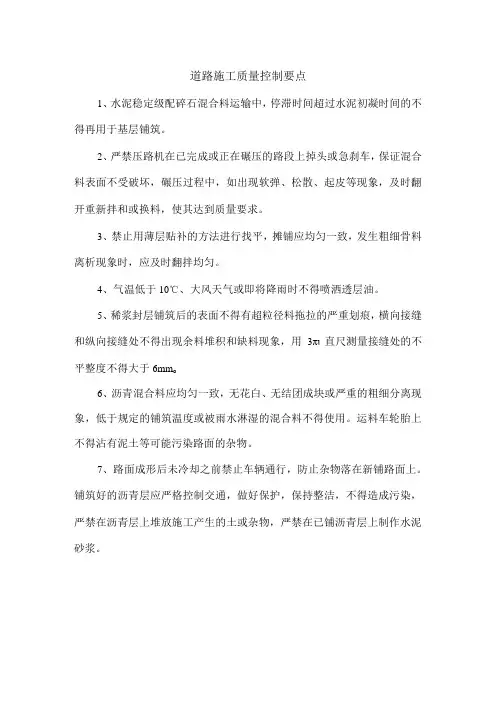

1、水泥稳定级配碎石混合料运输中,停滞时间超过水泥初凝时间的不得再用于基层铺筑。
2、严禁压路机在已完成或正在碾压的路段上掉头或急刹车,保证混合料表面不受破坏,碾压过程中,如出现软弹、松散、起皮等现象,及时翻开重新拌和或换料,使其达到质量要求。
3、禁止用薄层贴补的方法进行找平,摊铺应均匀一致,发生粗细骨料离析现象时,应及时翻拌均匀。
4、气温低于10℃、大风天气或即将降雨时不得喷洒透层油。
5、稀浆封层铺筑后的表面不得有超粒径料拖拉的严重划痕,横向接缝和纵向接缝处不得出现余料堆积和缺料现象,用3πι直尺测量接缝处的不平整度不得大于6mm o
6、沥青混合料应均匀一致,无花白、无结团成块或严重的粗细分离现象,低于规定的铺筑温度或被雨水淋湿的混合料不得使用。
运料车轮胎上不得沾有泥土等可能污染路面的杂物。
7、路面成形后未冷却之前禁止车辆通行,防止杂物落在新铺路面上。
铺筑好的沥青层应严格控制交通,做好保护,保持整洁,不得造成污染,严禁在沥青层上堆放施工产生的土或杂物,严禁在已铺沥青层上制作水泥砂浆。
市政道路工程施工质量控制措施

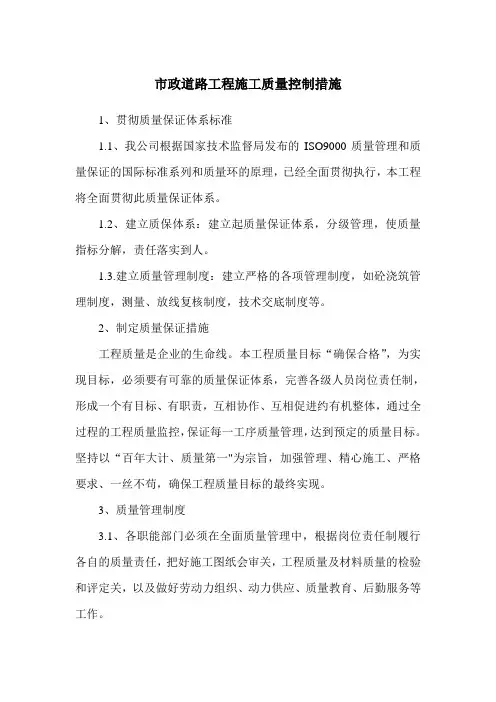

市政道路工程施工质量控制措施1、贯彻质量保证体系标准1.1、我公司根据国家技术监督局发布的ISO9000质量管理和质量保证的国际标准系列和质量环的原理,已经全面贯彻执行,本工程将全面贯彻此质量保证体系。
1.2、建立质保体系:建立起质量保证体系,分级管理,使质量指标分解,责任落实到人。
1.3.建立质量管理制度:建立严格的各项管理制度,如砼浇筑管理制度,测量、放线复核制度,技术交底制度等。
2、制定质量保证措施工程质量是企业的生命线。
本工程质量目标“确保合格”,为实现目标,必须要有可靠的质量保证体系,完善各级人员岗位责任制,形成一个有目标、有职责,互相协作、互相促进约有机整体,通过全过程的工程质量监控,保证每一工序质量管理,达到预定的质量目标。
坚持以“百年大计、质量第一"为宗旨,加强管理、精心施工、严格要求、一丝不苟,确保工程质量目标的最终实现。
3、质量管理制度3.1、各职能部门必须在全面质量管理中,根据岗位责任制履行各自的质量责任,把好施工图纸会审关,工程质量及材料质量的检验和评定关,以及做好劳动力组织、动力供应、质量教育、后勤服务等工作。
3.2、认真做好图纸会审工作,有效地避免施工过程中的反复和返工。
严格按设计图纸、会审纪要和施工验收规范等严密组织施工。
在生产任务向班组交底的同时进行技术安全交底、质量标准交底,以提高预警效果。
做到上道工序不达标,不进入下道工序的施工。
3.3、根据总体施工组织设计,对工程中比较特别的重要工艺及时编制专题分项施工方案,解决疑难问题,加强施工现场的统一指挥、统一管理,在施工中做好预防性的质量控制。
3.4、班组要以职业道德、工序纪律、操作规范、工艺标准、质量自检、自控为主要内容,建立班组质量责任制。
并与班组实行的经济责任制相结合,在施工中以因素管理为主,把影响质量的因素控制在工序作业的全过程中。
3.5、建立责任制与经济挂钩的机制。
项目部建立专项质量基金,用以奖历质量好的班组、队,同时对质量差的班组进行罚款,并责令返工。
市政道路工程质量控制要点说明

路面基层质量控要点
2、碾压 1整型后,当混合料处于最佳含水量的±1%时,
进行碾压〔一般水份略大一点为好. 2碾压应在全宽内进行.直线段由两侧路肩
〔或绿化带向路中心碾压;碾压时后轮重叠 1/2轮宽.先静压,后振动,达到平整密实无轮迹 为止碾压应进行到要求的密实度为止.
缝,应在前部已摊铺混合料部分留下10~20㎝宽暂不碾压,作为后面摊 铺的高程基准面,并有5~10㎝左右的摊铺层重叠,以热接缝形式在最后 做跨接缝碾压以消除缝迹.上下层纵缝应错开15㎝以上. 〔2为确保沥青混凝土路面平整度、厚度达到设计要求,上面层摊铺采 用走雪橇方式控制摊铺层厚度和平整度,摊铺机安装移动式自动找平基 准装置. 〔3摊铺过程中,摊铺机以试铺确定的摊铺速度、振动、振捣频率匀速 前进,严禁中途变速或停顿. 〔4每天开始摊铺前,熨平板必须预热,预热温度不得低于 70℃. 〔5摊铺遇雨时,应立即停止施工,并在雨后清除未压实成型的混合料.
度、速度及遍数; 〔4确定松铺系数; 〔5施工单位做出试铺段试铺总结,报监理审批后作为
正式开工的依据.
沥青路面面层质量控制
2施工阶段的质量控制 沥青混合料拌制 〔1拌和温度.拌和时沥青的温度在160~170℃左右,由于常温的
矿粉是与矿料同时加入的,为保证矿料的拌和温度,矿料的进料温 度控制在175~190℃,混合料出厂温度以155~170℃为宜. 〔2拌和料不得使用回收粉尘,粉尘必须排放出去.用于生产沥青 混凝土的矿粉必须存放于拌和机石粉灌中,保持干燥,呈自由流动 状态. 〔3工地试验室每天对拌和物性能、集料级配和沥青用量进行抽 样检验2次,拌和料各项性能指标必须与试铺合格产品相符. 〔4拌和料应均匀一致,无花白、结团成块或严重的粗细料分离 现象,严禁不合格的产品出场. 〔5多雨潮湿气候时,生产沥青混合料所需集料〔尤其是石屑应 堆放在干燥储存,当细集料需要量少又受雨潮湿使冷料仓供料困 难时,尽量不按排施工.
市政道路工程质量控制要点

市政道路工程质量控制要点市政道路工程是城市基础设施建设的重要组成部分,对于保障城市交通畅通、提升城市形象和增加居民生活质量具有重要意义。
为了确保市政道路工程的施工质量,以下是一些质量控制要点的总结。
一、前期准备在进行市政道路工程施工前的前期准备阶段,需要做好以下工作:1.全面详细的工程勘察:对工程区域进行全面、详细的勘察,包括地质、地形、水文等情况,以便为后续施工提供准确的数据。
2.合理的设计方案:基于勘察结果,制定合理的设计方案,包括道路宽度、坡度、排水设施等,确保设计符合相关标准和要求。
二、材料选择与验收材料的选择和验收是市政道路工程质量控制的关键环节,需要注意以下要点:1.合格供应商和材料: 选择合格信誉良好的供应商,采购符合标准的材料,避免采购劣质材料,确保道路材料的质量可靠。
2.材料质量验收:对采购的材料进行严格的质量验收,包括观察外观、强度测试等,确保材料符合相关标准。
三、施工过程质量控制在市政道路工程的施工过程中,需要注意以下要点来控制质量:1.施工方案的严格执行: 施工中,要按照设计图纸和施工方案进行,避免因为敷衍潦草而导致施工质量下降。
2.质量检查: 在施工过程中,定期进行现场质量检查,发现问题及时整改,避免问题扩大化。
3.质量记录: 对施工过程中的关键节点以及重要施工环节进行记录,以备后续质保阶段使用。
四、施工结束后的质量验收市政道路工程施工结束后,需要进行质量验收,确保施工质量满足要求:1.道路平整度验收:测量道路平整度,确保道路的平整度达到相关标准。
2.排水系统验收:对工程的排水系统进行验收,确保排水系统畅通有效。
3.相关文件和资料整理: 对施工过程中的文件、检测报告等进行整理归档,方便后续的维护和管理。
综上所述,市政道路工程质量控制的要点包括前期准备、材料选择与验收、施工过程质量控制以及施工结束后的质量验收。
通过严格执行相关要求和标准,可以确保市政道路工程的质量,提升城市的交通运输能力和居民的生活质量。
市政道路施工质量控制要点

混合料配比
合理设计混合料的配比, 确保路面的强度、耐磨性 和抗滑性能。
路面平整度
控制路面的平整度,以提 高行车的舒适性和安全性。
排水系统建设
排水设计
根据地形、气候等条件,合理设 计排水系统的结构和布局。
管道质量
确保排水管道的质量,避免因管道 破裂、渗漏等问题影响排水效果。
排水沟施工
按照规定的施工工艺进行排水沟的 施工,确保排水沟的顺畅和牢固。
04 质量检测与验收
检测方法与标准
检测方法
采用无损检测和有损检测相结合的方法,对市政道路的压实度、平整度、弯沉值等指标进行检测。
检测标准
根据国家相关标准和地方规范,制定符合市政道路施工要求的检测标准,确保施工质量符合设计要求 。
验收流程与要求
验收流程
按照施工过程和工序,对市政道路进行分阶段验收,包括基础工程、路面工程、排水工 程等。
储存环境
确保原材料的储存环境干燥、通风良好,防止材料受潮、变 质等问题。
运输管理
合理规划运输路线,确保原材料按时到达施工现场,同时采 取必要的防护措施,防止材料损坏。
材料进场检验
检验制度
建立完善的材料进场检验制度,对进 场的原材料进行质量抽检,确保符合 设计要求和规范标准。
不合格处理
对于检验不合格的原材料,应进行退 回或降级使用处理,并记录在案,防 止再次出现类似问题。
THANKS FOR WATCHING
感谢您的观看
质量奖惩制度
制定质量奖惩规定
01
根据企业的实际情况,制定质量奖惩规定,明确奖励和惩罚的
标准和程序。
实施质量奖惩
02
根据质量检查结果,对表现优秀的施工班组和个人进行奖励,
市政道路工程施工质量控制要点

市政道路工程施工质量控制要点市政道路工程施工质量控制要点一、市政道路工程施工质量控制要点1、测量质量控制全厂道路设置GPS控制点,并且要按照相关的规定和要求进行测算、复测、签证,测量控制要按照二级复核的程序进行(施工单位测量、无误后上报葛洲坝临港项目部复核后报监理单位复核),测量的误差值要控制在允许范围之内,并在完成测点任务之后要进行测量保护,监理单位检查并记录,复核无误后签收。
2、原材料质量控制原材料的质量也是影响市政道路建设工程的一个主要原因,对于原材料的质量控制主要有以下几点:负责采购的人员要掌握市场相关信息,如:材料价格、质量、不同厂家的供货情况等;然后选择有一定的技术经验、信誉较高、资金比较雄厚的厂家;材料在进行施工现场之前必须要先进行抽样送交到相关检测部门进行检测、试验机构进行复试,只有复核结果符合国家相关规定时才能进行使用。
二、、路基施工质量控制填方路基施工质量控制:填方路基在施工之前要先填方试验路段。
在进行填方之前要先将基槽清理干净,并且要用平地机整理平整,最后用压路机压实。
填方路基时要严格控制松铺的厚度和路堤分层填筑的质量,这都是影响路基施工质量的重点问题。
所以每层填实的松铺厚度都要经过检查合格之后才可以进行压实,压路机在进行压实作业时要注意先轻后重、先两边后中间、先低后高、先静压后振动。
碾压合格后,经试验室试验合格后方可进行下道工序施工。
挖方路基施工质量控制:挖方路基施工时要根据设计时的横断面和坡度进行从上往下的逐层挖方,不可以出现超挖、乱挖、欠挖的现象。
三、常见沥青混凝土路面缺陷主要办法是调整好摊铺机的性能,同时要求沥青混合料要保持稳定的温度及级配。
横缝跳车主要是工艺上的问题,横缝在处理时要将已成型的路面切齐,并在接触面上浇洒粘层沥青。
摊铺机在开铺前掌握好松铺系数,刚摊铺完人工及时修补。
碾压时先横向碾压,再纵向碾压,经过这样处理一般不会出现横缝。
密实度不够的主要原因是油石比不准确、级配曲线中细料出线、压实遍数不够或压实机具偏轻造成的。
市政道路施工质量控制要点资料

市政道路施工质量控制要点资料一、施工资质要求1.施工单位必须具有相应的资质证书,能够胜任道路建设工程的施工任务。
2.施工单位必须具有一定的施工经验和技术实力,能够保证施工质量和工期。
二、设计要求1.施工单位必须按照设计图纸和相关规范要求进行施工。
2.施工单位要认真研究设计文件,了解工程要求和质量控制要点,确保施工质量。
三、材料选用1.施工单位必须选用符合国家或行业标准的材料,材料的质量和性能要符合工程要求。
2.施工单位要认真验收和管理材料,杜绝使用不合格材料。
四、施工过程质量控制1.施工单位要按照施工时序和工艺要求进行施工,确保施工进度和质量。
2.施工单位要加强现场管理,保证施工现场的秩序和安全。
3.施工单位要合理安排施工人员,确保施工人员的素质和技术水平。
4.施工单位要加强施工机具和设备的管理,确保施工机具和设备的完好和正常工作。
五、质量检验1.施工单位要按照相关规范和要求进行质量检验。
2.施工单位要建立完善的质量检验制度,确保质量检验的有效性和可靠性。
3.施工单位要认真整理和管理质量检验资料,以备日后查阅和验收。
六、质量整改1.施工单位要及时整改质量问题,保证施工质量符合要求。
2.施工单位要与监理单位和业主进行沟通和协调,共同解决质量问题。
七、施工质量验收1.施工单位要按照相关规定进行施工质量验收。
2.施工单位要认真整理和准备施工质量验收资料,提供完备的施工质量验收依据。
八、质量管理体系建设1.施工单位要建立健全质量管理体系,确保施工质量的持续改进。
2.施工单位要加强质量培训和教育,提高员工的质量意识和技术水平。
以上是市政道路施工质量控制的要点资料,希望能对您有所帮助。
市政工程施工工程中的质量控制点

市政工程施工过程中的质量控制点1、市政工程质量控制点设置位置在施工过程中的质量控制重点在进场材料的质量和性能(材料合格证、型试报告、复试报告)和施工中施工工序的质量节点控制点及常见的质量通病控制、预防。
(1)质量控制点设置位置①道路工程②桥梁工程③排水工程④绿化工程2.常见的质量通病控制、预防(1)路基填土压实度达不到标准①应使土的含水量在最佳含水量附近(±2%)时进行压实。
②填土应分层填筑,分层压实,通常压实厚度不超过20cm。
③应采用15t级以上的压路机械。
(2)路基出现弹簧①填土在压实时,含水量应控制在最佳含水量两个百分点之内.②填上层土时,应对下层填土的压实度和含水量进行检查,待检查合格后方能填上层土。
③在填土时应开好排水沟,或采取其他措施降低地下水位到路基50cm以下。
(3)路拌灰土混合料不均匀①应选用合适的机具进行路拌法施工,保证有足够的翻拌深度和打碎能力。
通常宜选用专用的稳定土拌和机。
如使用其它的机械(如中拖或小宝马),要使土层全部翻透。
②土块应尽可能粉碎,最大尺寸不应超过15mm,对于超尺寸土块应予剔除。
(4)灰土压实度不足①应选用15T以上的压路机或振动压路机碾压,压实厚度在20cm时,应采用18—30T的三轮压路机碾压。
②混合料摊铺后应在1-2天内充分碾压完毕,并保证一定的碾压次数,直至碾压到一起的密实度为止,同时表面无明显轮迹。
一般需碾压6—7遍。
③当含水量过高或过低时,应采取措施,在达到最佳含水量(或略高,但不超过2%)时才碾压。
(5)灰土未结成整体①施工前,应对石灰质量进行检验,避免使用存放时间过长的石灰或劣质石灰.②进行充分的压实,达到规定的压实度。
③应尽量避免冬季施工.(6)灰土表面起皮松散①施工时应在最佳含水量左右碾压,表面干燥时,应适量洒水。
②禁止薄层贴补,局部低洼处,应留待上层结构施工时解决。
③碾压过程中有起皮现象,应及时翻开重新拌合碾压.(7)弯沉达不到设计要求①灰土结构层施工前,一定要对下层的施工质量进行检查,下层质量达到要求时才进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政道路工程施工质量控制要点
市政道路工程施工质量控制要点
一、基本规定
1.1.1施工单位应建立健全施工技术、质量、安全生产管理体系,制定各
项施工管理制度,并贯彻执行。
1.1.2施工前,施工单位应组织有关施工技术管理人员深入现场调查,了
解掌握现场情况,做好充分的施工准备工作。
1.1.3施工单位应按合同规定的、经过审批的有效设计文件进行施工。
未
经批准的设计变更、工程洽商严禁施工。
1.1.4施工中应对施工测量及其内业经常复核,确保准确。
1.1.5施工中必须建立安全技术交底制度,并对作业人员进行相关的安全
技术教育与培训。
作业前主管施工技术人员必须向作业人员进行详尽的安全技术交底,并形成文件。
1.1.6施工中,前一分项工程未经验收合格严禁进行后一分项工程施工。
1.1.7 与道路同期施工,敷设于城镇道路下的新管线等构筑物,应按先深
后浅的原则与道路配合施工。
施工中应保护好既有及新建地上杆线、地下管线等建(构)筑物。
1.1.8开工前,建设单位应组织设计、勘测单位向施工单位移交现场测量
控制桩、水准点,并形成文件。
施工单位应结合实际情况,制定施工测量方案,建立测量控制网、线、点。
1.1.9开工前施工单位应组织有关施工技术人员对施工图进行认真审查,
发现问题应及时与设计人联系进行变更,并形成文件。
1.1.10开工前施工单位应编制施工组织设计。
施工组织设计应根据合同、
标书、设计文件和有关施工的法规、标准、规范、规程及现场实际条件编制。
内容应包括:施工部署、施工方案、保证质量和安全的
保障体系与技术措施、必要的专项施工设计、以及环境保护、交通疏导等,并按其管理程序进行审批。
1.1.11施工中应依据国家现行标准的有关规定,做好量具、器具的检测工
作与有关原材料的检验。
1.1.12施工前,应根据施工组织设计确定的质量保证计划,确定工程质量
控制的单位工程(子单位工程)、分部工程(子分部工程)、分项工程和检验批,报监理工程师批准后执行,并作为施工质量控制的基础。
二、测量
2.1.1施工测量开始前应完成下列准备工作:
1 建设单位组织设计、勘测单位向施工单位办理桩点交接手续。
给出施工图控制网、点等级、起算数据,并形成文件。
施工单位应进行现场踏勘、复核。
2 施工单位应组织学习设计文件及相应的技术标准,根据工程需要编制
施工测量方案。
3 测量仪器、设备、工具等使用前应进行符合性检查,确认符合要求。
严禁使用未经计量检定、校准及超过检定有效期或检定不合格的仪器、设备、工具。
2.1.2 施工单位开工前应对施工图规定的基准点、基准线和高程测量控制资料进行内业及外业复核。
复核过程中,当发现不符或与相邻工路段或桥梁的衔接有问题时,应向建设单位提出,进行查询,并取得准确结果。
2.1.3 开工前施工单位应在合同规定的期限内向建设单位提交测量复核书面报告。
经监理工程师签认批准后,方可作为施工控制桩放线测量、建立施工控制网、线、点的依据。
2.1.4 施工测量用的控制桩应进行保护并校测。
2.1.5 测量记录应使用专用表格,记录应字迹清楚,严禁涂改。
2.1.6 施工中应建立施工测量的技术质量保证体系,建立健全测量复核制度。
从事施工测量的作业人员应经专业培训,考核合格后持证上岗。
