地下室后浇带 施工工艺

合集下载

地下室外墙后浇带预制钢筋混凝土板封堵施工工法

地下室外墙后浇带预制钢筋混凝土板封堵施工工法

地下室外墙后浇带预制钢筋混凝土板封堵施工工法地下室外墙后浇带预制钢筋混凝土板封堵施工工法一、前言地下室外墙后浇带预制钢筋混凝土板封堵施工工法是一种常用于地下室建筑的封堵施工方法。

它通过采用预制钢筋混凝土板作为地下室墙体的后浇带,可以提高地下室外墙的抗侧压能力和整体稳定性。

本文将详细介绍该工法的特点、施工工艺、质量控制和安全措施。

二、工法特点1. 高强度:预制钢筋混凝土板采用高强度钢筋和优质混凝土制作,具有较高的抗拉、抗压和抗剪强度,能够满足地下室墙体的承载和抗震要求。

2. 施工效率高:采用预制钢筋混凝土板可以减少现场操作时间,提高施工效率,缩短工期。

3. 施工质量可控:预制钢筋混凝土板在工厂预制完成后,可以通过严格的质量检查,确保达到设计要求,提高施工质量的可控性和稳定性。

4. 适应性强:地下室外墙后浇带预制钢筋混凝土板可以适应不同地质条件和建筑结构形式,满足各类地下室项目的需求。

三、适应范围地下室外墙后浇带预制钢筋混凝土板适用于各类地下室建筑,特别适用于需要提高地下室外墙抗侧压能力和整体稳定性的工程项目,如地铁站、地下商业中心等。

四、工艺原理地下室外墙后浇带预制钢筋混凝土板封堵施工工法的工艺原理主要包括以下几个方面:1. 工法与实际工程之间的联系:该工法通过预制钢筋混凝土板封堵地下室外墙,提高其整体抗震性能和稳定性,与地下室结构形式相匹配。

2. 采取的技术措施:施工过程中采用专用机具设备,将预制钢筋混凝土板按照设计要求安装在地下室外墙表面,并进行钢筋连接和混凝土灌注,形成后浇带。

五、施工工艺1. 准备工作:清理施工场地,确保地下室外墙表面平整、无杂物,并进行防水处理。

2. 钢筋预制:根据设计要求,在工厂预制钢筋混凝土板,包括板的尺寸、形状和钢筋布置等。

3. 拼装安装:将预制钢筋混凝土板按照设计要求拼装在地下室外墙表面,通过焊接或螺栓连接等方式,确保连接牢固。

4. 灌注混凝土:在预制钢筋混凝土板与地下室外墙之间灌注混凝土,形成后浇带,确保整体稳定性和抗震性能。

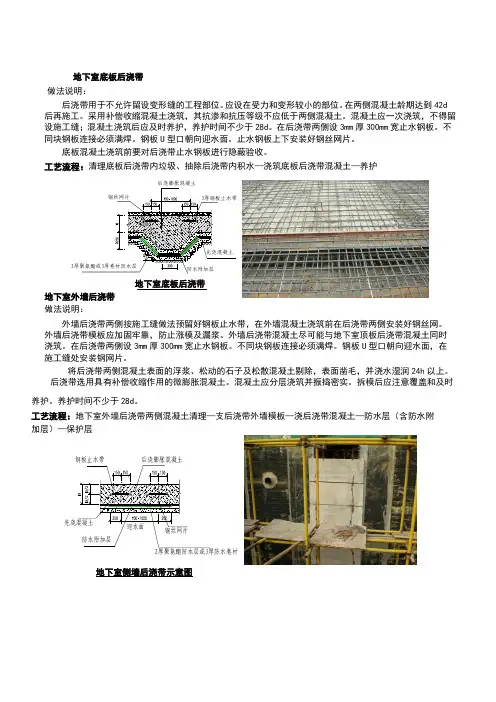

地下室后浇带防水施工做法(底板 顶板 墙面)

地下室后浇带防水施工做法(底板 顶板 墙面)

养护。

养护时间不少于28d 。

工艺流程:地下室外墙后浇带两侧混凝土清理—支后浇带外墙模板—浇后浇带混凝土—防水层(含防水附加层)—保护层后浇膨胀混凝土钢板止水带地下室侧墙后浇带示意图地下室底板后浇带做法说明:后浇带用于不允许留设变形缝的工程部位。

应设在受力和变形较小的部位。

在两侧混凝土龄期达到42d 后再施工。

采用补偿收缩混凝土浇筑,其抗渗和抗压等级不应低于两侧混凝土。

混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于28d 。

在后浇带两侧设3mm 厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面。

止水钢板上下安装好钢丝网片。

底板混凝土浇筑前要对后浇带止水钢板进行隐蔽验收。

工艺流程:清理底板后浇带内垃圾、抽除后浇带内积水—浇筑底板后浇带混凝土—养护 地下室底板后浇带地下室外墙后浇带做法说明:外墙后浇带两侧按施工缝做法预留好钢板止水带,在外墙混凝土浇筑前在后浇带两侧安装好钢丝网。

外墙后浇带模板应加固牢靠,防止涨模及漏浆。

外墙后浇带混凝土尽可能与地下室顶板后浇带混凝土同时浇筑。

在后浇带两侧设3mm 厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面,在施工缝处安装钢网片。

将后浇带两侧混凝土表面的浮浆、松动的石子及松散混凝土剔除,表面凿毛,并浇水湿润24h 以上。

后浇带选用具有补偿收缩作用的微膨胀混凝土。

混凝土应分层浇筑并振捣密实。

拆模后应注意覆盖和及时地下室顶板后浇带做法说明:顶板后浇带两侧按施工缝做法预留好钢板止水带,在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。

要拆除后浇带位置模板时,要对后浇带两侧现浇梁板结构做好回顶。

后浇带支撑及模板加固应牢靠、模板与后浇带两侧混凝土结构拼缝应严密。

在后浇带两侧设3mm厚300mm 宽止水钢板。

不同块钢板连接必须满焊。

钢板U 型口朝向迎水面。

工艺流程:后浇带两侧混凝土清理—后浇带位置梁板模板支设—顶板后浇带混凝土—防水层(含防水附加层)防水附加层2厚聚氨酯防水层。

地下室后浇带提前封闭工艺原理

地下室后浇带提前封闭工艺原理

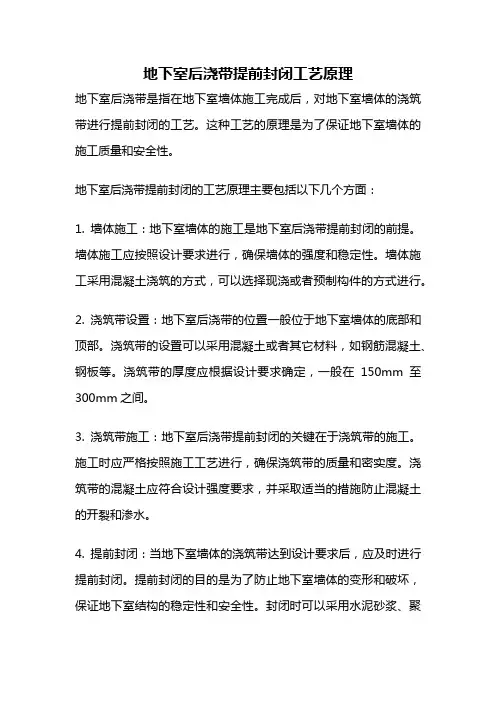

地下室后浇带提前封闭工艺原理地下室后浇带是指在地下室墙体施工完成后,对地下室墙体的浇筑带进行提前封闭的工艺。

这种工艺的原理是为了保证地下室墙体的施工质量和安全性。

地下室后浇带提前封闭的工艺原理主要包括以下几个方面:1. 墙体施工:地下室墙体的施工是地下室后浇带提前封闭的前提。

墙体施工应按照设计要求进行,确保墙体的强度和稳定性。

墙体施工采用混凝土浇筑的方式,可以选择现浇或者预制构件的方式进行。

2. 浇筑带设置:地下室后浇带的位置一般位于地下室墙体的底部和顶部。

浇筑带的设置可以采用混凝土或者其它材料,如钢筋混凝土、钢板等。

浇筑带的厚度应根据设计要求确定,一般在150mm至300mm之间。

3. 浇筑带施工:地下室后浇带提前封闭的关键在于浇筑带的施工。

施工时应严格按照施工工艺进行,确保浇筑带的质量和密实度。

浇筑带的混凝土应符合设计强度要求,并采取适当的措施防止混凝土的开裂和渗水。

4. 提前封闭:当地下室墙体的浇筑带达到设计要求后,应及时进行提前封闭。

提前封闭的目的是为了防止地下室墙体的变形和破坏,保证地下室结构的稳定性和安全性。

封闭时可以采用水泥砂浆、聚合物封闭剂等材料进行封闭,确保封闭层的密实性和耐久性。

地下室后浇带提前封闭的工艺原理可以有效地控制地下室墙体的变形和破坏,保证地下室结构的稳定性和安全性。

通过浇筑带的提前封闭,可以避免地下室墙体在施工期间受到外界环境的影响,减少施工过程中可能发生的问题。

同时,提前封闭还可以提高施工效率,缩短工期,降低工程成本。

地下室后浇带提前封闭的工艺原理是为了保证地下室墙体的施工质量和安全性。

通过墙体施工、浇筑带设置、浇筑带施工和提前封闭等步骤,可以有效地控制地下室墙体的变形和破坏,确保地下室结构的稳定性和安全性。

这种工艺在地下室施工中得到了广泛应用,为地下室的建设提供了可靠的技术支持。

后浇带模板施工工艺标准(图文解析)

后浇带模板施工工艺标准(图文解析)

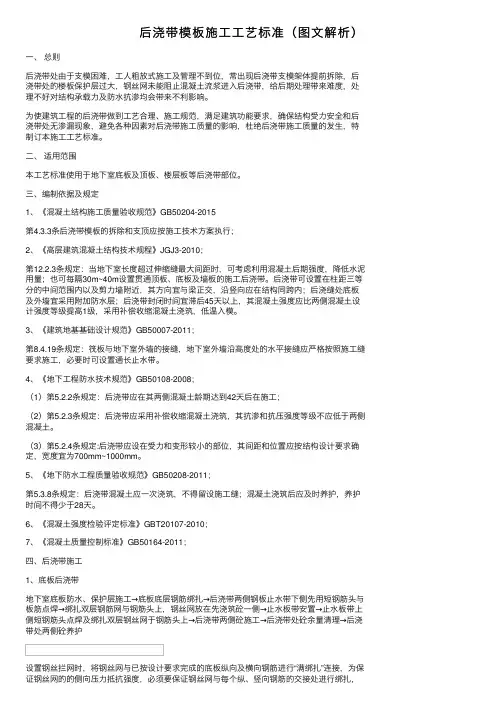

后浇带模板施⼯⼯艺标准(图⽂解析)⼀、总则后浇带处由于⽀模困难,⼯⼈粗放式施⼯及管理不到位,常出现后浇带⽀模架体提前拆除,后浇带处的楼板保护层过⼤,钢丝⽹未能阻⽌混凝⼟流浆进⼊后浇带,给后期处理带来难度,处理不好对结构承载⼒及防⽔抗渗均会带来不利影响。

为使建筑⼯程的后浇带做到⼯艺合理、施⼯规范,满⾜建筑功能要求,确保结构受⼒安全和后浇带处⽆渗漏现象,避免各种因素对后浇带施⼯质量的影响,杜绝后浇带施⼯质量的发⽣,特制订本施⼯⼯艺标准。

⼆、适⽤范围本⼯艺标准使⽤于地下室底板及顶板、楼层板等后浇带部位。

三、编制依据及规定1、《混凝⼟结构施⼯质量验收规范》GB50204-2015第4.3.3条后浇带模板的拆除和⽀顶应按施⼯技术⽅案执⾏;2、《⾼层建筑混凝⼟结构技术规程》JGJ3-2010;第12.2.3条规定:当地下室长度超过伸缩缝最⼤间距时,可考虑利⽤混凝⼟后期强度,降低⽔泥⽤量;也可每隔30m~40m设置贯通顶板、底板及墙板的施⼯后浇带。

后浇带可设置在柱距三等分的中间范围内以及剪⼒墙附近,其⽅向宜与梁正交,沿竖向应在结构同跨内;后浇缝处底板及外墙宜采⽤附加防⽔层;后浇带封闭时间宜滞后45天以上,其混凝⼟强度应⽐两侧混凝⼟设计强度等级提⾼1级,采⽤补偿收缩混凝⼟浇筑,低温⼊模。

3、《建筑地基基础设计规范》GB50007-2011;第8.4.19条规定:筏板与地下室外墙的接缝,地下室外墙沿⾼度处的⽔平接缝应严格按照施⼯缝要求施⼯,必要时可设置通长⽌⽔带。

4、《地下⼯程防⽔技术规范》GB50108-2008;(1)第5.2.2条规定:后浇带应在其两侧混凝⼟龄期达到42天后在施⼯;(2)第5.2.3条规定:后浇带应采⽤补偿收缩混凝⼟浇筑,其抗渗和抗压强度等级不应低于两侧混凝⼟。

(3)第5.2.4条规定:后浇带应设在受⼒和变形较⼩的部位,其间距和位置应按结构设计要求确定,宽度宜为700mm~1000mm。

5、《地下防⽔⼯程质量验收规范》GB50208-2011;第5.3.8条规定:后浇带混凝⼟应⼀次浇筑,不得留设施⼯缝;混凝⼟浇筑后应及时养护,养护时间不得少于28天。

地下室外墙后浇带预制盖板封闭施工工法(2)

地下室外墙后浇带预制盖板封闭施工工法(2)

地下室外墙后浇带预制盖板封闭施工工法地下室外墙后浇带预制盖板封闭施工工法一、前言地下室外墙后浇带预制盖板封闭施工工法是一种在地下室外墙浇筑完毕后,通过预制盖板的封闭,在施工过程中进行临时保护的工法。

本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行详细介绍。

二、工法特点该工法的主要特点如下:1. 盖板预制:通过预制盖板对地下室外墙进行临时封闭,可以有效避免施工过程中的水、泥浆等物质进入地下室。

2. 保护墙体:在施工过程中,盖板可以起到保护外墙的作用,避免外墙受到污染、破损等问题。

3. 施工周期短:使用这种工法可以提高施工效率,缩短施工周期,节约时间和人力成本。

4. 施工的安全性高:通过临时封闭的方式,可以提高施工现场的安全性,保障施工人员的人身安全。

三、适应范围这种工法适用于各类地下室外墙的施工,特别是在需要保护墙体不受损坏以及避免污染的情况下,更能体现其作用。

四、工艺原理该工法的理论依据是通过预制盖板的封闭,在施工过程中起到保护和临时封闭的作用。

在实际工程中,可以采取以下技术措施:1. 盖板材料选择:选择质量好、强度高、耐久性强的预制盖板材料,确保其在施工过程中能够承受住各种外界压力。

2. 施工防护措施:在安装盖板前,对地下室外墙进行清理和防护,确保墙体表面干净、平整,以便盖板的安装。

3. 盖板连接固定:盖板在安装时需要通过合理的连接固定,确保其牢固可靠,不易松动和脱落。

4. 盖板定位:根据具体需求,在盖板的安装过程中进行定位,确保其完全覆盖地下室外墙,达到临时封闭的效果。

五、施工工艺施工过程主要包括以下阶段:1. 地下室外墙清理:清除地下室外墙表面的杂物和污垢,保持墙体干净平整。

2. 盖板预制:按照设计要求和尺寸,将预制盖板制作成合适的尺寸。

3. 盖板安装:使用专用设备将预制盖板按照预定的位置和顺序安装到地下室外墙上,并通过连接固定。

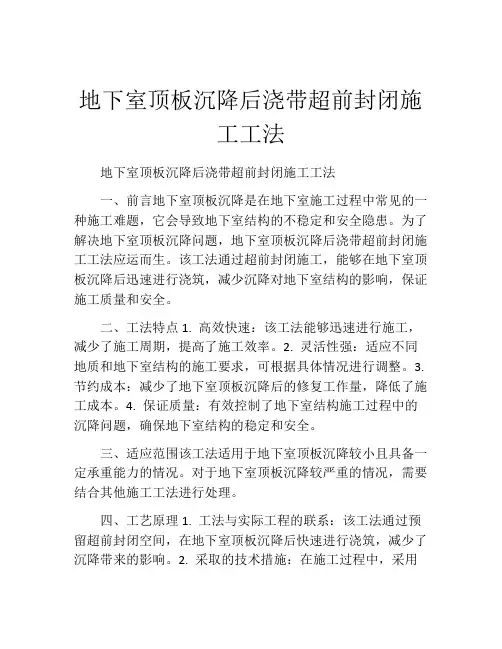

地下室顶板沉降后浇带超前封闭施工工法

地下室顶板沉降后浇带超前封闭施工工法

地下室顶板沉降后浇带超前封闭施工工法地下室顶板沉降后浇带超前封闭施工工法一、前言地下室顶板沉降是在地下室施工过程中常见的一种施工难题,它会导致地下室结构的不稳定和安全隐患。

为了解决地下室顶板沉降问题,地下室顶板沉降后浇带超前封闭施工工法应运而生。

该工法通过超前封闭施工,能够在地下室顶板沉降后迅速进行浇筑,减少沉降对地下室结构的影响,保证施工质量和安全。

二、工法特点1. 高效快速:该工法能够迅速进行施工,减少了施工周期,提高了施工效率。

2. 灵活性强:适应不同地质和地下室结构的施工要求,可根据具体情况进行调整。

3. 节约成本:减少了地下室顶板沉降后的修复工作量,降低了施工成本。

4. 保证质量:有效控制了地下室结构施工过程中的沉降问题,确保地下室结构的稳定和安全。

三、适应范围该工法适用于地下室顶板沉降较小且具备一定承重能力的情况。

对于地下室顶板沉降较严重的情况,需要结合其他施工工法进行处理。

四、工艺原理1. 工法与实际工程的联系:该工法通过预留超前封闭空间,在地下室顶板沉降后快速进行浇筑,减少了沉降带来的影响。

2. 采取的技术措施:在施工过程中,采用了高强度支撑和支撑梁的设备,确保地下室结构的稳定和安全。

五、施工工艺1. 地下室顶板沉降后,通过支撑结构将浇筑区域封闭。

2. 在封闭区域内进行支撑梁安装,确保地下室结构的稳定。

3. 在封闭区域内进行钢筋绑扎和混凝土浇筑。

4. 待混凝土养护完毕后,拆除支撑结构。

六、劳动组织该工法需要配备有经验丰富的工程师和技术人员,负责施工流程的组织和协调。

七、机具设备1. 高强度支撑设备:用于支撑施工区域,确保地下室结构的稳定。

如液压支架等。

2. 其他施工设备:包括起重机械、钢筋加工设备和混凝土搅拌设备等。

八、质量控制1. 针对混凝土浇筑质量进行检查,确保混凝土的浇筑工艺和质量符合设计要求。

2. 对钢筋的绑扎进行检验,确保钢筋的连接牢固。

九、安全措施1. 对施工现场进行安全隐患排查,确保施工过程的安全。

建筑工程地下室顶板后浇带混凝土临时支撑柱施工技术

建筑工程地下室顶板后浇带混凝土临时支撑柱施工技术

建筑工程地下室顶板后浇带混凝土临时支撑柱施工技术建筑工程地下室顶板后浇带混凝土临时支撑柱施工技术地下室作为一种常见的建筑结构形式,广泛应用于各类城市建设中。

在地下室的建设中,顶板的施工十分重要,而混凝土临时支撑柱的正确安装与拆除对地下室结构的稳定性、施工周期和质量具有至关重要的作用。

本文将探讨地下室顶板后浇带混凝土临时支撑柱施工技术。

一、施工前的准备工作在进行地下室顶板后浇带混凝土临时支撑柱施工之前,施工方应进行周密的准备工作。

主要包括以下几个方面:1.施工方案设计:施工方案设计是施工准备的重要环节。

根据建筑设计图纸和相关规范,确定施工的具体方案,包括支撑柱的布置、大小、材料等。

2.选材:选择合适的临时支撑柱材料十分重要。

一般常使用的材料包括钢管、钢板柱、木方等。

根据不同的工程要求和预算限制,选择合适的材料。

3.进行安全研究:在进行地下室顶板后浇带混凝土临时支撑柱施工前,施工方应对施工过程中出现的可能的安全问题进行研究和预防措施的制定,确保施工过程的安全性。

二、施工过程地下室顶板后浇带混凝土临时支撑柱的施工主要分为四个步骤:柱基础的浇筑、支撑柱的安装、支撑柱的调整和顶板浇筑。

1.柱基础的浇筑:首先,根据设计要求进行柱基础的浇筑。

浇筑前,应进行地基处理工作,确保地基的稳定性和承重能力。

同时要根据设计要求进行基础的防水处理,以防止浇筑后地下室进水。

2.支撑柱的安装:在柱基础浇筑完成后,开始进行临时支撑柱的安装。

支撑柱的选择和安装应根据设计要求进行。

在安装的过程中,应确保支撑柱的垂直度和平直度,避免出现倾斜和不平直的情况。

3.支撑柱的调整:完成支撑柱安装后,需要对支撑柱进行调整。

主要包括水平调整和垂直调整。

水平调整通过调整柱底座和支撑柱之间的间隙来实现;垂直调整则通过加垫片或撤掉垫片等方式进行。

4.顶板浇筑:在完成支撑柱的调整后,进行地下室顶板的混凝土浇筑。

浇筑过程中应严格按照施工工艺要求进行,确保混凝土的均匀分布和充实度。

地下室工程中超前止水后浇带施工技术要点

地下室工程中超前止水后浇带施工技术要点

地下室工程中超前止水后浇带施工技术要点1、工艺流程超前止水后浇带施工是在地下室底板后浇带底增加混凝土底板,两侧混凝土底板比后浇带宽300mm,从而使底板中间产生3~4cm 的伸缩缝。

伸缩缝底部可用橡胶止水带、内嵌聚苯泡沫板、防水油等防水材料填充伸缩缝,随后同时浇筑该底板地下室基础底板,充分沉降后再次浇筑[3]。

超前止水后浇带施工技术的基本工艺流程为:施工缝处理→钢筋绑扎及安装→止水带安装→模板安装加固→混凝土浇筑→模板拆除、混凝土养护等。

2、基础工程(1)处理后浇带施工缝区域。

完成后浇带两侧混凝土浇筑作业后,还应凿毛处理后浇带区域的混凝土,并用铁丝网将其拦截,止水钢板外露宽度符合设计值后用高压水枪冲洗施工缝。

清理施工缝中的碎屑,并涂刷配置好的水泥浆液,水泥浆凝固后安装钢筋工程,验收隐蔽区域的施工质量。

(2)绑扎安装地下室外墙钢筋。

施工人员应先绑扎超前止水后浇带导墙内的钢筋,然后分别绑扎地下室基础梁结构、底板结构上的钢筋。

绑扎结束后,安装地下室墙体结构的钢筋以及后浇带混凝土挡板内的钢筋。

安装导墙内的钢筋时,重点控制钢筋位置的准确性,使其能够在后期填充挤塑聚苯板后,与收口网、钢丝网、橡胶止水带形成稳固的防水结构。

(3)在地下室各结构的伸缩缝内分别安装聚苯板和止水钢板,首先安装基础底板、基础结构聚苯板和止水钢板。

其次,在导墙内钢筋安装结束后,填充30mm 挤塑聚苯板。

最后,在地下室超前止水混凝土后浇带两侧墙体的中心位置设置止水钢板,止水钢板方向应与地下室的迎水面一致。

(4)安装中埋式橡胶止水带。

地下室工程超前止水后浇带施工技术中,止水带多为中埋式橡胶止水带,施工人员应预先将止水带埋设在地下室导墙中心位置,止水带宽度为 500mm,预埋后止水带上下侧会产生缝隙,需要填充 30mm的聚苯板作为隔离缝。

施工过程中还应注意止水带安装的规范性,严格控制止水带的水平度。

(5)设置快易收口网。

超前止水后浇带施工时,还应在超前止水期间用快易收口网作为浇筑时的固定模板。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

有些地下室由于地势高水位低,固设计时取消止水钢板和橡胶止水条设置,在这种情况下施工相对比较方便,一般常规做法是在“后浇带”部位用钢筋焊成钢架,在钢架上绑扎密目钢丝网,形成一道阻离层施工不方便,需要钢筋和电焊后期钢筋也无法重复使用,浪费资金且不易后期清理,在这里我为大家介绍一种便宜实用的方法,绝属木工活,现通过三维图片一一为大家讲解。

1、首先准备一些主材如钢筋支架
2、组合模板等
3、在垫层上弹好“后浇带”定位线,一般为800mm宽
4、再按照弹设的控制线配合铝合金做成细石砼坎台,高度随底板保护层厚度,一般为50mm。

5、第二天就可以绑扎基础底板钢筋了,先绑扎底部钢筋,后浇带部位钢筋要与坎台平齐,便于后期立模板
6、底板钢筋全部绑扎完成后进行保护层垫块的支设,按要求一般为800mm*800mm纵横间距排列,并支设在钢筋交点上
7、垫上制作完成的钢筋马磴,间距控制在800mm*800mm为宜,保证上部钢筋不变形不下沉
8、再按图纸设计要求绑扎上部钢筋,后浇带部位上部钢筋要与下部钢筋对齐
9、从剖面看如下
10、安装组合模板,一般宽度随网眼净尺寸,高度随底板厚度加100mm,逐个进行排列
11、一侧排列完成后,排另一侧的模板,下部要到底
12、为了保证单块组合板的稳定性,全部组合板排列完成后应对下部和上部用木方进行连接,每隔二米钉一个钉,下部可采用短木料逐个对接排列,便于后期取出。

如果后浇带端部有空间可从端部进出,木料可取长些的
13、再进行下部横向支撑,确保浇筑砼时不会胀模
14、再进行上部支撑安装
15、剖面效果如下
16、由于组合模板与组合模板之间有钢筋,所以会有一定的缝隙,这里我们可采用油毛粘配合小钉子或胶水固定在模板上,防止砼外渗
17、全部完成后对现场清理干净,用水冲洗经质监站、设计、监理、建设单位验收合格后就可以进行砼浇筑,一般地下室砼采用抗渗砼
18、24小时后就可以对侧模进行拆除,先安装的后拆、后安装的先拆,这里我们先拆上支撑
19、再拆除下支撑
20、然后再拆除两侧连接加固木方
21、拆除一侧组合模板,逐个取出,注意不要用钢筋进行撬棍以砼为支点进行撬动模板
22、22、同样的方法拆除另一侧模板
23、这里只剩下隔离层油毛粘了
24、清理所有油毛粘,28天后对截面进行毛化处理,可采用电动钻打凿,直至见到砼中的石子为止
25、对后浇带中部钢筋进行绑扎完成,从顶视图看如下
26、从西南角视图方向看如下
27、主体结构完成后或(45天后)就可以进行钢筋绑扎,经监理验收合格后即可进行砼浇筑,规范要求后浇带砼比同部位砼提高一个等级,并且是膨胀混凝土,完成后如下图,养护不少于13天
28、常规做法
采用模板后的效果。
