临时用电施工组织设计专项方案

合集下载

临时用电施工组织设计方案

临时用电施工组织设计方案

临时用电施工组织设计方案一、引言临时用电是指在施工期间为保障施工现场的电力供应而进行的临时电力布置。

合理的临时用电施工组织设计方案是保证施工现场安全运行的重要保障措施。

本文将针对临时用电施工组织设计方案进行详细的阐述,包括施工方案、电力设备配置、安全措施等方面。

二、施工方案1. 施工范围和时间:明确临时用电的施工范围和时间,包括施工区域的大小和所需用电设备的数量。

2. 施工流程和步骤:确定临时用电的施工流程和步骤,包括准备阶段、布置阶段和拆除阶段。

3. 施工人员和责任:确定施工人员的职责和分工,明确各个岗位的职责和权限。

三、电力设备配置1. 供电设备选择:选用符合国家标准的供电设备,包括临时用电箱、电缆、连接器等。

2. 电缆敷设:根据施工现场的具体情况和需求,确定电缆的敷设方案,包括电缆的线路布局和敷设方法。

3. 电器设备布置:根据临时用电的实际需要,合理布置电器设备,确保施工现场的用电设备能够正常运行。

4. 电气保护装置设置:根据国家标准和相关规定,设置合适的电气保护装置,确保用电设备和人员的安全。

四、安全措施1. 电气安全:严格按照国家标准和相关规定进行电气安全管理,包括电气设备的维护、检修和操作规程。

2. 火灾防范:设置火警报警系统,定期检查电气设备和线路,确保防火安全。

3. 交通安全:合理设置施工现场交通标志,确保施工现场交通有序,减少交通事故发生的可能性。

4. 员工安全培训:组织员工参加相关安全培训,提高员工对电气安全和施工安全的意识和认识。

5. 现场管理:严格执行施工现场管理规范,确保施工现场的安全和秩序。

五、经济合理性临时用电施工组织设计方案需要充分考虑经济合理性,包括用电设备的选购和使用成本、电力设备的布置和维护费用等。

在保证施工现场安全的前提下,尽量降低成本,提高效益。

六、总结临时用电施工组织设计方案是保障施工现场电力供应和施工安全的重要措施。

本文通过对施工方案、电力设备配置、安全措施等方面的详细阐述,全面系统地介绍了如何制定合理的临时用电施工组织设计方案。

施工现场临时用电施工方案临时用电施工方案和施工组织设计

施工现场临时用电施工方案临时用电施工方案和施工组织设计

施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。

本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。

二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。

确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。

2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。

(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。

配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。

(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。

(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。

配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。

3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。

主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。

(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。

(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。

4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。

(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。

(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。

5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。

(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。

现场临时用电专项施工方案

现场临时用电专项施工方案

现场临时用电专项施工方案现场临时用电专项施工方案工程概况:本工程为XXX2#教学楼,建设单位为XXX,建设地点为学校院内。

该建筑为5层框架结构,总建筑面积为5741.713㎡。

编制依据:本方案依据《低压配电设计规范》、《建筑工程施工现场供电安全规范》、《通用用电设备配电设计规范》、《供配电系统设计规范》、《施工现场临时用电安全技术规范》和《建筑施工安全检查标准》等规范要求编制。

临时用电施工组织设计要求:现场勘探:1.根据施工组织设计和施工进度计划安排,确定机械设备位置、三级配电层次和导线架设布置。

2.本工程为混凝土基础,因此在总配电箱处、配电线路中间处和末端处做三处重复接地,每处重复接地利用¢10镀锌钢筋与基础避雷带,用电焊按规定施焊。

电源进线和线路走向:1.本工程施工现场临时用电总电源由建设单位从配电室低压供电系统380/220V电压引入,送至总配电箱处。

整个施工现场按三级配电内容形式布置,包括总配电箱、分配电箱、开关箱和用电设备。

配电箱、开关箱按顺时针逐一编号,箱内所用开关明显标志注明,其回路和所控用电设备等所运行的开关箱均有专人负责。

整个施工现场有持证电工按时检查和不定期检查,以防发生触电事故。

2.配电线路由建设单位送至总配电箱处的一侧电源线为三相五线制,380/220V低压供电系统,自总配电箱二次侧开始配电,严格按三相五线制(TN-S系统)覆盖施工现场。

工作零线和保护零线严格分开,正常情况下不带电的金属外壳必须和保护零线相连接,工作零线仅用于负载220V照明及220V 用电设备。

保护零线与其他各导线颜色应区别开来,宜采用黄/绿双色线,严禁黄/绿双色线作负荷线用。

在施工现场,配电箱和开关箱的固定式安装高度应为1.3-1.5米,手持电动工具应使用移动式开关箱,内装漏电保护器。

配电箱和开关箱的进出线口应设在箱体的下底面,并采取防绝缘损坏措施。

整个施工现场采用三级配电二级保护,配电箱和开关箱内装设漏电保护器,具有分级分段的保护功能。

临时用电施工组织设计方案

临时用电施工组织设计方案

临时用电施工组织设计方案一、项目背景及目标这个项目位于城市中心,是一个商业综合体,需要临时用电来满足施工需求。

我们的目标是为施工提供安全、稳定、经济的电力供应。

二、施工用电需求分析1.施工现场概况:施工现场面积约为3万平方米,包括主体建筑、地下室、裙楼等。

2.用电设备清单:包括塔吊、电梯、混凝土搅拌机、电焊机等。

3.用电负荷预测:根据设备功率和运行时间,预测施工期间的用电负荷。

三、施工用电设计1.供电方式:采用高压供电,接入施工现场附近的10KV高压线路。

2.低压配电系统:根据施工现场用电需求,设计合理的低压配电系统,包括配电柜、电缆、配电箱等。

3.电缆敷设:根据现场地形和设备位置,选择合适的电缆敷设方式,确保电缆安全、可靠。

四、施工用电安全措施1.安全防护:施工现场设置安全防护网,避免电缆暴露在外。

2.电缆接头:采用专业的电缆接头,确保接头安全、可靠。

3.临时用电设备检查:定期对临时用电设备进行检查,发现问题及时处理。

4.应急预案:制定应急预案,确保在突发情况下,施工用电能够迅速恢复正常。

五、施工用电施工组织1.施工队伍:组织专业的施工队伍,进行临时用电施工。

2.施工进度安排:根据施工用电需求,合理安排施工进度,确保施工顺利进行。

3.质量控制:严格按照设计要求进行施工,确保施工质量。

4.现场协调:与施工现场其他单位密切配合,确保施工用电需求得到满足。

六、施工用电成本预算1.电缆及设备费用:根据施工用电需求,计算电缆及设备费用。

2.施工费用:包括施工队伍人工费、材料费、运输费等。

3.维护费用:包括定期检查、维修等费用。

七、施工用电验收及移交1.验收标准:按照国家相关标准进行验收。

2.验收程序:组织验收小组,对施工用电进行验收。

3.移交手续:验收合格后,将施工用电设施移交给施工单位。

八、施工用电后期维护1.定期检查:对施工用电设施进行定期检查,确保安全运行。

2.应急处理:发现问题时,立即进行应急处理,避免事故扩大。

现场临时用电施工组织设计方案

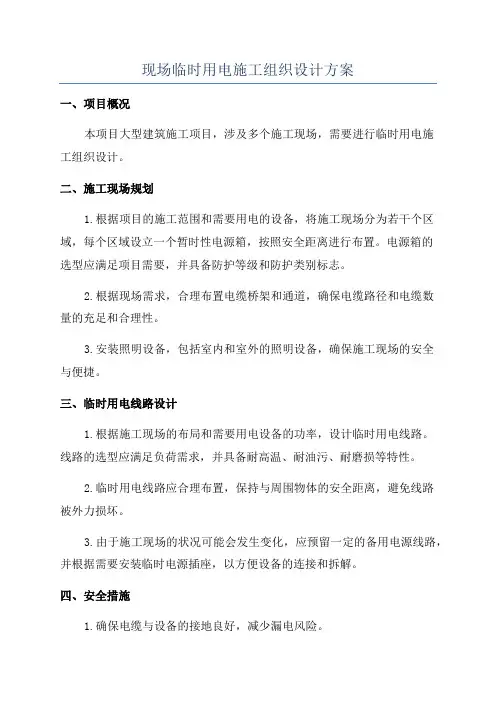

现场临时用电施工组织设计方案

现场临时用电施工组织设计方案一、项目概况本项目大型建筑施工项目,涉及多个施工现场,需要进行临时用电施工组织设计。

二、施工现场规划1.根据项目的施工范围和需要用电的设备,将施工现场分为若干个区域,每个区域设立一个暂时性电源箱,按照安全距离进行布置。

电源箱的选型应满足项目需要,并具备防护等级和防护类别标志。

2.根据现场需求,合理布置电缆桥架和通道,确保电缆路径和电缆数量的充足和合理性。

3.安装照明设备,包括室内和室外的照明设备,确保施工现场的安全与便捷。

三、临时用电线路设计1.根据施工现场的布局和需要用电设备的功率,设计临时用电线路。

线路的选型应满足负荷需求,并具备耐高温、耐油污、耐磨损等特性。

2.临时用电线路应合理布置,保持与周围物体的安全距离,避免线路被外力损坏。

3.由于施工现场的状况可能会发生变化,应预留一定的备用电源线路,并根据需要安装临时电源插座,以方便设备的连接和拆解。

四、安全措施1.确保电缆与设备的接地良好,减少漏电风险。

2.在暂时性电源箱上设置过流保护装置,并定期检查和测试。

3.对临时用电线路进行绝缘电阻测试,确保电路的绝缘性能良好。

4.确保施工现场的供电设备、电缆和插座等设备符合国家相关标准和规范要求。

5.安装火灾报警器和灭火设备,确保施工现场的火灾安全。

五、环境保护与能源节约1.按照环境保护的要求,采用无噪声、无污染的环保电源设备,并做好相关噪音和污染控制措施。

2.根据项目用电的实际情况,制定合理的用电计划,合理安排用电时间和用电负荷,提高能源利用率。

六、人员要求与培训1.为施工现场配备经验丰富的电气工程师和电工,确保临时用电的施工质量和安全性。

2.全面培训施工人员的电气安全知识和操作技能,提高其安全意识和应急处理能力。

七、应急预案1.制定临时用电的应急预案,包括电气事故的应对和处理措施。

2.做好定期检查和维护,确保施工现场的临时用电设备和线路工作正常。

八、验收与总结1.施工单位应按照相关要求,完成临时用电工程的验收,确保施工现场电气设备的安全可靠。

施工临时用电施工组织设计方案

施工临时用电施工组织设计方案

施工临时用电施工组织设计方案一、关键信息1、工程名称:____________________________2、工程地点:____________________________3、施工单位:____________________________4、用电容量:____________________________5、供电方式:____________________________6、临时用电起止时间:____________________________二、工程概述1、介绍工程的基本情况,包括工程规模、结构形式、施工进度计划等。

2、说明施工临时用电的重要性和必要性。

三、现场勘查1、对施工现场的地形、地貌、周边环境进行详细勘查。

2、确定电源进线、配电室、配电箱的位置。

3、了解现场主要用电设备的分布情况。

四、负荷计算1、根据施工设备清单,计算各类设备的用电负荷。

2、考虑同时使用系数,确定总计算负荷。

五、电源选择1、分析可供选择的电源类型,如市电、自备发电机等。

2、根据负荷大小和供电可靠性要求,确定合适的电源。

六、配电室及配电箱设置1、配电室的位置应符合安全、防潮、通风等要求。

2、配电箱的布置应便于操作和维护,且符合用电安全规范。

七、线路敷设1、选择合适的电线电缆型号和规格。

2、确定线路的敷设方式,如架空、埋地等。

3、明确线路的走向和保护措施。

八、接地与防雷1、制定接地系统方案,确保接地电阻符合要求。

2、安装防雷装置,保护用电设备和人员安全。

九、安全用电措施1、制定电气设备的操作规程和维护制度。

2、对施工人员进行安全用电培训和教育。

3、配备必要的安全防护用品和器材。

十、电气防火措施1、选用符合防火要求的电气设备和材料。

2、制定电气火灾应急预案。

十一、应急预案1、针对可能出现的停电、电气故障等情况,制定应急处理措施。

2、明确应急救援人员的职责和分工。

十二、用电管理1、建立用电管理制度,明确专人负责用电管理。

临时用电工程专项施工方案

临时用电工程专项施工方案

临时用电工程专项施工方案一、项目概述临时用电工程是指为了满足工程建设、维修、改扩建等临时需要而进行的用电施工工程。

临时用电工程专项施工方案包括了临时用电工程的施工组织设计、施工技术要求、安全防护措施等内容。

二、施工组织设计1. 施工方案确定:由施工单位确定施工方案,包括用电设备的选型和布置、线路敷设方式等内容。

经验丰富的电气工程师应参与设计,并根据实际情况作出恰当的调整和改进。

2. 施工人员配备:根据用电工程的规模和施工需要,合理确定施工人员的数量和分工。

必须由具有电气工程师职称的人员负责临时用电工程的设计和监造工作。

3. 物料设备准备:根据施工方案确定所需的电缆、电箱、配电柜等材料设备,并进行采购储备。

4. 施工进度计划:合理安排施工进度,确保施工进程和质量。

三、施工技术要求1. 临时用电设备选型:选择符合国家标准的临时用电设备,包括电缆、电箱、配电柜等。

电缆应具有一定的耐火性能和绝缘性能,电箱和配电柜应具有合理的结构设计和稳定的性能。

2. 电缆敷设:电缆的敷设应按照规定的标准进行,保证敷设的深度和角度符合要求,同时要做好防水防腐蚀的工作。

3. 配电柜安装:配电柜的安装应符合国家标准,安装位置应合理,保证通风和散热,同时要做好接地保护工作。

4. 保护措施:在临时用电工程施工中,要做好安全防护工作,必须穿戴好与电气作业相适应的防护用品。

5. 工作程序:施工人员要严格按照规定的工作程序进行作业,避免因操作不当而引发事故。

四、安全防护措施1. 安全培训:施工前对参与施工的所有人员进行安全培训,确保每个人都了解施工中的各项安全规范。

2. 安全检查:定期对施工现场进行安全检查,发现并及时整改潜在的安全隐患。

3. 防火防爆:临时用电施工现场应设置消防器材,对易燃易爆物品进行隔离和防护。

4. 电气安全:在施工现场设置明显的电气安全警示标志,保证所有用电设备的安全使用。

五、施工质量控制1. 材料设备检测:临时用电设备和材料在使用前要进行检测,确保其符合国家标准和要求。

临时用电专项工作方案

临时用电专项工作方案

一、编制依据为确保施工现场临时用电的安全、可靠,依据《施工现场临时用电安全技术规范》(JGJ46-2013)、《建筑工程施工现场供电安全规范》(GB50194-93)等相关法规和标准,特制定本方案。

二、适用范围本方案适用于施工现场所有临时用电工程,包括施工、监理、设计等单位的临时用电。

三、组织架构1. 成立临时用电安全管理小组,负责本方案的实施和监督。

2. 小组成员包括:项目经理、安全员、电工、施工员等。

四、主要措施1. 用电管理(1)临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。

(2)临时用电施工组织设计的内容和步骤:现场勘探,确定电源进线总配电箱(柜)、分配电箱的位置及线路走向。

进行负荷计算,选择导线截面和电器的类型、规格。

绘制电气平面图、立面图和接线系统图。

制定安全用电技术措施和电气防火措施。

(3)施工现场临时用电安全技术档案:临时用电施工组织设计及修改施工组织设计的全部资料。

技术交底资料。

临时用电工程检查验收表。

接地电阻测定记录。

定期检(复)查表(工地每月,公司每季进行一次)。

电工维修工作记录。

2. 电工管理(1)电工必须经过专业及安全技术培训,经(地)市劳动部门考试合格发给操作证,方准独立操作。

(2)电工应掌握用电安全基本知识和所有设备性能。

上岗前按规定穿戴好个人防护用品。

(3)停用设备应拉闸断电,锁好开关箱。

负责保护用电设备的负荷线、保护零线(重复接地)和开关箱。

(4)移动用电设备必须切断电源,在一般情况下不允许带电操作。

3. 电气设备管理(1)电气设备应符合国家标准和行业标准,具有合格证明。

(2)电气设备应定期进行检修、试验,确保其安全可靠。

(3)禁止使用破损、老化、绝缘性能下降的电气设备。

4. 临时用电线路管理(1)临时用电线路应采用符合标准的电缆、导线,并按规定敷设。

(2)禁止私拉乱接用电线路,确保线路整齐、安全。

(3)定期检查临时用电线路,发现问题及时整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无锡市轨道交通一号线土建工程06标段临时用电施工组织设计专项方案一、工程概况:无锡市轨道交通一号线土建工程06标段,包括天一路至刘潭高架区间、刘潭至广石路高架区间及路基段、天一路站及刘潭两车站,全长2.315km,总投资1.56亿,合同工期为17个月,计划开工时间为2010年1月1日,总竣工时间为2011年5月31日,(1)天一路至刘潭高架区间该区间出天一路站后沿规划的凤宾路东侧行进,跨越342省道高架桥及九里河后转入现状老锡澄路路中至刘潭站,全长1118.074米,均为高架桥梁工程。

本段主要包括整体式简支箱梁32孔(30m标准跨径24孔、其他跨径8孔)、变截面连续钢构箱梁1联(50+70+50m)、桥梁承台36座、桥墩36座、钻孔桩144根(8878m)、其他相关附属工程。

(2)刘潭至广石路高架区间及路基段该段工程起点位于现状老锡澄路路中,线路顺老锡澄路以9度斜交角转入锡澄路路中,并沿锡澄路路中延伸,跨越规划任钱路后接102m路基到达标段终点,全长856.925m。

本段工程包含整体式简支箱梁20孔(30m标准跨径11孔、其他跨径9孔)、变截面连续箱梁2联(分别为35+55+55+35m和35+50+35m)、桥梁承台30座、桥台1座、桥墩30座、钻孔桩基础159根(7920m)、桩板式结构路基70m、槽型结构路基27m、其他相关附属工程若干。

(3)天一路站天一路站位于凤宾路与天一路交汇处东南,三层式桥、建部分结合结构高架车站。

主要包括桩基础92根(4457m)、承台49座、车站主体6648.4平米(总建筑面积)、12m车站轨道梁20片及楼梯、电梯井等相关附属工程。

(4)刘潭站刘潭站位于规划的锡澄路与规划的天池路交汇处西北,三层式桥、建部分结合结构高架车站。

主要包括桩基础70根(3959m)、承台43座、车站主体8983.3平米(总建筑面积)、12m车站轨道梁20片及楼梯、电梯井等相关附属工程。

二、现场临时供电方案:(一)天一路车站至S342省道高架区间段临时供电方案:由业主协调并联系供电部门,提供630KVA变压器(容量选择计算见后)一台,安装在天一线26号杆处。

1、对选择630KVA变压器容量的计算验证:①. 断续工作制的设备容量计算:将不同暂载率下的铭牌额定容量换算到规定暂载率下的额定容量。

P S =规εε/n×Sn×cosφnPS---规定暂载率下的额定容量Sn---铭牌标称容量cosφ---铭牌标称功率因数εn---铭牌标称暂载率ε规---规定暂载率②. 用电设备计算负荷的确定P js =Kx×ΣPjsQ js =Kx×ΣQjsS js =22jsjs QPI js =Sjs/(3Un)Pjs---用电设备组的有功计算负荷KWQjs---用电设备组的无功计算负荷KvarSjs---用电设备组的视在计算负荷KVAKx---用电设备组的需要系数Ijs---用电设备组的计算电流A3)变压器容量计算①. 电焊机单台容量换算②. 变压器容量选择计算表(见下页)变压器容量计算表根据计算总视在功率为579.62KVA(≤630KVA),总视在电流为880.66A,所以,业主提供的630KVA变压器能满足施工要求。

2、各回路视在功率、电流计算1)N1回路功率、电流计算及电缆选型:N1是钢筋加工场用电,经计算其视在功率为20.02KVA,电流33.44A,根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

2)N2回路功率、电流计算及电缆选型:N2为天一路车站用电,回路视在功率为197.82KVA,电流300.56A, 根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

3) N3回路功率、电流计算及电缆选型:N3为高架区间用电, ,回路视在功率为197.82KVA,电流300.56A, 根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

(二)S342省道至林新路高架区间段临时供电方案:由业主协调并联系供电部门,提供630KVA变压器(容量选择计算见后)一台,安装在天一线40号杆处。

1、对选择630KVA变压器容量的计算验证:2)计算依据:①. 断续工作制的设备容量计算:将不同暂载率下的铭牌额定容量换算到规定暂载率下的额定容量。

P S =规εε/n×Sn×cosφnPS---规定暂载率下的额定容量Sn---铭牌标称容量cosφ---铭牌标称功率因数εn---铭牌标称暂载率ε规---规定暂载率②. 用电设备计算负荷的确定P js =Kx×ΣPjsQ js =Kx×ΣQjsS js =22jsjs QP+I js =Sjs/(3Un)Pjs---用电设备组的有功计算负荷KWQjs---用电设备组的无功计算负荷KvarSjs---用电设备组的视在计算负荷KVAKx---用电设备组的需要系数Ijs---用电设备组的计算电流A3)变压器容量计算①. 电焊机单台容量换算②. 变压器容量选择计算表变压器容量计算表根据计算总视在功率为605.86KVA(≤630KVA),总视在电流为920.53A,所以,业主提供的630KVA变压器能满足施工要求。

2、各回路视在功率、电流计算N1、N2回路功率、电流计算及电缆选型:N1、N2回路视在功率为197.82KVA,电流300.56A, 根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

(三)刘潭车站至锡澄路高架区间段临时供电方案:由业主协调并联系供电部门,提供630KVA变压器(容量选择计算见后)一台,安装在顺通金属支线1号杆处。

1、对选择630KVA变压器容量的计算验证:1)工地所用设备容量:2)计算依据:①. 断续工作制的设备容量计算:将不同暂载率下的铭牌额定容量换算到规定暂载率下的额定容量。

P S =规εε/n×Sn×cosφnPS---规定暂载率下的额定容量Sn---铭牌标称容量cosφ---铭牌标称功率因数εn---铭牌标称暂载率ε规---规定暂载率②. 用电设备计算负荷的确定P js =Kx×ΣPjsQ js =Kx×ΣQjsS js =22jsjs QP+I js =Sjs/(3Un)Pjs---用电设备组的有功计算负荷KWQjs---用电设备组的无功计算负荷KvarSjs---用电设备组的视在计算负荷KVAKx---用电设备组的需要系数Ijs---用电设备组的计算电流A3)变压器容量计算①. 电焊机单台容量换算②.变压器容量选择计算表变压器容量计算表根据计算总视在功率为499.28KVA(≤630KVA),总视在电流为758.6A,所以,业主提供的630KVA变压器能满足施工要求。

2、各回路视在功率、电流计算1)N1回路功率、电流计算及电缆选型:N1是钢筋加工场用电,经计算其视在功率为30.19 KVA,电流47.69A, ,根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

2)N2、N3回路功率、电流计算及电缆选型:选用JKLYJ1KV120平方架空线合适。

(四)锡澄路高架区间段临时供电方案:由业主协调并联系供电部门,提供630KVA变压器(容量选择计算见后)一台,安装在梅思支丝支线01号杆处。

1、对选择630KVA变压器容量的计算验证:①. 断续工作制的设备容量计算:将不同暂载率下的铭牌额定容量换算到规定暂载率下的额定容量。

P S =规εε/n×Sn×cosφnPS---规定暂载率下的额定容量Sn---铭牌标称容量cosφ---铭牌标称功率因数εn---铭牌标称暂载率ε规---规定暂载率②. 用电设备计算负荷的确定P js =Kx×ΣPjsQ js =Kx×ΣQjsS js =22jsjs QP+I js =Sjs/(3Un)Pjs---用电设备组的有功计算负荷KWQjs---用电设备组的无功计算负荷KvarSjs---用电设备组的视在计算负荷KVAKx---用电设备组的需要系数Ijs---用电设备组的计算电流A3)变压器容量计算①.电焊机单台容量换算②.变压器容量选择计算表变压器容量计算表根据计算总视在功率为605.86KVA(≤630KVA),总视在电流为920.53A,所以,业主提供的630KVA变压器能满足施工要求。

2、各回路视在功率、电流计算1) N1回路功率、电流计算及电缆选型:N1是钢筋加工场用电,经计算其视在功率为25.51KVA,电流38.75A, 根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

2) N2、N3回路功率、电流计算及电缆选型:回路视在功率为197.82KVA,电流300.56A, 根据绝缘长期允许载流量表选用JKLYJ1KV120平方架空线合适。

三、 线路敷设方式:现场线路主要采用架空线木杆架空,供电总系统结构图(附后)。

本设计仅负责箱变一次变电柜负荷开关以下线路,主要是主体施工用电,电器开关的选择、布置、使用、维修及管理。

本供电系统采用三相五线制,三级配电,两级保护,工作零、保护零分别选择,其中三级保护要求为首端漏电≤100mA,漏电时间保护系数≤0.1S ,开关箱和流动电箱漏电≤30mA,时间保护系数≤0.1s 。

本设计要求在总配电柜处做一组接地,要求R 地≤4Ω,各分配箱处(特别是设备集中处)均做一组重复接地,要求R≤10Ω。

地四、各分线路选线:1、三级电箱至开关箱使用电缆要求:×25mm2+2×10mm橡皮绝缘电缆;①100A,规格三级,电箱用XV3②200A,规格2/3级,电箱用XV×50mm2+2×10mm橡皮绝缘电缆;3×16mm2+2×10mm橡皮绝缘电缆;③60A,规格流动电箱用XV3④使用旧电缆,先应检查电缆有无机械拉伤、破损、绝缘层漏电等,对绝缘下降的电缆禁止使用。

2、各机械设备电线截面选择。

①电焊机, 22 KW 3×10mm2+2×4mm②钢筋切断机, 3KW, 3×2.5mm2+2×1.5mm③钢筋弯曲机, 3 KW, 3×2.5mm2+2×1.5mm④振动器, 1.5 KW, 3×2.5mm2+2×1.5mm⑤泥浆泵, 22kw, 3×16mm2+2×6mm⑥钻机, 30kw, 3×50mm2+2×16mm⑦照明灯, 3kw, 2×4mm2+2×2.5mm⑧水泵, 750w, 3×2.5mm2+2×1.5mm⑨空压机, 15KW, 3×16mm2+2×6mm⑩卷扬机, 5KW, 3×2.5mm2+2×1.5mm五、技术措施:(一)接地防雷:1、所有电气设备的金属外壳与保护零线连接,专用保护零,由工作接地线、配电室的第一级漏电保护器电源侧的零线引出,施工现场的所有电器设备在正常情况下,不带电的外露导电部分,应做接零保护,包括以下部分:(1)电机、变压器、电器、照明器具、手持电动工具的金属外壳;(2)电气设备传动装置的金属部件;(3)配电屏与控制屏的金属框架;(4)室内外配电装置的金属框架及靠近带电部分的金属围栏或框架;(5)电力线路的金属保护管、敷设的钢管、起重轨道、钢管外架等;2、保护零线不得装设开关或熔断器;3、保护零线截面≥25mm2,采用多根铜线;4、保护零线采用五芯线从变压器中性点开始至总箱——分箱——开关箱,到各种机械设备连通;5、保护零线采用绿黄双色线;保护零线不准与工作零线混用,工作零线、保护零线分别使用;保护零线严禁通过工作电流;6、钻机的接地体,应制作独立的接地装置,用圆钢制作,不得使用螺纹钢;接地电阻值不大于10Ω。
