工程现场收方签证单 001

工程现场收方签证单 001
3、人工拆除人行道透水砖:(15.9m+10.5m)*0.75m=19.8m2;
4、人工原土夯实:(3.2m+16.1m+19.1m+15.9m+10.5m)*0.6m=38.88m2;
5、预埋电缆排管CPVC-Φ200(壁厚8mm):(3.2m+16.1m+19.1m+15.9m+10.5m)*2=129.6m;
6、浇筑商品砼C15混凝土100mm厚垫层:(3.2m+16.1m+19.1m+15.9m+10.5m)*0.6m*0.1m=3.888m;16.1m+19.1m+15.9m+10.5m)*(0.6m*0.5m-3.14*0.1m*0.1m*2)=15.371m3;
11、恢复人行道透水砖新做:(15.9m+10.5m)*0.75m=19.8m2;
12、检查井2座:
检查井C20垫层10cm厚:1m*1m*0.1m*2=0.2m3,
检查井砌砖:1m*4*0.8m*0.24m*2=1.536m3,
检查井内侧壁抹灰:1m*4*0.8m*2=6.4m2,
检查井复合型双篦式井盖2套(1000mm*1000mm)。
8、人工回填夯实电缆排管沟顶:(3.2m+16.1m+19.1m)*0.6m*0.9m+(15.9m+10.5m)*0.7m*0.75m=34.596m3;
9、恢复C20砼便道10cm厚:1.7m*1.5m*0.1m=0.255m3,模板:1.7m*0.1m*2=0.34m2;
10、恢复C20砼人行道垫层20cm厚:(15.9m+10.5m)*0.75m*0.2m=3.96m2;

现场收方签证单

现场收方签证单
(项目监理机构)
我方承担的工程,已完成相关准备工作,具备开工条件,申请于年月日开工,请予以审批。
施工单位(盖章)
项目经理(签字)
年 月 日
审核意见:
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
现 场 签 证 单
证单编号:号
工程名称
签证日期
年 月 日
收方部位
签证内容
参加人员
施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):
年 月 日
监单位现场负责人:
(签字):
年 月 日
注:本收方表一式三份,建设、监理、施工单位各一份。

工程名称:
致:(建设单位)

收方(签证)单

收方(签证)单

竣尊〃******项目工程收方(签证)单
编号:工程名称***“竣尊.****国际”小区工程
建设单位:重庆***房地产开发有限公司监理单位:重庆****建设工程咨询有限公司工施工单位:重庆精物实业(集团)有限公司
收方(签证部位):“*****〃***国际”项目公路排水沟
收方(签证内容):我单位于2014年8月1日应甲方指令修建场内公路排水沟,排水沟总长度374米:
其中人工踢打C20砼路面16米长,体积为0.5*0.2*16=1.6立方,挖土方16*0.2*0.5=1.6立方。

人工开挖排水沟88米,其中开挖土方22*0.8=17.6立方,开挖软质软22*0.2=4.4立方。

机械开挖排水沟270米。

其中开挖土方135*0.4=54立方,开挖软质岩135*0.6=81立方。

表面抹C15细石砼清光面:88*1.5*0.05=6.6立方。

人工、机械、材料以当期核价单价格进行组价。

请建设单位酌情予以补助
附件:1边沟收方表
签字栏:
建设单位:(签字)现场代表:
年月日监理单位:(签字)
现场监理工程师:
年月日
施工单位:(签字)
现场负责人:
年月日。

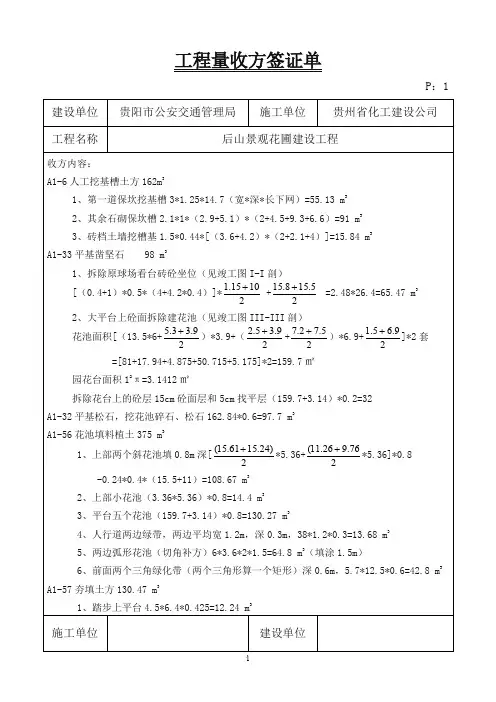

工程量收方签证单

工程量收方签证单
B1-14 C15砼垫层25.48 m3
1、上面踏步(II-II) *16*0.37*0.15=6.13m3
2、主踏步及平台[(5.1+2.9)*2+4.5]*4.2*0.1=8.61 m3
3、下面起点两边踏步0.3*6*2*3*0.1=1.08 m3
4、人行道38*2.1*0.1=7.98 m3
5、砖档土墙基础0.1*0.7*[(3.6+4.2)*2+2.1*4]=1.68 m3
7、起步两边踏步2.1*6.6*0.4=5.54 m3
A1-58土方转运20m 252 m3
1、夯填土方130.47 m3
2、耕植土松填下面部份121.28 m3
A1-58、59土方转运100m(垂直64m+水平运矩36m),台上耕植土253.34 m3
A1-101、102汽车外运土方8km(挖方量-回填量)162-130.47=31.53 m3
P:2
建设单位
贵阳市公安交通管理局
施工单位
贵州省化工建设公司
工程名称
后山景观花圃建设工程
收方内容:2、上踏步5.1* *0.75*2个=36m3
3、两边平台1.7*3*3.4*2个=34.68 m3
4、下踏步5.1* *1*2个=21.68m3
5、下平台4.5*1*0.85=3.83 m3
6、起步平台3.6*10.2*0.45=16.5 m3
施工单位
建设单位
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求
工程量收方签证单
P:1
建设单位
贵阳市公安交通管理局
施工单位

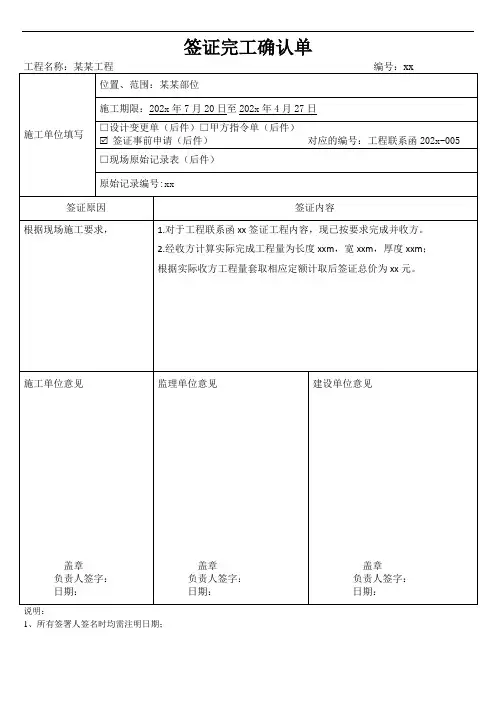

签证完工确认单

签证完工确认单
1.对于工程联系函xx签证工程内容,现已按要求完成并收方。
2.经收方计算实际完成工程量为长度xxm,宽xxm,厚度xxm;
根据实际收方工程量套取相应定额计取后签证总价为xx元。
施工单位意见
盖章
负责人签字:
日期:
监理单位意见
盖章
负责人签字:
日期:
建设单位意见
盖章
负责人签字:
日期:
说明:
1、所有签署人签名时均需注明日期;
签证完工确认单
工程名称:某某工程编号:xx
施工单位填写
位置、范围:某某部位
施工期限:202x年7月20日至202x年4月27日
□设计变更单(后件)□甲方指令单(后件)
签证事前申请(后件) 对应的编号:工程联系函202x-005
□现场原始记录表(后件)
原始要求,

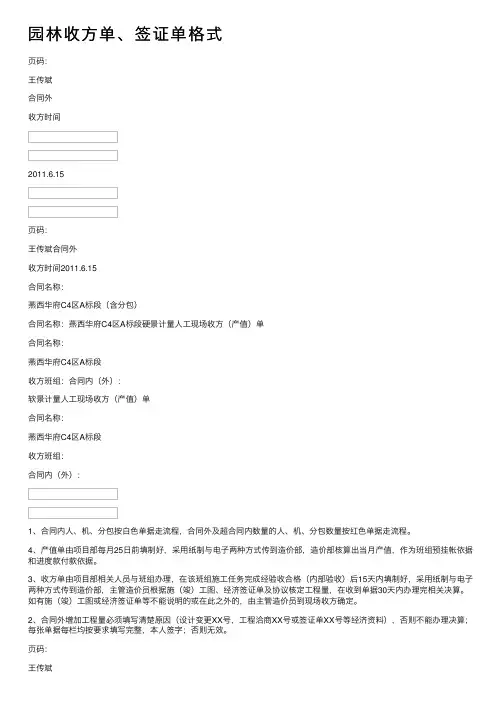

园林收方单、签证单格式

园林收方单、签证单格式

园林收⽅单、签证单格式
页码:
王传斌
合同外
收⽅时间
2011.6.15
页码:
王传斌合同外
收⽅时间2011.6.15
合同名称:
燕西华府C4区A标段(含分包)
合同名称:燕西华府C4区A标段硬景计量⼈⼯现场收⽅(产值)单
合同名称:
燕西华府C4区A标段
收⽅班组:合同内(外):
软景计量⼈⼯现场收⽅(产值)单
合同名称:
燕西华府C4区A标段
收⽅班组:
合同内(外):
1、合同内⼈、机、分包按⽩⾊单据⾛流程,合同外及超合同内数量的⼈、机、分包数量按红⾊单据⾛流程。

4、产值单由项⽬部每⽉25⽇前填制好,采⽤纸制与电⼦两种⽅式传到造价部,造价部核算出当⽉产值,作为班组预挂帐依据和进度款付款依据。

3、收⽅单由项⽬部相关⼈员与班组办理,在该班组施⼯任务完成经验收合格(内部验收)后15天内填制好,采⽤纸制与电⼦两种⽅式传到造价部,主管造价员根据施(竣)⼯图、经济签证单及协议核定⼯程量,在收到单据30天内办理完相关决算。

如有施(竣)⼯图或经济签证单等不能说明的或在此之外的,由主管造价员到现场收⽅确定。

2、合同外增加⼯程量必须填写清楚原因(设计变更XX号,⼯程洽商XX号或签证单XX号等经济资料),否则不能办理决算;每张单据每栏均按要求填写完整,本⼈签字;否则⽆效。

页码:
王传斌
合同外收⽅时间:审核时间:
页码:
王传斌
合同外
收⽅时间:
审核时间:
软景计量⼈⼯费收⽅结算单收⽅班组:
合同内(外):
2011.6.15
硬景计量⼈⼯费收⽅结算单(含分包)
收⽅班组:合同内(外):2011.6.15。

工程项目签证单、收方单模板

现场收方记录单
工程名称:XXX 项目
分部分项 工程名称 施工单位
收方部位 建设单位
编号:
简 图 、 照 片 及 说 明
收 方 工 程 量 记 录
施工单位 现场代表:
监理单位 现场代表:
审计单位 现场代表:建Βιβλιοθήκη 单位 现场代表:工程签证单
工程名称:XXXXXXXX 项目 分部分项 工程名称 施工单位
签证部位 建设单位
签证编号:
签证事由:
附件:
签证内容及金额: 经办人:
监理单位审核意见:
审计单位审核意见:
建设单位审核意见:
施工单位(章): 项目经理:
日 期:
监理机构(章): 监理工程师:
日 期:
审计机构(章): 审计工程师:
日 期:
建设单位(章): 负责人:
日 期:

工程量收方计量签证单11

(施工单位负责人)
年月日
监理单位:
(监理工程师)
年月日
建设单位
(现场代表)
年月日
说明:本签证单为现场原始签证记录,作为工程量支付申请附表。
工程量收方计量签证单
工程名称:重庆市綦江县篆塘镇污水处理厂工程
日期
项目名称
单位
核准工程量
备注
2013.9.5
D~E段旁浆砌条石边沟墙身
m3
1.18
收方量测图、计算经过(可附页):
1、计算公式:V=a*b*h
D~E段旁浆砌条石边沟墙身为:9.4*0.25*0.25*2=1.18m3
施工单位:
(施工单位负责人)
年月日
监理单位:
(监理工程师)
年月日
建设单位
(现场代表)
年月日
说明:本签证单为现场原始签证记录,作为工程量支付申请附表。
工程量收方计量签证单
工程名称:重庆市綦江县篆塘镇污水处理厂工程
日期
项目名称
单位
核准工程量
备注
20131.97
收方量测图、计算经过(可附页):
边沟基础剖面图
1-1剖面图
1、计算公式:V=a*b*h
D~E段旁边沟混凝土基础为:9.4*1.05*0.2=1.97m3
施工单位:

现场签证单(草签单)

现场签证单草签单现场签证单工程现场签证单现场签证单范本施工现场签证单施工现场签证单范本现场工程量签证单现场签证单表格工程现场签证单范本施工现场签证单表格
工程量现场收方记录表
工程名称 润天·檀香山一期 签证部位
签证原因 基础按实收方
单位工程 签证时间
编号:
签证内容(包含作图(页面不够可附图)、工程量计算式及结果、工作内容、项目特征等): 为使基础持力层达到强风化砂岩,对以下基础签证收方:
挖 土 方: 挖软质岩: 井 圈:
挖 土 方: 挖软质岩: 井 圈:
挖 土 方: 挖软质岩: 井 圈:
挖 土 方: 挖软质岩: 井 圈:
井圈厚度为0.2m
施工单位:
挖 土 方: 挖软质岩: 井 圈:
监理单位:
挖 土 方: 挖软质岩: 井 圈:
建设单位
负责人签字: 时 间:

备注:此表 一式4份,现 场签证后作 为正式盖章 签证的附件, 且编号与正 式盖章签证 单中的编号 相对应。

现场收方及签证单

工程名称綦江县通惠新城核桃湾分区A段Ⅱ标段道路工程时间2013年1月25日施工单位四川德友建筑工程有限公司地点通惠核桃湾收方部位公路K0+400.000~K0+450.000处土石方开挖收方依据及原因由于指定渣场变更,导致费用增加。

详情见现场施工记录收方单位及人员施工单位监理单位建设单位其它收方及签证内容、简图及计算式自2013年1月9日~2013年1月25日止。

共计外运土石方为583车(18m³/车):1、车辆运输费用:583车×180.00元/车=104940.00元2、渣场费用:583车×90.00元/车=52470.00元收方汇总工程量确认施工单位:(施工负责人)综上所述:合计费用:157410.00元监理单位:(监理工程师)建设单位:(现场代表)备注工程名称綦江县通惠新城核桃湾分区A段Ⅱ标段道路工程时间2013年2月21日施工单位四川得友建筑工程有限公司地点通惠核桃湾收方部位公路K0+000~K0+040.396右侧边坡土石方开挖收方依据及原因由于当地居民阻拦挖机未能正常开挖作业收方单位及人员施工单位监理单位建设单位其它收方及签证内容、简图及计算式320挖机进出场费、现场杂工工资:1、320挖机进出场费用:1500.00元3、现场杂工费用:4人×100.00元/天=400.00元收方汇总工程量确认施工单位:(施工负责人)综上所述:合计费用:1900.00元监理单位:(监理工程师)建设单位:(现场代表)备注工程名称綦江县通惠新城核桃湾分区A段Ⅱ标段道路工程时间2013年2月25日施工单位四川得友建筑工程有限公司地点通惠核桃湾收方部位公路K0+000~K0+040.396右侧边坡土石方开挖收方依据及原因由于当地居民阻拦挖机未能正常作业收方单位及人员施工单位监理单位建设单位其它收方及签证内容、简图及计算式320挖机进出场费、现场杂工工资:1、320挖机进出场费用:1500.00元2、现场杂工费用:4人×100.00元/天=400.00元收方汇总工程量确认施工单位:(施工负责人)综上所述:合计费用:1900.00元监理单位:(监理工程师)建设单位:(现场代表)备注工程名称綦江县通惠新城核桃湾分区A段Ⅱ标段道路工程时间2013年3月4日施工单位四川得友建筑工程有限公司地点通惠核桃湾收方部位公路K0+000~K0+040.396右侧边坡土石方开挖收方依据及原因由于当地居民阻拦挖机未能正常作业收方单位及人员施工单位监理单位建设单位其它收方及签证内容、简图及计算式320挖机进出场费、现场杂工工资:1、320挖机进出场费用:1500.00元2、现场杂工费用:4人×100.00元/天=400.00元收方汇总工程量确认施工单位:(施工负责人)综上所述:合计费用:1900.00元监理单位:(监理工程师)建设单位:(现场代表)备注工程名称綦江县通惠新城核桃湾分区A段Ⅱ标段道路工程时间2013年3月3日施工单位四川得友建筑工程有限公司地点通惠核桃湾收方部位渣场修临时施工道路及移动现场光纤收方依据及原因现场实测数据及施工记录收方单位及人员施工单位监理单位建设单位其它收方及签证内容、简图及计算式经现场实测:1、修路土石方开挖工程量:长21.5m×宽12.3m×厚5.8m=1533.81m³2、移动现场光纤人工:2人×120.00元/天=240.00元收方汇总工程量确认施工单位:(施工负责人)综上所述:1、渣场修路土石方开挖量:1533.81m³2、人工:240.00元监理单位:(监理工程师)建设单位:(现场代表)备注停工报告重庆市綦江县东部新城开发建设有限公司:我公司承建的綦江县通惠新城核桃湾分区A段Ⅱ标段.B段道路工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程签证确认单
签证日期:年月日编号:
项目名称
合同工程名称
施工单位
合同编号
甲方参与人员
乙方参与人员
签证原因
□返工□零星机械□零星用工□合同外增加的零星工程
□确定合同内约定工作内容的工程量□其他
签证部位、原因、草图、内容及说明:
签证费用计算明细(必要时提供附件):
签证总费用(大写)
建设单位审批签字栏(章)
工程收方确认单
收方日期:年月日编号:
项目名称
合同工程名称
施工单位
合同编号
甲方参与人员
乙方参与人员
收方部位、草图、内容、计算式及说明:
建设单位审批签字栏(章)
造价工程师:
年年月日
技术负责人:
年月日
项目总经理:
年月日
分管总裁:
年月日
施工单位(章)
项目负责人(签字)
注:1、本单确认人签字齐全并盖章后生效;2、本单施工单位、甲方项目部、成控部和审计部各存一份。
造价工程师:
年月日
专业工程师:
年月日
成本经理:
年月日
技术负责人:
年月日
项目总经理:
年月日
分管总裁:
年月日
施工单位(章)
项目负责人(签字)
注:1、本单确认人签字齐全并盖章后生效;2、本单施工单位、甲方项目部、成控部和审计部各存一份。
