SCL防渗膜施工方法
防渗膜及土工布的铺设方案

1)防渗膜及土工布的铺设方法防渗膜及土工布铺设分库底铺设、坡面铺设两个部分。
铺设方法:防渗膜及土工布的铺设要求在平地先将幅宽拼接焊成20m宽幅,然后在坡面自上而下,垂直于坝轴线方向通幅铺设。
坡面铺设在坡面验收合格后,从堤顶向堤脚沿垂直于堤轴线方向缓慢展铺到坡脚齿槽外顶处与库底土工膜丁字形相接。
库底铺设在库底开挖验收合格后,从齿槽外顶向库内沿垂直于堤脚轴线方向缓慢展铺到库内25m处。
2)防渗膜及土工布的铺设技术要求铺设应在干燥暖和天气进行,为了便于拼接,防止应力集中,防渗膜及土工布铺设采用波浪形松驰方式,富余度约为 1.5%,摊开后及时拉平、拉开,要求防渗膜及土工布与坡面吻合平整,无突起褶皱,施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜,施工时如发现土工膜损坏,应及时修补。
3)、工艺流程:库底:库底平面夯实(填埋区迎水面夯实)——1000mm厚粘土层——人工修整——铺1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚卵石渗沥液导流层(导流管)——长丝土工布(200g/m2)。
坝坡:坝坡夯实(填埋区迎水面夯实)——700mm厚粘土层——人工修整——铺 1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚袋装卵石渗沥液导流层。
3.3. 防渗膜及土工布的拼接1)本工程采用两布一膜和一布一膜防渗,防渗膜及土工布的连接分2个程序进行,即上层土工布的缝接,下层HDPE膜的连接。
土工布的缝接用手提缝纫机、尼龙线进行双道缝接,搭接宽度10cm;HDPE 膜采用焊接工艺连接,焊接工具采用自动调温(调速)电热模式双道塑料热合机。
拼接包括土工布的缝接、土工膜的焊接,为了确保焊接质量,焊接应尽量在厂内进行,但为了施工方便,防渗膜及土工布幅宽又不应太宽,必须在施工现场拼接。
2)防渗膜焊接质量的好坏是防渗性能成败的关键,所以务必做好土工膜的焊接,确保焊接质量,因此,土工膜焊接应由生产厂家派专业技术人员到现场操作,指导,培训,采用土工膜专用焊接设备进行。
防渗膜特殊部位施工

防渗膜特殊部位施工一、膜周边锚固施工防渗膜与周边建筑结构,根据其联接部位结构型式可以采用沟槽锚固、压固联接、射钉联接、机械锚固、预埋锚固等,防渗膜与刚性材料锚固时应留有一定的伸缩量。

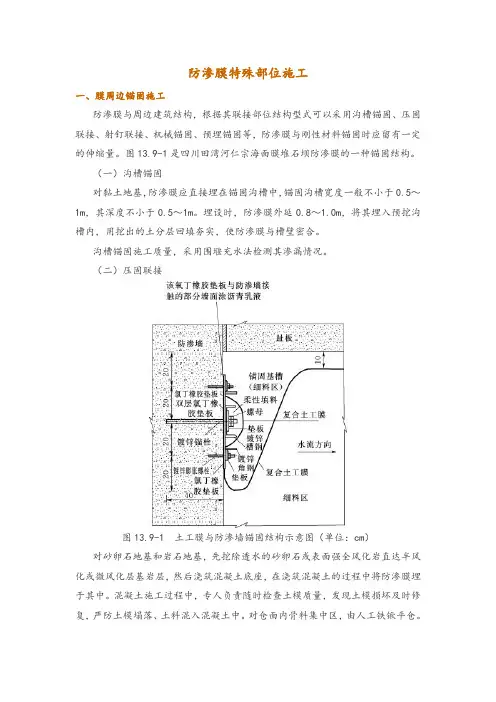

图13.9-1是四川田湾河仁宗海面膜堆石坝防渗膜的一种锚固结构。
(一)沟槽锚固对黏土地基,防渗膜应直接埋在锚固沟槽中,锚固沟槽宽度一般不小于0.5~1m,其深度不小于0.5~1m。
埋设时,防渗膜外延0.8~1.0m,将其埋入预挖沟槽内,用挖出的土分层回填夯实,使防渗膜与槽壁密合。
沟槽锚固施工质量,采用围堰充水法检测其渗漏情况。
(二)压固联接图13.9-1 土工膜与防渗墙锚固结构示意图(单位:cm)对砂卵石地基和岩石地基,先挖除透水的砂卵石或表面强全风化岩直达半风化或微风化层基岩层,然后浇筑混凝土底座,在浇筑混凝土的过程中将防渗膜埋于其中。
混凝土施工过程中,专人负责随时检查土模质量,发现土模损坏及时修复,严防土模塌落、土料混入混凝土中。
对仓面内骨料集中区,由人工铁锹平仓。
混凝土在振捣过程中,其层面以不再显著下沉、内部无气泡溢出、开始泛浆为准。
对于锚固混凝土底座所产生的裂隙进行固结灌浆处理。
混凝土浇筑过程中,加强对防渗膜的保护,避免电焊、模板和钢筋制安、平仓振捣等对防渗膜造成破坏。
当砂卵石层太厚、难以挖至基岩层时,将防渗膜向上游平铺一定距离,形成防渗铺盖。
铺膜地面先平整,铺设防渗膜后再盖上同样的砂卵石和压重层,并在防渗膜下设排水、排气系统,或设置逆止阀。
砂卵石铺盖及压重施工时,清除尖锐块石或超径块石、对防渗膜可能造成损伤的杂物,施工工艺及技术参数经试验确定后再组织施工。
压固联接施工质量,可采用围堰充水法检测其渗漏情况。
(三)射钉联接和机械锚固防渗膜与周边混凝土结构物采用射钉联接或机械锚固。
采用射钉联接时,压条宽度不小于2cm,厚度不小于2mm,射钉间距不大于400mm,连接部位涂刷2mm厚的乳化沥青粘接,压条明露处应有防腐措施。
防渗膜施工方法

防渗膜施工方法
防渗膜是一种用于防止土壤中水分和化学物质渗透的薄膜材料,广泛应用于水利工程、环境工程和农业生产等领域。
正确的防渗膜施工方法对于保证工程质量和延长使用寿命至关重要。
下面将介绍防渗膜施工的一般步骤和注意事项。
首先,进行施工前的准备工作。
在进行防渗膜施工前,需要对施工现场进行清理,清除杂物和尖锐物体,确保施工现场平整干净。
同时,对施工材料进行检查,确保防渗膜质量符合要求,没有破损和污染。
其次,进行基础处理。
在进行防渗膜施工前,需要对基础进行处理,确保基础平整、坚实。
如果基础表面不平整,需要进行填平和打磨处理,以确保防渗膜铺设时基础表面平整、无裂缝。
然后,进行防渗膜的铺设。
在进行防渗膜铺设时,需要根据实际情况选择合适的铺设方法。
一般来说,可以采用单层铺设或双层铺设的方法,根据工程要求选择合适的铺设方法。
在铺设时,需要注意避免褶皱和损坏,确保防渗膜的整体性和连续性。
接下来,进行接缝处理。
在防渗膜铺设完成后,需要对接缝进行处理,确保接缝牢固、无渗漏。
可以采用热熔接或冷熔接的方法对接缝进行处理,确保接缝处的防渗性能符合要求。
最后,进行施工验收。
在防渗膜施工完成后,需要进行施工验收,确保防渗膜的质量符合要求。
可以进行水压试验或探伤检测,确保防渗膜的渗透性符合工程要求。
总之,正确的防渗膜施工方法对于保证工程质量至关重要。
只有严格按照施工规范进行施工,才能确保防渗膜的使用效果和使用寿命。
希望以上介绍对于防渗膜施工有所帮助。
防渗膜铺设施工方法

防渗膜铺设施工方法
铺设防渗膜的施工方法如下:
1.准备工作:确定防渗膜的类型和规格,检查施工现场的地面
基础是否坚固平整,清理施工现场,清除杂物和尖锐物。
2.下料:根据需要的防渗膜尺寸,在卷材或片材上使用专用工
具或刀具进行切割和下料,保证材料的尺寸适配施工现场。
3.布置防渗膜:将下料好的防渗膜搬运到施工现场,并在地面
上展开。
使用特制胶粘剂、钉子或其它固定装置将防渗膜紧密固定在地面上,确保膜面完全贴合地面,无任何起皱和空隙。
4.接缝处理:对于卷材防渗膜,将边缘压平,并将两块膜的接
缝处覆盖重叠,并用热溶胶或其它密封材料进行固定和密封。
对于片材防渗膜,将边缘应用胶水进行黏合,确保接缝处的密封性。
5.边缘处理:防渗膜的边缘应以上层土、草坪、混凝土或其它
材料进行固定,以增强膜材的稳定性和抗拉强度。
6.验收:对铺设好的防渗膜进行验收,检查其是否完整、紧密、无损伤和破损,并测试其防渗效果。
如有问题及时修复。
值得注意的是,具体的施工方法可能会因为防渗膜的材质不同而略有差异,施工时应根据厂家提供的施工工艺规定进行操作。
此外,施工人员应严格遵守施工现场的安全规定和操作规程,确保自身和他人的安全。
防渗土工膜铺设施工方案及工艺方法

防渗土工膜铺设施工方案及工艺方法土工膜是一种广泛应用于防渗、隔离和增强工程中的材料。
铺设土工膜需要注意一系列的施工方案和工艺方法,以确保其达到预期的防渗效果。
以下是一个较为完整的土工膜铺设施工方案及工艺方法。
1.准备工作在施工前需要进行一系列的准备工作,包括清理施工现场,清除杂物和石块。
地面表面应平整、干燥,并清理掉积水。
2.材料准备准备所需的土工膜材料,包括土工膜卷材、接头胶带、接头胶水、稳定材料等。
必要时,还需准备辅助施工工具,如剪刀、规律线、胶刀等。
3.规划设计根据实际工程需求和设计要求,规划工程布局和土工膜铺设位置。
确定铺设区域的大小、形状和边界。
4.土工膜铺设(1) 铺设基层:在基层上铺设一层厚度为15-20cm的稳定材料,如碎石或砂土,用以加固和平整基层。
(2)定位标线:利用线或锥标记土工膜边界线和铺设位置,以确保地面的平整度和整体效果。
(3)铺设土工膜:将土工膜卷材按照设计要求和标线的位置逐段铺设。
注意保持膜材的锚固,避免膜材移位或松弛。
(4)接头处理:对于土工膜的接头处,使用接头胶带或接头胶水进行连接。
确保接头处的连接紧密、牢固,以达到防渗效果。
(5)固定土工膜:在铺设土工膜的同时,利用钉子或固定器将膜边固定在地面上,以防止膜材在强风或水流冲击下的移位。
5.覆土处理在土工膜铺设完成后,覆盖10-15cm厚度的覆土层,以保护土工膜免受外界环境的损害和破坏。
覆土层应平整、均匀,且具有良好的排水性能。
6.系统检测铺设完成后,对土工膜系统进行质量检测。
可以采用水压试验方法或针对土工膜的物理性能进行检测,以确保系统具备良好的防渗效果和工程质量。
7.施工记录在施工过程中,应及时记录与土工膜相关的重要数据、施工注意事项和质量检测结果。
这些记录可以作为施工验收和后期运维的参考依据。
以上是土工膜铺设的施工方案及工艺方法。
每个工程都有其独特的要求和现实情况,因此在具体施工过程中应根据实际情况进行调整和优化,以保证土工膜的防渗效果和工程质量。
防渗膜施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,主要目的是对某水库进行防渗处理,以提高水库的蓄水能力和使用年限。
工程规模较大,防渗面积达数十万平方米。
为确保工程质量,特制定本施工方案。
二、施工准备1. 组织准备(1)成立专门的施工队伍,负责防渗膜的施工。
(2)组织施工人员进行技术培训,确保施工人员掌握防渗膜施工技术。
(3)配备必要的技术人员,负责现场指导和监督。
2. 材料准备(1)防渗膜:选用符合国家标准的HDPE防渗膜,厚度为0.8mm。
(2)施工工具:切割机、焊接机、热风枪、剪刀、卷尺、钢卷尺等。
(3)辅助材料:焊条、焊机、热风枪、保温材料、隔离材料等。
3. 施工现场准备(1)施工现场平整,排水畅通。
(2)设置施工现场安全警示标志。
(3)施工现场配备必要的消防设施。
三、施工工艺1. 防渗膜铺设(1)将防渗膜展开,检查有无破损、裂纹等现象。
(2)根据设计图纸,将防渗膜按照设计要求进行裁剪。
(3)在基础面上铺设防渗膜,确保防渗膜与基础面接触紧密。
(4)将防渗膜按照设计要求进行搭接,搭接宽度不小于0.5m。
(5)对搭接部位进行焊接,焊接温度控制在180-200℃。
(6)焊接完成后,检查焊接质量,确保焊接牢固。
2. 防渗膜焊接(1)使用焊接机对防渗膜进行焊接,焊接速度不宜过快,以免影响焊接质量。
(2)焊接过程中,注意调整焊接温度,确保焊接牢固。
(3)焊接完成后,检查焊接质量,如有问题及时进行修补。
3. 防渗膜覆盖(1)在防渗膜上铺设保温材料,保温材料厚度根据实际情况确定。
(2)在保温材料上铺设隔离材料,隔离材料厚度根据实际情况确定。
(3)对覆盖层进行压实,确保覆盖层与防渗膜接触紧密。
四、施工质量控制1. 防渗膜质量:选用符合国家标准的HDPE防渗膜,厚度为0.8mm。
2. 防渗膜铺设:确保防渗膜与基础面接触紧密,搭接宽度不小于0.5m。
3. 防渗膜焊接:焊接温度控制在180-200℃,确保焊接牢固。
4. 防渗膜覆盖:覆盖层与防渗膜接触紧密,压实度达到要求。
防渗土工膜铺设施工方案及工艺方法

防渗土工膜铺设施工方案及工艺方法1、基层处理(1)铺放土工膜的基层应平整,局部高差不大于50㎜。
清除树根、草根及硬物,避免损伤破坏土工膜。
(2)对于不宜直接铺放土工膜的基层应先设置砂垫层,砂垫层厚度不小于300㎜,宜用中粗砂,含泥量不大于5%。
2、土工膜材料铺放(1)首先应检查材料有无损伤破坏。
(2)土工膜须按其主要受力方向铺放。
(3)铺放时应用人工拉紧,没有折皱,且紧贴下承层。
应随铺随及时压固,以免被风掀起。
(4)土工膜铺放时,两端须有富余量。
富余量每端不小于1000㎜,且应按设计要求加以固定。
(5)相邻土工膜的连接,对土工膜格栅可采用密贴排放或重叠搭接,用聚合材料绳或棒或特种连接件连接。
对土工膜可采用搭接或缝接。
(6)当加筋垫层采用多层土工材料时,上下层土工材料的接缝应交替错开,错开距离不小于500㎜。
(6)土工织物、土工膜的连接可采用搭接法、缝合法和胶结法。
连接处强度不低于设计要求的强度。
①搭接法:搭接长度300㎜-1000㎜,视建筑荷载、铺设地形、基层特性和铺放条件而定。
一般情况下采用300㎜-500㎜。
荷载大、地形倾斜、基层极软,不小于500㎜,水下铺放不小于1000㎜。
当土工织物、土工膜上铺有砂垫层时不宜采用搭接法。
②缝合法:采用尼龙或涤纶线将土工织物或土工膜双道缝合,两道缝线间距10-25㎜。
③胶结法:采用热粘接或胶粘接。
粘接时搭接宽度不宜小于100㎜。
(7)在土工材料铺放时,不得有小于破坏面积的4倍,边长不小于1000㎜3、覆盖回填(1)土工合成材料垫层地基,无论是使用单层还是多层土工合成加筋材料,作为加筋垫层结构的回填料,材料种类、层间高度、蹍压密度等都应由设计确定。
(2)回填料为中、粗、砂砾或细粒碎石类时,在距土工合成材料(主要指土工织物或土工膜)80㎜范围内,最大粒径应小于60㎜,当采用黏性土时,填料应能满足设计要求的压实度并不含有对土工合成材料有腐蚀作用的成分。
(3)当使用块石做土工合成材料保护层时,块石抛放高度应小于300㎜,且土工合成材料上应铺放厚度不小于50㎜的砂层。
防渗膜施工方案

防渗膜施工方案一、工程概述本工程为工程,位于市区,江下游,处于亚热带季风气候区,夏季炎热多雨,冬季温和少雨,具有雨热同期的气候特征。
本工程涉及到的防渗膜主要铺设于河道护堤和护岸,防止水土流失,保护河岸,起到防洪、防渗、抗冲等作用。
二、防渗膜的选择根据本工程的实际情况和设计要求,我们选择使用高密度聚乙烯(HDPE)防渗膜。
这种防渗膜具有优良的防渗性能、抗老化性能和抗穿刺性能,适应于各种气候条件和土壤环境。
三、施工工艺流程1、施工前准备:包括清理现场、平整土地、铺设垫层等。
2、铺设防渗膜:将HDPE防渗膜铺设在垫层上,要求平整、无皱褶、无气泡。
3、焊接施工:采用热焊接或冷焊接的方式将防渗膜焊接在一起,确保焊接质量。
4、锚固处理:在防渗膜的上下边缘采用砂袋或其他重物进行锚固,防止防渗膜被风吹起。
5、验收检测:对完成的防渗膜进行验收检测,确保满足设计要求。
四、施工方法及技术措施1、施工前准备:清理现场,将施工现场的杂物、垃圾等清理干净,保证施工面平整。
根据设计要求进行土地平整和垫层铺设。
2、铺设防渗膜:将HDPE防渗膜按照设计要求铺设在垫层上,要求平整、无皱褶、无气泡。
可以采用人工铺设或机械铺设。
3、焊接施工:采用热焊接或冷焊接的方式将防渗膜焊接在一起。
热焊接是将两层防渗膜通过热熔融结合在一起;冷焊接则是通过粘合剂将两层防渗膜结合在一起。
要求焊接紧密、平整、无漏焊。
4、锚固处理:在防渗膜的上下边缘采用砂袋或其他重物进行锚固,防止防渗膜被风吹起。
根据设计要求确定锚固方式和锚固材料。
5、验收检测:对完成的防渗膜进行验收检测,可以采用目测、仪器检测等方法。
要求防渗膜表面平整、无皱褶、无气泡;焊接质量紧密、平整、无漏焊;锚固牢固可靠;满足设计要求的防水性能和耐久性。
五、安全措施及注意事项1、施工前应对施工人员进行安全教育培训,提高安全意识。
2、施工现场应设置安全警示标志和围挡,确保施工安全。
3、操作人员应佩戴安全帽、手套等防护用品,避免受伤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SCL防渗膜(文摘)
水利隧洞通过自流和加压后输送发电和供水用的水,这些水利隧洞往往受制于困难的运行条件,比如高的静水头还有水的流速,困难的运行条件可能引发混凝土的品质严重变坏。
造成裂缝和混凝土的剥离可以使水通过结构物渗漏,这样会削弱结构物的稳定性。
此外,表面糙度增大将会将少水的流量
在水渠内表面安装十分光滑的SCL防渗膜,可以达到以下效果:
∙止渗漏;
∙为已有裂缝的结构物防渗;
∙防止渠道结构进一步恶化;
∙大大地增加水流量;
∙减少植被和水藻的形成;
∙将维修减到最少;
∙地下管道无损修复(非开挖)
∙
∙
∙管道无损修复法起源于德国,由巍特工程技术有限公司引入国内。
这是一项专门为维修地下管道而发明的工程技术,主要使用SCL管道无损修复技术(简称软衬法),整个工程无需开挖土方,快捷高效。
∙SCL管道无损修复技术(简称软衬法),只需将SCL防渗膜通过机械牵引入管道破损处,然后向内衬管充气或注水,使之贴紧地下管道内壁,再通过注浆让SCL防渗膜与管道结构粘结,从而修复管道。
∙SCL管道无损修复技术(简称软衬法)适用于任何形状的管道,施工不受天气、地形等条件限制,且不会对交通、环境、居民生活造成影响。
由SCL管道无损修复技术(简称软衬法)修复的管道安全、牢固,与传统开挖土方,更换或修补原有管道技术相比,省时省力,且成本低廉。
∙SCL管道无损修复技术(简称软衬法),所修复的管道形状各异,管径从150mm到2000mm不等,有输水管道,下水道,垃圾填埋场废水管道等诸多功用型管道,均取得圆满成功。
∙应用于各种输水管道、隧洞的防渗加固维修。
例如各种供水管网、污水管网、倒虹吸、水库底涵、石油管道、等等。
