临时用电施工组织设计实例1. 前言在施工现场,临时用电施工是基础建设工程施工中必不可少的一项工作。

合理的用电设计可以保障施工生产的顺利进行,减少施工安全事故的发生,提高施工效率,降低用电成本费用。

因此,本文将通过一个实例,详细阐述如何进行临时用电施工组织设计。

2. 施工用电负荷计算进行临时用电施工组织设计前,要先进行用电负荷计算。

用电负荷计算是估算用电设备工作所需要的电力负荷的基础工作。

用电负荷计算的结果将直接影响到临时用电设备的选择、布置、安装以及临时用电线路的设计。

具体的计算公式如下:实际用电功率总和 = 用电设备的总功率 × 并用系数 × 寿命系数× 运行时间系数其中,用电设备的总功率指的是临时用电设备全部接入后的总负荷,单位为千瓦(kW);并用系数指的是临时用电设备并用时,所需使用的系数,一般为0.8~0.9之间;寿命系数指的是临时用电设备的平均使用年限除以设计年限,一般为0.5~0.9之间;运行时间系数指的是临时用电设备实际运行时间与计划运行时间的比值,一般为0.8~0.9之间。

例如,在某个工地,预计需要20个电动工具、空调和照明设备,其中电动工具的总功率为12千瓦,空调的总功率为7千瓦,照明设备的总功率为3千瓦。

并用系数为0.9,寿命系数为0.8,运行时间系数为0.9。

那么,实际用电功率总和为:实际用电功率总和= (12 + 7 + 3)kW × 0.9 × 0.8 × 0.9 ≈ 18.5kW3. 临时用电设备的选择和布置根据用电负荷计算得出的实际用电功率总和,可以选择合适的临时用电设备。

针对不同的施工项目,选择的临时用电设备也会发生变化。

在这里,我们以一个建筑工地为例,选择以下的临时用电设备:1.一台25千瓦的发电机组;2.一台20千瓦的变压器;3.一些容量为50千瓦、电压为380V的二次配电箱。

发电机组是临时用电设备中最为重要的设备,它能为整个工地提供稳定的电源。

临时用电施工组织设计临时用电计算实例

临时用电施工组织设计临时用电计算实例

临时用电施工组织设计临时用电计算实例临时用电施工是指在施工现场临时搭建用电设备以满足施工、调试、检测等用电需求。

临时用电施工组织设计是为了保证施工现场用电的安全和可靠性,并合理利用电力资源,降低用电成本。

下面是一个临时用电施工组织设计的实例。

施工项目名称:大型建筑项目施工项目地址:市区街道1.临时用电需求分析施工项目需要提供电力支持进行施工、调试和检测等作业。

临时用电需求如下:1.1施工现场供电:为施工机械设备、灯具、电动工具等提供电力支持。

1.2临时办公区供电:为施工管理人员的办公室、电脑、打印机等提供电力支持。

1.3临时宿舍供电:为施工人员的宿舍楼、生活设施等提供电力支持。

2.临时用电方案设计2.1施工现场供电方案:2.1.1施工现场供电主线路布置:根据施工现场的区域划分和用电设备的分布情况,将主线路布置在地下,避免与施工机械设备干扰。

主线路采用优质铜芯电缆,按照国家规定的电缆敷设标准进行敷设,并留有充足的安全距离。

2.1.2施工现场供电配电箱设置:在施工现场的合适位置设置供电配电箱,配电箱应符合国家电器安全标准,并配备漏电保护器、过载保护器等电气安全装置。

供电配电箱应设置有防水、防尘措施,并固定在防震物体上。

2.1.3施工现场供电设备布置:根据施工现场的具体需求,合理布置供电设备。

施工机械设备和灯具等应尽量远离易燃易爆物品,避免安全事故发生。

电动工具需使用有防护装置的设备,并做好接地保护。

2.2临时办公区供电方案:2.2.1临时办公区配电箱设置:在临时办公区内设置供电配电箱,配电箱应定期检查和维护,保证电气安全。

配电箱应设置有漏电保护器、过载保护器等电气安全装置。

2.2.2临时办公区电气设备布置:根据临时办公区的具体需求,合理布置电气设备。

办公室内的电脑、打印机等应使用合格的电器,并保持通风良好,防止设备过热。

2.3临时宿舍供电方案:2.3.1临时宿舍配电箱设置:在临时宿舍楼内设置供电配电箱,配电箱应符合国家电器安全标准,并配备漏电保护器、过载保护器等电气安全装置。

施工组织设计临时用电负荷计算实例

施工组织设计临时用电负荷计算实例

工程现场临时用电负荷计算实例一、用电负荷计算:现场用电设备:1、卷扬机3台(7.5KW)22.5KW2、砂浆机3台(3KW)9KW3、加压泵1台(5.5KW) 5.5KW4、介木机4台(3KW)12KW5、振动器3台(1.1KW) 3.3KW6、电焊机1台(25.5KW)25.5KW7、镝灯4支(3.5KW)14KW8、碘钨灯10支(1KW)10KW9、其他用电10(KW)10KW10、生活用电10(KW)10KW 施工现场用电设备的kx、cos、tg1、卷扬机kx=0.3 cosφ=0.7 tgφ=1.022、砂浆机kx=0.7 cosφ=0.68 tgφ=0.623、加压泵kx=0.5 cosφ=0.8 tgφ=0.754、介木机kx=0.7 cosφ=0.75 tgφ=0.885、振动器kx=0.65 cosφ=0.65 tgφ=1.176、电焊机kx=0.45 cosφ=0.87 tgφ=0.577、镝灯kx=18、碘钨灯kx=19、其他用电kx=110、生活用电kx=1有功荷载计算:1、卷扬机Pj1=Pj×kx=22.5kw×0.3=6.75kw2、砂浆机Pj2=Pj×kx=9kw×0.7=6.3kw3、加压泵Pj3=Pj×kx=5.5kw×0.5=2.75kw4、介木机Pj4=Pj×kx=12kw×0.7=8.4kw5、振动器Pj5=Pj×kx=3.3kw×0.65=2.15kw6、电焊机Pj6=Pj×kx=25.5kw×0.45=11.48kw7、镝灯Pj7=Pj×kx=14kw×1=14kw8、碘钨灯Pj8=Pj×kx=10kw×1=10kw9、其他用电Pj9=Pj×kx=10kw×1=10kw10、生活用电Pj10=Pj×kx=10kw×1=10kw无功荷载计算:1、卷扬机Qj1=Pj1×tgφ=6.75kw×1.02=6.89 KVAR2、砂浆机Qj2=Pj2×tgφ=6.3kw×0.62=3.91 KVAR3、加压泵Qj3=Pj3×tgφ=2.75kw×0.75=2.06 KVAR4、介木机Qj4=Pj4×tgφ=8.4kw×0.88=7.39 KVAR5、振动器Qj5=Pj5×tgφ=2.15kw×1.17=2.51 KVAR6、电焊机Qj6=Pj6×tgφ=11.48kw×0.57=6.54 KVAR7、镝灯Qj7=Pj7×tgφ=14kw×1.52=21.28 KVAR总有功计算,取同期系数kp=0.8P总=kp×(6.75+6.3+2.75+8.4+2.15+11.48+14+10+10+10) ×0.8=65.46KW总无功计算,取同期系数kp=0.8P总=kQ×(6.89+3.91+2.06+7.39+2.51+6.54+21.28) ×0.8=40.46KW现在功率:Sj= P总2+ P总2=65.462+40.462=76.95KVA说明:1、按照《建设工程施工现场供用电安全规范》的规定采用专用保护零线的TN-S接零保护,采用三相五线制供电。

施工现场临时用电施工组织设计(方案)编制指南

施工现场临时用电施工组织设计(方案)编制指南

施工现场临时用电施工组织设计(方案)编制指南目录一.施工现场临时用电施工组织设计(方案)编制指南二.施工现场临时用电施工组织设计(方案)编制实例实例一:中海油惠州炼油项目芳烃装置区临时用电工程施工方案实例二:某酒店临时用电施工方案实例三:某公司临时用电专项方案实例四:某小区工程临时用电施工方案实例五:某大厦临时用电方案施工现场安全用电的管理,是安全生产文明施工的重要组成部分,临时用电施工组织设计也是施工组织设计的组成部分。

根据《施工现场临时用电安全技术规范》JGJ46—××××的规定:临时用电设备在5台以上或设备总容量在50kW及50kW以上者,应编制临时用电施工组织设计。

临时用电施工组织设计编制是否合理,不仅关系到施工用电的可靠性及用电人员的安全性,而且直接或间接地影响建设工程质量和进度,它是建设工程开工前必须做好的一项重要工作。

由于施工临时用电从设计、安装到使用、维修都是施工单位自身的事情,故其管理工作尤为重要,为加强施工现场临时施工用电的管理,规范公司临时施工用电施工组织设计(方案)的编制,针对公司施工现场施工用电管理的需要制定本指南,供公司各施工现场编写临时用电施工组织设计(方案)时参考。

一、临时用电施工组织设计的步骤及方式一个完整的施工用电组织设计应包括现场勘测、负荷计算、变电所设计、配电线路设计、配电装置设计、接地设计、防雷设计、外电防护措施、安全用电与电气防火措施、施工用电工程设计施工图等。

1、设计步骤1)现场勘探,了解工程概况,掌握施工用电需要。

2)确定电源进线,变电所、配电室、总配电箱、分配电箱等的位置及线路走向。

(设备选择、线路设计和配电箱、开关箱设计时要充分考虑已有旧设备、旧电缆和旧配电箱的充分利用)3)进行负荷计算。

4)选择变压器容量、导线截面和电器的类型、规格。

5)绘制电气平面图、立面图和接线系统图。

6)制定安全用电技术措施和电器的防火措施。

临时用电施工组织设计

临时用电施工组织设计

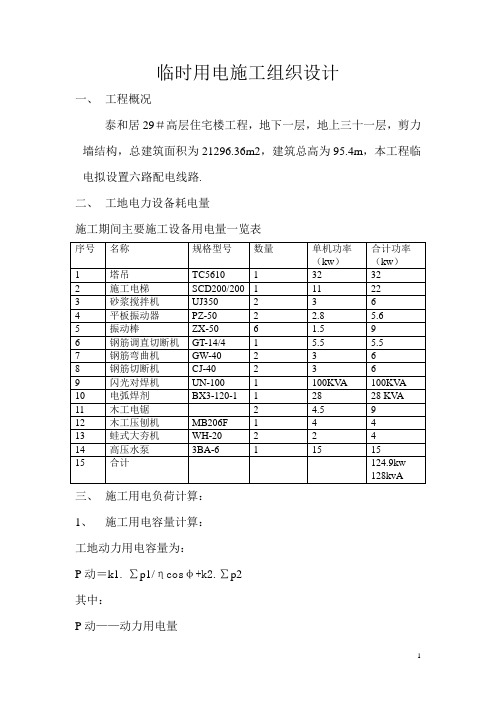

临时用电施工组织设计一、工程概况泰和居29#高层住宅楼工程,地下一层,地上三十一层,剪力墙结构,总建筑面积为21296.36m2,建筑总高为95.4m,本工程临电拟设置六路配电线路.二、工地电力设备耗电量施工期间主要施工设备用电量一览表三、施工用电负荷计算:1、施工用电容量计算:工地动力用电容量为:P动=k1. ∑p1/ηcosφ+k2.∑p2其中:P动——动力用电量K1 、k2——用电使用系数、k1=0.7、k2=0.7∑p1——全部动力用电设备额定功率总和∑p2——电焊机额定功率总和η——电动机平均功率η=0.86cosΦ——电动机平均功率因素 cosΦ=0.75代值得:p动=0.7*124.9/(0.86*0.75)+0.7*128=225.15KVA照明用电量:p照=225.15*10%=22.5kvAP照=225.15+22.5=247.66kvA甲方在工地入口处有一配电室,其变压器可满足施工要求。

四、分路用电负荷计算:由于各用电设备组距离配电室在200m以内,考虑到电压损失ΔU在5%以内等因素,只需按允许电流选择导线截面型号:I=p总/1.732.Un.cosΦ1、配电室电源线:I总=247.66/1.732*0.38*0.711=529A查《建筑工程临时用电设计与实例手册》表3-6知建筑截面面积为vv3×120+1×95mm2BV绝缘线穿管明敷。

2、1#分支配电线路(配电室至1#分配箱)选用KLVV22(3*50+2*25)五芯电缆3、2#分支配电线路(配电室至2#分配箱)选用KLVV22(3*50+2*25)五芯电缆4、3#分支配电线路(配电室至3#分配箱)选用KLVV22(3*35+2*16)五芯电缆5、4#分支配电线路(配电室至4#分配箱)选用KLVV22(3*50+2*25)五芯电缆6、5#配电线路选用YJV(2*16+1*10)7、6#配电线路KLVV(3*10+2*4)8、照明配电线路施工照明选用从1#、2#、3#、4#配电箱引至灯具处,办公生活用电选用BV6 线路, 配电箱从配电室引至办公区。

[全]施工现场临时用电施工组织设计详解

[全]施工现场临时用电施工组织设计详解

施工现场临时用电施工组织设计详解主要包括以下几个组成部分1)施工现场临时用电的特点;2)临时用电涉及的主要规范、标准;3)临电施工组织设计适用范围及编制要求;4)临时用电施组编制内容及步骤:分为九个部分。

施工现场临时用电的特点1)暂设性或临时性2)移动性和流动性3)露天性4)地理位置、自然条件不可选择性临时用电涉及的主要规范、标准1)《施工现场临时用电安全技术规范》JGJ46—2012;2)《建设工程施工现场安全资料管理规程》DBJ11/383-2014;3)《建筑电气工程施工质量验收规范》GB50210-2011;4)《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ 01-83-20035)《全国民用建筑工程设计技术措施-电气》,2009版;6)《低压配电设计规范》GB50054-2011;7)《建设工程施工现场供用电安全规范》GB50194-2014 ;8)《建筑施工安全检查标准》JGJ59-2011临电施工组织设计适用范围及编制要求1)临时用电设备在5台及5台以上或设备总容量在50KW及50KW以上者,应编制临时用电施工组织设计。

2)临时用电设备在5台及以下和设备总容量在50KW以下者应编制安全用电措施和电气防火措施。

3)临时用电施工组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。

变更用电组织设计时应补充有关图纸资料。

4)临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

5)临时用电施工必须单独绘制临时用电工程图纸,并作为临时用电工程施工和应用的依据。

6)如实施过程中需变更临时用电施工组织设计时必须履行审批手续,并补充有关计算过程及有关图纸资料。

临时用电施组编制内容及步骤1)现场勘测2)确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向。

3)负荷计算(施工现场临时用电负荷计算详解,内含实例)4)选择变压器、设计配电系统(现场临电变压器容量选择、配电系统设计、电缆选型以及配电箱结构设计)6)设计接地与防雷装置7)绘制电气平面图、立面图和系统图8)确定防护措施9)施工用电安全用电技术措施及电气防火措施01现场勘测1)根据总平面图进入施工现场勘探,了解建筑物所在的位置,待建工程与已建工程的关系,测绘地形、地下有无上下水管线或其它管线。

临时用电施工组织设计实例

临时用电施工组织设计实例××市××建筑安装有限公司审批会签单编制:审核:批准:监理单位意见:(签字)第一章总体概况第一节编制说明1.编制依据1).施工合同规定及业主单位其他要求。

2).施工图纸、设计说明及施工场地图。

3).中华人民共和国颁布的现行建筑安装工程施工的有关规程、规范及验评标准。

4).建设部颁发的《建设工程施工现场管理规定》。

5).河北省建设厅印发的《河北省建筑施工文明工地检查评分办法》。

6).我公司的企业标准及颁发的《质量手册》、《程序文件》。

7).现场和周边的实际勘查情况。

8).国家的法律、法规。

2.编制范围本工程包括11栋住宅楼及相应的地下车库; 12号楼为地上7层,地下1层,16号楼为地上7层,地下2层,18、19、20、22、号楼为地上10层(9层),地下2层, 21号楼为地上10层(7层),地下2层,26、27号楼为地上16层,地下2层。

秀水名苑住宅小区12、16、18、19、20、21、22、23、25、26、27号住宅楼、地下车库的建筑施工总承包,不包括基础处理、基槽土方(但包括地基清槽、集水坑挖方、地基钎探),建筑施工从基础垫层开始,交房标准为毛坯交房标准,包含公共区域的装修,施工内容为除发包方分包工程以外的施工图全部工程内容,以上工程内容均包括全部施工工序。

3.编制原则根据双方签订的合同文件、施工设计图纸、文件资料要求,以及此工程中的工序技术特点和有关的工程量。

采用先进科学的施工方法、施工工艺和施工手段,工程质量确保合格,实现安全施工,创建省安全文明标准工地。

充分准备,合理安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证质量、安全目标的前提下,确保项目总目标的实现。

精心编制施工组织设计,严格按照质量评定验收标准及施工规范组织施工,保证工程质量,以优良的工程质量和优质的服务满足该项目创优规划的实现。

第二节工程概况1、工程简况工程名称:秀水名苑住宅小区(12.16.18.19.20.21.22.23.25.26.27号楼、地下车库)工程施工建设单位:河北三泰建荣房地产开发有限公司监理单位:中科宏泰工程项目管理有限公司设计单位:四川洲宇华洲建筑设计有限公司工程地点:承德市双滦区西地满族乡冯营子村西地新村南侧B地块2、建筑概况12#楼地下一层,地上7层;16#楼地下二层,地上7层;18#-23#楼地下二层,地上10层;25#楼地下二层,地上10层;26#、27#楼地下二层,地上16层;地下车库1层。

施工临时用电组织设计方案(完整版)

施工临时用电组织设计方案(完整版)1、施工现场用电概况本工程施工现场的供电由甲方提供,供电点位于现场东南角处的总配电房。

现场用电从甲方供电的配电房引线到现场工程配电房的总配电箱,再分别通过分配箱和机具机械开关箱进行供电。

2、施工用电及防护措施施工现场采用TN-S系统的三相五线制进行临时供电。

其中三根为相线,一根为工作零线,另一根为黄/绿双色线作为保护线。

所有的配电箱、开关箱和保护器都应该是主管部门颁发准用证的产品,并且配备隔离电源开关和漏电保护器。

总配箱和开关箱的漏电保护器应该灵敏可靠,且额定漏电动作电流不得大于30mA,漏电动作时间应小于0.1秒,并且具有分段分级保护功能。

PE线为黄绿双色多股铜蕊线作为保护零线,在线路中不得经过各电箱中的隔离开关及漏电保护器作工作零线用。

实行一机一闸一漏一开关箱一锁原则。

龙门架用电专路设配电箱。

所有线路用线均要采用绝缘电缆。

3、施工用电设备总容量根据用电容量统计表,计划施工机具部容量。

根据用电总功率选择导线,具体见用电施工组织设计。

4、施工现场临时用电线路架设措施施工现场临时用电线路必须按照施工用电平面图进行安装,采用绝缘电缆埋设,埋设电缆应加套管避开主运输道,电缆埋深应少于0.6米,并在电缆上下均匀铺设不小于50毫米厚的细砂,上面覆盖砖等硬质保护层。

5、电气定位措施现场决配房应设有角铁打三点式的重复接地体,并要进行电阻测试,电阻值不得超过10欧。

各配电箱均要有防雨措施。

开关箱与机具的距离不大于3米。

固定式配电箱、开关箱的下底与地面垂直距离应不大于1.3米或小于1.5米动照分开。

安装线路符合规范要求。

用电使用过程中送、停电操作程度为:送电程序:总配电箱→分配电箱→开关箱→用电机具。

停电程序:用电设备→开关箱→分配箱→总配电箱。

施工现场机具按施工组织设施平平面布置安置固定地点后,施工用电由现场持证上岗专业电工按规范设置到位。

6、安全用电技术措施及电气防火措施一)电器选择与接地要求:所有使用的电器必须是国家鉴定质量可靠的定型规格产品,无论新旧电器必须完整,无损动作可靠,绝缘良好,严禁使用破损电器。

施工组织设计中临时用电计算

建造工地暂时供电,包括动力用电与照明用电两种,在计算用电量时,从下列 各点考虑:1 .全工地所使用的机械动力设备,其他电气工具及照明用电的数量;2 .施工总进度计划中施工高峰阶段同时用电的机械设备最高数量; 3.各种机械设备在工作中需用的情况. 总用电量可按以下公式计算:施工机械用电定额参考资料型号HW —32 HW-60 HZD250 DZ45 DZ45Y DZ30Y机械名称蛙式夯土机振动夯土机振动打拔桩机功率(kW)1.5 3 4 45 45 30需要系数 K 取值用电名称电动机加工厂动 力设备电焊机 数量3~10 台11~30 台 30 台以上需要系数 KK1K2 数值 0.7 0 。

60.50.50 。

60 。

53~10 台 10 台以上 如施工中需要电热时,应将其用电量计算进去.为使计算结果接近实际,式中各项动力和照明用电, 应根据不同工作性质分类计算; 单班施工时,用 电量计算可不考虑照明用电。

计算公式P ——供电设备总需要容量(kVA ) ; P1—— 电动机额定功率(kW ); P2—- 电焊机额定容量(kVA ); P3—-室内照明容量(kW); P4—-室外照明容量(kW );cos φ—— 电动机的平均功率因数(在施现场最高为 0 。

75~0.78,普通为 0 。

65~0 。

75);由于照明用电量所占的比重较动力用电量要少得多,所以在估算总用电量时可以简化,只要在动力用电量(即公式)括号中的第一、二两项,非单纯的P1+P2) 之外再加 10%作为照明用电量即可。

螺旋钻孔机螺旋式钻扩孔机冲击式钻机塔式起重机卷扬机自落式混凝土搅拌机强制式混凝土搅拌机混凝土搅拌楼(站) DZ55YDZ90AD290BZKL400ZKL600ZKL800BQZ —400YKC—20CYKC-22MYKC-30M红旗II—16 (整体托运)QT40(TQ2-6)TQ60/80TQ90 (自升式)QT100 (自升式)法国POTAIN 厂产H5—56B5P(225t ·m)法国POTAIN 厂产HS-56B(235t ·m)法国POTAIN 厂产TOPKIT-FO/25(132t ·m)法国B.P 。

电施工组织设计实例

实例:施工用电组织设计第一节编制说明本《临时用电施工组织设计》根据本工程特点,及现场情况综合考虑而设计,依据JGJ-2005施工现场临时用电安全技术等正文中附表,附录等均选自安徽建工集团出版的《建筑施工现场用电设计实用手册》。

第二节工程概况,本工程使用单位是安徽省某工程楼,其使用性质是设计研究,主楼工程为单体建筑,总层数十二层,地下一层,地上十一层,局部二层及三层组成、屋顶为平屋面,建筑总面积为25580M2,底层、二层层高4.5M,楼层层高3.9M,建筑总高度46.7M,属于一类建筑。

目前施工现场“三通一平”已完成。

本工程结构抗震设防烈度为7度(第一组),抗震设防类别为丙类,场地类别为Ⅱ类,安全等级为二级。

建筑防火等级2级,设计使用年限为50年。

本工程结构类型为框架剪力墙结构。

基础依据安徽省电力设计院提供的《安徽省电力设计院科研大楼工程岩土工程勘查报告》设计施工,为钢筋混凝土人工挖孔灌注桩基础,其基础持力层是②粘土、③1层泥质砂岩,承载力特征值f ak=300kPa、f ak=350kPa。

墙体为非承重墙,内外墙均采用200厚Mu5.0粘土空心砖,M5混合砂浆砌筑。

防潮防水:砖墙墙身在室内地坪下60处设20厚1∶2水泥砂浆掺5%防水剂防潮层。

经勘探,该现场内场地地下无高、低及弱电线路,无易燃易爆、有毒介质等管线及设施。

施工用生产、生活、办公等辅助性建筑材料堆放,施工用电设备等安装位置,根据便于施工需要原则作了合理布置和定位,详见电气平面布置图。

第三节电气设计一、电气定位:电气定位包括电源进线、变压器、配电房、分配电箱、开关箱和各回路走向等位置的确定。

根据现场情况,电源从现场供电变压器引入,配电房设在施工现场东南角,基本满足变电站靠近负荷中心,既便于进出线安装拆除和搬运的要求,又能满足施工用电达到安全,经济运行的原则。

该现场分为四个回路,由于现场作业面不大,四个回路均采用五芯铜芯电缆埋地敷设(在施工便道以北部分);供塔吊、搅拌机、人货电梯等设备用电。
